- 您的位置:
- 七彩学习网 >>
- 考试试卷 >>
- 二级建造师模拟试卷列表 >>
- 【机电工程】2025年04月04日二级建造师机电工程建造师案例题29模拟试卷2

点击免费下载试卷
部分试卷内容:

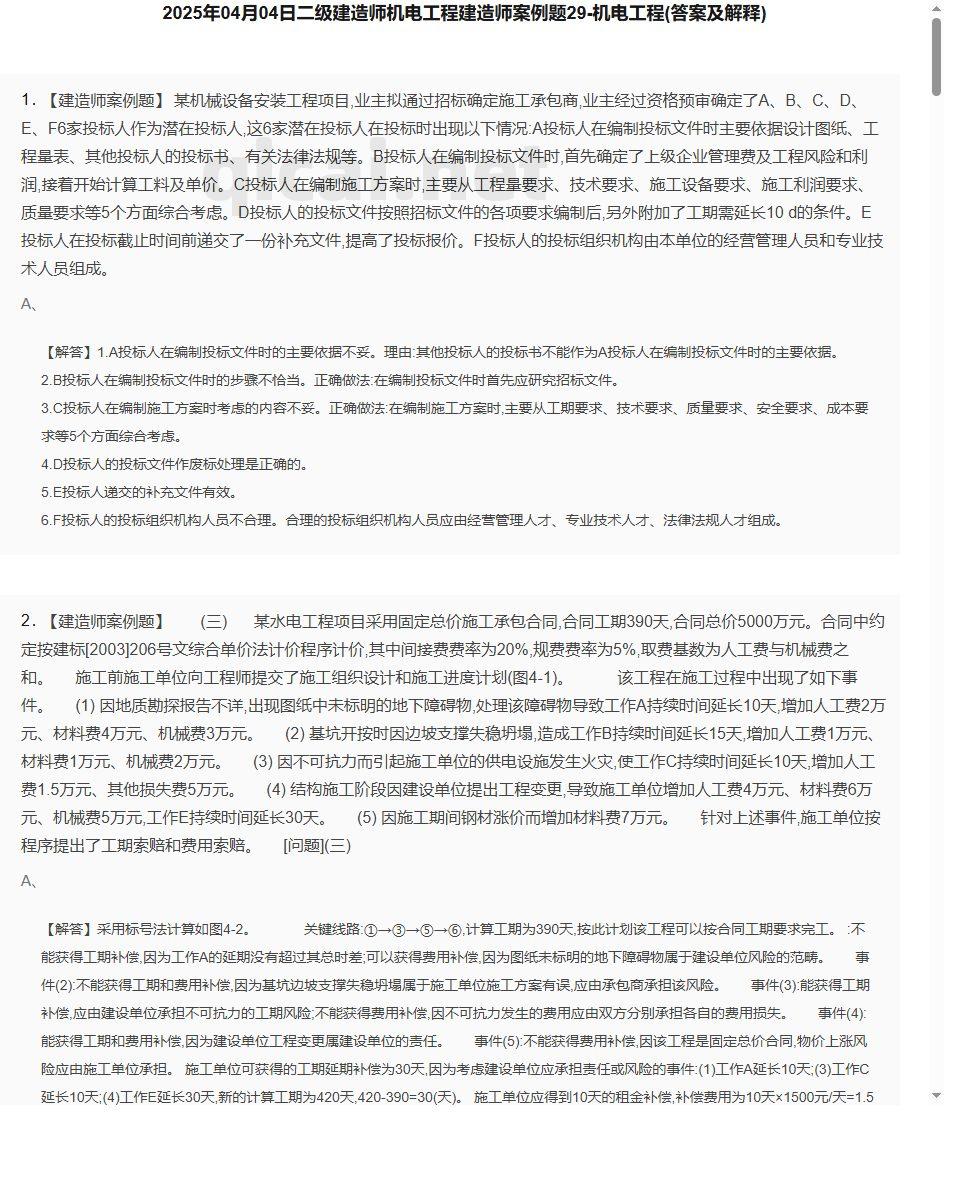

- 1. 某机械设备安装工程项目,业主拟通过招标确定施工承包商,业主经过资格预审确定了A、B、C、D、E、F6家投标人作为潜在投标人,这6家潜在投标人在投标时出现以下情况:A投标人在编制投标文件时主要依据设计图纸、工程量表、其他投标人的投标书、有关法律法规等。B投标人在编制投标文件时,首先确定了上级企业管理费及工程风险和利润,接着开始计算工料及单价。C投标人在编制施工方案时,主要从工程量要求、技术要求、施工设备要求、施工利润要求、质量要求等5个方面综合考虑。D投标人的投标文件按照招标文件的各项要求编制后,另外附加了工期需延长10 d的条件。E投标人在投标截止时间前递交了一份补充文件,提高了投标报价。F投标人的投标组织机构由本单位的经营管理人员和专业技术人员组成。
- 2. (三) 某水电工程项目采用固定总价施工承包合同,合同工期390天,合同总价5000万元。合同中约定按建标[2003]206号文综合单价法计价程序计价,其中间接费费率为20%,规费费率为5%,取费基数为人工费与机械费之和。 施工前施工单位向工程师提交了施工组织设计和施工进度计划(图4-1)。 该工程在施工过程中出现了如下事件。 (1) 因地质勘探报告不详,出现图纸中未标明的地下障碍物,处理该障碍物导致工作A持续时间延长10天,增加人工费2万元、材料费4万元、机械费3万元。 (2) 基坑开按时因边坡支撑失稳坍塌,造成工作B持续时间延长15天,增加人工费1万元、材料费1万元、机械费2万元。 (3) 因不可抗力而引起施工单位的供电设施发生火灾,使工作C持续时间延长10天,增加人工费1.5万元、其他损失费5万元。 (4) 结构施工阶段因建设单位提出工程变更,导致施工单位增加人工费4万元、材料费6万元、机械费5万元,工作E持续时间延长30天。 (5) 因施工期间钢材涨价而增加材料费7万元。 针对上述事件,施工单位按程序提出了工期索赔和费用索赔。 [问题](三) qicaI.net
- 3. 本工程应编制哪几种主要的施工方案?
- 4. 某机电安装工程公司承担了一机电工程项目的安装任务,合同工期为120天,合同价款为300 万元。 该安装工程公司项目经理部根据施工合同和自身的技术水平为该工程编制了施工组织设计。该施工组织设计包括施工组织总设计、单位工程施工组织设计和分部分项工程施工组织设计。在施工组织总设计的编制中,项目经理部在编制完成资源需求量计划后,确定了施工总进度计划,在施工总进度计划明确后,拟订具体的施工方案。 该安装工程公司项目经理部在保证工期和质量满足要求的前提下,对施工成本采取了一定的控制管理措施,在具体的施工成本管理中实施了以下措施: (1)加强施工调度; (2)编制安全使用计划,确定施工成本管理目标; (3)采用先进的施工技术; (4)提出风险应对策略。
小提示:此内容仅展示试题pdf里的部分截取内容,若需要完整试卷请到上方自行免费下载完整pdf试卷。

试卷图片预览:
- 试卷预览图1
- 试卷预览图2
- 试卷预览图3
- 试卷预览图4
- 试卷预览图5
- 试卷预览图6
- 试卷预览图7
- 试卷预览图8
- 试卷预览图9
- 试卷预览图10
- 试卷预览图11
- 解答卷预览图
- 答案卷预览图

- 机电工程模拟试卷类型
- 热门试卷
- 二级建造师试卷
- 2025年04月17日一级建造师项目管理多选题36 项目管理
- 2025年04月15日一级建造师项目管理单选题42 项目管理
- 2025年04月15日一级建造师民航机场建造师案例题12 民航机场
- 2025年04月15日一级建造师建筑工程多选题26 建筑工程
- 2025年04月15日一级建造师水利工程多选题30 水利工程
- 2025年04月15日一级建造师工程经济多选题40 工程经济
- 2025年04月15日一级建造师机电工程多选题46 机电工程
- 2025年04月15日一级建造师项目管理单选题46 项目管理
- 2025年04月15日一级建造师港口与航道多选题26 港口与航道
- 2025年04月15日一级建造师项目管理单选题40 项目管理
- 2025年04月15日一级建造师工程经济单选题46 工程经济
- 2025年04月15日一级建造师建筑工程建造师案例题41 建筑工程
- 2025年04月15日一级建造师工程经济单选题34 工程经济
- 2025年04月17日一级建造师水利工程单选题27 水利工程
- 2025年04月17日一级建造师项目管理单选题48 项目管理
