当前科目:【二级建造师】 若刷新题可选择 可选择题型 请选择题型数量

2025年04月04日二级建造师机电工程建造师案例题29

题数: 答题时间:120分钟
专业:机电工程

一、建造师案例题

1.某机械设备安装工程项目,业主拟通过招标确定施工承包商,业主经过资格预审确定了A、B、C、D、E、F6家投标人作为潜在投标人,这6家潜在投标人在投标时出现以下情况:A投标人在编制投标文件时主要依据设计图纸、工程量表、其他投标人的投标书、有关法律法规等。B投标人在编制投标文件时,首先确定了上级企业管理费及工程风险和利润,接着开始计算工料及单价。C投标人在编制施工方案时,主要从工程量要求、技术要求、施工设备要求、施工利润要求、质量要求等5个方面综合考虑。D投标人的投标文件按照招标文件的各项要求编制后,另外附加了工期需延长10 d的条件。E投标人在投标截止时间前递交了一份补充文件,提高了投标报价。F投标人的投标组织机构由本单位的经营管理人员和专业技术人员组成。

2.      (三)      某水电工程项目采用固定总价施工承包合同,合同工期390天,合同总价5000万元。合同中约定按建标[2003]206号文综合单价法计价程序计价,其中间接费费率为20%,规费费率为5%,取费基数为人工费与机械费之和。     施工前施工单位向工程师提交了施工组织设计和施工进度计划(图4-1)。          该工程在施工过程中出现了如下事件。     (1) 因地质勘探报告不详,出现图纸中未标明的地下障碍物,处理该障碍物导致工作A持续时间延长10天,增加人工费2万元、材料费4万元、机械费3万元。     (2) 基坑开按时因边坡支撑失稳坍塌,造成工作B持续时间延长15天,增加人工费1万元、材料费1万元、机械费2万元。     (3) 因不可抗力而引起施工单位的供电设施发生火灾,使工作C持续时间延长10天,增加人工费1.5万元、其他损失费5万元。     (4) 结构施工阶段因建设单位提出工程变更,导致施工单位增加人工费4万元、材料费6万元、机械费5万元,工作E持续时间延长30天。     (5) 因施工期间钢材涨价而增加材料费7万元。     针对上述事件,施工单位按程序提出了工期索赔和费用索赔。     [问题](三)

题干: 某机电公司承建某市新建一座油库的机电安装工程任务。工程内容包括:3000立方米、5000立方米储油罐各四台、卸油站一座及输油管网工程等。合同工期为270d,土建工程已全部完工。

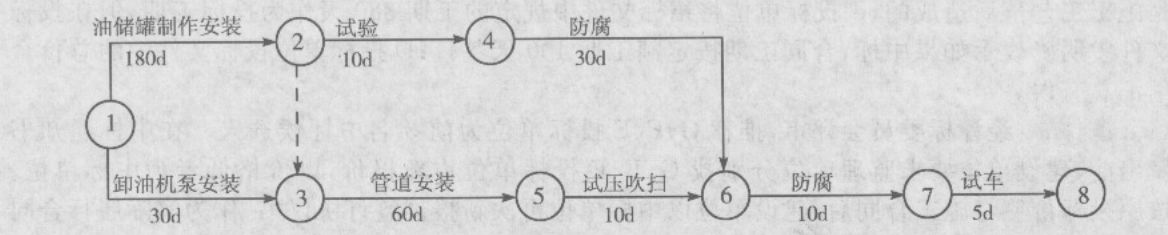

该公司项目部根据劳动力资源和施工机具的条件(主要是电焊工和焊机),优先安排储油罐制作安装,待完成后,再进行输油管网施工。储油罐安装采取液压顶升倒装法,焊前进行了焊接工艺评定。项目部制订的网络进度计划如下图所示:
在施工过程中,由于气候条件影响,致使储油罐制作安装延期20d。为确保工期,项目部对原网络进度计划进行及时调整。
3.本工程应编制哪几种主要的施工方案?

4.某机电安装工程公司承担了一机电工程项目的安装任务,合同工期为120天,合同价款为300 万元。     该安装工程公司项目经理部根据施工合同和自身的技术水平为该工程编制了施工组织设计。该施工组织设计包括施工组织总设计、单位工程施工组织设计和分部分项工程施工组织设计。在施工组织总设计的编制中,项目经理部在编制完成资源需求量计划后,确定了施工总进度计划,在施工总进度计划明确后,拟订具体的施工方案。     该安装工程公司项目经理部在保证工期和质量满足要求的前提下,对施工成本采取了一定的控制管理措施,在具体的施工成本管理中实施了以下措施:     (1)加强施工调度;     (2)编制安全使用计划,确定施工成本管理目标;     (3)采用先进的施工技术;     (4)提出风险应对策略。

5.     某35kV电气装置工程项目,施工项目经理部为了保证施工项目按期完成.使资源配置尽量达到合理和最大程度地降低成本,就组织人员进行施工进度计划的编制,编制采用的方法是横道图施工进度计划。     在施工过程中的部分施工工序和要点如下:     (1)坚持先交接试验后通电运行,先接电起动后模拟动作的原则进行。     (2)在做电气交接试验时,高压电气部分做绝缘强度和继电保护试验。     (3)在做电气交接试验时,低压电气部分主要是做继电保护试验。     (4)在负荷试运行时要根据工程师的要求决定是否要联合编制负荷试运行方案。     (5)所有电气试运行时必须在空载状态下进行。     (6)电气设备安装技术人员应配合土建工程进行预留和预埋工作。     问题

6.     某汽车生产线设备安装工程,施工总承包方项目经理部的项目经理负责编制了工程施工组织总设计,编制过程中是以分部工程项目为对象进行编制的。编制完成后提交监理工程师。     该设备基础工程施工完成后,施工总承包方对设备基础进行了检验,其主要检验内容包括:基础质量合格证明书、外观,基础的位置及几何尺寸的测量,对设备基础进行了预压试验。     问题

7.(三)      某机电安装工程公司承担了一项机电工程项目的安装任务,合同工期为120d,合同价款为300万元。     该安装工程公司项目经理部根据施工合同和自身的技术水平为该工程编制了施工组织设计,该施工组织设计包括施工组织总设计、单位工程施工组织设计和分部(分项)工程施工组织设计,在施工组织总设计的编制中,项目经理部在编制完成资源需求量计划后,确定了施工总进度计划,在施工总进度计划明确后,拟订具体的施工方案。     该安装工程公司项目经理部在保证工期和质量满足要求的前提下,对施工成本采取了一定的控制管理措施,在具体的施工成本管理中实施了以下措施:     (1)加强施工调度。     (2)编制资金使用计划,确定施工成本管理目标。     (3)采用先进的施工技术。     (4)提出风险应对策略。     问题(三)

8.某专业安装公司承包了南方沿海某城市一项高层建筑的泛光照明工程。承包合同为设计、采购、施工。工程设计考虑节能环保和新技术,选用了LED变色泛光灯,建筑泛光照明要与城市景观照明同步控制,照明场景控制选用二总线控制模块。合同工期90d,7月1日开工到当年9月28日竣工。专业安装公司按合同要施工。公司对施工人员进行了灯具安装及安全操作培训。安装公司编制了施工进度计划,施工作业按进度计划实施。针对施工季节可能出现的意外事件(自然灾害),安装公司制定了应急预求,编制了泛光照明工程施工方案,因建筑有透空段,灯具安装采用吊篮方式案。施工中,安装公司及时与各相关单位沟通协调,灯具及时到场,照明电源和线路按期敷设到位,泛光照明工程按合同约定竣工,并与城市景观照明同步开通。在保修期间,专业安装公司对建筑泛光照明工程进行了技术性回访。LED灯具安装中,可能出现哪些自然灾害的意外事件会影响工程进度?

9.某火灾报警及联动控制系统工程项目,某专业工程公司通过投标获得了该项目的施工任务。该公司在施工前根据施工总平面图设计编制了施工方案和施工进度计划,接着对施工总平面图设计做了分析评价,发现施工总平面图设计有不妥之处,责成有关人员对施工总平面图设计进行了优化。     该火灾报警及联动控制系统设备安装完成后,相关部门的有关人员对该系统设备进行了试运转。

10.某机电安装工程项目,业主通过公开招标方式选择了某机电安装企业,双方签订了机电安装工程施工总承包合同,施工总承包企业又选择了一家劳务分包企业,将某分部工程的劳务作业分包给该劳务分包企业。在施工过程中发生如下事件。 事件1:由于业主供应的工程材料延误,使劳务分包企业停工待料,劳务分包企业直接向业主提出延长工期的要求。 事件2:施工过程中,业主要求增加工程量,经项目经理同意后。双方签订变更合同。 事件3:某分项工程,监理工程师指令变更合同,因此变更涉及工程价款的变化,机电安装企业在变更后的第20天向监理工程师提出变更价款的报告。 事件4:该机电安装企业为了预防合同风险,向当地保险公司投保了工程一切险。 问题 1.事件1中,劳务分包企业是否可以向业主提出工期延长的要求?并说明理由。 2.事件2中,施工合同变更的程序是否正确?如不正确,请说明正确的做法。 3.事件3中,监理工程师是否会批准变更价款报告?并说明理由。 4.合同风险的因素有哪些?合同风险的防范主要有哪些方面?事件4中是运用的哪方面来预防风险的?

11.  南方电子电气有限公司(建设单位)新建液晶屏(LCD)生产车间,其生产线由建设单位从国外订购,A施工单位承包安装。A施工单位进场时,生产车间的土建工程和机电配套工程(B施工单位承建)已基本完工。A施工单位按合同工期要求,与建设单位、生产线供应商和B施工单位洽谈,编制了LCD生产线安装网络计划工作的逻辑关系及工作持续时间表(见下表)。                              LCD生产线安装网络计划工作逻辑关系及持续时间表 工作内容 工作代号 紧前工作 持续时间(d) 进场施工准备 A — 20 开工后生产线进场 B — 60 基础检验验收 C A 10 配电装置及线路安装 D A 30 LCD生产线组装固定 E BC 75 配套设备及电器控制系统安装 F BC 40 LCD生产线试车调整 G DE 30 电器控制系统测试 H DEF 25 联动调试、试运行、验收 I GH 15 A施工单位在设备基础检验时,发现少量基础与安装施工图不符,B施工单位进行了整改,重新浇捣了混凝土基础,经检验合格,但影响了工期,使基础检验持续时间延长为30d。     LCD生产线的安装正值夏季,由于台风影响航运,使LCD生产线设备到达安装现场比计划晚7d。A施工单位按照建设单位的要求,调整进度计划,仍按合同规定的工期完成。     问题工作内容工作代号紧前工作持续时间(d)进场施工准备A—20开工后生产线进场B—60基础检验验收CA10配电装置及线路安装DA30LCD生产线组装固定EBC75配套设备及电器控制系统安装FBC40LCD生产线试车调整GDE30电器控制系统测试HDEF25联动调试、试运行、验收IGH15

题干: 某机电安装公司承建一小区泵站工程,按合同要求已全部完成,监理组织的复验已通过,并经建设单位组织验收合格。在投入使用前,主管部门提出管线布置在地面以上不利于操作,应改到地下;主要设备分散布置不好,应改为直线布置,除此以外的工艺流程、材料设备、技术要求等均不变。建设单位据此要求施工单位予以更改,并仍按原固定总价提高20%。施工单位经认真核算预计修改量会达到原工程量的50%以上,而且材料量占的比重大,因此,施工单位没有同意,要求终止合同。经多次协商,确定按修改内容,重新单独核价一次包死。由于工期紧,建设单位无法提供修改图,施工单位按照业主代表现场指导完成了修改任务。施工单位归档时,用的是原竣工图。
12.施工单位可否要求终止合同?说明理由。

题干:

某东北管道加压泵站扩建,新增两台离心式增压泵。两台增压泵安装属该扩建工程的机械设备安装分部工程。泵安装前,班组领取了安装垫铁,未仔细检查,将其用于泵的安装。隐蔽前专检人员发现,有三组垫铁的规格和精度不符合要求,责成施工班组将此三组垫铁换为合格垫铁。在设备配管过程中,项目经理安排了4名持有压力管道手工电弧焊合格证的焊工(已中断焊接工作165d)充实到配管作业中,加快了管线配管进度。经过80d的努力,机组于12月中旬顺利完成单机试运行。单机试运行结束后,项目经理安排人员完成了卸压、卸荷、管线复位、润滑油清洁度检查、更换了润滑油过滤器滤芯、整理试运行记录。随后项目经理安排相关人员进行竣工资料整理。整理完的施工记录资料有:设计变更单、定位放线记录、工程分项使用功能检测记录。项目部对竣工资料进行了初审,认为资料需补充完善。
13.说明项目经理安排4名焊工上岗符合规定的理由?

题干: 某厂新建总装车间工程在招标时,业主要求本工程按综合单价法计价,厂房虹吸雨排水工程按100万元专业工程暂估价计人机电安装工程报价。经竞标,A公司中标机电安装工程,B公司中标土建工程,两公司分别与业主签订了施工合同。
A公司中标后,考虑工期紧,劳动力资源不足,征得业主同意,经资格审查和招标,决定将其中的空压站设备(由建设单位供货)安装工程分包给C公司。在施工过程中发生了以下事件:
事件一:C公司在空压机安装完成后,单机试运行前做了如下工作:试运行范围内的工程已按设计和有关规范要求全部完成;提供了产品合格证明书,施工记录,空压机段间管道耐压试验和清洗合格资料,压力表和安全阀的送检合格证明材料,空压机和冷却泵电气、仪表已调试完毕;建立了试运行组织,试运行操作人员已经过技术培训;试运行所需的冷却水有充分保证;测试仪表、工具、记录表格齐全。在编制了试运行方案并获总包单位批准后,C公司通知B公司、业主和监理公司到场,即开始单机试运行,监理公司不同意。
事件二:施工期间,因车间变电所土建工程延迟7天移交,A公司虽然及时调整了高低压配电柜安装工作(紧后工作,总时差5天)的施工,但仍然导致后面的电缆敷设工作(关键工作)延误2天,造成50名安装工人窝工,窝工工资200元/工日。该工程的土建和安装施工网络计划图已经业主和监理公司批准。A公司向业主递交了索赔报告。
14.虹吸雨排水专业工程暂估价属于什么类型的工程量清单?本工程造价还包括哪些类型的工程量清单?

15.某火灾报警及联动控制系统工程,该工程的主要项目是自动灭火系统、紧急广播、事故照明、消防给水和排烟系统。     该工程火灾探测器采用感烟、感温复合型探测器。安装完毕后,对该火灾探测器进行现场测试,并由相关部门对该系统工程进行了验收。     该工程施工项目经理部根据谊工程的特辣性,对施工过程中使用的施工机具和检测器具的选用和使用做了严格的控制。

16.(一)      A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见下图)。         附加说明:     1.配管包括机泵本体配管25d,塔器本体配管20d,塔机间连接配管15d。     2.试运行包含空负荷单机和联动试运转,考虑不可预见因素较多,计划安排15d的试运行时间。     A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。经修改重编网络图,A公司最后中标。     施工中无损检测发现甲供货方提供的高压管件焊缝存在缺陷,退货重供,延误施工10d,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。     问题(一)

17.(三)      某电梯安装工程项目,由于电梯工程在高且深的井道内作业,每层在层门安装前留下较大的门洞,这对作业人员或其他闲杂人员存在高空坠落的危险,针对这一情况,施工项目经理部对从事影响工程质量的所有人员进行了控制。     施工项目经理部对该电梯工程的施工程序和施工安全技术措施的制订如下:     (1)机房通向井道的预留孔随时开通以方便施工。     (2)井道安装好导轨后放基准线进行配管配线。     (3)层门洞靠井道壁外侧设置坚固的围封,围封的高度不小于0.8m。     (4)由制造厂组装完成经调试合格后加以封记的机电协调动作部件在施工时应拆封调整后安装。     (5)电梯安装单位安装完毕自检试运行结束后,由监理单位负责进行校验和调试。     (6)电梯经校验和调试符合要求后,向当地特种设备安全监督部门报验要求监督检验。     问题(三)

题干: 某机电设备安装公司承担了理工大学建筑面积为20000平方米的图书馆工程的通风空调系统施工任务。该工程共有六个集中式全空气空调系统,空调风系统设计工作压力为600Pa。空气处理机组均采用带送风机段的组合式空调机,由安装公司采购并组成项目部承担安装任务。风管系统安装完毕后,严密性试验采用漏光法检测合格。当施工进入空调系统调试阶段时,系统出现三个问题:
(1)空气处理机组运转时晃动。
(2)系统调试中在风管所有阀门全开情况下,实测送人空调区风量小于设计风量且相差较大,而该系统风机出口风量实测值符合设计要求。
(3)空气处理机组冷却水进出管路上的阀门有滴水,经检查这两个阀门未保冷但无漏水。
针对上述问题,施工单位采取了整改措施后才使系统调试合格。空调系统调试完成后,按施工质量验收程序进行了施工质量验收工作。
18.解决阀门滴水问题的措施有哪些?

19.     某管道安装工程项目,该管道工程属于超高层建筑管道工程,由于施工项目经理部严格执行超高层建筑管道施工的技术要点,使得工程进展非常顺利,施工质量达到各项要求。     管道安装完毕后,对其进行了系统试验,试验时的有关实施过程如下:     (1)采用闪点为40℃的可燃液体介质对管道进行液压试验。     (2)在进行液压试验时其环境温度为2℃。     (3)在进行气压试验时,承受内压钢管的试验压力为设计压力的2.15倍。     (4)泄漏性试验合格后进行真空度试验。     问题

20.     某机械设备安装工程项目.业主拟通过招标确定施工承包商。业主经过资格预审确定了A、 B、C、D、E、F六家投标人作为潜在投标人,这六家潜在投标人在投标时出现以下情况:     A投标人在编制投标文件时主要依据设计图样、工程量表、其他投标人的投标书、有关法律法规等。     B投标人在编制投标文件时,首先确定了上级企业管理费及工程风险和利润,接着开始计算工料及单价。     C投标人在编制施工方案时,主要从工程量要求、技术要求、施工设备要求、施工利润要求、质量要求等五个方面综合考虑。     D投标人的投标文件按照招标文件的各项要求编制后,另外附加了工期需延长10天的条件。     E投标人在投标截止时间前递交了一份补充文件,提高了投标报价。     F投标人的投标组织机构由本单位的经营管理人员和专业技术人员组成。      问题

21.(三)      某工业厂房的动力站安装工程,该工程的总承包商项目经理部坚持“安全第一、预防为主”的方针,建立了安全管理体系和安全生产责任制,并针对该工程项目的规模、结构、特点、环境、技术含量、施工风险及资源配置等因素进行了施工安全策划,编制了具体化、及时化、有针对性的施工安全技术措施并进行了交底。     问题(三)

22.某管道安装工程项目,有A、B、C三家潜在投标人。A投标人近期施工任务已经饱和,但企业考虑到该管道工程项目的利润丰厚,为了使企业增效,决定投标。B投标人投标时在确定了总价的前提下,适当调整了各分项工程的报价,使得该报价既不影响总报价又可在中标后获得较好的经济效益。C投标人在投标决策时,结合自身技术实力、经济实力、管理实力和业绩信誉实力,综合考虑了影响该工程项目投标决策的客观因素后决定放弃投标。

23.(四)      某机电安装工程项目,业主通过公开招标方式选择了某机电安装企业,双方签订了机电安装工程施工总承包合同,施工总承包企业又选择了一家劳务分包企业,将某分部工程的劳务作业分包给该劳务分包企业。在施工过程中发生如下事件:     事件1:由于业主供应的工程材料延误,使劳务分包企业停工待料,劳务分包企业直接向业主提出延长工期的要求。     事件2:施工过程中,业主要求增加工程量,经项目经理同意后,双方签订变更合同。     事件3:某分项工程,监理工程师指令变更合同,因此变更涉及到工程价格的变化,机电安装企业在变更后的第20天向监理工程师提出变更价格的报告。     事件4:该机电安装企业为了预防合同风险,向当地保险公司投保了工程一切险。     问题(四)

24.某火灾报警及联动控制系统工程项目,某专业工程公司通过投标获得了该项目的施工任务。该公司在施工前根据施工总平面图设计编制了施工方案和施工进度计划,接着对施工总平面图设计做了分析评价,发现施工总平面图设计有不妥之处,责成有关人员对施工总平面图设计进行了优化。     该火灾报警及联动控制系统设备安装完成后,相关部门的有关人员对该系统设备进行了试运转。

25.某电子电气有限公司(建设单位)新建液晶屏(LCD)生产车间,其生产线由建设单位从国外订购,A施工单位承包安装。A施工单位进场时,生产车间的土建工程和机电配套工程 (B施工单位承建)已基本完工。A施工单位按合同工期要求,与建设单位、生产线供应商和B施工单位洽谈,编制了LCD生产线安装网络计划工作的逻辑关系及工作持续时间表,如下表所示               LCD生产线安装网络计划工作的逻辑关系及工作持续时间表 工作内容 工作代号 紧前工作 持续时间/天 进场施工准备 A - 20 开工后生产线进场 B - 60 基础检测验收 C A 10 配电装置及线路安装 D A 30 LCD生产线组装固定 E BC 75 配套设备及电气控制系统安装 F BC 40 LCD生产线试车调整 G DE 30 电气控制系统测试 H DEF 25 联动调试、试运行、验收 I GH 15    A施工单位在设备基础检验时,发现少量基础与安装施工图不符,B施工单位进行了整改,重新浇捣了混凝土基础,经检验合格,但影响了工期,使基础检验持续时间为30天。     LCD生产线的安装正值夏季,由于台风影响航运,使LCD生产线设备到达安装现场比计划晚7天。A施工单位按照建设单位的要求,调整进度计划,仍按合同规定的工期完成。工作内容工作代号持续时间/天进场施工准备A-20开工后生产线进场B-60基础检测验收CA10配电装置及线路安装DA30LCD生产线组装固定EBC75配套设备及电气控制系统安装FBC40LCD生产线试车调整GDE30电气控制系统测试HDEF25联动调试、试运行、验收IGH15

题干: 某35KV电气装置工程项目,施工项目经理部为了保证施工项目按期完成,使资源配置尽量达到合理和最大程度地降低成本,就组织人员进行施工进度计划的编制,编制采用的方法是横道图施工进度计划。在施工过程中的部分施工工序和要点如下:(1)坚持先交接试验后通电运行,先接电启动后模拟动作的原则进行。(2)在做电气交接试验时,高压电气部分做绝缘强度和继电保护试验。(3)在做电气交接试验时,低压电气部分主要是做继电保护试验。(4)在负荷试运行时要根据工程师的要求决定是否要联合编制负荷试运行方案。(5)所有电气试运行时必须在空载状态下进行。(6)电气设备安装技术人员应配合土建工程进行预留和预埋工作。
26.设备安装技术人员应配合土建工程预留和预埋哪些项目?

27.(四)      某35kV电气装置工程项目,施工项目经理部为了保证施工项目按期完成,使资源配置尽量达到合理和最大限度地降低成本,就组织人员进行施工进度计划的编制,编制采用的方法是横道图施工进度计划。     在施工过程中的部分施工工序和要点如下:     (1)坚持先交接试验后通电运行,先接电启动后模拟动作的原则进行。     (2)在做电气交接试验时,高压电气部分做绝缘强度和继电保护试验。     (3)在做电气交接试验时,低压电气部分主要是做继电保护试验。     (4)在负荷试运行时要根据工程师的要求决定是否要联合编制负荷试运行方案。     (5)所有电气试运行时必须在空载状态下进行。     (6)电气设备安装技术人员应配合土建工程进行预留和预埋工作。     问题(四)

28.(三)      某工业厂房的动力站安装工程,该工程的总承包商项目经理部坚持“安全第一、预防为主”的方针,建立了安全管理体系和安全生产责任制,并针对该工程项目的规模、结构、特点、环境、技术含量、施工风险及资源配置等因素进行了施工安全策划,编制了具体化、及时化、有针对性的施工安全技术措施并进行了交底。     问题(三)

题干: 某专业工程公司通过投标获得了某火灾报警及联动控制系统工程项目的施工任务,该公司在施工前根据施工总平面图设计编制了施工方案和施工进度计划,接着对施工总平面图设计做了分析评价,发现施工总平面图设计有不妥之处,责成有关人员对施工总平面图设计进行了优化。
该火灾报警及联动控制系统设备安装完成后,相关部门的有关人员对该系统设备进行了试运转。
29.典型施工方案的主要内容包括哪些7
做题计时:00:00:00
暂 停 开始
