部分试卷内容:
- 1. 某建筑安装工程,业主分别与土建和安装单位签订了建筑主体和设备安装工程施工合同,两个承包商都编制了相互协调施工的进度计划,并分别得到业主批准,在土建和安装工程施工过程中,分别发生下列事件: 事件1:土建施工单位在合同协议条款约定的开工日期前几日提交了一份申请报告,报告请求延期开工5d,其理由为:(1)当地电力部门通知,施工工地电力接入用的变压器在开工3d后才能安装完毕(2)由物流公司承运的3台施工单位自有机械在开工后5d才能运输到施工现场。 事件2:土建施工单位基坑开挖过程中,发现地基部分为软土地基,与地质报告不符,于是: (1)业主通知设计单位下发变更洽商修改基础设计,确定局部基础深度加深,增加了土方量120立方米,同时工作天数增加5d (2)施工单位被迫修改施工方案,加深开挖,增加放坡,另行增加了2d工作时间和16000元费用。 事件3:设备安装单位入场准备施工时: (1)经检测发现有8%的设备基础预埋螺栓位置偏差过大,无法满足安装要求,须返工处理 (2)工程所需的人防门由业主负责供货,人防门运达施工现场联合进行质量检验时,发现有12个人防门平面尺寸有较大变形,不得不退场返修,影响了工程正常施工。 业主接到土建施工单位的延期开工申请后,应如何处理,请说明理由。
- 2. 某建筑工程,建筑面积108 000平方米,现浇剪力墙结构,地下3层,地上50层。基础埋深14.4mm,底板厚3m,底板混凝土强度等级为C35,抗渗等级为P12。 底板钢筋施工时,板厚1.5m处的HRB335级直径16mm钢筋,施工单位征得监理单位和建设单位同意后,用HPB235钢筋直径10mm的钢筋进行代换。 施工单位选定了某商品混凝土搅拌站,由该搅拌站为其制定了底板混凝土施工方案。该方案采用溜槽施工,分两层浇筑,每层厚度1.5m。 底板混凝土浇筑时当地最高大气温度38摄氏度,混凝土最高入模温度40摄氏度。 浇筑完成12h后采用覆盖一层塑料膜、一层保温岩棉养护7d。 测温记录显示:混凝土内部最高温度75摄氏度,其表面最高温度45摄氏度。 监理工程师检查发现底板表面混凝土有裂缝,经钻芯取样检查,取样样品均有贯通裂缝。 商品混凝土供应站编制大体积混凝土施工方案是否合理?说明理由。
- 3. 某政府机关在城市繁华地段建一幢办公楼。在施工招标文件的附件中要求投标人具有垫资能力,并写明:投标人承诺垫资每增加500万元的,评标增加1分。某施工总承包单位中标后,因设计发生重大变化,需要重新办理审批手续。为了不影响按期开工,建设单位要求施工总承包单位按照设计单位修改后的草图先行开工。施工中发生了以下事件: 事件一:施工总承包单位的项目经理在开工后又担任了另一个工程的项目经理,于是项目经理委托执行经理代替其负责本工程的日常管理工作,建设单位对此提出异议。 事件二:施工总承包单位以包工包料的形式将全部结构工程分包给劳务公司。 事件三:在底板结构混凝土浇筑过程中,为了不影响工期,施工总承包单位在连夜施工的同时,向当地行政主管部门报送了夜间施工许可申请,并对附近居民进行公告。 事件四:为便于底板混凝土浇筑施工,基坑四周未设临边防护;由于现场架设灯具照明不够,工人从配电箱中接出220V电源,使用行灯照明进行施工。 为了分解垫资压力,施工总承包单位与劳务公司的分包合同中写明:建设单位向总包单位支付工程款后,总包单位才向分包单位付款,分包单位不得以此要求总包单位承担逾期付款的违约责任。 为了强化分包单位的质量安全责任,总分包双方还在补充协议中约定,分包单位出现质量安全问题,总包单位不承担任何法律责任,全部由分包单位自己承担。 指出事件四中的错误,写出正确做法。
-
4.

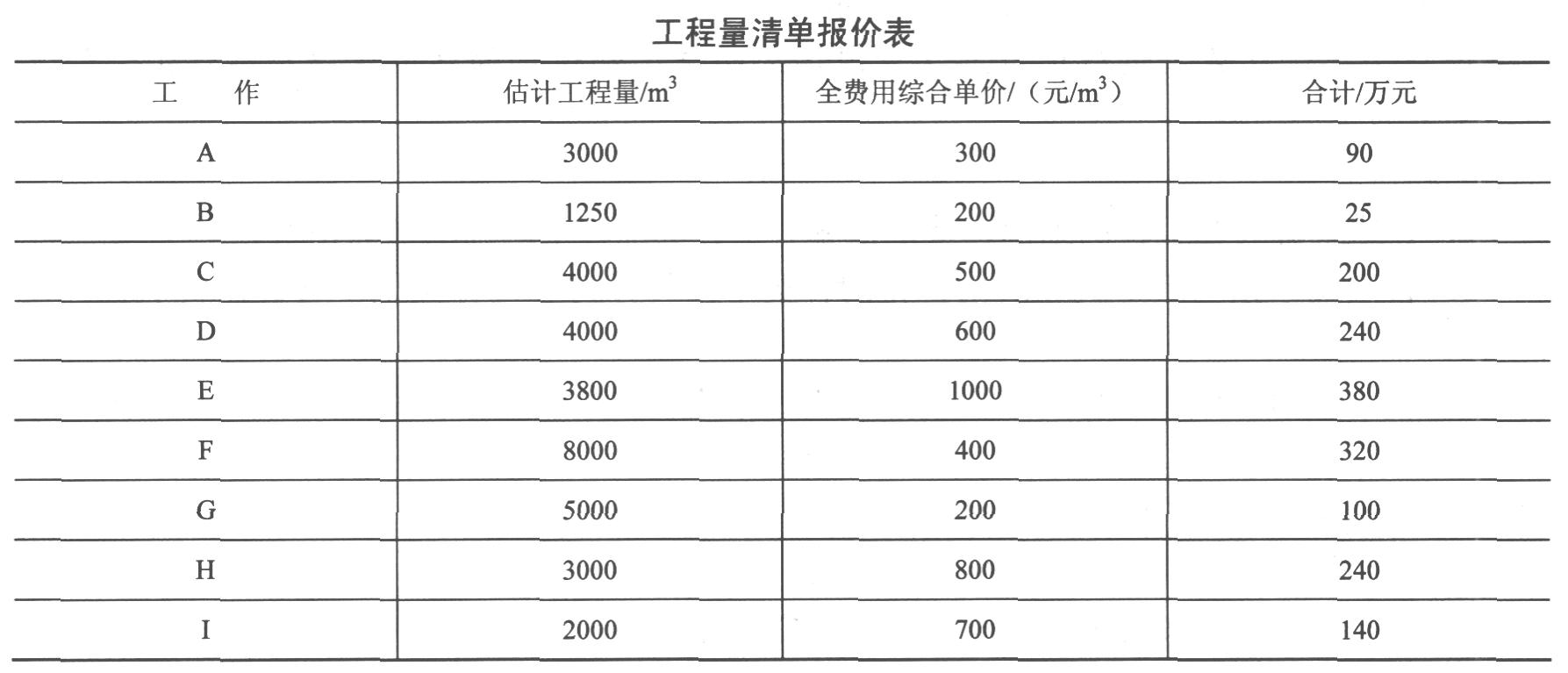

某工程,施工单位按招标文件中提供的工程量清单作出报价(见下表)。施工合同约定:
(1) 工程预付款为合同总价的20%,从工程进度款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止。
(2) 施工过程中发生的设计变更,采用以直接费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3.41%。

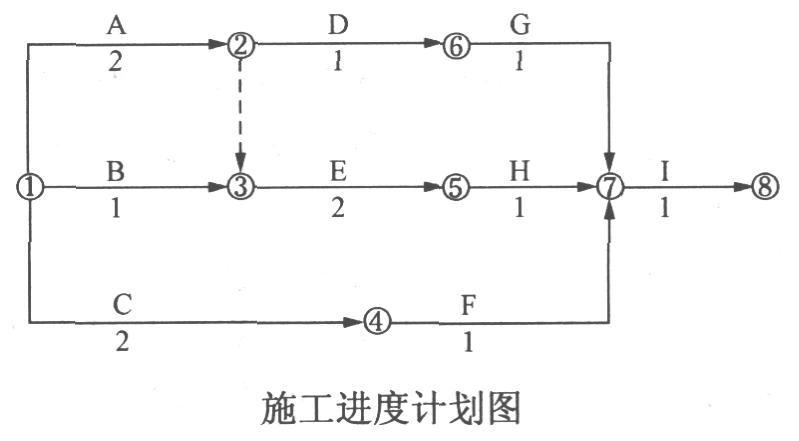

经项目监理机构批准的施工进度计划如下图所示(时间单位:月)。

施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。 施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分项工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的直接费为400元/立方米,工程量为3000立方米。 若该工程的各项工作均按最早开始时间安排,各工作均按匀速完成,且各工作实际工程量与估计工程量无差异,在下表中填入H、I、N_项工作分月工程进度款。
小提示:此内容仅展示试题pdf里的部分截取内容,若需要完整试卷请到上方自行免费下载完整pdf试卷。

试卷图片预览:
- 试卷预览图1
- 试卷预览图2
- 试卷预览图3
- 试卷预览图4
- 试卷预览图5
- 试卷预览图6
- 试卷预览图7
- 试卷预览图8
- 试卷预览图9
- 试卷预览图10
- 试卷预览图11
- 试卷预览图12
- 试卷预览图13
- 试卷预览图14
- 试卷预览图15
- 试卷预览图16
- 解答卷预览图

- 建筑工程模拟试卷类型
- 热门试卷
- 一级建造师试卷
- 2025年04月17日一级建造师项目管理多选题36 项目管理
- 2025年04月15日一级建造师项目管理单选题42 项目管理
- 2025年04月15日一级建造师民航机场建造师案例题12 民航机场
- 2025年04月15日一级建造师建筑工程多选题26 建筑工程
- 2025年04月15日一级建造师水利工程多选题30 水利工程
- 2025年04月15日一级建造师工程经济多选题40 工程经济
- 2025年04月15日一级建造师机电工程多选题46 机电工程
- 2025年04月15日一级建造师项目管理单选题46 项目管理
- 2025年04月15日一级建造师港口与航道多选题26 港口与航道
- 2025年04月15日一级建造师项目管理单选题40 项目管理
- 2025年04月15日一级建造师工程经济单选题46 工程经济
- 2025年04月15日一级建造师建筑工程建造师案例题41 建筑工程
- 2025年04月15日一级建造师工程经济单选题34 工程经济
- 2025年04月17日一级建造师水利工程单选题27 水利工程
- 2025年04月17日一级建造师项目管理单选题48 项目管理
