一、建造师案例题

1.某建筑安装工程,业主分别与土建和安装单位签订了建筑主体和设备安装工程施工合同,两个承包商都编制了相互协调施工的进度计划,并分别得到业主批准,在土建和安装工程施工过程中,分别发生下列事件: 事件1:土建施工单位在合同协议条款约定的开工日期前几日提交了一份申请报告,报告请求延期开工5d,其理由为:(1)当地电力部门通知,施工工地电力接入用的变压器在开工3d后才能安装完毕(2)由物流公司承运的3台施工单位自有机械在开工后5d才能运输到施工现场。 事件2:土建施工单位基坑开挖过程中,发现地基部分为软土地基,与地质报告不符,于是: (1)业主通知设计单位下发变更洽商修改基础设计,确定局部基础深度加深,增加了土方量120立方米,同时工作天数增加5d (2)施工单位被迫修改施工方案,加深开挖,增加放坡,另行增加了2d工作时间和16000元费用。 事件3:设备安装单位入场准备施工时: (1)经检测发现有8%的设备基础预埋螺栓位置偏差过大,无法满足安装要求,须返工处理 (2)工程所需的人防门由业主负责供货,人防门运达施工现场联合进行质量检验时,发现有12个人防门平面尺寸有较大变形,不得不退场返修,影响了工程正常施工。 业主接到土建施工单位的延期开工申请后,应如何处理,请说明理由。

2.某建筑工程,建筑面积108 000平方米,现浇剪力墙结构,地下3层,地上50层。基础埋深14.4mm,底板厚3m,底板混凝土强度等级为C35,抗渗等级为P12。 底板钢筋施工时,板厚1.5m处的HRB335级直径16mm钢筋,施工单位征得监理单位和建设单位同意后,用HPB235钢筋直径10mm的钢筋进行代换。 施工单位选定了某商品混凝土搅拌站,由该搅拌站为其制定了底板混凝土施工方案。该方案采用溜槽施工,分两层浇筑,每层厚度1.5m。 底板混凝土浇筑时当地最高大气温度38摄氏度,混凝土最高入模温度40摄氏度。 浇筑完成12h后采用覆盖一层塑料膜、一层保温岩棉养护7d。 测温记录显示:混凝土内部最高温度75摄氏度,其表面最高温度45摄氏度。 监理工程师检查发现底板表面混凝土有裂缝,经钻芯取样检查,取样样品均有贯通裂缝。 商品混凝土供应站编制大体积混凝土施工方案是否合理?说明理由。

3.某政府机关在城市繁华地段建一幢办公楼。在施工招标文件的附件中要求投标人具有垫资能力,并写明:投标人承诺垫资每增加500万元的,评标增加1分。某施工总承包单位中标后,因设计发生重大变化,需要重新办理审批手续。为了不影响按期开工,建设单位要求施工总承包单位按照设计单位修改后的草图先行开工。施工中发生了以下事件: 事件一:施工总承包单位的项目经理在开工后又担任了另一个工程的项目经理,于是项目经理委托执行经理代替其负责本工程的日常管理工作,建设单位对此提出异议。 事件二:施工总承包单位以包工包料的形式将全部结构工程分包给劳务公司。 事件三:在底板结构混凝土浇筑过程中,为了不影响工期,施工总承包单位在连夜施工的同时,向当地行政主管部门报送了夜间施工许可申请,并对附近居民进行公告。 事件四:为便于底板混凝土浇筑施工,基坑四周未设临边防护;由于现场架设灯具照明不够,工人从配电箱中接出220V电源,使用行灯照明进行施工。 为了分解垫资压力,施工总承包单位与劳务公司的分包合同中写明:建设单位向总包单位支付工程款后,总包单位才向分包单位付款,分包单位不得以此要求总包单位承担逾期付款的违约责任。 为了强化分包单位的质量安全责任,总分包双方还在补充协议中约定,分包单位出现质量安全问题,总包单位不承担任何法律责任,全部由分包单位自己承担。 指出事件四中的错误,写出正确做法。

4. 某工程,施工单位按招标文件中提供的工程量清单作出报价(见下表)。施工合同约定: (1) 工程预付款为合同总价的20%,从工程进度款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止。 (2) 施工过程中发生的设计变更,采用以直接费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3.41%。 经项目监理机构批准的施工进度计划如下图所示(时间单位:月)。 施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。 施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分项工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的直接费为400元/立方米,工程量为3000立方米。 若该工程的各项工作均按最早开始时间安排,各工作均按匀速完成,且各工作实际工程量与估计工程量无差异,在下表中填入H、I、N_项工作分月工程进度款。

5.某高校新建一栋20层留学生公寓,主体是全现浇钢筋混凝土框架-剪力墙结构,建筑面积为38400平方米,建筑高度为62.6m,筏形基础,筏板厚度1.4m。 本工程开工时间为11月1日,由于工期比较紧,冬期必须连续施工,结构施工期间正好跨越整个冬施期。 屋面做法为涂膜防水屋面,施工时适逢雨季来临,屋面验收时检查发现涂层与基层间粘接不牢,存在多处“两层皮”现象,工程质量和使用功能带来明显缺陷。 由相关单位成立事故处理小组,根据工程质量事故处理的基本要求,对该工程防水屋面进行处理。 试对本案例中涂膜防水质量问题产生的可能原因进行分析,并给出通常的治理方案。

6.某建筑工程,建筑面积108 000平方米,现浇剪力墙结构,地下3层,地上50层。基础埋深14.4mm,底板厚3m,底板混凝土强度等级为C35,抗渗等级为P12。 底板钢筋施工时,板厚1.5m处的HRB335级直径16mm钢筋,施工单位征得监理单位和建设单位同意后,用HPB235钢筋直径10mm的钢筋进行代换。 施工单位选定了某商品混凝土搅拌站,由该搅拌站为其制定了底板混凝土施工方案。该方案采用溜槽施工,分两层浇筑,每层厚度1.5m。 底板混凝土浇筑时当地最高大气温度38摄氏度,混凝土最高入模温度40摄氏度。 浇筑完成12h后采用覆盖一层塑料膜、一层保温岩棉养护7d。 测温记录显示:混凝土内部最高温度75摄氏度,其表面最高温度45摄氏度。 监理工程师检查发现底板表面混凝土有裂缝,经钻芯取样检查,取样样品均有贯通裂缝。 该基础底板钢筋代换是否合理?说明理由。

7.某建设单位和施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同中约定:建筑材料由建设单位提供;由于非施工单位原因造成的停工,机械补偿费为200元/台班,人工补偿费为50元/工日;总工期为120天;竣工时间提前奖励为3 000元/天,误期损失赔偿费为5 000元/天。经项目监理机构批准的施工进度计划如图2所示(单位:天)。施工过程中发生如下事件: 事件一:工程进行中,建设单位要求施工单位对某一构件做破坏性试验,以验证设计参数的正确性。该试验需修建两间临时试验用房,施工单位提出建设单位应该支付该项试验费用和试验用房修建费用。建设单位认为,该试验费用属建筑安装工程检验试验费,试验用房修建费属建筑安装工程措施费中的临时设施费,该两项费用已包含在施工合同价中。 事件二:建设单位提供的建筑材料经施工单位清点入库后,在专业监理工程师的见证下进行了检验,检验结果合格。其后,施工单位提出,建设单位应支付建筑材料的保管费和检验费;由于建筑材料需要进行二次搬运,建设单位还应支付该批材料的二次搬运费。 事件三:①由于建设单位要求对A工作的施工图纸进行修改,致使A工作停工3天(每停工1天影响30工日,10台班);②由于机械租赁单位调度的原因,施工机械未能按时进场,使B工作的施工暂停5天(每停工1天影响40工日,10台班);③由于建设单位负责供应的材料未能按计划到场,E工作停工6天(每停工1天影响20工日,5台班)。施工单位就上述三种情况按正常的程序向项目监理机构提出了延长工期和补偿停工损失的要求。 事件四:为尽可能满足合同工期要求,施工单位对H工作组织了流水施工。H工作由甲、乙、丙三个施工过程组成;被划分成四个施工段,每个施工过程在各个施工段上的流水节拍如表2所示。 事件五:在工程竣工验收时,为了鉴定某个关键构件的质量,总监理工程师建议采用试验方法进行检验,施工单位要求建设单位承担该项试验的费用。 问题: 1.指出该工程网络计划的关键线路(工作),计算计划工期。 2.事件一中,建设单位的说法是否正确?为什么? 3.逐项回答事件二中施工单位的要求是否合理,说明理由。 4.逐项说明事件三中项目监理机构是否应批准施工单位提出的索赔,说明理由并写出索赔计算过程。 5.事件四中,施工单位对H工作应组织何种流水施工?并计算流水工期。 6.事件五中,试验检验费用应由谁承担? 7.施工单位应该获得工期提前奖励,还是应该支付误期损失赔偿费?金额是多少?

8.某实施施工监理的工程,建设单位按照《建设工程施工合同(示范文本)》与甲施工单位签定了施工总承包合同。合同约定开工日期为2010年3月1日,工期为302天,建设单位负责施工现场外道路开通及设备采购;设备安装工程可以分包;甲施工单位通过筛选与乙施工单位签定了安装分包合同。经总监理工程师批准的施工总进度计划,如图2所示(时间单位:天)。在施工过程中发生了如下事件: 事件一:由于道路没有及时开通,使开工日期推迟到2010年3月4日,并造成施工方经济损失3万元,为此,施工单位于2010年3月10日向监理单位提出延长工期的索赔。 事件二:在基础工程施工中,由于遭遇特大暴雨,土方工程发生滑坡,造成人员、机械损失共计5万元,导致C工作持续时间延长12天,为此提出经济补偿与工期的延期。 事件三:在主体施工过程中,甲施工单位为保证工程质量,改进了混凝土泵浇筑的施工工艺,延误F工作时间10天,为此甲施工单位向建设单位提出延期10天的申请。 事件四:设备安装工程完工后进行验收,第一次试车验收结果不合格,经检查分析,是由于设备本身质量有问题造成的,为此乙施工单位提出将已安装的设备拆除,重新安装,并重新组织试车验收。为此造成J工作持续时间延长24天,费用增加6万元,甲施工单位就此提出工期和费用索赔。 问 题 1.事件一中,监理单位应如何答复?说明理由。 2.事件二中,监理单位应采取什么措施?并对施工单位提出哪些要求?就施工单位提出的索赔,监理单位应如何答复?说明原因。 3.事件三中,甲施工单位改进施工工艺应遵循什么审批程序?对甲施工单位的延期申请,监理单位应如何答复?说明理由。 4.事件四中的验收应由谁来组织?监理单位对甲施工单位的索赔要求如何处理?说明理由。乙施工单位可得到的补偿是什么?说明原因。

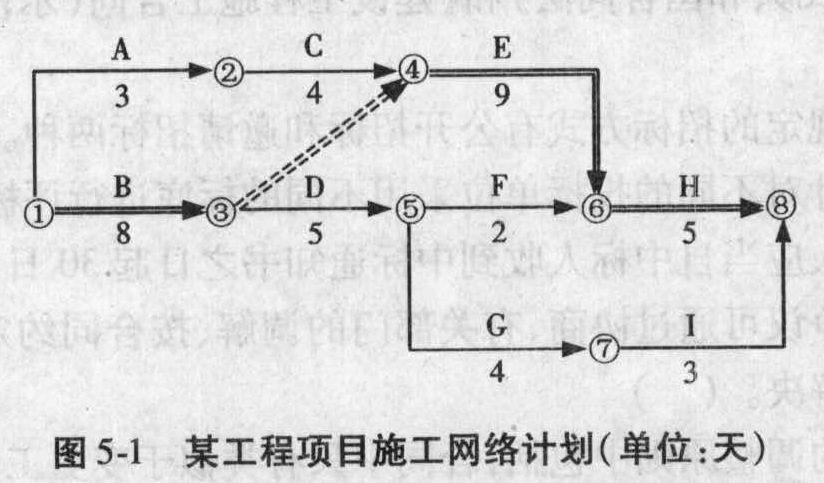

题干: 某施工总承包单位承担一项建筑基坑工程的施工。基坑开挖深度12m,基坑南侧距坑边6m处有一栋6层住宅楼。基坑土质状况从地面向下依次为:杂填土0~2m,粉质土2~5m,砂质土15~10m,黏性土10~12m,砂质土12~18m。上层滞水水位在地表以下5m(渗透系数为0.5m/d),地表下18m以内无承压水。基坑支护设计采用灌注桩加锚杆。施工前,建设单位为节约投资,指示更改设计,除南侧外其余三面均采用土钉墙支护,垂直开挖。基坑在开挖过程中北侧支护出现较大变形,但一直未被发现,最终导致北侧支护部分坍塌。事故调查中发现:
(1)施工总承包单位对本工程作了重大危险源分析,确认南侧毗邻建筑物、临边防护、上下通道的安全为重大危险源,并制订了相应的措施,但未审批。
(2)施工总承包单位有健全的安全制度文件。
(3)施工过程中无任何安全检查记录、交底记录及培训教育记录等其他记录资料。
9.施工总承包单位还应采取哪些有效措施才能避免类似基坑支护坍塌?

10.某建设单位(甲方)与某施工单位(乙方)订立了某工程项目的施工合同。合同规定采用单价合同,每一分项工程的工程量增减超过10%时,超过部分的单价按原单价的90%结算。合同工期为22天,工期每提前1天奖励2 000元,每拖后1天罚款3 000元。乙方在开工前及时提交了施工网络进度计划如图5-1所示(双线代表关键线路),并得到了甲方代表的批准。工程施工中发生如下事件。 事件1,因甲方供应的材料有误造成A工作和B工作工效降低,作业时间分别拖延2天和3天,分别增加工日6个和8个,窝工20个工日,工作A使用的租用施工机械每天租赁费为400元,台班费为650元,工作B使用的自有机械台班费为500元,其中折旧费为100元/台班;人工为30元/工日,窝工补偿标准为20元/工日。 事件2,为保证工程质量,乙方在施工中将工作C原设计尺寸扩大,增加工程量20 立方米,作业时间增加1天,该工作综合单价为90元/立方米。 事件3,因设计变更,工作E工程量由450 立方米增至500 立方米,该工作综合单价为70元/立方米。 事件4,鉴于该工程工期较紧,甲方代表指示乙方在工作H和工作I作业工程中采取了加快施工的技术组织措施,使得这两项工作分别缩短了2天和1天,并分别相应增加施工技术措施费5 000元和3 000元。 其余各项工作实际作业时间和费用均与原计划相符。 问题 (1)上述哪些事件乙方可以提出工期和费用补偿要求?哪些事件不能提出工期和费用补偿要求?简述其理由。 (2)每项事件的工期索赔是多少?总工期索赔多少天? (3)每项事件的费用补偿是多少? (4)乙方是否可以得到工程提前或拖后的奖励或处罚?数额为多少?

题干: 某建筑工程,建筑面积145200平方米,现浇钢筋混凝土框架-剪力墙结构,地下3层,地上60层,基础埋深18.6m,主楼底板厚3.0m,底板面积6036平方米,底板混凝土设计为C35P12,底板施工时施工单位制定了底板施工方案,采用溜槽配合混凝土地泵的施工方法,并选定了某混凝土搅拌站提供预拌混凝土。

底板混凝土浇筑时当地最高大气温度为35摄氏度,混凝土最高入模温度为40摄氏度;混凝土浇筑完成12h后采用覆盖一层塑料膜、一层保温草帘进行保湿保温养护7d,养护期间测得温度计录显示:混凝土内部最高温度75摄氏度,这时表面最高温度为45摄氏度;监理工程师检查中发现底板表面混凝土有裂缝,经钻芯取样检查,取样样品有贯通裂缝。
11. 大体积混凝土裂缝控制的常用措施是什么?

题干: 沿海地区某高层办公楼,建筑面积125000平方米,地下三层,地上二十六层,现浇钢筋混凝土结构,基坑开挖深度16.30m。建设单位与施工总承包单位签订了施工总承包合同。
合同履行过程中,发生了如下事件:

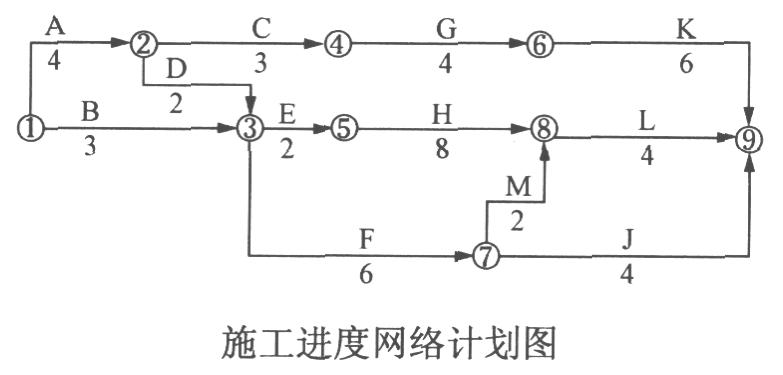

事件一:施工总承包单位将地下连续墙工程分包给某具有相应资质的专业公司,未报建设单位审批,依合同约定将装饰装修工程分别分包给具有相应资质的三家装饰装修公司。上述分包合同均由施工总承包单位与分包单位签订,且均在安全管理协议中约定分包工程安全事故责任全部由分包单位承担。
事件二:施工总承包单位将深基坑支护设计委托给专业设计单位,专业设计单位根据地质勘察报告选择了地下连续墙加内支撑支护结构形式。施工总承包单位编制了深基坑开挖专项施工方案,内容包括工程概况、编制依据、施工计划、施工工艺技术、劳动力计划。该方案经专家论证,补充了有关内容后,按程序通过了审批。
事件三:施工总承包单位为了提醒、警示施工现场人员时刻认识到所处环境的危险性,随时保持清醒和警惕,在现场出入口和基坑边沿设置了明显的安全警示标志。
事件四:本工程二层多功能厅设计为铝合金龙骨中密板材隔墙,下端为木踢脚。装饰装修公司在施工前编制了装饰装修施工方案,明确了板材组装顺序和节点处理措施。
12.事件三中,施工现场还应在哪些位置设置安全警示标志(至少列出五项)?

题干: 某工程为6层砖混结构住宅,下部有高为1.8m的杂物间,住宅层高3.3m,建筑物总高21.3m,建筑面积2860平方米,每层设有钢筋混凝土圈梁和构造柱,基础两端为扩孔桩基,其余为浅带形基础。在浇筑五层楼板时,房屋整体坍塌,造成2人死亡、6人重伤。
13.项目经理如何进行安全隐患处理?

14.某建筑公司承接一体育馆改造项目,以工料机单价法计算得到的人工费为2500万元,材料费1600万元,机械费700万元,其中零星工程的费用占直接工程费的3.0%,措施费为直接工程费的9.0%.间接费的费率为6.0%,利润为5.0%,税金按规定计取,费率按3.4%计算。 请分别列出问题3以外的另两种工料单价法的计算基础及计算程序。

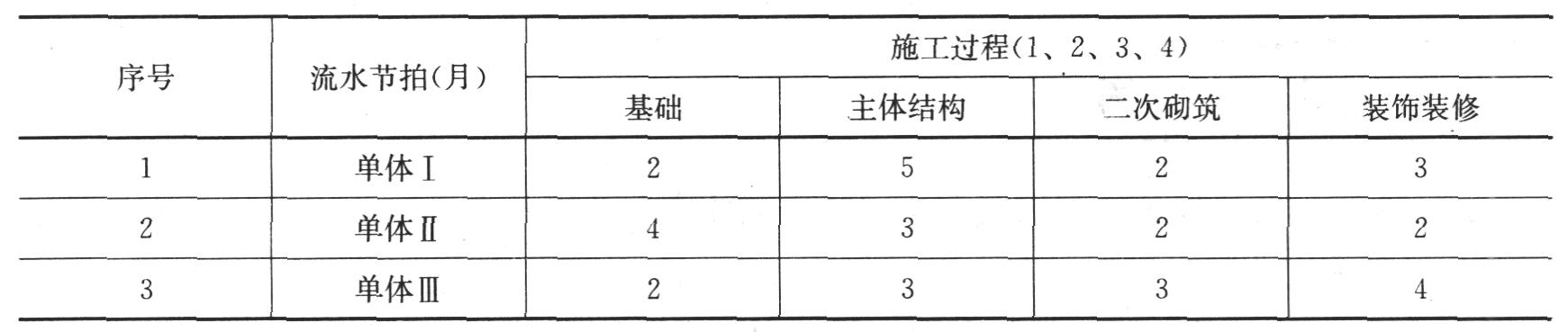

15.某群体工程由三个独立的单体建筑组成,每个单体均有如下四个施工过程:基础、主体结构、二次砌筑、装饰装修。现拟考虑以每个单体作为一个施工段,四个施工过程采用四个作业队组织无节奏流水施工。各单体结构形式、工程体量设计均不同,根据施工产量定额计算出三个单体各施工过程所需施工时间如下表所示。 三个单体施工先后顺序没有其他条件限制,请找出使总工期最短时其施工先后顺序。

16.某工程建筑公司承包的技术中心办公大楼,工程位于城市中心交通要道部位,工程总建筑面积40000平方米,地上18层,地下2层,框架-剪力墙结构。工程因场地小,施工现场的平面布置侧重点应对生产临建、主材加工、制作和堆放场地方面。施工现场围挡按该公司文明施工管理体系进行设置临时道路、水电管网、消防设施、办公、生活、生产用临时设施按施工总平面图设计布置在安全方面,现场出入口、楼梯口等设有明显安全警示标志。试回答以下问题:简述施工总平面图的设计步骤。

17.某房屋建筑工程项目,建设单位(甲方)与施工单位(乙方)按照《建设工程施工合同(示范文本)》签订了施工承包合同。双方在合同中约定:工程主要设备由甲方负责采购,乙方负责安装。对因甲方原因导致的乙方人员窝工及设备闲置,甲方予以适当补偿,工期每提前(滞后)有相应的奖(罚)。 该工程施工过程中发生以下事件: 事件1:工程基坑开挖深度为3.5m,施工组织设计中考虑的放坡系数为0.4(获得甲方批准)。乙方在施工过程中为避免坑壁塌方,开挖时加大了放坡系数,使土方开挖量增加,导致费用超支,工期延误。 事件2:乙方在土方工程填筑时,发现取土区域土含水量过大,必须经晾晒后方可填筑使用,为此增加费用,工期延误。 事件3:乙方在设备安装过程中,发现混凝土结构基础上缺少相应得预埋件,经核查是由于土建施工图纸遗漏埋件的错误所致,返工处理增加了费用,工期延误。 事件4:甲方采购的设备没有按计划时间进场,施工受影响,造成乙方费用增加,工期延误。 事件5:甲方在施工过程中提出调整建筑某部分使用功能,须进行设计变更。设计变更后增加费用。 事件6:鉴于工程工期紧张,乙方在后期采取加快施工的技术措施,增加了技术措施费用。 分析上述各事件施工单位可否提出索赔?请说明理由。

题干:


某综合大楼室内外装饰装修改造工程施工项目有:



(1)外墙在烧结普通砖和加气混凝土墙面上粘贴饰面砖,项目部在普通黏土砖墙面上做了饰面砖的样板件,经有资质的检测单位进行饰面砖粘结强度检测合格。



(2)外墙局部做隐框玻璃幕墙,幕墙采用的硅酮结构密封胶,由密封胶生产厂提供相容性试验合格的检测报告。



(3)外墙铝合金门窗和木门窗安装完成后,监理工程师发现均无三性试验报告,后由生产厂补充提供了铝合金窗的三性试验报告和出厂合格证,但监理工程师认为三性试验报告还有缺项。
18.幕墙用的硅酮结构密封胶的相容性试验是否有效?为什么?

19.北方某市新建市民图书馆工程,为全现浇框架-剪力墙结构,周圈为框架结构,核心筒为剪力墙体,该图书馆地上12层,施工时核心筒部位进度提前周圈框架一层。 本工程剪力墙采用大钢模,框架部分模板体系采用覆膜多层板。结构施工期间正值秋季大风天气,风力达五级以上,对高处作业安全造成极大影响。考虑到工期紧张,仍继续进行结构施工。 为了抢工期,施工单位拟尽早拆除模板,进入后续施工,监理工程师以施工单位上报模板专项施工方案中缺少模板拆除相关内容为由,不予批准。 简述高处作业的基本安全要点。

20. 某工程,建设单位与施工单位在施工合同中约定: 1.某工程合同价为1735万元,预付款为合同价的20%,从进度款累计达到合同总价的10%的月份开始起扣,按当月进度款的30%扣回,扣完为止。 2.施工中发生设计变更,采用以直接费为计算基础的全费用综合单价计价,间接费率10%,利润5%,计税系数3.41%。 在施工至第2个月,建设单位提出新增一分项工程N的设计变更。N工作的直接费为400元/立方米,工程量为3000立方米。 该工程预付款是多少?已知该项目前4个月的工程款分别是:第一月为170万元,第二月为145万元,第三月为750万元,第四月为290万元,请问第一月至第四月结算款各为多少?

21.某综合楼工程,地下1层,地上10层,钢筋混凝土框架结构,建筑面积28 500平方米,某施工单位与建设单位签订了工程施工合同,合同工期约定为20个月。施工单位根据合同工期编制了该工程项目的施工进度计划,并且绘制出施工进度网络计划如下图所示(单位:月)。 在工程施工中发生了如下事件: 事件一:因建设单位修改设计,致使工作K停工2个月。 事件二:因建设单位供应的建筑材料未按时进场,致使工作H延期1个月。 事件三:因不可抗力原因致使工作F停工1个月。 事件四:因施工单位原因工程发生质量事故返工,致使工作M实际进度延迟1个月。 针对本案例各事件,施工单位是否可以提出工期索赔的要求?并分别说明理由。

题干: 某住宅楼是一幢地上6层、地下1层的砖混结构住宅,总建筑面积3200平方米。在现浇顶层一间屋面的混凝土施工过程中出现坍塌事故,坍塌物将与之垂直对应的下面各层预应力空心板砸穿,10名施工人员与4辆手推车、模板及支架、混凝土一起落入地下室,造成2人死亡、3人重伤、经济损失26万元人民币的事故。从施工事故现场调查得知,屋面现浇混凝土模板采用300mm×1200mm×55mm和300mm×1500mm×55mm定型钢模,分三段支撑在平放的50mm×100mm方木龙骨上,龙骨下为间距800mm均匀支撑的4根直径100mm圆木立杆,这4根圆木立杆顺向支撑在作为笫6层楼面的3块独立的预应力空心板上,并且这些预应力空心板的板缝灌混凝土浇筑仅4d,其下面也没有任何支撑措施,从而造成这些预应力空心板超载。施工单位未对模板支撑系统进行过计算也无施工方案,监理方也未提出异议,便允许施工单位进行施工。出事故时监理人员未在场。
22.针对类似模板工程,通常采取什么样的质量安全措施?

题干:


某建设单位经上级主管部门批准拟新建建筑面积为3000平方米的综合办公楼,经工程造价咨询部门估算该工程造价为3450万元,该工程项目决定采用施工总承包的招标方式进行招标。在招标过程中,发生如下事件:



事件一:由于经资格预审合格的投标申请人过多,为了提高工作效率,招标人从中只选择了8家资格预审合格的申请人,向其发出资格预审合格通知书。



事件二:招标文件中明确说明该项目的资金来源落实了2600万元。



事件三:招标文件中规定,投标单位在收到招标文件后,若有问题需要澄清,只能以书面形式提出,招标单位将答复只可以书面形式送给提出问题的投标单位。



事件四:招标文件中规定,从招标文件发放之日起,在15d内递交投标文件。



事件五:发售招标文件的价格为编制和印刷招标文件的成本和发布招标公告的费用。
23. 事件一中,招标人的做法是否正确?为什么?

24.A公司以工程总承包的方式承接一综合楼工程,并将其中的拆除工程、土方开挖工程、幕墙工程、裙房装修工程分包给B公司,双方有如下约定:由于B公司的拆除、土方工程较前,故B公司对施工现场的安全生产负总责、B公司负责编制本工程施工组织设计且施工现场的统一管理由B公司负责。 该综合楼位于闹市区,施工场地狭小,建成后楼高87m,地下二~三层为车库,地下一层为商业及大楼管理用房。 B公司的哪些施工内容需要编制专项施工方案,且要经过专家论证、审核?为什么?

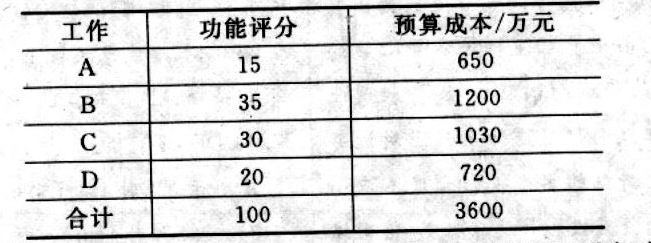

题干: 某施工单位承接了某项工程的总包施工任务,该工程由A、B、C、D四项工作组成,施工场地狭小。为了进行成本控制,项目经理部对各项工作进行了分析,其结果见下表:
工程进展到第25周5层结构时,公司各职能部门联合对该项目进行突击综合大检查。
检查成本时发现:C工作,实际完成预算费用960万元,计划完成预算费用为910万元,实际成本855万元,计划成本801万元。
检查现场时发现:
(1)塔吊与临时生活设施共用一个配电箱:无配电箱检查记录。
(2)塔吊由木工班长指挥。
(3)现场单行消防通道上乱堆材料,仅剩1m宽左右通道,端头20m×20m场地堆满大模板。
(4)脚手架和楼板模板拆除后乱堆乱放,无交底记录。
工程进展到第28周4层结构拆模后,劳务分包方作业人员直接从窗口向外乱抛垃圾造成施工扬尘,工程周围居民因受扬尘影响,有的找到项目经理要求停止施工,有的向有关部门投诉。
25.计算并分析C工作的费用偏差和进度偏差情况。

26.某施工单位于2010年4月与建设单位依据《建设工程施工合同(示范文本)》签订了某综合办公楼的施工总承包合同,合同价款为5600万元。合同计价方式采用可调价格合同,并按照通用条款约定的价款调整因素调整合同价款。 施工过程中发生如下事件: 事件1:2010年6月12日,由于施工现场电缆老化短路停电,造成停工6h;6月15日,由于市政供水管网检修停水,造成停工4h。 事件2:2010年8月4日,由于雷电致现场供电设备损坏,造成停工4h;8月6日,由于供电局临时停电,造成停工3h;8月9日,外单位运输车辆压断市政供水管线停水,造成停工3h。 施工中发生可调价事件后,施工单位应如何履行合同调价工作?

题干: 某装饰公司作为分包商实施某部委办公大楼的装饰装修工程,由于总承包的垂直提升设备急于退场,经监理工程师及总承包方同意,在第6层抢先砌筑完毕一间大会议室后将其设置为临时材料库房,提前将部分装饰装修材料倒运至临时库房存放。同一楼层其他部位此时正进行砌筑与抹灰施工。

库房内楼面上堆放有水泥,由于瓷砖后进场,墙面瓷砖暂放在水泥上;木门套及复合木地板堆置另一侧墙边;吊顶用纸面石膏板整齐码放在木地板上面;墙面漆、木器漆置于库房中央;各种电线电缆置于油漆桶上码放整齐;铝合金窗框最后进场,门边靠墙竖立,玻璃窗扇靠窗框放置。

由于库房刚砌筑完毕,监理工程师提出放置在内的水泥很有可能受潮,对其质量存在疑义,但该批水泥进场时间不长,经查水泥出厂合格证上生产日期,距检查日期正好2个月。
27. 监理提出的水泥质量疑义问题应如何处理?

28. 某医院门诊楼,位于市中心区域,建筑面积28326平方米,地下1层,地上10层,檐高33.7m。框架剪力墙结构,筏形基础,基础埋深7.8m,底板厚 度1100mm,混凝土强度等级C30,抗渗等级P8。室内地面铺设实木地板,局部轻质隔墙,工程精装修交工。2008年3月15日开工,外墙结构及装修 施工均采用钢管扣件式双排落地脚手架。 事件1:2008年9月25日,地方建设行政主管部门检查项目施工人员三级教育情况,质询项目经理部的教育 内容。施工项目负责人回答;“进行了国家和地方安全生产方针、企业安全规章制度、工地安全制度、工程可能存在的不安全因素四项内容的教育”。受到了地方建 设行政主管部门的严厉批评。 事件2:轻质隔墙下端用木踢脚覆盖,饰面板与地面留有5~10mm缝隙。石膏板的接缝缝隙为8~10mm。 事件3:室内地面面层施工时,对木搁栅采用沥青防腐处理,木搁栅和毛地板与墙面之间未留空隙,面层木地板与墙面之间留置了10mm缝隙。 事件4:截止2009年4月底,计划铺设地板面积1000平方米,预算价格110元/平方米;实际铺设面积1200平方米,实际价格150元/平方米。 事件2中,指出轻质隔墙施工的不妥之处,并写出正确的做法。

题干: 某办公楼工程,建筑面积82000平方米,地下三层,地上二十层,钢筋混凝土框架剪力墙结构,距邻近六层住宅楼7m,地基土层为粉质黏土和粉细砂,地下水为潜水。地下水位-9.5m,自然地面-0.5m,基础为筏板基础,埋深14.5m,基础底板混凝土厚1500mm,水泥采用普通硅酸盐水泥,采取整体连续分层浇筑方式施工,基坑支护工程委托有资质的专业单位施工,降排的地下水用于现场机具、设备清洗,主体结构选择有相应资质的A劳务公司作为劳务分包,并签订了劳务分包合同。
合同履行过程中,发生了下列事件:
事件一:基坑支护工程专业施工单位提出了基坑支护降水采用“排桩+锚杆+降水井”方案,施工总承包单位要求基坑支护降水方案进行比选后确定。
事件二:底板混凝土施工中,混凝土浇筑从高处开始,沿短边方向自一端向另一端进行,在混凝土浇筑完12h内对混凝土表面进行保温保湿养护,养护持续7d。养护至72h时,测温显示混凝土内部温度70摄氏度,混凝土表面温度35摄氏度。
事件三:结构施工至十层时,工期严重滞后。为保证工期,A劳务公司将部分工程分包给了另一家有相应资质的B劳务公司,B劳务公司进场工人100人,因场地狭小,B劳务公司将工人安排在本工程地下室居住。工人上岗前,项目部安全员向施工作业班组进行了安全技术交底,双方签字确认。
29.降排的地下水还可用于施工现场哪些方面?
