- 1. 施工总承包单位可否就事件一至事件三获得工期索赔?分别说明理由。
-

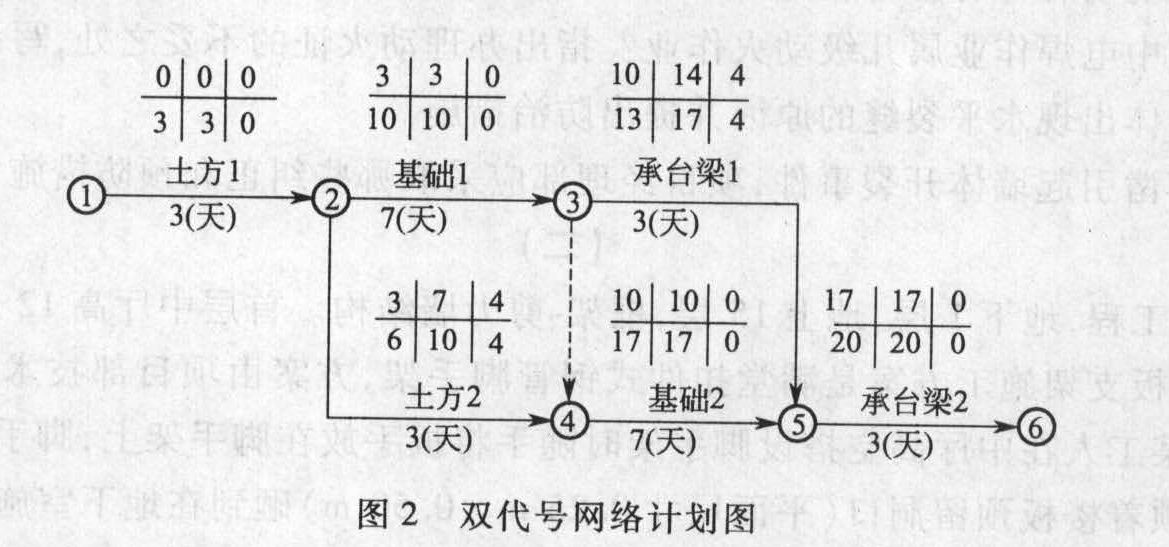

2. 某办公楼工程,建筑面积5 500平方米,框架结构,独立柱基础,上设承台梁,独立柱基础埋深为1.5 m,地质勘察报告中地基基础持力层为中砂层,基础施工钢材由建设单位供应。基础工程施工分为两个施工流水段,组织流水施工,根据工期要求编制了工程基础项目的施工进度计划,并绘出施工双代号网络计划图,如图2所示。
在工程施工中发生以下事件: 事件一:土方2施工中,开挖后发现局部基础地基持力层为软弱层需处理,工期延误6天。 事件二:承台梁1施工中,因施工用钢材未按时进场,工期延期3天。 事件三:基础2施工时,因施工总承包单位原因造成工程质量事故,返工致使工期延期5天。 问 题 1.指出基础工程网络计划的关键线路,写出该基础工程计划工期。 2.针对本案例上述各事件,施工总承包单位是否可以提出工期索赔,并分别说明理由。 3.对索赔成立的事件,总工期可以顺延几天?实际工期是多少天? 4.上述事件发生后,本工程网络计划的关键线路是否发生改变,如有改变,请指出新的关键线路,并在表1绘制施工实际进度横道图。
www.qicai.net
- 3. 土建工程地处闹市区,紧邻市主要干道,施工场地狭窄,主体地上22层,地下3层,建筑面积47800平方米,基础开挖深度11.5m,低于地下水位。为了达到以“预防为主”的目的,施工单位加强了施工工序的质量控制。 试针对该工程的模板工程编制质量预控措施。
- 4. 乙方共可得到索赔的工期为多少天?费用为多少元?
小提示:此内容仅展示试题pdf里的部分截取内容,若需要完整试卷请到上方自行免费下载完整pdf试卷。

试卷图片预览:
- 试卷预览图1
- 解答卷预览图

- 建筑工程模拟试卷类型
- 热门试卷
- 一级建造师试卷
- 2025年04月17日一级建造师项目管理多选题36 项目管理
- 2025年04月15日一级建造师项目管理单选题42 项目管理
- 2025年04月15日一级建造师民航机场建造师案例题12 民航机场
- 2025年04月15日一级建造师建筑工程多选题26 建筑工程
- 2025年04月15日一级建造师水利工程多选题30 水利工程
- 2025年04月15日一级建造师工程经济多选题40 工程经济
- 2025年04月15日一级建造师机电工程多选题46 机电工程
- 2025年04月15日一级建造师项目管理单选题46 项目管理
- 2025年04月15日一级建造师港口与航道多选题26 港口与航道
- 2025年04月15日一级建造师项目管理单选题40 项目管理
- 2025年04月15日一级建造师工程经济单选题46 工程经济
- 2025年04月15日一级建造师建筑工程建造师案例题41 建筑工程
- 2025年04月15日一级建造师工程经济单选题34 工程经济
- 2025年04月17日一级建造师水利工程单选题27 水利工程
- 2025年04月17日一级建造师项目管理单选题48 项目管理
