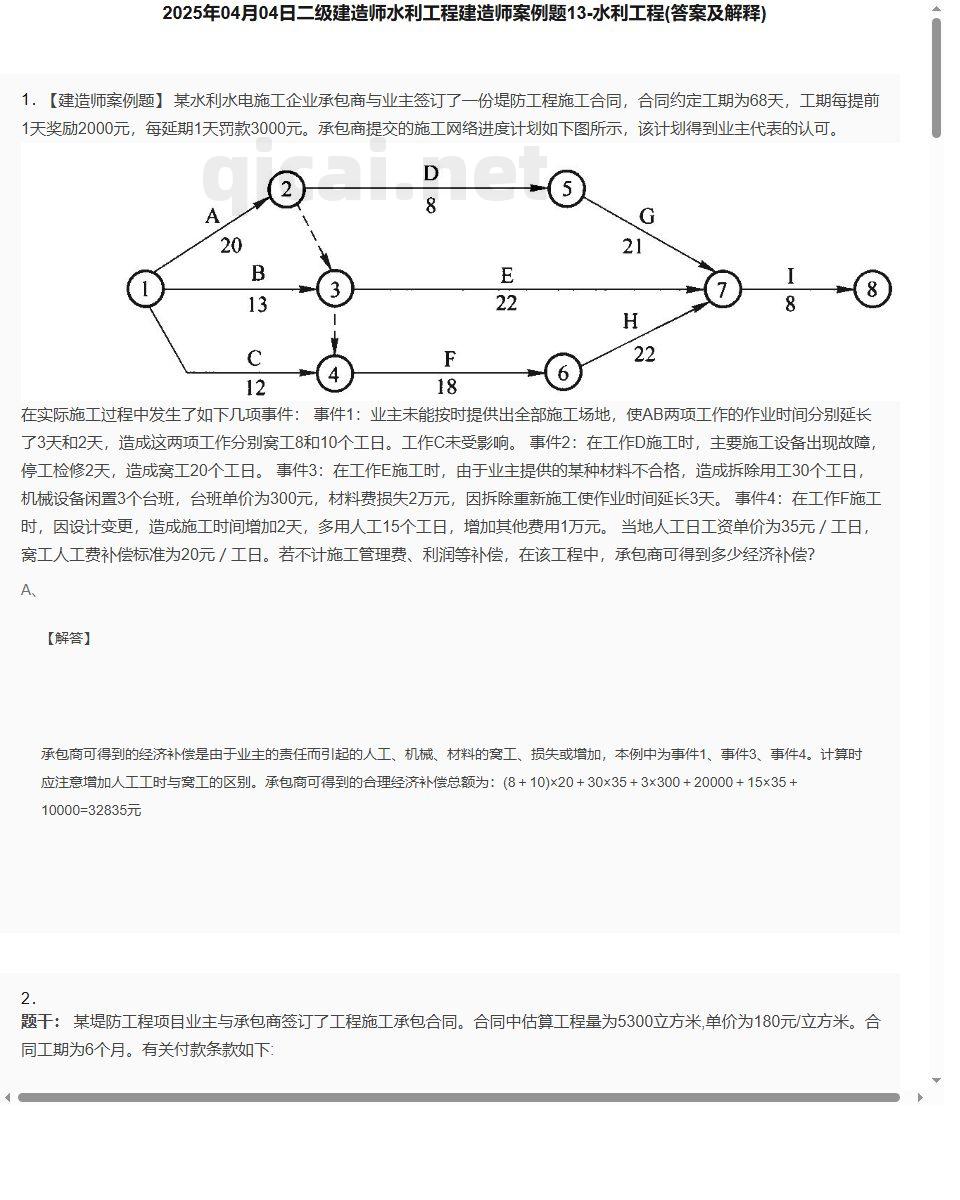

1. 某水利水电施工企业承包商与业主签订了一份堤防工程施工合同,合同约定工期为68天,工期每提前1天奖励2000元,每延期1天罚款3000元。承包商提交的施工网络进度计划如下图所示,该计划得到业主代表的认可。
在实际施工过程中发生了如下几项事件: 事件1:业主未能按时提供出全部施工场地,使AB两项工作的作业时间分别延长了3天和2天,造成这两项工作分别窝工8和10个工日。工作C未受影响。 事件2:在工作D施工时,主要施工设备出现故障,停工检修2天,造成窝工20个工日。 事件3:在工作E施工时,由于业主提供的某种材料不合格,造成拆除用工30个工日,机械设备闲置3个台班,台班单价为300元,材料费损失2万元,因拆除重新施工使作业时间延长3天。 事件4:在工作F施工时,因设计变更,造成施工时间增加2天,多用人工15个工日,增加其他费用1万元。 当地人工日工资单价为35元/工日,窝工人工费补偿标准为20元/工日。若不计施工管理费、利润等补偿,在该工程中,承包商可得到多少经济补偿? Qicai.net
-
2.
估算合同总价为多少?
-

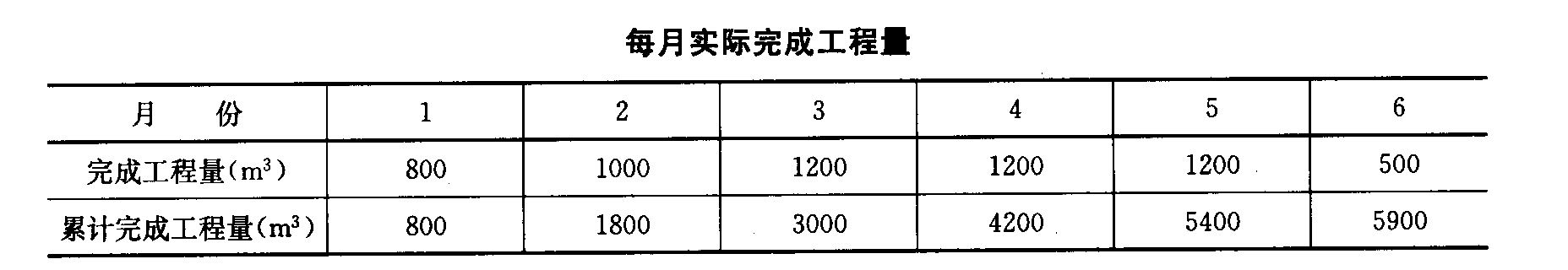

3.
工程预付款为多少?工程预付款从哪个月起扣留?每月应扣工程预付款为多少?
- 4. (三) 某水利枢纽工程,主要工程项目有大坝、泄洪闸、引水洞、发电站等,2002年1月开工,2003年5月申报文明建设工地,此时已完成全部建安工程量40% 上级有关主管部门为加强质量管理,在工地现场成立了由省水利工程质量监督中心站以及工程项目法人、设计单位和监理单位人员组成的工程质量监督项目站。 [问题](三)
小提示:此内容仅展示试题pdf里的部分截取内容,若需要完整试卷请到上方自行免费下载完整pdf试卷。

试卷图片预览:
- 试卷预览图1
- 试卷预览图2
- 试卷预览图3
- 试卷预览图4
- 试卷预览图5
- 试卷预览图6
- 试卷预览图7
- 试卷预览图8
- 解答卷预览图
- 答案卷预览图

- 水利工程模拟试卷类型
- 热门试卷
- 二级建造师试卷
- 2025年04月17日一级建造师项目管理多选题36 项目管理
- 2025年04月15日一级建造师项目管理单选题42 项目管理
- 2025年04月15日一级建造师民航机场建造师案例题12 民航机场
- 2025年04月15日一级建造师建筑工程多选题26 建筑工程
- 2025年04月15日一级建造师水利工程多选题30 水利工程
- 2025年04月15日一级建造师工程经济多选题40 工程经济
- 2025年04月15日一级建造师机电工程多选题46 机电工程
- 2025年04月15日一级建造师项目管理单选题46 项目管理
- 2025年04月15日一级建造师港口与航道多选题26 港口与航道
- 2025年04月15日一级建造师项目管理单选题40 项目管理
- 2025年04月15日一级建造师工程经济单选题46 工程经济
- 2025年04月15日一级建造师建筑工程建造师案例题41 建筑工程
- 2025年04月15日一级建造师工程经济单选题34 工程经济
- 2025年04月17日一级建造师水利工程单选题27 水利工程
- 2025年04月17日一级建造师项目管理单选题48 项目管理
