一、建造师案例题

题干: 某省会城市(A)拟对现有机场航站区进行、扩建,按招投标法规定,该工程项目的各单项工程必须通过公开招标确定施工单位。建设单位自行组成了招标机构,并组织招标。在航站区土石方工程施工招标时,建设单位经研究,以发传真方式书面通知了资质高、信誉好、实力强的施工单位参加投标。在规定的提交投标书截止时间前,有四家单位向建设单位提交了投标书。一家投标单位因途中堵车而在截止时间后10分钟提交了投标书。经协商,建设单位认为该迟到单位迟交了投标书的时间较短,而同意其继续参加投标,并接受了投标书。在建设单位编制的招标文件的评标标准中,规定近三年中凡获得过A市施工工程质量奖的投标单位在评标时可适当加分。
1.建设单位是否应接受投标单位在截止时间后送交的投标书,为什么?

题干: 某工程概算已被批准,准许招标。工程采用公开招标招标,招标文件规定:以概算额为基础按固定总价合同承包。某场道施工公司一举中标后通过艰苦谈判确定合同价650万元。该施工公司认为工程结构简单且对施工现场很熟悉未进行勘察,另外因工期短于一年市场价格不会有太大变化,故接受固定总价合同形式。
2.采用固定总价合同承包,施工公司承担哪些主要风险,施工公司做法有哪些不妥?

题干: 某机场拟进行扩建,各单项工程的合同估算价分别为:场道工程18500万元,助航灯光工程3000万元,空管工程180万元。
由于对场道工程的工期要求较紧迫,建设单位允许两个施工单位联合共同投标。A公司具备机场场道工程一级专业承包企业资质,B公司具备机场场道工程二级专业承包企业资质。由于B公司达不到投标文件中规定的一级企业资质要求,经协商,A公司同意和B公司联合共同投标。
在投标阶段,建设单位代表与A公司就投标方案进行谈判,要求其对一些关键工序进行调整,以加快工程建设进度;同时,建设单位与A、B公司经友好协商,A、B公司同意一旦中标,将从本项目主体工程——道面工程中划出30%的工程量分包给当地一家具有相应资质的施工单位。
由于空管工程的合同估算价低于200万元,建设单位未经投标,直接将该项工程委托给某具备相应企业资质条件的公司承担施工任务。
3.分包施工单位是否应该就分包工程对建设单位承担连带责任,分包单位应对谁负责?

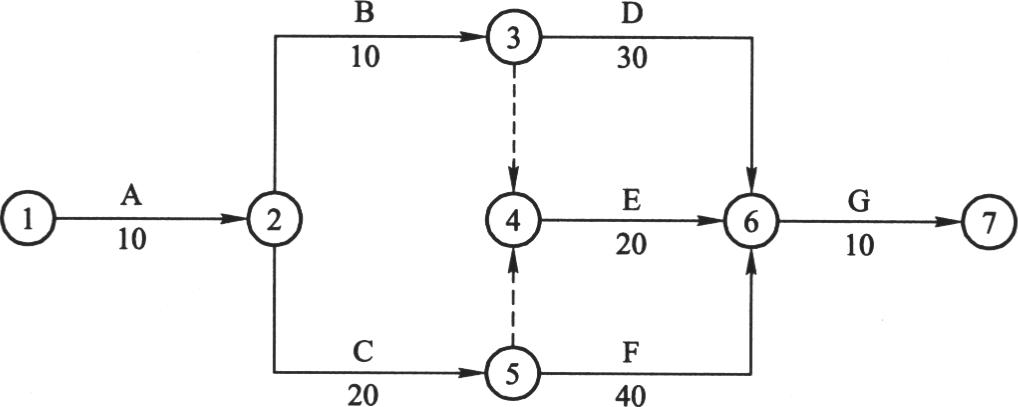

题干: 机场某分项工程施工网络进度计划如下图:
[mhjchgchglyshw\fxtj\5\image\mhjchgchglyshw-fxtj-5-161.jpg]
注:网络图中所注各项工作持续时间为最短时间,不可压缩,假设每日施工计划完成量相等。
网络进度计划执行情况:
第20天,A工作全部完成,B工作完成90%,C工作已完成50%。
第30天,AB工作全部完成,C工作已完成95%,D工作已完成30%。
4.指出该网络图中的关键路线及总工期

题干: 某机场飞行区指标为4E。依据《中国民航总局民用机场工程建设监理规定》(1995年民航总局第44号发布)的相关规定,建设单位委托某监理单位进行建设监理。施工过程中,业主与施工单位因对承包合同部分条款的理解不同,发生争议,监理工程师于2001年5月20日收到调解申请,2001年6月29日,监理工程师将调解意见口头通知争议双方,引起争议双方的不满。
5.该监理单位的资质条件应为哪级?

题干: 某机场施工单位中标一项机场场道工程,项目经理组织项目部有关人员编制该场道工程的施工组织设计。在施工组织设计中包括工程概况和特点、施工方案、施工进度计划、施工平面图设计、质量计划等多项内容。
6.施工组织设计的编制依据?

题干: 某机场施工单位中标一项机场场道工程,项目经理组织项目部有关人员编制该场道工程的施工组织设计。在施工组织设计中包括工程概况和特点、施工方案、施工进度计划、施工平面图设计、质量计划等多项内容。
7.在哪些情况下,施工方法应详细具体到拟定操作过程和方法,提出质量要求和技术措施,单独编制施工作业计划?

题干: 机场某分项工程施工网络进度计划如下图:

注:网络图中所注各项工作持续时间为最短时间,不可压缩,假设每日施工计划完成量相等。
网络进度计划执行情况:
第20天,A工作全部完成,B工作完成90%,C工作已完成50%。
第30天,AB工作全部完成,C工作已完成95%,D工作已完成30%。
8.根据第20天各项工作的完成情况判断整个工期是否延误,为什么?

题干: 我国西部某小型旅游城市建成一民用机场,目前建有一条跑道、一座旅客航站楼等设施,年吞吐量较小。设计使用飞机机型为B737。机场的基准飞行场地长度为2200m,装备的仪表着陆系统以及目视助航设备能供飞机在决断高度低至60m,跑道视程低至800m时着陆。
9.该机场跑道属哪一类精密进近跑道?

题干: 某民用机场场道的道面施工,由某施工单位承建。在施工现场管理方面,施工单位管理松懈,余土外运时,没有采取苫盖措施,造成渣土沿途遗撒;建筑垃圾未分类,更没有封闭堆放,定时清运,造成大风天气尘土飞扬;生活区生活垃圾没有及时清理,未设专人管理,散发出难闻的气味。种种不良现象不但影响了施工工地现场人员的生活,更严重损害了施工单位的形象。
10.建筑业常见的重要环境因素有哪些?

11.某民用机场建设工程项目本年节约“三材”的目标为150000元,实际节约160000元,上年节约140000元,企业先进水平节约180000元。利用对比法分析本年成本节约实际数与本年目标数、上年实际数、企业先进水平的差异。

题干: 某机场工程建设项目,业主与施工单位按《建设工程施工合同文本》签订了工程施工合同,工程未进行投保。在工程施工过程中,遭受暴风雨不可抗力的袭击,造成了相应的损失。施工单位及时向监理工程师提出索赔要求,并附索赔有关的资料和证据。索赔报告的基本要求如下:
(1)暴风雨袭击是因非施工单位原因造成的损失,故应由业主承担赔偿责任。
(2)已建部分工程造成损坏,损失计18万元,应由业主承担修复的经济责任,施工单位不承担修复的经济责任。
(3)施工单位人员因灾害数人受伤,处理伤病医疗费用和补偿金总计3万元,业主应给予赔偿。
(4)施工单位进场的在用机械、设备受到损坏4.2万元,业主应负担赔偿和修复的经济责任,工人窝工费3.8万元,业主应予支付。
(5)因暴风雨造成现场停工8天,要求合同工期顺延8天。
(6)由于工程破坏,清理现场需要费用2.4万元,业主应予支付。
12.监理工程师接到施工单位提交的索赔申请后,应进行哪些工作(请详细分条列出)?

题干: 2008年3月,某项目经理部中标一民用机场场道工程。整个建设过程中,出现了以下情况:
(1)某项目经理部会审图纸时,发现施工设计有误,独自进行了较大修改。
(2)在采购水泥、砂子及石子时,材料管理部门采取了招标方法,优选了供应商,也审查了产品三证,确定产品合格后,立刻进货2000t。
(3)依据施工经验,重新制定了道面基层的施工质量标准和检测方法。
13.如果道面基层密实度达不到设计标准,应如何处理?

题干: 某机场建设部门经过招投标,最终与某安装工程公司订立了该新建航站楼弱电系统工程项目施工合同,同时与某降水公司订立了施工降水合同。施工过程中,发生了如下事件: 在施工过程中,为保证工程质量,安装公司改进了室外摄像头的安装工艺,人工费增加了3万元; 由于降水公司降水方案错误,导致该安装公司部分已安装于地下室的设备进水损坏。
14.如需索赔,在《合同法》中索赔期限是如何规定的?

题干: 某机场工程经国家有关部门批准后,开始对本项目筹集资金和施工图设计。该项目资金由自筹资金和银行贷款两部分组成,自筹资金已经全部到位,银行贷款预计于2006年7月30日到位,2006年3月18日设计单位完成了初步设计图纸,12日进入施工图图纸设计阶段,预计5月8日完成施工图设计。因考虑到该项目要在年底前竣工,遂决定于3月19日进行施工招标,招标方式采用邀请招标方式,并于3月20日向与其合作过的施工单位中选择了两家发出了投标邀请书。
15.在何种情况下,经批准可以采用邀请招标方式进行招标?

16.某建设单位通过竞标取得某机场场道工程施工任务,经业主和监理工程师批准后,将一部分工程分包给另一个建设单位施工,并与其签订了分包合同。分包合同的主要内容如下:(1)工程变更;(2)支付条件;(3)拖延工期违约损失赔偿金;(4)其他方面。什么是分包合同,当事人是谁?

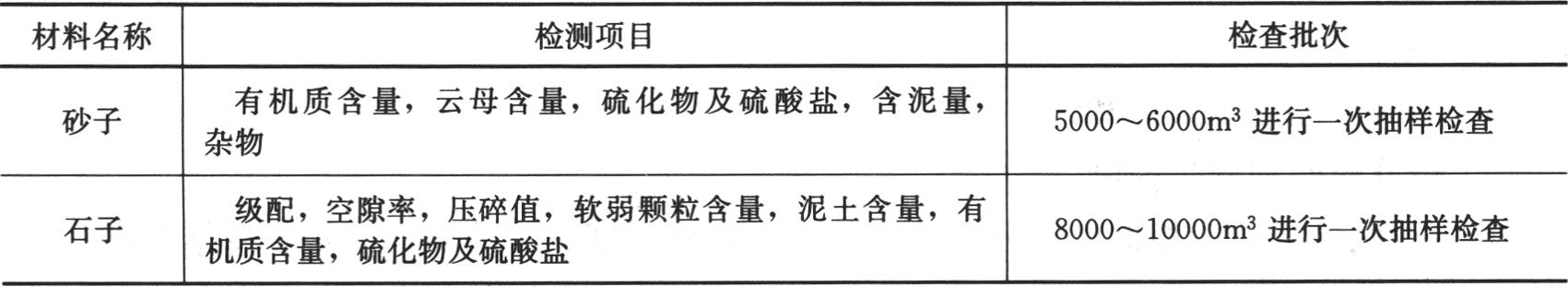

题干: 某机场场道全长3200m,宽度45m,面层采用水泥混凝土,厚度32cm。施工单位向监理单位提交了面层施工方案,采用路拌施工水泥混凝土,模板采用钢模板,在道面的弯道部分、异形块部位选用木模板嵌缝料采用氯丁橡胶类嵌缝料,并在施工方案中提出了质量控制关键点。在施工过程中,施工单位购进了大量砂子、石子(机轧砾石)及水泥,并制定了进场检测项目及批次,砂子、石子检测明细见下表。
17.砂子、石子检测明细表水泥的出厂日期如超过3个月,应如何处理?

题干: 某民用机场场道的道面施工,由某施工单位承建。在施工现场管理方面,施工单位管理松懈,余土外运时,没有采取苫盖措施,造成渣土沿途遗撒;建筑垃圾未分类,更没有封闭堆放,定时清运,造成大风天气尘土飞扬;生活区生活垃圾没有及时清理,未设专人管理,散发出难闻的气味。种种不良现象不但影响了施工工地现场人员的生活,更严重损害了施工单位的形象。
18.职业安全健康管理体系的策划内容包括哪些?

题干: 某新建机场建设施工过程中,场道工程度部分施工图设计作了重大变更,空管工程、目视助航工程的部分施工图设计作了小的变更,航站楼弱电系统工程施工图设计未作变更。施工结束后,施工单位和有关部门分别对工程进行了自检、自验。
19.施工单位需要提供哪些施工资料?

题干: 机场某分项工程施工网络进度计划如下图:

注:网络图中所注各项工作持续时间为最短时间,不可压缩,假设每日施工计划完成量相等。
网络进度计划执行情况:
第20天,A工作全部完成,B工作完成90%,C工作已完成50%。
第30天,AB工作全部完成,C工作已完成95%,D工作已完成30%。
20.根据网络计划执行情况,判断第30天E工作是否可以开始,为什么?

21.某地区新建一个机场,飞行区等级为4E,机场跑道全长3400m,宽度60m。面层采用C40水泥混凝土。甲施工单位通过招标获得该机场场道工程面层工程施工项目。该项目施工单位对面层的施工过程如下:第一步,按设计要求进行水泥混凝土配合比设计,采用试验室确定的“试验室配合比”直接配料;第二步,配备一座间歇式搅拌楼,由于该搅拌楼刚从附近工地搬迁过来,且未超过标定有效期,该施工单位在确认试拌合格后,认为没有必要重新标定;第三步,对搅拌混凝土现场取样,做水泥混凝土抗压强度试验;第四步,采用必要的运输工具将新拌混凝土在规定的时间内合格地运到摊铺现场;第五步,采用小型机具铺筑法进行摊铺和振捣施工;第六步,振动、提浆、整平后用圆盘式抹面机往返2~3遍,进行压实整平饰面;第七步,按要求进行混凝土的养生;第八步,养生期满后,采用软拉毛机械进行抗滑沟槽施工;第九步,清除混凝土板缝中夹杂的砂石、泥浆、尘土及其他污染物后进行灌缝施工及灌缝养生。请将以上施工过程采用的各类施工机械中不合理的部分改正过来。

22.某民用机场场道工程建设工程项目,其初步设计已经完成,建设用地和筹资也已落实,监理单位已经落实,某一级企业施工工程公司通过竞标取得了该项目的总承包任务,签订了工程承包合同,并实行了项目经理责任制,并建立了项目经理部。施工项目经理部的内部关系的协调包括哪些协调内容,如何分别实施?

题干: 某机场跑道为南北向,长度为2400m。现机场扩建工程拟在由南向北着陆方向新增一套工类仪表着陆系统,跑道北端入口距机场北端围界200m,场地为0.5%的下坡。跑道南端入口距机场南端围界300m,场地为0.5%的下坡。跑道侧方围界距跑道中心线延长线200m,为1.1%下坡。
23.航向天线、下滑天线的位置?

24.某机场施工单位与另一施工单位于2007年9月1日签订了机场站坪扩建工程建设的分包合同,在合同的第三部分(专用条款)中,有双方一般权利和义务、施工组织设计和工期、材料设备供应等条款。在材料设备供应条款中,发包人(机场)遇到哪些情况才承担相应的责任?

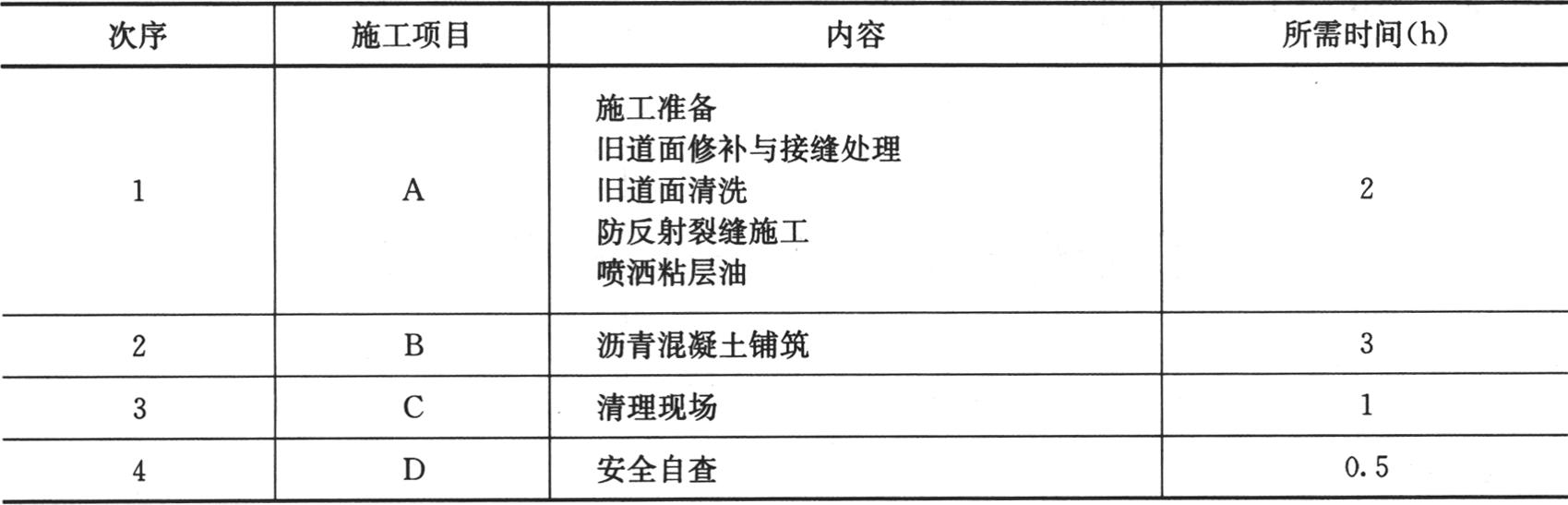

题干: 某机场实施跑道道面沥青混凝土加层整修工程的不停航施工,机场关闭时间为当日23∶00~次日6∶00。该工程施工项目及每班所需时间见下表。

注:1.A项目结束前1h,B项目才能开始。
2.A、B项目结束后,C项目才能开始;C项目结束后,D项目才能开始。
25.施工结束后,施工段经检查应满足哪些条件方可开航?

26.某机场助航灯光变电站工程的土建及电气设备安装工程由A单位总承包,并在施工合同中照明电气设备安装工程中柴油发电机组的安装通过招标另行发包给B设备安装公司,设备由业主选定的供应商负责将设备运至施工现场,具体操作由该公司负责。A单位如何对B设备安装公司进行考核,考核的内容是什么?

27.某施工单位经投标而中标承接了某机场航站楼航班信息显示系统的工程项目,并签订了施工合同。当满足什么条件之后,工程项目可进行正式全面施工?

题干: 某建筑安装公司承包了某机场航站楼行李处理系统的建设工程,合同中约定于7月29日之前由机场方提供220V、500kW的电源,以便该公司从即日起进行系统联调。但由于该地区今年气候异常炎热,电力紧张,市供电局决定推迟到8月1日再为机场提供该部分电力。因乙方工程安装部分已经结束,只等联调,故机场方希望建筑安装公司停工3天,以弥补这几日其他项目电力供应的不足。
28.若要求该建筑安装公司停工,机场方应进行哪些工作,接到停工通知后该建筑安装公司应进行哪些工作?

29.某机场跑道为南北向,长度为2400m。现机场扩建工程拟在由南向北着陆方向新增一套工类仪表着陆系统,跑道北端入口距机场北端围界200m,场地为0.5%的下坡。跑道南端入口距机场南端围界300m,场地为0.5%的下坡。跑道侧方围界距跑道中心线延长线200m,为1.1%下坡。写出仪表着陆系统的安装施工的工序。

题干: 某机场(业主)与施工单位签订了一项机场飞行区土方施工合同,该地基处理工程包括开挖土方、填方等施工过程。在合同中规定,施工单位必须严格按照施工图及承包合同规定的内容及技术要求施工,工程量由专业工程师负责计量。在工程开工前,施工单位向现场专业工程师提交了施工组织设计和施工方案,并获得批准。在施工过程中,当进行到施工图所规定的吃力范围边缘时,施工单位为了使碾压质量得到保证,将碾压范围适当扩大。在土方施工临近结束时,出现了两项原因使得工期发生了拖延,一是土方开挖时遇到了一些在工程地质勘探中探明的孤石,排除孤石拖延了一定的时间;二是施工过程中遇到几天正常季节中雨,由于雨后土壤含水量过大不能立刻进行碾压施工,耽误了部分工期。
30.施工单位向业主提出了要求延长工期和停工期间的窝工损失索赔,问施工单位能否得到相应的补偿。

31.某建筑设计院具备建筑、市政甲级设计资质,承担了某4D机场的跑道延长工程的工程总承包任务,工程总承包单位负责设计到行业验收综合管理,找了一家民航专业工程设计院设计,又找一家机场场道专业工程二级企业进行道面工程施工。该设计院能否承担该项目的工程总承包?

32.质量认证机构对某机场建设公司进行质量体系认证审核时,发现以下情况:(1)施工组织设计由公司技术科编写后,下发至项目经理部。(2)项目经理部总工根据施工现场具体情况,对道面面层的施工方案进行了变更,并编制了变更方案,经项目经理批准实施。(3)对于水泥混凝土面层浇筑施工,项目经理部组织了钢筋、模版、混凝土等多工种的联合技术交底,由施工员代表各工种接受交底,在施工技术交底记录上签字。上述哪些是不正确的做法?分别说明正确的做法。

33.某机场(业主)与施工单位签订了一项机场飞行区土方施工合同,该地基处理工程包括开挖土方、填方等施工过程。在合同中规定,施工单位必须严格按照施工图及承包合同规定的内容及技术要求施工,工程量由专业工程师负责计量。在工程开工前,施工单位向现场专业工程师提交了施工组织设计和施工方案,并获得批准。在施工过程中,当进行到施工图所规定的吃力范围边缘时,施工单位为了使碾压质量得到保证,将碾压范围适当扩大。在土方施工临近结束时,出现了两项原因使得工期发生了拖延,一是土方开挖时遇到了一些在工程地质勘探中探明的孤石,排除孤石拖延了一定的时间;二是施工过程中遇到几天正常季节中雨,由于雨后土壤含水量过大不能立刻进行碾压施工,耽误了部分工期。施工完成后,施工单位将扩大范围内的施工工程量向现场工程师提出计量付款的要求,问施工单位能否得到该部分的付款。

题干: 某机场拟进行扩建,各单项工程的合同估算价分别为:场道工程18500万元,助航灯光工程3000万元,空管工程180万元。
由于对场道工程的工期要求较紧迫,建设单位允许两个施工单位联合共同投标。A公司具备机场场道工程一级专业承包企业资质,B公司具备机场场道工程二级专业承包企业资质。由于B公司达不到投标文件中规定的一级企业资质要求,经协商,A公司同意和B公司联合共同投标。
在投标阶段,建设单位代表与A公司就投标方案进行谈判,要求其对一些关键工序进行调整,以加快工程建设进度;同时,建设单位与A、B公司经友好协商,A、B公司同意一旦中标,将从本项目主体工程——道面工程中划出30%的工程量分包给当地一家具有相应资质的施工单位。
由于空管工程的合同估算价低于200万元,建设单位未经投标,直接将该项工程委托给某具备相应企业资质条件的公司承担施工任务。
34.建设单位将空管工程直接委托的做法是否正确,为什么?

题干: 某机场工程经国家有关部门批准后,开始对本项目筹集资金和施工图设计。该项目资金由自筹资金和银行贷款两部分组成,自筹资金已经全部到位,银行贷款预计于2006年7月30日到位,2006年3月18日设计单位完成了初步设计图纸,12日进入施工图图纸设计阶段,预计5月8日完成施工图设计。因考虑到该项目要在年底前竣工,遂决定于3月19日进行施工招标,招标方式采用邀请招标方式,并于3月20日向与其合作过的施工单位中选择了两家发出了投标邀请书。
35.建设工程施工招标的必备条件有哪些?

题干: 某机场工程项目,建筑物总高21.3m,总建筑面积2860平方米,设有钢筋混凝土圈梁和构造柱,基础两端为控孔桩基,其余为浅埋钢筋混凝土带形基础。在浇至建筑物顶面混凝土时,项目整体坍塌,造成2人死亡,6人重伤。
36.项目经理如何进行安全隐患处理?

题干: 某建筑一级总承包资质的企业中标承担了一个中型机场航站楼的施工任务,土建和普通安装工程由自己施工,钢结构和装修工程采用一般分包,由总包单位和指挥部共同招标确定,航站楼内民航专业工程为指定分包(由于总承包单位没有施工能力),分包单位与总包单位签订合同。
事件一:虽然本招标工程风险大,但由于总包单位目前施工任务严重不足。因此,在投标决策上采用了风险标的投标策略。
事件二:施工过程中,总承包单位只管做自己的事情,不对分包单位的施工组织设计进行审查,也没有要求分包单位必须按照总体计划组织实施。分包单位产生了一些质量问题,并使总工期延误,业主按合同要求对总承包单位进行了处罚。
事件三:合同规定民航专业工程除国内没有,其他均采用国内设备,但业主在施工阶段提出要大量采用国外设备,由于国外设备比国内造价高。因此,施工单位及时提出了索赔要求。
37.影响投标决策的主观因素有哪些?

题干: 我国西北地区某小型旅游城市建成一民用机场,现有一条跑道、一座旅客航站楼等设施。设计使用飞机机型为B(波音)-737。机场的基准飞行场地长度为2200m,装备的仪表着陆系统以及目视助航设备能供飞机在决断高度低至60m、跑道视程低至800m时着陆。1
38.该机场地面部分按功能划分由哪几部分组成?
