一、建造师案例题

1.某高土石坝坝体施工项目,业主与施工总承包单位签订了施工总承包合同,并委托了工程监理单位实施监理。施工总承包完成桩基工程后,将深基坑支护工程的设计委托给了专业设计单位,并自行决定将基坑的支护和土方开挖工程分包给了一家专业分包单位施工,专业设计单位根据业主提供的勘察报告完成了基坑支护设计后,即将设计文件直接给了专业分包单位,专业分包单位在收到设计文件后编制了基坑支护工程和降水工程专项施工组织方案,施工组织方案经施工总承包单位项目经理签字后即由专业分包单位组织了施工。专业分包单位在施工过程中,由负责质量管理工作的施工人员兼任现场安全生产监督工作。土方开挖到接近基坑设计标高时,总监理工程师发现基坑四周地表出现裂缝,即向施工总承包单位发出书面通知,要求停止施工,并要求立即撤离现场施工人员,查明原因后再恢复施工,但总承包单位认为地表裂缝属正常现象没有予以理睬。不久基坑发生严重坍塌,并造成4名施工人员被掩埋,其中3人死亡,1人重伤。事故发生后,专业分包单位立即向有关安全生产监督管理部门上报了事故情况。经事故调查组调查,造成坍塌事故的主要原因是由于地质勘察资料中未标明地下存在古河道,基坑支护设计中未能考虑这一因素。事故中直接经济损失300万元,于是专业分包单位要求设计单位赔偿事故损失300万元。这起事故的主要责任人是谁?请说明理由。

题干: 某高土石坝坝体施工项目,业主与施工总承包单位签订了施工总承包合同,并委托了工程监理单位实施监理。
施工总承包完成桩基工程后,将深基坑支护工程的设计委托给了专业设计单位,并自行决定将基坑的支护和土方开挖工程分包给了一家专业分包单位施工,专业设计单位根据业主提供的勘察报告完成了基坑支护设计后,即将设计文件直接给了专业分包单位,专业分包单位在收到设计文件后编制了基坑支护工程和降水工程专项施工组织方案,施工组织方案经施工总承包单位项目经理签字后即由专业分包单位组织了施工。
专业分包单位在施工过程中,由负责质量管理工作的施工人员兼任现场安全生产监督工作。土方开挖到接近基坑设计标高时,总监理工程师发现基坑四周地表出现裂缝,即向施工总承包单位发出书面通知,要求停止施工,并要求立即撤离现场施工人员,查明原因后再恢复施工,但总承包单位认为地表裂缝属正常现象没有予以理睬。不久基坑发生严重坍塌,并造成4名施工人员被掩埋,其中3人死亡,1人重伤。
事故发生后,专业分包单位立即向有关安全生产监督管理部门上报了事故情况。经事故调查组调查,造成坍塌事故的主要原因是由于地质勘察资料中未标明地下存在古河道,基坑支护设计中未能考虑这一因素。事故中直接经济损失80万元,于是专业分包单位要求设计单位赔偿事故损失80万元。
2.这起事故的主要责任人是哪一方?并说明理由。

题干: 某水电站大坝为混凝土双曲拱坝,坝高240m,总库容58亿立方米,装机容量6×55万kW,年发电量约172亿kW?h。固结灌浆施工于1994年12月开始施工,1999年3月全部完成。
(1)地质简况和岩体质量分级
根据岩石强度、岩体结构、围压效应、水文地质条件等多种因素将岩体类型分为:①优良岩体(A~C级),可直接作为大坝地基;②一般岩体(D级),经过灌浆处理后可作为大坝地基;③较差岩体(E3级),自然状态下原则上不宜作为高坝地基;④软弱岩体(El、E2级),不能直接作为坝基,需特殊处理;⑤松散岩体(F级),不能作为主体建筑物地基。
(2)坝基固结灌浆设计
1)设计原则。根据岩体质量情况,灌浆设计分为常规灌浆和特殊灌浆两大类,前者适用于A、B、C级岩体,后者适用于D、E两类岩体。
2)灌浆材料。常规灌浆使用42.5级普通硅酸盐水泥。特殊灌浆原则上Ⅰ、Ⅱ序孔为普通硅酸盐水泥,Ⅲ序孔为磨细水泥。
(3)固结灌浆质量检查
灌浆质量检查显示固结灌浆效果良好。
3.本工程坝基固结灌浆的目的是什么?

题干: 某承包商于某年承包某外资工程的施工,与业主签订的承包合同约定:工程合同价2000万元;若遇物价变动,工程价款采用调值公式动态结算。该工程的人工费占工程价款的35%,水泥占23%,钢材占12%,石料占8%,砂料占7%,不调值费用占15%;开工前业主向承包商支付合同价20%的工程预付款,当工程进度款达到合同价的60%时,开始从超过部分的工程结算款中按60%抵扣工程预付款,竣工前全部扣清;工程进度款逐月结算,每月月中预支半月工程款。
4.工程预付款和起扣点是多少?

题干: 某综合利用水利枢纽工程位于我国西北某省,枯水期流量很少;坝型为土石坝,黏土心墙防渗;坝址处河道较窄,岸坡平缓。
工程中的某分部工程包括坝基开挖、坝基防渗及坝体填筑,该分部工程验收结论为“本分部工程划分为60个单元工程,其中合格24个,优良36个,主要单元工程、重要隐蔽工程及关键部位的单元工程质量优良,且未发生过质量事故;中间产品质量全部合格,其中混凝土拌合物质量达到优良,故本分部工程优良。”
5.大坝施工前碾压实验主要确定哪些压实参数?施工中坝体与混凝土泄洪闸连接部位的填筑,应采取哪些措施保证填筑质量?

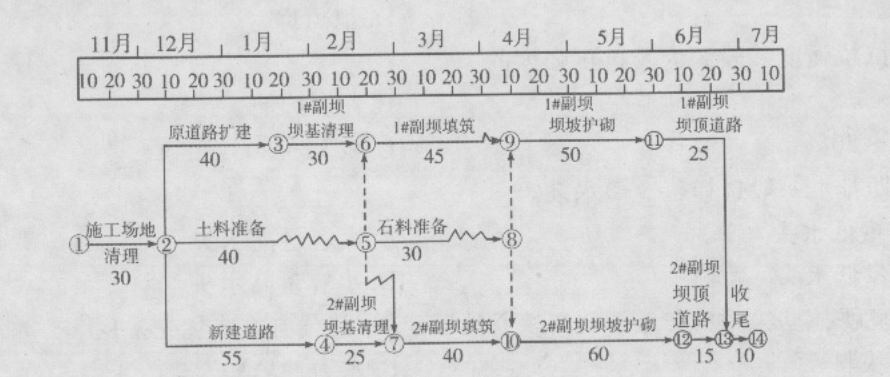

题干: 南方某以防洪为主,兼顾灌溉、供水和发电的中型水利工程,需进行扩建和加固,其中两座副坝(1#和2#)的加同项目合同工期为8个月,计划当年1月10日开工。副坝结构型式为黏土心墙土石坝。项目经理部拟定的施工进度计划如下图所示。
说明:
1.每月按30天计,时间单位为天;
2.日期以当日末为准,如11月10日开工表示11月10日末开工。
实施过程中发生了如下事件:
事件1:按照12月10日上级下达的水库调度方案,坝基清理最早只能在次年1月25日开始。
事件2:按照水库调度方案,坝坡护砌迎水面施工最迟应在次年5月10日完成。
坝坡迎水面与背水面护砌所需时间相同,按先迎水面后背水面顺序安排施工。
事件3:“2#副坝填筑”的进度曲线如下图所示;
事件4:次年6月20日检查工程进度,1#、2#副坝坝顶道路已完成的工程量分别为3/5、2/5。

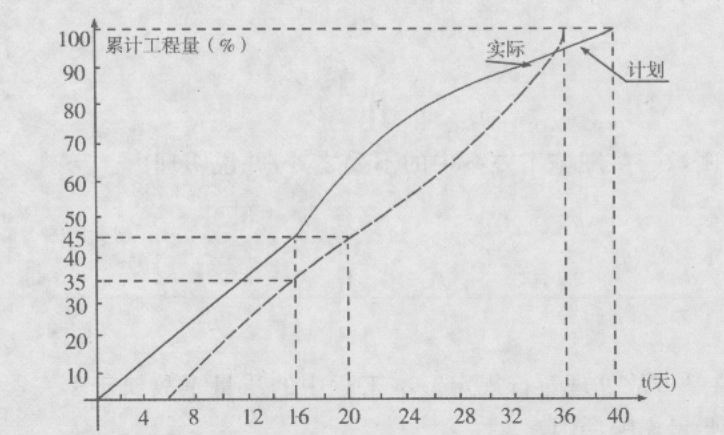

6.依据事件3中2#副坝填筑进度曲线,分析在第16天末的计划进度与实际进度,并确定2#副坝填筑实际用工天数。

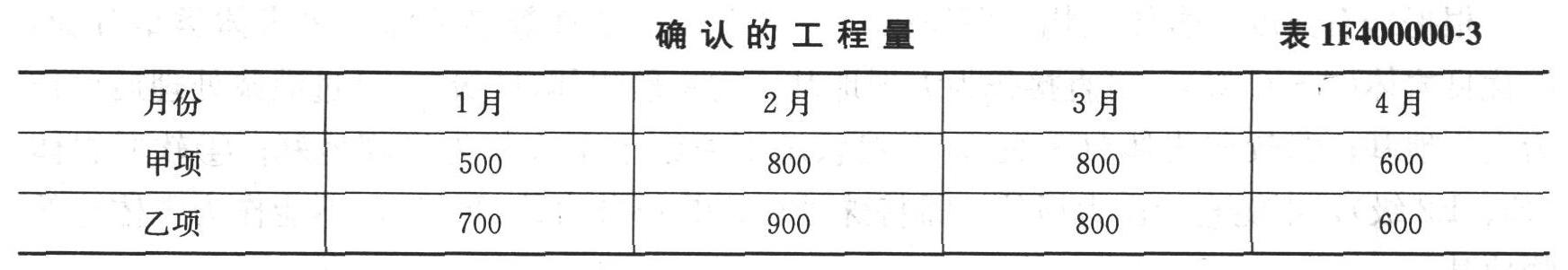

7.某项工程业主与承包商签订了工程施工合同,合同中含两个子项工程,估算工程量甲项为2300立方米,乙项为3200立方米,经协商合同单价甲项为180元/立方米,乙项160元/立方米。合同工期为4个月。合同约定:(1)开工前业主应向承包商支付合同价20%的预付款;(2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留保留金;(3)当子项工程实际工程量超过(或低于)估算工程量10%时,可进行调价,调整系数为0.9(或1.1);(4)根据市场情况规定价格调整系数平均按1.2计算;(5)每月签发付款最低金额为25万元;(6)工程预付款在最后两个月扣除,每月扣50%。承包商各月实际完成并经监理工程师签证确认的工程量见表1F400000-3。工程预付款金额为多少?

题干: 某拦河大坝主坝为混凝土重力坝,最大坝高75m。为加强工程施工的质量与安全控制,项目法人组织成立了质量与安全应急处置指挥部,施工单位项目经理任指挥,项目监理部、设计代表处的安全分管人员为副指挥。同时施工单位制定了应急救援预案。
在施工过程中,额定起重量为1t的升降机中的预制件突然坠落,致使1人当场死亡、2人重伤、1人轻伤。项目经理立即向项目法人做了报告。项目在事故调查中发现,升降机操作员没有相应的资格证书。
8.根据《水利工程建设安全生产管理规定》,哪些人员应取得特种设备操作资格证书?

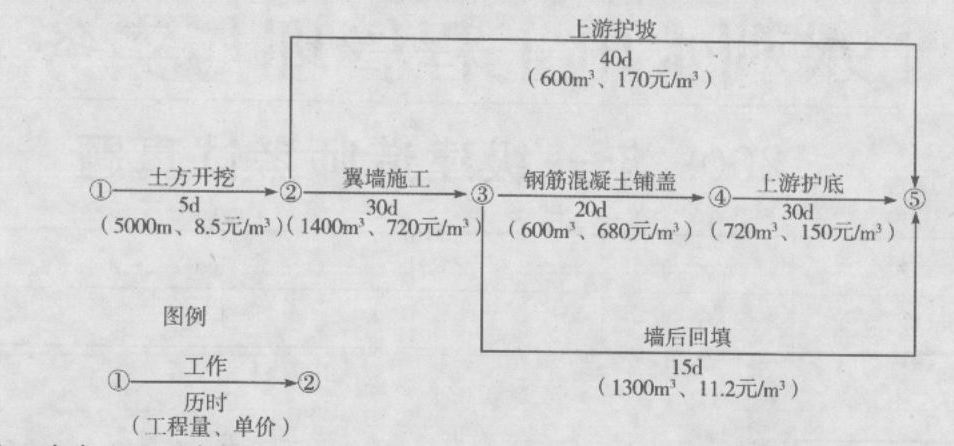

题干: 某水闸施工合同上游连接段分部工程施工计划及各项工作的合同工程量和单价(钢筋混凝土工程为综合单价)如下图所示。合同约定:
(1)预付款为合同价款的10%,开工前支付,从第1个月开始每月平均扣回;
(2)保留金自第1个月起按每月工程进度款的5%扣留。
施工中发生以下事件:
事件1:土方开挖时发现上游护底地基为软弱土层,需进行换土处理。经协商确定,增加的“上游护底换土”是“土方开挖”的紧后、“上游护底”的紧前工作,其工作量为1000立方米,单价为22.5元/立方米(含开挖、回填),时间为10d。
事件2:在翼墙浇筑前,为保证安全,监理单位根据有关规定指示承包人架设安全网一道,承包人为此要求增加临时设施费用。
9.计算工程预付款额及新增“上游护底换土”后合同总价。(单位为元,保留2位小数。下同)

10.某省属重点水利工程项目计划于2004年12月28日开工,由于坝肩施工标段工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。于2004年9月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书。该五家企业均接受了邀请,并于规定时间2004年9月20~22日购买了招标文件。招标文件中规定,2004年10月18日下午4时是招标文件规定的投标截止时间,2004年11月10日发出中标通知书。 在投标截止时间之前,A、B、D、E四家企业提交了投标文件,但C企业于2004年10月18日下午5时才送达,原因是中途堵车;2004年10月21日下午由当地招投标监督管理办公室主持进行了公开开标。 评标委员会成员共有7人,其中当地招投标监督管理办公室1人,公证处1人,招标人1人,技术经济方面专家4人。评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已由项目经理签字并加盖了公章。评标委员会于2004年10月28日提出了评标报告。B、A企业综合得分分别为第一、二名。由于B企业投标报价高于A企业,2004年11月10日招标人向A企业发出了中标通知书,并于2004年12月12日签订了书面合同。 指出评标委员会成员组成的不妥之处,说明理由。

11.某高土石坝坝体施工项目,业主与施工总承包单位签订了施工总承包合同,并委托了工程监理单位实施监理。施工总承包完成桩基工程后,将深基坑支护工程的设计委托给了专业设计单位,并自行决定将基坑的支护和土方开挖工程分包给了一家专业分包单位施工,专业设计单位根据业主提供的勘察报告完成了基坑支护设计后,即将设计文件直接给了专业分包单位,专业分包单位在收到设计文件后编制了基坑支护工程和降水工程专项施工组织方案,施工组织方案经施工总承包单位项目经理签字后即由专业分包单位组织了施工。专业分包单位在施工过程中,由负责质量管理工作的施工人员兼任现场安全生产监督工作。土方开挖到接近基坑设计标高时,总监理工程师发现基坑四周地表出现裂缝,即向施工总承包单位发出书面通知,要求停止施工,并要求立即撤离现场施工人员,查明原因后再恢复施工,但总承包单位认为地表裂缝属正常现象没有予以理睬。不久基坑发生严重坍塌,并造成4名施工人员被掩埋,其中3人死亡,1人重伤。事故发生后,专业分包单位立即向有关安全生产监督管理部门上报了事故情况。经事故调查组调查,造成坍塌事故的主要原因是由于地质勘察资料中未标明地下存在古河道,基坑支护设计中未能考虑这一因素。事故中直接经济损失300万元,于是专业分包单位要求设计单位赔偿事故损失300万元。根据《水利工程建设重大质量与安全事故应急预案》,本事故应定为哪种等级的事故?并说明理由。

题干: 某水利枢纽工程有混凝土重力坝、水电站等建筑物构成。
施工单位与项目法人签订了其中某坝段的施工承包合同,部分合同条款如下:合同总金额壹亿伍仟万元整;开工日期为2007年9月20日,总工期26个月。
开工前项目法人向施工单位支付10%的工程预付款,预付款扣回按公式R=
从第1个月起,按进度款5%的比例扣留保留金。
施工过程中发生如下事件:
事件1:在倒流设计前,施工单位在围堰工程位置进行了补充地质勘探,支付勘探费2万元。施工单位按程序向监理单位提交了索赔意向书和索赔申请报告,索赔金额为2.2万元(含勘探费2万元,管理费、利润各0.1万元)。
事件2:大坝坝基采用水泥灌浆,灌浆采用单排孔,分三序施工,其施工次序如下图所示。根据施工安排在基岩上浇筑一层坝体混凝土后再进行钻孔灌浆。注:P为先导孔,④为第一次序孔。
事件3:至2008年3月,施工累计完成工程量2700万元。4月份的月进度付款申请单见下表。

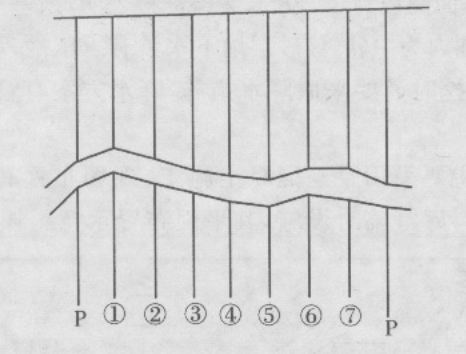

12.指出事件2中第二次序孔、第三次序孔分别是哪些?

题干: 某水闸施工合同上游连接段分部工程施工计划及各项工作的合同工程量和单价(钢筋混凝土工程为综合单价)如下图所示。合同约定:
(1)预付款为合同价款的10%,开工前支付,从第1个月开始每月平均扣回;
(2)保留金自第1个月起按每月工程进度款的5%扣留。
施工中发生以下事件:
事件1:土方开挖时发现上游护底地基为软弱土层,需进行换土处理。经协商确定,增加的“上游护底换土”是“土方开挖”的紧后、“上游护底”的紧前工作,其工作量为1000立方米,单价为22.5元/立方米(含开挖、回填),时间为10d。
事件2:在翼墙浇筑前,为保证安全,监理单位根据有关规定指示承包人架设安全网一道,承包人为此要求增加临时设施费用。
13.施工单位提出的增加临时设施费的要求是否合理?为什么?

题干: 某承包商在混凝土重力坝施工过程中,采用分缝分块常规混凝土浇筑方法。由于工期紧,浇筑过程中气温较高,为保证混凝土浇筑质量,承包商积极采取了降低混凝土的入仓温度等措施。
在某分部工程施工过程中,发现某一单元工程混凝土强度严重不足,承包商及时组织人员全部进行了返工处理,造成直接经济损失20万元,构成了一般质量事故。返工处理后经检验,该单元工程质量符合优良标准,自评为优良。
在该分部工程施工过程中,由于养护不及时等原因,造成另一单元工程坝体内出现较大裂缝和空洞,还有个别单元工程出现细微裂缝和表面裂缝。在发现问题后,承包商都及时采取了相应的措施进行处理。
在该分部工程施工过程中,对5号坝段混凝土某一单元工程模板安装质量检查结果见下表。
分部工程施工完成后,质检部门及时统计了该分部工程的单元工程施工质量评定情况:20个单元工程质量全部合格,其中14个单元工程被评为优良,优良率70%;关键部位单元工程质量优良;原材料、中间产品质量全部合格,其中混凝土拌合质量优良。该分部工程自评结果为优良。
14.在大体积混凝土浇筑过程中,可采取哪些具体措施降低混凝土的入仓温度?

题干: 某装机容量50万kW的水电站工程建于山区河流上,拦河大坝为2级建筑物,采用碾压式混凝土重力坝,坝高60m,坝体浇筑施工期近2年,施工导流采取全段围堰、隧洞导流方式。
施工导流相关作业内容包括
①围堰填筑;
②围堰拆除;
③导流隧洞开挖;
④导流隧洞封堵;
⑤下闸蓄水;
⑥基坑排水;
⑦截流。
围堰采用土石围堰,堰基河床地面高程140.0m。根据水文资料,上游围堰施工期设计洪水位为150.0m,经计算与该水位相应的波浪高度为2.8m。
导流隧洞石方爆破开挖采取从两端同时施工的相向开挖方式。根据施工安排,相向开挖的两个工作面在相距20m距离放炮时,双方人员均需撤离工作面;相距10m时,需停止一方工作,单向开挖贯通。
工程蓄水前,有关部门组织进行蓄水验收,验收委员会听取并研究了工程度汛措施计划报告,工程蓄水库区移民初步验收报告等有关方面报告。
15.确定该工程围堰的建筑物级别并说明理由。计算上游围堰堰顶高程。

题干: 某混凝土大坝主体工程,建设单位将土建工程、安装工程分别发包给甲、乙两家施工单位。在合同履行过程中发生了如下事件:
事件1:项目监理机构在审查土建工程施工组织设计时,认为脚手架工程危险性较大,要求甲施工单位编制脚手架工程专项施工方案。甲施工单位项目经理部编制了专项施工方案,凭以往经验进行了安全估算,认为方案可行,并安排质量检查员兼任施工现场安全员工作,遂将方案报送总监理工程师签认。
事件2:开工前,专业监理工程师复核甲施工单位报验的测量成果时,发现对测量控制点的保护措施不当,造成建立的施工测量控制网失效,随即向甲施工单位发出了《监理通知单》。
事件3:专业监理工程师在检查甲施工单位投入的施工机械设备时,发现数量偏少,即向甲施工单位发出了《监理通知单》要求整改;在巡视时发现乙施工单位已安装的管道存在严重质量隐患,即向乙施工单位签发了《暂停施工通知》,要求对该分部工程停工整改。
事件4:甲施工单位施工时不慎将乙施工单位正在安装的一台设备损坏,甲施工单位向乙施工单位作出了赔偿。因修复损坏的设备导致工期延误,乙施工单位向项目监理机构提出延长工期申请。
16.在施工单位申请工程复工后,监理单位应该进行哪些方面的工作?

题干: 某工程合同价为1500万元,分二个区段,有关情况如下表。
(1)保留金在竣工验收和缺陷责任期满后分两次支付,各50%;
(2)误期损害赔偿费限额为合同价的5%,缺陷责任期为1年。
17.该工程误期赔偿费为多少?

题干: 某堤防工程项目业主与承包商签订了工程施工承包合同。合同中估算工程量为5 300立方米,单价为180元/立方米。合同工期为6个月。有关付款条款如下:
(1)开工前业主应向承包商支付估算合同总价20%的工程预付款;
(2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留保留金;
(3)当累计实际完成工程量超过(或低于)估算工程量的10%时,可进行调价,调价系数为0.9(或1.1);
(4)每月签发付款最低金额为15万元;
(5)工程预付款从乙方获得累计工程款超过估算合同价的30%以后的下一个月起,至第5个月均匀扣除。
承包商每月实际完成并经签证确认的工程量见下表。
18.每月工程量价款为多少?应签证的工程款为多少?应签发的付款凭证金额为多少?

19.现对若干个水利工程大坝出现事故的情况进行分析的结果得知,产生事故的原因有以下几方面(表1F420152-1):试绘制出事故排列图。

题干: 某水闸工程建于土基上,共10孔,每孔净宽10m;上游钢筋混凝土铺盖顺水流方向长15m,垂直水流方向共分成10块;铺盖部位的两侧翼墙亦为钢筋混凝土结构,挡土高度为12m,其平面布置示意图如下图所示:
上游翼墙及铺盖施工时,为加快施工进度,施工单位安排两个班组,按照上游翼墙Ⅱ→10→98→7→6和上游翼墙1→2→3→4→5的顺序同步施工。
在闸墩混凝土施工中,为方便立模和浇筑混凝土,施工单位拟将闸墩分层浇筑至设计高程,再对牛腿与闸墩结合面按施工缝进行处理后浇筑闸墩牛腿混凝土。
在翼墙混凝土施工过程中,出现了胀模事故,施工单位采取了拆模、凿除混凝土、重新立模、浇筑混凝土等返工处理措施。返工处理耗费工期20天,费用15万元。
在闸室分部工程施工完成后,根据《水利水电工程施工质量评定规程(试行)》进行了分部工程质量评定,评定内容包括原材料质量、中间产品质量等。
20.指出施工单位在闸墩与牛腿施工方案中的不妥之处,并说明理由。

题干: 某工程合同价为1500万元,分两个区段,有关情况如表1F420154-3所示。

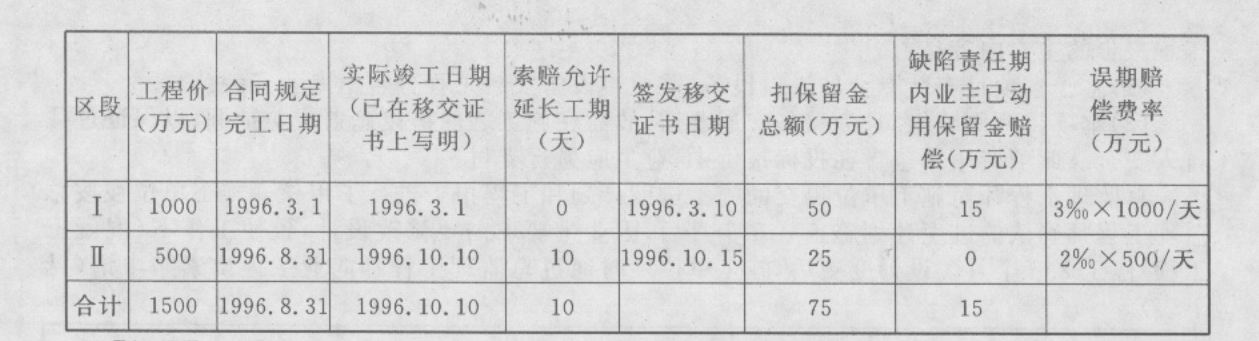

(1)保留金在竣工验收和缺陷责任期满后分两次支付,各50%;(2)误期损害赔偿费限额为合同价的5%,缺陷责任期为1年。
21.该工程误期赔偿费为多少?

题干: 某水闸项目经监理单位批准的施工进度网络图如下图所示(单位:天),合同约定:工期提前奖励标准为10000元/天,逾期违约金标准为10000元/天。
在施工中发生如下事件:
事件1:基坑开挖后,发现地质情况与业主提供的资料不符,需要进行处理,致使“基坑开挖”工作推迟10天完成。
事件2:对闸墩浇筑质量进行检查时,发现存在质量问题,需进行返工处理,使得“闸墩浇筑”工作经过60天才完成任务。
事件3:在进行闸门安装时,施工设备出现了故障后需修理,导致“闸门安装”工作的实际持续时间为17天。
事件4:由于变更设计,使得“上下游连接段施工”推迟22天完成。
事件5:为加快进度采取了赶工措施,将“底槛导轨等埋件”工作的时间压缩了8天。
22.分别说明事件1~事件4的责任方以及对计划工期的影响。

23.某水电建筑公司承建坝后厂房工程建筑面积18000平方米,根据类似工程成本估算该工程固定总成本516.67万元,单位变动成本722.26元/平方米,单位报价1083.33元/平方米(销售税金及附加不计)。用公式法计算该工程项目的保本规模、保本报价。

题干: 某水利水电工程项目,发包人与承包人依据《水利水电土建工程施工合同条件》签订了施工承包合同,合同价格4 000万元(含临建固定总价承包项目200万元)。合同中规定:
(1)工程预付款的总额为合同价格的10%,开工前由发包人一次付清;
工程预付款按合同条件中的公式:=20%=90%。
式中,R表示每次进度付款中累计扣回的金额;S表示合同价格;A表示工程预付款总金额;C表示合同累计完成金额。
(2)发包人从第一次支付工程款起按10%的比例扣保留金,直至保留金总额达到合同价的5%为止。
(3)物价调整采用调价公式法。
(4)材料预付款按发票值的90%支付;材料预付款从付款的下一个月开始扣还,六个月内每月扣回六分之一。
(5)利润率为7%。
(6)工程量清单中,对施工设备的进场和撤回、人员遣返费用等,未单独列项报价。
合同执行过程中,由于发包人违约,合同解除。合同解除时的情况为:
①承包人已完成工程量清单中合同额2 200万元;
②临建项目已全部完成;
③合同履行期间价格调整差额系数为0.02;
④承包人近期为工程合理订购某种材料300万元,入库已三个月;合同解除时,该种材料尚有库存50万元;
⑤承包人已为本工程永久设备签订了订货合同,合同价为50万元,并已支付合同定金10万元;
⑥承包人已完成一个合同内新增项目100万元(按当时市场价格计算值);
⑦承包人按合同价格已完成计日工10万元;
⑧承包人的全部进场费为32万元;
⑨承包人的全部设备撤回承包人基地的费用为20万元;由于部分设备用到承包人承包的其他工程上使用(合同中未规定),增加撤回费用5万元;
⑩承包人人员遣返总费用为10万元;
(11)承包人已完成的各类工程款和计日工等,发包人均已按合同规定支付;
(12)解除合同时,发包人与承包人协商确定:由于解除合同造成的承包人的进场费、设备撤回、人员遣返等费用损失,按未完成合同工程价款占合同价格的比例计算。
24.合同解除时,发包人应总共支付承包人多少金额(包括已经支付的和还应支付的)?

题干: 津江水电站工程流道混凝土施工中,施工单位为了便于进度检查与调整,编制了双代号时标网络图如下图所示:
施工过程中发生如下事件:
事件1:项目部第12天末组织了进度检查,检查结果以进度前锋线表示在上图中。
事件2:为了便于进度调整,项目部组织技术人员对可压缩工作的最短工作时间及赶工费用进行了全面分析,结果见下表:
25.指出该网络图的关键线路,说明L(⑧→⑩)实线和波浪线长度各表示的含义。

题干: 某水电建筑公司承建坝后厂房工程建筑面积18000平方米,根据类似工程成本估算该工程固定总成本516.67万元,单位变动成本722.26元/平方米,单位报价1083.33元/平方米,(销售税金及附加不计)
26.绘制该项目的线性盈亏分析图,并标出亏损区和盈利区。

27.某水闸为14孔开敞式水闸,设计流量为2400立方米/s。每个闸墩划分为一个单元工程,其中第4号闸墩高10.5m,厚1.5m,顺水流方向长24.0m,其混凝土量为365.8立方米,模板面积为509.6平方米,钢筋量为30.5t。闸墩混凝土采用钢模施工。承包人进行闸墩模板及支架设计时,考虑的基本荷载有:模板及支架自重、新浇混凝土重量、钢筋重量以及振捣混凝土时产生的荷载。监理单位发现承包人考虑的基本荷载有漏项并及时进行了纠正。施工过程中,承包人和监理单位对第4号闸墩的混凝土模板进行了检查验收,填写的《水利水电工程混凝土模板工序质量评定表》如表1F400000-4所示。根据水利水电工程施工质量评定有关规定,指出《水利水电工程混凝土模板工序质量评定表》中“质量标准”以及“实测值”栏内有哪些基本资料未填写或未标注,“单元工程量”栏内缺少哪一项工程量。

28.某省属重点水利工程项目计划于2004年12月28日开工,由于坝肩施工标段工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。于2004年9月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书。该五家企业均接受了邀请,并于规定时间2004年9月20~22日购买了招标文件。招标文件中规定,2004年10月18日下午4时是招标文件规定的投标截止时间,2004年11月10日发出中标通知书。 在投标截止时间之前,A、B、D、E四家企业提交了投标文件,但C企业于2004年10月18日下午5时才送达,原因是中途堵车;2004年10月21日下午由当地招投标监督管理办公室主持进行了公开开标。 评标委员会成员共有7人,其中当地招投标监督管理办公室1人,公证处1人,招标人1人,技术经济方面专家4人。评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已由项目经理签字并加盖了公章。评标委员会于2004年10月28日提出了评标报告。B、A企业综合得分分别为第一、二名。由于B企业投标报价高于A企业,2004年11月10日招标人向A企业发出了中标通知书,并于2004年12月12日签订了书面合同。 指出开标工作的不妥之处,说明理由。

题干: 某水利水电工程施工企业在对公司各项目经理部进行安全生产检查时发现如下事件:
事件1:公司第一项目经理部承建的某泵站工地,在夜间进行泵房模板安装作业时,由于部分照明灯损坏,安全员又不在现场,一木工身体状况不佳,不慎从12m高的脚手架上踩空直接坠地死亡。
事件2:公司第二项目经理部承建的某引水渠道工程,该工程施工需进行浅孔爆破。现场一仓库内存放有炸药、柴油、劳保用品和零星建筑材料,门上设有“仓库重地、闲人免进”的警示标志。
事件3:公司第三项目经理部承建的是某小型水闸工程,由于工程规模不大,项目部未设立安全生产管理机构,仅由各生产班组组长兼任安全生产管理员,具体负责施工现场的安全生产管理工作。
29.改正事件3在安全生产管理方面不妥之处。
