1.(三)      某机械设备安装工程项目,业主拟通过招标确定施工承包商,业主经过资格预审确定了A、B、C、D、E、F六家投标人作为潜在投标人,这六家潜在投标人在投标时出现以下情况:     A投标人在编制投标文件时主要依据设计图样、工程量表、其他投标人的投标书、有关法律法规等。     B投标人在编制投标文件时,首先确定了上级企业管理费及工程风险和利润,接着开始计算工料及单价。     C投标人在编制施工方案时,主要从工程量要求、技术要求、施工设备要求、施工利润要求、质量要求等五个方面综合考虑。     D投标人的投标文件按照招标文件的各项要求编制后,另外附加了工期需延长10d的条件。     E投标人在投标截止时间前递交了一份补充文件,提高了投标报价。     F投标人的投标组织机构由本单位的经营管理人员和专业技术人员组成。     问题(三)

2.(二)      某施工单位承担一台大型压缩机和一台配套的燃气轮机的吊装任务,压缩机单重为82t,燃气轮机单重为37.41t,整体到货。在施工现场可提供200t、170t的大型汽车式起重机各一台。200t、170t汽车式起重机吊索具重量均为2t。由于现场条件限制,两台起重机的最佳使用工况如表3-2。      表3-2   两台起重机的最佳使用工况 汽车式起重机/t 吊车臂长/m 作业半径/m 额定负荷/t 200 24.4 9 71 170 22.7 7 75.5      注:如果用抬吊时,小均衡荷载系数取1.1。     项目技术负责人组织编制了吊装方案并经项目经理审核、批准。     问题汽车式起重机/t吊车臂长/m作业半径/m额定负荷/t20024.497117022.7775.5

3.(二)      为了适应经济开发区规模不断扩大的需要,某市政府计划在该区内新建一座110kV的变电站。新建变电站周边居住人口密集,站址内有地下给水管道和一幢六层废弃民宅。为加强现场文明施工管理,项目部制定了相应的现场环境保护措施。主要措施如下:     措施1:施工前对施工现场的地下给水管道实施了保护措施。     措施2:为减少六层废弃民宅拆除时产生扬尘,在拆除时计划配合洒水等。     措施3:为及时清除施工中产生的固体和液体废物,计划将废线缆和设备的废油现场全部烧掉。     措施4:计划租赁的推土机和挖掘机只能夜间使用,为了防止噪声扰民,施工单位计划将噪声限值在65dB(分贝)。     问题(二)

4.某施工企业通过投标获得了某机电安装工程的施工总承包任务,该施工企业中标后的第 10天与业主签订了固定总价机电安装施工总承包合同。随后,该施工企业将部分主体工程分包给具有相应资质条件的分包人,并签订了分包合同。施工总承包合同中约定的合同工期为380天,而依施工预算定额谊工程工期应为360天。在合同履行过程中,施工总承包单位发现施工图设计文件中提供的某些工程尺寸有误,遂提出更正。

5.(一)      其施工单位承建一项南方沿海城市的大型体育馆机电安装工程。合同工期为10个月,于2009年11月1O日开工,2010年9月10日竣工。     该工程特点是各类动力设备包括冷冻机组、水泵、集中空调机组、变配电装置等,均布置在有通风设施和排水设施的地下室。     由于南方沿海空气湿度大、昼夜温差大,夏天地下室结露严重,给焊接、电气调试、油漆、保温等作业的施工质量控制带来困难。     通风与空调系统的风管设计工作压力为1000Pa。项目部决定风管及部件在场外加工。     项目部制订的施工进度计划中,施工高峰期在6~8月,正值高温季节。根据地下室的环境条件和比赛大厅高空作业多的特点,需制订针对性施工技术措施,编制质检计划和重点部位的质量预控方案等,使工程施工顺利进行,确保工程质量。     在施工过程中,由于个别班组抢工期,在管理上出现工序质量失控,致使在试车阶段发生施工质量问题,如通风与空调系统进行单机和联动试车时,有两台风机出现震动大、噪声大,电动机端部发热等异常现象。经调查发现:风机的钢垫铁有移位和松动,电动机与风机的联轴器同轴度超差。   问题(一)

6.某东北管道加压泵站扩建,新增两台离心式增压泵。两台增压泵安装属该扩建工程的机械设备安装分部工程。泵安装前,班组领取了安装垫铁,未仔细检查,将其用于泵的安装。隐蔽前专检人员发现,有三组垫铁的规格和精度不符合要求,责成施工班组将此三组垫铁换为合格垫铁。在设备配管过程中,项目经理安排了4名持有压力管道手工电弧焊合格证的焊工(已中断焊接工作165d)充实到配管作业中,加快了管线配管进度。经过80d的努力,机组于12月中旬顺利完成单机试运行。单机试运行结束后,项目经理安排人员完成了卸压、卸荷、管线复位、润滑油清洁度检查、更换了润滑油过滤器滤芯、整理试运行记录。随后项目经理安排相关人员进行竣工资料整理。整理完的施工记录资料有:设计变更单、定位放线记录、工程分项使用功能检测记录。项目部对竣工资料进行了初审,认为资料需补充完善。 垫铁错用的问题出在工序检验的哪些环节?该分部工程是否可以参加优良工程评定?说明理由。

7.(四)      某管道安装工程项目,有A、B、C三家潜在投标人,A投标人近期施工任务已经饱和,但企业考虑到该管道工程项目的利润丰厚,为了使企业增效,决定投标。B投标人投标时在确定了总价的前提下,适当调整了各分项工程的报价,使得该报价既不影响总报价又可在中标后获得较好的经济效益。C投标人在投标决策时,结合自身技术实力、经济实力、管理实力和业绩信誉实力综合考虑了影响该工程项目投标决策的客观因素后决定放弃投标。     问题(四)

8.某大型机床厂机电安装工程项目,通过招标投标,最终由某设备安装工程公司中标,并签订了总承包合同。该设备安装工程公司与某机床生产企业签订了采购合同。     总承包合同中约定总承包企业承担工程设备的采购任务,总承包企业在订立采购合同后,派人进驻机床生产企业进行监造。     为了创造正常的施工条件和提高工程质量,该设备安装工程公司加强了该工程设备和材料的质量控制。

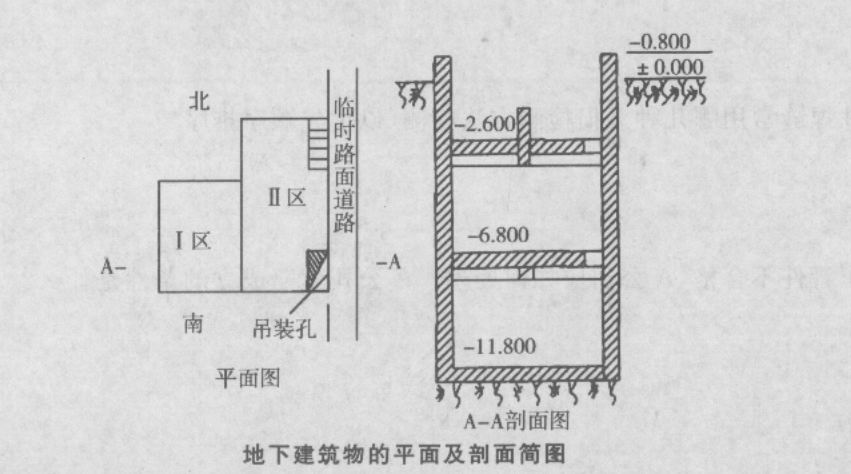

题干: 某机电安装施工单位承建一地下动力中心安装工程,建筑物为现浇钢筋混凝土结构,并已施工完成。预埋的照明电线管和其他预埋工作经检查无遗漏。地下建筑物的平面及剖面简图如下图所示。
设备布置和设计要求是:-2.600层I区安装冷却塔及其水池;-6.800层I区安装燃油供热锅炉、Ⅱ区北侧安装换热器,南侧安装各类水泵;-11.800层I区为变配电所、Ⅱ区北侧安装离心冷水机组,南侧安装柴油发电机组;动力中心设有通风排气和照明系统,在-11.800层地面下有集水坑。各层吊装孔在设备吊装结束后加盖,达到楼面强度,并做防渗漏措施;每种设备均有多台,设备布置紧凑,周界通道有限。
安装开工时,工程设备均已到达现场仓库。所有工程设备均需用站位于吊装孔边临时道路的汽车吊(40t),吊运至设备所在平面层,经水平拖运才能就位。
9.动力中心的设备就位作业计划宜用什么形式表示?其有什么优点?

10.     某机电安装工程项目,业主通过公开招标方式选择了某机电安装企业,双方签订了机电安装工程施工总承包合同,施工总承包企业又选择了一家劳务分包企业,将某分部工程的劳务作业分包给该劳务分包企业。在施工过程中发生如下事件:     事件一:由于业主供应的工程材料延误,使劳务分包企业停工待料,劳务分包企业直接向业主提出延长工期的要求。     事件二:施工过程中,业主要求增加工程量,经项目经理同意后,双方签订变更合同。     事件三:某分项工程,监理工程师指令变更合同,因此变更涉及到工程价格的变化,机电安装企业在变更后的第20d向监理工程师提出变更价格的报告。     事件四:该机电安装企业为了预防合同风险,向当地保险公司投保了工程一切险。     问题

11.     A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合  理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见图1—1)。     A公司总工程师审核认为网络图不符合最短工期要约.退回重编,要求附加说明。     经修改重编网络图,A公司最后中标。     施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10d,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。     问题

题干: 某特种设备安装工程项目,业主与施工总承包企业签订了施工总承包合同,由于该施工总承包企业的施工设备不能到位,便将某专业性很强的非主体、非关键工程分包给具有相应资质条件的专业承包企业,并签订了专业承包合同,专业承包企业将钢筋、混凝土、脚手架、模板作业又分包给某劳务分包企业,并签订了劳务分包合同。施工总承包企业为了选择一家合格的物资供应商在大批量采购时采用“询价—报价”方式选择了一家供应商,双方签订了物资采购合同;某次物资供应商提供的物资规格不符合合同规定,双方发生争执。
12.根据《建筑业企业资质管理规定》,建筑业企业资质分为哪些序列?

13.     南方电子电气有限公司(建设单位)新建液晶屏(1-CD)生产车间,其生产线由建设单位从国外订购,A施工单位承包安装。A施工单位进场时,生产车间的土建工程和机电配套工程(B施工单位承建)已基本完工。A施工单位按合同工期要求,与建设单位、生产线供应商和B施工单位洽谈,编制了LCD生产线安装网络计划工作的逻辑关系及工作持续时间表(见表2-1)。                                             LCD生产线安装网络计划工作逻辑关系及持续时间 工作内容 工作代号 紧前工作 持续时间/天 进场施工生产进场 A - 20 开工后生产线进场 B - 60 基础检测验收 C A 10 配电装置及线路安装 D A 30 LCD生产线组装固定 E BC 75 配套设备及电器控制系统安装 F BC 40 LCD生产线试车调整 G DE 30 电器控制系统检测 H DEF 25 联动调试、试运行、验收 I GH 15      A施工单位在设备基础检验时,发现少量基础与安装施工图不符,B施工单位进行了整改,重新浇捣了混凝土基础,经检验合格,但影响了工期,使基础检验持续时间为30d。     LCD生产线的安装正值夏季,由于台风影响航运,使LCD生产线设备到达安装现场比计划晚7d。A施工单位按照建设单位的要求,调整进度计划,仍按合同规定的工期完成。     问题工作内容工作代号紧前工作持续时间/天进场施工生产进场A-20开工后生产线进场B-60基础检测验收CA10配电装置及线路安装DA30LCD生产线组装固定EBC75配套设备及电器控制系统安装FBC40LCD生产线试车调整GDE30电器控制系统检测HDEF25联动调试、试运行、验收IGH15
做题计时:00:00:00
暂 停 开始
答题卡
  • 一、建造师案例题
1 2 3 4 5 6 7 8 9 10 11 12 13
已做 未做
设为首页 - 收藏本站 - - 返回顶部
请牢记:"qicai.net" 即七彩学习网 ©2025 七彩学习网 www.qicai.net 本站邮件:kankan660@qq.com
网站备案号:湘ICP备16000511号-8
