1.(三)      某市政设施工程全部由政府投资兴建。该项目为该省建设规划的重点项目之一,且已列入地方年度固定投资计划,概算已经主管部门批准,征地工作尚未全部完成,施工图纸及有关技术资料齐全。现决定对该项目进行施工招标。招标人在国家级报刊发布招标公告。因估计除本市施工企业参加投标外,还可能有外省市施工企业参加投标,故招标人委托咨询单位编制了两个标底,准备分别用于对本省和外省市施工企业投标价的评定。招标人于2004年8月5日向具备承担该项目能力的A、B、C、D、E正五家承包商发出资格预审合格通知书,其中说明,8月10日~8月11日在招标人总工程师室领取招标文件,9月5日14时为投标截止时间。该五家承包商均领取了招标文件。8月18日招标人对投标单位就招标文件提出的所有问题统一作了书面答复,随后组织各投标单位进行了现场踏勘。9月5日这五家承包商均按规定的时间提交了投标文件。但承包商A在送出投标文件后发现报价估算有较严重的失误,遂赶在投标截止时间前半小时递交了一份书面声明,撤回已提交的投标文件。     开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。由于承包商A已撤回投标文件,故招标人宣布有B、C、D、E四家承包商投标,并宣读该四家承包商的投标价格、工期和其他主要内容。     评标委员会委员由招标人直接确定,共由7人组成,其中招标人代表2人,技术专家3人,经济专家2人。     按照招标文件中确定的综合评标标准,4个投标人综合得分从高到低的依次顺序为B、C、D、E,故评标委员会确定承包商B为中标人。由于承包商B为外地企业,招标人于9月8目将中标通知书寄出,承包商B于9月18日收到中标通知书。最终双方于10月13日签订了书面合同。     [问题]

题干: 某项目部承接一项直径为4.8m的隧道工程,起始里程为DK10+100,终点里程为DK10+868,环宽为1.2 m,采用土压平衡盾构施工。盾构隧道穿越地层主要为淤泥质黏土和粉砂土。项目施工过程中发生了以下事件:
事件1:盾构始发时,发现洞门处地质情况与勘察报告不符,需改变加固形式。加固施工造成工期延误10 d,增加费用30万元。
事件2:盾构侧面下穿一座房屋后,由于项目部设定的盾构土仓压力过低,造成房屋最大沉降达到50 mm。穿越后房屋沉降继续发展,项目部采用二次注浆进行控制。最终房屋出现裂缝,维修费用为40万元。
事件3:随着盾构逐渐进入全断面粉砂地层,出现掘进速度明显下降现象,并且刀盘扭矩和总推力逐渐增大,最终停止盾构推进。经分析为粉砂流塑性过差引起,项目部对粉砂采取改良措施后继续推进,造成工期延误5d,费用增加25万元。区间隧道贯通后计算出平均推进速度为8环/d。
2.整个隧道掘进的完成时间是多少天(写出计算过程)?

题干: 某市政工程公司承建一道路工程,基层为180mm水泥稳定碎石,面层为沥青混凝土。项目经理亲自参加了技术准备会议,并强调:项目技术负责人作为工程质量的第一负责人,必须尽快主持编制项目质量计划,亲自做好技术交底工作。
施工前项目技术负责人就工程特点、概述、设计要求向施工人员进行了技术交底。
基层施工中,以自卸汽车运输混合料,沥青混凝土摊铺机铺筑,12?15t三轮压路机碾压。面层横缝采用平接缝,接缝施工时,先用熨平板预热接缝。摊铺新的沥青混凝土后,由前一日施工结束停放在摊铺机后路面上的压路机顺路线方向从中心向外侧碾压。
3.面层施工中存在多处违规操作,针对其中的问题给出正确的做法。

4.     某热力管线暗挖隧道,长3.4km,断面有效尺寸为3.2m×28m,埋深3.5m。隧道穿越地层为砂土层和砂砾层,除局部有浅层滞水外,无需降水。     承包方A公司通过招标将穿越砂砾层段468m隧道开挖及初期支护分包给B专业公司。     月公司依据A公司的施工组织设计,进场后由工长向现场作业人员交待了施工做法后开始施工。     施工后,月公司在距工作竖井48m施工时,发现开挖面砂砾层间有渗水且土质松散,有塌方隐患。月公司立即向A公司汇报。经有关人员研究,决定采用小导管超前加固技术措施。B公司采用劈裂注浆法,根据以往经验确定注浆量和注浆压力,注浆过程中地面监测发现地表有隆起现象,随后A公司派有经验的专业技术人员协助月公司研究解决。     质量监督部门在工程竣工前例行检查时,发现A公司项目部工程资料中初期支护资料不全,部分资料保留在月公司人员手中。     问题

题干: A公司某项目部承建一供水扩建工程,主要内容为新建一座钢筋混凝土水池,长32 m,宽40 m,池体深6.5 m基坑与邻近建筑物距离2.6 m,设计要求基坑用灌注桩作为围护结构,搅拌桩作止水帷幕。项目部编制了详细的施工组织设计,其中水池浇筑方案包含控制混凝土入模温度,控制配合比和坍落度,内外温差控制在25摄氏度内。地层土为黏土,地下水位于地表水以下0.5m。
项目部编制的施工组织设计按程序报批,A公司主管部门审批时提出了以下意见:
(1)因施工结构位于供水厂内不属于社会环境,施工不需要搭设围挡,存在事故隐患。
(2)水池施工采用桩体作为外模板,没有考虑内外模板之间杂物的清理措施。
(3)施工组织设计中考虑了围护桩变形,但监测项目偏少。
(4)为控制结构裂缝,混凝土浇筑时控制内外温差不大于25摄氏度。
在基坑开挖到放坡时,由于止水帷幕缺陷,西北角渗漏严重,采用双快水泥法进行封堵,由于水量较大,没有效果。
5.供水厂厂内施工是否需要搭设围挡?并说明理由。

题干: 某城市道路工程,基层采用石灰稳定土,面层采用水泥混凝土。在施工过程中的部分质
量控制要点如下。
6.在什么情况宜选用石灰稳定工作基层?

题干: 某市政桥梁工程,总包方A市政公司将钢梁安装工程分包给B安装公司。总包方A公
司制订了钢梁吊装方案并得到监理工程师的批准。
由于工期紧,人员紧缺,B公司将刚招聘的李某与高某经简单内部培训组成吊装组。某
日清晨,雾气很浓,能见度较低,吊装组就位,准备对刚组装完成的钢桁梁实施吊装作业,
总包现场监管人员得知此事,通过手机极力劝阻。为了赶工,分包无视劝阻,对吊装组仅做
简单交底后,由李某将钢丝绳套于边棱锋利的钢梁上。钢丝绳固定完毕,李某随即指挥吊车
司机高某,将钢梁吊离地面实施了第一吊。钢梁在21m高处因突然断绳而坠落,击中正在
下方行走的两位工人,致使两位工人当场死亡。事后查明钢丝绳存在断丝超标和严重渗油
现象。
7.针对本事故,总分包方的安全责任如何划分?说明理由。

8.某建设单位和施工单位签订了某市政公用工程施工合同,合同中约定:建筑材料由建设单位提供;由于非施工单位原因造成的停工,机械补偿费为200元/台班,人工补偿费为50元/日工;总工期为120 d;竣工时间提前奖励为3 000元/d,误期损失赔偿费为5 000元/d。经项目监理机构批准的施工进度计划如下图所示(单位:d)。施工过程中发生如下事件: 事件1:工程进行中,建设单位要求施工单位对某一构件做破坏性试验,以验证设计参数的正确性。该试验需修建两间临时试验用房,施工单位提出建设单位应该支付该项试验费用和试验用房修建费用。建设单位认为,该试验费属建筑安装工程检验试验费,试验用房修建费属建筑安装工程措施费中的临时设施费,该两项费用已包含在施工合同价中。 事件2:建设单位提供的建筑材料经施工单位清点入库后,在专业监理工程师的见证下进行了检验,检验结果合格。其后,施工单位提出,建设单位应支付建筑材料的保管费和检验费;由于建筑材料需要进行二次搬运,建设单位还应支付该批材料的二次搬运费。 事件3: (1)由于建设单位要求对B工作的施工图纸进行修改,致使B工作停工3d(每停一天影响30工日,10台班); (2)由于机械租赁单位调度的原因,施工机械未能按时进场,使C工作的施工暂停5d(每停一天影响40工日,10台班); (3)由于建设单位负责供应的材料未能按计划到场,E工作停工6d(每停一天影响20工日,5台班)。施工单位就上述3种情况按正常的程序向项目监理机构提出了延长工期和补偿停工损失的要求。 事件4:在工程竣工验收时,为了鉴定某个关键构件的质量,总监理工程师建议采用试验方法进行检验,施工单位要求建设单位承担该项试验的费用。该工程的实际工期为122 d。 问题 1.事件1中,建设单位的说法是否正确?为什么? 2.逐项回答事件2中施工单位的要求是否合理,说明理由。 3.逐项说明事件3中项目监理机构是否应批准施工单位提出的索赔,说明理由并给出审批结果(写出计算过程)。 4.事件4中,试验检验费用应由谁承担? 5.分析施工单位应该获得工期提前奖励,还是应该支付误期损失赔偿费。金额是多少?

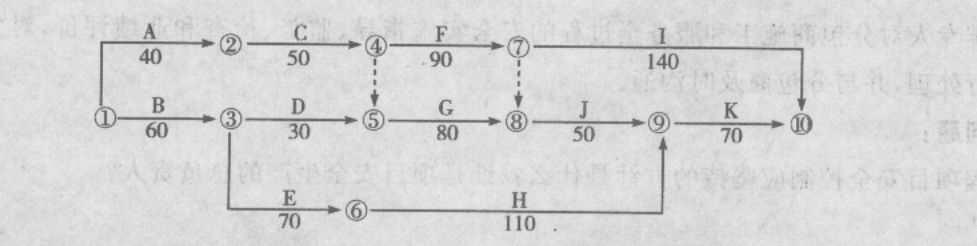

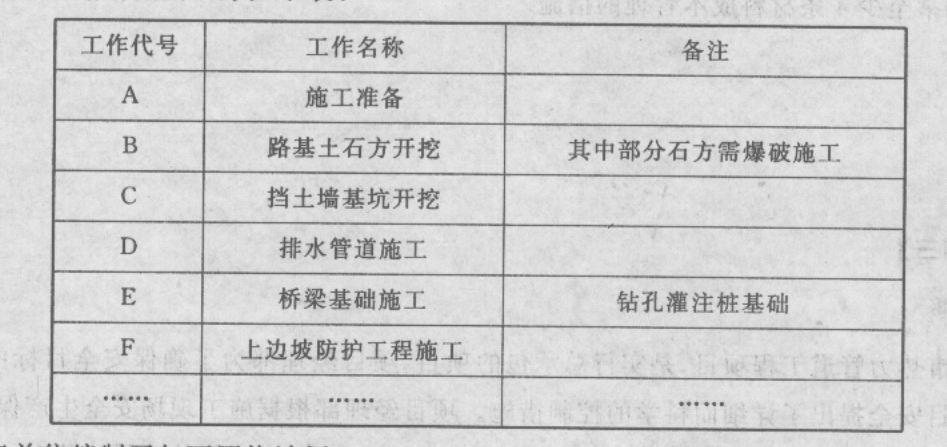

题干: 某城市道路的主要工序如下表:
施工单位编制了如下网络计划:
施工中发生了如下事件:
事件一 :由于施工单位设备故障,导致C工作中断4天。
事件二:由于百年一遇的冰雪灾害,导致D工作晚开工15天。
事件三:由于图纸晚到,导致E工作停工10天。
针对上述事件中的暂停施工,施工单位在合同规定时间内向监理提出了延期申请和费用索赔的要求。合同约定,成本损失费为人民币1.5万元/天,利润损失费为人民币0.2万元/天。
事件四:排水管道完成后及时进行了闭水试验,项目部制定的试验要求如下:
(1)闭水试验在管道回填前进行,以便及时检查渗漏和处理。
(2)闭水试验在管道灌满水后12h后再进行。
(3)闭水试验的水位,试验段上游设计水头不超过管顶内壁时,试验水头应为试验段上游管道内顶以上5m;超过管顶内壁时,试验水头以试验段设计水头加2m计;计算出的试验水头小于10m,但已超过上游检查井井口时,闭水试验水位可至井口为止。
(4)对渗水量的测定时间不少于10min。
9.计算图示网络工期,并指出关键线路。

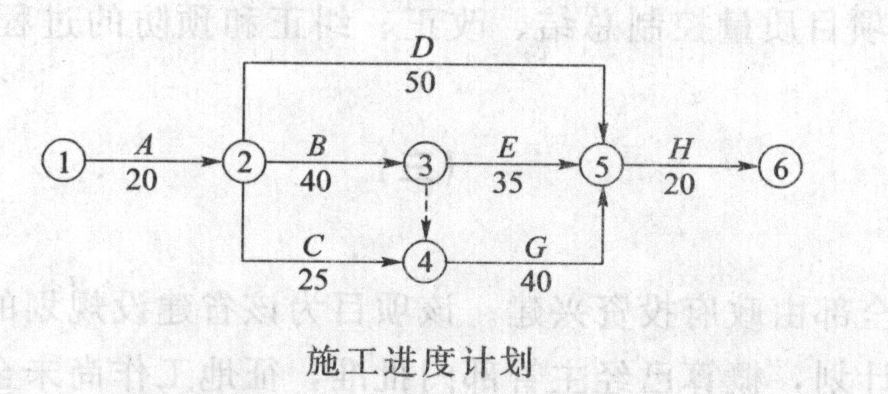

10.某市政工程,业主与监理、施工单位分别签订了工程监理合同和工程施工合同。施工单位编制的进度计划符合合同工期要求,并得到了监理工程师批准。进度计划如下图所示。施工过程中,发生了如下事件: 事件一:由于施工方法不当,打桩1工程施工质量较差,补桩用去20万元,且打桩1作业时间由原来的35 d延长到45 d。 事件二:挖土2作业过程中,施工单位发现一个勘察报告未提及的大型暗浜,增加处理费用2万元,且作业时间由原来的20 d增加到25 d。 事件三:基础2施工完毕后,施工单位为了抢时间,自检之后,马上进行回填土2施工。回填土2施工到一半时,监理工程师要求挖开重新检查基础2质量。 问题 1.计算网络计划总工期,并写出网络计划中的关键工作。 2.事件一、事件二发生后,施工单位可索赔的费用和工期各为多少?说明理由。 3.事件三中,监理工程师要施工单位挖开回填土进行基础检查的理由是什么?

题干: 某市政设施工程全部由政府投资兴建。该项目为该省建设规划的重点项目之一,且已列入地方年度固定投资计划,概算已经主管部门批准,征地工作尚未全部完成,施工图纸及有关技术资料齐全。现决定对该项目进行施工招标。招标人在国家级报刊发布招标公告。因估计除本市施工企业参加投标外,还可能有外省市施工企业参加投标,故招标人委托咨询单位编制了两个标底,准备分别用于对本省和外省市施工企业投标价的评定。招标人于2004年8月5日向具备承担该项目能力的A、B、C、D、E这五家承包商发出资格预审合格通知书,其中说明,8月10~11日在招标人总工程师室领取招标文件,9月5日14时为投标截止时间。该五家承包商均领取了招标文件。8月18日招标人对投标单位就招标文件提出的所有问题统一作了书面答复,随后组织各投标单位进行了现场踏勘。9月5日这五家承包商均按规定的时间提交了投标文件。但承包商A在送出投标文件后发现报价估算有较严重的失误,遂赶在投标截止时间前半小时递交了一份书面卢明,撤回已提交的投标文件。
开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。由于承包商A已撤回投标文件,故招标人宣布有B、C、D、E四家承包商投标,并宣读该四家承包商的投标价格、工期和其他主要内容。
评标委员会委员由招标人直接确定,共由7人组成,其中招标人代表2人,技术专家3人,经济专家2人。
按照招标文件中确定的综合评标标准,4个投标人综合得分从高到低的依次顺序为B、C、D、E,故评标委员会确定承包商B为中标人。由于承包商月为外地企业,招标人于9月8日将中标通知书寄出,承包商月于9月18日收到中标通知书。最终双方于10月13日签订了书面合同。
11.该工程若采用邀请招标方式是否违反有关规定?为什么?

12.某施工单位承揽了一项排水厂站的总承包工程,在施工过程中发生了如下事件: 事件1:施工单位与某材料供应商所签订的材料供应合同中未明确材料的供应时间。急需材料时,施工单位要求材料供应商马上将所需材料运抵施工现场,遭到材料供应商的拒绝。两天后才将材料运到施工现场。 事件2:某设备供应商由于进行设备调试,超过合同约定的期限交付施工单位订购的设备,恰好此时该设备的价格下降,施工单位按下降后的价格支付给设备供应商,设备供应商要求以原价执行,双方产生争执。 事件3:施工单位与某施工机械租赁公司签订的租赁合同约定的期限已到,施工单位将租赁的机械交还租赁公司并交付租赁费,此时,双方签订的合同终止。 事件4:该施工单位与某分包单位所签订的合同中明确规定要降低分包工程的质量,从而减少分包单位的合同价款,为施工单位创造更高的利润。 问题 1.你认为事件1中材料供应商的做法是否正确,为什么? 2.根据事件1,你认为合同当事人在约定合同内容时,要包括哪些方面的条款? 3.你认为事件2中施工单位的做法是否正确,为什么? 4.事件3中合同终止的原因是什么?除此之外,还有什么情况可以使合同的权利义务终止? 5.事件4中的合同当事人签订的合同是否有效? 6.在什么情况下可导致合同无效?

题干: 某地区新建一座大型自来水厂,主要单位工程有沉淀池、过滤池、消毒池等,整个工程由W建筑公司中标施工。其中沉淀池为无盖圆形池,直径40m,基础为现浇混凝土结构,厚500mm,该基础由四周向中心呈漏斗型,其高点顶面标高22. 50m,低点顶面标高22. 10m;池壁采用预制板拼装外缠绕预应力钢丝结构,强度等级为C40。沉淀池现况原地下水位标高26. 50m。
13.本工程中,沉淀池何时进行满水试验?满水试验是否要测蒸发量?

题干: A单位承建一项污水泵站工程,主体结构采用沉井,埋深15 m。场地地层主要为粉砂土,地下水埋深为4m,采用不排水下沉。泵站的水泵、起重机等设备安装项目分包给B公司。在施工过程中,随着沉井入土深度增加,井壁侧面阻力不断增加,沉井难以下沉。项目部采用降低沉井内水位减小浮力的方法,使沉井下沉,监理单位发现后予以制止。A单位将沉井井壁接高2m增加自重,强度与原沉井混凝土相同,沉井下沉到位后拆除了接高部分。B单位进场施工后,由于没有安全员,A单位要求B单位安排专人进行安全管理,但B单位一直未予安排,在吊装水泵时发生安全事故,造成一人重伤。
工程结算时,A单位变更了清单中沉井混凝土工程量,增加了接高部分混凝土的数量,未获批准。
14.指出A单位变更沉井混凝土工程量未获批准的原因。

题干: 某城市桥梁工程项目,施工人员在大体积墩台及其基础施工时的部分施工工艺和方法如下:
(1)在墩台基础中埋放了厚度为120 mm的石块,且埋放的数量为混凝土结构体积的20%。
(2)在浇筑混凝土时选择了一天中气温较高时进行。
(3)在后张有黏结预应力混凝土结构时,预应力筋的孔道采用钢管抽芯方法进行预留。
(4)预应力筋锚固完毕并经检验合格后用电弧焊切割外露预应力筋。
(5)施工中预应力筋采用应力控制张拉,在校验伸长值时,实际伸长值与理论伸长值的差值为8%。
15.按预应力品种可将预应力张拉锚固体系分为哪几类?

题干: 某城镇雨水管道工程为混凝土平口管,采用抹带结构,总长900m,埋深6m,场地无需
降水施工。
项目部依据合同工期和场地条件,将工程划分为A、B、C三段施工,每段长300m,每
段工期为30d,总工期为90d。
项目部编制的施工组织设计对原材料、沟槽开挖、管道基础浇筑制定了质量控制保证措
施。其中,对沟槽开挖、平基与管座混凝土浇筑质量控制保证措施作了如下规定:
(1)沟槽开挖时,挖掘机司机测量员测放的槽底高程和宽度成槽,经人工找平压实后
进行下道工序施工。
(2)平基与管座分层浇筑,混凝土强度须满足设计要求;下料高度大于2m时,采用串
筒或溜槽输送混凝土。
项目部还编制了材料进场计划,并严格执行进场检验制度。由于水泥用量小,按计划用
量在开工前一次进场入库,并作了见证取样试验。混凝土管按开槽进度及时进场。
由于C段在第90天才完成拆迁任务,使工期推迟30天。浇筑C段的平基混凝土时,监
理工程师要求提供所用水泥的检测资料后再继续施工。
16.项目部制订的质量控制保证措施中还缺少哪些项目?

题干: 某公司承接一座城市跨河桥A标,为上、下行分立的两幅桥,上部结构为现浇预应力
混凝土连续箱梁结构,跨径为70m +120m +70m。建设中的轻轨交通工程B标高架桥在A
标两幅桥梁中间修建,结构形式为现浇截面预应力混凝土连续箱梁,跨径为87.5m+
145m +87.5m.三幅桥间距较近,B标高架桥上部结构底高于A标桥面3.5m以上。为方便
施工协调,经议标,B标高架桥也由该公司承建。
A标两幅桥的上部结构采用碗扣式支架施工,由于所跨越河道流量较小,水面窄,项目
部施工设计采用双孔管涵导流,回填河道并压实处理后作为支架基础,待上部结构施工完毕
以后挖除,恢复原状。支架施工前,采用1.1倍的施工荷载对支架基础进行预压。支架搭设
时,预留拱度考虑承受施工荷载后支架产生的弹性变形。
B标晚于A标开工,由于河道疏浚贯通节点工期较早,导致B标上部结构不具备采用
支架法施工条件。
17.该公司项目部设计导流管涵时,必须考虑哪些要求?

题干: 某项目部承建一项城市道路工程,道路基层结构为200mm厚碎石垫层和350mm厚水泥稳定碎石基层。
项目部按要求配置了专职安全员,并成立了以安全员为第一责任人的安全管理领导小组,成员由安全员、项目经理及工长组成。项目部根据建设工程安全检查标准要求,在大门口设置了工程概况牌、环境保护制度牌、施工总平面图公示标牌。
项目部制定的施工方案中,对水泥稳定碎石基层的施工进行详细规定:要求350mm厚水泥稳定碎石分两层摊铺,下层厚度为200mm,上层厚度为150mm,采用15t压路机碾压。为保证基层厚度和高程准确无误,要求在面层施工前进行测量复核,如出现局部少量偏差则采用薄层贴补法进行找平。
在工程施工前,项目部将施工组织设计分发给相关各方人员,以此作为技术交底,并开始施工。
18.说明把施工组织设计文件直接作为技术交底做法的不妥之处并改正。

题干: 某单位中标污水处理项目,其中二沉池直径51.2 m,池深5.5 m。池壁混凝土设计要求为C30、P6、F150,采用现浇施工,施工时间跨越冬季。
施工单位自行设计了池壁异型模板,考虑了模板选材、防止吊模变形和位移的预防措施,对模板强度、刚度、稳定性进行了计算,考虑了风荷载下防倾倒措施。
施工单位制定了池体混凝土浇筑的施工方案,包括:1)混凝土的搅拌及运输;2)混凝土的浇筑顺序、速度及振捣方法;3)搅拌、运输及振捣机械的型号与数量;4)预留后浇带的位置及要求:5)控制工程质量的措施。
在做满水试验时,一次充到设计水深,水位上升速度为5 m/h,当充到设计水位12 h后,开始测读水位测针的初读数,满水试验测得渗水量为2.5L/(平方米?d),施工单位认定合格。
19.请将混凝土浇筑的施工方案补充完整。

题干: 某项目部承接华北地区某城市道路绿化工程,为全长2.5 km,道路两侧栽植行道树,按设计要求,行道树为深根性的国槐。胸径为12?15 cm。
在施工过程中,发生了如下事件:
事件1:国槐带土球移植,土球大小符合规范要求,项目部在苗木运来之前挖好了树穴,树穴上大下小,上口径比下口径大15?20 cm,树穴上口直径与土球直径接近,挖出的表土和底土混合均匀后放置一边备用。
事件2:在挖树穴时发现,有3个树位处地表下0.6 m处有页岩,针对出现的问题,项目部与建设方口头协商后,将此3株树改为灌木的变更方案。
事件3:为保证树木成活,项目部在树木定植后第三天开始连续浇水3天,每天一次,浇水三次之间,中耕一次。
事件4:施工完毕,项目部对栽植做了记录,作为验收资料,内容包括:土壤特性、气象情况、环境条件、种植位置、栽植后生长情况、采取措施以及栽植人工和栽植单位与栽植者的姓名等。
20.指出事件3中的不妥之处,并改正。

题干: 某单位中标污水处理项目,其中二沉池直径51.2m,池深5.5m。池壁混凝土设计要求
为C30、P6、F150,采用现浇施工,施工时间跨越冬季。
施工单位自行设计了池壁异形模板,考虑了模板选材、防止吊模变形和位移的预防措
施,对模板强度、刚度、稳定性进行了计算,考虑了风荷载下防倾倒措施。
施工单位制订了池体混凝土浇筑的施工方案,包括:①混凝土的搅拌及运输;②混凝
土的浇筑顺序、速度及振捣方法;③搅拌、运输及振捣机械的型号与数量;④预留后浇带
的位置及要求;⑤控制工程质量的措施。
在做满水试验时,一次充到设计水深,水位上升速度为5m/h,当充到设计水位12h后,
开始测读水位测针的初读数,满水试验测得渗水量为2.5L/(平方米·d),施工单位认定合格。
21.修正满水试验中存在的错误。

22.(四)      某项目部在北方地区承担某城市主干路道路工程施工任务,设计快车道宽11.25m,辅路宽9m。项目部应业主要求,将原计算安排在次年4月初施工的沥青混凝土面层,提前到当年11月上、中旬,抢铺出一条快车道以缓解市区交通。     问题

题干: 某桥梁工地的简支板梁架设,由专业架梁分包队伍架设。该分包队伍用2台50t履带吊,以双机抬的吊装方式架设板梁。在架设某跨板梁时,突然一台履带吊倾斜,板梁砸向另一台履带吊驾驶室,将一名吊车驾驶员当场砸死,另有一人受重伤。事故发生后,项目经理立即组织人员抢救伤员,排除险情,防止事故扩大,做好标识,保护了现场,并在事故发生后第一时间内报告企业安全主管部门,内容有:事故发生的时间、地点、伤亡人数和事故发生原因的初步分析。在报告上级以后,项目经理指定技术、安全部门的人员组成调查组,对事故开展调查,企业安全部门和企业负责安全生产的副总经理也赶到现场参加调查,调查中发现下述现象:
(1)项目部审查了分包方的安全施工资格和安全生产保证体系,并作出了合格评价。在分包合同中明确了分包方安全生产责任和义务,提出了安全要求,但查不到监督、检查记录。
(2)项目部编制了板梁架设的专项安全施工方案,方案中明确规定履带吊下要满铺路基箱板,路基箱板的长边要与履带吊行进方向垂直,但两台履带吊下铺设的路基箱板,其长边都几乎与履带吊行进方向平行,而这正是造成此次事故的主要原因之一。
(3)查到了项目部向分包队伍的安全技术交底记录,签字齐全,但查不到分包队伍负责人向全体作业人员的交底记录。
(4)仔细查看安全技术交底记录,没有发现路基箱板铺设方向不正确给作业人员带来的潜在威胁和避难措施的详细内容。
(5)事故造成的直接经济损失达50万元。
通过调查,查清了事故原因和事故责任者,对事故责任者和员工进行了教育,事故责任者受到了处理。
23.事故报告应包括哪些内容?签报程序规定是什么?

24.某工程公司中标承包一城市道路施工项目,道路总长15 km,其中包括一段燃气管线的敷设。工程建设工期很紧。为抓紧时间,该公司很快组成项目经理部,项目部进行了临建。项目部拿到设计院提供的设计施工图决定立即开始施工,监理工程师尚未到场。开工后项目部组织人员编制了施工组织设计,其内容包括工程概况、施工方案、施工进度计划、安全措施、文明施工、环保措施以及辅助配套施工措施几个方面。编制完成后报上级审批,但上级退回要求补充完善。整个项目实施顺利,在竣工验收前有关部门进行施工技术文件预验收时,发现项目部人员正在补填许多施工过程文件,且施工技术文件不完全。 问题 1.说明退回该施工组织设计的原因及完善内容。 2.项目部开工过程中的主要错误是什么? 3.燃气管线的施工要分包给其他施工单位,总包方如何确定分包方?在确定分包方过程中主要考察哪些方面? 4.现场项目经理部,按常规应设立一些什么标牌? 5.施工技术文件的编制过程有什么问题?试写出除施工组织设计和竣工验收文件外施工技术文件的组成(最少列出6点)。

25.(一)      某市政公司承包某路段的改建工程,全长2.5km,工期为当年7月至次年2月。该路段为四快二慢主干道,道路结构层:机动车道为20cm石灰土底基层,45cm二灰碎石基层,9cm粗、4cm细沥青混凝土面层;非机动车道为20cm石灰土底基层,30cm二灰碎石基层,6cm粗、3cm细沥青混凝土面层;两侧为彩色人行道石板。     项目部进场后,项目技术负责人即编制了实施性的施工组织设计,其中规定由项目部安全员定期组织安全检查。该施工组织设计经上一级技术负责人审批同意后,即开始工程项目的实施。     在实施过程中,项目部将填方工程分包给某工程队,当土方第一层填筑、碾压后,项目部现场取样、测试,求得该层土实测干密度,工程队随即进行上层填土工作。监理工程师发现后,立即向该工程队发出口头指示,责令暂停施工。整改完毕符合验收程序后,又继续施工。在一次安全检查中,监理工程师发现一名道路工在电箱中接线,经查证,属违反安全操作规程。     按工程进展,沥青混凝土面层施工正值冬期,监理工程师要求项目部提供沥青混凝土面层施工措施。     问题

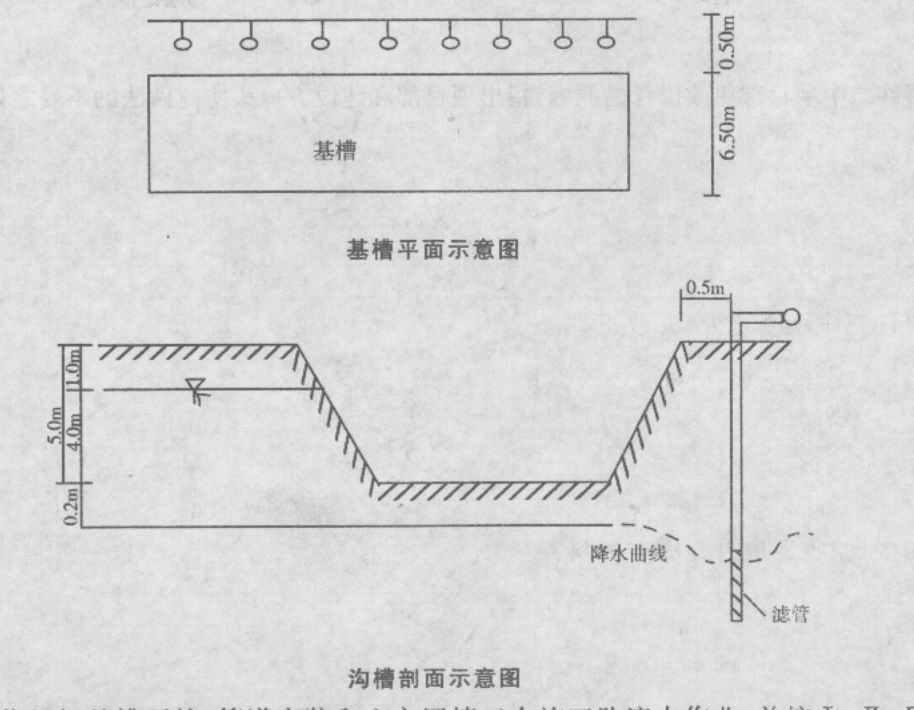

题干: 某施工单位承接了一项市政排水管道工程,基槽采用明挖法放坡开挖施工,基槽宽度为6. 5m,开挖深度5m,场地内地下水位于地表下1m,施工单位拟采用轻型井点降水,井点的布置方式和降深等示意图如下:
沟槽剖面示意图

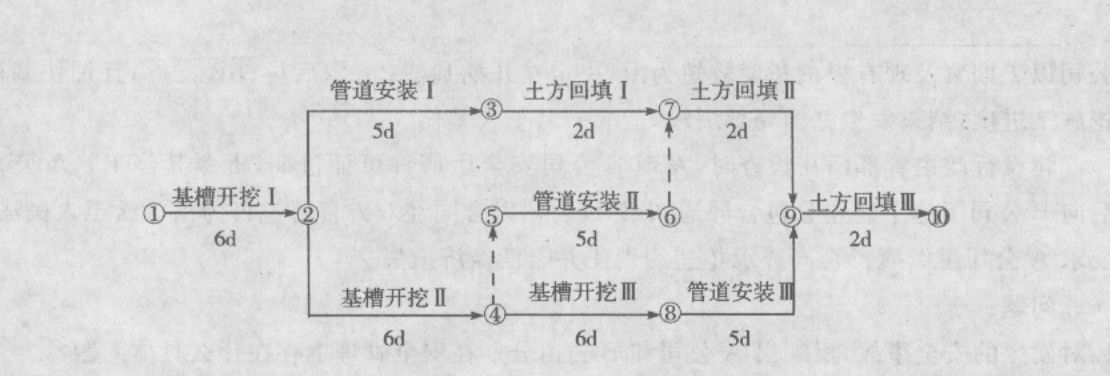

施工单位组织基槽开挖、管道安装和土方回填三个施工队流水作业,并按I、Ⅱ、Ⅲ划分成三个施工段,根据合同工期要求绘制网络进度图如下:
26.网络进度图上有两个不符合逻辑的地方,请在图上用虚线画出虚工作,让逻辑更合理。

27.(二)      某热力管道工程,工程总造价5000万元,某施工企业通过招投标方式获得了该工程的施工任务,该施工企业为了保证预期利润目标的实现,责成项目经理部对工程项目成本制订完善的控制和管理措施和方法。施工项目经理部通过成本预测、成本计划、成本控制、成本核算、成本分析和成本考核对其进行管理。     [问题]

28.(一)      某市政公司承包某路段的改建工程,全长2.5km,工期为当年7月至次年2月。该路段为四快二慢主干道,道路结构层:机动车道为20cm石灰土底基层,45cm二灰碎石基层,9cm粗、4cm细沥青混凝土面层;非机动车道为20cm石灰土底基层,30cm二灰碎石基层,6cm粗、3cm细沥青混凝土面层;两侧为彩色人行道石板。     项目部进场后,项目技术负责人即编制了实施性的施工组织设计,其中规定由项目部安全员定期组织安全检查。该施工组织设计经上一级技术负责人审批同意后,即开始工程项目的实施。     在实施过程中,项目部将填方工程分包给某工程队,当土方第一层填筑、碾压后,项目部现场取样、测试,求得该层土实测干密度,工程队随即进行上层填土工作。监理工程师发现后,立即向该工程队发出口头指示,责令暂停施工。整改完毕符合验收程序后,又继续施工。在一次安全检查中,监理工程师发现一名道路工在电箱中接线,经查证,属违反安全操作规程。     按工程进展,沥青混凝土面层施工正值冬期,监理工程师要求项目部提供沥青混凝土面层施工措施。     问题

29.     某城市给水工程项目,通过招标投标确定了本市一家具有承担该工程项目资质的施工企业施工任务。     施工企业在给水厂站工程施工时制定了以下施工技术要求:     (1) 水池底板混凝土应分层分次浇筑完成。     (2) 水池底板混凝土浇筑采用掺外加剂的泵送混凝土时,其坍落度不宜小于150mm。     (3) 水池池壁混凝土应分层浇筑完成,每层混凝土的浇筑厚度不应超过40mm,沿池壁高度均匀摊铺。     施工企业在开槽埋管施工时提出的部分技术要求如下:     (1) 人工开挖基坑时的堆土高度不宜超过2.0m。     (2) 管道基础槽深超过2m,基础浇筑时,必须采用串筒或滑槽来倾倒混凝土,以防混凝土发生离析现象。     (3) 同一沟槽内有双排管道但基础底面的高程不同时,应先回填基础较高的沟槽。施工企业在施工过程中特别注重给水结构工程施工的质量控制,制定了水下顶管施工方案等施工质量计划。     问题

30.     某城市道路改建工程,地处交通要道,拆迁工作量大。业主通过招标选择了工程施工总承包单位和拆迁公司。在上半年施工进度计划检查中,该工程施工项目经理部出示了以下资料:①桩基分包商的桩位图(注有成孔/成桩记录)及施工日志;②项目经理部的例会记录及施工日志;③施工总进度和年度计划图(横道图),图上标注了主要施工过程,开工、完工时间及工作量,计划图制作时间为开工初期;④季、月施工进度计划及实际进度检查结果;⑤月施工进度报告和统计报表,除对进度执行情况简要描述外,对进度偏差及调查意见一律标注为“拆迁影响,促拆迁”。检查结果表明,实际完成的工作量仅为计划的1/3左右,窝工现象严重。     问题

31.(三)      某城市拟对全市的给水系统进行全面改造,通过招标投标,选择了一家企业作为施工总承包单位。     在给水厂站施工过程中,对降水井的布置提出以下要求:     (1)面状基坑采用单排降水井,布置在基坑外缘一侧。     (2)降水井的布置在地下水补给方向适当减少,排泄方向适当加密。     (3)当面状基坑很小时可考虑布置单个降水井。     (4)在基坑运土通道出口两侧不应设置降水井。     为了保证滤池过滤效果,施工项目部对滤池施工过程中的每个环节都进行了严格控制。     施工期内,由于基坑内地下水位急剧上升,使基坑内的构筑物浮起,为此,提出了抗浮措施。     该给水工程在合同约定的工期内实现了送水并网。     问题
