题干: 某施工双代号网络进度计划如下图所示,其中ABD工作使用同一种施工机械,开工前有一台施工机械出现故障,导致可使用的该机械只有一台,根据现场施工条件,工作顺序调整为BAD,设备租赁费2000元/天。
1. 计算调整后网络计划工期并指出关键线路。

题干: 某水库枢纽工程由大坝及泄水闸等组成。大坝为壤土均质坝,最大坝高15.5 m,坝长1135 m。该工程采用明渠导流,立堵法截流进行施工。该大坝施工承包商首先根据设计要求就近选择一料场,该料场土料黏粒含量较高,含水量适中。在施工过程中,料场土料含水量因天气等各种原因发生变化,比施工最优含水量偏高,承包商及时采取了一些措施,使其满足上坝要求。
2.适合于该大坝填筑作业的压实机械有哪些?

题干: 某省曹山湖堤防退建工程为3级,新建堤防填筑土料为黏性土,最大干密度为1.69 g/立方厘米,最优含水率为19.3%,设计压实干密度为1.56 g/立方厘米。该工程项目划分为1个单位工程,5个分部工程。某省水利水电建筑安装工程总公司承建该工程第Ⅱ标段。标段为该工程的1个分部工程,堤防长度2.5 km,土方填筑量50万立方米;其中编号为CS-Ⅱ-16的单元工程桩号为CS10+000~CS10+100,高程为▽ 18.5 m~▽ 18.75 m,宽度为40 m,土方填筑量为1000 立方米。
施工过程中发生了如下事件:
事件1:施工单位于当年12月进场,当地气温在-5攝氏度左右。土方填筑前,施工单位按照强制性标准的要求对堤基进行了处理。
事件2:施工单位按照《堤防工程施工质量评定与验收规程(试行)》(SL 239-1999)的规定,对CS-Ⅱ-016单元工程质量进行了检查和检测,相关结果填于下表中。

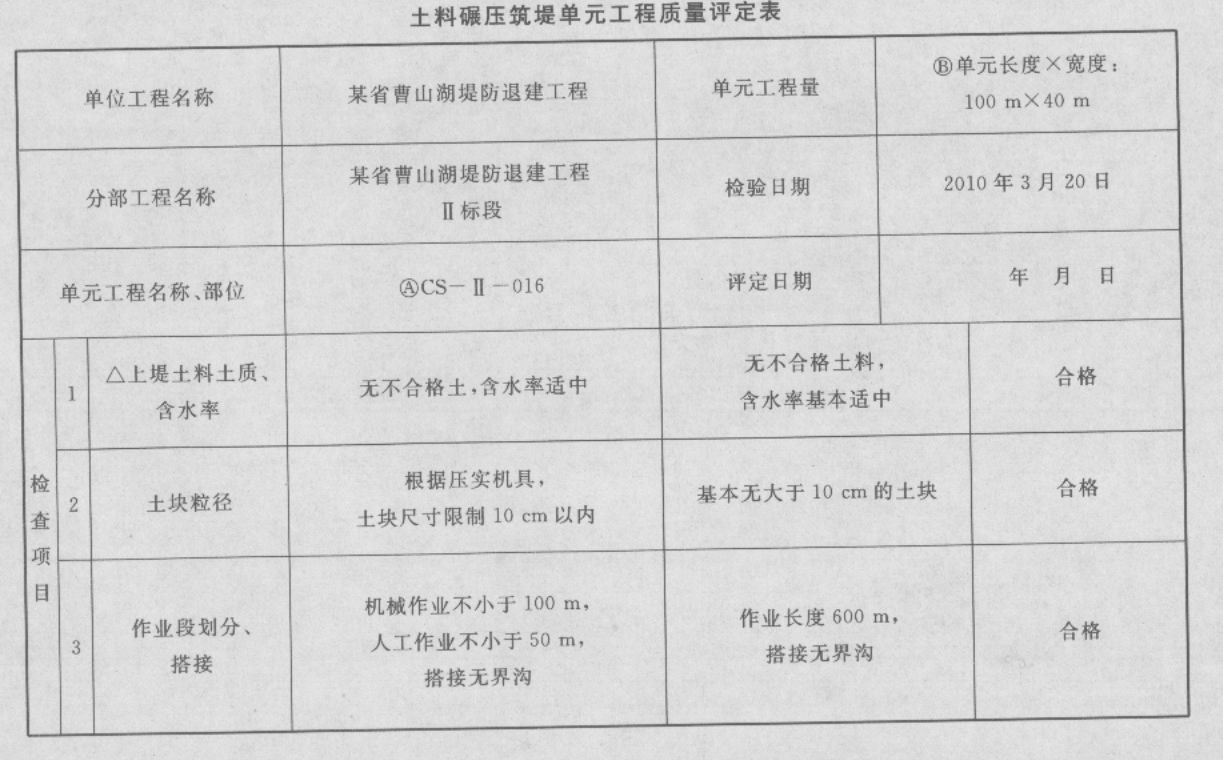

事件3:该分部工程施工结束后,根据《水利水电工程施工质量检验与评定规程》(SL176-2007)的规定,对该分部工程质量进行了评定,质量结论如下:该分部工程所含418个单元工程质量全部合格,其中276个单元工程质量等级优良,主要单元工程和重要隐蔽单元工程质量优良率为86.6%,且未发生过质量事故。经施工单位自评,监理单位复核,工程质量和安全监督机构核定,本分部工程质量等级为合格。
事件4:该单位工程完工后,项目法人主持进行了单位工程验收。验收工作组由项目法人、勘测、设计、监理、施工、质量和安全监督机构、运行管理单位、法人验收监督管理机关等单位的代表及上述单位外的3名特邀专家组成。
3.根据事件3,分析指出该分部工程质量结论在哪些方面不符合优良等级标准;指出该分部工程质量评定组织的不妥之处。

4.  某水利水电施工承包商与业主签订了一份堤防工程施工合同,合同约定工期为68天,承包商工期每提前1天获奖励2000元,每拖后1天支付违约金3000元。承包商提交的施工网络进度计划如下图所示,该计划得到业主代表的认可。   在实际施工过程中发生了如下事件: 事件1:业主未按时提供全部施工场地,使A、B两项工作的作业时间分别延长了3天和2天,造成这两项工作分别窝工8和10个工日。工作C未受影响。 事件2:在工作D施工时,主要施工设备出现故障,停工检修2天,造成窝工20个工日。 事件3:在工作E施工时,由于业主提供的主要材料不合格,造成返工,拆除用工30个工日,机械设备闲置3个台班,闲置台班单价为300元,材料费损失2万元,因拆除重新施工使用作业时间延长3天。 事件4:在工作F施工时,因设计变更,造成施工时间增加2天,多用人工15个工日,增加其他费用1万元。 当地人工日工资单价为35元/工日,窝工人工费补偿标准为20元/工日。若不计施工管理费、利润等补偿,在该工程中,承包商可得到多少经济补偿?

题干: 淮江湖行洪区退水闸为大(1)型工程,批复概算约3亿元,某招标代理机构组织了此次招标工作。在招标文件审查会上,专家甲、乙、丙、丁、戊分别提出了如下建议:
甲:为了防止投标人哄抬报价,建议招标文件规定投标报价超过标底5%的为废标。
乙:投标人资格应与工程规模相称,建议招标文件规定投标报价超过注册资本金5倍的为废标。
丙:开标是招标工作的重要环节,建议招标文件规定投标人的法定代表人或委托代理人不参加开标会的,招标人可宣布其弃权。
丁:招标由招标人负责,建议招标文件规定评标委员会主任由招标人代表担任,且评标委员会主任在投标人得分中所占权重为20%,其他成员合计占80%。
戊:地方政府实施的征地移民工作进度难以控制,建议招标文件专用合同条款中规定,由于地方政府的原因未能及时提供施工现场的,招标人不承担违约责任。
招标文件完善后进行看发售,在规定时间内,投标人递交了投标文件。其中,投标人甲在投标文件中提出将弃渣场清理项目进行分包,并承诺严格管理分包单位,不允许分包单位再次分包,且分包单位项目管理机构人员均由本单位人员担任。经过评标、定标、该投标人中标,与发包人签订了总承包合同,并与分包单位签订了弃渣场清理项目分包合同,约定单价12.88元/立方米,相应的单价分析见下表。

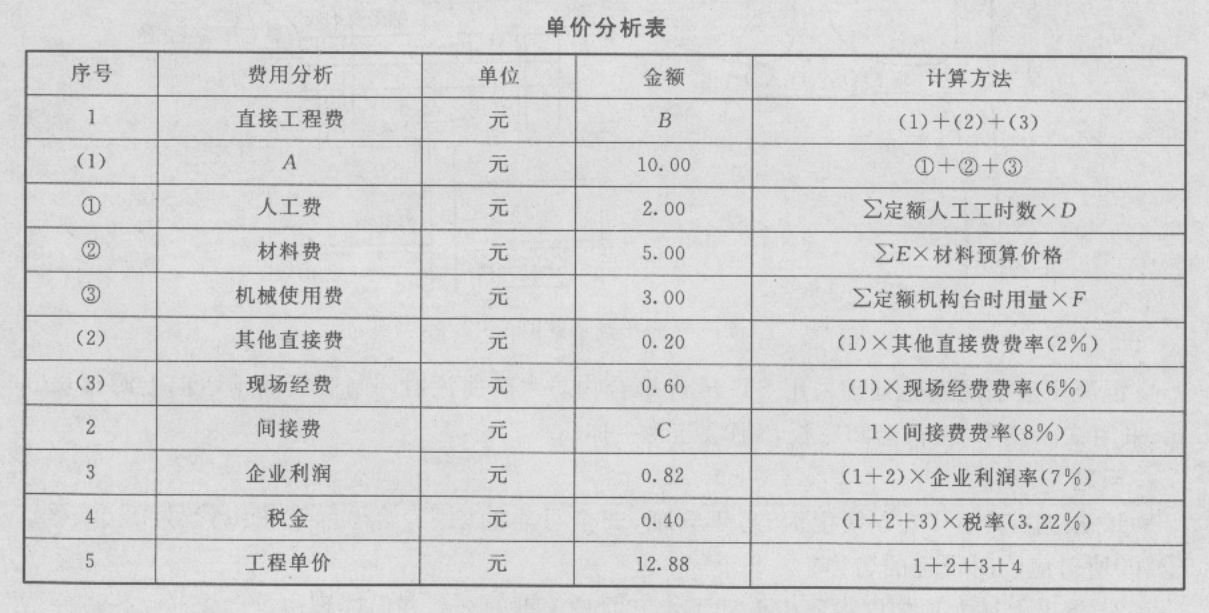

5.指出弃渣场清理单价分析表中A、B、C、D、E、F分别代表的含义或数值。

6.                                                                                    (二)     某地新建一水库,其库容为3亿立方米,土石坝坝高75m。批准项目概算中的土坝工程概算为1亿元。土坝工程施工招标工作实际完成情况如表8-2。     表8-2 土坝工程施工招标工作实际完成情况表 工作序号 (一) (二) (三) (四) (五) 时间 2006.5.25 2006.6.5~9(5个工作日) 2006.6.10 2006.6.11 2006.6.27 工作内容 在《中国采购与招标网》上发布招标公告 发售招标文件,投标人A、B、C、D、E购买了招标文件 仅组织投标人A、B、C踏勘现场 电话通知删除招标文件中坝前护坡内容 上午9:00投标截止:上午10:00组织开标,投标人A、B、C、D、E参加 根据《水利水电土建工程施工合同条件》(GF—2000—0208),发包人与投标人A签订施工合同。其中第一坝段土方填筑工程合同单价中的直接费为7.5元/m3(不含碾压,下同)。列入合同文件的投标辅助资料有如下内容(见表8-3)。表8-3 列入合同文件的投标辅助资料表 填筑方法 土的级别 运距(m) 直接费(元/时) 说明 2.75m3铲运机 Ⅲ 300 5.3 1.单价-二直接费×综合系数,综合系数取1.34 2.土的级别调整时,单价须调整,调整系数为:Ⅰ、Ⅱ类土0.91,Ⅳ类土1.09 Ⅲ 400 6.4 Ⅲ 500 7.5 1m3挖掘机配 5T自卸汽车 Ⅲ 1000 8.7 Ⅲ 2000 10.8      工程开工后,发包人变更了招标文件中拟定的第一坝段取土区。新取土区的土质为黏土,自然湿密度1900kg/m3,用锹开挖时需用力加脚踩。取土区变更后,施工运距由500m增加到1500m。     [问题]工作序号(一)(二)(三)(四)(五)时间2006.5.252006.6.5~9(5个工作日)2006.6.102006.6.112006.6.27工作内容在《中国采购与招标网》上发布招标公告发售招标文件,投标人A、B、C、D、E购买了招标文件仅组织投标人A、B、C踏勘现场电话通知删除招标文件中坝前护坡内容上午9:00投标截止:上午10:00组织开标,投标人A、B、C、D、E参加填筑方法土的级别运距(m)直接费(元/时)说明2.75m3铲运机Ⅲ3005.31.单价-二直接费×综合系数,综合系数取1.342.土的级别调整时,单价须调整,调整系数为:Ⅰ、Ⅱ类土0.91,Ⅳ类土1.09Ⅲ4006.4Ⅲ5007.51m3挖掘机配5T自卸汽车Ⅲ10008.7Ⅲ200010.8

题干: 某大型水电站工地,施工单位A在重力坝浇筑过程中,管理人员只在作业现场的危险区悬挂了警示牌,夜间施工时,发生了高空坠落死亡3人的事故。工程建设期间,还时常发生当地群众到建设管理单位及施工工地大量聚集事件。当工程某隐蔽部位的一道工序施工结束,在未通知监理人员到场检验的情况下,为赶施工进度,项目经理就紧接着指挥完成下道工序的浇筑。
7.A单位在完成隐蔽工程后,在未通知监理人员到场检查的情况下,能否将隐蔽部位覆盅进行下一道工序的施工?

8.                                                                              (一)     根据《水利水电土建工程施工合同条件》(G1-2000-0208),发包人与承包人签订重力坝第Ⅱ标段混凝土浇筑工程施工合同。合同有如下约定。     (1) 合同中混凝土工程量为20万米,单价为300元/m,合同工期10个月。     (2) 工程开工前,按合同价的10%支付工程预付款,自开工后的第1个月起按当月工程进度款的20%逐月扣回,扣完为止。     (3) 保留金从开工后第1个月起按当月工程进度款的5%逐月扣留;     (4) 当实际完成工程量超过合同工程量的15%时,对超过部分进行调价,调价系数为0.9。施工期各月计划工程量和实际完成工程量如表8-1所示(单位:万米)。     表8-1 施工期各月计划工程量和实际完成工程量表 时间(月) 1 2 3 4 5 6 7 8 9 10 计划工程量 1.5 1.5 2.0 2.0 2.0 3.0 3.0 2.0 2.0 1.0 实际完成工程量 1.5 1.5 2.5 2.5 3.0 3.5 3.5 3.0 2.0 1.0      [问题]时间(月)12345678910计划工程量1.51.52.02.02.03.03.02.02.01.0实际完成工程量1.51.52.52.53.03.53.53.02.01.0

9.    某水利工程项目进展到第10周后,对前9周的工作进行了统计检查,有关统计情况见下表:  前9周成本统计工作代号  计划完成预算成本BCWS(元)  已完成工作(%)  实际发生成本ACWP(元)  已完成工作的预算成本BCWP(元)  A  420000  100    425200  B  308000  80    246800  C  230880  100    254034  D  280000  100    280000  9周末合计  1238880      1206034 计算9周末的费用偏差CV与进度偏差SV,并对结果含义加以说明。

题干: 某水闸工程施工招标投标及合同管理过程中,发生如下事件:

事件1:该工程可行性研究报告批准后立即进行施工招标。

事件2:施工单位的投标文件所载工期超过招标文件规定的工期,评标委员会向其发出了要求澄清的通知,施工单位按时递交了答复,修改了工期计划,满足了要求。评标委员会认可工期修改。

事件3:招标人在合同谈判时,要求施工单位提高混凝土强度等级,但不调整单价,否则不签合同。

事件4:合同约定,发包人的义务和责任有:①提供施工用地;②执行监理单位指示;③保证工程施工人员安全;④避免施工对公众利益的损害;⑤提供测量基准。承包人的义务和责任有:①垫资100万元;②为监理人提供工作和生活条件;③组织工程验收;④提交施工组织设计;⑤为其他人提供施工方便。

事件5:合同部分条款如下:

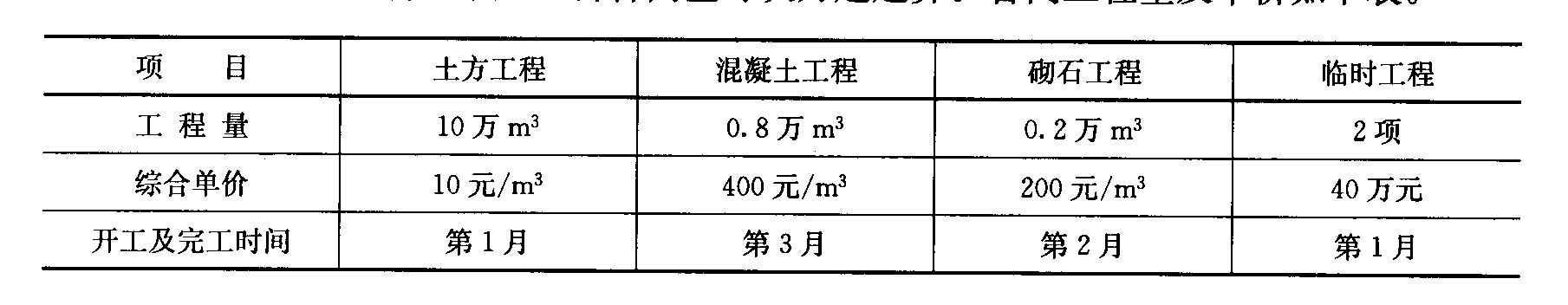

(1)计划施工工期3个月,自合同签订次月起起算。合同工程量及单价如下表。



(2)合同签订当月生效,发包人向承包人一次性支付合同总价的10%,作为工程预付款,施工期最后2个月等额扣回。

(3)保留金为合同总价的5%,在施工期内,按每月工程进度款5%的比例扣留。保修期满后退还,保修期1年。
10.按事件5所给条件,若施工单位按期完成各项工程,计算施工单位工期最后一个月的工程进度款、保留金扣留、工程预付款扣回、应收款。

11.      (一)      某水电站工程项目,根据《水利工程建设项目管理规定》和有关规定,项目业主严格按照水利工程建设程序进行。在项目建议书编制时委托了一家具有承担该工程项目相应资格的设计单位承担。在可行性研究报告批准后,由于编写过程存在疏忽,部分主要内容需作很大变动,经原编制单位重新修改后,并经建设项目法人和建设单位复审同意。     [问题](一)

12.某穿堤建筑物施工招标,A、B、C、D四个投标人参加投标。招标投标及合同执行过程中发生了如下事件: 事件1:经资格预审委员会审核,本工程监理单位下属的具有独立法人资格的D投标人没能通过资格审查。A、B、C三个投标人购买了招标文件,并在规定的投标截止时间前递交了投标文件。 事件2:评标委员会评标报告以C投标人的投标报价有如下评估:C投标人的工程量清单“土方开挖(土质级别Ⅱ级,运距50m)”项目中,工程量2万m3与单价500元/m3的乘积与合价10万元不符。工程量无错误。故应进行修正。 事件3:招标人确定B投标人为中标人,预付款为合同价的10%,保留金按当月工程进度款5%的比例扣留。施工期为1个月,经监理单位确认有月进度款为100万元。 事件4:根据地方政府美化城市的要求,设计单位修改了建筑设计。修改后的施工图纸未能按时提交,承包人据此提出了有关索赔要求。 事件4中,指出承包人提出索赔的要求是否合理并简述理由。

13.      (一)      某施工单位承揽了一水利枢纽工程中的部分施工任务。该施工项目双代号网络计划如图5-1所示(单位:天):          [问题](一)

14.     某堤防工程项目业主与承包商签订了工程施工承包合同,合同中估算工程量为5300m3,单价为180元/m3。合同工期为6个月。有关付款条款如下:     (1) 开工前业主应向承包商支付估算合同总价20%的工程预付款;     (2) 业主自第一个月起,从承包商的工程款中,按5%的比例扣留保修金;     (3) 当累计实际完成工程量超过(或低于)估算工程量的10%时,可进行调价,调价系数为0.9(或1.1);     (4) 每月签发付款最低金额为15万元;     (5) 工程预付款从乙方获得累计工程款超过估算合同价的30%以后的下一个月起,至第5个月均匀扣除。     承包商每月实际完成并经签证确认的工程量见下表。     每月实际完成工程量 月份 1 2 3 4 0 6 完成工程量(m3) 800 1000 1200 1200 1200 500 累计完成工程量(m3) 800 1800 3000 4200 5400 5900      问题:月份123406完成工程量(m3)8001000120012001200500累计完成工程量(m3)80018003000420054005900

题干:


某项目部承揽一土石坝工程施工任务。为加快施工进度,该项目部按坝面作业的铺料、整平和压实三个主要工序组建专业施工队施工,并将该坝面分为三个施工段,按施工段1、施工段2、施工段3顺序组织流水作业。
15.已知各专业施工队在各施工段上的工作持续时间如下表:  工作队  施工段1  施工段2  施工段3  铺料  3天  2天  4天  整平  1天  1天  2天  压实  2天  1天  2天    该坝面作业,铺料、整平、压实三项工序的前后关系是什么?

题干: 某泵站枢纽工程由泵站、清污机闸、进水渠、出水渠、公路桥等组成,施工现场地面高程为31.0~31.4 m,泵站底板建基面高程为20.38 m,钻探资料表明,地基18.5~31.4 m高程范围内为黏土,12.0~18.5 m高程范围内为中砂,该砂层地下水具有承压性,承压水位为29.5 m。承包人在施工进水方案中提出,基坑开挖时需要采取降水措施,降水方案有管井降水和轻型井点降水两个方案。

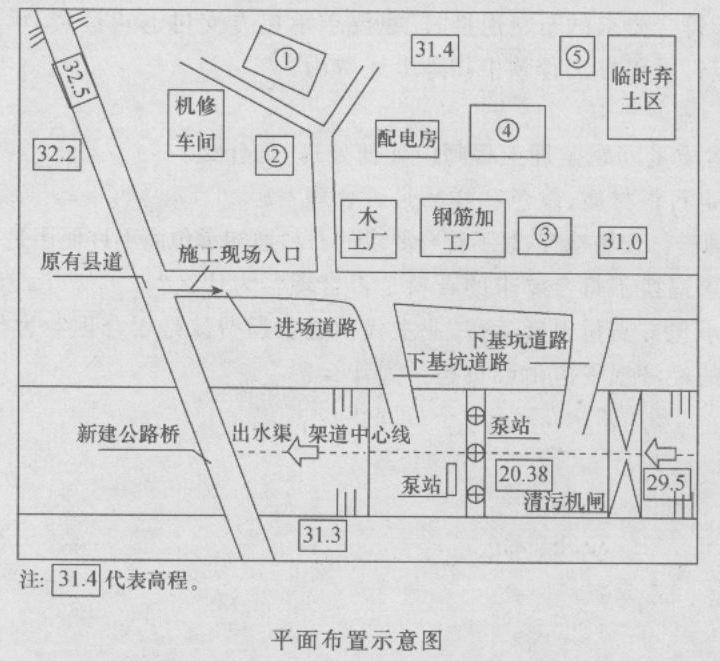

根据施工需要,本工程主要采用泵送混凝土施工,现场布置有混凝土拌和系统、钢筋加工厂、木工厂,预制构件厂、油料库等临时设施,其平面布置示意如下图所示。
图中①、②、③、④、⑤为临时设施(混凝土拌和系统、零星材料仓库、预制构件厂、油料库、生活区)代号。
16.根据《特种作业人员安全技术考核管理规则》和本工程施工的实际情况,本工程施工涉及哪些特种作业?

题干:


    某水利枢纽工程由电站、溢洪道和土坝组成。主坝为均质土坝,上游设干砌石护坡,下游设草皮护坡和堆石排水体,坝顶设碎石路,工程实施过程中发生下述事件:



事件1:项目法人委托该工程质量监督机构对于大坝填筑按《水利水电基本建设工程单元工程质量评定标准》规定的检验数量进行质量检查。质量监督机构受项目法人委托,承担了该工程质量检测任务。



事件2:土坝施工单位将坝体碾压分包给具有良好碾压设备和经验的乙公司承担。合同文件中,单元工程的划分标准是:以40m 坝长、20cm 铺料厚度为单元工程的计算单位,铺料为一个单元工程,碾压为另一个单元工程。



事件3:该工程监理单位给施工单位"监理通知”如下:经你单位申请并提出设计变更,我单位复核同意将坝下游排水体改为浆砌石,边坡由1:2.5 改为1:2。



事件4:土坝单位工程完工验收结论为:本单位工程划分为30个分部工程,其中质量合格为12个,质量优良18个,优良率为60%,主要分部工程(坝顶碎石路)质量优良,且施工中未发生重大质量事故;中间产品质量全部合格,其中混凝土拌合物质量达到优良;厚材料质量、金属结构及启闭机制造质量合格;外观质量得分率为83%。所以,本单位工程质量评定为优良。



事件5:该工程项目单元工程质量评定表监理单位填写,土坝单位工程完工验收由施工单位主持。工程截流验收及移民安置验收由项目法人主持。
17.简要分析事件3“监理通知”存在的问题及理由。

18.某水利水电施工单位中标承揽了一座混凝土重力坝的主体工程施工,施工单位在签署协议书后按照合同要求在规定的时间内编制完成了相关图纸和文件。 假设你是该项目的项目经理,你认为在混凝土验仓前需做好哪些浇筑前的准备作业?

题干: 某混凝土重力坝工程包括左岸非溢流坝段、溢流坝段、右岸非溢流坝段、右岸坝肩混凝土刺墙段。最大坝高43m,坝顶全长322m,共17个坝段。该工程采用明渠导流施工。坝址以上流域面积610.5平方千米,属于亚热带暖湿气候区,雨量充沛,湿润温和。平均气温比较高,需要采取温控措施。其施工组织设计主要内容包括:

(1)大坝混凝土施工方案的选择。

(2)坝体的分缝分块。根据混凝土坝型、地质情况、结构布置、施工方法、浇筑能力、温控水平等因素进行综合考虑。

(3)坝体混凝土浇筑强度的确定。应满足该坝体在施工期的历年度汛高程与工程面貌。在安排坝体混凝土浇筑工程进度时,应估算施工有效工作日,分析气象因素造成的停工或影响天数,扣除法定节假日,然后再根据阶段混凝土浇筑方量拟定混凝土的月浇筑强度和日平均浇筑强度。

(4)混凝土拌合系统的位置与容量选择。

(5)混凝土运输方式与运输机械选择。

(6)运输线路与起重机轨道布置。门、塔机栈桥高程必须在导流规划确定的洪水位以上,宜稍高于坝体重心,并与供料线布置高程相协调,栈桥一般平行于坝轴线布置,栈桥桥墩应部分埋入坝内。

(7)混凝土温控要求及主要温控措施。
19.混凝土的正常养护时间约为多长?

题干: 某水电站工程建设项目,基础处理采用混凝土灌注桩,主体工程为河床式电站。建设单位通过公开招标选择某监理单位承担施工监理任务。因该工程涉及基础处理、电站土建施工和机电安装工程,建设单位对工程发包提出了两种方案:一种是采用总承包模式,即由电站土建单位总承包,基础处理和机电安装列入总承包范围再进行分包。另一种是采用平行发包模式,即对基础处理、电站土建施工、机电安装工程进行发包。机电安装工程中的发电机组由建设单位选定的供应单位负责运抵施工现场。
20.在上述两种发包模式下,整个工程完工验收应由什么单位提出申请?

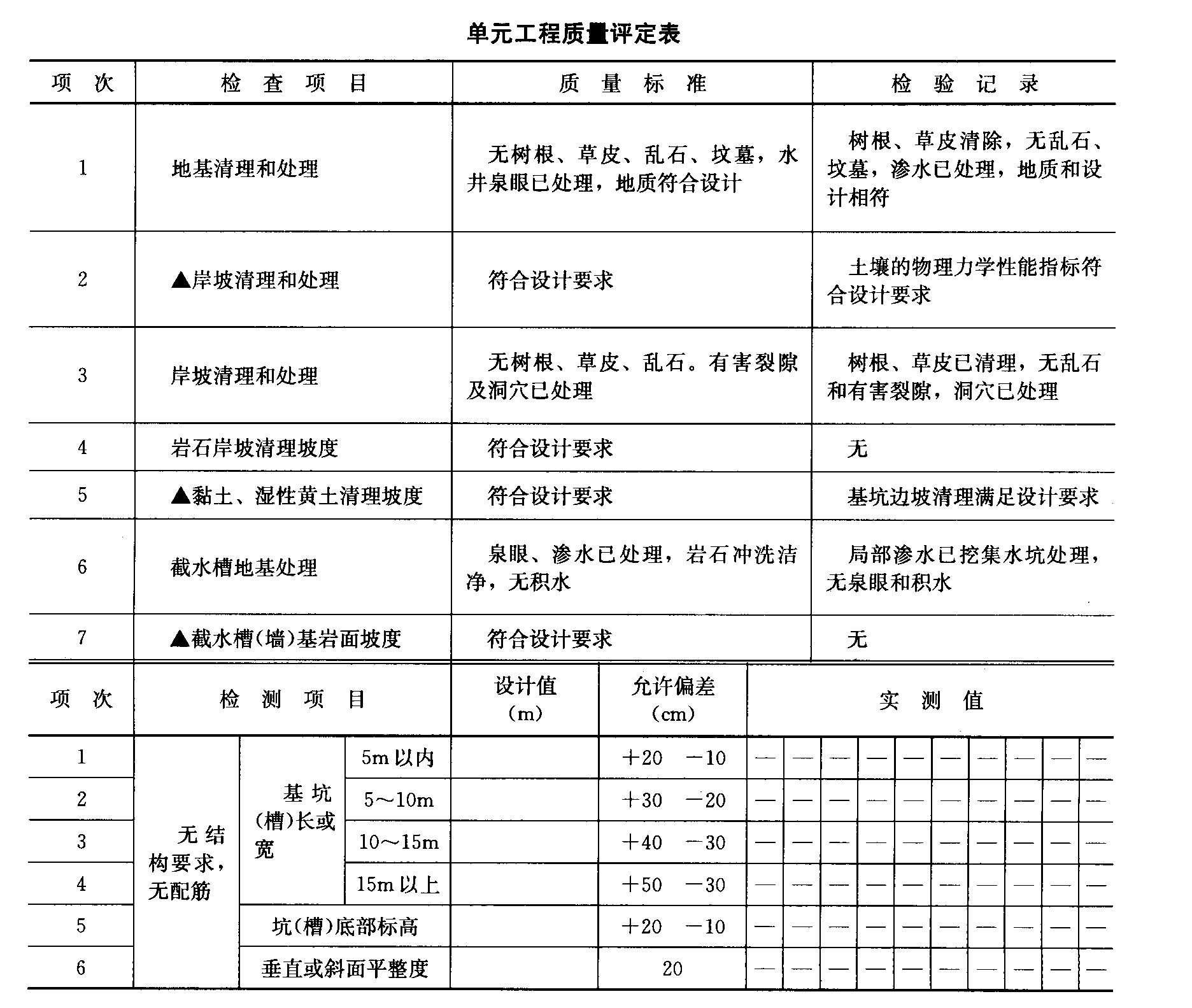

题干: 某闸室基础开挖是闸室分部工程中的一部分,其中右岸边墩基础开挖单元工程的质量评定表部分内容如下:





注:1.“▲”后的项目为主要检查项目;2.带“—”为未抽检值。
21.分别列出项次4、5、6中各实测值为不合格的数据。

题干: 某河道疏浚工程批复投资1 500万元,项目法人按照《水利水电工程标准施工招标文件》编制了施工招标文件,招标文件规定不允许联合体投标。某投标人递交的投标文件部分内容如下:
(1)投标文件由投标函及附录、授权委托书(含法定代表人证明文件)、项目管理机构、施工组织设计、资格审查资料、拟分包情况表和其他两项文件组成。
(2)施工组织设计采用80 立方米/h挖泥船施工,排泥区排泥,设退水口门,尾水由排水渠排出。
(3)拟将排水渠清理项目分包,拟分包情况表后附了分包人的资质、业绩及项目负责人、技术负责人、财务负责人、质量管理人员、安全管理人员属于分包单位人员的证明材料。该投标人中标,并签订合同。施工期第1月完成的项目和工程量(或费用)如下:
(1)完成的项目有:
①5 km河道疏浚;②施工期自然回淤清除;③河道疏浚超挖;④排泥管安装拆除;⑤开工展布;⑥施工辅助工程,包括浚前扫床和障碍物清除及其他辅助工程。
(2)完成的工程量(或费用)情况如下:
河道疏浚工程量按示意图(图)所示计算(假设横断面相同);排泥管安装拆除费用5万元;开工展布费用2万元;施工辅助工程费用60万元。
22.根据背景资料,施工期第1.月可以计量和支付的项目有哪些?施工辅助工程中,其他辅助工程包括哪些内容?

题干: 某水闸施工合同上游连接段分部工程施工计划及各项工作的合同工程量和单价(钢筋混凝土工程为综合单价)如下图所示。合同约定:
(1)预付款为合同价款的10%,开工前支付,从第1个月开始每月平均扣回;
(2)保留金自第1个月起按每月工程进度款的5%扣留。
施工中发生以下事件:
事件1:土方开挖时发现上游护底地基为软弱土层,需进行换土处理。经协商确定,增加的“上游护底换土”是“土方开挖”的紧后、“上游护底”的紧前工作,其工作量为1 000立方米,单价为22.5元/立方米(含开挖、回填),时间为10 d。
事件2:在翼墙浇筑前,为保证安全,监理单位根据有关规定指示承包人架设安全网一道,承包人为此要求增加临时设施费用。
23.计算工程预付款额及新增“上游护底换土”后合同总价(单位为元,保留2位小数,下同)。

题干: 某水库枢纽工程由大坝及泄水闸等组成。大坝为壤土均质坝,最大坝高15.5 m,坝长1135 m。该工程采用明渠导流,立堵法截流进行施工。该大坝施工承包商首先根据设计要求就近选择一料场,该料场土料黏粒含量较高,含水量适中。在施工过程中,料场土料含水量因天气等各种原因发生变化,比施工最优含水量偏高,承包商及时采取了一些措施,使其满足上坝要求。
24.该大坝填筑压实标准应采用什么控制?填筑压实参数主要包括哪些?如何确定这些参数?

题干: 某装机容量50万kW的水电站工程建于山区河流上,拦河大坝为2级建筑物,采用碾压式混凝土重力坝,坝高60 m,坝体浇筑施工期为2年,施工导流采取全段围堰、隧洞导流的方式。
施工导流相关作业内容包括:
①围堰填筑;
②围堰拆除;
③导流隧洞开挖;
④导流隧洞封堵;
⑤下闸蓄水;
⑥基坑排水;
⑦截流。
围堰采用土石围堰,堰基河床地面高程为140.0m。根据水文资料,上游围堰施工期设计洪水位为150.0 m,经计算与该水位相应的波浪高度为2.8 m。
导流隧洞石方爆破开挖采取从两端同时施工的相向开挖方式。根据施工安排,相向开挖的两个工作面在相距20 m距离放炮时,双方人员均需撤离工作面;相距10 m时,需停止一方工作,单向开挖贯通。
工程蓄水前,由有关部门组织进行蓄水验收,验收委员会听取并研究了工程度汛措施计划报告、工程蓄水库区移民初步验收报告等有关方面的报告。
25.根据《水工建筑物地下开托工程施工技术规范》,改正上述隧洞开挖施工方案的不妥之处。

题干: 南方某以防洪为主,兼顾灌溉、供水和发电的中型水利工程,需进行扩建和加固,其中两座副坝(1#和2#)的加固项目合同工期为8个月,计划当年11月10日开工。副坝结构型式为黏土心墙土石坝。项目经理部拟定的施工进度计划如下图所示。
说明:1.每月按30 d计,时间单位为d;2.日期以当日末为准,如11月10月开工表示11月10日末开工。
实施过程中发生了如下事件:
事件1:按照12月10日上级下达的水库调度方案,坝基清理最早只能在次年1月25日开始。
事件2:按照水库调度方案,坝坡护砌迎水面施工最迟应在次年5月10日完成。
坝坡迎水面与背水面护砌所需时间相同,按先迎水面后背水面顺序安排施工。

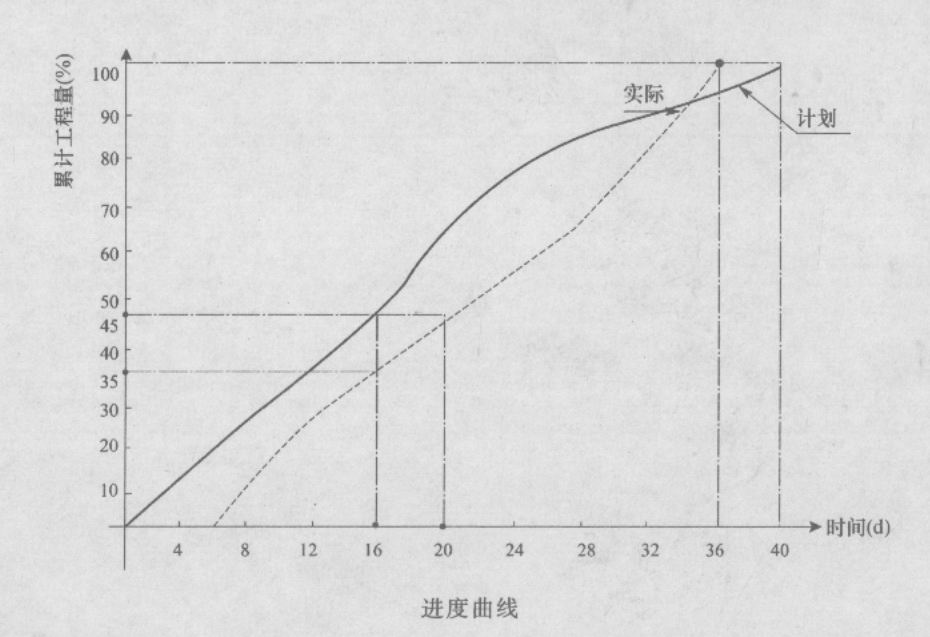

事件3:“2#副坝填筑”的进度曲线如下图所示。
事件4:次年6月20日检查工程进度,1#、2#副坝坝顶道路已完成的工程量分别为3/5、2/5。
26.根据6月20日检查结果,分析坝顶道路施工进展状况;若未完成的工程量仍按原计划施工强度进行,分析对合同工期的影响。

题干: 一排水涵洞工程施工招标中,某投标人提交的已标价工程量清单(含计算辅助资料)见下表。
计算辅助资料中,人工预算单价如下:
A:4.23元/工时;高级工:3.57元/工时。
B:2.86元/工时;初级工:2.19元/工时。

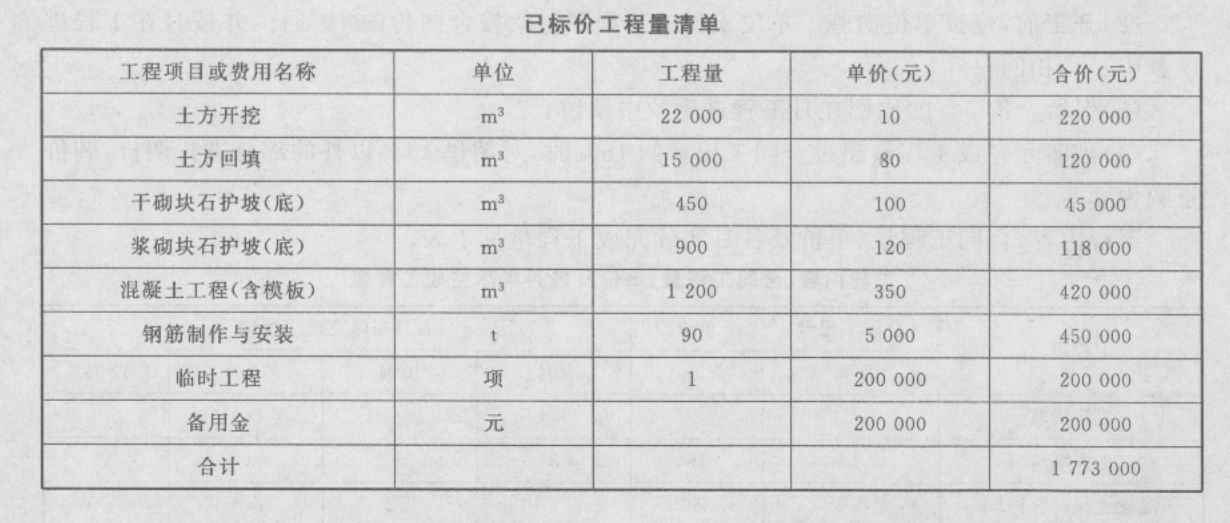

27.根据水利工程招标投标有关规定,指出有计算性错误的工程项目或费用名称,进行计算性算术错误修正并说明适用的修正原则。修正后投标报价为多少?

28.    某大型防洪工程由政府投资兴建。项目法人委托某招标代理公司代理施工招标。招标代理公司依据有关规定确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。评标方法采用经评审的最低投标价法。投标有效期为60天。     项目法人对招标代理公司提出以下要求:为避免潜在的投标人过多,项目招标公告只在本市日报上发布,且采用邀请方式招标。 项目施工招标信息发布后,共有9家投标人报名参加投标。项目法人认为报名单位多,为减少评标工作量,要求招标代理公司对报名单位的资质条件、业绩进行资格审查。     开标后发生的事件如下: 事件1:A投标人的投标报价为8000万元,为最低报价,经评审推荐为中标候选人。 事件2:B投标人的投标报价为8300万元,在开标后又提交了一份补充说明,提出可以降价5%。 事件3:C投标人投标保函有效期为70天。 事件4:D投标人投标文件的投标函盖有企业及其洼定代表人的印章,但没有加盖项目负责人的印章。 事件5:E投标人与其他投标人组成联合体投标,附有各方资质证书,但没有联合体共同投标协议书。 事件6:F投标人的投标报价为8600万元,开标后谈判中提出估价为800万元的技术转让。 事件7:G投标人的投标报价最高,故G投标人在开标后第二天撤回了其投标文件。     项目法人对招标代理公司提出的要求是否正确?说明理由。

题干: 某水库除险加固工程内容有:
(1)溢洪道的闸墩与底板加固,闸门更换;
(2)土坝黏土灌浆、贴坡排水、护坡和坝顶道路重建。施工项目部根据合同工期、设备、人员、场地等具体情况编制了施工总进度计划,形成的时标网络图如下图所示(单位:d)。

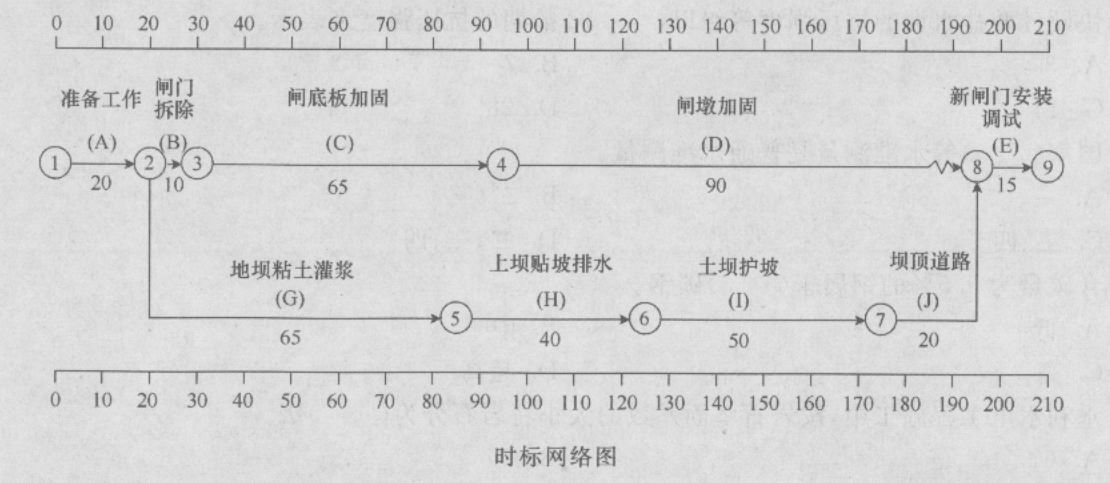

施工中发生如下事件:
事件1:由于发包人未能按期提供场地,A工作推迟完成,B、G工作第25天末才开始。
事件2:C工作完成后发现底板混凝土出现裂缝,需进行处理,C工作实际持续时间为77 d。
事件3:E工作施工过程中吊装设备出现故障,修复后继续进行,E工作实际持续时间为17 d。
事件4:D工作的进度情况见下表。

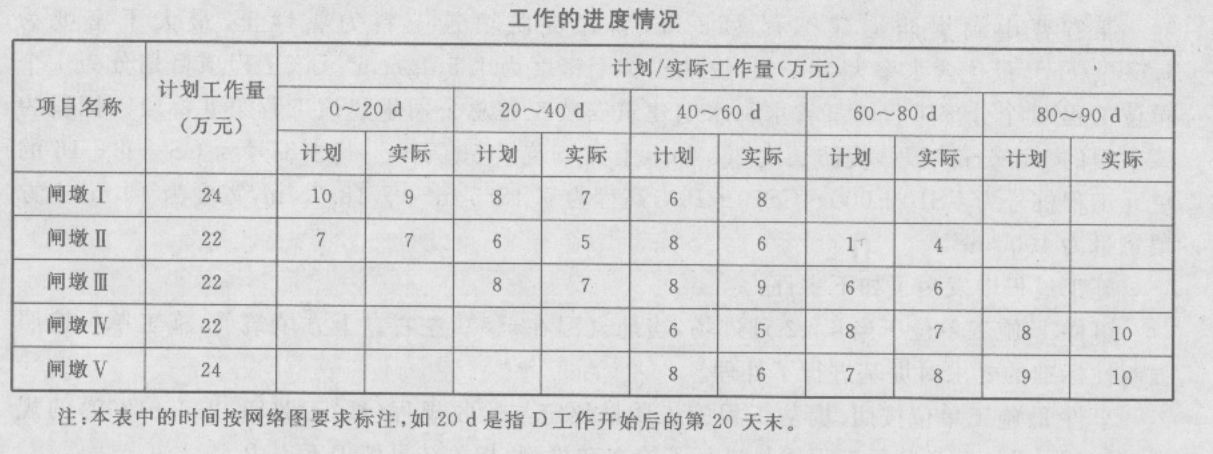

29.除A、C、E工作外,其他工作均按计划完成,计算工程施工的实际工期;承包人可向发包人提出多少天的延期要求?

题干: 某综合利用水利枢纽工程位于我国西北某省,枯水期流量很少;坝型为土石坝,黏土心墙防渗;坝址处河道较窄,岸坡平缓。工程中的某分部工程包括坝基开挖、坝基防渗及坝体填筑,该分部工程验收结论为“本分部工程划分为80个单位工程,其中合格30个,优良50个,主要单位工程、重要隐蔽工程及关键部位的单元工程质量优良,且未发生过质量事故;中间产品质量全部合格,其中混凝土拌和物质量达到优良,故本分部工程优良。
30.” 大坝拟采用碾压式填筑,其压实机械主要有哪几种类型?坝面作业分哪几项主要工序?

题干: 某混凝土重力坝工程包括左岸非溢流坝段、溢流坝段、右岸非溢流坝段、右岸坝肩混凝土刺墙段。最大坝高43m,坝顶全长322m,共17个坝段。该工程采用明渠导流施工。坝址以上流域面积610.5平方千米,属于亚热带暖湿气候区,雨量充沛,湿润温和。平均气温比较高,需要采取温控措施。其施工组织设计主要内容包括:

(1)大坝混凝土施工方案的选择。

(2)坝体的分缝分块。根据混凝土坝型、地质情况、结构布置、施工方法、浇筑能力、温控水平等因素进行综合考虑。

(3)坝体混凝土浇筑强度的确定。应满足该坝体在施工期的历年度汛高程与工程面貌。在安排坝体混凝土浇筑工程进度时,应估算施工有效工作日,分析气象因素造成的停工或影响天数,扣除法定节假日,然后再根据阶段混凝土浇筑方量拟定混凝土的月浇筑强度和日平均浇筑强度。

(4)混凝土拌合系统的位置与容量选择。

(5)混凝土运输方式与运输机械选择。

(6)运输线路与起重机轨道布置。门、塔机栈桥高程必须在导流规划确定的洪水位以上,宜稍高于坝体重心,并与供料线布置高程相协调,栈桥一般平行于坝轴线布置,栈桥桥墩应部分埋入坝内。

(7)混凝土温控要求及主要温控措施。
31.大坝水工混凝土浇筑的水平运输包括哪两类?垂直运输设备主要有哪些?

题干: 某综合利用水利枢纽工程位于我国西北某省,枯水期流量很少;坝型为土石坝,黏土心墙防渗;坝址处河道较窄,岸坡平缓。工程中的某分部工程包括坝基开挖、坝基防渗及坝体填筑,该分部工程验收结论为“本分部工程划分为80个单位工程,其中合格30个,优良50个,主要单位工程、重要隐蔽工程及关键部位的单元工程质量优良,且未发生过质量事故;中间产品质量全部合格,其中混凝土拌和物质量达到优良,故本分部工程优良。”
32.大坝施工前碾压实验主要确定哪些压实参数?施工中坝体与混凝土泄洪闸连接部位的填筑,应采取哪些措施保证填筑质量?

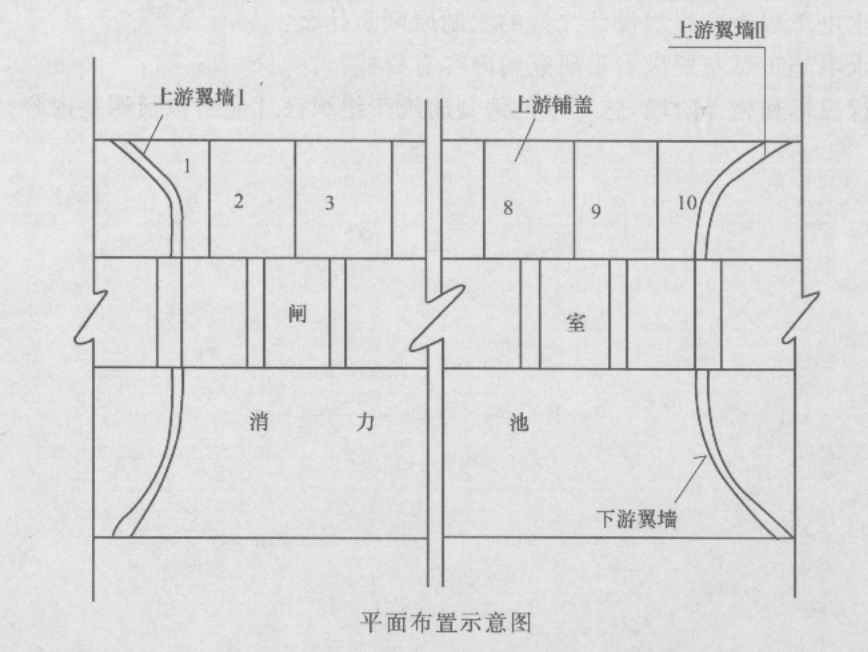

题干: 某水闸工程建于土基上,共10孔,每孔净宽10m;上游钢筋混凝土铺盖顺水流方向长15 m,垂直水流方向共分成10块;铺盖部位的两侧翼墙亦为钢筋混凝土结构,挡土高度为12 m,其平面布置示意图如下图所示。
上游翼墙及铺盖施工时,为加快施工进度,施工单位安排两个班组,按照上游翼墙Ⅱ→10→9→8→7→6和上游翼墙I→1→2→3→4→5的顺序同步施工。
在闸墩混凝土施工中,为方便立模和浇筑混凝土,施工单位拟将闸墩分层浇筑至设计高程,再对牛腿与闸墩结合面按施工缝进行处理后浇筑闸墩牛腿混凝土。
在翼墙混凝土施工过程中,出现了胀模事故,施工单位采取了拆模、凿除混凝土、重新立模、浇筑混凝土等返工处理措施。返工处理耗费工期20 d,费用15万元。
在闸室分部工程施工完成后,根据《水利水电工程施工质量评定规程(试行)》进行了分部工程质量评定,评定内容包括原材料质量、中间产品质量等。
33.闸室分部工程质量评定的主要内容,除原材料质量、中间产品质量外,还包括哪些方面?

题干:

背景资料:

某水库枢纽工程总库容1500万m3,工程内容包括大坝、溢洪道、放水洞等,大坝为粘土心强土石坝,最大坝高为35m,坝顶构造如下图所示。

施工过程中发生如下事件:

事件1:为加强工程质量管理,落实质量责任,依据《关于贯彻质量发展纲要、提升水利工程质量的实施意见》(水建管[2012]581号),项目法人要求各参见单位落实从业单位质量主体责任制等“四个责任制”。

事件2:施工单位选用振动碾作为大坝土料主要压实机具,并在土料填筑前进行了碾压试验,确定了主要压实参数。

事件3:施工单位在进行溢洪道闸墩脚手架搭设过程中,一钢管扣件从5m高的空中落下,砸中一工人头部,造成安全帽破裂致工人重伤,经抢救无效死亡。事故调查组认为安全帽存在质量问题,要求施工单位提供安全帽出厂的证明材料。


34.事件2中施工单位应确定的主要压实参数包括哪些?

题干: 清河泵站设计装机流量150 立方米/s,出口防洪闸所处堤防为1级。招标人对出口防洪闸工程施工标进行公开招标。有关招标工作计划如下:5月31日提交招标备案报告,6月1日发布招标公告,6月11日~15日出售招标文件,6月16日组织现场踏勘,6月17日组织投标预备会,7月5日开标,7月6日~10日评标定标。招标工作完成后,A单位中标,与发包人签订了施工承包合同。工程实施中发生如下事件:
事件1:I-I段挡土墙(示意图如下图所示)开挖设计边坡1:1,由于不可避免的超挖,实际开挖边坡为1:1.15。A单位申报的结算工程为,监理单位不同意。
事件2:原定料场土料含水量不能满足要求,监理单位指示A单位改变了挡土墙墙后填土料场,运距由1 km增加到1.5 km,填筑单价直接费相应增加2元/立方米,A单位提出费用变更申请。

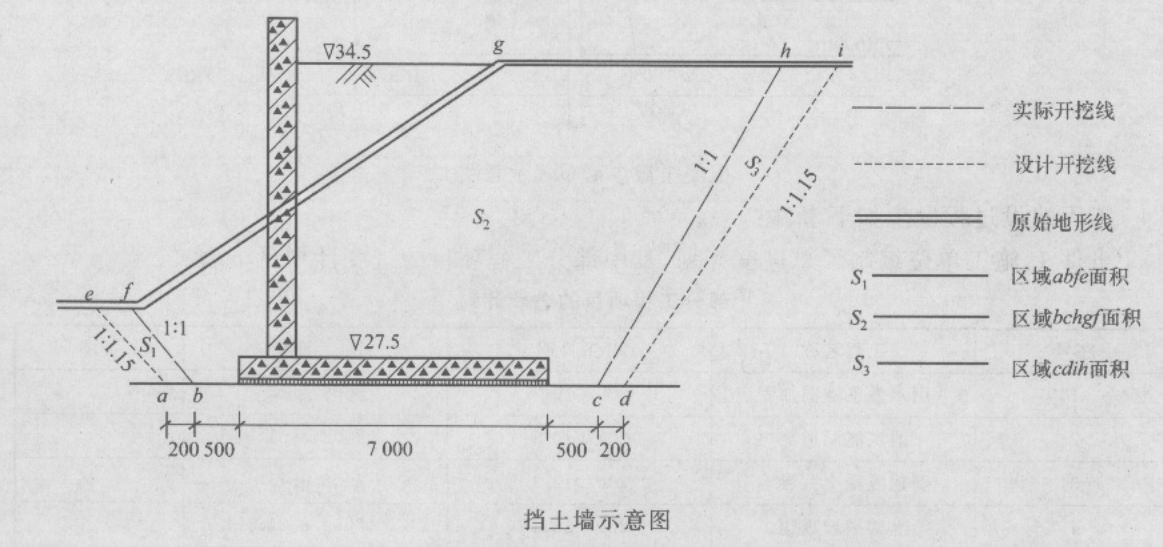

注:1图中除高程以m计外,其余均以mm计;2.图中水流方向为垂直于纸面,且开挖断面不变;3.I-I段挡土墙长50m。
35.为满足I-I段挡土墙土方开挖工程计量要求,A单位应进行的测量内容有哪些?

题干: 一排水涵洞工程施工招标中,某投标人提交的已标价工程量清单(含计算辅助资料)见下表。
计算辅助资料中,人工预算单价如下:
A:4.23元/工时;高级工:3.57元/工时。
B:2.86元/工时;初级工:2.19元/工时。
36.计算辅助资料中,A、B各代表什么档次人工单价?除人工预算单价外,为满足报价需要,还需编制的基础单价有哪些?

题干: 某水电站工程建设项目,基础处理采用混凝土灌注桩,主体工程为河床式电站。建设单位通过公开招标选择某监理单位承担施工监理任务。因该工程涉及基础处理、电站土建施工和机电安装工程,建设单位对工程发包提出了两种方案:一种是采用总承包模式,即由电站土建单位总承包,基础处理和机电安装列入总承包范围再进行分包。另一种是采用平行发包模式,即对基础处理、电站土建施工、机电安装工程进行发包。机电安装工程中的发电机组由建设单位选定的供应单位负责运抵施工现场。
37.如果采用施工总承包模式,电站土建施工单位是否需要对基础处理和机电安装施工单位的施工质量进行检查验收?为什么?

题干: 某综合利用水利枢纽工程位于我国西北某省,枯水期流量很少;坝型为土石坝,黏土心墙防渗;坝址处河道较窄,岸坡平缓。工程中的某分部工程包括坝基开挖、坝基防渗及坝体填筑,该分部工程验收结论为“本分部工程划分为80个单位工程,其中合格30个,优良50个,主要单位工程、重要隐蔽工程及关键部位的单元工程质量优良,且未发生过质量事故;中间产品质量全部合格,其中混凝土拌和物质量达到优良,故本分部工程优良。”
38.根据该项目的工程条件,请你选择合理的施工导流方式及其泄水建筑物类型。
