题干:


某一级资质装饰施工队承接了一大厦南面石材及北面玻璃幕墙的安装工作。在进行石材幕墙施工中,由于硅酮结构胶库存不够,操作人员为了不延误工期及时采用了


不同于硅酮结构胶的另一品牌,事后提供了强度试验报告,证明其性能指标满足了承载力的要求。9月在北面剪力墙的外侧安装点式玻璃幕墙。土建工程已经完毕,


施工时没有预埋件,而且抹灰工序已经完成。现需要在该处安装后埋件,安装完毕后土建要对其进行抹灰和涂料处理。抹灰后埋件不得外露。

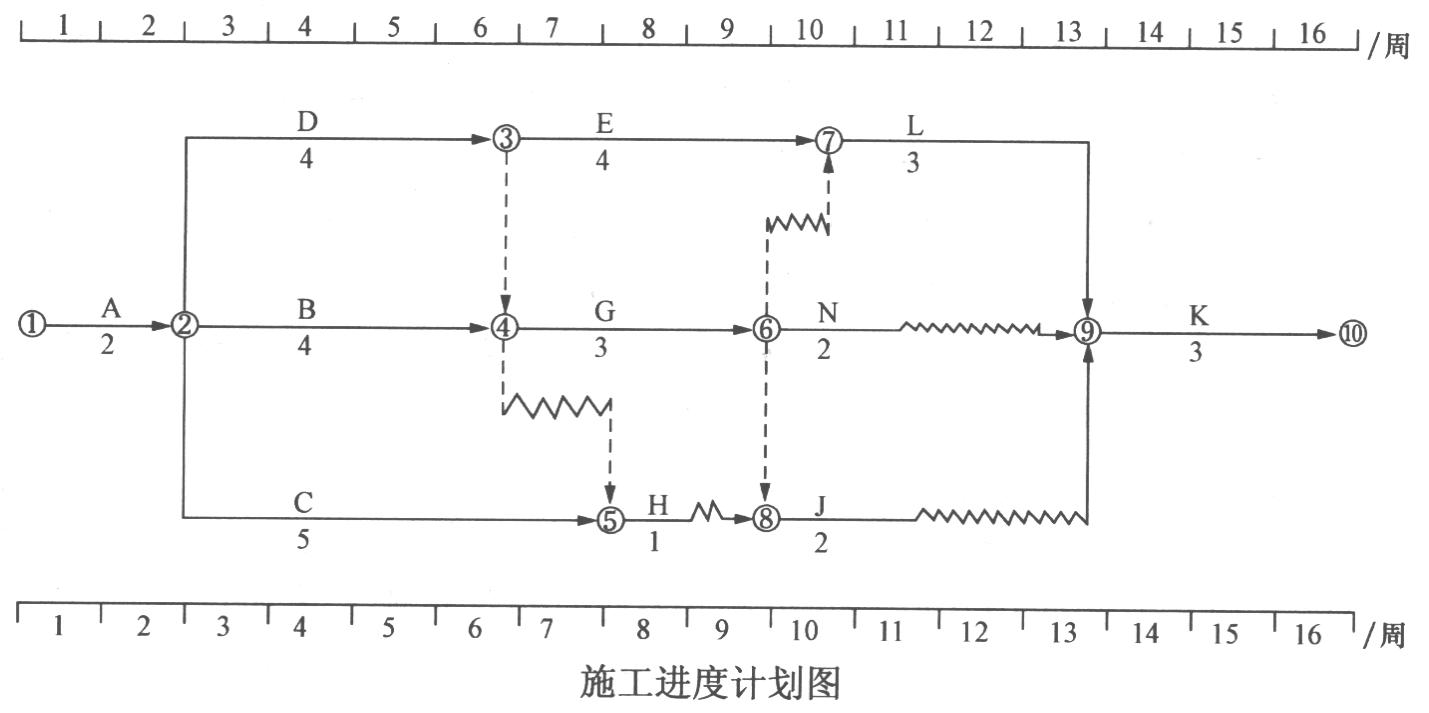

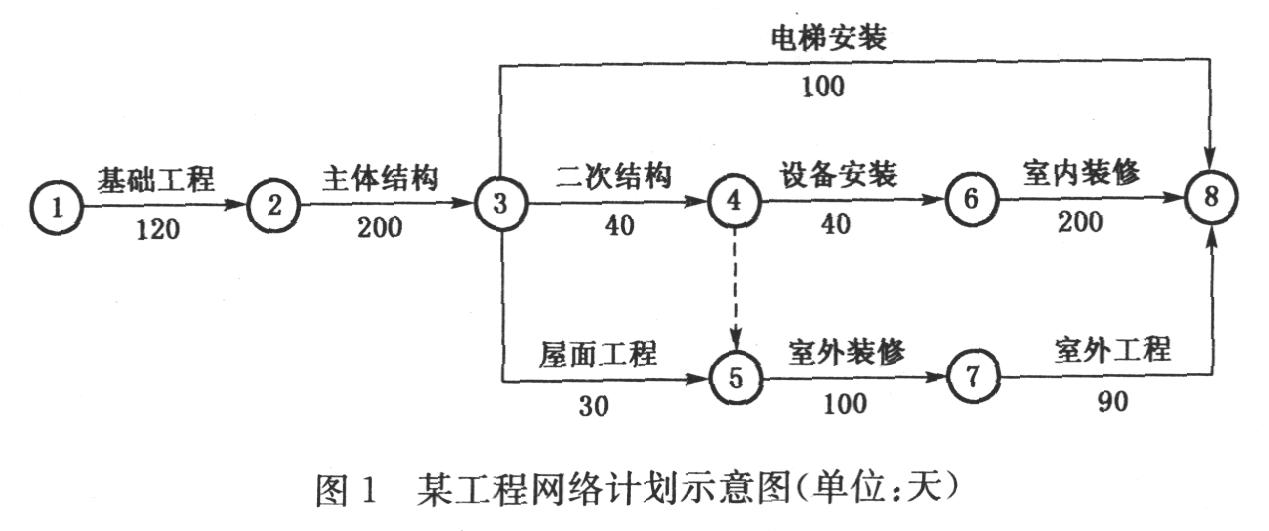

施工过程中,其幕墙生产车间正在进行结构胶注胶生产工序,情况如下:


(1)室温为25摄氏度,相对湿度为50%;


(2)清洁注胶基材表面的清洁剂为二甲苯,用白色棉布蘸入溶剂中吸取溶剂,并采用“一次擦”工艺进行清洁;


(3)清洁后的基材一般在1h内注胶完毕;


(4)从注胶完毕到现场安装其间隔为一周。


在玻璃幕墙与每层楼板之间填充了防火材料,并用1.5mm厚的铝板固定。
1.安装后埋件前要对剪力墙该部位作出什么处理?安装完毕后要做哪方面的检查工作?

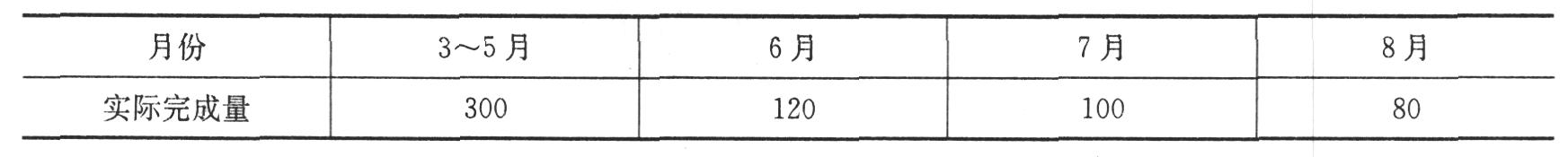

2.某施工单位与业主签订一施工合同,总价款600万,工期从2010年3月1日至8月31日。合同中对结算内容有如下规定: 开工7d前支付预付款,比例为25%。预付款从未施工工程尚需的主要材料的构配件价值相当于预付款时起扣,业主以每月抵充工程进度款的方式从施工单位扣除,比重按60%计算。工程质量保证金为5%,从每月进度款中扣除。业主每月按承包商实际完成工程量进行计算。承包商按时开工竣工。 各月实际工程量见下表: 开工前项目经理对现场管理进行了布置,并强调以下工作: (1)危险部位,洞口、临边,都要设置必要的警示标志 (2)施工污水直接排入市政水管网。 业主应付工程预付款是多少?

题干: 某大型工程,由于技术特别复杂,对施工单位的施工设备与同类工程的施工经验要求较高,经省有关部门批准后决定采取邀请招标方式。招标人于2007年3月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书,五家企业接受了邀请并于规定时间内购买了招标文件。招标文件规定:2007年4月20日下午4时为投标截止时间,5月10日发出中标通知书。
在4月20日,上午A、B、D、E四家企业提交了投标文件,但C企业于4月20日下午5时才送达。4月23日由当地投标监督办公室主持进行了公开开标。
评标委员会共有7人,其中当地招标办公室1人,公证处1人,招标人1人,技术经济专家4人。评标时发现B企业投标文件有项目经理签字并盖了公章,但无法定代表人签字和授权委托书;D企业投标报价的大写金额与小写金额不一致;E企业对某分项工程报价有漏项。招标人于5月10日向A企业发出了中标通知书,双方于6月12日签订了书面合同。
3.指出评标委员会人员组成的不妥之处。

4.某建筑施工总承包特级企业A公司中标一大型商务写字楼工程,该工程地上86层,地下5层,结构为钢-混凝土组合结构。由于本工程面向高端客户,存在新技术、新工艺、新材料的应用,故业主在招标时将精装修工程拟定为甲指分包项目,实际施工中装饰装修由B装饰公司完成。A公司现场项目质量总监根据A公司的相关规定,组织全体成员编制了项目质量计划书,在质量计划书中将A公司自行施工的工作内容都作了详细的规划。并建立了项目质量责任制和考核办法,拟定项目质量总监对项目质量控制全权负责,过程质量控制由各工序的责任人负责。工程如期竣工,竣工验收时,经现场检查发现装修存在质量问题,业主要求A公司整改,A公司认为此部分为B公司施工,且B公司为业主指定分包,装饰装修出现质量问题理应由业主安排B公司整改,与A公司无关。A公司编制项目质量计划存在哪些错误之处?并简述正确做法。

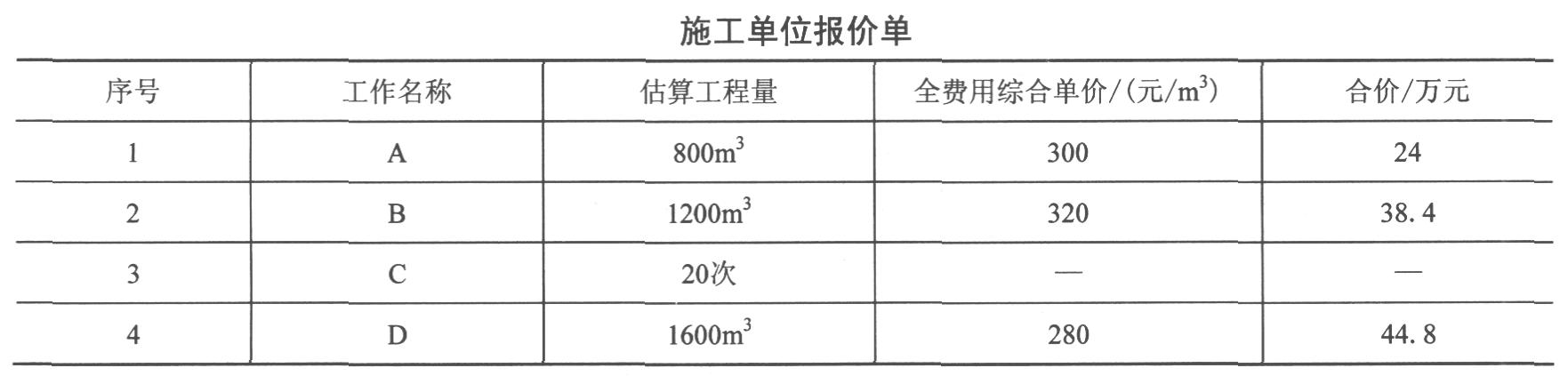

5.某工程的施工合同工期为16周,项目监理机构批准的施工进度计划,如下图所示(时间单位:周)。各工作均按匀速施工。施工单位的报价单(部分)见下表。 工程施工到第4周时进行进度检查,发生如下事件: 事件一:A工作已经完成,但由于设计图纸局部修改,实际完成的工程量为840立方米,工作持续时间未变。 事件二:B工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人工窝工,损失1万元,实际只完成估算工程量的25%。 事件三:C工作为检验检测配合工作,只完成了估算工程量的20%,施工单位实际发生检验检测配合工作费用5000元。 事件四:施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置4个台班,台班单价为300元/台班、折旧费为100元/台班。施工单位进行文物现场保护的费用为1200元。 事件四:施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置4个台班,台班单价为300元/台班、折旧费为100元/台班。施工单位进行文物现场保护的费用为1200元。 事件三中C工作发生的费用如何结算?

6.某商务楼工程,剪力墙结构。因工程需要在其剪力墙的外则安装玻璃幕墙。土建工程已经完毕,施工时没有预埋件,而且抹灰工序已经完成。现在需要在该处安装后置埋件,安装完毕后,土建要对其进行抹灰和涂料处理。抹灰后后埋件不得外露。施工过程中,其幕墙生产车间正在进行结构注胶生产工序,情况如下: (1)室温为25摄氏度,相对湿度为35%。 (2)清洁注胶基材表面的清洁溶剂为二甲苯,用白色棉布蘸及溶剂中吸取溶剂,并采用“一次擦”工艺进行清洁。 (3)清洁后的基材一般在1 h内注胶完毕。 (4)从注胶完毕到现场安装其间隔时间为10天。 问题: 1.后置埋件安装完毕后要做哪些方面的检查工作?在安装玻璃之前需要土建配合完成哪些方面的工作? 2.本工程中有关安全和功能的检测项目有哪些? 3.注胶工序的工艺是否合理? 4.璃幕墙安装施工应对哪些项目进行隐蔽验收? 5.对于相同设计、材料、工艺和施工条件的幕墙工程,检验批是如何划分的?

7.某10层住宅楼为钢筋混凝土框架结构,总建筑面积12000平方米。外檐装修大部分为下部镶贴花岗石、上部水泥砂浆抹灰及涂料涂饰,少部分采用玻璃幕墙。业主委托了某监理公司进行施工阶段的监理。工程开工前,由项目经理主持编制了该工程的单位工程施工组织设计、质量计划和施工项目管理规划大纲。基坑开挖后,验槽时发现在某柱基处有一口枯井,施工单位用2:8灰土进行了夯填处理,随后进行了钢筋混凝土基础的施工。基础施工完成后进行了基坑土的回填,在进行回填土密实度检查时,发现因回填土含水率过小造成了填土密实度不足,于是施工单位采用大功率压实机械碾压进行了补救。施工合同规定,该工程所使用的水泥由建设单位采购。水泥进场时,施工单位按规定进行了检查和复验,未发现质量问题。但在填充墙砌筑后,检查发现墙体强度达不到要求,经分析是由于水泥质量有问题而造成。为解决此质量问题,施工单位对墙体进行了返工,造成了经济损失和工期的拖延,为此施工单位向建设单位提出费用和工期索赔。而建设单位以材料进场时施工单位已对水泥进行了检查和复验为由不予赔偿。在工程主体施工过程中,因为模板支撑架不牢固,出现了模板坍塌事故,造成3人重伤,直接经济损失12万元。在工程装饰装修施工中,因需使用氧气瓶和乙炔瓶,工人将此两瓶放置在距明火作业5m远的地方进行施工。安全员检查时,要求施工人员改正,施工人员认为没有问题,对安全员的要求不予理睬。在玻璃幕墙施工中,施工人员在填充墙体上使用抽芯铝铆钉连接幕墙立柱,并对明框玻璃幕墙承受水平荷载的玻璃板块采用了射钉固定。工程施工结束后进行了竣工验收,验收时进行了室内环境质量检测。检测时检测点的布置按房间面积设置,每一个检测点要求距离墙面不小于1m、距楼地面高度不小于1.8m。在工程施工过程中,施工单位为保证现场的施工安全,在现场入口处、临时用电设施处、出入通道口、孔洞口、基坑边缘及有害气体和液体存放处设置了安全警示牌。请指出施工单位、建设单位在该工程施工过程中的错误做法,并说明理由。

题干: 某监理单位对某施工单位总承包的工程进行监理,施工单位与外地某水泥厂签订了水泥供应合同,在工程开工前,施工单位通知水泥厂将水泥运到施工现场,水泥厂接到通知后第三天按施工单位要求的数量和质量水泥运到施工现场,同时提交了《工程材料报审表》,并只附了一份水泥技术说明书。施工单位通知监理工程师对水泥进行检验,检验后出具了检验报告,检验报告经项目经理审查并确认合格后,水泥卸到了施工单位指定的位置。
8.检验报告经项目经理审查是否妥当?如不妥当,应由谁审查?

题干: 某市中心区新建一座商业中心,建筑面积26000平方米,地下两层,地上十六层,一至三层有裙房,结构形式为钢筋混凝土框架结构,柱网尺寸为8.4m×7.2m,其中二层南侧有通长悬挑露台,悬挑长度为3m。施工现场内有一条10kV高压线从场区东侧穿过,由于该10kV高压线承担周边小区供电任务,在商业中心工程施工期间不能改线迁移。
某施工总承包单位承接了该商业中心工程的施工总承包任务。该施工总承包单位进场后,立即着手进行施工现场平面布置:
(1)在临市区主干道的南侧采用1.6m高的砖砌围墙作围挡;
(2)为节约成本,施工总承包单位决定直接利用原土便道作为施工现场主要道路;
(3)为满足模板加工的需要,搭设了一间50平方米的木工加工间,并配置了一只灭火器;
(4)受场地限制在工地北侧布置塔吊一台,高压线处于塔吊覆盖范围以内。
……
主体结构施工阶段,为赶在雨季来临之前完成基槽回填土任务,施工总承包单位在露台同条件混凝土试块抗压强度达到设计强度的80%时,拆除了露台下模板支撑。主体结构施工完毕后,发现二层露台根部出现通长裂缝,经设计单位和相关检测鉴定单位认定,该裂缝严重影响到露台的结构安全,必须进行处理,该事故造成直接经损失8万元。
9.工程质量事故按造成损失的严重程度划分为哪几类?本工程露台结构质量事故属于哪一类?说明理由。

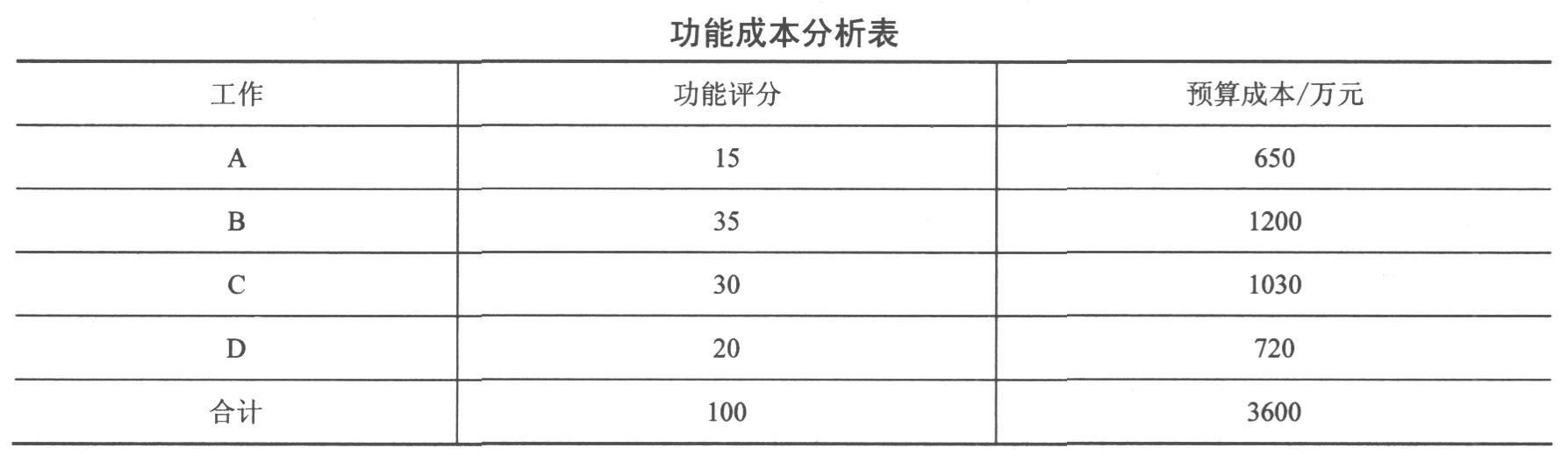

题干: 天津某工程由A建筑集团公司土建总承包、土方由B基础公司分包,工地现场,正在进行深基坑土方开挖。下午18时15分,B基础公司项目经理将11名普工交给现场工长;19时左右,工长向11名工人交代了生产任务,11人全部下基坑,在⑦轴至⑧轴间平台上施工(领班未到现场,电工未到现场)。20时左右,⑧轴处土方突然发生滑坡,局部迅速垮塌,当即有2人被土方掩埋,另有2人埋至腰部以上,其他6人迅速逃离至基坑上。现场项目部接到报告后,立即组织抢险营救。20时10分,⑦轴至⑧轴处第二次发生大面积土方滑坡。滑坡土方由⑦轴开始冲至④轴,将另外2人也掩埋,并冲断了基坑内水平钢支撑二道。事故发生后,虽经项目部极力抢救,但被土方掩埋的4人终因窒息时间过长而死亡。
10.此事故发生后,与A建筑集团公司是否有关系?如果你是A公司项目,你会如何处理?

题干: 某7层写字楼,总建筑面积9500平方米,框架结构。通过公开招标,业主分别与承包单位、监理单位签订了工程施工合同和委托监理合同。工程开工日期2007年4月1日,竣工日期为2008年2月28日。承发包双方在专用条款中,对工程变更、工程计量、合同价款的调整及工程款支付等都作了规定。工程总价为4000万元,工程预留保修金为5%。约定采用工程量清单计价,工程增减的约定幅度为10%。
11.工程竣工决算一般应如何进行?

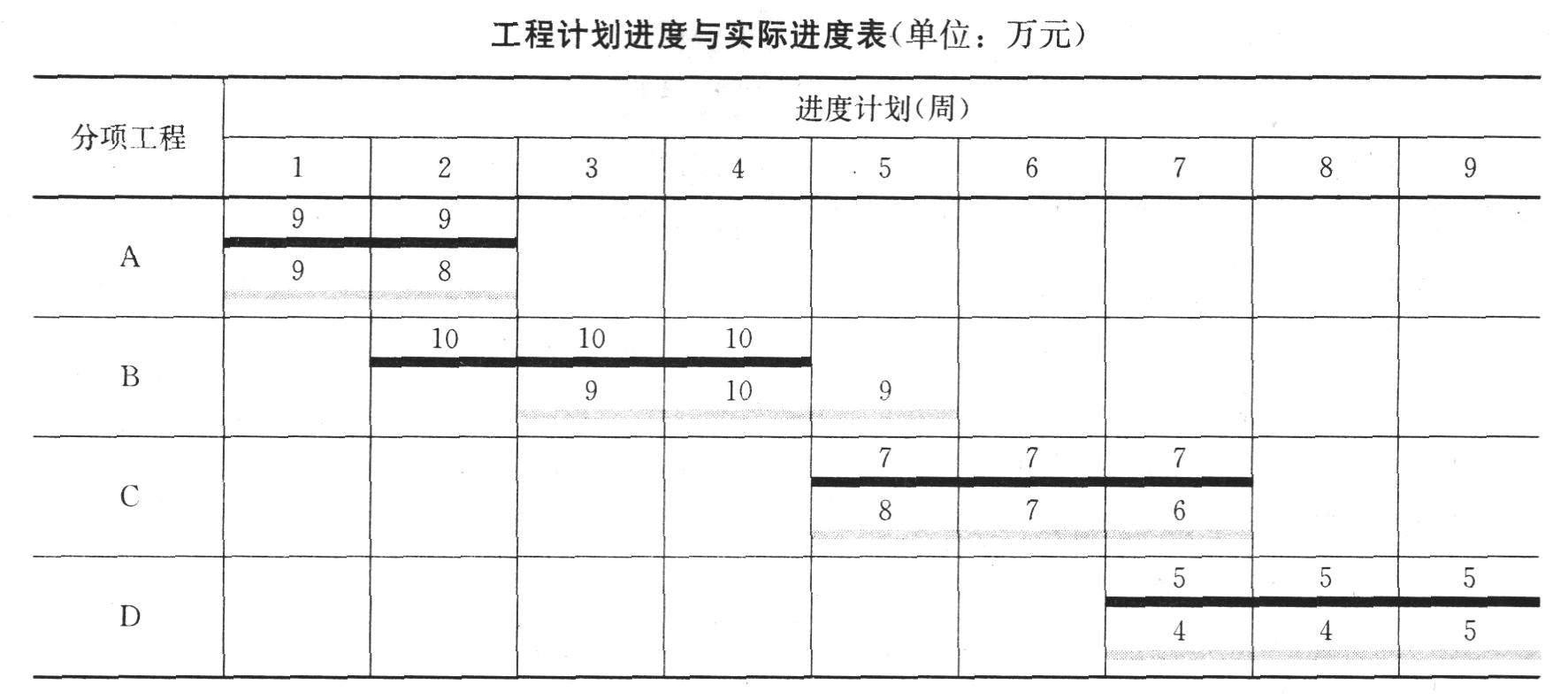

12.某一级施工企业近五年陆续承建了某中学砖混结构6层教师宿舍楼一幢(砖基础采用条形基础)、某公司高档写字楼20层框架-剪力墙结构一幢(基础采用了地下连续墙工艺),抗震设防烈度为7度,总建筑面积32860平方米。 砖砌体最常用的砌筑方法有哪些?各有什么特点?

13.某大型商厦主楼22层,地下室4层,整个建筑呈“T”形,占地面积为13400平方米,总建筑面积为235480平方米,其中地下室面积5014平方米,本工程地下室采用钢筋混凝土结构,底板为C30防渗(P10)钢筋混凝土,外墙采用C40防渗钢筋混凝土,施工缝用BW—91型止水带,防水采用内防水;该工程2011年开工。基坑支护采用排桩锚索体系,地下结构施工过程,桩顶变形较大,监理工程师提出对围护结构进行质量检查后排队风险。在上部结构施工过程中,又发现混凝土强度达不到要求;竣工后,经当地质量监督站核定达不到合格等级,经法定检测单位检测,该内墙混凝土强度不满足设计要求。 围护体系检测工作结束后应提交的质量检测报告应包括哪些主要内容?

14.某建筑工程,地下1层,地上16层。总建筑面积28 000平方米,首层建筑面积2400平方米,建筑红线内占地面积6000平方米。该工程位于闹市中心,现场场地狭小。 施工单位为了降低成本,现场只设置了一条3m宽的施工道路兼作消防通道。现场平面呈长方形,在其斜对角布置了两个消火栓,两者之间相距86m,其中一个距拟建建筑3m,另一个距路边3m。 为了迎接上级单位的检查,施工单位临时在工地大门入口处的临时围墙上悬挂“五牌”、“二图”,检查小组离开后,项目经理立即派人将之拆下运至工地仓库保管,以备再查时用。 该工程设置的临时消火栓是否合理?说明理由。

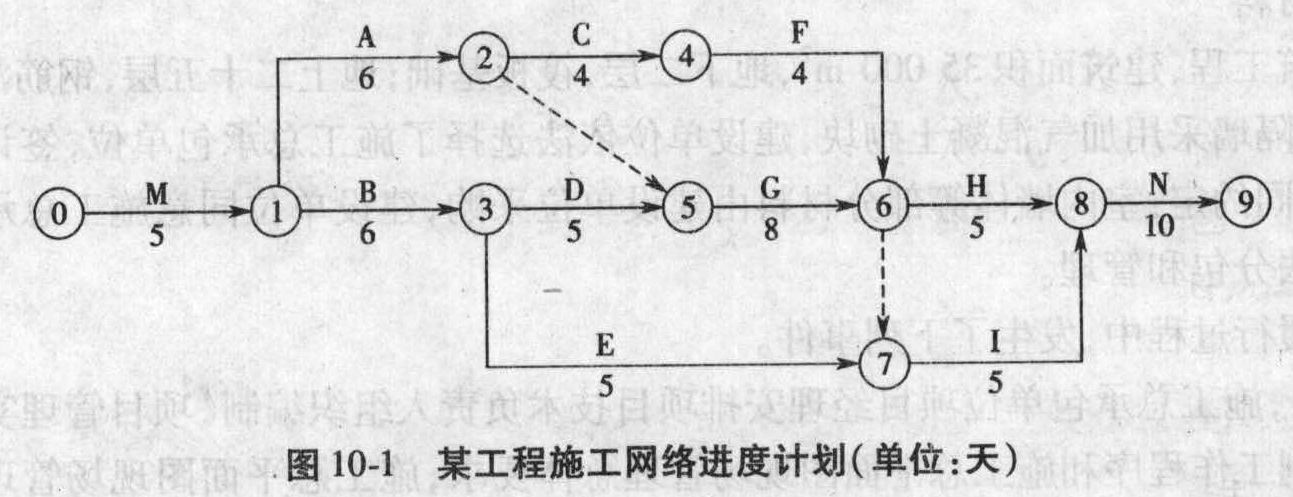

题干: 某18层办公楼,建筑面积32 000平方米,总高度71m,钢筋混凝土框架一剪力墙结构,脚手架采用悬挑钢管脚手架,外挂密目安全网,塔式起重机作为垂直运输工具,2006年11月9日在15层结构施工时,吊运钢管时钢丝绳滑扣,起吊离地20m后,钢管散落,造成下面作业的4名人员死亡,2人重伤。
经事故调查发现:
1.作业人员严重违章,起重机司机因事请假,工长临时指定一名机械工操作塔式起重机,钢管没有捆扎就托底兜着吊起,而且钢丝绳没有在吊钩上挂好,只是挂在吊钩的端头上。
2.专职安全员在事故发生时不在现场。
3.作业前,施工单位项目技术负责人未详细进行安全技术交底,仅向专职安全员口头交代了施工方案中的安全管理要求。
15.针对现场伤亡事故,项目经理应采取哪些应急措施?

16.某办公楼工程,地下2层,地上24层,现浇混凝土框架结构,建设单位与施工总承包单位签订了施工总承包合同。在合同履行工程中,发生了如下事件: 事件一:当主体结构施工完成后,建设单位因销售需要,须对原楼层的布局分隔进行调整,所以需要对原结构进行主体结构加固,以满足建筑物结构功能要求,随即要求施工总承包按照经过审图的加固图纸进行主体结构的加固组织施工,施工总承包随后将该主体结构的加固工程分包给了符合资质要求的专业分包单位,并取得了建设单位的同意。 事件二:主体结构加固的专业分包单位因人员不够,经总承包方同意将劳务作业又分包给了符合资质要求的劳务作业单位,监理工程师在审核资料时发现情况后,认为该劳务作业单位违法,随要求其停工。 事件三:加固工程完成后,在砌筑一堵填充墙时,因考虑到后期的装饰效果,须在原来的基线处往外移5 cm,与设计沟通后,设计认为不影响使用安全,同意了施工总承包的请求,随后施工总承包单位按外移5 cm进行施工。 事件四:在装饰阶段,为满足进度要求,须加快各层顶棚抹灰、墙面抹灰和楼面抹灰的进行,其在每层的持续时间分别为2天、4天、4天。 问题: 1.事件一中的建设单位与施工总承包的做法是否正确?分别说明理由。 2.事件二中,监理工程师的做法有无不妥?说明理由。 3.事件三中,施工总承包单位的做法有无不妥?说明理由。 4.事件四中,采用成倍流水节拍计算某办公楼的粉刷抹灰工期。

17.某公司中标一高层写字楼工程,按合同规定,在开工之前,需向监理工程师提交详细的施工组织设计和网络图。 该公司进场后,给整个工程各工序进行划分,并明确了各工序之间的逻辑关系如下表所示: 根据此表编制的网络进度计划图获得监理工程师的批准,在工程施工过程中发生以下事件: 事件1:E工作由业主委托专业公司施工,在施工过程中,由于各方面原因,使该工作持续时间延长了2个月。经业主评估,认为此工作的时间延长不仅与专业公司有关,同时与该中标公司也有关,双方责任各占一半。 事件2:I工作由于设计变更图纸原因,造成持续时间延长2个月。 对于以上两个事件,该中标单位可以得到的工期索赔是多少?并确定事件全部发生后的关键线路及总工期。

18.某耐火材料厂新建厂区工程,主要单体为一重钢结构多层厂房工程,地下部分为混凝土灌注桩基础,地上部分柱为钢管混凝土,其他构件均为H型钢构件,钢构件的连接方式主要为高强度螺栓连接。 钢构件加工过程中,驻加工厂监理发现个别构件焊接时出现咬边,经过施工单位的科技攻关,得以解决。 制作完成并经检测合格的构件所有外露部位均喷涂底漆后运至施工现场,现场尺寸校验后进行拼装。高强度螺栓连接时先初拧至施工扭矩的50%左右,对接合件进行校正,消除接合件的变形、错位和错孔后,再复拧达到紧固。高强度螺栓安装时从中部向四周逐个进行,初拧及终拧从四周向中心进行,并保持四个方向对称拧紧。 钢结构子分部工程质量验收合格,在工程竣工验收通过后3个月之内,施工单位按时将工程档案送交当地城建档案管理机构。 简述钢结构子分部工程质量验收合格的条件?

19.某大楼玻璃幕墙工程由A公司承担施工。隐框玻璃幕墙采用的中空玻璃由A公司委托玻璃厂加工,采用两道密封,第一道为丁基热熔密封胶密封,第二道采用聚硫密封胶密封,胶缝尺寸由玻璃加工厂按普通门窗中空玻璃的胶缝尺寸确定。隐框幕墙的玻璃板块由A公司下属加工厂制作,玻璃与铝合金框采用双组分硅酮结构密封胶粘结。半隐框玻璃幕墙采用单片镀膜玻璃,其玻璃面板上墙安装就位后,直接在现场注胶,玻璃的镀膜面朝向室外一侧。 隐框玻璃幕墙的玻璃板块制作时间是2004年10月10日~10月15日,安装时间是同年10月30日~11月10日。板块制作中,按规定做了剥离试验,均合格。 在幕墙构件制作安装前,A公司对隐框和半隐框玻璃幕墙分别制作了试样,委托有资质的检验单位检测三项主要物理性能。根据设计图纸,隐框幕墙立柱跨度有3200mm、3400mm和3600mm三种规格;幕墙除分格高度根据立柱跨度不同按比例有所增减外,其所用主材型号、品种、胶缝尺寸以及作用于幕墙单位面积上的力均相同。A公司的试样是按立柱跨度3400mm制作的。 指出隐框玻璃幕墙所用的中空玻璃加工中的错误,并说明理由和正确的做法。

20.星城住宅小区工程施工现场配备钢筋加工场,配电系统采用TN-S接零保护系统。用电设备有钢筋半成品加工机四台,钢筋调直机一台。 由于两台钢筋切断机相距较近,开关箱内设置两个漏电保护器,分别控制两台钢筋切断机。这种设置是否可以?

题干: 某建筑工程,建筑面积108 000平方米,现浇剪力墙结构,地下3层,地上50层。基础埋深14.4mm,底板厚3m,底板混凝土强度等级为C35,抗渗等级为P12。

底板钢筋施工时,板厚1.5m处的HRB335级直径16mm钢筋,施工单位征得监理单位和建设单位同意后,用HPB235钢筋直径10mm的钢筋进行代换。

施工单位选定了某商品混凝土搅拌站,由该搅拌站为其制定了底板混凝土施工方案。该方案采用溜槽施工,分两层浇筑,每层厚度1.5m。

底板混凝土浇筑时当地最高大气温度38摄氏度,混凝土最高入模温度40摄氏度。

浇筑完成12h后采用覆盖一层塑料膜、一层保温岩棉养护7d。

测温记录显示:混凝土内部最高温度75摄氏度,其表面最高温度45摄氏度。

监理工程师检查发现底板表面混凝土有裂缝,经钻芯取样检查,取样样品均有贯通裂缝。
21.大体积混凝土裂缝控制的常用措施是什么?

题干: 某建筑工程,建筑面积3.8万平方米,地下1层,地上16层。施工单位(以下简称“乙方”)与建设单位(以下简称“甲方”)签订了施工总承包合同,合同工期600天。合同约定,工期每提前(或拖后)1天奖励(或罚款)1万元。乙方将屋面和设备安装两项工程的劳务进行了分包,分包合同约定,若造成乙方关键工作的工期延误,每延误1天,分包方应赔偿损失1万元。主体结构混凝土施工使用的大模板采用租赁方式,租赁合同约定,大模板到货每延误1天,供货方赔偿1万元。乙方提交了施工网络计划,并得到了监理单位和甲方的批准。网络计划示意图如图1所示。施工过程中发生了以下事件:事件1,底板防水工程施工时,因特大暴雨突发洪水原因,造成基础工程施工工期延长5天,因人员窝工和施工机械闲置造成乙方直接经济损失10万元;事件2,主体结构施工时,大模板未能按期到货,造成乙方主体结构施工工期延长10天,直接经济损失20万元;事件3,屋面工程施工时,乙方的劳务分包方不服从指挥,造成乙方返工,屋面工程施工工期延长3天,直接经济损失0.8万元;事件4,中央空调设备安装过程中,甲方采购的制冷机组因质量问题退换货,造成乙方设备安装工期延长9天,直接费用增加3万元;事件5,因为甲方对外装修设计的色彩不满意,局部设计变更通过审批后,使乙方外装修晚开工30天,直接费损失0.5万元;其余各项工作,实际完成工期和费用与原计划相符。
22.如果只有室内装修工程有条件可以压缩工期,在发生以上事件的前提条件下,为了能最大限度地获得甲方的工期奖,室内装修工程工期至少应压缩多少天?

23.某办公楼工程,地上8层,采用钢筋混凝土框架结构,设计有1层地下车库,外墙为剪力墙,中间部位均为框架结构。填充墙砌体采用混凝土小型空心砌块砌体。 本工程基础底板为整体筏板,由于当地地下水埋深比较浅,混凝土设计强度等级为C30P8,总方量约1300立方米,施工时采用2台HBT60混凝土拖式地泵连续作业,全部采用同一配合比混凝土、一次性浇筑完成。 填充墙砌体施工过程一切正常,在对砌体子分部工程进行验收时,发现地上五层砌体某处开裂,验收如何进行各方存在争议,故验收未能继续进行。后因监理工程师一再要求返工,故将开裂处拆除重砌,再次验收通过。 本工程竣工验收时,勘察单位未能参加,质量监督部门认为竣工验收过程勘察单位没有参加,视为竣工验收过程组织不符合程序,责成建设单位另行重新组织竣工验收。 本案例中基础底板混凝土抗渗性能试件应如何留置?简述过程(精确到个数)。

题干: 某综合楼,现浇混凝土框架-剪力墙结构,地上18层,地下2层,建筑物檐高60.16m,建筑面积60000平方米。屋面卷材防水工程施工后,在女儿墙、屋面及房根部和出屋面管道处、排水口处出现了渗漏现象。
24.施工单位应采取哪些质量控制对策保证工程质量?

题干: 某办公楼工程,建筑面积153 000平方米,地下2层,地上30层,建筑物总高度136.6m,地下钢筋混凝土结构,地上型钢混凝土组合结构,基础埋深8.4m。

施工单位项目经理根据《建设工程项目管理规范》(GB/T 50326-2006),主持编制了项目管理实施规划,包括工程概况、组织方案、技术方案、风险管理计划、项目沟通管理计划、项目收尾管理计划、项目现场平面布置图、项目目标控制措施、技术经济指标等十六项内容。

风险管理计划中将基坑土方开挖施工作为风险管理的重点之一,评估其施工时发生基坑坍塌的概率为中等,且风险发生后将造成重大损失。为此,项目经理部组织建立了风险管理体系,指派项目技术部门主管风险管理工作。

项目经理指派项目技术负责人组织编制了项目沟通计划。该计划中明确项目经理部与内部作业层之间依据《项目管理目标责任书》进行沟通和协调;外部沟通可采用电话、传真、协商会等方式进行;当出现矛盾和冲突时,应借助政府、社会、中介机构等各种力量来解决问题。

工程进入地上结构施工阶段,现场晚上11点后不再进行土建作业,但安排了钢结构焊接连续作业。由于受城市交通管制,运输材料、构件的车辆均在凌晨3~6点之间进出现场。项目经理部未办理夜间施工许可证。附近居民投诉:夜间噪声过大,光线刺眼,且不知晓当日施工安排。项目经理派安全员接待了来访人员。之后,项目经理部向政府环境保护部门进行了申报登记,并委托某专业公司进行了噪声检测。

项目收尾阶段,项目经理部依据项目收尾管理计划,开展各项工作。
25.项目管理实施规划还应包括哪些内容(至少列出三项)?

26.某实施施工监理的工程,建设单位按照《建设工程施工合同(示范文本)》与甲施工单位签定了施工总承包合同。合同约定开工日期为2010年3月1日,工期为302天,建设单位负责施工现场外道路开通及设备采购;设备安装工程可以分包;甲施工单位通过筛选与乙施工单位签定了安装分包合同。经总监理工程师批准的施工总进度计划,如图2所示(时间单位:天)。在施工过程中发生了如下事件: 事件一:由于道路没有及时开通,使开工日期推迟到2010年3月4日,并造成施工方经济损失3万元,为此,施工单位于2010年3月10日向监理单位提出延长工期的索赔。 事件二:在基础工程施工中,由于遭遇特大暴雨,土方工程发生滑坡,造成人员、机械损失共计5万元,导致C工作持续时间延长12天,为此提出经济补偿与工期的延期。 事件三:在主体施工过程中,甲施工单位为保证工程质量,改进了混凝土泵浇筑的施工工艺,延误F工作时间10天,为此甲施工单位向建设单位提出延期10天的申请。 事件四:设备安装工程完工后进行验收,第一次试车验收结果不合格,经检查分析,是由于设备本身质量有问题造成的,为此乙施工单位提出将已安装的设备拆除,重新安装,并重新组织试车验收。为此造成J工作持续时间延长24天,费用增加6万元,甲施工单位就此提出工期和费用索赔。 问 题 1.事件一中,监理单位应如何答复?说明理由。 2.事件二中,监理单位应采取什么措施?并对施工单位提出哪些要求?就施工单位提出的索赔,监理单位应如何答复?说明原因。 3.事件三中,甲施工单位改进施工工艺应遵循什么审批程序?对甲施工单位的延期申请,监理单位应如何答复?说明理由。 4.事件四中的验收应由谁来组织?监理单位对甲施工单位的索赔要求如何处理?说明理由。乙施工单位可得到的补偿是什么?说明原因。

27.某单层工业厂房工程施工拆除顶层钢模板时,将拆下的25根钢管(每根长4.5m)和扣件运到井字架的吊篮上,6名工人随吊篮盘一起从屋顶下落到地面。 此时恰好操作该吊篮的专职司机上厕所不在岗,临时由附近施工的一名普工开动卷扬机。在卷扬机下降过程中,钢丝绳突然断裂,人随吊盘下落坠地,造成3人死亡、3人重伤的事故。 该事故调查处理结束后,项目部还组织了专题安全教育活动,组织全体参建人员对本次事故教训进行学习。 简述安全事故处理时应坚持的“四不放过”原则。

28.通过检查分析,如果发现原有进度计划已不能适应实际情况时,为了确保进度控制目标的实现或需要确定新的计划目标,就必须对原有进度计划进行调整,以形成新的进度计划,作为进度控制的新依据。 施工进度计划调整的具体方法有哪两种?

题干: 某市政府新建机关中心幼儿园,幼儿园最高处地上四层(首层层高4.2m,其余层均为3.6m),框架结构,整栋建筑呈“回”字形,中间设计为封闭采光天井,天井屋面位于二层顶部,采用点支式夹层玻璃幕,最低处离地面高度7.8m。

幼儿园食堂在一层,各楼层均设计有学生配餐室,竖向设计有一部简易传菜电梯进行物品运输。施工过程中,各层楼板先预留传菜电梯所需0.6m×0.8m洞口。二、三层洞口分别用一张尺寸1m×1m的12mm厚多层板覆盖。

天井屋顶施工时,用脚手架钢管搭设移动式操作平台,平台台面尺寸2m×3m,四周设置了1.0m高的一道安全防护栏杆。由于天井面积比较大,需经常移动平台,平台上操作人员频繁下到地面比较麻烦,故站在平台上随平台一起移动。某日,移动平台时由于被地面上的钢筋头卡住,导致整个架体失稳将平台上2名操作工人甩出来,其中一名直接掉落到地面,另一名工人滑落到二层传菜电梯洞口,将上覆多层板撞移位后从洞口掉下摔至地面。二人立即被送往医院,经抢救,其中一人死亡,另一人为重伤。
29.移动式操作平台上防护栏杆搭设有何规定?

题干: 某建筑施工企业安全生产管理部门在对其承建的某医院工程进行安全检查时发现,负责现场临时用电的2名电工所持有的操作证没有进行年检,也没有查到对其进行“三级安全教育”的相关记录,现场临时电缆私拉乱接严重,现场电焊机开关箱内没有加装漏电保护器,工人宿舍内用碘钨灯取暖,物品堆放杂乱无序,临时用电主线随意接支线安装插座。文明施工、卫生状况极差,现场存在多处安全隐患。

检查组下发事故隐患整改通知单,即令项目部立即整改。

但就在第二天中午,项目现场生活区发生火灾,经调查为电线短路起火,所幸当时为午餐时间没有人员伤亡。第三天,项目经理上报公司安全管理部门,等候处理结果。
30.事故隐患处理的程序是什么?

31.某施工单位承接了某项目工程的总承包施工任务,该工程由A、B、C、D四项工作组成,由于施工场地狭小,为了进行成本控制,项目经理针对各项工作进行了分析,其功能成本分析表结果见下表。 工程进展到第25周5层结构时,公司各职能部门对该项目进行突击综合大检查。 检查成本时发现: C工作,实际完成预算费用960万元,计划完成预算费用为910万元;实际成本855万元,计划成本为801万元。 检查现场时发现: (1) 塔式起重机与临时生活设施共用一个配电箱;无配电箱检查记录。 (2) 塔式起重机由木工班指挥。 (3) 现场单行消防通道上乱堆材料,仅剩1m宽左右通道,端头20m×20m场地堆满大模板。 (4) 脚手架和楼板模板拆除后乱堆乱放,无交底记录。 工程进展到28周6层结构拆模后,劳务分包方作业人员直接从窗口向外抛垃圾,造成施工扬尘,工程周围居民因受扬尘影响,有的找到项目经理要求停止施工,有的向有关部门投诉。 计算下表中A、B、C、D四项工作的评价系数、成本系数和价值系数(将此表复制到答题卡上,计算结果保留小数点后两位)。

题干: 某投资公司建造一幢办公楼,采用公开招标方式选择施工单位。招标文件要求:提交投标文件和投标保证金的截止时间为2003年5月30日。该投资公司于2003年3月6日发出招标公告,共有5家建筑施工单位参加了投标。第5家施工单位于2003年6月2日提交了投标保证金。开标会于2003年6月3日由该省建委主持。第4家施工单位在开标前向投资公司要求撤回投标文件和退还投标保证金。经过综合评选,最终确定第2家施工单位中标。投资公司(甲方)与中标单位(乙方)双方按规定签订了施工承包合同,合同约定开工日期为2003年8月16日。工程开工后发生了如下几项事件:

事件一:因拆迁工作拖延,甲方于2003年8月18日才向乙方提供施工场地,导致乙方A、B两项工作延误了2d,并分别造成人工窝工6个和8个工日;但乙方C项工作未受影响。

事件二:乙方与机械设备租赁商约定,D项工作施工用的某机械应于2003年8月28日进场,但因出租方原因推迟到当月29日才进场,造成D项工作延误1d和人工窝工7个工日。

事件三:因甲方设计变更,乙方在E项工作施工时,导致人工增加14个工日,相关费用增加了1.5万元,并使施工时间增加了2d。

事件四:在F项工作施工时,因甲方供材出现质量缺陷,乙方施工增加用工6个工日,其他费用1000元,并使H项工作时间延长1d,人工窝工24个工日。

上述事件中,A、D、H三项工作均为关键工作,没有机动时间,其余工作均有足够的机动时间。
32.第5家施工单位提交投标保证金的时间对其投标文件产生什么影响?为什么?

题干: 某建筑公司承接一项综合楼任务,建筑面积100828平方米,地下3层,地上26层,箱形基础,主体为框架一购力墙结构。该项目地处城市主要街道交叉路口,是该地区的标志性建筑物。因此,施工单位在施工过程中加强了对工序质量的控制。在第5层楼板钢筋隐蔽工程验收时发现整个楼板受力钢筋型号不对、位置放置错误,施工单位非常重视,及时进行了返工处理。在第10层混凝土部分试块检测时发现强度达不到设计要求,但实体经有资质的检测单位检测鉴定,强度达到了要求。由于加强了预防和检查,没有再发生类似情况。该楼最终顺利完工,达到验收条件后,建设单位组织了竣工验收。
33.如果第10层实体混凝土强度经检测达不到要求,施工单位应如何处理?

34.某工程公司承接一项综合楼项目,建筑面积100082平方米,地下3层,地上26层,箱形基础,主体为框架剪力墙结构。该项目地处主要街道交叉路口,是该地区的标志性建筑。因此,施工单位在施工过程中加强了对质量的控制。在第五层楼板隐蔽工程验收时发现整个楼板受力钢筋型号不对,位置放置错误。施工单位非常重视,及时进行返工处理。在第十层混凝土部分试块检测时发现强度达不到设计要求,但实体经由资质的检测单位检测鉴定,强度达到了要求。由于加强了预防和检查,没有再发生类似情况。该楼最终顺利完工,达到验收条件后,建设单位组织了竣工验收。工序质量控制的内容有哪些?

35.某小学工程的计划进度和实际进度如下表所示,表中粗实线表示计划进度(进度线上方的数据为每周计划完成工作预算成本),粗虚线表示实际进度(进度线上方的数据为每周实际发生成本),假定各分项工程每周计划完成总工程量和实际完成总工程量相等,且进度均匀进展。计算每周成本数据,并将结果填入下表中。

题干: 某市凯宾斯基酒店工程,地上48层,地下4层,采用内筒外框结构,地下结构围护体系为地下连续墙。

经查有关资料,经过施工现场有一条地下电缆,该电缆为相邻区域提供主要电力供应,地下连续墙施工时必须先将电缆移出建筑红线外。

在地下连续墙施工前,施工单位按要求办理了相关手续并按要求设置了相应的污水排放措施。

由于本工程拟创省级安全工地,施工现场建立了相应的制度,对作业人员实施相应的培训。对于施工现场产生的固体废弃物,也按相关要求编制了相应的处理预案。
36.在移除电缆的施工过程中,施工单位应做哪些工作?

题干: 某装饰公司作为分包商实施某部委办公大楼的装饰装修工程,由于总承包的垂直提升设备急于退场,经监理工程师及总承包方同意,在第6层抢先砌筑完毕一间大会议室后将其设置为临时材料库房,提前将部分装饰装修材料倒运至临时库房存放。同一楼层其他部位此时正进行砌筑与抹灰施工。

库房内楼面上堆放有水泥,由于瓷砖后进场,墙面瓷砖暂放在水泥上;木门套及复合木地板堆置另一侧墙边;吊顶用纸面石膏板整齐码放在木地板上面;墙面漆、木器漆置于库房中央;各种电线电缆置于油漆桶上码放整齐;铝合金窗框最后进场,门边靠墙竖立,玻璃窗扇靠窗框放置。

由于库房刚砌筑完毕,监理工程师提出放置在内的水泥很有可能受潮,对其质量存在疑义,但该批水泥进场时间不长,经查水泥出厂合格证上生产日期,距检查日期正好2个月。
37. 监理提出的水泥质量疑义问题应如何处理?

38.某工程项目施工合同已签订,采取单价合同,其中规定分项工程的工程量增加超过10%时,将双方协商的工程综合单价由100元/立方米调整为80元/立方米。双方对施工进度网络计划已达成一致意见,如图10-1所示。工程施工中发生如下几项事件。 事件1,甲方提供的水源出故障造成施工现场停水,使工作A和工作B的工效降低,作业时间分别拖延2天和1天;多用人工8个和10个工日;工作A租赁的施工机械每天租赁费为600元,工作B的自有机械每天折旧费300元。 事件2,为保证施工质量,乙方在施工中将工作C原设计尺寸扩大,增加工程量16 立方米,作业时间增加3天。 事件3,因设计变更,工作B工程量由300 立方米增至350 立方米。 事件4,鉴于该工程工期较紧,经甲方代表同意,乙方在工作G和工作I作业过程中采取了加快施工的技术组织措施,使这两项工作作业时间均缩短了3天,该两项加快施工的技术组织措施费分别为3 000元、4 000元。 其余各项工作实际作业时间和费用均与原计划相符。 问题 (1)根据双方商定的计划网络图,确定合同工期、关键路线并计算A、B、C、E、I、G工序的总时差。 (2)上述哪些事件乙方可以提出工期和费用补偿要求?哪些事件不能提出工期和费用补偿要求?简述其理由。 (3)每项事件的工期补偿是多少天?总工期补偿多少天? (4)假设人工工日单价为25元/工日,应由甲方补偿的人工窝工和降效费12元/工日,管理费、利润等不予补偿。试计算甲方应给予乙方的追加工程款为多少?
