2025年04月07日一级建造师机电工程建造师案例题18

题数: 答题时间:120分钟
专业:机电工程

一、建造师案例题

1.某机电安装集团公司由甲、乙、丙三个工程公司组成。为了保证各分公司施工生产对资金的需求,控制施工生产费用开支,关注业主资金情况,防范资金风险,实现经济效益,该集团公司在资金使用上进行了全方位的改革。在改革的进程中发生了以下事件: 事件1:成立了集团公司内部银行,使甲工程公司承接的工程项目无法得到足额开工预付款的情况下,根据企业内部银行基本管理原则很快向公司内部银行借到了所需的缺额资金,工程得以顺利推进。该工程结束时业主按照银行利率赔付给甲工程公司不足预付款的利息。 事件2:由于业主在设计上的变更,导致乙工程公司直接工程费增加2万元,当时工程任务紧,对此乙工程公司直至工程竣工验收后向业主提出了索赔要求,也获得了赔偿。 事件3:鉴于工作量和专业知识的限制,原由业主负责的部分工程设备和材料,业主现委托丙工程公司项目经理部根据其提供的相应清单代为采购,该项目经理部无条件接受了此项任务。 按照施工项目资金使用计收规定,阐述事件3的正确做法。

题干: 某机电安装施工单位承建一地下动力中心安装工程,建筑物为现浇钢筋混凝土结构,并已施工完成。预埋的照明电线管和其他预埋工作经检查无遗漏。地下建筑物的平面及剖面简图如下图所示。
设备布置和设计要求:-2.600层I区安装冷却塔及其水池;-6.800层I区安装燃油供热锅炉、Ⅱ区北侧安装换热器,南侧安装各类水泵;-11.800层I区为变配电所、Ⅱ区北侧安装离心冷水机组,南侧安装柴油发电机组;动力中心设有通风排气和照明系统,在-11.800层地面下有集水坑。各层吊装孔在设备吊装结束后加盖,达到楼面强度,并做防渗漏措施;每种设备均有多台,设备布置紧凑,周界通道有限。
安装开工时,工程设备均已到达现场仓库。所有工程设备均需用站位于吊装孔边临时道路的汽车吊(40t)吊运至设备所在平面层,经水平拖运才能就位。
2.动力中心安装前要做起重吊装作业的专项安全技术交底,交底内容哪些与土建工程有关?说明理由。

题干: 具有国家一级资质的国有企业,以EPC总承包模式承包了国家重点能源建设项目,包括管道施工、站场运行设备安装等。
合同约定:由业主负责管道主材、站场进口阀门的采购。其余非关键设备和物资由EPC总承包负责采购。
为了提高建设项目工程质量的全过程控制,针对管道的防腐层流水施工作业和管件热煨弯头的生产制造,业主要求实施驻厂监造,监造单位编制了监造大纲。监造大纲内容有:①监造计划;②监造过程;③控制和管理的措施。
在站场设备安装时,进口阀门由于运输原因不能及时到货安装,承包商为了不影响工程进度,自行购置了具有相同性能和参数的国产阀门并进行安装。监理工程师发现后下令停止安装工作
3.监理工程师下达停工令是否正确?承包商是否可以自行采购阀门?若自行采购应履行哪些程序?

题干: A公司在南方承包了一个油库改造项目。项目包括新增五个2600立方米储油罐,对原有部分输油管道进行改造。整个改造工程6月30日开工,工期120天。中间只允许罐区日常工作停工5天,从而完成管线的连接。

新建储油罐与原轻质储油罐的最近距离8m;储油罐设计要求丁字缝100%射线探伤,其余为5%;试验合格后,内部由轻质油彻底清洗;管道有脱脂要求。

项目经理部安排两个作业队同时施工,并针对可能发生的紧急状态,制定了相应的预防措施和应急预案。A公司将防腐保温的任务分包给了B专业承包公司。

在给储罐刷防锈漆时,B公司采用自制简易吊篮,吊篮由卷扬机牵引,卷扬机由专人操作。在吊篮自上而下运动过程中,吊篮底部被脚手架管头挂住,卷扬机却继续下行,结果刷漆工人被从吊篮口倒出,摔到地上成重伤。事故发生后,经调查发现:卷扬机操作人员没有经过培训,对卷扬机操作一知半解;安全技术交底没有记录;剩余脚手架没有拆除干净,不具备吊篮施工条件。
4.本工程施工安全方面存在哪些风险因素?

题干: 宏达机电安装公司承接某花园小区的住宅楼和室外工程的机电安装项目。为尽快完成任务,宏达机电安装公司将小区热力管网工程分包给业主指定的通达管网建设工程公司,其管材和阀门由宏达机电安装公司采购。其中通达管道建设工程公司承建的热力管网安装工作于第二年10月完成后,向业主提出竣工验收,得到业主独家的顺利通过。宏达机电安装公司承建的总体工程也于第三年1月竣工验收合格。但在使用过程中发生了两个事件:

事件1:第四年冬季供暖时,发现热力管网阀门漏水严重,业主要求宏达机电安装公司对热力管网阀门进行修理,并承担经济费用,但宏达机电安装公司以业主直接验收管网工程为由,拒绝维修。

事件2:第六年冬季供暖时,其中有一栋楼暖气管多处裂纹漏水。经查证该栋楼使用的是项目经理通过关系购进的廉价劣质有缝钢管。
5.该采暖工程的保修期限到什么时候结束?

题干: 某国际工程合同总价为1000万美元,合同工期12个月,合同中无价格调整条款,承包商通过风险辨识认识到承包该工程主要面临三方面的风险,材料价格上涨,人工费上涨,付款拖延。对这三种风险各自可能发生的概率及可能造成的损失估计数值如下表所示。
在该工程项目中,材料费占工程总价的65%(即650万美元),人工费占合同价的35%(即350万美元)。人工费上涨中包括工资上涨、功效降低导致的费用增加,以及工期拖延导致的费用增加等。拖延付款损失因付款拖延导致承包商贷款利息增加(按月利率1%计)。
6.试衡量承包商承包该工程可能面临的风险损失总额约为多少?约占合同总额的百分比为多少? 在上述风险中,哪种风险可能造成的损失最大?

题干: 某安装公司项目经理部承建某厂区机电安装工程总承包任务,合同总工期为18个月,其中除空调系统的安装任务分包给空调安装专业公司外,其他单位工程由若干个施工作业队分别负责组织施工。由于空调安装专业公司在安装空调管道时出现了质量问题,监理公司通知空调安装公司停工整改,但监理公司和业主仍要求工期按合同执行。由于总承包方单位采取了有效措施,按时完成了任务。
7.月作业计划的实施结果,发现偏离了施工总网络进度计划时,项目经理部应如何采取调整措施?

题干: A机电安装公司承包了30000m室外压力管道的安装工程,工期很紧,而且施工期间阴雨较多。

项目部为了保证工程质量,把室外压力管道安装分为原材料检验、管架制作安装、管道预制、管道安装、管道焊接、管道试验、管道保温、管道吹扫等工序,按照对整体质量影响的重要程度进行预控和检查。在施工过程中,实行了“三检制”,同时加强了专职检查,并利用排列图法对出现的焊接气孔问题进行了分析,及时采取了改进措施,顺利地完成了任务。

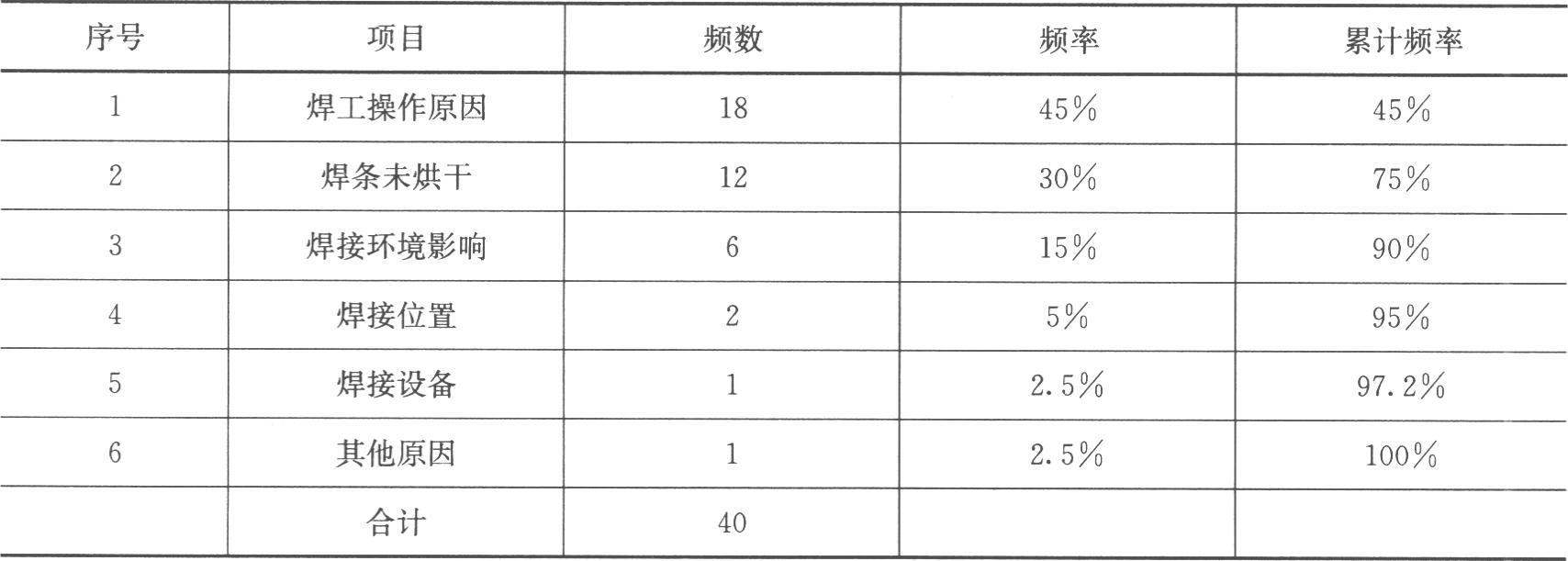

8.专职检查员在第一阶段检查焊口质量时,一共检查出40处气孔超标,分析了原因,列表如下: 在压力管道安装工程中,哪些工序为关键工序(或A类质量控制点)?

9.某机电安装公司分包承建了黄海医院的机电安装工程,内容包括:变配电所工程、建筑电气工程、通风与空调工程、给水排水工程和锅炉安装工程等。其中变配电所应提前受电为其建筑设备的试运转等提供条件。分承包合同约定:分承包工程的完工日期应与总体工程同步完工,以便按期启动整个单位工程的竣工验收。在施工过程中发生了以下事件: 事件1:为使变配电所建设顺利开展,该机电安装公司受业主委托进行用电申请,并向供电企业提供用电工程项目批准的文件及有关的用电资料。 事件2:变配电所完工受电后交由业主方运行管理,随之提前办理了竣工验收手续。 事件3:在给水排水的隐蔽工程中,监理工程师要求将一段未检验就隐蔽的地下管线挖开验收,结果质量符合要求,但分包商对此要求5000元的经济赔偿。 对于事件2,该分包公司是否可以提前办理竣工验收手续?说明理由。

10.某安装公司承包了光源中心的空调系统的施工,光源中心空调系统的洁净度等级设计为N5级,空调系统还采用BA系统监控,BA系统选用了有特殊要求智能化产品,并且光源中心的洁净室内采用气体灭火系统。光源中心机电工程的空调系统计划投资600万元,工期6个月,安装公司按投资计划编制的月计划施工费用和实际发生费用见下表。 试计算并分析该工程第2个月和第5个月的费用执行效果指数。

题干: 某项目部总承包了一个制药车间的全部机电安装工程,除土建分包外,工程包括有机械设备安装、工艺管道安装、常压容器安装、电气安装、自动化仪表安装和给水排水安装等。其中管道3500m(其中DN100以上的蒸气管道500m);设备有85台套/65t;非标制作23台/52t;室内洁净度为N7级。施工中,关键设备反应釜因焊接施工措施不当导致内搪的玻璃涂层发生严重灼伤,形成质量问题。

工程竣工验收投入使用后,计算机房由甲供的风机盘管的冷冻水柔性接管发生断裂现象而漏水,施工单位采用新型柔性接管返修。
11.施工单位采用新型柔性接管返修运行正常后,应进行什么性质的回访?为什么?

12.A公司中标承建一大型电力装备制造厂的全部机电工程,总承包合同约定,A公司除完成关键设备安装外,其余公用工程和辅助工程可自行分包给各专业公司施工,A公司实行总包管理,对全面履行总承包合同负责,为此A公司成立了综合调度机构,在一次例行的全场实地检查中,时值台风季节海边的排水泵房正破土动工,调度室要求停工另择时机开工,又发现某分包单位的循环水管网的施工进度计划与建设总进度计划安排脱节不符,对室外蒸汽管廊检查时在未收到试压报告的情况已在保温,叫停了分包单位的施工,在制氧站检查试运转活动,废油的排放处理不符当地环保管理部门规定,要求立即整改,并对试运行的组织准备做了详细的审核。 调度机构为什么要求海边排水泵房另择时机破土动工?

题干: 某系统工程公司承建了南方城市某大楼的泛光照明改造工程,大楼原泛光照明采用2000W钠灯光源,新设计考虑节能环保,选用55W的LED光源及控制模块进行场景控制,并通过控制总线与大楼BA系统集成,还能通过互联网与城市景观照明同步开启和关闭。因建筑有透空段,并且已投入使用,系统工程公司编制了施工技术方案,采用吊篮拆除原泛光照明灯具及安装LED泛光照明灯具。

该工程合同工期为三个月,7月1日开工,到当年9月30日完工,因工期紧,系统工程公司编制了施工进度计划,针对施工中可能出现的影响工程进度的意外事件,制定专项施工技术措施。系统工程公司与有关部门和单位协调,保证了工程的正常开工。在施工过程中,业主提出泛光照明的场景控制需增加变化,后经设计修改,泛光照明工程通电试灯达到了业主要求。
13.系统工程公司在编制泛光照明工程的施工进度计划中应考虑哪些因素?

题干: 某A机电工程公司生产任务不足,人员、机械闲置。现有一制药厂生产线的机电安装工程招标。A公司决定把握机会进行投标,但是投标单位较多,竞争对手实力较强。经对业主的招标文件仔细研究后,该A公司调整投标策略,在规定的开标时间前2天将投标文件报送业主。在规定的投标截止时间前1小时,又递交了一份补充材料,其材料中将原报价降价4%。中标后,并签订了总包合同,合同范围包括设备安装、设备材料采购和负荷联动试车。合同工期12个月,采用固定总价合同。经业主同意,A公司将冷却塔及配套设施、管道的安装施工任务分包给具有相应资质的B公司。该工程于2005年6月1日正式开工。

项目实施过程中,业主方要求A公司采用C厂商提供的电线电缆,A公司经充分考虑,无奈接受业主要求。

在施工过程中,A安装公司发现某处设计不合理,原设计单位作了设计变更,使得A安装公司已采购的主要材料不符合设计要求,只得退货并重新采购,因此耽误施工20天。另因雨天不能正常施工,又延误工期10天。

该工程于2006年7月1日竣工后,次年8月,该公司在使用时发现冷却塔漏水严重,要求A公司进行修理,但A公司认为冷却塔由B公司施工,业主应找B公司修理,因而拒绝业主要求。
14.A公司接受业主要求采用C厂商提供的电线电缆的要求后,应做哪些后续工作?材料进场前应经过哪些程序?

题干: A机电工程公司总承包了一新建机械厂的通风与空调工程,总工期为6个月。主辅材料均由A机电工程公司供应。其中分部分项工程量清单计价合计为536万元;措施项目清单计价合计60万元;其他项目清单计价合计15万元。取费费率为:规费费率4.85%;税率3.56%。合同规定,主材预付款为合同造价的30%,质量保证金为合同造价的5%,从每月的进度工程款中扣回。
A公司经过测算,决定公司按照工程总造价的15%提取,剩余的为公司对项目的考核成本。公司与项目部签订的项目目标成本又降低了3%。
项目部经过测算,在目标成本的基础上人工费可以降低2.5%;材料费可以降低5%;机械费可以降低6%;其他直接费降低9%间接费降低11%。

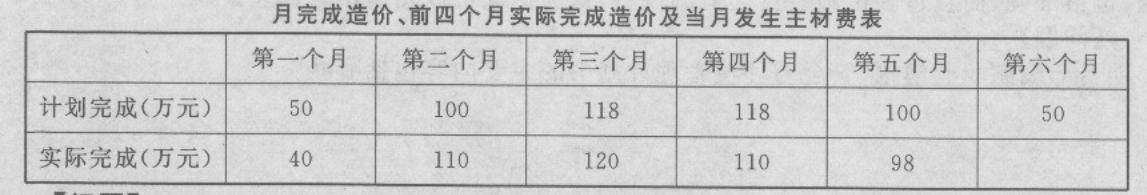

项目经理部编制的成本计划和前四个月实际完成工程造价以及当月发生的主材费见下表。项目部对成本进行了分解,并且抓住了成本控制的主要环节,很好地完成了公司下达的成本目标,并节余35万元。
15.A机电工程公司对项目部的考核成本是多少?与项目部签订的项目目标成本是多少?

题干: 某高层建筑地上38层,地下3层。地下3层为停车库及变电所、水泵房、冷水机房和锅炉房等动力中心。地上1至5层(包括裙房在内)为商业用房,6层至20层为办公用房,22层至37层为酒店宾馆。机电工程有给水排水、通风与空调、建筑电气、建筑智能、电梯和消防等分部、分项工程。在建筑的21层和38层设置了设备层,设备层中安装有配电柜、风机和热泵等大型设备。

业主招标文件说明,商业用房和办公用房为粗装修毛坯房,酒店宾馆要精装修,并要求商业用房首先投入使用,以期及时回收投资。该工程由某具有房屋建筑特级资质和机电安装一级资质的建筑安装公司中标总承包承建,合同约定:所有设备、材料经业主指定品牌后,由建筑安装公司进行订货采购。

宾馆在精装修中,商业用房和办公用房的用户认为该建筑安装公司的施工安装质量可靠,信誉良好、报价合理,主动邀请建筑安装公司承包商业用房和办公用房的精装修及机电工程的施工。
16.建筑安装公司编制机电工程进度计划时,哪些分部、分项工程应优先完成?

题干: 建设单位就某工程项目与甲施工单位签订了施工总承包合同。经建设单位同意,甲施工单位选择了乙施工单位作为分包单位。
在合同履行中,发生了如下事件:
事件1:在合同约定的工程开工日前,建设单位收到甲施工单位报送的“工程开工报审表”后即予处理,考虑到施工许可证已获政府主管部门批准且甲施工单位的施工机具和施工人员已经进场,便审核签认了“工程开工报审表”。
事件2:在施工过程中,甲施工单位的资金出现困难,无法按分包合同约定支付乙施工单位的工程款。乙施工单位向项目监理机构提出了支付申请。项目监理机构受理并征得建设单位同意后,即向乙施工单位签发了付款凭证。
事件3:专业监理工程师在巡视中发现,乙施工单位施工的某部位存在质量隐患,专业监理工程师随即向甲施工单位签发了整改通知。甲施工单位回函称,建设单位已直接向乙施工单位付款,因而甲施工单位对乙施工单位施工的工程质量不承担责任。
事件4:甲施工单位向建设单位提交了工程竣工验收报告后,建设单位于2009年9月20日组织勘察、设计、施工、监理等单位竣工验收,工程竣工验收通过,各单位分别签署了质量合格文件。建设单位于2010年3月办理了工程竣工备案。因使用需要,建设单位于2009年10月初要求乙施工单位按其示意图在已验收合格的主管道上开口焊接支管,并于2009年10月底正式将该工程投入使用。2011年2月该主管道发生大量泄漏,经监理单位组织检查,确认是焊接支管时焊缝质量有问题所致。建设单位认为工程还在保修期,要求甲施工单位无偿修理。建设行政主管部门对责任单位进行了处罚。
17.指出事件2中项目监理机构做法的不妥之处,并说明理由。

18.A公司具有机电工程建设总承包资质,经营范围包括可代理业主进行全部项目建设管理工作,直至竣工验收投入正式生产或使用。B厂是一家民营化学试剂厂,因购入国内尚未采用的新工艺而扩建规模较大的厂房和装置以提高产能和产品质量,引进的仅是工艺流程不包括装置设备,为此B厂业主要在国内遴选有实力的工程建设总承包单位,为其项目实施阶段进行全面管理,A公司入选,B厂对其考察,考察中提出了诸多事项。 B厂的可行性研究工作是否达到要求,要求的要点是什么?
