题数: 答题时间:120分钟
专业:公路工程

一、建造师案例题

1.某二级公路全长28km,路面结构形式为:底基层采用级配碎石、基层采用水泥稳定碎石、面层采用C30水泥混凝土。该公路通车三年左右,全线较多路段的水泥混凝土路面均出现裂缝,裂缝以横向裂缝为主,部分水泥混凝土面板发生了断板现象。建设单位注意到,挖方路段比填方路段的裂缝及断板现象更加严重。建设单位立即成立了调查小组,对该项目设计图纸、施工过程、试验记录、监理日志等进行全面分析。经过分析总结,认为产生裂缝及断板的原因是:(1)全线超载比较严重,尤其是运输煤矿的货车较多。(2)由于挖方多为石质挖方,路基多为坚硬的砂岩,根据设计图纸,为了节约造价,位于挖方路段的路面基层采用15cm厚的水泥稳定碎石,比填方路段的基层减薄了10cm。基层的厚度及强度不足是造成断板及裂缝的原因之一。(3)挖方路段地下水较丰富,且地下水的毛细现象严重。(4)石质挖方路段多采用放炮施工,路基顶面没有形成平整的横坡。(5)根据施工记录,夏季施工时温度较高,加上施工单位切缝设备不足,导致切缝不及时。(6)切缝深度过深,导致断板。(7)由于该路段附近水源紧张,混凝土面层施工时,没有在基层上洒水,或洒水不够。(8)进行混凝土面板灌缝处理的沥青热稳定性差、易流淌。(9)基层标高控制不严,部分标高超过基层设计标高1cm。(10)不同路段的集料的含水量不一致。施工时没有根据集料的含水量调整配合比。(11)填方路段填料为土夹石、不容易控制压实度。(12)夏季施工没有进行覆盖养生。请你从混凝土强度、路面排水的角度进一步分析和阐述上面原因中第(7)、(8)、(9)、(10)条为什么是产生混凝土开裂或断板的原因。

题干: 某高速公路设有通信系统,为高速公路各部门提供可靠的通信手段,全线需敷设1条单模光缆。光缆施工工艺如下:
(1)光缆采用管道敷设方式;
(2)通信管道采用∮110的PVC塑料管道;
(3)敷设管道光缆时以石蜡油或有机油脂作为润滑剂;
(4)光纤接续采用熔接法;
(5)光缆接头安装在人孔内。
2.光纤接续完成后应进行什么工作?增强保护有几种方法?

3.某山岭重丘区高速公路K29+000~K29+800路段进行路基施工,其中K29+000~K29+400为路堑开挖,原地面自然坡度65度~75度,地表1~3m为黏土,下为Ⅴ级岩石,不含水分,施工方拟采用药壶炮爆破法爆破,挖方共计13800立方米,土方2000立方米,石方11800立方米;K29+400~K29+800为山坡路堤填筑,需要填方6000立方米。原地面横坡为1∶4.5,由于上段爆破石料较多,经强度检测,大于20MPa,施工方拟利用石方用水平分层填筑法填筑成土石路堤,土石比例1∶2直接铺筑,松铺厚度50cm,接近设计标高时,改用土方填筑。简要叙述路堤填筑的施工程序。

题干: 某施工单位承接了某高速公路A合同段的施工任务:其中包括8km的路基、路面工程和一座跨径80m的桥梁施工。该合同段土质以松散砂土和黏土为主,土质含水量为20%,路基施工中有大量土方需转运200~300m。

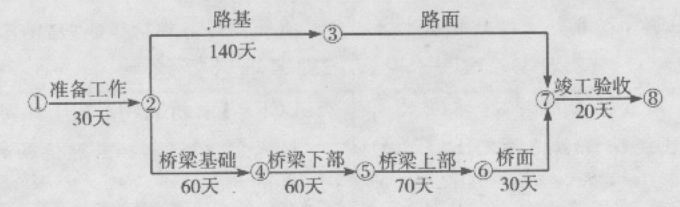

施工前,项目部组织编写了施工组织设计,并将路面分成三个工作量相等的施工段,基层和面层各由一个专业作业队施工。基层的三个段落按每段25天,面层的三个段落按每段15天等节拍组织线性流水施工,并绘制了总体进度计划(见下图)。
合同约定工期为300天,并规定每提前工期1天,奖励0.5万元;每拖延工期1天,罚款0.8万元。
在施工准备阶段,项目部将桥梁工程的基础施工指派给某专业作业队实施,但由于种种原因,施工时间需调整为70天。
在桥梁基础施工中,由于监理工作失误,使该桥施工暂停10天,导致人员和租赁的施工机具窝工10天,项目部在规定时间内就此向监理公司提出了费用索赔。
4.将桥梁基础施工时间定为70天是否可行?说明理由。

5.某二级公路全长68.53km,施工期气候干燥,气温较低。全路段的土质有粉质黏土、砂性土、重黏土,但当地石灰产量很多。设计单位根据相关情况在路面结构设计中采用了石灰稳定土无机结合料基层,面层为沥青混凝土。施工单位采用路拌法施工基层。为了保证石灰稳定土基层的强度,施工单位对土质进行了改善,施工中还对压实度进行了控制,在沥青混凝土面层施工前,发现在K30+500~K37+800段已成型的石灰稳定基层表面产生大量裂缝。背景材料中全路段有三类土质,哪些土质需要改善?简述改善方法。

题干: 某市外环路全长51.4km,其中,北外环路总长10.56km,规划路面宽度为50m,路基平均填土高度13m。该路段因沿黄河大堤,地下水位高(现有黄河河床标高比路面设计高程高出2~3m),而且处于雨期积水地区,土质大部分为黄河粉砂土,少量粉质粘土,全线均为软弱路基地段(地基承载力平均10~80kPa)。因此,设计单位与施工单位共同研究,依据当地材料状况、施工条件与工期要求,采用以下软土地基的处理方法:
(1) 土工织物铺垫。K1 + 780~K1 + 980,长200m路段地下水位高,土质差,苇根很多而深,采用带眼双面胶无纺布(150~200g/平方米,抗拉强度为2050kN/m)铺垫。
(2) K6+200~K6+350,长150m,位于黄河沉砂池上,粉砂土质、含水量大,地下水位高,采用孔深1~1.2m,间距60cm,梅花形摆排的灰砂桩挤密。灰砂桩施工时工艺程序如下:平地→φ12铁杆掏孔→加料(生石灰块+水泥+大粒黄砂)→捣实。
6.土工织物一般应该铺垫在什么位置?有什么具体作用?

题干: 公路工程质量监督,是指依据有关法律、法规、规章、技术标准和规范,对公路工程质量进行监督的行政行为。为加强公路工程质量监督,保证公路工程质量,保护人民生命和财产安全,《公路工程质量监督规定》明确了公路工程质量监督主要包括的内容、交通主管部门对公路工程质量监督的主要职责等。
7.建设单位办理公路工程质量监督手续,应当向工程项目所在地的质监机构提交哪些材料?

题干: 某公路工程的施工合同工期为16周,项目监理机构批准的施工进度计划如下图所示(时间单位:周),各工作均按匀速施工。施工单位的报价单(部分)见下表。
工程施工到第4周进行进度检查时,已发生如下事件:
事件1:A工作已经完成,但由于设计图局部修改,实际完成的工程量为840立方米,工作持续时间未变。
事件2:B工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人员窝工,损失1万元,实际只完成估算工程量的25%。
事件3:C工作为检验检测配合工作,只完成了估算工程量的20%,施工单位实际发生检验配合工作费用5000元。
事件4:施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置4个台班,台班单价300元/台班、折旧费100元/台班。施工单位进行文物现场保护的费用为1200元。
事件5:项目部将部分工程进行劳务分包,在检查了该劳务公司具备相应的劳务分包资质后,项目部与该劳务公司依法签订了劳务分包合同,在报发包人、监理工程师备案时,监理工程师提出质疑。
8.根据第4周末的检查结果,逐项分析B、C、D三项工作的实际进度对工期的影响,并说明理由。

题干: 某公路隧道长2800m,穿越的岩层主要由泥岩和砂岩组成,设计采用新奥法施工,分部法开挖,复合式衬砌,洞口段由于洞顶覆盖层较薄,岩隙发育。开挖中地表水从岩石裂隙中渗入洞内,施工单位严格按照新奥法施工的程序进行施工,并对锚喷混凝土的质量进行了:(1)喷射混凝土抗压强度检查;(2)喷层与围岩粘结情况的检查;(3)喷层厚度检查。
9.对锚喷支护的质量的检查,除背景中提到的以外,还要做哪些检查?

10.某路桥公司承包了某高速公路标段路面工程的施工任务,在施工过程中,沥青混凝土摊铺机连续发生机械设备事故,导致该标段没有按合同规定的日期完成施工任务。承包工程后,应如何编制施工机械设备计划?

题干: 某二级公路上需建造一座跨度为25m的预应力混凝土简支梁桥,该桥使用不久即发现桥面下沉,底板混凝土开裂。业主召集有关人员到现场调查,并查阅了地质钻探资料、施工组织设计和施工记录。经查:桥位处地质为表面有厚5~7m不等的强风化泥岩,岩体破碎,裂隙发育,容许承载力只有0.12MPa,下层为中风化泥岩,单轴饱和抗压强度为12MPa,可以作为桥台持力层。施工组织设计文件中记载有:因缺乏吊装机具,决定采用整体现浇法施工,采用满堂式钢管支架……支架搭设前对地基表层作了加固处理,用木块支垫钢管。
预拱度值的计算考虑了如下因素:1)卸架后上部构造本身及荷载一半所产生的竖向挠度;2)支架在荷载作用下的弹性压缩挠度和非弹性压缩挠度;3)由混凝土收缩及温度变化而引起的挠度,以此作为施工预拱度值进行设置和分配,并对模板标高进行反复测量,满足要求。
预应力筋的下料长度的计算中考虑了锚夹具长度和外露工作长度因素。
11.预应力筋的下料长度的计算所考虑的因素是否全面?为什么?

题干: 某施工单位承接了某高速公路路基本合同段工程施工,该区段设计车速100km/h,平均挖深19m,路基宽度26m,其中K20+300~K20+520为石质路堑。该区段岩石为石炭系硅质灰岩,岩石较坚硬,多为厚层构造,局部呈薄层状构造,裂隙发育。要求路堑采用钻爆开挖,爆破石碴最大允许直径为30cm,对开挖石碴尽可能提高利用率。
施工单位编制的爆破设计方案摘要如下:
(一)边坡采用预裂爆破,路基主体尽量采用深孔爆破,局部采用钢钎炮,烘膛炮等方法。
(二)采用直径8cm的钻头钻孔,利用自行式凿岩机或潜孔钻一次钻到每阶平台设计标高位置。
(三)爆破顺序采用从上至下的分台阶,顺路线方向纵向推进爆破,控制最大爆破深度不超过10m,纵向每40~50m为一个单元,边坡和主体采用微差爆破一次性完成。
(四)边坡预裂爆破孔间距为1m,采用“方格型”布置,按水平方向控制炮杆位置,路基主体内炮孔间距4m,采用“梅花型”均匀布置。
爆破设计方案报主管部门审批时未通过,退回后由施工单位重新修改。
在确定爆破安全距离时,施工单位按《爆破安全规程》中安全距离不小于200m的规定,将安全距离设为200m,并布置警戒线。爆破结束后,未出现安全事故。
K20+300~K20+520段需开挖石方140000立方米,采用2台装载机(每台作业率720立方米/台班)和6台自卸汽车(每台作业率300立方米/台班)配合装运石方,其他机械均配套,将石方调运到两端的填方路段。
施工完成后,对路基工程进行了质量检验,其中针对K20+300~K20+520路段,实测了纵断高程、中线偏位、宽度、横坡。
12.施工单位确定爆破安全距离的做法是否恰当?说明理由。

题干: 某施工单位与建设单位签订了路基工程施工承包合同,包括桥涵两座和路基填筑工程,合同工期390天,合同总价5000万元。
施工前施工单位向工程师提交了施工组织设计和施工进度计划。该工程在施工过程中发生了如下情况:
(1)因地质勘探报告不详,出现图纸中未标明的地下障碍物,处理该障碍物导致A工作持续时间延长10天,增加人工费2万元、材料费4万元、机械费3万元。
(2)基坑开挖时因边坡支撑失稳坍塌,造成B工作持续时间延长15天,增加人工费1万元、材料费1万元、机械费2万元。
(3)因不可抗力而引起施工单位的供电设施发生火灾,使工作C持续时间延长10天,增加人工费1.5万元、其他损失费用5万元。
(4)桥梁结构施丁阶段因建设单位提出工程变更,导致施工单位增加人工费4万元、材料费6万元、机械费5万元,工作E持续时间延长30天。
针对上述情况,施工单位按程序提出了工期索赔和费用索赔,编写了索赔报告。
施工过程中还发生了如下事件:
事件1:项目部在路基填筑前,委托有资质的试验室进行了标准击实试验,报项目技术负责人批准后实施。
事件2:路基分层填筑时,施工单位在检验了有关指标后并经专业监理工程师验收后进行上一层的填筑,后总监对压实度指标有怀疑,要求施工单位重新取样检验,经重新检验后不合格。施工单位向监理工程师提出,分层填筑经过了专业监理工程师的验收,现在检验不合格是监理工程师失职造成的,要求监理单位给予工期和费用索赔。
13.事件2中施工单位的要求是否正确?说明理由。

题干: 某公路隧道长2400m,穿越的岩层主要由泥岩和砂岩组成,设计采用新奥法施工,台阶法开挖,复合式衬砌,夹层防水层设计为塑料防水板。洞口段由于洞顶覆盖层较薄,岩隙发育。开挖中地表水从岩石裂隙中渗入洞内,导致该段两次冒顶、塌方。隧道施工采用风管式通风。
14.根据背景材料,风管式通风有何优缺点?

题干: 某南方高速公路A特大桥桥跨布置及结构型式为(3×30+60+3×110+60+3×10)连续箱梁刚构桥。该桥地处山区,主桥采用桩基础,钢筋混凝土桥墩,墩高30~40m,主跨采用悬臂浇筑施工。施工单位进场后,经实地考查和核对设计文件,编制了本桥的施工组织设计。在安全技术方面强调按高处作业要求挂设安全网,并设置安全通道扶梯、防护栏杆和安全警示标示牌等。作业平台要求均载,不得超载偏载,挂篮设计采用三角斜拉带式。经项目经理部工程科负责人同意签认后报监理工程师审批,监理工程师认为施工组织设计的报审程序不符合要求,内容存在不足,退回施工单位要求修改,并提出修改意见。
该桥所用的砂、碎石等地材由施工单位通过媒体以公告的方式邀请材料供应商参加竞标,并且按招标和定标两步骤确定供应商。为确保材料质量,工地试验室对供应商送至项目部的砂、碎石进行了取样试验,质量满足要求后确定了地材供应商。
为了进行挠度观测,在箱梁的顶底板布置了测点,测量了立模时的标高。悬臂浇筑施工期间昼夜温差大,梁段混凝土强度满足要求后,作业班组进行预应力张拉。施工监测人员发现梁底高程误差超出了允许范围,经分析排除了以下原因:混凝土的重力密度的变化与截面尺寸的变化;混凝土弹性模量随时间的变化;结构体系转换以及桥墩变位对挠度产生的影响;施工临时荷载对挠度的影响。
15.施工挠度观测时,还应选择在哪些工序作业前后做标高测量?

题干: 某施工单位中标承包AB路段双向4车道高速公路交通工程的施工。该路段全长105km,设计速度100km/h,有8个互通式立交,采用封闭式收费,使用非接触式IC卡,全线设8个匝道收费站,收费站监控室有人值守进行收费管理,设一个监控、收费及通信分中心,并且在监控中心值班大厅进行收费和监控的集中监视和控制。收费站(包括车道计算机等)、收费分中心、监控分中心计算机系统都是独立的局域网,并相互连接组成广域网。
该工程在实施中发生如下事件:
事件1:在施工准备阶段,项目部积极组织人员编写了施工组织设计。针对交通工程的特点,在施工组织设计中重点考虑了土建、管道、房建施工进度安排,以及施工顺序及工艺的内容。
事件2:为了争取施工时间,当监控分中心的大屏幕投影机到货后,施工人员马上在现场开箱,并对其规格、数量进行了检查,随即进行了安装。
事件3:在施工中,业主要求承包商完成一个合同中没有的基础施工项目,业主、监理、施工单位三方拟就此协商计价。
事件4:在监控、收费、通信系统的安装和单体测试完成后,随即准备进行系统调试和交工。
16.事件3中的基础施工项目是否可以采用计日工计价?说明理由。并列出在施工合同中的三个计日工表名称。

题干: 某特大桥全长800m,桥宽20m,采用水泥混凝土桥面铺装,全桥共设22条伸缩缝,其中板式橡胶伸缩缝设置19条,梳形伸缩缝设置3条。大桥通车一年后桥面铺装出现开裂,部分板式橡胶伸缩缝的橡胶板剥离,预埋钢板外露、脱落、断裂;梳形伸缩缝焊口开焊,钢盖板变形、脱落、漏水。
17.桥梁伸缩缝病害防治措施有哪些?

题干: 某公路隧道为浅埋隧道,设计净高5.0m,净宽14.0m,隧道长280m。隧道区域内主要为中等风化岩石,隧道区域内地表水系较发育,区域内以基岩裂隙水为主,浅部残坡积层赋存松散岩类孔隙水,洞口围岩变化段水系较发达。施工单位针对隧道的特点,加强了浅埋段和洞口段的开挖施工,并根据地质条件、地表沉陷对地面建筑物的影响以及保障施工安全等因素选择了开挖方法,并做好喷射混凝土和锚杆支护的工作。
18.对于隧道浅埋段的施工,除背景中提到的注意事项外,还要注意那些方面的问题?

题干: 某高速公路膨胀土路堑段,长480m,挖深8~9m,右侧为顺层边坡,岩土层倾角为12度~15度,结构面内摩擦角为5度,黏聚力为12kPa。边坡加固防护方案如下图所示。
施工单位采用如下图所示的工艺流程组织施工,于4月完成该路段边坡施工。
当年6月,在雨水作用下该边坡发生了部分滑坍,施工单位认为是原设计不合理所致,因此提出了下图所示柔性支护结构方案,并按相关程序报批变更设计。
19.结合示意图,说明“种植土+种草”有哪几种作用。

题干: 某高速公路隧道施工项目是双洞隧道。其中左洞(起止桩号K3+300~K4+200),右洞(起止桩号K3+250~K4+300)穿越的岩层主要是坚硬岩,岩体较完整,块状或厚层状结构;采用新奥法钻爆施工。两洞口处设有明洞,边坡比较稳定。隧道洞身线路为人字坡。
20.明洞工程根据边坡情况,可采用的方法是哪一种?

21.某公路工程项目(K0+000~K6+000)依法进行招标。该项目有两座公路隧道施工项目起止桩号分别位于起K1+100~K2+200和K4+250~K5+300,有两座公路桥梁,一座位于K0+500单跨为120m,另一座位于K3+600单跨为110m。招标人在招标文件中规定,投标人需要桥梁工程一级和隧道工程一级以上的专业资质,接受联合体投标;对获得本地区优秀施工质量奖项的投标人在评标时业绩分加3分。资格预审采用合格制,考虑到减少评标工作量,招标人在资格申请人须知中补充规定,如果通过资格预审的申请人一旦超过6人时采用抽签确定其中6人。在进行资格预审时,某申请人由A桥梁公司和B隧道公司组成联合体,A桥梁公司的专业资质是桥梁工程一级和隧道工程二级,B隧道公司的专业资质是桥梁工程二级和隧道工程一级,并签订了AB联合体协议书。AB联合体协议书约定A桥梁公司负责该工程项目的两座桥梁施工,B隧道公司负责该工程项目的两座隧道施工。招标人在进行资格审查时认为,根据法律和申请人须知的规定“由同一专业的单位组成的联合体,按照资质等级较低的单位确定资质等级”;将AB联合体确定为桥梁工程二级和隧道工程二级,未达到招标的最低资质要求,因此未通过资格预审。招标人的加分政策和超过6人时采用抽签办法确定投标人正确吗?为什么?

题干: 某高速公路L合同段(K55+600~K56+600),主要为路基土石方工程,本地区岩层构成为泥岩、砂岩互层,抗压强度20MPa左右,地表土覆盖层较薄。在招标文件中,67%挖方为石方,填方路段填料由挖方路段调运,施工过程部分事件摘要如下:
事件1:施工单位在路段开工后发现,部分路段地基下面发现溶洞。施工单位与监理单位联合向建设单位以书面形式提出工程设计变更的建议。建设单位组织勘察设计、施工、监理等单位及有关专家对溶洞处理进行了经济、技术论证,建议处理方案是对小型的溶洞直接用浆砌片石等回填密实,对大型溶洞采用桥梁跨越,由设计单位及时完成勘察设计,形成设计变更文件,变更后的造价超过施工图设计批准预算60万元,经建设单位审查确认后,开始实施变更方案。
事件2:在填筑路堤时,施工单位采用土石混合分层铺筑,并用平地机整平每一层,最大层厚40cm,填至接近路床底面标高时,改用土方填筑。局部路段因地形复杂而采用竖向填筑法施工。
事件3:该路堤施工中,严格质量检验,实测了压实度、弯沉值、纵断高程、中线偏位、宽度、横坡、边坡。
22.背景材料中的“设计变更”,是否符合变更设计制度的要求?说明理由。

题干: 某承包商中标一高速公路工程项目,包括一长1200m的隧道和隧道内和隧道两侧收费系统。
施工中发生如下事件:
事件1:该隧道施工实行安全责任目标管理,项目部决定由专职安全员对隧道的安全生产全面负责。爆破施工前,项目部招聘了6名持有钻孔合格证的员工,考核合格后从事爆破作业。同时严格实行安全技术交底制度和上下班交班制度,严防安全事故发生。
事件2:隧道施工中的部分爆破作业安全技术要点如下:
(1)爆破加工房应设在洞口30m以外的安全地点;
(2)爆破后必须经过5分钟通风排烟后,检查人员方可进入工作面,检查有无哑炮及可疑现象,有无残余炸药或雷管,顶端两帮有无松动石块,支护有无损坏与变形等。
(3)装炮时应使用木质炮棍装药,严禁火种,无关人员与机具等均应撤至安全地点;为防止点炮时发生照明中断,爆破工应随身携带手电筒,严禁用明火照明。
事件3:该高速公路收费管理体制为三级。收费系统新扩展了一个系统,其功能包括:
(1)防止不同车辆之间换卡;
(2)防止通行卡流失;
(3)自动放行,提高通行能力,减少通行券投资等。其构成包括:辅助光源、图像采集卡、车牌识别处理器和软件等组成。
23.指出项目部在爆破施工安全管理方面的不当之处,并提出正确做法。

24.某二级公路路基施工由于进度要求必须在冬期进行,项目部要求在做好冬期施工前的各项准备工作的基础上,可以进行以下作业:(1)铲除原地面的草皮,挖掘填方地段的台阶;(2)公路路堤填筑;(3)整修路基边坡;(4)河滩地段可利用冬期水位低,开挖基坑修建防护工程。项目部安排的上述作业能否进行?

25.某公路一级施工企业进行某高速公路合同段的施工。在其编制的施工组织设计中包括施工平面布置图,从图中反映了该工程的以下内容:(1)原有地形和地貌;(2)沿线的生产、行政、生活等区域的规划及其设施;(3)沿线的便道、便桥及其他临时设施;(4)施工防排水临时设施;(5)新建线路中线位置及里程或主要结构物平面位置;(6)标出需要拆迁的建筑物;(7)划分的施工区段;(8)取土和弃土场位置;(9)标出已有的公路、铁路线路方向和位置与里程及与施工项目的关系,以及因施工需要临时改移的公路的位置;施工平面布置图一般应遵循的设计原则有哪些?

题干: 某施工单位承接了一段长30km的沥青混凝土路面施工改建任务,路面结构为:6cm厚AC—20下面层摊铺、5cm厚AC—16中面层摊铺、4cm厚SBS改性沥青SMA上面层摊铺。其中基层采用厂拌水泥稳定碎石,基层厚40cm,分两层施工。底基层为18cm厚的14%石灰稳定土。
施工过程中发生如下事件:
事件1:项目部材料采购部门拟按工程量清单→材料供应计划→材料用量计划→材料用款计划→材料采购计划的顺序进行材料计划管理。该项目在施工过程中,项目部有关部门通过资料分析,发现混凝土工程的实际成本比计划成本增加较多,主要原因是砂、碎石材料成本的增加。但有关资料表明,砂、碎石的购人原价与施工预算时的价格一致。
事件2:水泥稳定碎石施工工艺如下图所示。
事件3:其中水泥稳定碎石部分路段采用两幅施工,纵缝采用斜缝连接;同日施工的两个工作段接缝处,要求前一段拌合整修后,留5~8m不进行碾压,作为后一段摊铺部分的高程基准面,后段摊铺完成后立即碾压以消除缝迹。二灰基层施工完毕后,且在面层施工前,检测了如下项目:弯沉、压实度、平整度、纵断高程、宽度、横坡、回弹模量,以评定该分项工程质量。
事件4:为保证施工人员和车辆安全,分幅施工条件下,项目部采取了一系列安全管理措施,设置了安全标志。
26.事件1中,材料计划管理程序是否合理?说明理由。

27.某公路施工企业在进行安全宣传时,强调了对于事故处理的“四不放过”原则,即:(1)事故原因不查清不放过;(2)事故责任者没有受到教育不放过;(3)群众没有受到教育不放过;(4)领导没有受到教育不放过。同时,对单位的主要责任人制定了以下职责:(1)建立健全本单位安全生产责任制;(2)及时、如实的报告安全生产事故。该施工企业对“四不放过”的原则表述是否正确,并说明理由。

题干: 某公路工程施工总承包一级企业承包了长2650m的公路隧道施工任务,该隧道穿越的岩层主要由泥岩和砂岩组成,施工单位采用新奥法施工,台阶法开挖,复合式衬砌。施工中某段岩石裂隙发育,地表水从岩石裂隙中渗入洞内,导致该段冒顶,塌方。事故发生后,施工单位采取了积极措施,避免事故进一步发展。并按公路工程质量事故报告制度作了相关汇报。
28.假设质量监督站初步确定质量事故为质量问题,事故发生单位应按什么要求进行报告?

题干: 某高速公路第五施工合同段地处城郊,主要工程为路基填筑施工。其中K48+010~K48+328段原为路基土方填筑,因当地经济发展和交通规划需要,经各方协商,决定将该段路基填筑变更为(5×20m+3×36m+5×20m)预应力钢筋混凝土箱梁桥,箱梁混凝土标号为C40。变更批复后,承包人组织施工,上部结构采用满堂式钢管支架现浇施工,泵送混凝土。支架施工时,对预拱度设置考虑以下因素:
(1)卸架后上部构造本身及活载一半所产生的竖向挠度;
(2)支架在荷载作用下的弹性压缩挠度;
(3)支架在荷载作用下的非弹性压缩挠度;
(4)由混凝土收缩及温度变化而引起的挠度。
根据设计要求,承包人对支架采取了预压处理,然后立模、普通钢筋制作、箱梁混凝土浇筑、采用气割进行预应力筋下料;箱梁采用洒水覆盖养生;箱梁混凝土强度达到规定要求后,进行孔道清理、预应力张拉压浆,当灰浆从预应力孔道另一端流出后立即终止。箱梁现浇施工正值夏季高温,为避免箱梁出现构造裂缝,保证箱梁质量,施工单位提出了以下三条措施:
(1)选用优质的水泥和骨料;
(2)合理设计混凝土配合比,水灰比不宜过大;
(3)严格控制混凝土搅拌时间和振捣时间。
29.确定上述变更属于哪类变更,列出工程变更从提出到确认的步骤。

题干: 某施工单位承接了一4×20m简支梁桥工程。桥梁采用扩大基础,墩身平均高10m。项目为单价合同,且全部钢筋由业主提供,其余材料由施工单位自采或自购。在离本工程不远的江边有丰富的砂源,经检验,砂的质量符合要求。采砂点位于一跨江大桥下游150m处,施工用砂均取自这里。项目部拟就1#~3#排架组织流水施工,各段流水节拍见下表。[006-001-005-000-9787566103307-image/006-001-005-000-9787566103307-004-008.jpg]
(注:表中排架由基础、墩身和盖梁三部分组成)
根据施工组织和技术要求,基础施工完成后至少10天才能施工墩身。
施工期间还发生了如下事件:
事件1:由于业主大型安装设备的进场,业主委托承包人对一旧桥进行加固。加固工程中的施工项目在原合同中有相同项目,承包人要求直接采用相关单价来处理加固费用。
事件2:在桥梁基础开挖完成后,施工项目负责人组织施工人员、质检人员对基槽几何尺寸和标高这两项隐蔽工程进行了检查和验收,随即进入下一道工序。
事件3:施工单位准备开始墩身施工时,由于供应商的失误,将一批不合格的钢筋运到施工现场,致使墩身施工推迟了10天开始,承包人拟就此向业主提出工期和费用索赔。
30.计算排架施工的流水工期(列出计算过程),并绘制流水横道图。

31.某高速公路在建设单位、设计单位、施工单位、监理单位的共同努力下,按质按量如期完成工程合同,交工验收两年后,该高速公路工程基本符合竣工验收条件,建设单位向交通主管部门申请竣工验收。公路工程竣工验收应具备哪些条件?

32.某高速公路列入明年建设计划,交通主管部门成立了一个开发公司运作该项目。项目资金来源主要靠财政拨款。为了树立良好的政府工程形象,项目严格按照公路建设的基本程序进行。简述公路建设的基本程序。

题干: 某公路工程项目难度较大,技术含量较高,经有关招投标主管部门批准采用邀请招标方式招标。业主于2012年1月20日向符合资质要求的A、B、C三家承包商发出投标邀请书,A、B、C三家承包商均按招标文件的要求提交了投标文件,最终确定B承包商中标,并于2012年4月30日向B承包商发出了中标通知书。之后由于工期紧,业主口头指令B承包商先做开工准备,再签订工程承包合同。B承包商按照业主要求进行了施工场地平整等一系列准备工作,但业主迟迟不同意签订工程承包合同。2012年6月1日,业主又书面函告B承包商,称双方尚未签订合同,将另行确定他人承担本项目施工任务。B承包商拒绝了业主的决定。后经过双方多次协商,才于2012年9月30日正式签订了工程承包合同。合同总价为6 240万元,工期12个月,竣工日期2013年10月30日,承包合同另外规定:
(1)工程预付款为合同总价的25%;
(2)工程预付款从未施工工程所需的主要材料及构配件价值相当于工程预付款时起扣,每月以抵充工程款的方式陆续收回。主要材料及构配件比重按60%考虑;
(3)除设计变更和其他不可抗力因素外,合同总价不做调整;
(4)材料和设备均由B承包商负责采购;
(5)工程保修金为合同总价的5%,在工程结算时一次扣留,工程保修期为正常使用条件下,建筑工程法定的最低保修期限。
经业主工程师代表签认的B承包商实际完成的工作量(第1月~第12月)见下表。
33.业主迟迟不与B承包商签订合同,是否符合《招标投标法》的规定?说明理由。
