一、建造师案例题

1.某工程施工进度计划网络图如下所示,假定各项工作均匀速施工。由于工作B、工作C、工作H为采用特殊工艺的施工过程,涉及某专利技术的采用,故这三项工作只能由某一特定的施工队来完成。在不改变原施工进度计划总工期和工作间工艺关系的前提下,如何安排工作B、工作C、工作H这三项工作比较合理,试计算此时该专业施工队从进场到出场最短需要多少时间,其中最少的间断工作时间多少个月。

2.某办公楼的招标人于2010年3月20日向具备承担该项目能力的甲、乙、丙3家承包商发出投标邀请书,其中说明,3月25日在该招标人总工程师室领取招标文件,4月5日14时为投标截止时间。该3家承包商均接受邀请,并按规定时间提交了投标文件。开标时,由招标人检查投标文件的密封情况,确认无误后,由工作人员当众拆封,并宣读了该3家承包商的名称、投标价格、工期和其他主要内容。评标委员会由招标人直接确定,共有4人组成,其中招标人代表2人,经济专家1人,技术专家1人。招标人预先与咨询单位和被邀请的这3家承包商共同研究确定了施工方案。经招标工作小组确定的评标指标及评分方法如下:报价不超过标底(35500万元)的+5%为有效标,超过者废标。报价为标底的98%者得满分,在此基础上,报价比标底每下降1%,扣1分,每上升1%,扣2分(计分按四舍五入取整)。工期为500天,评分方法是:工期提前10%为100分,在此基础上每拖后5天扣2分。企业信誉和施工经验得分在资格审查时评定。上述四项评标指标的权重分别为:投标报价45%,投标期25%,企业信誉15%,施工经验15%。各投标单位的有关情况如表1所示。从所介绍的背景资料来看,该项目的招标过程中有哪些方面不符合《招标投标法》的规定?

题干: 沿海地区某高层办公楼,建筑面积125 000平方米,地下3层,地上26层,现浇钢筋混凝土结构,基坑开挖深度16.30m。建设单位与施工总承包单位签订了施工总承包合同。

合同履行过程中,发生了如下事件:

事件一:施工总承包单位将地下连续墙工程分包给某具有相应资质的专业公司,未报建设单位审批;依合同约定将装饰装修工程分别分包给具有相应资质的三家装饰装修公司。上述分包合同均由施工总承包单位与分包单位签订,且均在安全管理协议中约定分包工程安全事故责任全部由分包单位承担。

事件二:施工总承包单位将深基坑支护设计委托给专业设计单位,专业设计单位根据地质勘察报告选择了地下连续墙加内支撑支护结构形式。施工总承包单位编制了深基坑开挖专项施工方案,内容包括工程概况、编制依据、施工计划、施工工艺技术、劳动力计划。该方案经专家论证,补充了有关内容后,按程序通过了审批。

事件三:施工总承包单位为了提醒、警示施工现场人员时刻认识到所处环境的危险性,随时保持清醒和警惕,在现场出入口和基坑边沿设置了明显的安全警示标志。

事件四:本工程二层多功能厅设计为铝合金龙骨中密板材隔墙,下端为木踢脚。装饰装修公司在施工前编制了装饰装修施工方案,明确了板材组装和接点处理措施。
3.除地质勘察报告外,基坑支护结构形式选型依据还有哪些?本工程深基坑开挖专项施工方案补充了哪些主要内容?

4.某港口新建一消防泵站内包含40000立方米消防水池工程,消防水池一半位于地面以下一半位于地面以上,整体钢筋混凝土板式基础,四周全现浇混凝土剪力墙,全部采用C30P12抗渗混凝土浇筑成型。由于水池在整个港口消防当中的重要地位,在混凝土自防水基础上,内部满涂涂膜防水层。混凝土配制时,搅拌站拟采用硅酸盐水泥。开工前,监理单位要求施工单位上报针对混凝土收缩裂缝的防治专项方案。混凝土浇筑完毕28d后,检测混凝土标准养护试块时发现部分试件强度不合格,比设计值略低。在监理单位、建设单位现场见证下进行结构实体强度检测,实际强度仍存在部分位置达不到设计要求值。施工单位自身技术能力比较强,经施工单位自身技术中心验算,采取在水池外围加设两道型钢箍的补强措施,并组织实施。后经设计单位验算,能够满足结构安全性能。施工完毕后,发现池壁局部存在渗漏水,经查渗水部位为原施工过程中施工缝位置。施工单位对于混凝土强度达不到设计要求值的补强处理妥否?简述理由。

5.某施工单位参与某高层商用办公楼土建工程的投标(安装工程由业主另行招标)。为了既不影响中标,又能在中标后取得较好的收益,决定采用不平衡报价法对原估价作适当调整,具体数字如表5-1所示。现假设桩基围护工程、主体结构工程、装饰工程的工期分别为4个月、12个月、8个月,贷款月利率为1%,并假设各分部工程每月完成的工作量相同且能按月度及时收到工程款。(不考虑工程款结算所需要的时间) 问题 (1)该承包商所运用的不平衡报价法是否恰当?为什么? (2)采用不平衡报价法后,该承包商所得工程款的现值比原估价增加多少?(以开工日期为折现点)

题干: 某大学图书馆进行装修改造,根据施工设计和使用功能的要求,采用大量的轻质隔墙。外墙采用建筑幕墙,承揽该装修改造工程的施工单位根据《建筑装饰装修工程质量验收规范》规定,对工程细部构造施工质量的控制做了大量的工作。

该施工单位在轻质隔墙施工过程中提出以下技术要求:

(1) 板材隔墙施工过程中如遇到门洞,应从两侧向门洞处依次施工。

(2) 石膏板安装牢固时,隔墙端部的石膏板与周围的墙、柱应留有10mm的槽口,槽口处加泛嵌缝膏,使面板与邻近表面接触紧密。

(3) 当轻质隔墙下端用木踢脚覆盖时,饰面板应与地面留有5~10mm缝隙。

(4) 石膏板的接缝缝隙应保证为8~10mm。

该施工单位在施工过程中特别注重现场文明施工和现场的环境保护措施,工程施工后,被评为优质工程。
6. 轻质隔墙的节点处理主要包括哪几项?

7.某厂(甲方)与某建筑公司(乙方)订立了某工程项目施工合同,同时与某降水公司订立了工程降水合同。甲乙双方合同规定:采用单价合同,每一分项工程的实际工程量增加(或减少)超过招标文件中工程量的10%以上时调整单价;工作B、E、G作业使用的主导施工机械一台(乙方自备),台班费为400元/台班,其中台班折旧费为240元/台班。施工网络计划如图9-2所示。(单位:天)甲乙双方合同约定8月15日开工。工程施工中发生如下事件。 事件1,降水方案错误,致使工作D推迟2天,乙方人员配合用工5个工日,窝工6个工日。 事件2,8月21日至8月22日,因供电中断停工2天,造成人员窝工16个工日。 事件3,因设计变更,工作E工程量由招标文件中的300 立方米增至350 立方米,超过了10%,合同中该工作的全费用单价为110元/立方米,经协商调整后全费用单价为100元/立方米。 事件4,为保证施工质量,乙方在施工中将工作B原设计尺寸扩大,增加工程量15立方米,该工作全费用单价为128元/立方米。 事件5,在工作D、E均完成后,甲方指令增加一项临时工作K,经核准,完成该工作需要1天时间,机械1台班,人工10个工日。 问题 (1)上述哪些事件乙方可以提出索赔要求?哪些事件不能提出索赔要求?说明其原因。 (2)每项事件工期索赔各是多少?总工期索赔多少天? (3)工作E结算价应为多少? (4)假设人工工日单价为50元/工日,合同规定窝工人工费补偿标准为25元/工日,因增加用工所需管理费为增加人工费的20%,工作K的综合取费为人工费的80%。试计算除事件3外合理的费用索赔总额。

题干: 某大型住宅小区内新建一地下车库工程,地上部分为社区活动中心,均为现浇混凝土结构,地下3层,地上2层。地下车库结构轮廓线紧临周边住宅楼,最近处距离11.7m。

本工程秋季开工,先施工地下围护结构,灌注桩支护,水泥搅拌桩止水帷幕。地上结构围护体系施工均在白天进行,由于日间城市环境噪声比较大,且附近居民楼白天很少有人,施工噪声未造成扰民,施工过程顺利完成。

围护结构强度达到相关要求值后开始土方开挖,土方开挖时已接近冬季枯水期尾声,冬季枯水期为地下车库土方开挖的最佳季节,施工单位为抢工期采取24h连续作业。大型挖土机械、出土车辆工作产生噪声严重影响周边居民的正常生活。居民直接向当地城管部门进行举报,城管部门现场检查后责令施工单位停工并限期整改。
8.土石方工程夜间施工,项目经理部应如何处理噪声扰民?

题干: 某高层建筑外立面采用隐框玻璃幕墙,幕墙的立柱、横梁和玻璃板块都由加工厂制作。玻璃与铝合金框采用双组分硅酮结构密封胶粘结,玻璃板块安排在专用的注胶间制作,注胶间的温度控制在20~25摄氏度,相对湿度保持在45%以上。玻璃板块打胶完成后,移送到室外养护。养护6d后,即运到现场安装。工程完成后,施工单位提供了玻璃板块注胶记录和玻璃板块安装的隐蔽工程验收记录,提供了注胶过程中蝴蝶试验记录。竣工验收时发现玻璃板块底部没有安装金属托条,经检查施工技术资料,未发现隐框玻璃幕墙玻璃板块安装的隐蔽工程验收记录。
9.采用双组分硅酮结构密封胶注胶和养护过程中,除了做好注胶记录和蝴蝶试验记录外,还有哪些试验记录缺项或没有进行?

10.背景资料:某写字楼工程,建筑面积120 000 平方米,地下二层,地上二十二层,钢筋混凝土框架剪力墙结构,合同工期780天。某施工总承包单位按照建设单位提供的工程量清单及其他招标文件参加了该工程的投标,并以34 263.29万元的报价中标,双方依据《建设工程施工合同(示范文本)》签订了工程施工总承包合同。合同约定:本工程采用固定单价合同计价模式;当实际工程量增加或减少超过清单工程量的5%时,合同单价予以调整,调整系数为0.95或1.05,投标报价中的钢筋混凝土、土方的全费用综合单价分别为5 800.00元/吨,32.00元/立方米。合同履行过程中,发生了下列事件。 事件1,施工总承包单位任命李某为该工程的项目经理,并规定其有权决定授权范围内的项目资金投入和使用。 事件2,施工总承包单位项目部对合同造价进行了分析,各项费用为:直接费26 168.22万元,管理费4 710.28万元,利润1 308.41万元,规费945.58万元,税金1 130.80万元。 事件3,施工总承包单位项目部对清单工程量进行了复核。其中:钢筋实际工程量为9600.00吨,钢筋清单工程量为10 176.00吨;土方实际工程量为30240.00 立方米,土方清单工程量为28 000.00 立方米,施工总承包单位向建设单位提交了工程价款调整报告。 事件4,普通混凝土小型空心砌块墙体施工,项目部采用的施工工艺有:小砌块使用时充分浇水湿润;砌块底面朝上反砌于墙上;芯柱砌块砌筑完成后立即进行该芯柱混凝土浇灌工作;外墙转角处的临时间断处留直槎,砌成阴阳磅礴,并设拉结筋,监理工程师提出了整改要求。 事件5,建设单位在工程竣工验收后,向备案机关提交的工程竣工验收报告包括工程报建日期、施工许可证号、施工图设计审查意见等内容和验收人员签署的竣工验收原始文件。备案机关要求补充。 问题 (1)根据《建设工程项目管理规范》,事件1中项目经理的权限还应有哪些? (2)事件2中,按照“完全成本法”核算,施工总承包单位的成本是多少万元(保留两位小数)?项目部的成本管理应包括哪些方面内容? (3)事件3中,施工总承包单位钢筋和土方工程价款是否可以调整?为什么?列表计算调整后的价款分别是多少万元(保留两位小数)? (4)指出事件4中的不妥之处,分别说明正确做法。 (5)事件5中,建设单位还应补充哪些单位签署的质量合格文件?

题干: 某建筑工程,建筑面积145200平方米,现浇钢筋混凝土框架-剪力墙结构,地下3层,地上60层,基础埋深18.6m,主楼底板厚3.0m,底板面积6036平方米,底板混凝土设计为C35P12,底板施工时施工单位制定了底板施工方案,采用溜槽配合混凝土地泵的施工方法,并选定了某混凝土搅拌站提供预拌混凝土。

底板混凝土浇筑时当地最高大气温度为35摄氏度,混凝土最高入模温度为40摄氏度;混凝土浇筑完成12h后采用覆盖一层塑料膜、一层保温草帘进行保湿保温养护7d,养护期间测得温度计录显示:混凝土内部最高温度75摄氏度,这时表面最高温度为45摄氏度;监理工程师检查中发现底板表面混凝土有裂缝,经钻芯取样检查,取样样品有贯通裂缝。
11. 本工程底板混凝土浇筑是采用什么方法?采取这种方法时应注意些什么?

12.商品混凝土目标成本为443 040元,实际成本为473 697元,比目标成本增加30 657元,资料如表1。 问题:分析成本增加的原因。

13.某装饰施工单位中标了某办公楼装饰工程,其基本工作量如下:办公室和卫生间地面铺瓷砖5 000 平方米,大堂地面花岗石300 平方米,复合木地板900 平方米;贴瓷砖墙面500 平方米,墙面软包30平方米,从顶到地玻璃隔断1 000平方米,木质吸声墙200平方米;墙面抹灰刷涂料2 000平方米;轻钢龙骨纸面石膏板吊顶6 150平方米;玻璃吊顶50平方米;木门安装150樘;结构墙砌筑10 立方米;各种灯具安装500套;16个卫生间墙地面及各种卫生洁具安装96套。开工日期为2009年10月5日。2009年12月30日在检查施工现场时发现:瓷砖和玻璃堆放在入口走道的两边,由工厂制作好的木门扇斜靠在走道的墙面上摆放成线,复合木地板和纸面石膏板整齐地码放在刚抹灰的房间里;卫生间里几个工人正在进行陶瓷釉面砖地面铺贴;大堂正在进行结构墙砌筑;第8层5m高的会议室正在进行钢化玻璃吊顶;第二层正在进行2.5 m高、1m宽的12 mm厚玻璃隔墙安装。检查材料、验收资料,各材料设备均有合格证;用于砌墙水泥的生产日期为2009年6月5日。 问题: 1.根据上述背景材料,哪些材料必须进行现场复验? 2.根据所述现场情况,在材料的保管方面存在哪些问题? 3.在材料选择和使用方面有哪些不当? 4.本装修工程可能发生的常见的工程质量问题有哪些?

题干: 某建筑施工企业安全生产管理部门在对其承建的某医院工程进行安全检查时发现,负责现场临时用电的2名电工所持有的操作证没有进行年检,也没有查到对其进行“三级安全教育”的相关记录,现场临时电缆私拉乱接严重,现场电焊机开关箱内没有加装漏电保护器,工人宿舍内用碘钨灯取暖,物品堆放杂乱无序,临时用电主线随意接支线安装插座。文明施工、卫生状况极差,现场存在多处安全隐患。

检查组下发事故隐患整改通知单,即令项目部立即整改。

但就在第二天中午,项目现场生活区发生火灾,经调查为电线短路起火,所幸当时为午餐时间没有人员伤亡。第三天,项目经理上报公司安全管理部门,等候处理结果。
14.事故隐患处理的程序是什么?

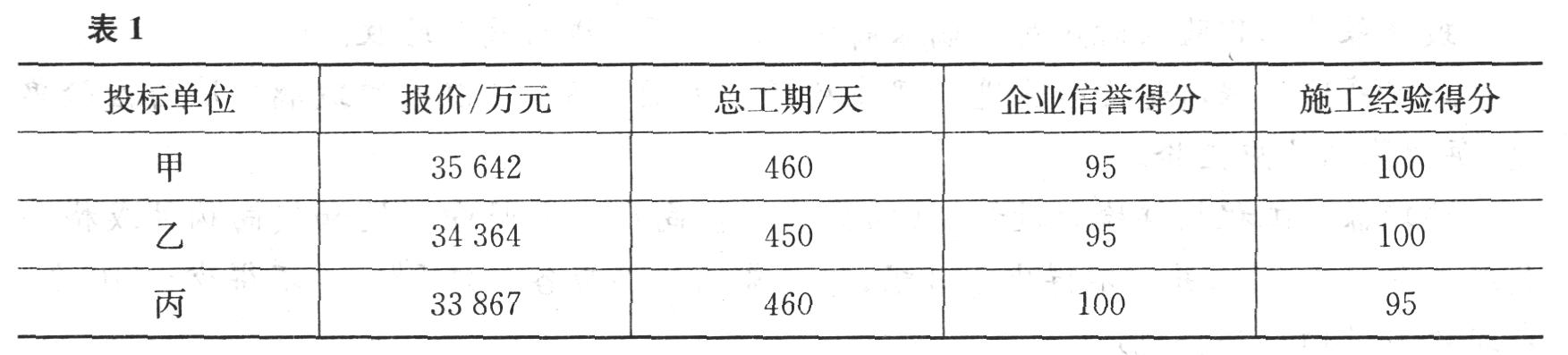

15.某学院综合楼项目经有关部门批准由业主自行进行工程施工招标。该工程邀请A、B、C、D四家施工企业进行总价投标。 业主确定的招标工作程序为:成立招标工作小组;发出投标邀请书;编制招标文件;编制标底;发放招标文件;招标答疑;组织现场踏勘;接受投标文件;开标;确定中标单位;评标;签订承发包合同;发出中标通知书。 招标文件规定评标采用四项指标综合评分法,四项指标及其权重分别为:投标报价0.6,施工组织设计合理性0.2,施工管理能力0.1.单位业绩和信誉0.1,各指标均以100分为满分,其中.投标报价的评定方法为:报价不超过各投标报价算术平均值的±5%者为有效标,超过者为废标。在此基础上,报价每增加或降低1%,扣1分(计分按四舍五入取整)。其中A企业投标报价为3850万元,B企业投标报价为3800万元,C企业投标报价为3920万元,D企业投标报价为3790万元。四家施工企业的其他指标得分见下表。 请计算四家施工企业的投标报价得分,并填入表中。

题干: 某企业总承包的某公寓楼工程的投标文件中,土建工程的分部分项工程量清单计价合价为11810814.96元,措施项目清单计价合价为710609.49元,其他项目清单计价合价为223212.33元,规费费率为清单价的6%,税率为不含税造价的3.41%。有部分任务由业主自行分包,并由承包企业管理,业主还自购部分材料,在招标文件中列出了预留金。
16.按下表计算单位工程费。

17.某建筑工程,建筑面积3.8万平方米,地下1层,地上16层。施工单位(以下简称“乙方”)与建设单位(以下简称“甲方”)签订了施工总承包合同,合同工期600d。合同约定工期每提前(或拖后)1d奖励(或罚款)1万元。乙方将屋面和设备安装两项工程的劳务进行了分包,分包合同约定,若造成乙方关键工作的工期延误,每延误1d,分包方应赔偿损失1万元。主体结构混凝土施工使用的大模板采用租赁方式,租赁合同约定,大模板到货每延误1d,供货方赔偿1万元。乙方提交了施工网络计划,并得到了监理单位和甲方的批准。网络计划示意图如下图所示。 施工过程中发生了以下事件: 事件一,底板防水工程施工时,因特大暴雨突发洪水原因,造成基础工程施工工期延长5d,因人工窝工和施工机械闲置造成乙方直接经济损失10万元。 事件二,主体结构施工时,大模板未能按期到货,造成乙方主体结构施工工期延长10d,直接经济损失20万元。 事件三,屋面工程施工时,乙方的劳务分包方不服从指挥,造成乙方返工,屋面工程施工工期延长3d,直接经济损失0.8万元。 事件四,中央空调设备安装过程中,甲方采购的制冷机组因质量问题退换货,造成乙方设备安装工期延长9d,直接费用增加3万元。 事件五,因为甲方对外装修设计的色彩不满意,局部设计变更通过审批后,使乙方外装修晚开工30d,直接费损失0.5万元。 其余各项工作,实际完成工期和费用与原计划相符。 分别指出乙方可以向大模板供货方和屋面工程劳务分包方索赔的内容和理由。

题干: 某建筑工程,建筑面积23 824平方米,地上10层,地下2层(地下水位-2.0m)。主体结构为非预应力现浇混凝土框架-剪力墙结构(柱网为9m×9m,局部柱距为6m),梁模板起拱高度分别为20mm、12mm。抗震设防烈度7度。梁、柱受力钢筋为HRB335,接头采用挤压连接。结构主体地下室外墙采用P8防水混凝土浇筑,墙厚250mm,钢筋净距60mm,混凝土为商品混凝土。一、二层柱混凝土强度等级为C40,以上各层柱为C30。

事件一:钢筋工程施工时,发现梁、柱钢筋的挤压接头有位于梁、柱端箍筋加密区的情况。在现场留取接头试件样本时,是以同一层每600个为一验收批,并按规定抽取试件样本进行合格性检验。

事件二:结构主体地下室外墙防水混凝土浇筑过程中,现场对粗骨料的最大粒径进行了检测,检测结果为40mm。

事件三:该工程混凝土结构子分部工程完工后,项目经理部提前按验收合格的标准进行了自查。
18.事件一中,梁、柱端箍筋加密区出现挤压接头是否妥当?如不可避免,应如何处理?按规范要求指出本工程挤压接头的现场检验验收批确定有何不妥?应如何改正?

题干:
某宾馆装修改造项目采用工程量清单计价方式进行招投标,该项目装修合同工期为3个月,合同总价为400万元,合同约定实际完成工程量超过估计工程量15%

以上时调整单价,调整后的综合单价为原综合单价的90%。合同约定客房地面铺地毯工程量为3800平方米,单价为140元/平方米;墙面贴壁纸工程量为

7500平方米,单价为88元/平方米。施工过程中发生以下事件;

装修进行2个月后,发包方以设计变更的形式通知承包方将公共走廊作为增加项目进行装修改造。走廊地面装修标准与客房装修标准相同,工程量为980平方米;走廊墙面装修为高级乳胶漆,工程量为2300平方米,因工程量清单中无项目,发包人与承包人依据合同约定协商后确定的乳胶漆的综合单价为15元/平方米。

由于走廊设计变更等待新图纸造成承包方停工待料5天,造成窝工50工日(每工日工资50元)。

施工图纸中浴厕间地漏为黄铜材质,但由发包人编制的工程量清单中此项目为不锈钢材质。承包人提出工程变更,发包人确认。施工过程中,承包人按图采购
19.由于走廊设计变更造成的工期及费用损失,承包人是否应得到补偿?

20.大连某超高层写字楼项目,内筒外框结构,地上54层,裙房4层,地下3层。标准层施工时,采用1台F0/23B和1台H3/36B塔吊完成垂直吊装作业,同时设置2台SCD200/200C型高速双笼高速施工电梯完成人员和材料的运输。 在塔吊、施工电梯安装完成后,分别对其必要安全装置进行检查,验收合格后,遵照有关安全技术标准、规范、规程和使用说明书中有关规定进行操作。 施工电梯与各楼层过桥连接,并设置相应的安全防护措施。 施工电梯的使用应按有关规定进行操作,简述具体有哪些规定。

21.某18层商住楼,总建筑面积39 800 平方米,建筑高度60 m,全现浇钢筋混凝土剪力墙结构,筏板基础,脚手架采用外爬架外挂密目安全网。施工过程中,某工人由办公室去材料库房,经过施工现场时,被从10层爬架上掉下的一块重约1 kg,体积为120 mm ×120 mm×35 mm的混凝土块击中头部,安全帽被砸破约8 cm的洞,造成头部右侧骨折,后经抢救保住性命。经过现场调查发现,是由于有工人在清理10层爬架过程中不慎将混凝土块碰落,坠落至下方搭设水平安全挑网的脚手杆后弹出网外,击中在下方行走的工人。 问题 (1)试述该事故发生的原因。 (2)安全生产的六大纪律是什么? (3)项目经理在施工中应把好安全生产的哪“六关”? (4)事故隐患该如何控制? (5)建筑工程中何谓“三宝”、“四口”?

22.某装饰工程公司承接某市区一栋18层的办公大楼装饰工程,现场安排某安全员负责工地的消防安全管理,并做如下安排: (1)电焊工从事电气设备安装和气焊作业时均要求按有关规定进行操作。 (2)因施工需要搭设了临时建筑,为降低成本就地取材,用木板搭建工人宿舍。 (3)施工材料的存放、保管符合防火安全要求。 (4)现场有明显的防火宣传标志,施工现场严禁吸烟。 (5)使用明火按规定执行,专人看管,人走灭火。 该工程的消防安全管理工作比较到位,在施工全过程中未发生一起火灾。 简述施工现场用火的有关规定。

题干: 某市准备建设一座图书馆工程,建筑面积为8000平方米,预计投资约1200万元,建设工期为12个月,工程采用公开招标方式确定承包商。建设单位为节约开支,决定自行招标,并向当地的建设行政主管部门提出招标申请,得到批准,建设单位依照法定程序进行公开招标。

由于该建筑工程结构复杂,建设单位根据相关专家建议,要求参加投标单位的主体具备房建资质不得低于二级。

拟参加本项工程投标的五家单位中,A、B、E单位为房建二级资质,C单位为房建三级资质,D单位为房建一级资质,C单位的法定代表人为建设行政主管部门某主要领导的同学,经C单位法定代表人私下运作,建设单位同意让C单位和B单位组成联合体承包工程,并向B单位暗示,如果不接受此联合方案,将不考虑B单位中标。B单位无奈同意与C单位组成联合体投标承包该工程,并将部分工程交由C单位施工。后B单位和C单位联合投标成功。B与建设单位签订了《建设工程施工合同》,B和C单位也签订了联合承包工程的协议。
23.本案建设单位准备自行招标,必须满足什么条件?

24.某建筑公司承建一座办公大楼的装饰装修工程施工,其现场消防管理状况如下: (1)施工现场入口挂一“严禁烟火”的标牌。 (2)项目经理部办公室挂有安全员职责牌,写有负责消防管理的条目,无其他的消防管理资料。 (3) 3m宽的通道兼做人员、物资和消防进出使用。 (4)每层楼安防了一个灭火器,标注使用有效日期已过。 (5)施工现场的各项油漆施工正在高潮,也未见安全交底。 (6)有一电焊工操作电焊时无上岗证、用火证。 指出现场消防管理中存在的问题并纠正。

25.某港口新建一消防泵站内包含40000立方米消防水池工程,消防水池一半位于地面以下一半位于地面以上,整体钢筋混凝土板式基础,四周全现浇混凝土剪力墙,全部采用C30P12抗渗混凝土浇筑成型。由于水池在整个港口消防当中的重要地位,在混凝土自防水基础上,内部满涂涂膜防水层。混凝土配制时,搅拌站拟采用硅酸盐水泥。开工前,监理单位要求施工单位上报针对混凝土收缩裂缝的防治专项方案。混凝土浇筑完毕28d后,检测混凝土标准养护试块时发现部分试件强度不合格,比设计值略低。在监理单位、建设单位现场见证下进行结构实体强度检测,实际强度仍存在部分位置达不到设计要求值。施工单位自身技术能力比较强,经施工单位自身技术中心验算,采取在水池外围加设两道型钢箍的补强措施,并组织实施。后经设计单位验算,能够满足结构安全性能。施工完毕后,发现池壁局部存在渗漏水,经查渗水部位为原施工过程中施工缝位置。简述混凝土强度等级偏低的防治措施。

26.某政府机关在城市繁华地段建一幢办公楼。在施工招标文件的附件中要求投标人具有垫资能力,并写明:投标人承诺垫资每增加500万元的,评标增加1分。某施工总承包单位中标后,因设计发生重大变化,需要重新办理审批手续。为了不影响按期开工,建设单位要求施工总承包单位按照设计单位修改后的草图先行开工。施工中发生了以下事件: 事件一:施工总承包单位的项目经理在开工后又担任了另一个工程的项目经理,于是项目经理委托执行经理代替其负责本工程的日常管理工作,建设单位对此提出异议。 事件二:施工总承包单位以包工包料的形式将全部结构工程分包给劳务公司。 事件三:在底板结构混凝土浇筑过程中,为了不影响工期,施工总承包单位在连夜施工的同时,向当地行政主管部门报送了夜间施工许可申请,并对附近居民进行公告。 事件四:为便于底板混凝土浇筑施工,基坑四周未设临边防护;由于现场架设灯具照明不够,工人从配电箱中接出220V电源,使用行灯照明进行施工。 为了分解垫资压力,施工总承包单位与劳务公司的分包合同中写明:建设单位向总包单位支付工程款后,总包单位才向分包单位付款,分包单位不得以此要求总包单位承担逾期付款的违约责任。 为了强化分包单位的质量安全责任,总分包双方还在补充协议中约定,分包单位出现质量安全问题,总包单位不承担任何法律责任,全部由分包单位自己承担。 施工总承包单位开工是否妥当?说明理由。

27.某市科技大学新建一座现代化的智能教学楼,框架-剪力墙结构,地下2层,地上18层,建筑面积24 500 平方米,某建筑公司施工总承包,工程于2006年3月开工建设。地下防水采用卷材防水和防水混凝土两种方式结合。施工时,施工队在防水混凝土终凝后立即进行养护,养护7天后,开始卷材防水施工。卷材防水采用外防外贴法,先铺立面,后铺平面。屋面采用高聚物改性沥青防水卷材,屋面施工完毕后持续淋水1h后进行检查,并进行了蓄水检验,蓄水时间12 h。工程于2007年8月28日竣工验收。在使用至第3年发现屋面有渗漏,学校要求原施工单位进行维修处理。 问题: 1.屋面渗漏淋水试验和蓄水检查是否符合施工要求?请简要说明。 2.学校的要求原施工单位进行维修处理是否合理?为什么? 3.地下防水工程施工时哪些工作不合理?应该如何正确操作? 4.该教学楼屋面防水工程造成渗漏的质量问题可能有哪些?

题干: 海城住宅小区工程占地南北宽400m,东西长200m。有一栋高层住宅结构为28层全现浇钢筋混凝土结构,使用两台塔式起重机。工地环行道路一侧设临时用水、用电,不建现场民工住房和现场混凝土搅拌站。
28.施工平面图的设计原则是什么?

29.某工程三侧紧邻该市主要大街,另外一侧为市区内待建用地,采用公开招标的方式选择施工单位,由某中央直属企业中标承建。由于本工程地理位置的特殊性,建设工程施工现场是企业对外的“窗口”,现场安全、文明施工直接关系到公司的形象。施工现场设置了专职的保洁员,负责现场日常的清扫和保洁工作。由于担心工人宿舍内凌乱无序被路人发现,20间工人宿舍均没有在侧墙上设置窗户,全部改为墙顶玻璃采光天窗。由于工人人数众多(高峰期时现在施工工人达348人),且宿舍内净高达2.6m,所以宿舍内床铺采用双层,没有通铺,全部为单人床,且床与床间留置宽度0.8m的通道。在工人生活区内紧临宿舍依次紧挨设置食堂、浴室和厕所,食堂和浴室的污水作为厕所的冲洗用水。同时,在食堂外设置泔水池和垃圾池,均采用砖砌,四周砂浆抹灰,上铺木板覆盖,累积到一定数量时统一组织清运。简述现场文明施工管理的主要内容。

30.某办公楼工程,地下2层,地上24层,现浇混凝土框架结构,建设单位与施工总承包单位签订了施工总承包合同。在合同履行工程中,发生了如下事件: 事件一:当主体结构施工完成后,建设单位因销售需要,须对原楼层的布局分隔进行调整,所以需要对原结构进行主体结构加固,以满足建筑物结构功能要求,随即要求施工总承包按照经过审图的加固图纸进行主体结构的加固组织施工,施工总承包随后将该主体结构的加固工程分包给了符合资质要求的专业分包单位,并取得了建设单位的同意。 事件二:主体结构加固的专业分包单位因人员不够,经总承包方同意将劳务作业又分包给了符合资质要求的劳务作业单位,监理工程师在审核资料时发现情况后,认为该劳务作业单位违法,随要求其停工。 事件三:加固工程完成后,在砌筑一堵填充墙时,因考虑到后期的装饰效果,须在原来的基线处往外移5 cm,与设计沟通后,设计认为不影响使用安全,同意了施工总承包的请求,随后施工总承包单位按外移5 cm进行施工。 事件四:在装饰阶段,为满足进度要求,须加快各层顶棚抹灰、墙面抹灰和楼面抹灰的进行,其在每层的持续时间分别为2天、4天、4天。 问题: 1.事件一中的建设单位与施工总承包的做法是否正确?分别说明理由。 2.事件二中,监理工程师的做法有无不妥?说明理由。 3.事件三中,施工总承包单位的做法有无不妥?说明理由。 4.事件四中,采用成倍流水节拍计算某办公楼的粉刷抹灰工期。

31.某工程整体地下室2层、主楼地上24层、裙房地上4层,钢筋混凝土全现浇框架-剪力墙结构,填充墙为小型空心砌块砌筑。 基础为整体筏板,地下室外墙为整体剪力墙混凝土刚性防水,外加SBS卷材防水层。 平整场地结束后,施工单位立即进行了工程定位和测量放线,然后即进行土方开挖工作,整修基坑采取大放坡开挖,土方开挖至设计要求时,项目总工程师组织监理进行基坑验槽。经钎探检查,发现基坑内裙房部位存在局部软弱下卧层,项目总工召开现场会议,经协商决定采取灌浆补强,并按要求形成相关验收记录。 基坑验槽的重点是什么?本案例中基坑验槽做法是否妥当?简述理由。

题干: 某单位(甲方)与施工单位(乙方)签订了厂房建设施工合同,合同签订后乙方将厂房钢架结构安装分包给安装公司(丙方)施工,甲乙双方共同确定了施工方案和进度计划。如下图所示:

施工过程中,发生下列事件:

事件1:施工中,业主要求修改设计,使A工作停工待图0.5个月,乙方提交费用2万元。

事件2:施工中,B工作在施工现场发现文物,为保护文物现场停工,乙方向甲方提出补偿工期0.5个月和费用2万元的要求。

事件3:施工中,由于H工作施工方技术方案的错误,导致工程因质量问题而返工,工程进度拖后1个月,乙方要求顺延工期1个月,补偿费用5万元。

事件4:因丙方钢屋架制作F工作滞后,导致晚进场1个月,乙方提出索赔费用3万元,工期顺延1个月的要求。

事件5:施工中,出现台风,现场工作全部停止,为此乙方要求补偿因台风破坏现场的清理费用12000元,并给予顺延工期0.5个月。
32.上述事件中,哪些事项可以索赔?索赔的内容有哪些?

33.某建筑工程公司与某业主以《建设工程施工合同(示范文本)》签订了一项建造办公楼的工程承包合同。合同规定工程工期为220d,工程质量标准为合格,工程 价款按照月进度审核已完工程量价款的80%支付,支付至合同总价85%停止支付,剩余款项于工程竣工验收合格,双方竣工结算一致后支付。 施工中,按照施工方月申报已完工程量累计760万元,但业主仅支付了400万元。 施工中,发生了大量的设计变更,施工方及时提出变更费用的申请,并要求审核予以支付变更款项。但业主以现场审价人员配备不足,结算时再一并考虑为由予以拒绝。 工程施工后期,施工单位由于管理上原因,施工进度严重之后,业主遂要求建筑公司调整进度计划力争工程按期竣工,否则要求解除合同,另行选择其他施工单位施工。 在工程施工进度严重滞后情况下,发包人可以提出解除合同主张吗?请说明理由。
