题干:

背景资料:

某水库枢纽工程总库容1500万m3,工程内容包括大坝、溢洪道、放水洞等,大坝为粘土心强土石坝,最大坝高为35m,坝顶构造如下图所示。

施工过程中发生如下事件:

事件1:为加强工程质量管理,落实质量责任,依据《关于贯彻质量发展纲要、提升水利工程质量的实施意见》(水建管[2012]581号),项目法人要求各参见单位落实从业单位质量主体责任制等“四个责任制”。

事件2:施工单位选用振动碾作为大坝土料主要压实机具,并在土料填筑前进行了碾压试验,确定了主要压实参数。

事件3:施工单位在进行溢洪道闸墩脚手架搭设过程中,一钢管扣件从5m高的空中落下,砸中一工人头部,造成安全帽破裂致工人重伤,经抢救无效死亡。事故调查组认为安全帽存在质量问题,要求施工单位提供安全帽出厂的证明材料。


1.事件2中施工单位应确定的主要压实参数包括哪些?

题干: 某水电站工程建设项目,基础处理采用混凝土灌注桩,主体工程为河床式电站。建设单位通过公开招标选择某监理单位承担施工监理任务。因该工程涉及基础处理、电站土建施工和机电安装工程,建设单位对工程发包提出了两种方案:一种是采用总承包模式,即由电站土建单位总承包,基础处理和机电安装列入总承包范围再进行分包。另一种是采用平行发包模式,即对基础处理、电站土建施工、机电安装工程进行发包。机电安装工程中的发电机组由建设单位选定的供应单位负责运抵施工现场。
2.如果现场检查出发电机组不合格或发电机生产厂家延期供货,对正常施工进度造成影响,试指出在上述两种发包模式下可能会出现哪些主体之间的索赔。

题干: 某水闸建设工程项目,建设单位经公开招标后与施工单位签订了工程施工承包合同,施工承包合同规定,水闸的启闭机设备由建设单位采购,其他建筑材料由施工单位采购。同时,建设单位与监理单位签订了施工阶段监理合同。建设单位为了确保水闸施工质量,经与设计单位商定,在设计文件中标明了水泥的规格、型号等技术指标,并指定了生产厂家。施工单位在工程中标后,与生产厂家签订了购货合同。为了在汛期来临之前完成水闸的基础工程施工,施工单位采购的水泥进场时,未经监理机构许可就擅自投入施工使用。监理机构在对浇筑而成的第一块闸底板进行检查时,发现水泥的指标达不到要求,监理机构便通知施工单位该批水泥不得使用。施工单位要求水泥厂家将不合格的水泥退换,厂家认为质量没有问题,若要退货,施工单位应支付退货运费,施工单位不同意支付,厂家要求建设单位在施工单位的应付工程款中扣除上述费用。
3.施工单位要求退换该批水泥是否合理?为什么?

题干: 某水库除险加固工程内容有:
(1)溢洪道的闸墩与底板加固,闸门更换;
(2)土坝黏土灌浆、贴坡排水、护坡和坝顶道路重建。施工项目部根据合同工期、设备、人员、场地等具体情况编制了施工总进度计划,形成的时标网络图如下图所示(单位:d)。
施工中发生如下事件:
事件1:由于发包人未能按期提供场地,A工作推迟完成,B、G工作第25天末才开始。
事件2:C工作完成后发现底板混凝土出现裂缝,需进行处理,C工作实际持续时间为77 d。
事件3:E工作施工过程中吊装设备出现故障,修复后继续进行,E工作实际持续时间为17 d。
事件4:D工作的进度情况见下表。
4.除A、C、E工作外,其他工作均按计划完成,计算工程施工的实际工期;承包人可向发包人提出多少天的延期要求?

题干: 某水工建筑工程,现浇桥面板跨度为10 m。
为方便事故,加快施工进度,施工单位在未经复核的情况下,当现浇桥面板混凝土强度达到设计强度的70%时即拆除脚手架及承重模板。一辆特重起重机在桥上进行吊装作业时,桥面发生坍塌,造成3人死亡,直接经济损失300万元。事故发生后,施工单位按项目管理权限及时向当市水行政主管部门进行了报告,并在当地政府的统一指导下。迅速组建“事故现场应急处置指挥机构”负责现场应急救援和统一领导与指挥。
5.事故发生后,施工单位上报程序有无不妥之处?并简要说明理由。

6.     某水利水电施工承包商与业主签订了一份堤防工程施工合同,合同约定工期为68天,承包商工期每提前1天获奖励2000元,每拖后1天支付违约金3000元。承包商提交的施工网络进度计划如下图所示,该计划得到业主代表的认可。          在实际施工过程中发生了如下事件:     事件1:业主未能按时提供全部施工场地,使A、B两项工作的作业时间分别延长了3天和2天,造成这两项工作分别窝工8和10个工日。工作C未受影响。     事件2:在工作D施工时,主要施工设备出现故障,停工检修2天,造成窝工20个工日。     事件3:在工作E施工时,由于业主提供的主要材料不合格,造成返工,拆除用工30个工日,机械设备闲置3个台班,闲置台班单价为300元,材料费损失2万元,因拆除重新施工使作业时间延长3天。     事件4:在工作F施工时,因设计变更,造成施工时间增加2天,多用人工15个工日,增加其他费用1万元。     问题:

7.某穿堤建筑物施工招标,A、B、C、D四个投标人参加投标。招标投标及合同执行过程中发生了如下事件: 事件1:经资格预审委员会审核,本工程监理单位下属的具有独立法人资格的D投标人没能通过资格审查。A、B、C三个投标人购买了招标文件,并在规定的投标截止时间前递交了投标文件。 事件2:评标委员会评标报告以C投标人的投标报价有如下评估:C投标人的工程量清单“土方开挖(土质级别Ⅱ级,运距50m)”项目中,工程量2万m3与单价500元/m3的乘积与合价10万元不符。工程量无错误。故应进行修正。 事件3:招标人确定B投标人为中标人,预付款为合同价的10%,保留金按当月工程进度款5%的比例扣留。施工期为1个月,经监理单位确认有月进度款为100万元。 事件4:根据地方政府美化城市的要求,设计单位修改了建筑设计。修改后的施工图纸未能按时提交,承包人据此提出了有关索赔要求。 事件4中,指出承包人提出索赔的要求是否合理并简述理由。

题干: 某混凝土重力坝工程包括左岸非溢流坝段、溢流坝段、右岸非溢流坝段、右岸坝肩混凝土刺墙段。最大坝高43m,坝顶全长322m,共17个坝段。该工程采用明渠导流施工。坝址以上流域面积610.5平方千米,属于亚热带暖湿气候区,雨量充沛,湿润温和。平均气温比较高,需要采取温控措施。其施工组织设计主要内容包括:

(1)大坝混凝土施工方案的选择。

(2)坝体的分缝分块。根据混凝土坝型、地质情况、结构布置、施工方法、浇筑能力、温控水平等因素进行综合考虑。

(3)坝体混凝土浇筑强度的确定。应满足该坝体在施工期的历年度汛高程与工程面貌。在安排坝体混凝土浇筑工程进度时,应估算施工有效工作日,分析气象因素造成的停工或影响天数,扣除法定节假日,然后再根据阶段混凝土浇筑方量拟定混凝土的月浇筑强度和日平均浇筑强度。

(4)混凝土拌合系统的位置与容量选择。

(5)混凝土运输方式与运输机械选择。

(6)运输线路与起重机轨道布置。门、塔机栈桥高程必须在导流规划确定的洪水位以上,宜稍高于坝体重心,并与供料线布置高程相协调,栈桥一般平行于坝轴线布置,栈桥桥墩应部分埋入坝内。

(7)混凝土温控要求及主要温控措施。
8.混凝土拌合设备生产能力主要取决于哪些因素?

9.某堤防工程项目,施工总承包单位编制了施工组织设计和施工进度计划,经监理单位批准后执行。 在工程投标和施工阶段,施工单位编制的施工组织设计应当包括哪些内容?

题干: 南方某以防洪为主,兼顾灌溉、供水和发电的中型水利工程,需进行扩建和加固,其中两座副坝(1#和2#)的加固项目合同工期为8个月,计划当年11月10日开工。副坝结构型式为黏土心墙土石坝。项目经理部拟定的施工进度计划如下图所示。
说明:1.每月按30 d计,时间单位为d;2.日期以当日末为准,如11月10月开工表示11月10日末开工。
实施过程中发生了如下事件:
事件1:按照12月10日上级下达的水库调度方案,坝基清理最早只能在次年1月25日开始。
事件2:按照水库调度方案,坝坡护砌迎水面施工最迟应在次年5月10日完成。
坝坡迎水面与背水面护砌所需时间相同,按先迎水面后背水面顺序安排施工。
事件3:“2#副坝填筑”的进度曲线如下图所示。
事件4:次年6月20日检查工程进度,1#、2#副坝坝顶道路已完成的工程量分别为3/5、2/5。
10.根据6月20日检查结果,分析坝顶道路施工进展状况;若未完成的工程量仍按原计划施工强度进行,分析对合同工期的影响。

题干: 某混凝土重力坝工程包括左岸非溢流坝段、溢流坝段、右岸非溢流坝段、右岸坝肩混凝土刺墙段。最大坝高43m,坝顶全长322m,共17个坝段。该工程采用明渠导流施工。坝址以上流域面积610.5平方千米,属于亚热带暖湿气候区,雨量充沛,湿润温和。平均气温比较高,需要采取温控措施。其施工组织设计主要内容包括:

(1)大坝混凝土施工方案的选择。

(2)坝体的分缝分块。根据混凝土坝型、地质情况、结构布置、施工方法、浇筑能力、温控水平等因素进行综合考虑。

(3)坝体混凝土浇筑强度的确定。应满足该坝体在施工期的历年度汛高程与工程面貌。在安排坝体混凝土浇筑工程进度时,应估算施工有效工作日,分析气象因素造成的停工或影响天数,扣除法定节假日,然后再根据阶段混凝土浇筑方量拟定混凝土的月浇筑强度和日平均浇筑强度。

(4)混凝土拌合系统的位置与容量选择。

(5)混凝土运输方式与运输机械选择。

(6)运输线路与起重机轨道布置。门、塔机栈桥高程必须在导流规划确定的洪水位以上,宜稍高于坝体重心,并与供料线布置高程相协调,栈桥一般平行于坝轴线布置,栈桥桥墩应部分埋入坝内。

(7)混凝土温控要求及主要温控措施。
11.大坝水工混凝土浇筑的运输方案有哪些?本工程采用哪种运输方案?

题干: 某水电站工程建设项目,基础处理采用混凝土灌注桩,主体工程为河床式电站。建设单位通过公开招标选择某监理单位承担施工监理任务。因该工程涉及基础处理、电站土建施工和机电安装工程,建设单位对工程发包提出了两种方案:一种是采用总承包模式,即由电站土建单位总承包,基础处理和机电安装列入总承包范围再进行分包。另一种是采用平行发包模式,即对基础处理、电站土建施工、机电安装工程进行发包。机电安装工程中的发电机组由建设单位选定的供应单位负责运抵施工现场。
12.如果现场检查出发电机组不合格或发电机生产厂家延期供货,对正常施工进度造成影响,试指出在上述两种发包模式下可能会出现哪些主体之间的索赔。

题干: 某大型水库枢纽工程由大坝、电站、泄洪隧洞、引水发电隧洞。溢洪道组成,大坝为黏土心墙砂壳坝。该枢纽工程除险加固的主要工程内容有:
①坝基帷幕灌浆;
②坝顶道路拆除重建;
③上游护坡拆除重建(▽ 66.5~▽100.0 m);
④上游坝坡石渣料帮坡(▽ 66.5~▽ 100.0 m);
⑤引水发电隧洞加固;
⑥泄洪隧洞加固;
⑦黏土心墙中新建混凝土截渗墙;
⑧溢洪道加固;
⑨下游护坡拆除重建。

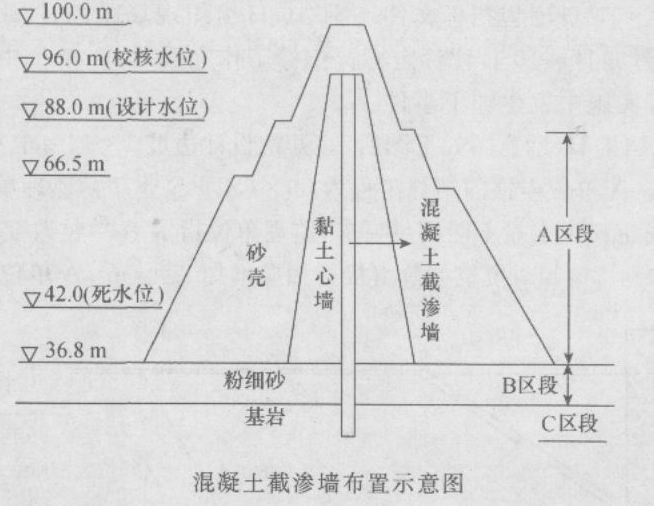

水库枢纽工程主要特征水位、坝顶和坝底高程详见附图。泄洪隧洞和引水发电隧洞进口底高程分别为42.0m、46.0 m,溢洪道底板高程为82.0m。根据设计要求,施工期非汛期库水位为66.0m,施工期汛期最高库水位为80.0 m,截渗墙施工时上游坝坡石渣料帮破需要达到的最低高程为81.0m。
工程总工期为20个月,自2007年10月1日至2009年5月31日,汛期为7~9月份。考虑发电和灌溉需要,引水发电隧洞加固必须在2008年4月30日前完成;为保证工期,新建混凝土截渗墙必须安排在第一个非汛期内完成。本工程所用石渣料及抛石料场距工程现场5.6 km,石渣料帮坡设计干密度为2.0 g/立方厘米,孔隙率为26%。河床段坝基为厚8.0m的松散~中密状态的粉细砂,下卧裂隙发育中等的基岩,混凝土截渗墙厚度0.8 m,入基岩深度2.0 m,如下图所示。基岩帷幕灌浆按透水率不大于5 Lu控制。
工程建设过程发生如下事件:

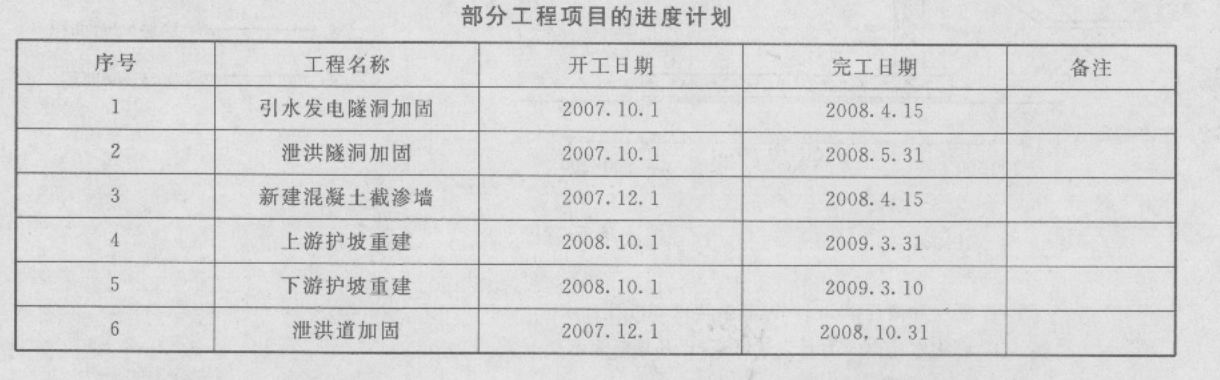

事件1:施工单位编制了总进度计划,其中部分工程项目的进度计划见下表。
事件2:本水库枢纽工程共分为1个单位工程,9个分部工程,9个分部工程质量全部合格,其中6个分部工程质量优良,主要分部工程质量全部优良,且施工中未发生过较大质量事故,外观质量得分率为82%。单位工程施工质量检验与评定资料齐全。工程施工期和运行期,单位工程观测资料分析结果符合国家和行业技术标准以及合同约定的标准要求,该单位工程质量等级评定为优良。
13.根据《水利水电工程施工质量检验与评定规程》(SL 176-2007),指出并改正事件2中关于单位工程质量等级评定的不妥之处,并说明理由。

14.      (一)      某水闸工程,项目法人通过招标投标,将该工程承包给一家施工单位,双方签订了施工总承包合同。该施工总承包单位将闸门的制作安装工程分包给另一施工企业,并签订了分包合同。     水闸主体结构施工过程中,施工单位在进行水闸混凝土工程施工时,先浇筑浅部位的混凝土,后浇筑深部外的混凝土。     在施工过程中,由于施工人员的工作失误,造成水闸混凝土工程塌落事故,工程不能正常使用,事故处理所需2个月时间。     [问题](一)

题干: 某水利水电工程施工企业在对公司各项目经理部进行安全生产检查时发现如下情况:情况1:公司第一项目经理部承建的某泵站工地,在夜间进行泵房模板安装作业时,由于部分照明灯损坏,安全员又不在现场,一木工身体状况不佳,不慎从12 m高的脚手架上踩空直接坠地死亡。情况2:公司第二项目经理部承建的某引水渠道工程,该工程施工需进行浅孔爆破。现场一仓库内存放有炸药、柴油、劳保用品和零星建筑材料,门上设有“仓库重地、闲人免进”的警示标志。情况3:公司第三项目经理部承建的是某中型水闸工程,由于工程规模不大,项目部未设立安全生产管理机构,仅由各生产班组组长兼任安全生产管理员,具体负责施工现场的安全生产管理工作。
15.指出情况3在安全生产管理方面存在的问题,并说明理由。

题干:


某综合利用水利枢纽工程位于我国西北某省,枯水期流量很少;坝型为土石坝,黏土心墙防渗;坝址处河道较窄,岸坡平缓。工程中的某分部工程包括坝基开挖、坝基防渗及坝体填筑,该分部工程验收结论为“本分部工程划分为80个单位工程,其中合格30个,优良50个,主要单位工程、重要隐蔽工程及关键部位的单元工程质量优良,且未发生过质量事故;中间产品质量全部合格,其中混凝土拌和物质量达到优良,故本分部工程优良。
16.” 大坝施工前碾压实验主要确定哪些压实参数?施工中坝体与混凝土泄洪闸连接部位的填筑,应采取哪些措施保证填筑质量?

17.      (二)      某综合利用水利枢纽工程位于我国西北某省,枯水期流量很少;坝型为土石坝,黏土心墙防渗;坝址处河道较窄,岸坡平缓。     工程中的某分部工程包括坝基开挖、坝基防渗及坝体填筑,该分部工程验收结论为“本分部工程划分为80个单位工程,基中合格30个,优良50个,主要单位工程、重要隐蔽工程及关键部位的单元工程质量优良,且未发生过质量事故;中间产品质量全部合格,其中混凝土拌和物质量达到优良,故本分部工程优良。”     [问题](二)

题干: 淮江湖行洪区退水闸为大(1)型工程,批复概算约3亿元,某招标代理机构组织了此次招标工作。在招标文件审查会上,专家甲、乙、丙、丁、戊分别提出了如下建议:
甲:为了防止投标人哄抬报价,建议招标文件规定投标报价超过标底5%的为废标。
乙:投标人资格应与工程规模相称,建议招标文件规定投标报价超过注册资本金5倍的为废标。
丙:开标是招标工作的重要环节,建议招标文件规定投标人的法定代表人或委托代理人不参加开标会的,招标人可宣布其弃权。
丁:招标由招标人负责,建议招标文件规定评标委员会主任由招标人代表担任,且评标委员会主任在投标人得分中所占权重为20%,其他成员合计占80%。
戊:地方政府实施的征地移民工作进度难以控制,建议招标文件专用合同条款中规定,由于地方政府的原因未能及时提供施工现场的,招标人不承担违约责任。
招标文件完善后进行看发售,在规定时间内,投标人递交了投标文件。其中,投标人甲在投标文件中提出将弃渣场清理项目进行分包,并承诺严格管理分包单位,不允许分包单位再次分包,且分包单位项目管理机构人员均由本单位人员担任。经过评标、定标、该投标人中标,与发包人签订了总承包合同,并与分包单位签订了弃渣场清理项目分包合同,约定单价12.88元/立方米,相应的单价分析见下表。
18.分包单位项目管理机构设置,哪些人员必须是分包单位本单位人员?本单位人员必须满足的条件有哪些?
