1.为加强公路建设市场管理,规范公路建设市场秩序,保证公路工程质量,促进公路建设市场健康发展,《公路建设市场管理办法》对公路建设市场主体包括的范围、市场主体行为管理等作出了相关规定。公路建设项目法人申请施工图设计文件审批应当向相关的交通主管部门提交哪些材料?

题干: 某施工单位承接了一段长30km的沥青混凝土路面施工改建任务,路面结构为:6cm厚AC—20下面层摊铺、5cm厚AC—16中面层摊铺、4cm厚SBS改性沥青SMA上面层摊铺。其中基层采用厂拌水泥稳定碎石,基层厚40cm,分两层施工。底基层为18cm厚的14%石灰稳定土。
施工过程中发生如下事件:
事件1:项目部材料采购部门拟按工程量清单→材料供应计划→材料用量计划→材料用款计划→材料采购计划的顺序进行材料计划管理。该项目在施工过程中,项目部有关部门通过资料分析,发现混凝土工程的实际成本比计划成本增加较多,主要原因是砂、碎石材料成本的增加。但有关资料表明,砂、碎石的购人原价与施工预算时的价格一致。

事件2:水泥稳定碎石施工工艺如下图所示。
事件3:其中水泥稳定碎石部分路段采用两幅施工,纵缝采用斜缝连接;同日施工的两个工作段接缝处,要求前一段拌合整修后,留5~8m不进行碾压,作为后一段摊铺部分的高程基准面,后段摊铺完成后立即碾压以消除缝迹。二灰基层施工完毕后,且在面层施工前,检测了如下项目:弯沉、压实度、平整度、纵断高程、宽度、横坡、回弹模量,以评定该分项工程质量。
事件4:为保证施工人员和车辆安全,分幅施工条件下,项目部采取了一系列安全管理措施,设置了安全标志。
2.改正事件3中接缝处理中错误的做法。

题干: 某高速公路第五施工合同段地处城郊,主要工程为路基填筑施工。其中K48+010~K48+328段原为路基土方填筑,因当地经济发展和交通规划需要,经各方协商,决定将该段路基填筑变更为(5×20m+3×36m+5×20m)预应力钢筋混凝土箱梁桥,箱梁混凝土标号为C40。变更批复后,承包人组织施工,上部结构采用满堂式钢管支架现浇施工,泵送混凝土。支架施工时,对预拱度设置考虑以下因素:
(1)卸架后上部构造本身及活载一半所产生的竖向挠度;
(2)支架在荷载作用下的弹性压缩挠度;
(3)支架在荷载作用下的非弹性压缩挠度;
(4)由混凝土收缩及温度变化而引起的挠度。
根据设计要求,承包人对支架采取了预压处理,然后立模、普通钢筋制作、箱梁混凝土浇筑、采用气割进行预应力筋下料;箱梁采用洒水覆盖养生;箱梁混凝土强度达到规定要求后,进行孔道清理、预应力张拉压浆,当灰浆从预应力孔道另一端流出后立即终止。箱梁现浇施工正值夏季高温,为避免箱梁出现构造裂缝,保证箱梁质量,施工单位提出了以下三条措施:
(1)选用优质的水泥和骨料;
(2)合理设计混凝土配合比,水灰比不宜过大;
(3)严格控制混凝土搅拌时间和振捣时间。
3.预应力筋下料工艺是否正确?说明理由。说明预应力张拉过程中应控制的指标,并指出主要指标。

题干: 某施工单位与建设单位签订了路基工程施工承包合同,包括桥涵两座和路基填筑工程,合同工期390天,合同总价5000万元。
施工前施工单位向工程师提交了施工组织设计和施工进度计划。该工程在施工过程中发生了如下情况:
(1)因地质勘探报告不详,出现图纸中未标明的地下障碍物,处理该障碍物导致A工作持续时间延长10天,增加人工费2万元、材料费4万元、机械费3万元。
(2)基坑开挖时因边坡支撑失稳坍塌,造成B工作持续时间延长15天,增加人工费1万元、材料费1万元、机械费2万元。
(3)因不可抗力而引起施工单位的供电设施发生火灾,使工作C持续时间延长10天,增加人工费1.5万元、其他损失费用5万元。

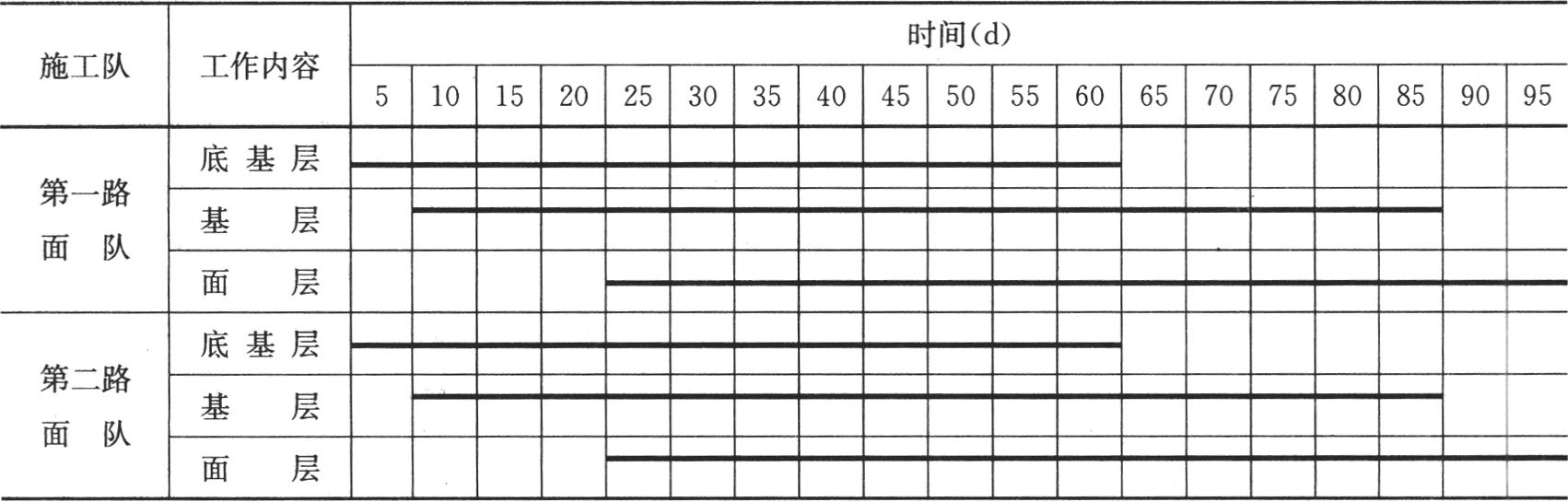

(4)桥梁结构施丁阶段因建设单位提出工程变更,导致施工单位增加人工费4万元、材料费6万元、机械费5万元,工作E持续时间延长30天。
针对上述情况,施工单位按程序提出了工期索赔和费用索赔,编写了索赔报告。
施工过程中还发生了如下事件:
事件1:项目部在路基填筑前,委托有资质的试验室进行了标准击实试验,报项目技术负责人批准后实施。
事件2:路基分层填筑时,施工单位在检验了有关指标后并经专业监理工程师验收后进行上一层的填筑,后总监对压实度指标有怀疑,要求施工单位重新取样检验,经重新检验后不合格。施工单位向监理工程师提出,分层填筑经过了专业监理工程师的验收,现在检验不合格是监理工程师失职造成的,要求监理单位给予工期和费用索赔。
4.事件2中施工单位的要求是否正确?说明理由。

题干: 某三跨预应力混凝土连续刚构桥,跨度为90m+155m+90m,箱梁宽14m,底板宽7m,箱梁高度由根部的8.5m渐变到跨中的3.5m,根据设计要求,0号块混凝土为托架浇筑,然后拼装挂篮,用悬臂浇筑法对称施工,挂篮采用自锚式桁架结构。施工单位根据该桥的特点,制定了详细的施工流程,其中对箱梁悬臂浇筑阶段的主要施工工序如下:
(1)在两主墩的两侧安装托架并预压,架立模板,绑扎0号块钢筋,浇筑混凝土并张拉预应力筋;
(2)拼装挂篮,用堆载法预压挂篮,以消除挂篮的非弹性变形;
(3)按设计标高值加预加抬高量值架立模板、绑扎钢筋、浇筑各个节段的箱梁混凝土;张拉预应力筋;
(4)拆除模板,移动挂篮,开始下一个节段的施工;
(5)在整个悬臂浇筑过程中,定时进行箱梁节段标高的测量,以及应力和温度的观测,整个测量完全满足设计和施工技术规范的要求。
5.张拉完预应力筋后能否开始做下一节段的施工?为什么?

题干: 某高速公路跨江特大桥项目,中标价2.49亿元,主桥为(105+180+105)m预应力混凝土连续箱梁刚构桥,两岸引桥均为40m预制T梁,南岸16孔,北岸20孔,均为4孔一联先简支后连续结构。设计通航水位+12.30m,该标高对应的河面宽460m,主墩处水深6.2~8.6m。由于有通航要求和受流凌影响,所以不准搭设施工便桥。主桥主墩采用φ2.0m钻孔桩基础,低桩承台,矩形空心墩,墩高34~38m。每个承台20根桩,承台长30m,宽20m,厚4.5m,所需混凝土由现场制备,引桥采用钻孔桩基础,圆柱墩,设系梁和盖梁,墩高8~28m,平均高度25m,地势起伏较大。施工单位进场后,经实地考查和校对设计文件,编制了施工组织设计。
项目经理部设立了安全机构,配备了3名持有交通部颁发的《安全生产考核合格证书》的专职安全生产管理人员。机务部检查确认施工船只证照齐全,船机性能良好,船员满员且持证上岗,能满足施工要求,报项目经理批准后,随即开始水上钻孔桩平台打桩作业。项目经理部为保证钻孔桩质量,设置了钻孔桩质量控制关键点:
(1)桩位坐标控制;
(2)护筒埋深控制;
(3)泥浆浓度控制;
(4)桩底贯入度控制;
(5)护筒内水头高度控制;
(6)导管接头质量检查与水下混凝土浇筑质量。
施工单位进场后,业主另外又委托其施工进场道路,并约定只按实际发生的工程费支付进场道路直接费,其他工程费的综合费率为10%,其中安全文明施工措施费1%,雨期施工增加费1万元(费率1%),进场道路完工后,经监理工程师核实确认,施工机械使用费20万元,材料费70万元。
在1#主墩钻孔桩开钻前夕,承包人接到监理工程师指令:石油部门要在墩位处补充调查地下石油管线,要求1#主墩停止钻孔桩施工3天,监理工程师根据机械设备进退场申请单和现场核实,确认有两台钻机停工,其中一台为租赁,其分摊进退场费用后的实际租赁费2000元/天;另一台为自有,投标报价为台班费1600元,停置费1000元/天,利润率7%。
6.列式计算施工单位施工进场道路可获得的直接费。

题干: 某施工单位中标承担了某路段高速公路收费系统的施工,该路段设计车速为100km/h,有8处互通立交,其中2处互通立交连接其他高速公路,其余6处连接地方道路。全线设一个监控、通信、收费分中心,6个收费站,采用封闭式半自动收费方式,并且纳入全省高速公路联网收费。
收费车道计算机系统具有按车道操作流程正确工作、对车道设备的管理与控制、设备状态自检并将故障信号实时上传等功能。设计文件要求货车不称重而按载重吨位分型收费,但是在招标文件中要求收费应用软件应满足货车计重收费的需要。签订合同10天后,业主正式书面告知施工单位,本路段要增加货车计重收费系统,并且提供了原设计单位收费系统变更的相应图纸和说明,其涉及的变更未超过批准的建设规模。业主请施工单位组织实施。
7.项目变更为釆用货车计重收费方式时,出口车道应增加哪些设备?

题干: 某高速公路设计车速120km/h,路面面层为三层式沥青混凝土结构。施工企业为公路交通大型企业专业施工队伍,设施精良。为保证工程施工质量,防治沥青路面施工中沥青混合料摊铺时发生离析、沥青混凝土路面压实度不够、平整度及接缝明显,施工单位在施工准备、沥青混合料的拌合、沥青混合料的运输、沥青混合料的摊铺、沥青混合料的压实、接缝的处理等方面做了如下工作:
(1)选用经试验合格的石料进行备料,严格对下承层进行清扫,并在开工前进行试验段铺筑;
(2)沥青混合料的拌合站设置试验层,对沥青混合料及原材料及时进行检验,拌合中严格控制集料加热温度和混合料的出厂温度;
(3)根据拌合站的产量和运距,合理安排运输车辆,确保运输过程中混合料的质量;
(4)设置两台具有自动调节摊铺厚度及找平装置的高精度沥青混凝土摊铺机梯进式施工,严格控制相邻两机的间距,以保证接缝的相关要求;
(5)压路机采用两台双轮双振压路机及2台16t胶轮压路机组成,严格控制碾压温度及碾压重叠宽度;
(6)纵缝采用热接缝,梯进式摊铺,后摊铺部分完成,立即骑缝碾压,以除缝迹,并对接缝做了严格控制。
8.若出厂的混合料出现花白料,请问在混合料拌合中可能存在什么问题?

题干: 某施工单位承接了南方一座双向四车道分离式隧道施工,该隧道穿越一向斜构造。该隧道全长4279m,最大埋深1049m,单孔隧道净空宽度9.14m,单孔净空高度6.98m。两洞口处设有明洞,边坡较稳定。
施工单位结合该隧道的特点进行了施工组织设计,其中:
(1)为了获得良好的光面爆破效果,采取了以下措施:
①适当加密辅助眼;
②光面爆破层厚度一般取50~90cm;
③光面爆破的炸药宜采用低猛度、低爆速炸药。在炮眼底部,为了克服底岩石的夹制作用,应改为高爆速炸药。
(2)为防止地表水危及隧道施工安全,进洞50m左右后,开始做洞口工程,洞口支护时,支护面至开挖面的距离拟定为10m。
(3)为满足防尘要求,项目部采取了“湿式凿岩标准化、个人防护普遍化”。
(4)施工单位严格按照新奥法施工的程序进行,并对锚喷混凝土的质量进行如下检查:
①喷射混凝土抗压强度检查;
②喷层与围岩粘结情况的检查;③喷层厚度检查。
(5)经过浅埋暗挖段时,加强排水,采用内燃抽水机抽水,优先采用全断面法开挖。
9.第(3)条措施中,隧道防尘措施不完整,请补充。

题干: 某市外环路全长51.4km,其中,北外环路总长10.56km,规划路面宽度为50m,路基平均填土高度13m。该路段因沿黄河大堤,地下水位高(现有黄河河床标高比路面设计高程高出2~3m),而且处于雨期积水地区,土质大部分为黄河粉砂土,少量粉质粘土,全线均为软弱路基地段(地基承载力平均10~80kPa)。因此,设计单位与施工单位共同研究,依据当地材料状况、施工条件与工期要求,采用以下软土地基的处理方法:
(1) 土工织物铺垫。K1 + 780~K1 + 980,长200m路段地下水位高,土质差,苇根很多而深,采用带眼双面胶无纺布(150~200g/平方米,抗拉强度为2050kN/m)铺垫。
(2) K6+200~K6+350,长150m,位于黄河沉砂池上,粉砂土质、含水量大,地下水位高,采用孔深1~1.2m,间距60cm,梅花形摆排的灰砂桩挤密。灰砂桩施工时工艺程序如下:平地→φ12铁杆掏孔→加料(生石灰块+水泥+大粒黄砂)→捣实。
10.灰砂桩施工时工艺程序是否完备?如果不完备请写出完备的工艺程序。

题干: 某公路隧道为单洞双向行驶两车道隧道,全长4279m,最大埋深1049m。隧道净空宽度9.14m,净空高度6.98m,净空面积为56.45平方米。该隧道其围岩主要为弱风化硬质页岩,属Ⅳ~Ⅴ级围岩,稳定性较差。根据该隧道的地质条件和开挖断面宽度,承包人拟采用台阶分部法施工。隧道开挖过程中,由于地下水发育,洞壁局部有股水涌出,特别是断层地带岩石破碎,裂隙发育,涌水更为严重。施工中采取了超前围岩预注浆堵水,在该隧道施工过程中还进行了监控量测,并指导二次衬砌的施作。
11.根据背景材料,二次衬砌的施作应在什么条件下才能进行?

12.某二级公路全长68.53km,施工期气候干燥,气温较低。全路段的土质有粉质黏土、砂性土、重黏土,但当地石灰产量很多。设计单位根据相关情况在路面结构设计中采用了石灰稳定土无机结合料基层,面层为沥青混凝土。施工单位采用路拌法施工基层。为了保证石灰稳定土基层的强度,施工单位对土质进行了改善,施工中还对压实度进行了控制,在沥青混凝土面层施工前,发现在K30+500~K37+800段已成型的石灰稳定基层表面产生大量裂缝。简述石灰稳定土基层裂缝主要防治措施。

题干: 某高速公路左右线隧道,洞口间距42m,左线长3316m,右线长3200m,隧道最大埋深460m,净空宽度9.64m,净空面积为58.16平方米,设计车速100km/h,开工日期为2008年7月,2010年7月竣工。
该地段地质条件复杂,勘探表明其围岩主要为弱风化硬质页岩,属Ⅳ~Ⅴ级围岩,稳定性差。由于地下水发育,特别断层地带岩石破碎,裂隙发育,为保证施工安全,施工单位在该隧道施工中采用了超前地质预报,并进行监控量测。根据该隧道的地质条件和开挖断面,施工单位
在施工组织设计中拟采用三台阶法施工,左线隧道施工工序划分如下图所示。

针对开挖时右侧围岩相对左侧围岩较弱的特点,施工单位拟按①→②→③→④→⑤→⑥→⑦→⑧→⑨→⑩→⑾→⑿→⒀→⒁顺序组织施工。
2009年6月6日上午,隧道开挖时,量测人员在处理量测数据中,发现“周边位移一时间曲线”出现反弯点。但未及时告知作用班组潜在危险,当日下午发生较大塌方,当场死亡5人,重伤12人,经补报并核实,截止2009年7月6日,确认累计死亡人达10人。
事故发生后,施工单位根据交通运输部对隐患排查治理提出的“两项达标”、“四项严禁”、“五项制度”的总目标,认真总结事故教训,开展了安全生产事故隐患排查治理活动,编制了安全专项方案和应急救援预案,尤其注重落实“五项制度”中的“施工现场危险告知制度”。
13.背景资料中提及的“施工现场危险告知制度”包括哪些内容?

14.某一标段公路工程项目,采用工程量清单方式结算。按合同规定工程量计量组织形式,采用监理工程师与承包人共同计量,即在进行计量前,由监理工程师通知承包人计量的时间与工程部位,然后由承包人派人同监理工程师共同计量,计量后双方签字认可。在工程计量开始之前,监理工程师与承包方有关人员共同研究了工程计量的可能方法及工程变更后合同价款的确定方法。变更后合同价款的确定方法有哪些?

题干: 某公路隧道长2800m,穿越的岩层主要由泥岩和砂岩组成,设计采用新奥法施工,分部法开挖,复合式衬砌,洞口段由于洞顶覆盖层较薄,岩隙发育。开挖中地表水从岩石裂隙中渗入洞内,施工单位严格按照新奥法施工的程序进行施工,并对锚喷混凝土的质量进行了:(1)喷射混凝土抗压强度检查;(2)喷层与围岩粘结情况的检查;(3)喷层厚度检查。
15.根据背景材料,分部开挖法的优缺点有哪些?

题干: 某高速公路N合同段路基工程施工,工期18个月,其中K23+200~K32+200路段以填方为主,合同段附近地表土主要是高液限黏土(液限值在38~49之间),在较远地带分布有膨胀土、沼泽土、盐渍土、有机土、粉土、砂性土等。出于控制造价的考虑,业主要求就地取材。为此,施工单位针对高液限土填筑路堤做了试验路段,以确定其最大干密度和松铺厚度等指标。
场地清理完毕后,对路基横断面进行测量放样,动力触探,并绘制出横断面图,提交监理工程师复测,确认后开始填筑路基。
施工单位严格按照试验路段提供的数据指导施工,经过2个月的填筑,发现按试验路段数据控制施工,施工周期K(每层的填筑周期超过5d,在雨期,填筑周期达到15d以上),无法满足工期要求。业主在了解情况后,书面要求监理工程师指示施工单位在半个月后变更路堤填料,经过现场考查并征得监理工程师同意和设计单位确认后,选择了粉土与砂性土两种路堤填料,施工单位随即组织施工,在路堤施工中,采用一层粉土,一层砂性土交错分层水平填筑,每层压实厚度22cm左右;碾压时,采用纵向分行进行,直线段由中间向两边,曲线段由外侧向内侧的方式进行碾压。
由于变更后取用的路堤填料需增加较长运距,而在合同中没有该变更的价格,整个工程完工后,施工单位向业主提出了变更工程价款的报告。
16.根据公路工程变更后合同价款的确定方法,结合背景资料,填料变更的变更价款应如何确定?

题干: 某路桥施工企业中标承包某一级公路H合同段的路基施工。其中:K20+000~K21+300为填方路段,路线经过地带为旱地,原地面横坡平缓,该路段填方53000立方米;K21+320~K21+700为挖方路段,表面土质为砂性土,下为风化的砂岩,其强度为14MPa左右,该路段挖土方55000立方米,挖石方6100立方米;K21+720~K26+000为半填半挖路段,土石方基本平衡。沿线未发现不良地质路段。
17.本合同段内进行土石方调配后还多余的土方、石方数量有多少?

题干: 某高速公路设计车速120km/h,路面面层为三层式沥青混凝土结构。施工企业为保证工程施工质量,在施工中做了如下工作:
(1)选用经试验合格的石料进行备料,严格对下承层进行清扫,并在开工前进行实验段铺筑;
(2)沥青混合料的拌合站设置试验层,对沥青混合料及原材料及时进行检验,拌合中严格控制集料加热温度和混合料的出厂温度;
(3)设置两台具有自动调节摊铺厚度及找平装置的高精度沥青混凝土摊铺机梯进式施工,严格控制相邻两机的间距,以保证接缝的相关要求;
(4)压路机采用两台双轮双振压路机及两台16t胶轮压路机组成,严格控制碾压温度及碾压重叠宽度。
18.沥青混合料铺筑试验段的主要目的是什么?

19.某桥梁3号墩为桩承式结构,承台体积约为200立方米,承台基坑开挖深度为4m,原地面往下地层依次为:0~50cm腐殖土,50~280cm黏土,其下为淤泥质土,地下水位处于原地面以下100cm。根据该桥墩的水文地质,施工单位在基坑开挖过程中采取了挡板支撑的加固措施,防止边坡不稳造成塌方;在挖除承台底层松软土、换填10~30cm厚砂砾土垫层、使其符合基底的设计标高并整平后,即立模灌筑承台混凝土。为控制混凝土的水化热,采取了以下措施:(1)选用水化热低的水泥;(2)选用中、粗砂,石子选用0.5~3.2cm的碎石和卵石;(3)选用复合型外加剂和粉煤灰以减少绝对用水量和水泥用量,延缓凝结时间。施工单位采用挡板支撑防止措施是否合理?请举出适用于该桥墩基坑开孔的措施。

20.平原微丘区某大桥,桥位区地质为:表面层为6m卵石层,以下为软岩层34m。桩基础直径为1000mm,深度为40m。施工单位采用反循环回旋法钻进。具体方法为:将钻机调平对准钻孔,把钻头吊起徐徐放入护筒内,对正桩位,待泥浆输入到孔内一定数量后,开始慢速钻进,当导向部位或钻头全部进入地层后,加速钻进,钻进过程中,采用减压法且始终保持泥浆水头高度高出孔外水位0.6m,每进2~3m,检查孔径、竖直度,钻至一段时间后,有严重坍孔发生,施工人员采用黏质土并掺入3%~5%的水泥砂浆回填,之后马上重新钻孔,钻至20m时,遇软塑黏质土层,发生糊钻,此时,施工人员提升钻头空转一段时间后,再下落,适当放慢速度钻进。钻至30m时遇到坚硬岩石,井架产生晃动,钻杆倾斜,不能进尺,立即终孔。塌孔处理方法是否正确?说明理由。

21.某路桥施工企业中标承包某一级公路H合同段的路基施工。其中:K20+000~K21+300为填方路段,路线经过地带为旱地,原地面横坡平缓,该路段填方53000立方米;K21+320~K21+700为挖方路段,表面土质为砂性土,下为风化的砂岩,其强度为14MPa左右,该路段挖土方55000立方米,挖石方6100立方米;K21+720~K26+000为半填半挖路段,土石方基本平衡。沿线未发现不良地质路段。指出填土路堤施工程序。

题干: 某高速公路K20+300m处有一座主跨为2×30m预应力混凝土简支空心板梁桥,采用预制吊装,后张法施工。该桥左侧有一大块空地,拟作为预制场。主要施工要点如下:
(1)制作台座。在预制场地上放出台座大样,平整压实后现浇20cm厚C20混凝土,台座上铺钢板底模;
(2)外模采用已经使用过的同尺寸板梁的定型钢模板,内模采用木模外包镀锌薄钢板。所有模板试拼合格。
(3)在台座上制作钢筋骨架,并按要求系好钢筋保护层垫块,在钢筋骨架制作过程中将波纹管按设计坐标固定在钢筋骨架上。
(4)设锚垫块后,先安装端模板,再安装已涂刷脱模剂的外侧钢模,并按要求设置压浆孔和排气孔,报监理工程师检查同意后,吊运混凝土入模。先浇底板混凝土,再安装内模,后浇腹板和顶板,整个过程均用插入式振捣棒振捣密实。混凝土浇筑完成后,按要求养护。
(5)预应力张拉。将钢绞线穿入波纹管道内(钢绞线下料长度考虑张拉工作长度),进行张拉作业。千斤顶共2台。在另一工地上校验后才使用一个月,可直接进行张拉控制作业。使用1台千斤顶单端张拉,另一台备用。张拉时千斤顶的作用线必须与预应力轴线重合;张拉时采用伸长量控制、应力作为校核;
(6)拆除张拉设备,将孔道冲洗干净,即压注水泥浆。整个压浆过程符合设计规定。
22.空心板梁混凝土浇筑过程中有何问题?

题干: 某公路项目,签约后,由于受地质特点和施工条件等原因,并且业主提出T程质量高、施工进度快的要求。因此设计方详细权衡了各种路面施工技术的优缺点后,拟采用水泥混凝土路面。该施工技术要求面层混凝土材料必须具有较高的抗弯拉强度和耐磨性,良好的耐冻性以及尽可能低的膨胀系数和弹性模量。
23.设计方应该采用哪种水泥混凝土面层铺筑的技术方法?为什么?

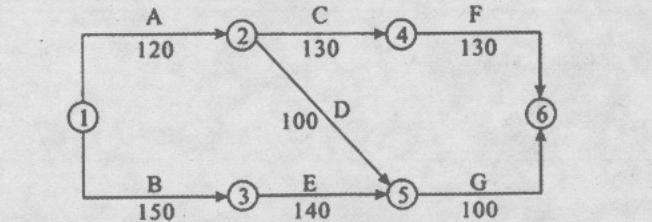

24.某工程计划开工日期为2004年6月1日。涵洞4座;土方数量挖方为100万立方米;填方为100万立方米。施工准备为20d。现计划分2个土方队,每队又分2个工作面,每队每个工作面的情况:第一队第一面(K6+250~K8+345)土方挖方和填方各为20万立方米,正常效率挖填各为1000立方米/d。当土石方数量完成60%,进行两座管涵平行施工50d,50d的土方施工效率挖填各为200立方米/d,以后的土方施工为正常效率。第一队第二面(K8+345~K9+850)土方40万立方米,正常效率挖填各为1500立方米/d,在一队一面管涵施工的50d期间,由于一队一工作面的资源被调来支援一队二面,使一队二面的效率提高了1/3,50d后按正常效率施工。第二队第一面(K3+100~K5+600)土方挖方和填方各为30万立方米,正常效率挖填各为1000立方米/d,在二队二面管涵施工的100d由于来自二队二面资源的支援使二队一面的效率提高40%,100d后按正常效率施工。第二队第二面(K5+600~K6+100)土方挖方和填方各为10万立方米,正常效率挖填各为625立方米/d,当土方数量完成50%,进行2座管涵顺序施工,每座为50d,在100d中,土方施工效率挖填各为100立方米/d,2座管涵施工完成以后的土方施工为正常效率。根据以上提供的背景资料编制施工进度计划。

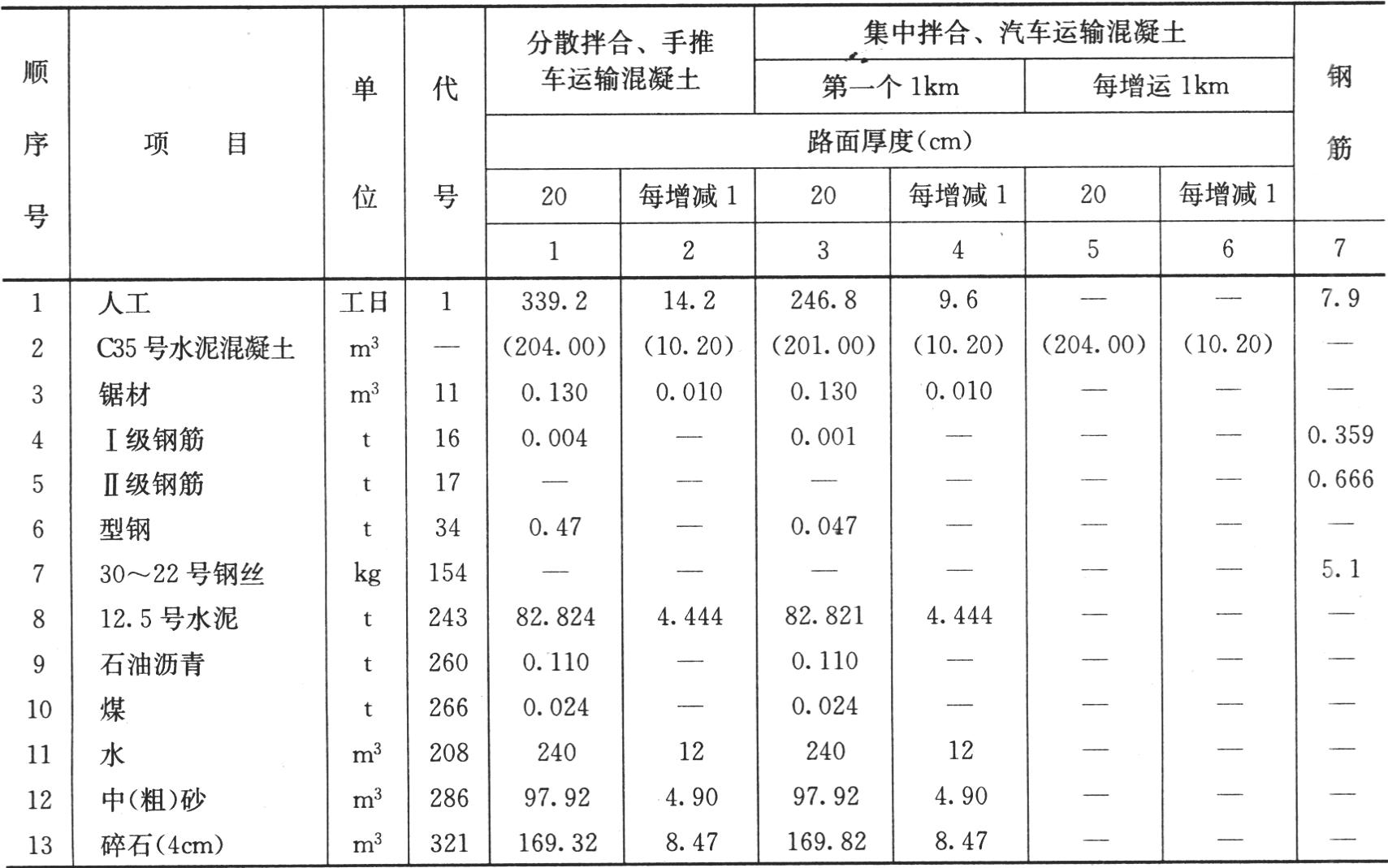

25.某水泥混凝土路面工程,其工程量为50000平方米,分散拌合,手推车运送混凝土,路面厚度20cm。水泥混凝土路面施工预算定额(部分)如下表:2-28水泥混凝土路面工程内容:1)模板制作、安装、拆除、修理、涂脱模剂;2)传力杆及补强钢筋制作安装;3)混凝土配运料、拌合、运输、浇筑、捣固、真空吸水、抹平、压纹、养生;4)切缝、灌注沥青胀缩缝。单位:1000平方米路面及1t钢筋试计算该工程的劳动量。

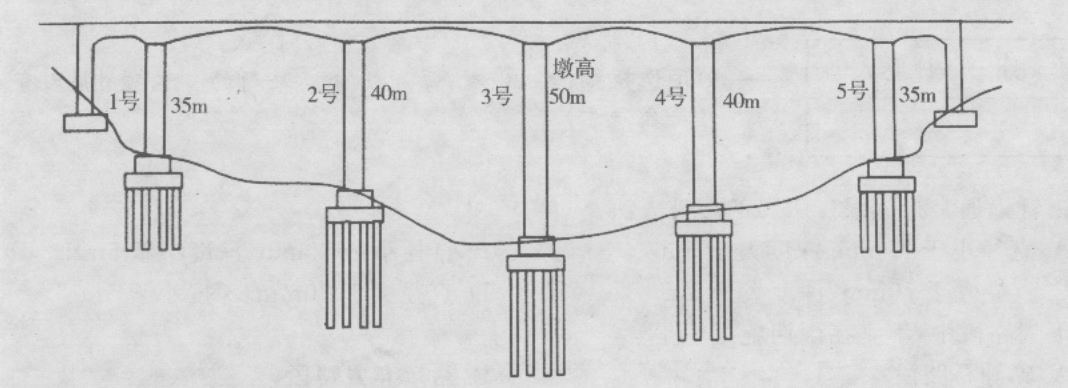

题干: 某路桥集团公司承建一桥梁工程(如下图所示),在施工过程中发生如下事件:
事件1:该桩基为摩擦桩,地质条件中有3m左右的卵石地层,为避免坍孔,施工方案中,施工单位决定采用液压旋挖钻机;灌注水下混凝土时,当堵塞导管时,采用型钢插入导管来疏通。
事件2:在施工1号桥墩时,因人手不够,施工单位临时从劳务市场招聘了王某、李某和张某等10人,经简单技术交底后上岗作业。
事件3:在施工两侧桥台时,施工单位采用扣件式钢管脚手架。张某将安全带挂在牢固的结构上。施工中,随手将扳手放在脚手架上,脚手架受振动后扳手从上面滑落,砸到正在下面交叉作业的王某头部。由于王某没有戴安全帽,被砸成重伤。
事件4:在月度结算时,合同工程师发现工程量清单中的桥台混凝土没有填单价和总价,认为报价有漏项,便核算了相关费用,在合同规定时间内向监理工程师提出索赔。
26.事件4中,该项费用能否得到索赔?说明理由。

27.某高速公路在建设单位、设计单位、施工单位、监理单位的共同努力下,按质按量如期完成工程合同,交工验收两年后,该高速公路工程基本符合竣工验收条件,建设单位向交通主管部门申请竣工验收。参加竣工验收各单位的主要职责是什么?

题干: 某公路施工公司在进行公路施工时,由于隧道塌方,当场有8个工人受伤,在送往医院的过程中,有2人伤势过重死亡。事故发生后,质量监督站初步确定该事故为重大质量事故。
28.事故发生单位应如何上报?

29.某承包商中标某高速公路的机电系统。该高速公路的管理体制为二级:收费站→收费分中心。其中收费系统的收费视频监视子系统作为分项工程进行施工,并采用收费站和收费分中心二级监视方式。该子系统的摄像机包括广场摄像机、车道摄像机、收费亭摄像机、金库摄像机、监控室摄像机,并配有监视器、视频切换控制矩阵、数字录像设备等。广场摄像机的具体安装要求。

题干: 某施工单位承接了一段长30km的沥青混凝土路面施工改建任务,路面结构为:6cm厚AC-20下面层摊铺、5cm厚AC-16中面层摊铺、4cm厚SBS改性沥青SMA上面层摊铺。其中基层采用厂拌水泥稳定碎石,基层厚40cm,分两层施工。底基层为18cm厚的14%石灰稳定土。
施工过程中发生如下事件:
事件一:项目部材料采购部门拟按工程量清单→材料供应计划→材料需用量计划→材料用款计划→材料采购计划的顺序进行材料计划管理。该项目在施工过程中,项目部有关部门通过资料分析,发现混凝土工程的实际成本比计划成本增加较多。主要原因是砂、碎石材料成本的增加。但有关资料表明,砂、碎石的购入原价与施工预算时的价格一致。
事件二:水泥稳定碎石施工工艺如下图所示。
事件三:其中水泥稳定碎石部分路段采用两幅施工,纵缝采用斜缝连接;同日施工的两个工作段接缝处,要求前一段拌合整修后,留5~8m不进行碾压,作为后一段摊铺部分的高程基准面,后段摊铺完成后立即碾压以消除缝迹。二灰基层施工完毕后,且在面层施工前,检测了如下项目:弯沉、压实度、平整度、纵断高程、宽度、横坡、回弹模量,以评定该分项工程质量。
事件四:为保证施工人员和车辆安全,分幅施工条件下,项目部采取了一系列安全管理措施,设置了安全标志。
30.为保证人员、车辆安全,对人员、车辆和施工区域应采取哪些安全措施?

31.某公路路面工程,里程桩号为K5+000~K29+000,总长度为24km。路面结构层分为级配砾石底基层、水泥稳定碎石基层、沥青面层(单层)。建设单位(业主)希望施工单位尽可能用最短时间完成该路面工程施工。施工单位根据自己的能力准备组织2个路面施工队平行施工以完成该路面工程。每个路面施工队的施工能力相同,各完成12km。根据以往类似工程的施工经验,底基层专业队组(班组)施工进度(速度)200m/d(已经包含各种影响,下同);水泥稳定碎石基层专业队组施工进度150m/d,养生时间至少7d,所需工作面的最小长度为1000m;沥青面层专业队组施工进度为160m/d,所需最小工作面长度1200m。要求施工单位用最快方式,根据上述给定条件组织路面工程线性流水施工。以下是施工单位所作的计算和施工进度计划横道图:(1)各结构层工作的持续时间计算为底基层60d,基层80d,面层75d。(2)底基层与基层之间逻辑关系STS(开始到开始)搭接关系,搭接时距计算结果为1000/200=5d。(3)基层与面层之间的逻辑关系STS搭接关系,搭接时距计算结果为1200/150=8d,考虑到基层的养生至少7d,所以基层与面层的开始到开始时间间隔为8+7=15d。(4)根据以上计算结果,路面工程的总工期=5+15+75=95d,其施工进度计划横道图表示如下:评价采用2个路面施工队平行施工这种施工组织方式的前提条件和实际效果。

题干: 某公路路面工程,里程桩号为K5+000~K29+000,总长度为24km。路面结构层分为级配砾石底基层、水泥稳定碎石基层、水泥混凝土面层(单层),面层采用轨道摊铺机摊铺施工。建设单位(业主)希望施工单位尽可能用最短时间完成该路面工程施工。施工单位根据自己的能力准备组织2个路面施工队平行施工以完成该路面工程。每个路面施工队的施工能力相同,各完成12km。根据以往类似工程的施工经验,底基层专业队组(班组)施工进度(速度).200m/d(已经包含各种影响,下同);水泥稳定碎石基层专业队组施工进度150m/d,养生时间至少7d,所需工作面的最小长度为1000m;水泥混凝土面层专业队组施工进度为160m/d,所需最小工作面长度1200m。要求施工单位用最快方式,根据上述给定条件组织路面工程线性流水施工。
施工过程中,还发生了如下事件:
事件1:在水泥稳定碎石基层施工中,发生一起质量事故,造成直接经济损失25万元。项目部在事后的第5天向上级公司进行了汇报。
事件2:施工单位现有主要施工设备包括混凝土生产设备、混凝土及原材料运输设备、吊车、布料机、摊铺机、整平机、压路机、拉毛养生机和石屑撒布机,项目部可根据实际情况调用。
32.分析和计算底基层与基层之间的搭接关系和搭接时距。

33.某高速公路全长88km,双向6车道,路幅宽33.5m,设计车速100km/h,路面基层为水泥稳定碎石基层,根据工程实际情况及施工单位条件,施工单位采用了在中心站用厂拌设备进行集中拌合法施工,并采用专用稳定土集中厂拌机械拌制混合料。其施工工艺有:①施工放样。②准备下承层。③混合料拌合与运输。④布置基准线钢丝。⑤混合料摊铺与碾压。⑥自检验收。⑦质检。⑧养护。施工工艺流程按①→②→③→④→⑤→⑥→⑦→⑧的顺序进行。由于路面较宽,在摊铺时,分两幅摊铺,中间设一条纵缝,纵缝采用45度斜接。碾压时,先用轻型两轮压路机跟在摊铺机后及时进行碾压,后用重型振动压路机继续碾压密实。施工单位的施工工艺流程是否正确?如果不正确,将其改正。

题干:

某承包商于某年承包某工程项目施工,与业主签订的承包合同的部分内容有:

(1)工程合同价2000万元,工程价款采用调值公式动态结算。该工程的人工费占工程价款的35%,材料费占50%,不调值费用占15%。具体的调值公式为:

[up2016/abc0d5b78b1-e1fe-487a-b91d-e6fa45ec0d08.jpg]

(2)开工前业主向承包商支付合同价20%的预付款,当工程进度款达到合同价的60%时,开始从超过部分的工程结算款中按60%抵扣工程预付款,竣工前全部扣清。

(3)工程进度款按月结算,业主从第一个月起,从承包商的工程价款中按5%的比例扣除保修金,工程保修期1年。

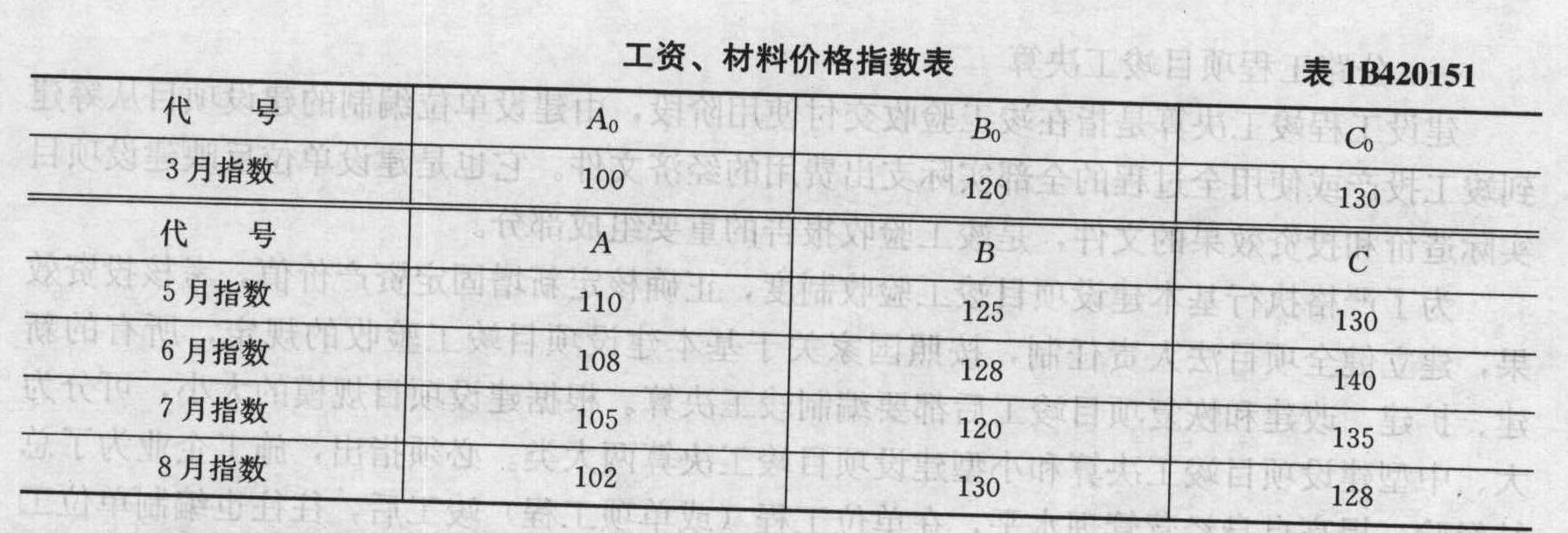

该合同的原始报价日期为当年3月1日,结算各月份的工资、材料价格指数如表1B420151所示。

未调值前各月完成的工程情况为:

5月份完成工程300万元,其中业主供料部分材料费为20万元。

6月份完成工程600万元。

7月份完成工程700万元,另外由于业主方设计变更,导致工程局部返工,造成损失5万元,重新施工增加费用10万元。

8月份完成工程400万元,另有批准的索赔款5万元。

34.确定每月终业主应支付的工程款。

题干: 某施工单位承接了一段长30km的沥青混凝土路面施工改建任务,路面结构为:6cm厚AC-20下面层摊铺、5cm厚AC-16中面层摊铺、4cm厚SBS改性沥青SMA上面层摊铺。其中基层采用厂拌水泥稳定碎石,基层厚40cm,分两层施工。底基层为18cm厚的14%石灰稳定土。
施工过程中发生如下事件:
事件一:项目部材料采购部门拟按工程量清单→材料供应计划→材料需用量计划→材料用款计划→材料采购计划的顺序进行材料计划管理。该项目在施工过程中,项目部有关部门通过资料分析,发现混凝土工程的实际成本比计划成本增加较多。主要原因是砂、碎石材料成本的增加。但有关资料表明,砂、碎石的购入原价与施工预算时的价格一致。
事件二:水泥稳定碎石施工工艺如下图所示。
事件三:其中水泥稳定碎石部分路段采用两幅施工,纵缝采用斜缝连接;同日施工的两个工作段接缝处,要求前一段拌合整修后,留5~8m不进行碾压,作为后一段摊铺部分的高程基准面,后段摊铺完成后立即碾压以消除缝迹。二灰基层施工完毕后,且在面层施工前,检测了如下项目:弯沉、压实度、平整度、纵断高程、宽度、横坡、回弹模量,以评定该分项工程质量。
事件四:为保证施工人员和车辆安全,分幅施工条件下,项目部采取了一系列安全管理措施,设置了安全标志。
35.事件一中,从“价差”方面分析材料成本增加的可能原因,并提出通过物耗管理控制成本的方法。

题干: 某高速公路M合同段,路面采用沥青混凝土,路线长19.2km。该路段地处平原地区,路基横断面以填方3~6m高的路堤为主,借方量大,借方的含石量40%~60%。地表层以黏土为主,其中K7+200~K9+800段,地表层土厚7~8m,土的天然含水量为40%~52%,地表无常年积水,孔隙比为1.2~1.32,属典型的软土地基。结合实际情况,经过设计、监理、施工三方论证,决定采用砂井进行软基处理,其施工工艺包括加料压密、桩管沉入、机具定位、拔管、整平原地面等。完工后,经实践证明效果良好。
在施工过程中,针对土石填筑工程,项目部根据作业内容选择了推土机、铲运机、羊足碾、布料机、压路机、洒水车、平地机和自卸汽车以及滑模摊铺机等机械设备。在铺筑沥青混凝土路面面层时,因沥青混凝土摊铺机操作失误致使一工人受伤,并造成设备故障。事故发生后,项目部将受伤工人送医院治疗,并组织人员对设备进行了抢修,使当天铺筑工作顺利完成。
36.选择施工机械时,除了考虑作业内容外,还应考虑哪些因素?针对土石填筑施工,项目部所选择的机械是否妥当?说明理由。

题干: 某公路工程施工总承包一级企业承包了长2650m的公路隧道施工任务,该隧道穿越的岩层主要由泥岩和砂岩组成,施工单位采用新奥法施工,台阶法开挖,复合式衬砌。施工中某段岩石裂隙发育,地表水从岩石裂隙中渗入洞内,导致该段冒顶,塌方。事故发生后,施工单位采取了积极措施,避免事故进一步发展。并按公路工程质量事故报告制度作了相关汇报。
37.假设质量监督站初步确定质量事故为一般质量事故后,事故发生单位应按什么要求进行报告?

题干: 某施工单位承接了一项4×20m简支梁桥工程。桥梁采用扩大基础,墩身平均高10m,项目为单价合同,且全部钢筋由业主提供,其余材料由施工单位自采或自购。
在离本工程不远的江边有丰富的砂源,经检验砂的质量符合要求。采砂点位于一跨江大桥下游150m处,施工用砂均取自这里。项目部拟就1~3排架组织流水施工,各段流水节拍见下表:
根据施工组织和技术要求,基础施工完成后至少10天才能施工墩身。
施工期间,还发生了如下事件:
事件一:由于业主大型安装设备的进场,业主委托承包商对一旧桥进行加固。加固工程中的施工项目在原合同中有相同项目,承包人要求直接采用相关单价来处理加固费用。
事件二:在桥梁基础开挖完成后,施工项目负责人组织施工人员、质检人员对槽基几何尺寸和标高这两项隐蔽工程进行了检查和验收,随即进入下一道工序。
事件三:施工单位准备开始墩身施工时,由于供应商的失误,将一批不合格的钢筋运到施工现场,致使墩身施工推迟了10天开始,承包商拟就此向业主提出工期和费用索赔。
38.针对事件三,承包商是否可以提出工期和费用索赔?说明理由。

39.2001年4月26日,某桥梁施工现场发生一起脚手架坍塌事故,造成7人死亡,1人重伤的重大事故,直接经济损失80万元。事故经过如下:4月26日8时40分,8名工人在脚手架平台面上东北角拆卸成捆杠杆时,产生动荷,东北角一侧脚手架弯曲变形产生坍塌,8人坠落,其中7人死亡,1人重伤。经分析,事故原因如下:经调查认定,这是一起违章指挥、违章作业造成人员伤亡的重大责任事故,造成该事故的原因是:(1)直接原因1)违章指挥吊装作业。某施工单位为了赶进度,在脚手架存在严重安全问题的情况下,违章指挥吊装作业,将约为40t的杆件集中堆放在约30平方米的平台上,造成脚手架因局部负荷超载失稳而坍塌。2)脚手架存在严重缺陷。某脚手架安装公司搭设的脚手架没有施工设计图纸,未按规定搭设,严重违反了国家强制性标准和有关规程的规定。该脚手架没有剪刀撑,没有与周围的建筑物可靠拉接,存在严重安全隐患,在尚未完工验收的情况下就开始启用。(2)间接原因监理公司未能严格遵守监理规范。某监理公司未能严格遵守监理规范的要求,未对某施工单位提供的施工组织设计认真审查研究;未按监理规范的规定,对脚手架搭设施工进行旁站、巡视、平行监理;在脚手架存在严重安全隐患并且未验收的情况下,对两次违章使用未予制止,致使最后一次使用发生了事故,没有尽到监理单位应尽的职责,是造成这起事故的重要原因。对本起事故的责任应如何划分?

题干: 某高速公路K合同段,主要为路基土石方工程,本地区岩层构成为泥岩、砂岩互层,土石比例为3.4 : 6.6,石方抗压强度20MPa左右,地表上覆盖层较薄。施工过程部分事件摘要如下:
事件1:由于工期紧,施工单位在冬季安排了下列施工项目。
①含水量高的流动土质、流沙地段的路堑开挖。
②岩石地段的路堑或半填半挖地段,进行开挖作业。
③铲除原地面的草皮、挖掘填方地段的台阶。
事件2:在填筑路提时,施工单位采用土石混合分层铺筑,局部路段因地形复杂而采用竖向填筑法施工,并用平地机整平每一层,最大层厚40cm,填至接近路床底面标高时,改用土方填筑。
40.针对该路段选择的填料,在填筑时,对石块的最大粒径应有何要求?

题干: 某施工单位承接了某一级公路水泥混凝土路面“白改黑”工程施工,该工程路基宽2×12m,路面宽度2×10m,长45.5km,工期4个月。施工内容包括:旧路面病害的治理、玻纤格栅铺设、6cm厚AC—20下面层摊铺、5cm厚AC—16中面层摊铺,4cm厚SBS改性沥青SMA上面层摊铺。设计中规定上面层SMA混合料必须采用耐磨值高的玄武岩碎石。
施工单位采用厂拌法施工。为保证工期,施工单位配置了2台3000型间歇式沥青混凝土拌和站(假设SMA沥青混合料的压实密度为2.36t/立方米,每台3000型拌和站每拌制一满盘料的重量为3000kg),4台10m可变宽摊铺机,8台双钢轮压路机及4台胶轮压路机。
玻纤格栅采用人工铺设:先洒一层热沥青作粘层油(0.4~0.6kg/立方米),然后用固定器将一端固定好,用人工将玻纤格栅拉平、拉紧后,用固定器固定另一端。
施工单位采用马歇尔试验配合比设计法通过三阶段确定了混合料的材料品种、配合比、矿料级配及最佳沥青用量,用以指导施工。
该工程施工期间,原材料价格波动很大,施工合同中约定只对沥青、柴油及玄武岩采用调值公式法进行价差调整。

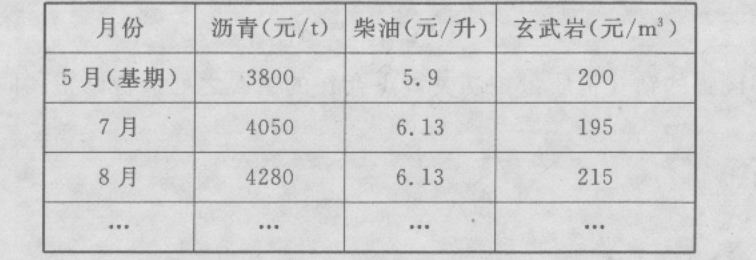

基期为当年5月,工程款按月计量,每月调整价差。该工程投标函投标总报价中,沥青占35%,柴油占15%,玄武岩占20%,各月价格见下表。
施工单位7月份完成工程产值3156万元,8月份完成工程产值4338万元。
41.配合比设计包含了哪三个阶段?

42.平原微丘区某大桥,桥位区地质为:表面层为6m卵石层,以下为软岩层34m。桩基础直径为1000mm,深度为40m。施工单位采用反循环回旋法钻进。具体方法为:将钻机调平对准钻孔,把钻头吊起徐徐放入护筒内,对正桩位,待泥浆输入到孔内一定数量后,开始慢速钻进,当导向部位或钻头全部进入地层后,加速钻进,钻进过程中,采用减压法且始终保持泥浆水头高度高出孔外水位0.6m,每进2~3m,检查孔径、竖直度,钻至一段时间后,有严重坍孔发生,施工人员采用黏质土并掺入3%~5%的水泥砂浆回填,之后马上重新钻孔,钻至20m时,遇软塑黏质土层,发生糊钻,此时,施工人员提升钻头空转一段时间后,再下落,适当放慢速度钻进。钻至30m时遇到坚硬岩石,井架产生晃动,钻杆倾斜,不能进尺,立即终孔。施工单位终孔措施是否正确?说明理由。

题干: 某高速公路隧道施工项目是双洞隧道。其中左洞(起止桩号K3+300~K4+200),右洞(起止桩号K3+250~K4+300)穿越的岩层主要是坚硬岩,岩体较完整,块状或厚层状结构;采用新奥法钻爆施工。两洞口处设有明洞,边坡比较稳定。隧道洞身线路为人字坡。
43.采用新奥法钻爆施工的基本原则是什么?按照炮眼的位置和作用分为哪些,以及各种炮眼设置的作用是什么?光面爆破的分区起爆顺序是什么?

题干: 某高速公路跨江特大桥项目,中标价2.49亿元,主桥为(105+180+105)m预应力混凝土连续箱梁刚构桥,两岸引桥均为40m预制T梁,南岸16孔,北岸20孔,均为4孔一联先简支后连续结构。设计通航水位+12.30m,该标高对应的河面宽460m,主墩处水深6.2~8.6m。由于有通航要求和受流凌影响,所以不准搭设施工便桥。主桥主墩采用φ2.0m钻孔桩基础,低桩承台,矩形空心墩,墩高34~38m。每个承台20根桩,承台长30m,宽20m,厚4.5m,所需混凝土由现场制备,引桥采用钻孔桩基础,圆柱墩,设系梁和盖梁,墩高8~28m,平均高度25m,地势起伏较大。施工单位进场后,经实地考查和校对设计文件,编制了施工组织设计。
项目经理部设立了安全机构,配备了3名持有交通部颁发的《安全生产考核合格证书》的专职安全生产管理人员。机务部检查确认施工船只证照齐全,船机性能良好,船员满员且持证上岗,能满足施工要求,报项目经理批准后,随即开始水上钻孔桩平台打桩作业。项目经理部为保证钻孔桩质量,设置了钻孔桩质量控制关键点:
(1)桩位坐标控制;
(2)护筒埋深控制;
(3)泥浆浓度控制;
(4)桩底贯入度控制;
(5)护筒内水头高度控制;
(6)导管接头质量检查与水下混凝土浇筑质量。
施工单位进场后,业主另外又委托其施工进场道路,并约定只按实际发生的工程费支付进场道路直接费,其他工程费的综合费率为10%,其中安全文明施工措施费1%,雨期施工增加费1万元(费率1%),进场道路完工后,经监理工程师核实确认,施工机械使用费20万元,材料费70万元。
在1#主墩钻孔桩开钻前夕,承包人接到监理工程师指令:石油部门要在墩位处补充调查地下石油管线,要求1#主墩停止钻孔桩施工3天,监理工程师根据机械设备进退场申请单和现场核实,确认有两台钻机停工,其中一台为租赁,其分摊进退场费用后的实际租赁费2000元/天;另一台为自有,投标报价为台班费1600元,停置费1000元/天,利润率7%。
44.本工程主桥施工需在水上搭设的临时工程有哪些?
