一、建造师案例题

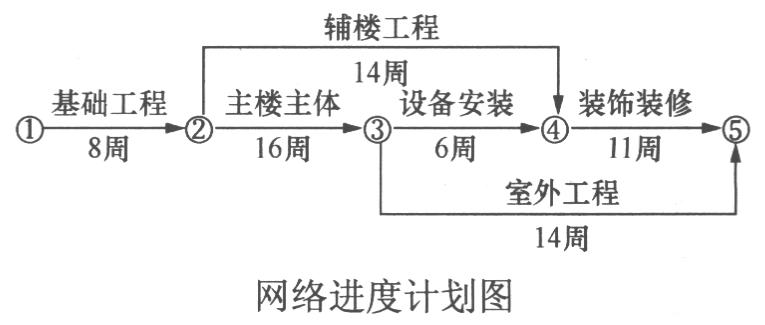

1.某会议中心新建会议楼工程,土建工程已经完成并基本具备装修条件,为保证内部装饰效果,经研究决定,装修工程部分单独招标,采用公开招标的形式确定施工队伍,在招标文件中明确了如下部分条款: (1)报价采用工程量清单形式。 (2)结合招标公司提供的工程量清单,各家单位应对现场进行详细的实地踏勘,所报价格为综合单价,视为已经考虑了各种综合因素。 (3)本工程装饰施工期适逢奥运会。无论哪家中标,建设单位都理解为中标单位的报价已综合考虑了停工因素,保证不因此情况追加工程款。 (4)主要装饰部位的石材由建设单位供货。 经过激烈竞争,某装饰公司中标。双方签订了《建设工程施工合同(示范文本)》。 施工单位进场后,发现大堂标高为8.7m,报告厅标高为4.6m,遂提出工程变更洽商的申请,要求增加脚手架搭设费用。 在进行大堂石材施工过程中,为保护石材在脚手架拆除施工过程中不被破坏,建设单位口头通知施工单位对石材进行大芯板保护,后施工单位提出变更费用的签商。 由于特殊原因,奥运会测试赛提前进行,建设单位通知施工单位提前停工。 建设单位从南方采购石材,在汽运过程中突遇大水,造成石材迟于约定到达施工现场。 建设单位是否应支付脚手架费用?请说明理由。

2.某办公楼由12层主楼和3层辅楼组成。施工单位(乙方)与建设单位(甲方)签订了承建该办公楼施工合同,合同工期为41周。合同约定,工期每提前(或拖后)1d奖励(或罚款)2500元。乙方提交了粗略的施工网络进度计划,并得到甲方的批准。该网络进度计划如下图所示。 施工过程中发生了如下事件: 事件一:在基坑开挖后,发现局部有软土层,乙方配合地质复查,配合用工10个工日。根据批准的地基处理方案,乙方增加直接费5万元。因地基复查使基础施工工期延长3d,人工窝工15个工日。 事件二:辅楼施工时,因某处设计尺寸不当,甲方要求拆除已施工部分重新施工,因此造成增加用工30个工日,材料费、机械台班费计2万元,辅楼主体工作拖延1周。 事件三:在主楼主体施工中,因施工机械故障,造成人工窝工8个工日,该工作工期延长4d。 事件四:因乙方购买的室外工程管线材料质量不合格,甲方令乙方重新购买,因此造成该项工作多用人工8个工日,该项工作工期延长4d,材料损失费1万元。 事件五:鉴于工期较紧,经甲方同意,乙方在装饰装修时采取了加快施工的技术措施,使得该项工作缩短了1周,该项技术组织措施费0.6万元。 其余各项工作实际作业工期和费用与原计划相符。 针对上述每一事件,分别简述乙方能否向甲方提出工期及费用索赔的理由。

题干: 某公司新建一办公大楼,框架结构,烧结普通砖填充墙。

基础形式为大放脚基础,施工组织设计原定先采用机械开挖,然后人工清底至设计标高。实际土方开挖过程中,机械开挖由于在夜间施工,导致超挖0.2m深。

主体结构施工过程中,由于钢筋放样员识图错误,钢筋下料尺寸超出模板尺寸,需返工处理,施工单位拟将直径16mm以下的钢筋弯折处直开,然后重新加工制作。

屋面梁施工时,混凝土浇筑后12d所有梁模板均拆除完毕,质量检查员发现部分梁出现比较大的孔洞。施工单位将孔洞冲洗干净后,用与梁浇筑时所用一模一样的混凝土进行填充捣实,并认真养护。

本工程外立面原设计为涂料饰面,主体结构施工完毕后,业主强行将设计更改为隐框玻璃幕墙。幕墙与主体结构采用后置埋件连接,因为幕墙构造需要,部分后置埋件连接位置在填充墙上。
3.普通砖墙上是否可作幕墙的支承点?如必须在砖墙上设置支承点,应采取什么措施?

4.某高层建筑幕墙节能工程主楼为玻璃幕墙,裙楼为石材和单层铝板幕墙。玻璃幕墙采用穿条工艺生产的隔热铝型材,中空低辐射(Low-E)镀膜玻璃,非透明(石材、铝板)幕墙内侧采用岩棉保温层。工程施工过程中监理公司对下列问题提出异议: 1.隔热型材采用了PVC型材,不符合规范要求,要求更换。 2.中空玻璃的传热系数、可见光透射比和保温岩棉的导热系数等指标进行了复验,但未进行见证取样,且检验指标还有缺项。 3.幕墙周边与墙体之间的接缝采用防水砂浆填充,且未进行隐蔽工程验收。 4.幕墙的“冷凝水收集和排放构造”,施工单位未提交隐蔽工程验收报验单,也未通知进行隐蔽工程验收就擅自进行封闭,故要求对已封闭部分进行拆除检查。 监理要求对中空玻璃和岩棉进行见证取样是否合理?说明理由。复验缺项的指标应如何处理?

5.某工程包括四幢完全相同的砖混住宅楼,以每个单幢为一个施工流水段组织单位工程流水施工。已知: (1)地面±0.000m以下部分有四个施工过程:土方开挖、基础施工、底层预制板安装、回填土,四个施工过程流水节拍均为2周。 (2)地上部分有三个施工过程:主体结构、装饰装修、室外工程,三个施工过程的流水节拍分别为4周、4周、2周。 试按第3问的条件绘制流水施工进度计划,并计算总工期。

题干: 某建筑工程,建筑面积145200平方米,现浇钢筋混凝土框架-剪力墙结构,地下3层,地上60层,基础埋深18.6m,主楼底板厚3.0m,底板面积6036平方米,底板混凝土设计为C35P12,底板施工时施工单位制定了底板施工方案,采用溜槽配合混凝土地泵的施工方法,并选定了某混凝土搅拌站提供预拌混凝土。

底板混凝土浇筑时当地最高大气温度为35摄氏度,混凝土最高入模温度为40摄氏度;混凝土浇筑完成12h后采用覆盖一层塑料膜、一层保温草帘进行保湿保温养护7d,养护期间测得温度计录显示:混凝土内部最高温度75摄氏度,这时表面最高温度为45摄氏度;监理工程师检查中发现底板表面混凝土有裂缝,经钻芯取样检查,取样样品有贯通裂缝。
6. 在上述的描述中,有哪些施工过程不符合规范的要求,使得基础底板产生裂缝?正确的做法应该是什么?

题干: 某工地一10m×6.5m的焊接车间内,一端作为材料存放场地,氧气瓶、乙炔瓶、二氧化碳气瓶整齐顺墙根摆放一起另一端两名工人正在进行电焊作业,另一名工人在门口吸烟。由于天气炎热,三人只穿了衬衫作业。

由于电焊机故障,焊机整体带电,正在施焊的两名工人触电,而开关箱中装设的漏电保护器失灵,吸烟的工人迅速打开总配电箱,发现未设置初级漏电保护器。于是切断总开关,导致整个工地全部停电。触电工人经抢救脱离危险,两人均造成重伤。经查,此三人中只有抽烟的工人有“特种作业操作证”。

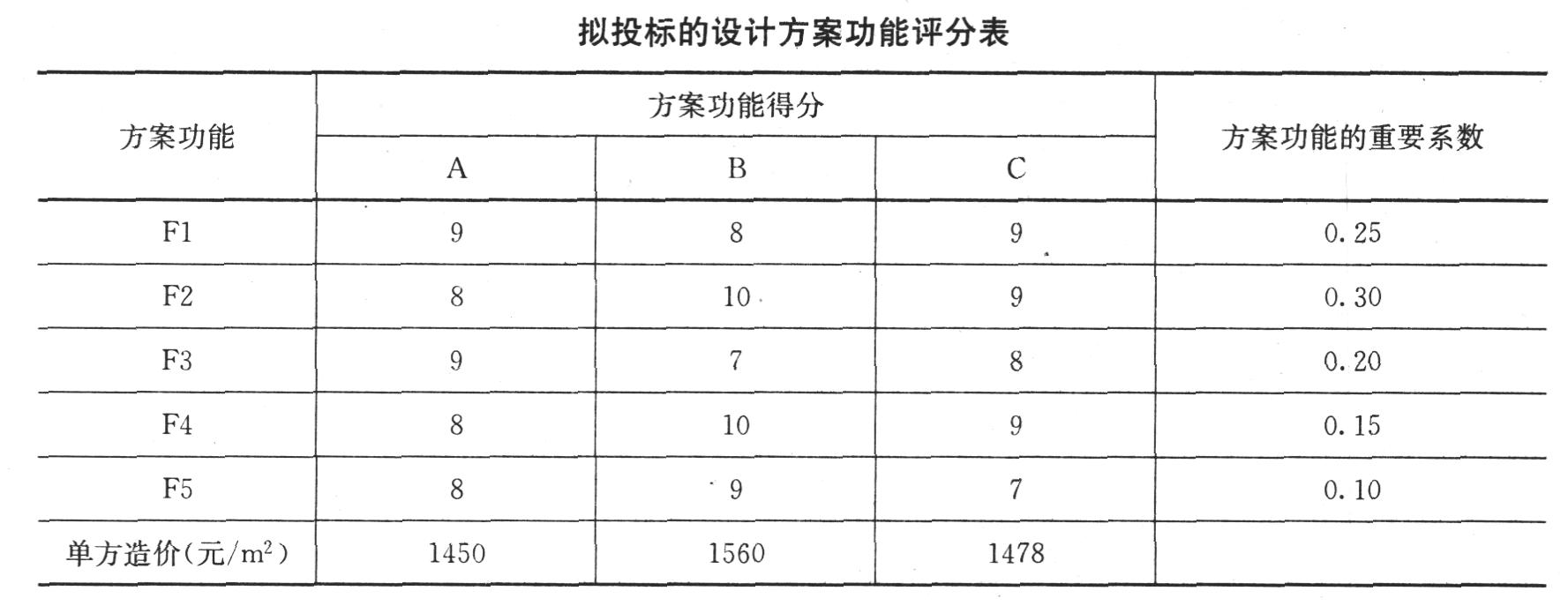

7.气瓶的安全控制要点有哪些?

题干: 某装饰公司承接了寒冷地区某商场的室内、外装饰工程。其中,室内地面采用地面砖镶贴,吊顶工程部分采用木龙骨,室外部分墙面为铝板幕墙,采用进口硅酮结构密封胶、铝塑复合板,其余外墙为加气混凝土外镶贴陶瓷砖。施工过程中,发生如下事件:
事件一:因木龙骨为甲供材料,施工单位未对木龙骨进行检验和处理就用到工程上。施工单位对新进场外墙陶瓷砖和内墙砖的吸水率进行了复试,对铝塑复合板核对了产品质量证明文件。
事件二:在送样待检时,为赶计划,施工单位未经监理许可就进行了外墙饰面砖镶贴施工,待复验报告出来,部分指标未能达到要求。
事件三:外墙面砖施工前,工长安排工人在陶粒空心砖墙面上做了外墙饰面砖样板件,并对其质量验收进行了允许偏差的检验。
8.指出事件三中外墙饰面砖样板件施工中存在的问题,写出正确做法。补充外墙饰面砖质量验收的其他检验项目。

9.某建筑集团公司年底前拟对集团所辖各项目进行一次全面的安全大检查,集团公司出台了一份检查内容的策划书,其中包括: (1)查安全思想; (2)查安全制度; (3)查安全防护; (4)查设备设施; (5)查操作行为; (6)查劳动保护用品使用; (7)查伤亡事故处理。 并针对每项检查内容确定了相应的具体检查项目和检查标准。 对于安全防护,主要检查了现场“四口”、“五临边”等各项安全防护设施的到位情况及是否存在安全隐患。 简述检查项目和检查标准的确定原则。

10.某市建筑集团公司承担一栋20层智能化办公楼工程的施工总承包任务,层高3.3 m,其中智能化安装工程分包给某科技公司施工。在工程主体结构施工至第18层、填充墙施工至第8层时,该集团公司对项目经理部组织了一次工程质量、安全生产检查。部分检查情况如下: (1)现场安全标志设置部位有:现场出入口、办公室门口、安全通道口、施工电梯吊笼内。 (2)杂工班外运的垃圾中混有废弃的有害垃圾。 (3)第15层外脚手架上有工人在进行电焊作业,动火证是由电焊班组申请,项目责任工程师审批。 (4)第5层砖墙砌体发现梁底位置出现水平裂缝。 (5)科技公司工人在第3层后置埋件施工时,打凿砖墙导致墙体开裂。 问 题 1.指出施工现场安全标志设置部位中的不妥之处。 2.对施工现场有毒有害的废弃物应如何处置? 3.本案例中电焊作业属几级动火作业?指出办理动火证的不妥之处,写出正确做法。 4.分析墙体出现水平裂缝的原因并提出防治措施。 5.针对打凿引起墙体开裂事件,项目经理部应采取哪些纠正和预防措施?

11.某大厦工程项目,建设单位与施工单位根据《建设工程施工合同文本》签订了工程的总承包施工合同,总承包商将该大厦工程项目的装饰装修工程分包给一家具有相应资质条件的装饰装修工程公司。该装饰装修工程合同与该工程项目建设单位签订了该大厦工程项目的装饰装修施工合同。该工程总承包施工单位在施工过程中发生以下事件: 事件一:基坑开挖后用重型动力触探法检查,发现基坑下面存在古墓。 事件二:基坑验槽时,总承包施工单位技术负责人组织、建设、设计、勘察、监理等单位的项目技术负责人共同检验,经检验基坑符合要求。 事件三:为了使水泥浆更具黏结力,旋喷桩在旋喷前3小时对水泥浆进行搅拌。 事件四:基坑回填过程中,施工总承包单位只检查了排水措施和回填土的含水量,并对其进行了控制。 问 题 1.该大厦工程项目装饰装修工程的分包过程有何不妥之处?并改正。 2.《建设工程施工合同文本》由哪几部分组成?该文本的三个附件分别是什么? 3.判断施工总承包单位在施工过程中发生的事件是否妥当?如不妥当,请改正。 4.基坑验槽时,应重点观察哪些部位? 5.基坑回填土施工结束后应检查哪些项目,并使其满足设计和规范要求? 6.旋喷地基质量可采用哪些方法进行检验?

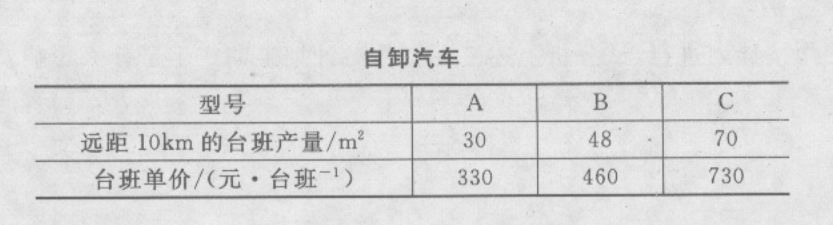

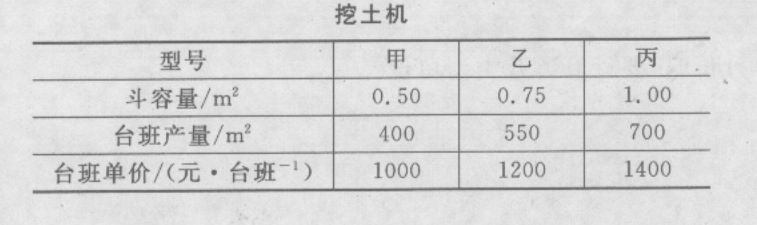

题干: 某工程施工项目的挖土任务,坑深为-4.2m,土方量为9000立方米,平均运土距离为10km。合同工期为8天。企业自有甲、乙、丙液压反铲挖土机各4台、2台、2台,A、B、C自卸汽车各有15台、20台、18台。其主要参数见下表:
12.若每天1个班,安排挖土机和自卸汽车的型号、数量不变,应安排几台,何种型号挖土机和自卸汽车。

13.合肥市某既有综合楼进行装修改造,该工程共9层,层高3.6m。施工内容包括原有装饰装修工程拆除,新铺设地面、抹灰、饰面板(砖)、门窗、吊顶、轻质隔墙、涂饰(涂刷乳液型涂料)、裱糊与软包、细部工程施工等。在加气混凝土砌块和混凝土外墙立面上装饰陶瓷砖。 摘录部分分部工程施工记录如下: 一、地面工程 1.卫生间地面防水材料铺设后,作蓄水试验:蓄水时间24h,深度18mm; 2.大厅花岗石地面出现不规则花斑; 3.贵宾室实木地板铺设时,面板与墙之间留有10mm缝隙,实木踢脚线背面抽槽,作防腐处理。 二、吊顶工程 1.对人造饰面板的甲醛含量进行了复验; 2.安装饰面板前完成了吊顶内管道和设备的调试及验收; 3.吊杆长度1.0m.距主龙骨端部距离为320mm; 4.安装双层石膏板时,面层板与基层板的接缝一致,并在同一根龙骨上接缝; 5.5m×8m办公室吊顶起拱高度为12mm。 三、轻质隔墙工程 1.对人造饰面板及胶粘剂的甲醛含量进行了复验; 2.安装一道贯通系列龙骨; 3.玻璃板隔墙采用了公称直径为12mm的透明玻璃板。 四、涂饰工程 1.清除旧装修层后,在墙面涂刷了界面剂; 2.涂饰乳液型涂料时,混凝土基层含水率为12%。 五、细部工程 1.后置埋件、护栏与预埋件的连接点进行了隐蔽工程验收; 2.一侧距地面高度6m的护栏采用了钢化玻璃。 六、外墙饰面板(砖)工程 1.对下列材料进行了复验: (1)粘贴用水泥的凝结时间、安定性和抗压强度; (2)陶瓷砖吸水率、表面质量、尺寸、抗冻性。 2.在加气混凝土砌块基层上做了样板件。样板件的陶瓷饰面砖粘结强度符合《建筑工程饰面砖粘结强度检验标准》JGJ 110的规定。 指出在外墙饰面板(砖)工程中哪些做法不正确,并写出正确的施工方法。

题干:

某18层综合楼,地下一~二层为超市,地下三层为车库和设备间。地上一~三层娱乐场所,四层以上为办公楼。其中,五层设有680座位的多功能会议室。某建筑装饰工程公司承包了装饰设计与施工。

施工过程中,项目经理对防火施工提出以下要求:

(1)对装修采用的材料,必须按规范进行见证取样及抽样检验

(2)木质材料表面进行防火涂料处理时,应对材料所有表面进行均匀涂刷两次,不得漏刷。而且必须在第一次涂刷表面干后,进行二次涂刷

(3)对具有贯穿孔的泡沫塑料,阻燃剂必须浸透

(4)对装饰织物进行阻燃处理时,阻燃剂必须浸透纤维。

按建设单位要求,在原有的防火门框及表面加装装饰木贴面材料及其他装饰后,改变了门框和门的尺寸。

该工程质量验收时,技术资料完整;所用装修材料或产品的见证取样检验结果满足设计要求;装修施工过程中的抽样检验结果,包括隐蔽工程的施工过程中及完工后的

抽样检验结果符合设计要求;现场进行阻燃处理、喷涂、安装作业的抽样检验结果符合设计要求;施工过程中的主控项目检验结果全部合格;一般项目检验结果合格率为83%。
14.建设单位对防火门的改动,符合国家相关规定吗?

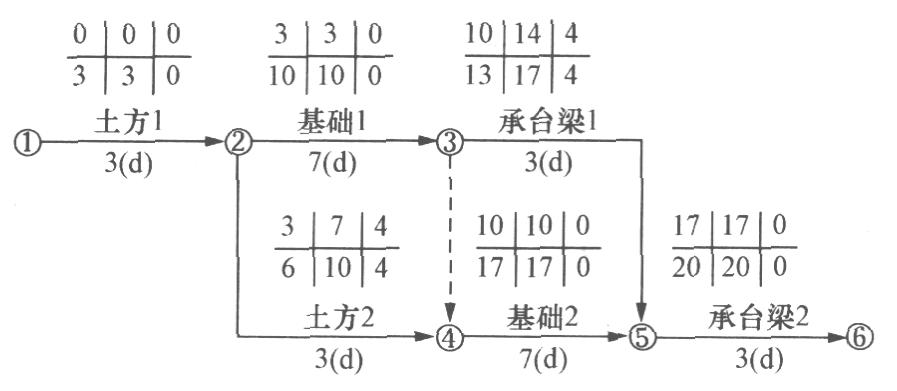

15.某办公楼工程,建筑面积5500平方米,框架结构,独立柱基础,上设承台梁,独立柱基础埋深为1.5m,地质勘察报告中地基基础持力层为中砂层,基础施工钢材由建设单位供应。基础工程施工分为两个施工流水段,组织流水施工,根据工期要求编制了工程基础项目的施工进度计划,并绘出施工双代号网络计划图,如下图所示。 在工程施工中发生以下事件: 事件一:土方2施工中,开挖后发现局部基础地基持力层为软弱层需处理,工期延误6d。 事件二:承台梁1施工中,因施工用钢材未按时进场,工期延期3d。 事件三:基础2施工时,因施工总承包单位原因造成工程质量事故,返工致使工期延期5d。 指出基础工程网络计划的关键线路,写出该基础工程计划工期。

16.某大学图书馆进行装修改造,根据施工设计和使用功能的要求,采用大量的轻质隔墙。外墙采用建筑幕墙,承揽该装修改造工程的施工单位根据《建筑装饰装修工程质量验收规范》规定,对工程细部构造施工质量的控制做了大量的工作。该施工单位在轻质隔墙施工过程中提出以下技术要求: (1)板材隔墙施工过程中如遇到门洞,应从两侧向门洞处依次施工。 (2)石膏板安装牢固时,隔墙端部的石膏板与周围的墙、柱应留有10mm的槽口,槽口处加泛嵌缝膏,使面板与邻近表面接触紧密。 (3)当轻质隔墙下端用木踢脚覆盖时,饰面板应与地面留有5~10 mm缝隙。 (4)石膏板的接缝缝隙应保证为8~10 mm。该施工单位在施工过程中特别注重现场文明施工和现场的环境保护措施,工程施工后,被评为优质工程。 问 题 1.建筑装饰装修工程的细部构造是指哪些子分部工程中的细部节点构造? 2.轻质隔墙按构造方式和所用材料的种类不同可分为哪几种类型?石膏板属于哪种轻质隔墙? 3.逐条判断该施工单位在轻质隔墙施工过程中提出的技术要求的正确与否,不正确,请改正。 4.简述板材隔墙的施工工艺流程。 5.轻质隔墙的节点处理主要包括哪几项? 6.建筑工程现场文明施工管理的主要内容有哪些? 7.建筑工程施工环境管理计划的主要内容包括哪些?

17.某公建项目的招标人,拟采用价值工程的方法对该工程的三家设计公司投标的三个设计方案进行技术评价,经多方面的技术和经济分析,得到下表所示的数据。 用价值工程的方法,价值分析的对象应如何选择?

18.某幕墙公司通过招投标从总承包单位承包了某机关办公大楼幕墙工程施工任务。承包合同约定,本工程实行包工包料承包,合同工期180个日历天。在合同履行过程中发生了以下事件: 事件1:按照合同约定,总承包单位应在8月1日交出施工场地,但由于总承包单位负责施工的主体结构没有如期完成,使幕墙开工时间延误了10d。 事件2:幕墙公司向某铝塑复合板生产厂订购铝塑复合板,考虑该生产厂具有与本工程规模相符的幕墙安装资质,幕墙公司遂与该厂签订了铝塑复合板幕墙供料和安装的合同。总承包单位提出异议,要求幕墙公司解除铝塑复合板安装合同。 事件3:对办好隐蔽工程验收的部位,幕墙公司已进行封闭,但总承包单位和监理单位对个别施工部位的质量还有疑虑,要求重新检验。 事件4:工程竣工验收前,幕墙公司与发包人签订了《房屋建筑工程质量保修书》,保修期限为一年。 事件4,指出《房屋建筑工程质量保修书》中的保修期限的错误,说明理由并修正保修期限。

19.某酒店工程,建筑面积为67000平方米,为钢筋混凝土框架-剪力墙结构,其各项投标价目为: 措施项目:3000万元;土方工程:1800万元;建筑工程:10800万元;室外工程:2500万元;其他项目为60500万元(其中暂列金额为58000万元);规费费率按规定为0.55%;税金按国家规定取3.4%。 请简述其他项目的清单构成。

20.某单位为解决职工住房,新建一座住宅楼,地上20层,地下2层,钢筋混凝土剪力墙结构,业主与施工单位、监理单位分别签订了施工合同、监理合同。施工单位(总包单位)将土方开挖、外墙涂料与防水工程分别分包给专业性公司,并签订了分包合同。施工合同中说明:建筑面积25 586 平方米,建设工期450天,2000年9月1日开工,2001年12月26日竣工,工程造价3 165万元。专用条款约定结算方法:合同价款调整范围为业主认定的工程量增减、设计变更和洽商;外墙涂料、防水工程的材料费。调整依据为本地区工程造价管理部门公布的价格调整文件。 问题 (1)总包单位于8月25日进场,进行开工前的准备工作。原定9月1日开工,因业主办理伐树手续而延误至9月6日才开工。总包单位要求工期顺延5天。此项要求是否成立?根据是什么? (2)土方公司在基础开挖中遇有地下文物,采取了必要的保护措施。为此,总包单位向业主要求索赔,对否?为什么? (3)在基础回填过程中,总包单位已按规定取土样,试验合格。监理工程师对填土质量表示异议,责成总包单位再次取样复验,结果合格。总包单位要求监理单位支付试验费,对否?为什么? (4)总包单位对混凝土搅拌设备的加水计量器进行改进研究,在本公司试验室内进行试验,改进成功并用于本工程。总包单位要求此项试验费由业主支付。监理工程师是否批准?为什么? (5)结构施工期间,总包单位经总监理工程师同意更换了项目经理,但现场组织管理一度失调,导致封顶时间延误8天。总包单位以总监理工程师同意为由,要求给予适当工期补偿。总监理工程师是否批准?为什么? (6)在进行结算时,总包单位根据投标书,要求外墙涂料费用按发票价计取,业主认为应按合同条件中约定计取,为此发生争议。监理工程师应支持哪种意见?为什么?

21. 某工程,建设单位与施工单位在施工合同中约定: 1.某工程合同价为1735万元,预付款为合同价的20%,从进度款累计达到合同总价的10%的月份开始起扣,按当月进度款的30%扣回,扣完为止。 2.施工中发生设计变更,采用以直接费为计算基础的全费用综合单价计价,间接费率10%,利润5%,计税系数3.41%。 在施工至第2个月,建设单位提出新增一分项工程N的设计变更。N工作的直接费为400元/立方米,工程量为3000立方米。 该工程预付款是多少?已知该项目前4个月的工程款分别是:第一月为170万元,第二月为145万元,第三月为750万元,第四月为290万元,请问第一月至第四月结算款各为多少?

题干: 某单层工业厂房工程施工拆除顶层钢模板时,将拆下的25根钢管(每根长4.5m)和扣件运到井字架的吊篮上,6名工人随吊篮盘一起从屋顶下落到地面。
此时,恰好操作该吊篮的专职司机上厕所不在岗,临时由附近施工的一个普工开动卷扬机。在卷扬机下降过程中,钢丝绳突然断裂,人随吊盘下落坠地,造成3人死亡、3人重伤的事故。
22.分析造成这起事故的原因。

23.某工程进场时,监理单位要求中标单位上报施工项目质量计划,施工单位项目总工程师根据项目设计图纸以及业主对于工程质量创优的要求,召集项目全体技术、质量等所有管理人员,主持编制了该项目的质量计划。质量计划包括以下内容:(1)编制依据;(2)项目概况;(3)质量控制及管理组织协调的系统描述;(4)必要的质量控制手段、施工过程、服务、检验和试验程度等;(5)确定关键工序和特殊过程;(6)与施工阶段相适应的检验、试验、测量、验证要求。两周后,项目总监要求施工单位提交施工组织设计,项目总工程师认为项目质量计划中包含了必要的质量控制手段、施工过程、服务、检验和试验等方面的内容,以及关键工序和特殊过程作业指导书等,与施工组织设计要求内容基本相同,可以将项目质量计划书代替施工组织设计,无需再次上报,但施工单位的意见遭到总监的拒绝。总监的处理是否合理?简述理由。

24.某公司拟建一座15层的综合办公楼,采用邀请招标的方式邀请了甲、乙、丙三家设计公司进行方案的设计,其对比项目的内容如下: 甲公司方案:结构方案为框架-剪力墙结构,楼板采用现浇钢筋混凝土楼板,墙体材料采用砌块,窗户采用单框双铝合金窗,面积利用系数85%,单方造价为1420.50元。 乙公司方案:结构方案为大柱网框架结构,楼板采用预应力大跨度叠合楼板,墙体材料采用多孔砖和空心砖,窗户采用单框双玻铝合金窗,面积利用系数为88%,单方造价为1560.80元。 丙公司方案:结构方案为框架结构,楼板采用现浇钢筋混凝土楼板,墙体材料采用内浇外砌,窗户采用单框双玻塑钢窗,面积利用系数为85%,单方造价为1340元。 经论证,设计方案的方案功能得分及重要系数详见下表。 运用价值工程方法选择最优方案。

题干: 某施工单位承接了某项工程的总包施工任务,该工程由A、B、C、D四项工作组成,施工场地狭小。为了进行成本控制,项目经理部对各项工作进行了分析,其结果见下表:
工程进展到第25周5层结构时,公司各职能部门联合对该项目进行突击综合大检查。
检查成本时发现:C工作,实际完成预算费用960万元,计划完成预算费用为910万元,实际成本855万元,计划成本801万元。
检查现场时发现:
(1)塔吊与临时生活设施共用一个配电箱:无配电箱检查记录。
(2)塔吊由木工班长指挥。
(3)现场单行消防通道上乱堆材料,仅剩1m宽左右通道,端头20m×20m场地堆满大模板。
(4)脚手架和楼板模板拆除后乱堆乱放,无交底记录。
工程进展到第28周4层结构拆模后,劳务分包方作业人员直接从窗口向外乱抛垃圾造成施工扬尘,工程周围居民因受扬尘影响,有的找到项目经理要求停止施工,有的向有关部门投诉。
25.根据公司检查现场发现的问题,项目经理部应如何进行整改?

26.某省博物馆建筑工程,被省政府列为重点工程项目,招标人考虑到工程本身技术难度大,结构类型复杂,一般的建筑企业难以胜任,遂决定采用邀请招标的方式招标,并于2010年3月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书,五家企业均接受邀请并购买了招标文件,招标文件规定,2010年5月10日上午9时为投标截止时间。 在投标截止时间之前,A、C、D、E四家企业提交了投标文件,B企业由于路途遇到交通管制其投标文件于2010年5月10日上午9时15分送达。2010年5月11日上午,在当地招投标监督管理办公室主任主持下进行了公开开标。 评标委员会由7人组成,其中当地招投标监督管理办公室1人、公证机构1人、招标人代表1人、技术经济专家4人。评标过程中,评标委员会发现A企业投标文件无法定代表人签字和单位公章。后经评标委员会评标确定D企业中标,2010年5月15日招标人向D企业发出了中标通知书,2010年6月25日双方签订了书面合同。 招标人签订合同的日期有何不妥?请说明理由。

27.某建筑地基基础工程,经招标投标最终确定某施工单位中标,并签订施工合同,同时建设单位委托监理单位承担施工阶段监理工作。在基坑支护施工中,项目监理工程师发现施工单位未按照已批准的施工技术方案组织施工,监理工程师认为新的施工技术方案可能存在一定的安全隐患,为此,总监理工程师下达了工程暂时停工的指令,并报告了建设单位。 施工单位认为该新技术方案企业已经采用过多次,技术已经很成熟,不会发生安全问题,在监理单位的一再干预下方暂停工程施工。 后经有关部门组织鉴定,该新技术方案不存在问题,施工单位复工后,就此事向监理单位提出索赔要求,与此同时,建设单位也认为项目监理单位的行为过于武断,致使工程延期,要求监理单位承担相应责任。 在施工阶段,施工单位的做法有哪些不妥之处?请指出并说明理由。

题干: 某建筑工程,建筑面积3.8万平方米,地下一层,地上十六层。施工单位(以下简称“乙方”)与建设单位(以下简称“甲方”)签订了施工总承包合同,合同工期600天。合同约定,工期每提前(或拖后)1天,奖励(或罚款)1万元。乙方将屋面和设备安装两项工程的劳务进行了分包,分包合同约定,若造成乙方关键工作的工期延误,每延误1天,分包方应赔偿损失1万元。主体结构混凝土施工使用的大模板采用租赁方式,租赁合同约定,大模板到货每延误1天,供货方赔偿1万元。乙方提交了施工网络计划,并得到了监理单位和甲方的批准。网络计划示意图如下所示:施工过程中发生了以下事件:
事件一:底板防水工程施工时,因特大暴雨突发洪水原因,造成基础工程施工工期延长5天,因人员窝工和施工机械闲置造成乙方直接经济损失10万元。
事件二:主体结构施工时,大模板未能按期到货,造成乙方主体结构施工工期延长10天,直接经济损失20万元。
事件三:屋面工程施工时,乙方的劳务分包方不服从指挥,造成乙方返工,屋面工程施工工期延长3天,直接经济损失0.8万元。
事件四:中央空调设备安装过程中,甲方采购的制冷机组因质量问题退换货,造成乙方设备安装工期延长9天,直接费用增加3万元。
事件五:因为甲方对外装修设计的色彩不满意,局部设计变更通过审批后,使乙方外装修晚开工30天,直接费损失0.5万元。
其余各项工作的实际完成工期和费用与原计划相符。
28.如果只有室内装修工程有条件可以压缩工期,在发生以上事件的前提条件下,为了能最大限度地获得甲方的工期奖,室内装修工程工期至少应压缩多少天?

29.某建筑公司于2002年4月16日与某厂签订了修建建筑面积为3 000 平方米工业厂房的施工合同。建筑公司编制的施工方案和进度计划已获监理工程师批准。该工程的基坑开挖土方量为4 500 立方米,假设直接费单价为4.2元/立方米,综合费率为直接费的20%。该基坑施工方案规定:土方工程采用租赁一台斗容量为1立方米的反铲挖掘机施工,租赁费为450元/台班。合同约定5月11日开工,5月20日完工。在实际施工中发生了如下几起事件。 事件一:因租赁的挖掘机大修,晚开工2天,造成人员窝工10工日; 事件二:施工过程中,因遇软土层,接到监理工程师5月15日停工的指令,进行地质复查,配合用工15个工日; 事件三:5月19日接到监理工程师发出的5月20日复工令,同时收到基坑开挖深度加深2m的设计变更通知单,由此增加土方开挖量900 立方米; 事件四:5月20日~5月22日,因下季节性大雨迫使基坑开挖暂停,造成人员窝工10个工日,5月23日恢复挖掘工作,最终基坑于5月29日施工完毕。 问题 (1)建筑公司对上述哪些事件可以向厂方要求索赔,哪些事件不可以要求索赔?说明原因。 (2)每起事件工期索赔各是多少天(假定事件均在关键线路上)?总计工期索赔是多少天? (3)如人工费单价为23元/工日,因增加用工所需的管理费为增加人工费的30%,则合理的费用索赔总额是多少? (4)建筑公司应向厂方提供的索赔文件有哪些?

题干: 某工程施工合同总价为1200万元,合同工期为8个月。施工合同中约定:

(1)开工前业主向施工单位支付合同价款20%的预付款

(2)保留金暂定为合同价的5%。

在工程施工进入第6个月时,由于业主资金出现困难,合同被迫终止。为此,施工单位提出以下费用补偿要求:

(1)施工现场存有为本工程购买的特殊材料,计50万元

(2)因设备撤回基地发生的费用20万元

(3)人员遣散费用20万元。
30.该工程应扣除的保修金是多少?

题干: 某建筑公司于9月份新开工某大型高档商住小区项目,共计建筑面积22万平方米,最高层数38层,其中地下三层~地上六层为商业建筑,其余为民用住宅。由于本工程位于中心城区,属于该市重点工程,施工单位对安全工作非常重视。

施工单位根据相关要求,对该工程施工现场每月进行一次定期安全检查,同时根据现场施工进展情况加大经常性安全检查力度。

由于该市某建筑工地曾发生过塔吊倾覆事故,由于本工程中有超高层建筑,该市相关部门特别强调本项目施工中要加强塔吊、外用电梯等大型施工机械及起重吊装过程中的安全管理,严格按相关检查评分表要求检查内容逐一检查、落实。
31.“起重吊装安全检查评分表”有哪些检查项目?其中哪些为保证项目?

32. 某医院门诊楼,位于市中心区域,建筑面积28326平方米,地下1层,地上10层,檐高33.7m。框架剪力墙结构,筏形基础,基础埋深7.8m,底板厚 度1100mm,混凝土强度等级C30,抗渗等级P8。室内地面铺设实木地板,局部轻质隔墙,工程精装修交工。2008年3月15日开工,外墙结构及装修 施工均采用钢管扣件式双排落地脚手架。 事件1:2008年9月25日,地方建设行政主管部门检查项目施工人员三级教育情况,质询项目经理部的教育 内容。施工项目负责人回答;“进行了国家和地方安全生产方针、企业安全规章制度、工地安全制度、工程可能存在的不安全因素四项内容的教育”。受到了地方建 设行政主管部门的严厉批评。 事件2:轻质隔墙下端用木踢脚覆盖,饰面板与地面留有5~10mm缝隙。石膏板的接缝缝隙为8~10mm。 事件3:室内地面面层施工时,对木搁栅采用沥青防腐处理,木搁栅和毛地板与墙面之间未留空隙,面层木地板与墙面之间留置了10mm缝隙。 事件4:截止2009年4月底,计划铺设地板面积1000平方米,预算价格110元/平方米;实际铺设面积1200平方米,实际价格150元/平方米。 事件1中,指出不属于项目经理部教育的内容,项目经理部教育还应包括哪些内容?

33.某公司新建一办公大楼,框架结构,烧结普通砖填充墙。 基础形式为大放脚基础,施工组织设计原定先采用机械开挖,然后人工清底至设计标高。实际土方开挖过程中,机械开挖由于在夜间施工,导致超挖0.2m深。 主体结构施工过程中,由于钢筋放样员识图错误,钢筋下料尺寸超出模板尺寸,需返工处理,施工单位拟将直径16mm以下的钢筋弯折处直开,然后重新加工制作。 屋面梁施工时,混凝土浇筑后12d所有梁模板均拆除完毕,质量检查员发现部分梁出现比较大的孔洞。施工单位将孔洞冲洗干净后,用与梁浇筑时所用一模一样的混凝土进行填充捣实,并认真养护。 本工程外立面原设计为涂料饰面,主体结构施工完毕后,业主强行将设计更改为隐框玻璃幕墙。幕墙与主体结构采用后置埋件连接,因为幕墙构造需要,部分后置埋件连接位置在填充墙上。 施工单位对于钢筋返工的处理是否正确?简述理由、正确做法。

34.某工程双代号时标网络图如下: 假设各项工作均匀速进展,其中:工作箭线上方的数字为该工作每月完成的投资额(单位:万元)。 根据11月底的检查情况,试绘制从12月开始到工程结束的时标网络计划。

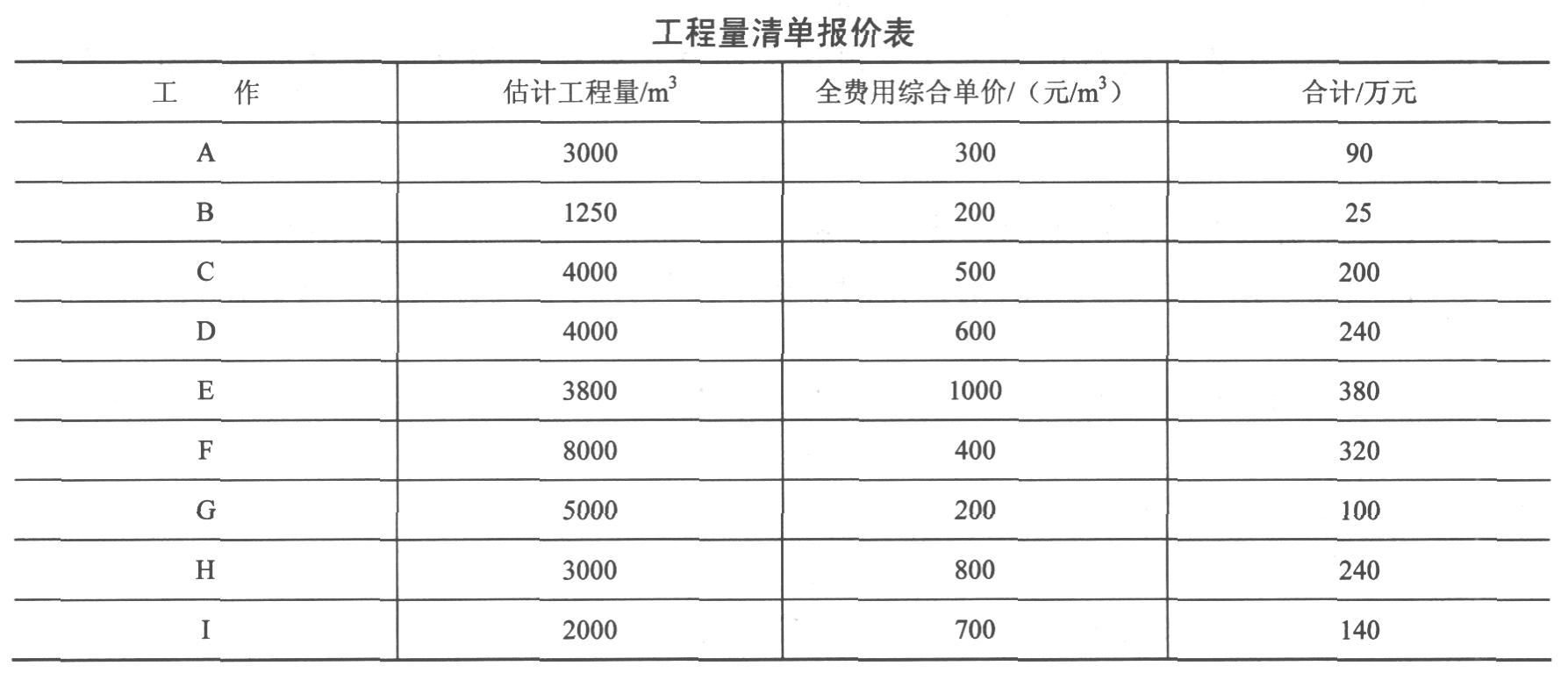

题干: 某工程,施工单位按招标文件中提供的工程量清单作出报价(见下表)。施工合同约定:(1)工程预付款为合同总价的20%,从工程进度款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止。(2)施工过程中发生的设计变更,采用以直接费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3.41%。经项目监理机构批准的施工进度计划如下图所示(时间单位:月)。施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分项工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的直接费为400元/立方米,工程量为3000立方米。
35. 该工程合同总价是多少?增加N工作后的工程造价是多少?

36.某工程建筑面积35 000 平方米,建筑高度115 m,为36层现浇框架-剪力墙前结构,地下2层,抗震设防烈度为8度,由某市建筑公司总承包,工程于2004年2月18日开工。工程开工后,由项目经理部质量负责人组织编制施工项目质量计划。 问题 (1)项目经理部质量负责人组织编制施工项目质量计划的做法对吗?为什么? (2)施工项目质量计划的编制要求有哪些? (3)项目质量控制的方针和基本程序是什么?

37.某市中心区新建某商业项目,地下2层,地上28层,1~3层设裙房,结构形式为钢筋混凝土框架结构。某施工总承包单位承接了该商业项目的施工总承包任务。施工场地现况如下:施工现场向东方向设置了一扇大门;工地围墙高度2 m;施工现场主干道为煤渣路;工人宿舍设高低床铺,每间平均居住20人。在安装顶层避雷带电焊作业时,电焊花引燃屋面正在施工的保温材料,由于屋面保温工程全面铺开,所以火势迅猛,屋顶装饰工程全部烧毁,10人死亡,造成直接经济损失达到50万元。事后查明:火灾发生时,电焊工人为无证违章作业,保温材料为易燃材料,逃生楼梯口堆置大量材料。 问题: 1.施工现场的布置有何不妥之处?如何正确布置? 2.分析火灾事故的原因有哪些? 3.以上事故可认定为哪种等级的安全事故,依据是什么? 4.该起事故应上报至何部门? 5.预防同类火灾事故的主要措施有哪些?

题干: 某地下车库工程,地下4层,地上局部2层,由于地下室埋层较深,对防水的要求比较高,地下室底板及外墙均采用P12的防水混凝土,并附加4+4两层SBS卷材防水层。

基坑肥槽回填时,回填土由两处取土场外购,一处土质为砂土,一处为粉质黏土,回填施工时经检测,其含水量均为13.2%±1%。

地上部分下沉广场中庭设计有一铝合金骨架隐框玻璃幕墙阳光房,拟采用单层镀膜中空玻璃。
38. 基坑回填土施工时,两处取土场的回填土的含水量是否合适?适宜的含水量范围应为多少?基坑回填土施工时,除了检查含水量外,还应检查哪些项目?

题干: 某政府机关在城市繁华地段建一幢办公楼。在施工招标文件的附件中要求投标人具有垫资能力,并写明:投标人承诺垫资每增加500万元的,评标增加1分。某施工总承包单位中标后,因设计发生重大变化,需要重新办理审批手续。为了不影响按期开工,建设单位要求施工总承包单位按照设计单位修改后的草图先行开工。
施工中发生了以下事件:
事件一:施工总承包单位的项目经理在开工后又担任了另一个工程的项目经理,于是项目经理委托执行经理代替其负责本工程的日常管理工作,建设单位对此提出异议。
事件二:施工总承包单位以包工包料的形式将全部结构工程分包给某劳务公司。
事件三:在底板结构混凝土浇筑过程中,为了不影响工期,施工总承包单位在连夜施工的同时,向当地行政主管部门报送了夜间施工许可申请,并对附近居民进行公告。
事件四:为便于底板混凝土浇筑施工,基坑四周未设临边防护;由于现场架设灯具照明不够,工人从配电箱中接出220V电源,使用行灯照明进行施工。
为了分解垫资压力,施工总承包单位与劳务公司的分包合同中写明:建设单位向总包单位支付工程款后,总包单位才向分包单位付款,分包单位不得以此要求总包位承担逾期付款的违约责任。
为了强化分包单位的质量安全责任,总分包双方还在补充协议中约定,分包单位出现质量安全问题,总包单位不承担任何法律责任,全部由分包单位自己承担。
39.施工总承包单位开工是否妥当?说明理由。

40.某房屋建筑在某市承建15层学生公寓,主体为全现浇钢筋混凝土框架-剪力墙结构,建筑面积32000平方米,建筑高度55.6m,筏形基础。 大体积混凝土的养护方法、养护时间有哪些规定?

41.某建筑工程位于近郊区,建筑面积123000平方米,混凝土现浇结构,筏形基础,地下2层,地上15层,基础埋深10.2m。工程所在地区地下水位于基底标高以上,从南流向北,施工单位的降水方案是在基坑南边布置单排轻型井点。基坑开挖到设计标高后,施工单位和监理单位对基坑进行验槽,并对基底进行了钎探,发现地基东南角有约250平方米的软土区,监理工程师随即指令施工单位进行换填处理,换填级配碎石。 施工单位和监理单位两家单位共同进行工程验槽的做法是否妥当?请说明理由。

42. 某施工总承包单位于2005年5月与某公司签订了框架-剪力墙办公楼工程的施工合同。该工程建筑面积28 350平方米,地上22层,地下2层。施工单位编制的施工组织设计和进度计划已获监理工程师批准。2005年6月24日,工程正式开工,地下连续墙工程由 分包商进行施工。 在实际施工过程中发生了以下事件: 事件一:在开挖过程中,遇到砂土层,监理工程师6月30日下停工令,其后进行地质复查;7月4日接到监理工程师下达的复工令,要求7月5日复工。 事件二:因分包商施工的地下连续墙出现质量问题,拖延工期5日,影响了施工的正常进行。 事件三:7月25~28日,由于当地出现罕见暴雨迫使工程暂停,造成人工窝工20个工作日。 (注:以上事件均发生在关键线路上。) 由于暴雨造成的工期拖延,施工总承包单位向业主提出的工期索赔是否成立?请说明原因。

43.某宾馆客房进行装修施工,在门窗、吊顶、地面等分项工程施工完成后,施工单位根据设计要求对吊顶及墙面进行涂饰施工。其乳胶漆墙面做法包括以下几道工序:基体清理;嵌、批腻子;刷底涂料;磨砂纸;涂面层涂料等。有的工序须往返几次重复。 基层处理的质量是影响涂饰工程质量的最主要因素。请针对以下不同基层,回答基层处理要求。 (1)新建筑物的混凝土或抹灰基层在涂饰前应如何处理? (2)旧墙面在涂饰涂料前,基层应如何处理? (3)混凝土或抹灰基层涂刷溶剂型涂料时,含水率有什么要求?涂刷乳液型涂料时,含水率有什么要求?木材基层的含水率是如何规定的? (4)基层腻子有什么要求? (5)厨房、卫生间墙面必须使用哪种类型的腻子? (6)以石膏板面为基层时,其质量要求如何?

44.某建设单位(甲方)与某施工单位(乙方)订立了某工程项目的施工合同。合同规定采用单价合同,每一分项工程的工程量增减超过10%时,超过部分的单价按原单价的90%结算。合同工期为22天,工期每提前1天奖励2 000元,每拖后1天罚款3 000元。乙方在开工前及时提交了施工网络进度计划如图5-1所示(双线代表关键线路),并得到了甲方代表的批准。工程施工中发生如下事件。 事件1,因甲方供应的材料有误造成A工作和B工作工效降低,作业时间分别拖延2天和3天,分别增加工日6个和8个,窝工20个工日,工作A使用的租用施工机械每天租赁费为400元,台班费为650元,工作B使用的自有机械台班费为500元,其中折旧费为100元/台班;人工为30元/工日,窝工补偿标准为20元/工日。 事件2,为保证工程质量,乙方在施工中将工作C原设计尺寸扩大,增加工程量20 立方米,作业时间增加1天,该工作综合单价为90元/立方米。 事件3,因设计变更,工作E工程量由450 立方米增至500 立方米,该工作综合单价为70元/立方米。 事件4,鉴于该工程工期较紧,甲方代表指示乙方在工作H和工作I作业工程中采取了加快施工的技术组织措施,使得这两项工作分别缩短了2天和1天,并分别相应增加施工技术措施费5 000元和3 000元。 其余各项工作实际作业时间和费用均与原计划相符。 问题 (1)上述哪些事件乙方可以提出工期和费用补偿要求?哪些事件不能提出工期和费用补偿要求?简述其理由。 (2)每项事件的工期索赔是多少?总工期索赔多少天? (3)每项事件的费用补偿是多少? (4)乙方是否可以得到工程提前或拖后的奖励或处罚?数额为多少?

题干: 某18层办公楼,建筑面积32000平方米,总高度71m,钢筋混凝土框架剪力墙结构,脚手架采用悬挑钢管脚手架,外择密目安全网,塔式起重机作为垂直运输工具。2006年11月9日,在15层结构施工时,吊运钢管时钢丝绳滑扣,起吊离地20m后,钢管散落,造成下面作业的4名人员死亡,2人重伤。经事故调查发现:
(1)作业人员严重违章,起重机司机因事请假,工长临时指定一名机械工操作塔吊,钢管没有捆扎就托底兜着吊起,而且钢丝绳没有在吊钩上挂好,只是挂在吊钩的端头上。
(2)专职安全员在事故发生时不在现场。
(3)作业前,施工单位项目技术负责人未详细进行安全技术交底,仅向专职安全员口头交待了施工方案中的安全管理要求。
45.指出该项目安全技术交底工作存在的问题。

题干: 某施工总承包单位承担一项建筑基坑工程的施工。基坑开挖深度12m,基坑南侧距坑边6m处有一栋6层住宅楼。基坑土质状况从地面向下依次为:杂填土0~2m,粉质土2~5m,砂质土15~10m,黏性土10~12m,砂质土12~18m。上层滞水水位在地表以下5m(渗透系数为0.5m/d),地表下18m以内无承压水。基坑支护设计采用灌注桩加锚杆。施工前,建设单位为节约投资,指示更改设计,除南侧外其余三面均采用土钉墙支护,垂直开挖。基坑在开挖过程中北侧支护出现较大变形,但一直未被发现,最终导致北侧支护部分坍塌。事故调查中发现:
(1)施工总承包单位对本工程作了重大危险源分析,确认南侧毗邻建筑物、临边防护、上下通道的安全为重大危险源,并制订了相应的措施,但未审批。
(2)施工总承包单位有健全的安全制度文件。
(3)施工过程中无任何安全检查记录、交底记录及培训教育记录等其他记录资料。
46.根据《建筑施工安全检查标准》(JGJ59-99)基坑支护安全检查评分表的要求,本基坑支护工程还应检查哪些项目?
