题干: 某写字楼工程,地下1层,地上10层,当主体结构已基本完成时,施工企业根据工程实际情况,调整了装修施工组织设计文件,编制了装饰工程施工进度网络计划,经总监理工程师审核批准后组织实施。如下图:
在施工过程中发生了以下事件:
事件一:工作E原计划6天,由于设计变更改变了主要材料规格与材质,经总监理工程师批准,E工作计划改为9天完成,其他工作与时间执行网络计划。
事件二:一层大厅轻钢龙骨石膏板吊顶,一盏大型水晶灯(重100kg)安装在吊顶工程的主龙骨上。
事件三:由于建设单位急于搬进写字楼办公,要求提前竣工验收,总监理工程师组织建设单位技术人员、施工单位项目经理及设计单位负责人进行了竣工验收。
1.竣工验收是否妥当?说明理由。

题干: 某单位办公楼工程,总建筑面积2.6万平方米,地上16层,该工程基础采用桩基础,主体为框架一剪力墙结构,由某建筑施工企业负责施工。
在工程施工过程中,发生了如下事件;
事件一:在土方填筑过程中发现,回填土经夯实后检测,其密实度达不到设计要求。
事件二:桩基础采用干作业成孔灌注桩,成孔后孔底虚铺土厚度120mm。
事件三:在二层框架一剪力墙结构施工过程中,发现部分梁表面出现蜂窝和孔洞。
事件四:在主体结构施工过程中,三层混凝土部分试块强度达不到设计要求,但对实际强度经测试论证,仍然达不到要求,后经设计单位验算能够满足结构安全性能。
2.分析三层混凝土强度等级偏低可能的原因是什么?

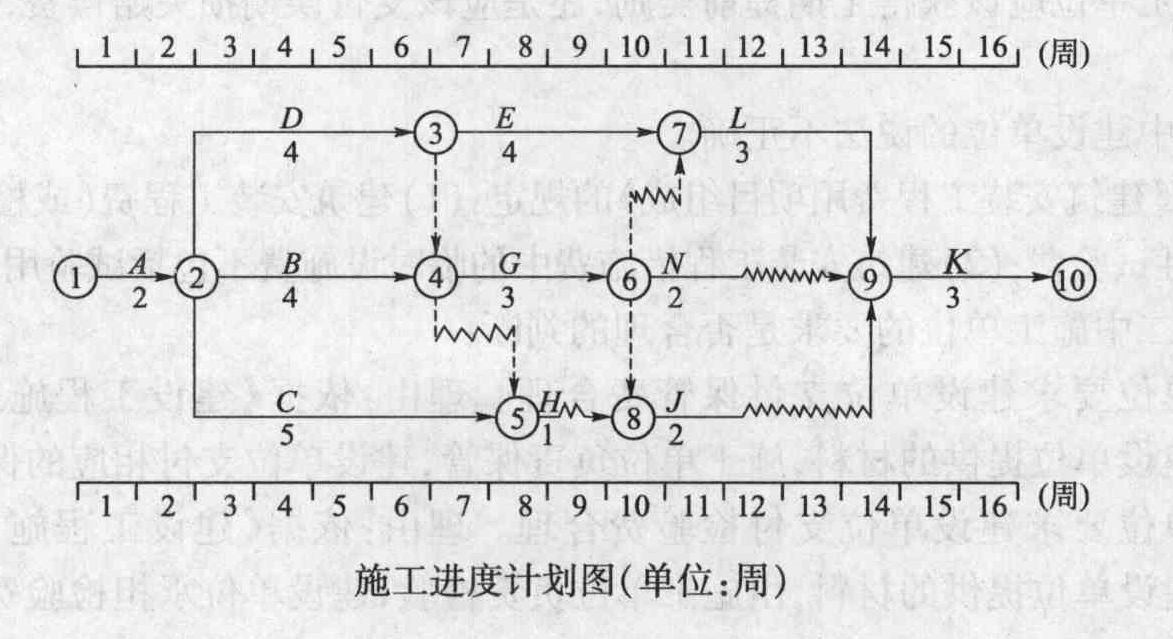

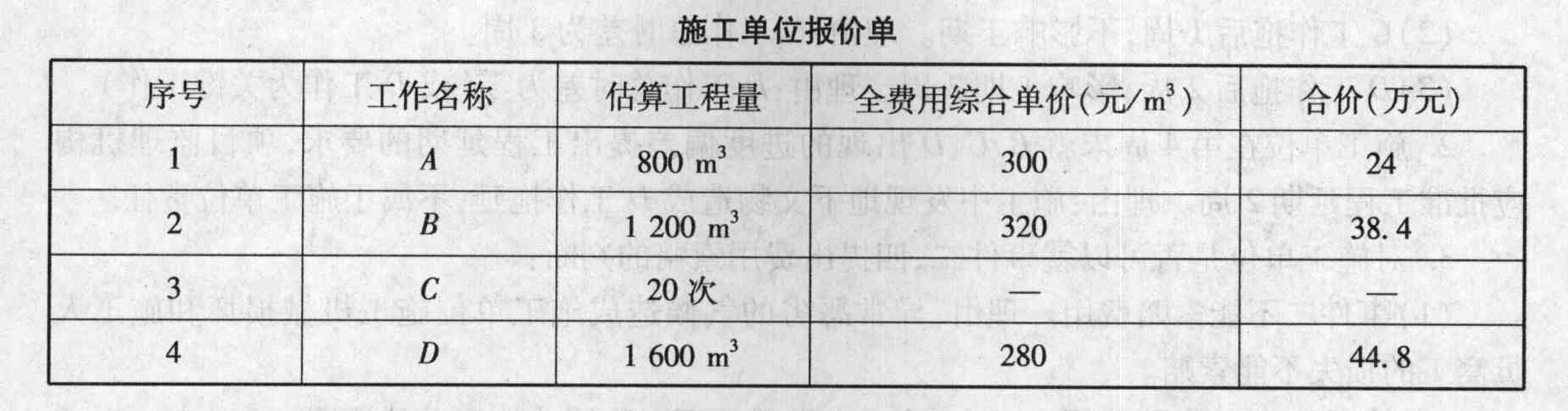

题干: 某工程的施工合同工期为16周,项目监理机构批准的施工进度计划如下图所示。各工作均按匀速施工。施工单位的报价单(部分)见下表。工程施工到第4周时进行进度检查,发生如下事件:事件-:A工作已经完成,但由于设计图纸局部修改,实际完成的工程量为840 n13,工作持续时间未变。事件二:B工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人员窝工,损失1万元,实际只完成估算工程量的25%。事件三:C工作为检验检测配合工作,只完成了估算工程量的20%,施工单位实际发生检验检测配合工作费用5 000元。事件四:施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置4个台班,台班单价为300元/台班、折旧费为100元/台班。施工单位进行文物现场保护的费用为1200元。
3.若施工单位在第4周末就B、C、D出现的进度偏差提出工程延期的要求,项目监理机构应批准工程延期多长时间?为什么?

题干: 某大型剧院拟进行维修改造,某装饰装修工程在公开招投标过程中获得了该维修改造任务,合同工期为5个月,合同价款为1 800万元。(1).抹灰工程基层处理的施工过程部分记录如下:①在抹灰前对基层表面作了清除;②室内墙面、柱面和门窗洞口的阳角做法符合设计要求。(2)工程师对抹灰工程施工质量控制的要点确定如下:①抹灰用的石灰膏的熟化期不应小于3d;②当抹灰总厚度大于或等于15 mm时,应采取加强措施;③有排水要求的部位应做滴水线(槽);④一般抹灰的石灰砂浆不得抹在水泥砂浆层上;⑤一般抹灰和装饰抹灰工程的表面质量应符合有关规定。
4.装饰抹灰工程表面质量应符合的规定有哪些?

5.某施工单位承建两栋15层的框架结构工程.合同约定:①钢筋由建设单位供应;②工程质量保修按国务院279号令执行.开工前施工单位编制了单位工程施工组织设计,并通过审批.施工过程中,发生下列事件:事件二中,施工组织设计修改后,应按什么程序报审?

题干: 某房地产开发公司与某施工单位签订了一份价款为1000万元的建筑工程施工合同,合同工期为7个月。工程价款约定如下:
(1)工程预付款为合同价的10%。
(2)工程预付款扣回的时间及比例:自工程款(含工程预付款)支付至合同价款的60%后,开始从当月的工程款中扣回工程预付款,分两个月扣回。
(3)工程质量保修金为工程结算总价的5%,竣工结算时一次性扣留。
(4)工程款按月支付,工程款达到合同总造价的90%停止支付,余款待工程结算完成并扣除保修金后一次性支付。

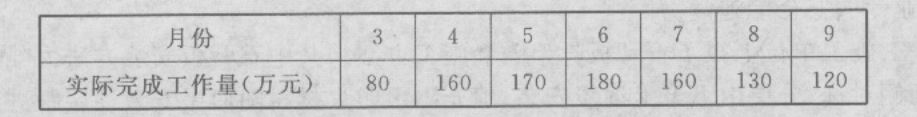

每月完成的工作量如下表:
工程施工过程中,双方签字认可因钢材涨价增补价差5万元,因施工单位保管不力罚款1万元。
6.根据《建设工程价款结算暂行办法》(财建369号)的规定,工程竣工结算方式分别有哪几种类型?本工程竣工结算属于哪种类型?

题干: 某办公楼工程,建筑面积153 000平方米,地下2层,地上30层,建筑物总高度136.6m,地下为钢筋混凝土结构,地上为型钢混凝土组合结构,基础埋深8.4m。
施工单位项目经理根据《建设工程项目管理规范》( GB/T 50326-2006),主持编制了项目管理实施规划,包括工程概况、组织方案、技术方案、风险管理计划、项目沟通管理计划、项目收尾管理计划、项目现场平面布置图、项目目标控制措施、技术经济指标等16项内容。
风险管理计划中将基坑土方开挖施工作为风险管理的重点之一,评估其施工时发生基坑坍塌的概率为中等,且风险发生后将造成重大损失。为此,项目经理部组织建立了风险管理体系,指派项目技术部门主管风险管理工作。
项目经理指派项目技术负责人组织编制了项目沟通计划。该计划中明确项目经理部与内部作业层之间依据《项目管理目标责任书》进行沟通和协调;外部沟通可采用电话、传真、协商会等方式进行;当出现矛盾和冲突时,应借助政府、社会、中介机构等各种力量来解决问题。
工程进入地上结构施工阶段,现场晚上11点后不再进行土建作业,但安排了钢结构焊接连续作业。由于受城市交通管制,运输材料、构件的车辆均在凌晨3~6点之间进出现场。项目经理部未办理夜间施工许可证。附近居民投诉:夜间噪声过大,光线刺眼,且不知晓当日施工安排。项,目经理派安全员接待了来访人员。之后,项目经理部向政府环境保护部门进行了申报登记,并委托某专业公司进行了噪声检测。
项目收尾阶段,项目经理部依据项目收尾管理计划,开展各项工作。
7.项目收尾管理主要包括哪些方面的管理工作?

题干: 某大厦工程项目,建设单位与施工单位根据《建设工程施工合同文本》签订了工程的总承包施工合同,总承包商将该大厦工程项目的装饰装修工程分包给一家具有相应资质条件的某装饰装修工程公司。该装饰装修工程合同与该工程项目建设单位签订了该大厦工程项目的装饰装修施工合同。
该工程总承包施工单位在施工过程中发生以下事件:
事件一:基坑开挖后用重型动力触探法检查,发现基坑下面存在古墓。
事件二:基坑验槽时,总承包施工单位技术负责人组织、建设、设计、勘察、监理等单位的项目技术负责人共同检验,经检验基坑符合要求。
事件三:为了使水泥浆更具黏结力,旋喷桩在旋喷前3h对水泥浆进行搅拌。
事件四:基坑回填过程中,施工总承包单位只检查了排水措施和回填土的含水量,并对其进行了控制。
8.基坑验槽时,应重点观察哪些部位?

9.依据《中华人民共和国建筑法》等有关规定,逐条指出上述合同内容中是否存在不妥之处,如不妥,请改正。某施工单位承担了某学校实验楼的施工任务,并与该学校签订了该项目建设工程施工承包合同。现就部分合同内容摘录如下:承包人应按专用条款约定时间,向发包方提交已完工程量的报告。发包方接到报告后3d按设计图纸核实已完工程量,作为工程价款支付的依据。

题干: 某施工单位承建两栋15层的框架结构工程。合同约定:钢筋由建设单位供应;工程质量保修按国务院279号令执行。开工前施工单位编制了单位工程施工组织设计,并通过审批。施工过程中,发生下列事件:
事件一:建设单位按照施工单位提出的某批次钢筋使用计划按时组织钢筋进场。
事件二:因工期紧,施工单位建议采取每五层一次竖向分阶段组织验收的措施,得到建设单位的认可。项目经理部对施工组织设计作了修改,其施工部署中劳动力计划安排为“为便于管理,选用一个装饰装修班组按栋分两个施工段组织流水作业”。
事件三:分部工程验收时,监理工程师检查发现某墙体抹灰约1.0平方米的空鼓区域,责令限期整改。
事件四:工程最后一次阶段验收合格,施工单位于2010年9月18日提交工程验收报告,建设单位于当天投入使用。建设单位以工程质量问题需在使用中才能发现为由,将工程竣工验收时间推迟到11月18日进行,并要求《工程质量保修书》中竣工日期以11月18日为准。施工单位对竣工日期提出异议。
10.写出事件三中墙体抹灰空鼓的修补程序(至少列出4项)。

11.(一)     [背景资料]     某大厦工程项目,建设单位与施工单位根据《建设工程施工合同文本》签订了工程的总承包施工合同,总承包商将该大厦工程项目的装饰装修工程分包给一家具有相应资质条件的某装饰装修工程公司。该装饰装修工程合同与该工程项目建设单位签订了该大厦工程项目的装饰装修施工合同。     该工程总承包施工单位在施工过程中发生以下事件:     事件一:基坑开挖后用重型动力触探法检查,发现基坑下面存在古墓。     事件二:基坑验槽时,总承包施工单位技术负责人组织、建设、设计、勘察、监理等单位的项目技术负责人共同检验,经检验基坑符合要求。     事件三:为了使水泥浆更具黏结力,旋喷桩在旋喷前3h对水泥浆进行搅拌。     事件四:基坑回填过程中,施工总承包单位只检查了排水措施和回填土的含水量,并对其进行了控制。

题干: 某办公楼工程,建筑面积35 000平方米,地下2层,地上15层,框架筒体结构,外装修为单元式玻璃幕墙和局部干挂石材。场区自然地面标高为-2.00m,基础底标高为-6.90m,地下水位标高-7.50m,基础范围内土质为粉质黏土层。在建筑物北侧,距外墙轴线2.5m处有一自东向西管径为600mm的供水管线,埋深1.80m。
施工单位进场后,项目经理召集项目相关人员确定了基础及结构施工期间的总体部署和主要施工方法:土方工程依据合同约定采用专业分包;底板施工前,在基坑外侧将起重机安装调试完成;结构施工至地上8层时安装双笼外用电梯;模板拆至5层时安装悬挑卸料平台;考虑到场区将来回填的需要,主体结构外架采用悬挑式脚手架;楼板及柱模板采用木胶合板,支撑体系采用碗扣式脚手架;核心筒采用大钢模板施工。会后相关部门开始了施工准备工作。
合同履行过程中,发生了如下事件:
事件一:施工单位根据工作总体安排,首先将工程现场临时用电安全专项方案报送监理工程师,得到了监理工程师的确认。随后施工单位陆续上报了其他安全专项施工方案。
事件二:地下1层核心筒拆模后,发现其中一道墙体的底部有一孔洞(大小为0.30m×0.50m),监理工程师要求修补。
事件三:装修期间,在地上10层,某管道安装工独自对焊工未焊完的管道接口进行施焊,结果引燃了正下方9层用于工程的幕墙保温材料,引起火灾。所幸正在进行幕墙作业的施工人员救火及时,无人员伤亡。
事件四:幕墙施工过程中,施工人员对单元式玻璃幕墙防火构造、变形缝及墙体转角构造节点进行了隐蔽记录,监理工程师提出了质疑。
12.事件二中,按步骤说明孔洞修补的做法。

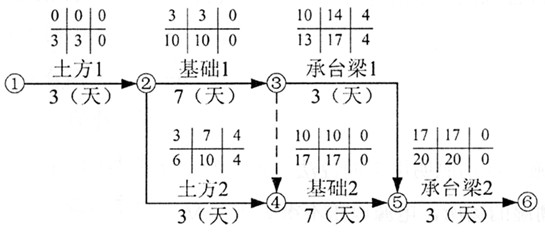

13.某办公楼工程,建筑面积5500平方米,框架结构,独立柱基础,上设承台梁,独立柱基础埋深为1.5m,地质勘察报告中地基基础持力层为中砂层,基础施工钢材由建设单位供应。基础工程施工分为两个施工流水段,组织流水施工,根据工期要求编制了工程基础项目的施工进度计划,并绘出施工双代号网络计划图,如下图所示: 在工程施工中发生如下事件: 事件1:土方2施工中,开挖后发现局部基础地基持力层为软弱层需处理,工期延误6d。 事件2:承台梁1施工中,因施工用钢材未按时进场,工期延期3d。 事件3:基础2施工时,因施工总承包单位原因造成工程质量事故,返工致使工期延期5d。 问题 1.指出基础工程网络计划的关键线路,写出该基础工程计划工期。 2.针对本案例上述各事件,施工总承包单位是否可以提出工期索赔,并分别说明理由。 3.对索赔成立的事件,总工期可以顺延几天?实际工期是多少天? 4.上述事件发生后,本工程网络计划的关键线路是否发生改变,如有改变,请指出新的关键线路,并在答题卡上绘制施工实际进度横道图。

题干: 某公司中标某沿海城市一栋办公楼工程,该公司进场后,给整个工程各工序进行划分,编制双代号时标网络图,并根据6月底、11月底进度检查实际情况,在网络图中标出两次检查的实际进度前锋线,如下图所示:
在工程施工过程中发生以下事件:
事件一:施工单位施工至工作H时,该沿海城市遭受海啸袭击,使该工作持续时间延长了2个月。经评估,施工单位人工费、机械费、临时建筑损失18万元。建筑物受到海水侵蚀,清理、返工费用25万元,施工单位提出了工期2个月、费用43万元的索赔要求。
事件二:施工单位施工至I工作时,由于建设单位供应材料的质量问题,造成施工单位人工费、机械费损失5万元。同时造成持续时间延长2个月。施工单位提出了工期、费用索赔要求。
14.事件一中,施工单位的各项索赔是否成立,并分别说明理由。
做题计时:00:00:00
暂 停 开始
答题卡
  • 一、建造师案例题
1 2 3 4 5 6 7 8 9 10 11 12 13 14
已做 未做
设为首页 - 收藏本站 - - 返回顶部
请牢记:"qicai.net" 即七彩网 ©2025 七彩网 www.qicai.net 本站邮件:kankan660@qq.com
网站备案号:湘ICP备16000511号-8
