1.某一标段公路工程项目,采用工程量清单方式结算。按合同规定工程量计量组织形式,采用监理工程师与承包人共同计量,即在进行计量前,由监理工程师通知承包人计量的时间与工程部位,然后由承包人派人同监理工程师共同计量,计量后双方签字认可。在工程计量开始之前,监理工程师与承包方有关人员共同研究了工程计量的可能方法及工程变更后合同价款的确定方法。变更后合同价款的确定方法有哪些?

题干:


某大厦工程项目,建设单位与施工单位根据《建设工程施工合同文本》签订了工程的总承包施工合同,总承包商将该大厦工程项目的装饰装修工程分包给一家具有相应资质条件的某装饰装修工程公司。该装饰装修工程合同与该工程项目建设单位签订了该大厦工程项目的装饰装修施工合同。



该工程总承包施工单位在施工过程中发生以下事件:



事件一:基坑开挖后用重型动力触探法检查,发现基坑下面存在古墓。



事件二:基坑验槽时,总承包施工单位技术负责人组织、建设、设计、勘察、监理等单位的项目技术负责人共同检验,经检验基坑符合要求。



事件三:为了使水泥浆更具粘结力,旋喷桩在旋喷前3h对水泥浆进行搅拌。



事件四:基坑回填过程中,施工总承包单位只检查了排水措施和回填土的含水量,并对其进行了控制。
2. 《建设工程施工合同文本》由哪几部分组成?该文本的三个附件分别是什么?

3.某工程是54m+128 m+54m预应力混凝土系杆拱连续梁高架桥工程,上部结构主纵梁为箱形断面的预应力混凝土连续梁,采用预埋金属波纹管成孔。系杆拱采用圆端形钢管混凝土拱结构,吊索采用预应力高强度钢丝。系杆拱设于中跨,通过吊索与主纵梁组成整体受力结构,钢拱每侧设14根吊杆。下部结构为直径1m的钻孔灌注桩,最大深度66 m;承台最大17 m×7.5 m×2.5 m;墩身为矩形抹圆双立柱加帽梁,最高立柱14.5 m。本工程地段地下有地铁线和各类地下管线,地面有城市交通主干道,地上有立交桥等。施工场地狭窄。施工地段土层主要为粉质黏土层。本工程实施时的基本情况如下: (1)施工组织结构为:项目经理;项目副经理、总工程师;物质设备科、质检科、计划科、安全科、综合办公室、财务科;测量队、试验室、桥梁施工队、综合施工队。 (2)钻孔灌注桩施工方法,工艺流程为:场地平整→桩位放样→钻机就位→钻机成孔→提钻→下钢筋笼→下导管→二次清孔→水下混凝土浇筑→沉渣测量→道渣填孔→机具清理。 (3)承台施工的工艺流程为:挖掘机放坡开挖、不能开挖地段要用钢板桩进行支护→人工挖孔30 cm至设计标高→桩身检测→绑扎桩身与承台接缝钢筋,浇筑桩与承台接缝混凝土→绑扎承台钢筋→安装模板→商品混凝土运至现场、制作试件→浇筑混凝土。 (4)本年4月10日-15日进行的主纵梁预应力张拉施工,采用OVM锚具+YCW型千斤顶进行张拉,采取的技术方法和措施如下: ①张拉采用双控:以伸长量为主、预应力作为校核。 ②张拉机具由经主管部门授权的法定计量技术机构进行了校核。 ③张拉时,A-2号千斤顶出现了问题,施工人员只好从另一套张拉设备中,拆下对应的B-2号千斤顶临时顶替使用。 ④张拉时,只要达到控制的应力,即可锚固。 ⑤3号压力表指针不归零,又没有备用压力表,只好从市场购回一台有出厂合格证的压力表安上使用。 ⑥张拉时,第3束12股(每股30根)钢绞线中,有一股钢绞线断了4根,因工期紧,未作处理就锚固灌浆了。 ⑦张拉时,实际伸长值与理论伸长值的差值控制在5%以内。 ⑧千斤顶是上一年12月15日校验合格后入库封存。 ⑨原定6套张拉设备,分两组同时进行两端张拉。为抢工期,临时有设备库调出两台YDC型千斤顶组成一张拉设备备用。 问题: 1.钻孔灌注桩的工艺流程是否全面?请写出正确的工艺流程。 2.承台施工的工艺流程是否全面?请写出正确流程。 3.结合本工程的特点,简述主纵梁施工要点。 4.请对主纵梁预应力张拉施工中所实施的方法和采取的措施进行评估。

题干: 某电力建设公司承接2×1000MW电厂建设工程的总承包任务。考虑工期和专业特长的要求,辅助工程采用分包的方式组织建设。在工程建设中,发生如下事件:

事件一:在发电机转子安装时,施工单位进行了发电机转子安装前单独气密性试验,在试验压力和允许漏气量均符合制造厂规定后立即进行发电机转子穿装工作,被监理工程师发现停止。

事件二:输煤系统工程按分包合同要求已近完工,试运转工作即将结束,为了下一步顺利进行竣工验收的检查工作,该分包公司邀请业主代表和监理工程师共同参加输煤系统关键设备的试运转。就在港口卸煤机桥臂起板时,电动机转子电阻器有白色烟雾冒出,分包单位与业主双方对其发生原因究竟是施工质量还是产品质量问题发生争执,但查明缘由后得到解决。

事件三:验收前分包单位自检时发现多条输煤皮带张紧轮配重不足,经查明原因后得到妥善处理。整个建设工程完工和竣工验收前的准备工作完成后,工程验收委员会和建设单位、生产单位、施工单位、设计单位、设备制造单位参加验收工作。
4.竣工验收前分包商自检发现的问题应怎样处理?

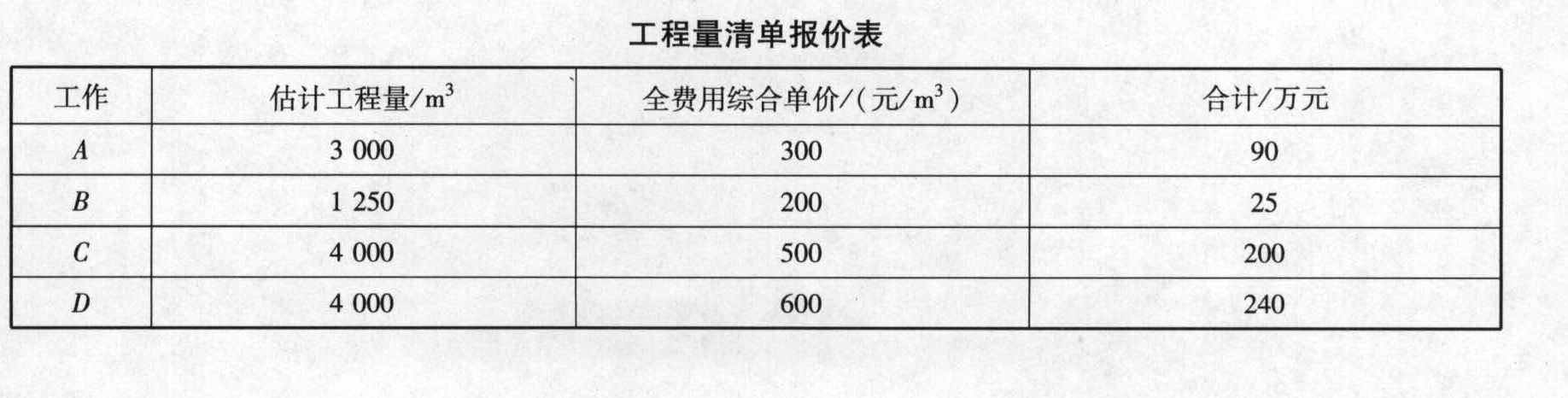

5.背景资料某机电安装工程项目,施工单位按招标文件中提供的工程量清单作出报价(见下表)。施工合同约定:(1)工程预付款为合同总价的20%,从工程进度款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止;(2)施工过程中发生的设计变更,采用以直接费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3.41%。经项目监理机构批准的施工进度计划如下图所示(时间单位:月)。施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分项工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的直接费为400元/立方米,工程量为3 000立方米。问 题:1.施工单位提出发生的保护措施费和防护措施费由建设单位另行支付是否合理?说明理由。2.新增分项工程Ⅳ的全费用综合单价及工程变更后增加的款额是多少?(计算结果保留2位小数)3.该工程合同总价是多少?增加Ⅳ工作后的工程造价是多少?4.若该工程的各项工作均按最早开始时间安排,各工作均按匀速完成,且各工作实际工程量与估计工程量无差异,在下表中填入H、I、N三项工作分月工程进度款。5.该工程预付款是多少?第1个月至第4个月每月结算款各为多少?

6.某大型机电工程EPC总承包项目实施过程中,项目设计部门在编制完设备及材料请购单及附件后,由项目设计经理签字后提交项目采购经理,经过项目采购经理审查、确认请购单及附件的内容是否齐全、确切,校核手续符合所在工程公司质量手册规定,提交时间符合进度计划、采购部门随即按预定计划实施询价。由于采购项目特殊,询价商务文件采用了采购部门自行编制的商务文件,采购部门对15个厂商进行了询价,其中包括本公司合格厂商以外的业主指定的厂商。 技术评审由相关专业负责人进行审核,评审的依据是厂商技术报价文件,评审的结果是11家合格、3家不合格、1家需要做局部修改后才能合格,对所询合格厂商做横向比较并排出推荐顺序,最后由项目控制部经理审批。 商务评审由采购工程师负责,对于技术评审不合格的厂商不再做商务评审。商务评审的依据是厂商的商务报价,重点评审价格构成是否合理并具有竞争力、交货期、支付及支付条件、质量保证、财政状况、执行合同的信誉等。报采购经理审批。 综合评审由设计经理和采购经理主持,在技术评审和商务评审的基础上进行。综合评审既要考虑技术,也要考虑商务,从质量、进度、费用、厂商执行合同的信誉、同类产品业绩、交通运输条件等方面综合评价并排出推荐顺序,再报公司主管经理审批。 经过评审,采购部门最终选定了比较理想的供货厂商,但是报价突破了已经批准的预算。 项目采购报价突破已经批准的预算,应如何处理?

题干:

A公司参与了远离所在地一炼钢厂扩建工程的机电安装工程总承包的投标,工程采用电子招标投标的活动方式投标前作了如下工作:

1.分析了投标文件范围,拟对本工程中机械设备安装及电气设备及自动化仪表工程自己施工,其他如炉窑砌筑、防腐保温、工业管道、钢结构及非标准件制作安装、工业给排水等安装工程采用分包的形式分包给具有相应专业施工资质的专业公司。并对其进行了考察;

2.本工程采用固定总价报价包干,一次包死,施工中不发生任何签证及变更,因此A公司在标书编制前调研了当地的有关法律规定、政策,当地的施工条件、气候条件及环境,建设单位的资金情况。参加了标前会议及答疑等调研工作;

3.在施工组织设计编制中,该公司重点描述了企业信誉、施工组织、进度计划、施工装备配置。尤其是施工方案的描述,争取对评标人员及建设单位有较大的吸引力。

该公司完成投标文件的传输递交。电子招标投标交易平台收到投标人送达的投标文件,即时向投标人发出确认回执通知,并妥善保存投标文件。

最终A公司中标,并按招标文件规定,双方签订了合同。进场后,根据现场的实际情况,重新修订了施工组织设计,编制更切合实际的具体施工方案、质量计划、进度计划、安全及环境保护措施,并根据施工现场距离高温的老生产线较近、施工场地狭小、交叉作业多、高空作业多等危险源,编制了应急预案。由于球团烧结炉窑是旋转炉窑,A公司对炉窑的砌筑质量非常重视,严格按施工程序办理交接手续,并选择了最佳的砌筑起始位置,砌筑工程施工顺利。机电工程施工过程期间,由于当地人工费、材料费、机械租赁费过高,造成亏损300万元的损失,工程结算时A公司向建设单位索赔。


7.安装公司编制大剧场机电工程的施工进度计划的应注意哪些要点?

题干: 沿海某机场,原为军民合用机场,跑道长度为2600m,平滑道一条,垂直联络道五条。现进行改扩建,跑道单向延长400m,平滑道由18m加宽到23m并延长至跑道相等长度,加四条快速联络道。某施工单位通过公开招标,中标了跑道延长工程,中标价格2480万,工期4个月。由于工期紧,任务重,施工单位在上报了不停航施工方案,在地区民航局未批准的情况下,建设单位同意施工单位开始施工。由于机场管线复杂,又未提供综合管网图,施工前也没有挖探沟,导致施工过程中,经常挖断电缆,甚至影响飞行安全,导致降落飞机复飞事故一次,工期一拖再拖,施工近一年还没竣工,最后建设单位不得不向地区民航管理局申请,暂缓飞行区改扩建工程。
事件一:为了在合同工期内完成施工任务,在地区民航管理局没有审批不停航施工方案情况下,施工单位为避免窝工,开始施工。
事件二:为了开拓建筑市场,虽然工期和报价存在风险,但还是接受中标并签订了施工合同,为降低施工成本,土方施工前,没有挖探沟探明管线就开始施工。
事件三:在建设单位取消该项目后,施工单位以减少工程量、业主违约为由,要求建设单位费用索赔。
8.施工单位提出索赔是否合理?

9.某城市道路改造工程,随道路施工的综合管线有0.4 MPa的DN500中压燃气管,DN1000的给水管并排铺设在非车行道路下,燃气管与给水管均为钢管,实施双管合槽施工。该道路改造工程由甲公司总承包,燃气管道与给水管道分别由乙、丙两个专业公司分包。施工期间发生如下事件:(1)由于设计原因图纸延期,15天后施工单位才收到施工图纸;(2)因施工过程中遇到数天的季节性大雨,停工10天;.(3)路面施工完成后,发生局部坍塌,经开挖后发现是给水管漏水冲刷造成的,建设单位对丙公司实行罚款1万元的处罚,并责成其按期整改;(4)第五号管道检查井结构施工完成后,发现结构尺寸和位置均不符合设计图纸要求,经建设单位、设计和监理单位、施工单位协商决定采取让步接收。建设单位对事件(3)的处理程序是否正确?为什么?说明正确的处理方法。

10.某省博物馆建筑工程,被省政府列为重点工程项目,招标人考虑到工程本身技术难度大,结构类型复杂,一般的建筑企业难以胜任,遂决定采用邀请招标的方式招标,并于2010年3月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书,五家企业均接受邀请并购买了招标文件,招标文件规定,2010年5月10日上午9时为投标截止时间。 在投标截止时间之前,A、C、D、E四家企业提交了投标文件,B企业由于路途遇到交通管制其投标文件于2010年5月10日上午9时15分送达。2010年5月11日上午,在当地招投标监督管理办公室主任主持下进行了公开开标。 评标委员会由7人组成,其中当地招投标监督管理办公室1人、公证机构1人、招标人代表1人、技术经济专家4人。评标过程中,评标委员会发现A企业投标文件无法定代表人签字和单位公章。后经评标委员会评标确定D企业中标,2010年5月15日招标人向D企业发出了中标通知书,2010年6月25日双方签订了书面合同。 A和B企业的投标文件是否有效?请说明理由。
