2025年04月19日二级建造师市政工程建造师案例题30

题数: 答题时间:120分钟
专业:市政工程

一、建造师案例题

1.(四)      某公司承建城市主干道改造工程,其结构为二灰土底基层、水泥稳定碎石基层和沥青混凝土面层,工期要求当年5月份完成拆迁,11月底完成施工。     由于城市道路施工干扰因素多,有较大的技术难度,项目部提前进行了施工技术准备工作。     水泥稳定碎石基层施工时,项目部在城市外设置了拌和站;为避开交通高峰时段,夜间运输,白天施工。检查发现水泥稳定碎石基层表面出现松散、强度值偏低的质量问题。     项目部依据冬期施工方案,选择在全天最高温度时段进行沥青混凝土摊铺碾压施工。经现场试测,试验段的沥青混凝土面层的压实度、厚度、平整度均符合设计要求,自检的检验结论为合格。为确保按期完工,项目部编制了详细的施工进度计划,实施中进行动态调整;完工后依据进度计划、调整资料对施工进行总结。     问题

题干: 某市政公司承包某路段的改建工程,全长2.5 km,工期为当年7月至次年2月。该路段为四快二慢主干道,道路结构层:机动车道为20 cm石灰土底基层,45 cm二灰碎石基层,9 cm粗、4 cm细沥青混凝土面层;非机动车道为20 cm石灰土底基层,30 cm二灰碎石基层,6 cm粗、3 cm细沥青混凝上面层;两侧为彩色人行道石板。
项目部进场后,项目技术负责人即编制了实施性的施工组织设计,其中规定由项目部安全员定期组织安全检查。该施工组织设计经上一级技术负责人审批同意后,即开始工程项目的实施。
在实施过程中,项目部将填方工程分包给某工程队,当土方第一层填筑、碾压后,项目部现场取样、测试,求得该层土实测干密度,工程队随即进行上层填土工作。监理工程师发现后,立即向该工程队发出口头指示,责令暂停施工。整改完毕符合验收程序后,又继续施工。在一次安全检查中,监理工程师发现一名道路工在电箱中接线,经查证,属违反安全操作规程。按工程进展,沥青混凝土面层施工正值冬期,监理工程师要求项目部提供沥青混凝土面层施工措施。
2.该道路工程有哪些违反了操作规程?为什么?

3.     某城市热力管道工程,施工单位根据设计单位提供的平面控制网点和城市水准网点按照支线、支干线、主干线的次序进行了施工定线测量后,用皮尺丈量定位固定支架、补偿器、阀门等的位置。     在热力管道实施焊接前,根据焊接工艺试验结果编写了焊接工艺方案,并按该工艺方案实施焊接。在焊接过程中,焊接纵向焊缝的端部采用定位焊,焊接温度在-10℃以下焊接时,先进行预热后焊接,焊缝部位的焊渣在焊缝未完全冷却之前经敲打而除去。在焊接质量检验过程中,发现有不合格的焊接部位,经过三次返修后达到质量要求标准。     问题

题干: 某施工单位中标某城市道路工程A标段,中标价为3000万元,项目经理部依据合同、招标文件和施工组织设计,为该项目编制了目标成本计划。参加编制的主要人员有项目经理、项目总工、预决算员。参与人员踏勘施工现场,召开了编制前的准备会议。经过工程量复核、工程单价分析、工程量计算对比、综合管理(间接)费用分析等步骤,得出了本工程的目标成本计划指标:直接成本2620万元,间接成本80万元。
4.编制项目目标成本计划,还有哪些必要的依据?

题干: 某项目部承接华北地区某城市道路绿化工程,全长为2.5km,道路两侧栽植行道树。设计要求,行道树为深根性的国槐,胸径为12~15cm.
在施工过程中,发生如下事件:
事件一:国槐带土球移植,土球大小符合规范要求,项目部在苗木运来之前挖好了树穴,树穴上大下小,上口径比下口径大15~20cm,树穴上口直径与土球直径接近,挖出的表土和底土混合均匀后放置一边备用。
事件二:在挖树穴时发现,有3个树位处地表下0.6m处有页岩,针对出现的问题,项目部与建设方口头协商后,将此3株树改为灌木型的黄杨桃。
事件三:为保证树木成活,项目部在树木定植后第三天开始连续浇水3天,每天一次,浇水三次之间,中耕一次。
事件四:施工完毕,项目部对栽植做了记录,作为验收资料,内容包括:土壤特性、气象情况、环境条件、种植位置、栽植后生长情况、采取措施以及栽植工人和栽植单位与栽植者的姓名等。
5.事件四中,验收还应补充哪些资料?

6.(一)      某城市给水工程项目,该工程项目属大中型工程项目,施工之前,项目监理机构编制了施工组织设计,设计单位组织有关单位对施工图设计会审,施工单位作了技术交底,建设单位对施工单位进行了施工技术交底。     在施工过程中,监理单位及时编制了施工技术文件,并按《建设工程文件归档整理规范》(CB/T 50320)的要求进行归档。     问题

题干: 某公司已中标某道路工程,中标价18500万元,合同工期100天。双方按照《建设工程施工合同(示范文本)》签订了合同。经项目成本预测,设立的项目目标成本17525万元,其中直接成本17015万元,间接成本510万元。
在实施中发生了如下事件:
事件一:项目经理部对目标成本进行了分析,并落实到班组和个人,成立专门机构进行目标成本的分析和控制,目标成本分析的内容有施工产值、耗用材料两项内容。
事件二;施工前,项目部编制了施工组织设计,由项目总工批准后开始施工。
事件三:工地使用的钢材为建设单位提供,施工单位认为应由建设单位负责质量检验,便直接应用于工程中。
事件四:合同履行到50天时,监理工程师下达了工程变更令,造成施工单位费用增加12万元。工程竣工验收完成后,施工单位向监理工程师提出一项变更报告,提出增加工程变更费用12万元的申请。实际工期为101天。
7.事件二中,项目经理部的施工组织设计审批程序是否符合规定?如不符合,请指出正确做法。

题干: 项目经理部中标承建某道路工程,原设计是水泥混凝土路面,后因拆迁延期,严重影响工程进度,但业主要求竣工通车日期不能更改。为满足竣工通车日期要求,业主更改路面将水泥混凝土路面改为沥青混凝土路面。对这一重大变更,项目经理在成本管理方面采取了如下应变措施:
措施一;依据施工图,根据国家统一定额、取费标准编制施工图预算,然后依据施工匿打八折,作为沥青混凝土路面工程承包价与业主方签订补充合同;打七折作为沥青混凝土目标成本。
措施二:对工程技术人员的成本管理责任作了如下要求:质量成本降低额,合理化建生的降低成本额。
措施三:对材料人员成本管理的以下环节提出了具体要求:①计量验收;②降低采购j③限额领料;④及时供货;⑤减少资金占用;⑥旧料回收利用。
措施四:要求测量人员按技术规程和设计文件要求,对路面宽度和高度实施精确测量。
8.沥青路面工程承包价和目标成本的确定方法是否正确?为什么?

题干: 某建设单位与A市政工程公司(简称A公司)签订管涵总承包合同,管涵总长800m,A公司将工程全部分包给B工程公司(简称B公司),并提取了5%的管理费。A公司与B公司签订的分包合同中约定:
(1)出现争议后通过仲裁解决;
(2)B公司在施工工地发生安全事故后,应赔偿A公司合同总价的0. 5%作为补偿。
B公司采用放坡开挖基槽再施工管涵的施工方法。施工期间A公司派驻现场安全员发现某段基槽土层松软,有失稳迹象,随即要求B公司在此段基槽及时设置板桩临时支撑,但B公司以工期紧及现有板桩长度较短为由,决定在开挖基槽2m深后再设置支撑,且加快基槽开挖施工进度,结果发生基槽局部坍塌,造成一名工人重伤。建设行政主管部门在检查时,发现B公司安全生产许可证过期,责令其停工。A公司随后向B公司下达了终止分包合同通知书,B公司以合同经双方自愿签订为由诉讼至人民法院,要求A公司继续履行合同或承担违约责任并赔偿经济损失。
9.发生事故后B公司是否应该支付合同总价的0.5%作为补偿?说明理由。

10.某市政公司承包某路段的改建工程,全长2.5 km,工期为当年7月至次年2月。该路段为四快二慢主干道,道路结构层:机动车道为20 cm石灰土底基层,45 cm二灰碎石基层,9 cm粗、4 cm细沥青混凝土面层;非机动车道为20 cm石灰土底基层,30 cm二灰碎石基层,6 cm粗、3 cm细沥青混凝土面层;两侧为彩色人行道石板。项目部进场后,项目技术负责人即编制了实施性的施工组织设计,其中规定由项目部安全员定期组织安全检查。该施工组织设计经上一级技术负责人审批同意后,即开始工程项目的实施。在实施过程中,项目部将填方工程分包给某工程队,当土方第一层填筑、碾压后,项目部现场取样、测试,求得该层土实测干密度,工程队随即进行上层填土工作。监理工程师发现后,立即向该工程队发出口头指示,责令暂停施工。整改完毕符合验收程序后,又继续施工。在一次安全检查中,监理工程师发现一名道路工在电箱中接线,经查证,属违反安全操作规程。按工程进展,沥青混凝土面层施工正值冬期,监理工程师要求项目部提供沥青混凝土面层施工措施。 问题 1.监理工程师发出暂停施工指令的原因是什么?其指令方式有哪些应改进的地方? 2.施工组织设计的审批程序存在的问题在哪里? 3.沥青混凝土冬期施工应采取的措施是什么? 4.该道路工程有哪些违反了操作规程?为什么? 5.工程项目安全检查的规定是否正确?请说明理由。

11.A公司中标一城市主干道拓宽改造工程,道路基层结构为150 mm石灰土和400 mm水泥稳定碎石,面层为150 mm沥青混凝土。总工期为7个月。开工前,项目部做好了施工交通准备工作,以减少施工对群众的影响;并根据有关资料,结合工程特点和自身施工能力编制了工程施工方案和质量计划。方案确定水泥稳定碎石采用集中厂拌,为确保质量采取以下措施:不同粒级的石料、细集料分开堆放;水泥、细集料覆盖防雨布。质量计划确定沥青混凝土面层为关键工序,制订了面层施工专项方案,安排铺筑面层试验路段,试验包括以下内容。 (1)通过试拌确定拌和机的操作工艺,考察计算机的控制及打印装置的可信度。 (2)通过试铺确定透层油的喷洒方式和效果,摊铺、压实工艺及松铺系数。水泥稳定碎石分两层施工,施工中发现某段成品水泥稳定碎石基层表面出现部分横向收缩裂缝。 问题 1.工程施工前施工交通准备工作包括哪些内容? 2.补充背景中确保水泥稳定碎石料出厂质量的措施。 3.补充面层试验路段的试验内容。 4.造成本工程水泥稳定碎石基层表面出现横向裂缝的可能原因有哪些?

题干: 某城市排水工程的管道顶进采用普通顶管法施工,在施工过程中的部分工作方法和施工
工艺如下。
(1)工作坑的支撑采用封闭式框架。
(2)采用手掘式顶管时,将地下水位降至管底以下0.3m时开始顶管。
(3)管顶以上超挖稳定土时不得在135。范围内。
(4)排水管道交叉时,排水圆管在上,铸铁管在下。
(5)施工中发现管道一侧少挖土12mm,而另一侧多挖土12mm,采用木杠支撑法进行
纠偏。该城市排水工程的某混凝土构筑物施工完成后,进行满水试验,结果发现该混凝土构
筑物存在裂缝,为了防止混凝土构筑物产生裂缝,对后期的施工提出控制措施。
12.混凝土构筑物满水试验的要点有哪几项?

13.(三)      某市政设施工程全部由政府投资兴建。该项目为该省建设规划的重点项目之一,且已列入地方年度固定投资计划,概算已经主管部门批准,征地工作尚未全部完成,施工图纸及有关技术资料齐全。现决定对该项目进行施工招标。招标人在国家级报刊发布招标公告。因估计除本市施工企业参加投标外,还可能有外省市施工企业参加投标,故招标人委托咨询单位编制了两个标底,准备分别用于对本省和外省市施工企业投标价的评定。招标人于2004年8月5日向具备承担该项目能力的A、B、C、D、E正五家承包商发出资格预审合格通知书,其中说明,8月10日~8月11日在招标人总工程师室领取招标文件,9月5日14时为投标截止时间。该五家承包商均领取了招标文件。8月18日招标人对投标单位就招标文件提出的所有问题统一作了书面答复,随后组织各投标单位进行了现场踏勘。9月5日这五家承包商均按规定的时间提交了投标文件。但承包商A在送出投标文件后发现报价估算有较严重的失误,遂赶在投标截止时间前半小时递交了一份书面声明,撤回已提交的投标文件。     开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。由于承包商A已撤回投标文件,故招标人宣布有B、C、D、E四家承包商投标,并宣读该四家承包商的投标价格、工期和其他主要内容。     评标委员会委员由招标人直接确定,共由7人组成,其中招标人代表2人,技术专家3人,经济专家2人。     按照招标文件中确定的综合评标标准,4个投标人综合得分从高到低的依次顺序为B、C、D、E,故评标委员会确定承包商B为中标人。由于承包商B为外地企业,招标人于9月8目将中标通知书寄出,承包商B于9月18日收到中标通知书。最终双方于10月13日签订了书面合同。     [问题]

14.     某污水厂扩建工程,由原水管线、格栅间、提升泵房、沉砂池、初沉池等组成,承包单位以 2250万元中标。原水管线基底标高为-6.00m(地面标高为±0.000),基底处于砂砾层内,且北邻S河,地下水位标高为-3.00m。     项目部组建后,经测算,该工程人工费为300万元、材料费1200万元、施工机械费为250万元、措施费为80万元、间接费为130万元。综合税率为341%。     施工前,项目经理及相关人员编制了施工方案和成本计划,并制定了施工成本控制措施:     (1)材料成本控制重点是控制主材价格和限额领料。     (2)人员工资严格执行劳动定额。     (3)机械使用严格执行定额管理。     问题

题干: 某城市轻轨工程的建设单位自行办理招标事宜。由于该工程技术复杂,建设单位决定采
用邀请招标,共邀请A、B、C三家国有特级施工企业参加投标。
投标邀请书规定:6月1日~6月3日9:00~17:00在该单位总经济师室出售招标
文件。
招标文件中规定:6月30日为投标截止日;投标有效期到7月20日为止;投标保证金
统一定为100万元,投标保证金有效期到8、月20日;评标采用综合评价法,技术标和商务
标各占50%。
在评标过程中,鉴于各投标人的技术方案大同小异,建设单位决定将评标方法改为经评
审的最低投标价法。评标委员会根据修改后的评标方法,确定的评标结果排名顺序为A公
司、C公司、B公司。建设单位于7月15日确定A公司中标,于7月16日向A公司发出中
标通知书,并于7月18日与A公司签订了合同。在签订合同过程中,经审查,A公司所选
择的设备安装分包单位不符合要求,建设单位遂指定国有一级安装企业D公司作为A公司
的分包单位。建设单位于7月28日将中标结果通知了B、C两家公司,并将投标保证金退
还给该两家公司。建设单位于
15.对于必须招标的项目,在哪些情况下可以采用邀请招标?

题干: A公司中标的某城市高架跨线桥工程,为15跨25m预应力简支梁结构,桥面宽22m;
采用φ1200mm钻孔灌注桩基础,埋置式承台,Y形独立式立柱。工程工期210d,中标价
2850万元。经过成本预测分析,项目目标成本为2600万元,其中管理成本(间接成本)占
10%。根据总体安排,组建了以二级注册建造师(市政公用工程专业)王某为项目负责人
的管理班子。施工过程中发生如下事件。
事件一:编制目标成本时发现投标报价清单中灌注桩单价偏高,桥面沥青混凝土面层单
价偏低。
事件二:工程开工两个月后,因资金不足,贷款500万元,共支付利息30万元。
事件三:某承台开挖基坑时发现文物,按上级有关部门要求停工30d,导致总工期拖延
10d,未发生直接成本损失。
16.王某担任本工程项目负责人符合建造师管理有关规定吗?说明理由。

题干: A单位承建一项污水泵站工程,主体结构采用沉井,埋深15m。场地地层主要为粉砂
土,地下水埋深为4m,采用不排水下沉。泵站的水泵、起重机等设备安装项目分包给B
公司。
在施工过程中,随着沉井入土深度增加,井壁侧面阻力不断增加,沉井难以下沉。项目
部采用降低沉井内水位减小浮力的方法,使沉井下沉,监理单位发现后予以制止。单位将沉
井井壁接高2m增加自重,强度与原沉井混凝土相同,沉井下沉到位后拆除了接高部分:
B单位进场施工后,由于没有安全员,A单位要求B单位安排专人进行安全管理,但B
单位一直未予安排,在吊装水泵时发生安全事故,造成一人重伤。
工程结算时,A单位变更了清单中沉井混凝土工程量,增加了接高部分混凝土的数量,
未获批准。
17.A单位降低沉井内水位可能会产生什么后果?沉井内外水位差应是多少?

18.(四)      某公司承建城市主干道改造工程,其结构为二灰土底基层、水泥稳定碎石基层和沥青混凝土面层,工期要求当年5月份完成拆迁,11月底完成施工。     由于城市道路施工干扰因素多,有较大的技术难度,项目部提前进行了施工技术准备工作。     水泥稳定碎石基层施工时,项目部在城市外设置了拌和站;为避开交通高峰时段,夜间运输,白天施工。检查发现水泥稳定碎石基层表面出现松散、强度值偏低的质量问题。     项目部依据冬期施工方案,选择在全天最高温度时段进行沥青混凝土摊铺碾压施工。经现场试测,试验段的沥青混凝土面层的压实度、厚度、平整度均符合设计要求,自检的检验结论为合格。为确保按期完工,项目部编制了详细的施工进度计划,实施中进行动态调整;完工后依据进度计划、调整资料对施工进行总结。     问题

19.(三)      某大型给水工程项目由政府投资建设,业主委托某招标代理公司代理施工招标。招标代理公司确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。评标方法采用经评审的最低投标价法。投标有效期为60d。     业主对招标代理公司提出以下要求:为了避免潜在的投标人过多,项目招标公告只在本市日报上发布,且采用邀请招标方式招标。     项目施工招标信息发布以后,共有12家潜在的投标人报名参加投标。业主认为报名参加投标的人数太多,为减少评标工作量,要求招标代理公司仅对报告的潜在投标人的资质条件、业绩进行资格审查。     开标后发现:     (1)A投标人的投标报价为8000万元,为最低投标价,经评审后推荐其为中标候选人。     (2)B投标人在开标后又提交了一份补充说明,提出可以降价5%。     (3)C投标人提交的银行投标保函有效期为70d。     (4)D投标人投标文件的投标函盖有企业及企业法定代表人的印章,但没有加盖项目负责人的印章。     (5)E投标人与其他投标人组成了联合体投标,附有各方资质证书,但没有联合体共同投标协议书。     (6)F投标人的投标报价最高,故F投标人在开标后第二天撤回了其投标文件。     经过标书评审,A投标人被确定为中标候选人。发出中标通知书后,招标人和A投标人进行合同谈判,希望A投标人能再压缩工期、降低费用。经谈判后双方达成一致:不压缩工期,降价3%     问题

题干: 某城市道路的主要工序如下表:
施工单位编制了如下网络计划:
施工中发生了如下事件:
事件一 :由于施工单位设备故障,导致C工作中断4天。
事件二:由于百年一遇的冰雪灾害,导致D工作晚开工15天。
事件三:由于图纸晚到,导致E工作停工10天。
针对上述事件中的暂停施工,施工单位在合同规定时间内向监理提出了延期申请和费用索赔的要求。合同约定,成本损失费为人民币1.5万元/天,利润损失费为人民币0.2万元/天。
事件四:排水管道完成后及时进行了闭水试验,项目部制定的试验要求如下:
(1)闭水试验在管道回填前进行,以便及时检查渗漏和处理。
(2)闭水试验在管道灌满水后12h后再进行。
(3)闭水试验的水位,试验段上游设计水头不超过管顶内壁时,试验水头应为试验段上游管道内顶以上5m;超过管顶内壁时,试验水头以试验段设计水头加2m计;计算出的试验水头小于10m,但已超过上游检查井井口时,闭水试验水位可至井口为止。
(4)对渗水量的测定时间不少于10min。
20.计算可索赔的费用。

题干: 某城市市区主要路段的地下两层结构工程,地下水位在坑底以下2.0m。基坑平面尺寸为145m×20m,基坑挖深为12m,围堰结构为600mm,厚地下连续墙,采用四道直径609mm钢管支撑,竖向间距分别为3.5m、3.5m和3m。基坑周边环境为:西侧距地下连续墙2.0m处为一条4车道市政道路;距地下连续墙南侧5.0m处有一座五层民房;周边有三条市政管线,离开地下连续墙外沿距离小于12m。
项目经理部采用2.0m高安全网作为施工围挡,要求专职安全员在基坑施工期间作为安全生产的第一负责人进行安全管理,对施工安全全面负责。安全员要求对电工及架子工进行安全技能培训,考试合格持证方可上岗。
基坑施工方案有如下要求:
(1)基坑监测项目主要为围护结构变形及支撑轴力;
(2)由于第四道支撑距坑底仅2.0m,造成挖机挖土困难,把第三道支撑下移1.0m,取消第四道支撑。
21.指出支撑做法的不妥之处,若按该支撑做法施工可能造成什么后果?

题干: 某城市市区主要路段的地下两层结构工程,地下水位在坑底以下2.0m。基坑平面尺寸为145m×20m,基坑挖深为12m,围堰结构为600mm,厚地下连续墙,采用四道直径609mm钢管支撑,竖向间距分别为3.5m、3.5m和3m。基坑周边环境为:西侧距地下连续墙2.0m处为一条4车道市政道路;距地下连续墙南侧5.0m处有一座五层民房;周边有三条市政管线,离开地下连续墙外沿距离小于12m。
项目经理部采用2.0m高安全网作为施工围挡,要求专职安全员在基坑施工期间作为安全生产的第一负责人进行安全管理,对施工安全全面负责。安全员要求对电工及架子工进行安全技能培训,考试合格持证方可上岗。
基坑施工方案有如下要求:
(1)基坑监测项目主要为围护结构变形及支撑轴力;
(2)由于第四道支撑距坑底仅2.0m,造成挖机挖土困难,把第三道支撑下移1.0m,取消第四道支撑。
22.现场围挡不合要求,请改正。

题干: 某公司承接了某城市道路的改扩建工程。工程中包含一段长240m的新增路线(含下水道200m)和一段长220m的路面改造(含下水道200m),另需拆除一座旧人行天桥,新建一座立交桥。工程位于城市繁华地带,建筑物多,地下管网密集,交通量大。
新增线路部分地下水位位于-4.0m处(原地面高程为士0.0m),下水道基坑设计底高程为-5. 5m,立交桥上部结构为预应力箱梁,采用预制吊装施工。
项目部组织有关人员编写了施工组织设计(其中进度计划如图1),并绘制了一张总平面布置图,要求工程从开工到完工严格按该图进行平面布置。
施工中,发生了如下导致施工暂停的事件:
事件一:在新增路线管网基坑开挖施工中,原有地下管罔资料标注的城市主供水管和光电缆位于-3.0m处,但由于标识的高程和平面位置的偏差,导致供水管和光电缆被挖断,使开挖施工暂停14天。
事件二:在改造路面施工中,由于摊铺机设备故障,导致施工中断7天。
项目部针对施工中发生的情况,积极收集进度资料,并向上级公司提交了月度进度报告,报告中综合描述了进度执行情况。
23.背景中关于施工平面布置图的使用是否正确?说明理由。

题干: 项目经理部中标承建某道路工程,原设计是水泥混凝土路面,后因拆迁延期,严重影响工程进度,但业主要求竣工通车日期不能更改。为满足竣工通车日期要求,业主更改路面将水泥混凝土路面改为沥青混凝土路面。对这一重大变更,项目经理在成本管理方面采取了如下应变措施:
措施一;依据施工图,根据国家统一定额、取费标准编制施工图预算,然后依据施工匿打八折,作为沥青混凝土路面工程承包价与业主方签订补充合同;打七折作为沥青混凝土目标成本。
措施二:对工程技术人员的成本管理责任作了如下要求:质量成本降低额,合理化建生的降低成本额。
措施三:对材料人员成本管理的以下环节提出了具体要求:①计量验收;②降低采购j③限额领料;④及时供货;⑤减少资金占用;⑥旧料回收利用。
措施四:要求测量人员按技术规程和设计文件要求,对路面宽度和高度实施精确测量。
24.布置给测量人员的要求正确吗?请从成本控制的角度说明理由。

25.(三)      某实施监理的城市道路工程项目的招标人于2007年10月11日向具备承担该项目能力的A、B、C、D、E五家承包商发出投标邀请书,其中说明,2007年10月17~18日9~16时在该招标人总工程师室领取招标文件,2007年11月8日14时为投标截止时间。该五家承包商均接受邀请,并按规定时间提交了投标文件。但承包商A在送出投标文件后发现报价估算有较严重的失误,遂赶在投标截止时间前10分钟递交了一份书面声明,撤回已提交的投标文件。     开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。由于承包商A已撤回投标文件,故招标人宣布有B、C、D、E四家承包商投标,并宣读了该四家承包商的投标价格、工期和其他主要内容。     评标委员会委员由招标人直接确定,共由7人组成,其中招标人代表2人;本系统技术专家2人、经济专家1人;外系统技术专家1人、经济专家1人。     在评标过程中,评标委员会要求B、D两投标人分别对其施工方案作详细说明,并对若干技术要点和难点提出问题,要求其提出具体、可靠的实施措施。作为评标委员的招标人代表希望承包商B再适当考虑一下降低报价的可能性。     按照招标文件中确定的综合评标标准,四个投标人综合得分从高到低的依次顺序为B、D、C、E,故评标委员会确定承包商B为中标人。由于承包商B为外地企业,招标人于2007年11月10日将中标通知书以挂号方式寄出,承包商B于2007年11月14日收到中标通知书。     由于从报价情况来看,四个投标人的报价从低到高的依次顺序为D、C、B、E,因此,从2007年11月16日至2007年12月11日,招标人又与承包商B就合同价格进行了多次谈判,结果承包商B将价格降到略低于承包商c的报价水平,最终双方于2007年12月12日签订了书面合同。     问题

26.     某城市环路立交桥工程,长1.5km,其中跨越主干道部分采用钢一混凝土组合梁结构,跨径 47.6m。鉴于吊装的单节钢梁重量大,又在城市主干道上施工,承建该工程的施工项目部为此制定了专项施工方案,拟采取以下措施:     (1)为保证起重机的安装作业,占用一侧慢行车道,选择在夜深车稀时段自行封路后进行钢梁吊装作业。     (2)请具有相关资质的研究部门对钢梁结构在安装施工过程中不同受力状态下的强度、刚度及稳定性进行验算。     (3)将安全风险较大的临时支架的搭设通过招标程序分包给专业公司,签订分包合同,并按有关规定收取安全风险保证金。     问题

题干: 某施工单位与建设单位按《建设工程施工合同(示范文本)》签订了固定总价施工承包合同,合同工期390天,合同总价5000万元。

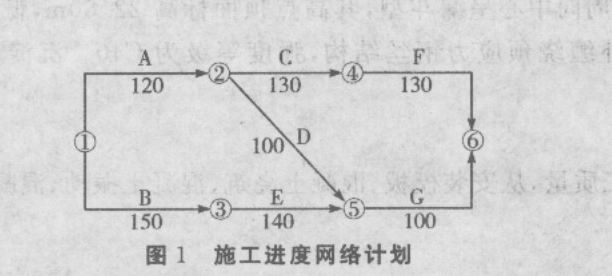

施工前施工单位向工程师提交了施工组织设计和施工进度计划(如图1),并得到监理工程师的批准。
该工程在施工过程中发生了如下事件:
事件一:因地质勘探报告不详,出现图纸中未标明的地下障碍物,处理该障碍物导致A工作持续时间延长10天,增加人工费2万元、材料费4万元、机械费3万元。
事件二 ;基坑开挖时因边坡支撑失稳坍塌,造成B工作持续时间延长15天,增加人工费1万元、材料费1万元,机械费2万元。
事件三:因不可抗力而引起施工单位的供电设施发生火灾,使工作C持续时间延长10天,增加人工费1.5万元、其他损失费用5万元。
事件四;结构施工段段因建设单位提出工程变更,导致施工单位增加人工费4万元、材料费6万元、机械费5万元,工作E持续时间延长30天。
事件五:因施工期间钢材涨价而增加材料费7万元。
针对上述事件,施工单位按程序提出了工期索赔和费用索赔,编写了索赔报告。
27.按照施工进度计划,确定该工程的关键线路和计算工期,并说明按此计划该工程能否按合同工期要求完工。

28.(四)      某城市桥梁工程,在施工前期,施工单位确定了施工顺序后编制了施工进度计划和设计了施工平面图。     在钻孔灌注桩的施工过程中,采用反循环回转钻孔原理。某天的施工过程中发生了扩孔事故,施工单位及时采取施救措施,未造成更大的损失。     在施工期间形成和编制的施工技术文件按规定要求进行保管和归档。     问题

29.     某城市道路工程,基层采用石灰稳定土,面层采用水泥混凝土。在施工过程中的部分质量控制要点如下。     1.对基层施工的控制要点:     (1) 基层土颗粒最大粒径不超过40mm。     (2) 基层细粒土最大粒径不大于l0mm。     (3) 用12t以上压路机碾压,先重型后轻型。     (4) 严禁用薄层贴补的办法找平基层。     (5) 养生采用干养,养生期不宜小于7d。     2.对面层施工的控制要点:     (1) 水泥采用不低于32.5级的普通硅酸盐水泥。     (2) 碎(砾)石选用最大粒径不超过50mm。     (3) 设计混凝土配合比时,以抗折强度设计,以抗压强度检验。     (4) 混凝土搅拌的最长时间不得超过最短时间的五倍。     问题

30.     某市政公司承包某路段的改建工程,全长2.5km,工期为当年7月至次年2月。该路段为四快二慢主干道,道路结构层:机动车道为20cm石灰土底基层,45cm二灰碎石基层,9cm粗、 4cm细沥青混凝土面层;非机动车道为20cm石灰土底基层,30cm二灰碎石基层,6cm粗、3cm细沥青混凝土面层;两侧为彩色人行道石板。     项目部进场后,项目技术负责人即编制了实施性的施工组织设计,其中规定由项目部安全员定期组织安全检查。该施工组织设计经上一级技术负责人审批同意后,即开始工程项目的实施。     在实施过程中,项目部将填方工程分包给某工程队,当土方第一层填筑、碾压后,项目部现场取样、测试,求得该层土实测干密度,工程队随即进行上层填土工作。监理工程师发现后,立即向该工程队发出口头指示,责令暂停施工。整改完毕符合验收程序后,又继续施工。在一次安全检查中,监理工程师发现一名道路工在电箱中接线,经查证,属违反安全操作规程。     按工程进展,沥青混凝土面层施工正值冬期,监理工程师要求项目部提供沥青混凝土面层施工措施。     问题
