2025年04月22日一级建造师建筑工程建造师案例题12

题数: 答题时间:120分钟
专业:建筑工程

一、建造师案例题

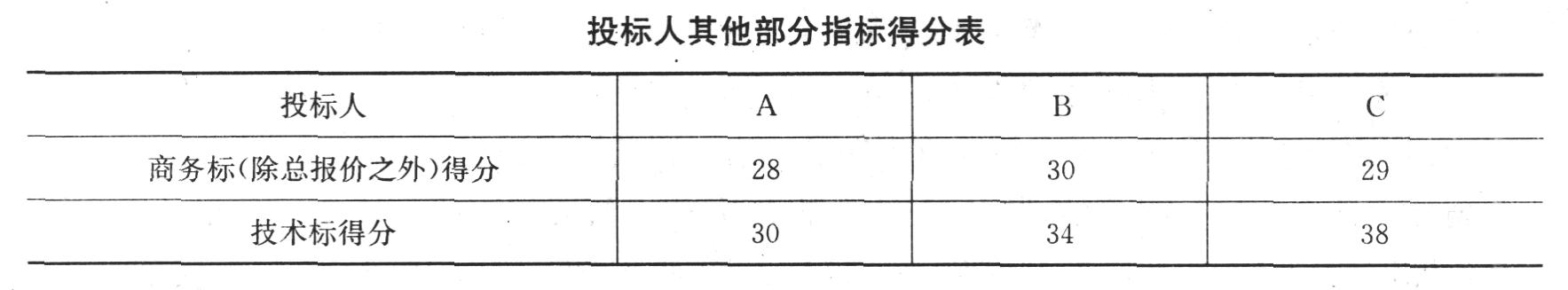

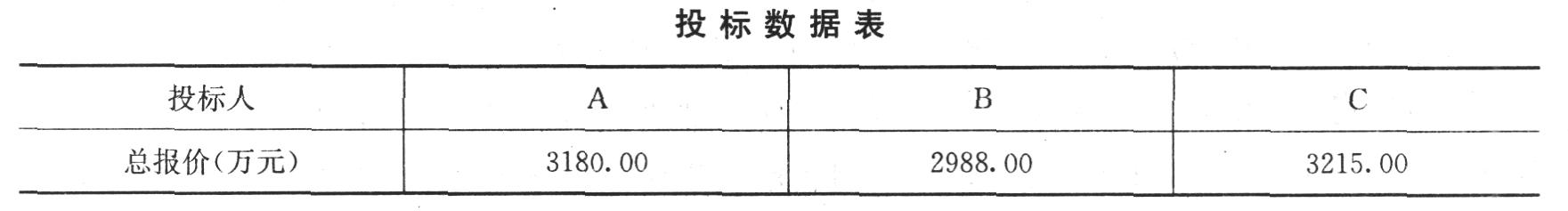

1.2010年某市一重点工程项目,采用工程量清单方式公开招标。经资格预审后,确定A、B、C、D、E共5家施工单位为合格投标人。招标人规定发放招标文件的开始时间为4月20日,截止时间为4月23日,并要求投标人在领取招标文件的同时递交投标保证金50万元,购买招标文件费1200元。A、B、C、D等4家施工单位按时购买了招标文件,后E单位发函放弃投标。 招标文件规定:投标截止时间为5月8日,投标有效期截止时间为6月20日。招标人分别安排各投标人踏勘现场,各投标人按时递交了投标文件,所有投标文件均有效。 评标办法规定:商务标权重60分(包括总报价20分、其他内容40分),技术标权重40分。 总报价的评标方法是:评标基准价等于各有效投标总报价的算术平均值下浮2个百分点。当投标人的投标总价等于评标基准价时得满分,投标总价每高于评标基准价1个百分点时扣2分,每低于评标基准价1个百分点时扣1分。 各投标人总报价见下表。 除总报价之外的其他商务标和技术标指标评标得分见下表。 在该工程开标之前所进行的招标工作有哪些不妥之处?请说明理由。

2. 某建设单位经上级主管部门批准拟新建建筑面积为3000平方米的综合办公楼,经工程造价咨询部门估算该工程造价为3450万元,该工程项目决定采用施工总承包的招标方式进行招标。在招标过程中,发生如下事件: 事件一:由于经资格预审合格的投标申请人过多,为了提高工作效率,招标人从中只选择了8家资格预审合格的申请人,向其发出资格预审合格通知书。 事件二:招标文件中明确说明该项目的资金来源落实了2600万元。 事件三:招标文件中规定,投标单位在收到招标文件后,若有问题需要澄清,只能以书面形式提出,招标单位将答复只可以书面形式送给提出问题的投标单位。 事件四:招标文件中规定,从招标文件发放之日起,在15d内递交投标文件。 事件五:发售招标文件的价格为编制和印刷招标文件的成本和发布招标公告的费用。 事件三中,招标文件的规定是否正确?如不正确,请改正。

3.某18层办公楼项目,结构类型为框架-剪力墙体系。在本工程装饰工程中,工程由以下四部分内容组成:幕墙工程、地面工程、墙面工程、门窗工程。其功能评分和预算成本见下表,预将成本控制为5500万元。 完成表中数据的计算。

题干:


某装饰公司承接了某酒店装饰装修改造工程施工项目,为确保质量目标的实现,监理公司对装饰公司提出:



(1)为保证装饰装修工程细部接口的质量,作为室内装饰装修施工图深化设计单位,应对该工程可能产生裂缝的以下部位进行预防控制:



1)石膏板墙与水泥砂浆墙面做涂饰,此两种不同材料墙体相接



2)木质窗帘盒与涂料墙面接口处



3)门套木线与涂料墙面接口处



4)木饰天花阴角线与涂料墙面接口处。



(2)装饰公司应对以下材料进行有害物质限量复验:乳胶漆、花岗石、软包布、人造木板、地毯、胶粘剂等。工程竣工的当天,施工单位应对其室内装饰装修工程进行室内环境质量检测。



(3)大堂中庭一~四层跑马廊护栏木饰与雕花玻璃的施工,应注意接缝严密,色泽一致,不得有裂缝、翘曲。



(4)六层放映厅顶棚软包加木饰面,施工前应先做样板件,经有关单位认可后方可施工。
4.按《民用建筑工程室内环境污染控制规范》GB 50325—2010的要求,题述中哪些材料需要复验?室内环境质量应由什么单位负责委托检测?在什么时间进行?

题干: 某地下商品市场扩建工程,采用浅埋暗挖侧洞法施工。单洞跨度为5m,柱距为7m,主体结构为复合式衬砌。初支结构为C20喷射混凝土,厚度为300mm;二衬结构为C25模筑混凝土,厚度为250mm,抗渗等级为P8,结构覆土厚度为3.5mm。结构底板深度距地面10.5m,拱顶上侧土层为杂填土,地表面为公园绿化果树,其设计方案及材料的选择必须根据工程的水文地质情况、地形条件、施工方法、结构构造形式、防水标准和使用要求等多种因素考虑确定,另在市场旁边修建地下停车库。
5. 这里提高混凝土强度可以采用哪些主要措施?

题干: 某6层砖混结构的住宅楼,基础为钢筋混凝土条形基础,委托A监理公司监理,经过招标投标,B建筑工程有限公司中标,并于2008年3月8日开工。

施工过程验收时,验收小组发现部分砌体施工存在质量问题,要求返工重做,然后再行验收。

2009年1月28日工程整体竣工,并交付使用。

于2010年3月,某单元顶层一房间用户使用过程中屋面漏水,墙面出现渗漏现象。墙体抹灰面脱落,屋面板出现两道缝隙,造成了重大的质量隐患。
6. 该混合结构住宅楼达到什么条件,方可竣工验收?

题干: 某写字楼为剪力墙结构,因工程需要,在其剪力墙的外侧安装点式玻璃幕墙。土建工程已经完毕,施工时没有预埋件,而且抹灰工序已经完成。现需要在该处安装后埋件,安装完毕后土建要对其进行抹灰和涂料处理。抹灰后埋件不得外露。

施工过程中,其幕墙生产车间正在进行结构胶注胶生产工序,情况如下:

(1)室温为25摄氏度,相对湿度为50%

(2)清洁注胶基材表面的清洁剂为二甲苯,用白色棉布蘸入溶剂中吸取溶剂,并采用“一次擦”工艺进行清洁

(3)清洁后的基材一般在1h内注胶完毕

(4)从注胶完毕到现场安装其间隔为一周。

在玻璃幕墙与每层楼板之间填充了防火材料,并用1.5mm的铝板固定。为了便于通风,防火材料与玻璃之间留有3mm的间隙。

玻璃幕墙验收时施工单位提交了下列资料:

(1)设计图纸、计算报告、设计说明、相关设计文件;

(2)材料、配件、附件及组件的产品合格证书、质量保证书、复验报告;

(3)进口材料的检验
7. 注胶工序的工艺是否合理?

8.某老城区进行原地拆建住宅工程建设,因受场地限制,承建该工程的施工项目部为此制订了专项施工方案,拟采取如下措施:为保证土方开挖及外运作业,占用一条慢行车道,选择在夜间时段自行封路后进行作业。将安全风险较大基坑支护工程,通过招标程序分包给专业公司,签订分包合同,并按有关规定收取安全风险保证金。 问题: 1.项目部自行封路后进行作业不符合哪些规定? 2.夜间施工应如何进行施工现场环境保护? 3.从项目安全控制的总包和分包责任分工角度来看,项目部拟采取的措施是否全面?如不全面,还应做哪些补充?

题干: 王某购买了两套住宅,分别位于A小区和B小区。A小区的房屋已经竣工验收合格,并已交付给王某,王某拟对该房屋进行室内装修;B小区的房屋正在进行部分室内装修工作,装修完成后,将进行竣工验收。
9.王某拟将A小区房屋承重墙上的窗户尺寸扩大,该行为是否准许?为什么?

10.某酒店工程,建筑面积为67000平方米,为钢筋混凝土框架-剪力墙结构,其各项投标价目为: 措施项目:3000万元;土方工程:1800万元;建筑工程:10800万元;室外工程:2500万元;其他项目为60500万元(其中暂列金额为58000万元);规费费率按规定为0.55%;税金按国家规定取3.4%。 请简述其他项目的清单构成。

11.某办公楼工程,建筑面积18 500 平方米,现浇钢筋混凝土框架结构,筏板基础。该工程位于市中心,场地狭小,开挖土方需上运至指定地点,建设单位通过公开招标方式选定了施工总承包单位和监理单位,并按规定签订了施工总承包合同和监理委托合同,施工总承包单位进场后按合同要求提交了总进度计划,如图所示(时间单位:月),并经过监理工程师审查和确认。合同履行过程中,发生了下列事件。 事件1,施工总承包依据基础形式、工程规模、现场和机具设备条件以及土方机械的特点,选择了挖土机、推土机、自卸汽车等土方施工机械,编制了土方施工方案。 事件2,基础工程施工完成后,在施工总承包单位自检合格、总监理工程师签署“质量控制资料符合要求”的审查意见基础上,施工总承包单位项目经理组织施工单位质量部门负责、监理工程师进行了分部工程验收。 事件3,当施工进行到第5个月时,因建设单位设计变更导致工作B延期2个月,造成施工总承包单位施工机械停工损失费13 000元和施工机械操作人员窝工费2 000元,施工总承包单位提出一项工期索赔和两项费用索赔。 问题 (1)施工总承包单位提交的施工总进度计划和工期是多少个月?指出该工程总进度计划的关键线路(以节点编号表示)。 (2)事件1中,施工总承包单位选择土方施工机械的依据还应有哪些? (3)根据《建筑工程施工质量验收统一标准》(GB50300),事件2中,施工总承包单位项目经理组织基础工程验收是否妥当?说明理由。本工程地基基础分部工程验收还应包括哪些人员? (4)事件3中,施工总承包单位的三项索赔是否成立?并分别说明理由。

12.某新建办公大楼的招标文件写明:承包范围是土建工程、水电及设备安装工程、装饰装修工程;采用固定总价方式投标,风险范围内价格不做调整,但中央空调设备 暂按120万元报价;质量标准为合格,并要求创省优质工程奖,但未写明奖罚标准;合同采用《建设工程施工合同(示范文本)》(GF-99-0201)。 某 施工单位以3260万元中标后,与发包方按招标文件和中标人的投标文件签订了合同。合同中还写明:发包方在应付款中扣留合同额5%,即163万元作为质量 履约保证金,若工程达不到国家质量验收标准,该质量履约保证金不再返还;逾期竣工违约金每天1万元;暂估价设备经发承包双方认质认价后,由承包人采购。 合同履行过程中发生了如下事件: 事件一:主体结构施工过程中发生了多次设计变更,承包人在编制的竣工结算书中提出设计变更实际增加费用共计70万元,但发包方不同意该设计变更增加费。 事件二:中央空调设备经比选后,承包方按照发包方确认的价格与设备供应商签订了80万元采购合同。在竣工结算时,承包方按投标报价120万元编制结算书,而发包方只同意按实际采购价80万元进行结算。双方为此发生争议。 事件三:办公楼工程经四方竣工验收质量为合格,但未获得省优质工程奖。发包方要求没收163万元质量保证金,承包人表示反对。 事件四:办公楼工程实际竣工日期比合同工期拖延了10d,发包人要求承包人承担违约金10万元。承包人认为工期拖延是设计变更造成的,工期应顺延,拒绝支付违约金。 中央空调设备在结算时应以投标价120万元,还是以实际采购价80万元为准?说明理由。
做题计时:00:00:00
暂 停 开始
答题卡
  • 一、建造师案例题
1 2 3 4 5 6 7 8 9 10 11 12
已做 未做
设为首页 - 收藏本站 - - 返回顶部
请牢记:"qicai.net" 即七彩学习网 ©2025 七彩学习网 www.qicai.net 本站邮件:kankan660@qq.com
网站备案号:湘ICP备16000511号-8
