一、建造师案例题

1.施工单位在承接工程后,并拟定日期准备开工,试问:(1)何时为正式开工期?(2)什么情况下可延长施工期?(3)暂停施工的工期能否补偿?

2.某大型海上工程孤立墩混凝土承台施工,其混凝土的配合比为1:1.5:2.50,水灰比为0.40,水泥用量为444kg/立方米。承台的平面尺寸为10m×10m,承台底标高为-0.5m,顶标高为+3.5m。9根直径1.2m的钢管桩伸入承台混凝土中2m(桩芯混凝土已提前灌注完成)。施工水域潮汐为规则半日潮,施工期低潮位-1.0m、高潮位+2.5m。承台施工用非水密模板,承台混凝土分3层浇筑,底层混凝土浇筑厚度为1.0m,规范对赶潮浇筑混凝土的施工要求是在混凝土初凝前其顶面不能被水淹(混凝土的初凝时间为1.5h)。承台混凝土的浇筑量是多少?承台底层混凝土的浇筑量是多少?

3.某海港拟建两个5万t级泊位重力式沉箱顺岸式结构码头。
重力式码头施工顺序如何?

4.长江中游某河段为典型的汊道浅滩,经常出现碍航现象,严重影响船舶航行安全,必须进行治理。采取的工程措施为护滩和筑坝。某施工单位承担了该整治工程的施工任务,并按照设计文件的要求进行施工,当完成系结压载软体排护底分项工程后,施工单位要求监理工程师进行质量评定,监理工程师认为施工单位没有按照质量评定程序完善相关手续,拒绝评定。随后,施工单位完善了相关手续,监理工程师根据平行抽检数据和检查结果,核定该分项工程合格。施工单位随即进行下道工序的施工。经过6个月的施工,该整治工程全部完工,并评定护滩和筑坝两个单位工程质量为合格。说明汊道浅滩整治的关键问题是什么?

5.某工程施工合同规定2002年9月28日竣工,在实际施工过程中,先后因下述四项原因导致工程延误30d:(1) 2002年5月10日至5月20日因设计变更等待图纸停工10d;(2) 2002年6月10日至6月20日因正常阴雨天气影响施工质量,监理工程师下令停工10d;(3) 2002年7月10日至7月20日因承包人设备故障而停工10d;(4) 2002年7月15日至7月21日因发生不可抗力事件而停工5d。以上情况延期申请至少可以批准多少天?为什么?

6.某建筑公司劳务工朱某在建造码头工地上,因安全帽掉落江中,为打捞安全帽游入江中淹溺死亡。如何防范该类事故的发生?

7.某港的理论深度基准面与黄海平均海平面的高差为2.0m,港口地形图中标注的港口港池泥面高程为-14m,某施工单位需在港池内拖运沉箱,沉箱的最小稳定吃水为13m,沉箱拖运时的潮高为0.5m、富裕水深取0.5m。<BR>如果不能拖运,改用乘潮拖运,潮高最低要达到多少米?<BR>

8.某施工单位承建了某海港的5万t级重力式码头水下挖泥施工。
基槽开挖施工一般可采用什么工艺?

9.某耙吸挖泥船用5000立方米舱容挖抛施工,运距20km,挖泥时间50min,重载航速9kn,轻载航速11kn,抛泥及掉头10min,泥舱载重量7500t,疏浚土密度1.85t/立方米,海水密度1.025t/立方米,试计算:该船的生产率;

10.某项目部承建了总长为551m的斜坡式结构防波堤工程,基础底为淤泥质亚黏土。对用于堤心石的石料质量有什么要求?

11.某项目部承建了总长为551m的斜坡式结构防波堤工程,采用扭王字块护面块体。扭王字块护面块体安装时应注意什么?

12.某公司沉箱预制场预制沉箱,每个沉箱混凝土为480立方米,混凝土强度等级为C30,该预制场实际统计的混凝土σ=3.0MPa,经计算和试配,混凝土的配合比为1:2.5:3.5,用有效搅拌量为2.0立方米的搅拌机搅拌混凝土,正常施工条件下(砂、石含水忽略不计)每罐混凝土用砂量为1700kg,拌合水306kg,施工中遇大雨,雨后测得砂的含水率达3%(石子含水忽略不计),沉箱下水后,浮运通过港池,该港理论深度基准面与平均海平面的高差为1.29m,港池底泥面在平均海平面下6m,从当地潮汐表上查得该时刻潮高2.12m,沉箱的最小稳定吃水为6.5m,拖运时富裕水深取0.5m。沉箱浇筑完成后,可用哪些方式进行养护?

13.某项目部对承建的两个5万t级泊位重力式沉箱顺岸式结构码头施工中,对抛石基床进行了夯实处理。
质量上如何控制?

题干: 某施工单位施工防波堤工程,堤长800m,堤头为沉箱直立式结构,堤身为抛石斜坡堤,扭王字块护面,施工组织设计编制完成后,因业主和监理催促,项目经理审查后直接报给了监理和业主。施工中检查发现,扭王字块摆放中竖杆全部整齐排列朝上,经询问,施工单位说,如此排列观瞻整齐、美观。
胸墙混凝土掺入粉煤灰,取代15%的水泥,超量取代,超量取代系数k=1.3,混凝土的水胶比为0.6,拌合水用量180kg/m3。
混凝土入模温度38摄氏度,测温系统显示混凝土内部最高温度82摄氏度,表面温度52摄氏度,混凝土养护7d,发现有裂缝数条。
14.单位工程划分合适否?理由是什么?

15.沿海某开发区将滩涂治理与围垦造地结合,在开发区的东部建设一块50万㎡的商业用地,工程内容包括:将周边淤泥吹填至场区围堰内、地基加固、陆上土方回填等。通过招标确定了施工单位。施工合同规定:工期220d;开工时间:2001年6月30日;工程造价:9110万元;工程质量:优良。工期提前每天奖励2万元,工期延误每天罚款3万元。
施工单位在工程完工后,比合同完工日期提前10d向业主和监理提交竣工验收申请和竣工资料。监理工程师在第5日提出竣工资料达不到要求,要求施工单位整改。施工单位在收到整改通知后第3日整改完毕,重新申请验收。1周后,该工程通过了业主组织的验收。施工单位是否造成工期延误?根据合同的奖罚多少?

16.某施工作业队承接了2.5万t级高桩梁板式码头预制构件的安装任务。构件安装前,应做哪些准备工作?

17.沿海某港新建一座5000t级的散货码头,泊位长度168m,主体工程结构为沉箱重力式。业主在该市建设工程交易中心通过招标分别确定了施工和监理单位。施工合同中规定:工期12个月,2001年7月1日开工,2002年6月30日竣工,工程造价3860万元。
工程主体为沉箱重力式,请拟定2个沉箱下水方案。

18.某重力式码头基础长200m,分两段施工,基槽开挖要求风化岩层以上的黏土及淤泥层要全部挖除,抛泥区距施工现场6km。该基床施工的主要工序为:基槽开挖、基床抛石、夯实、整平,每道工序只各安排一班作业,各工序工期分别为60d、15d、5d、20d。由于工作面受限,在同一段内各工序不能同时作业。绘出该基床施工主要工序作业的双代号网络图,指出关键线路,确定总工期。

19.试述:锤击沉桩控制标准。

20.高桩码头施工中.沉桩后为什么必须及时进行夹桩?怎样实施夹桩?

21.某海港属半日潮港,当地理论深度基准面在黄海平均海平面下1.35m,以黄海平<BR>均海平面为基准测得进港航道水深为-12.90m,新建件杂货码头的船舶设计吃水为<BR>13.00m(含富裕水深等因素)。<BR>在多大的潮高时设计船舶可安全进港?<BR>

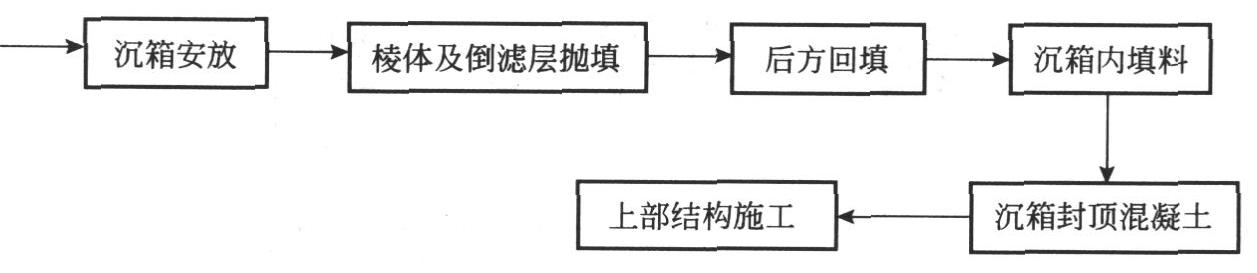

22.某施工单位承建一重力式码头工程,合同签订后,该单位马上组建了项目经理部。由于时间紧迫,项目部人员较少,工作忙,项目经理指派项目部工程技术部副经理编写施工组织设计,要求务必在一周内完成并送上级审批。工程技术部副经理如期完成了编制任务并送上级审批。该项目部编写的施工组织设计主要有以下内容:(1)工程概况。(2)施工的组织管理机构。(3)施工总体部署和主要施工方法。1)总体部署。2)主要施工方法。●主要施工流程如下(摘录其中部分流程)。●……(4)资源需求、供应计划。(5)施工总平面布置。(6)技术、质量、安全管理和保证措施。(7)文明施工与环境保护。(8)主要经济技术指标。(9)附图。摘录的施工流程中有无不当?如有,请予改正。

23.某大型港口工程的设计工作经历了工程可行性研究阶段,技术设计阶段、初步设计阶段和施工图设计阶段,先后提高了相关工程的概算、修正概算、总概算、修正总概算、投资估算、工程预算。工程预算的主要作用是什么?

24.某一世行贷款的工程项目,施工阶段执行FIDIC合同条款。工程计量与支付采用承包人投标书中单价或合价构成的有效合同价(不含预备费)一次性包干完成的形式结算。本项目合同价为2000万元,预备费160万元,动员预会款为10%,原付款证书的最少金额为合同价的3%,保留金为合同价的5%。确定本项目计量与支付基本程序(可不考虑计日工和工程变更情况)。下面提供了9项工作内容,请按项目计量与支付程序排列正确的程序次序。1)已完工程量达到规定的质量标准;2)监理方专业工程师现场计量核验并填报工程计量核验单;3)将以上4表报总监理工程师审核,审核批准;4)专业监理工程师对支付申请及清单进行核准报总监理工程师;5)由业主向承建商支付工程款;6)承建商填报工程计量申请表和工程计量主要指标等;7)监理方专业工程师填报计量支付证书;8)承建商汇总,用支付清单和计量支付款申请报监理方;9)总监理工程师审核并签发支付证书,报送业主。

25.某公司沉箱预制场预制沉箱,每个沉箱混凝土为480立方米,混凝土强度等级为C30,该预制场实际统计的混凝土σ=3.0MPa,经计算和试配,混凝土的配合比为1:2.5:3.5,用有效搅拌量为2.0立方米的搅拌机搅拌混凝土,正常施工条件下(砂、石含水忽略不计)每罐混凝土用砂量为1700kg,拌合水306kg,施工中遇大雨,雨后测得砂的含水率达3%(石子含水忽略不计),沉箱下水后,浮运通过港池,该港理论深度基准面与平均海平面的高差为1.29m,港池底泥面在平均海平面下6m,从当地潮汐表上查得该时刻潮高2.12m,沉箱的最小稳定吃水为6.5m,拖运时富裕水深取0.5m。浇筑每个沉箱应备多少水泥?(水泥损耗率为5%)

26.某港口工程沉箱预制混凝土设计要求的混凝土立方体抗压强度标准值为45MPa,经计算和试配确定混凝土的配合比为1:1.15:2.68,水灰比为0.40,高效减水剂的掺量为水泥重的0.7%,AE引气剂的掺量为水泥重的0.08%,混凝土的含气量为4.0%。<BR>该混凝土的砂率是多少?<BR>

27.某公司沉箱预制场预制沉箱,每个沉箱混凝土为480立方米,混凝土强度等级为C30,该预制场实际统计的混凝土σ=3.0MPa,经计算和试配,混凝土的配合比为1:2.5:3.5,用有效搅拌量为2.0立方米的搅拌机搅拌混凝土,正常施工条件下(砂、石含水忽略不计)每罐混凝土用砂量为1700kg,拌合水306kg,施工中遇大雨,雨后测得砂的含水率达3%(石子含水忽略不计),沉箱下水后,浮运通过港池,该港理论深度基准面与平均海平面的高差为1.29m,港池底泥面在平均海平面下6m,从当地潮汐表上查得该时刻潮高2.12m,沉箱的最小稳定吃水为6.5m,拖运时富裕水深取0.5m。 可用哪些方式进行沉箱在预制场内的水平运输和出运下水?

28.某承包单位通过招投标,承接了某航道整治工程,该整治工程主要内容为筑坝和护岸。建设单位及时组织监理、施工单位在工程开工前明确了单位、分部、分项工程的划分。对该工程进行分项工程的划分。

题干: 某一世行贷款的工程项目,施工阶段执行FIDIC合同条款。工程计量与支付采用承包人投标书中单价或合价构成的有效合同价(不含预备费)一次性包干完成的形式结算。本项目合同价为2000万元,预备费160万元,动员预会款为10%,原付款证书的最少金额为合同价的3%,保留金为合同价的5%。
29.动员预付款在何时开始扣回?采用何种方法扣回?如果某一中期支付证书的金额大于或等于合同约定的中期付款证书最低金额,而小于动员预付款的计划回扣金额,请问如何处理?

题干: 某海港码头结构为高桩梁板式,该工程在施工单位进场并下达开工令后,由于业主考虑到后续规模要扩大,因此变更设计,增加50m长600mm×600mm的桩10根,合同清单中每根桩制作费用为1.5万元,运输及打桩费用为每根1.2万元,工期延长18d。在打桩施工过程中,由于不可抗力因素影响致使打桩工期延误15d。在板的预制过程中,施工单位混凝土机械发生故障,导致其中一块板报废,致使工期延误3d,费用损失2万元。工程施工正处高峰时,业主供货不及时,工期延误11d,同时,导致部分人员窝工、部分机械停置,现场施工总人数122人,其中有30人窝工,人工工资为30元/d;钢筋弯曲机1台,停置台班单价为49元/台班,混凝土机械一座,停置台班单价为178.34元/台班。
30.哪些是可索赔事项?
