2025年04月19日二级建造师机电工程建造师案例题46

题数: 答题时间:120分钟
专业:机电工程

一、建造师案例题

题干: 某施工企业通过投标获得了某机电安装工程的施工总承包任务,该施工企业中标后的第10天与业主签订了固定总价机电安装施工总承包合同。随后,该施工企业将部分主体工程分包给具有相应资质条件的分包人,并签订了分包合同。施工总承包合同中约定的合同工期为380 d,而依施工预算定额该工程工期应为360 d。在合同履行过程中,施工总承包单位发现施工图设计文件中提供的某些工程尺寸有误,遂提出更正。
1.该工程中的分包合同是否成立?为什么?

题干: 某施工单位中标中型炼钢厂的连铸安装工程项目。施工单位及时组建了项目部,项目部在组织施工过程中有以下情况。
情况1:项目部按工业安装工程质量验评项目划分规定对安装工程项目进行了划分,其中有连铸安装工程、机械设备安装工程、蒸汽排风机安装工程、电气安装工程、自动化仪表安装工程等。
情况2:技术人员对班组进行施工方案交底的主要内容是该工程的安装工程量、工程规模及现场的环境状况等。
情况3:项目部安装完成后,向建设单位要求办理交工验收手续,建设单位以不符合工程验收的规定而拒绝了项目部的要求。
情况4:施工合同按《质量管理条例》规定签订了在正常使用条件下的最低保修期限。该工程生产线在正常运行4年后,因设备故障、电气管线故障、给排水管网阀门漏水、中央控制室的供热和供冷系统失效而导致停产。建设单位发函要求该施工单位进行保修。施工单位以超过了保修期婉拒建设单位的要求。
2.该工程中设备安装、电气管线、给排水管道、供热和供冷系统的最低保修期限是多少?

3.     某堤防工程项目业主与承包商签订了工程施工承包合同,合同中估算工程量为5300m3,单价为180元/m3。合同工期为6个月。有关付款条款如下:     (1) 开工前业主应向承包商支付估算合同总价20%的工程预付款;     (2) 业主自第一个月起,从承包商的工程款中,按5%的比例扣留保修金;     (3) 当累计实际完成工程量超过(或低于)估算工程量的10%时,可进行调价,调价系数为0.9(或1.1);     (4) 每月签发付款最低金额为15万元;     (5) 工程预付款从乙方获得累计工程款超过估算合同价的30%以后的下一个月起,至第5个月均匀扣除。     承包商每月实际完成并经签证确认的工程量见下表。     每月实际完成工程量 月份 1 2 3 4 0 6 完成工程量(m3) 800 1000 1200 1200 1200 500 累计完成工程量(m3) 800 1800 3000 4200 5400 5900      问题:月份123406完成工程量(m3)8001000120012001200500累计完成工程量(m3)80018003000420054005900

题干: 某机电安装工程公司承接某综合性设施的通风空调安装工程,在施工准备阶段,该机电安装工程公司制定了施工方法和施工工艺,在制定过程中兼顾了进度控制、质量控制、成本控制三大目标,使得对各工序施工活动的质量得到有效控制。该机电安装工程公司对施工环境也制定了相应的控制措施。
4.工序质量控制的方法有哪些?以什么方法为主?

题干: 某机电设备安装公司中标一项中型机电设备安装工程,并签订了施工承包合同。工程的主要内容有:静设备安装、工艺管道安装、机械设备安装等,其中静设备工程的重要设备为一台高38m,重量为60t的合成塔,该塔属于压力容器,由容器制造厂整体出厂运至施工现场,机电安装公司整体安装。工程准备阶段,施工设计图纸已经到齐。该公司组织编制了施工组织总设计,并根据工程的主要对象,项目部编制了“容器与合成塔安装方案”,“合成塔吊装方案”,“工艺管道安装、焊接技术方案”,“机械设备安装、调试方案”。
为便于组织施工,安装公司在业主提供的施工现场旁的临时用地上建造了生产生活临时设施。生产设施包括现场临时办公室、仓库及材料堆放场、管道预制组装场等。生活设施包括职工宿舍、食堂、浴室等。为加快工程进度,管道预制、焊接安排每晚7点到11点的夜间加班作业。安装公司将临时设施的生活、施工废水通过排水沟直接排放到附近一条小河内,固体废弃物运至指定的垃圾处理场倾倒。
5.机电安装公司编制施工组织设计的主要依据有哪些?

题干: 某电梯安装工程项目,由于电梯工程在高且深的井道内作业,每层在层门安装前留下较大的门洞,这对作业人员或其他闲杂人员存在高空坠落的危险,针对这一情况,施工项目经理部对从事影响工程质量的所有人员进行了控制。
施工项目经理部对该电梯工程的施工程序和施工安全技术措施的制定如下:
(1)机房通向井道的预留孔随时开通以方便施工。
(2)井道安装好导轨后放基准线进行配管配线。
(3)层门洞靠井道壁外侧设置坚固的围封,围封的高度不小于0.8m。
(4)由制造厂组装完成经调试合格后加以封记的机电协调动作部件,在施工时应拆封调整后安装。
(5)电梯安装单位安装完毕自检试运行结束后,由监理单位负责进行校验和调试。
(6)电梯经校验和调试符合要求后,向当地特种设备安全监督部门报验要求监督检验。
6.施工项目经理部对施工人员主要从哪些环节进行控制?

7.(三)      某化工生产设备安装工程项目,采用解体安装方法进行施工。某机电安装工程公司通过投标取得该项目的总承包施工任务。为了控制分包商的施工质量,业主分别与总承包方和分包方签订了工程施工总承包合同和分包合同。     在合同履行过程中发生以下情况:     情况1:该机电安装工程公司根据监理单位编制的设备监造大纲,派有资格的专业技术人员到设备制造现场进行监造工作。     情况2:该机电安装工程公司根据质量监督检验部门编制的经批准的施工组织总设计进行施工。     情况3:该工程分包商在施工中不慎发生一起重大事故,造成经济损失220万元,事故调查组在事故调查清楚后,撰写了事故调查报告,经事故调查组组长签字确认后报安全主管部门。     情况4:该工程项目经理部根据企业的职业健康、安全和环境体系,选派一名业务精通的专业技术人员全面负责该项目的职业健康、安全和环境管理工作。     情况5:某驱动装置安装完毕后,由于受介质的限制不能进行试运行,经项目经理批准,拟在负荷试运行阶段一并进行。     问题(三)

8.(一)      其施工单位承建一项南方沿海城市的大型体育馆机电安装工程。合同工期为10个月,于2009年11月1O日开工,2010年9月10日竣工。     该工程特点是各类动力设备包括冷冻机组、水泵、集中空调机组、变配电装置等,均布置在有通风设施和排水设施的地下室。     由于南方沿海空气湿度大、昼夜温差大,夏天地下室结露严重,给焊接、电气调试、油漆、保温等作业的施工质量控制带来困难。     通风与空调系统的风管设计工作压力为1000Pa。项目部决定风管及部件在场外加工。     项目部制订的施工进度计划中,施工高峰期在6~8月,正值高温季节。根据地下室的环境条件和比赛大厅高空作业多的特点,需制订针对性施工技术措施,编制质检计划和重点部位的质量预控方案等,使工程施工顺利进行,确保工程质量。     在施工过程中,由于个别班组抢工期,在管理上出现工序质量失控,致使在试车阶段发生施工质量问题,如通风与空调系统进行单机和联动试车时,有两台风机出现震动大、噪声大,电动机端部发热等异常现象。经调查发现:风机的钢垫铁有移位和松动,电动机与风机的联轴器同轴度超差。   问题(一)

题干: 某总承包单位将一医院的通风空调工程分包给某安装单位,工程内容有风系统、水系统和冷热(媒)设备。设备有7台风冷式热泵机组,9台水泵,123台吸顶式新风空调机组,1237台风机盘管,42台排风机,均由业主采购。通风空调工程的电气系统由总承包单位施工。通风空调设备安装完工后,在总承包单位的配合下,安装单位对通风空调的风系统、水系统和冷热(媒)系统进行了系统调试。调试人员在风机盘管,新风机和排风机单机试车合格后,用热球风速仪对各风口进行测定与调整及其他内容的调试,在全部数据达到设计要求后,通风空调工程在夏季做了带冷源的试运转,并通过竣工验收。
医院营业后,在建设单位负责下,通风空调工程进行了带负荷综合效能试验与调整。到了冬季安装单位及时进行回访,对通风空调工程季节性测试调整。发现个别病房风口的新风量只有50 立方米/h?p(设计要求是75立方米/h?p),经复查,是调试人员的计算错误,后重新调整测试,达到设计要求。另有个别病房的风机盘管噪声达到45dB(设计要求是35dB),经检查,是风机盘管轴心偏移,通过设备生产厂家调换设备,噪声达到要求。
9.该施工工程风管系统调试后还有哪几项调试内容?应该由哪些单位配合?

10.(三)      某机电安装工程公司承担了一项机电工程项目的安装任务,合同工期为120d,合同价款为300万元。     该安装工程公司项目经理部根据施工合同和自身的技术水平为该工程编制了施工组织设计,该施工组织设计包括施工组织总设计、单位工程施工组织设计和分部(分项)工程施工组织设计,在施工组织总设计的编制中,项目经理部在编制完成资源需求量计划后,确定了施工总进度计划,在施工总进度计划明确后,拟订具体的施工方案。     该安装工程公司项目经理部在保证工期和质量满足要求的前提下,对施工成本采取了一定的控制管理措施,在具体的施工成本管理中实施了以下措施:     (1)加强施工调度。     (2)编制资金使用计划,确定施工成本管理目标。     (3)采用先进的施工技术。     (4)提出风险应对策略。     问题(三)

11.某工业厂房的动力站安装工程。该工程的总承包商项目经理部坚持“安全第一、预防为主”方针,建立了安全管理体系和安全生产责任制,并针对该工程项目的规模、结构、特点、环境、技术含量、施工风险及资源配置等因素进行了施工安全策划,编制了具体化、及时化、有针对性的施工安全技术措施,并做了交底。

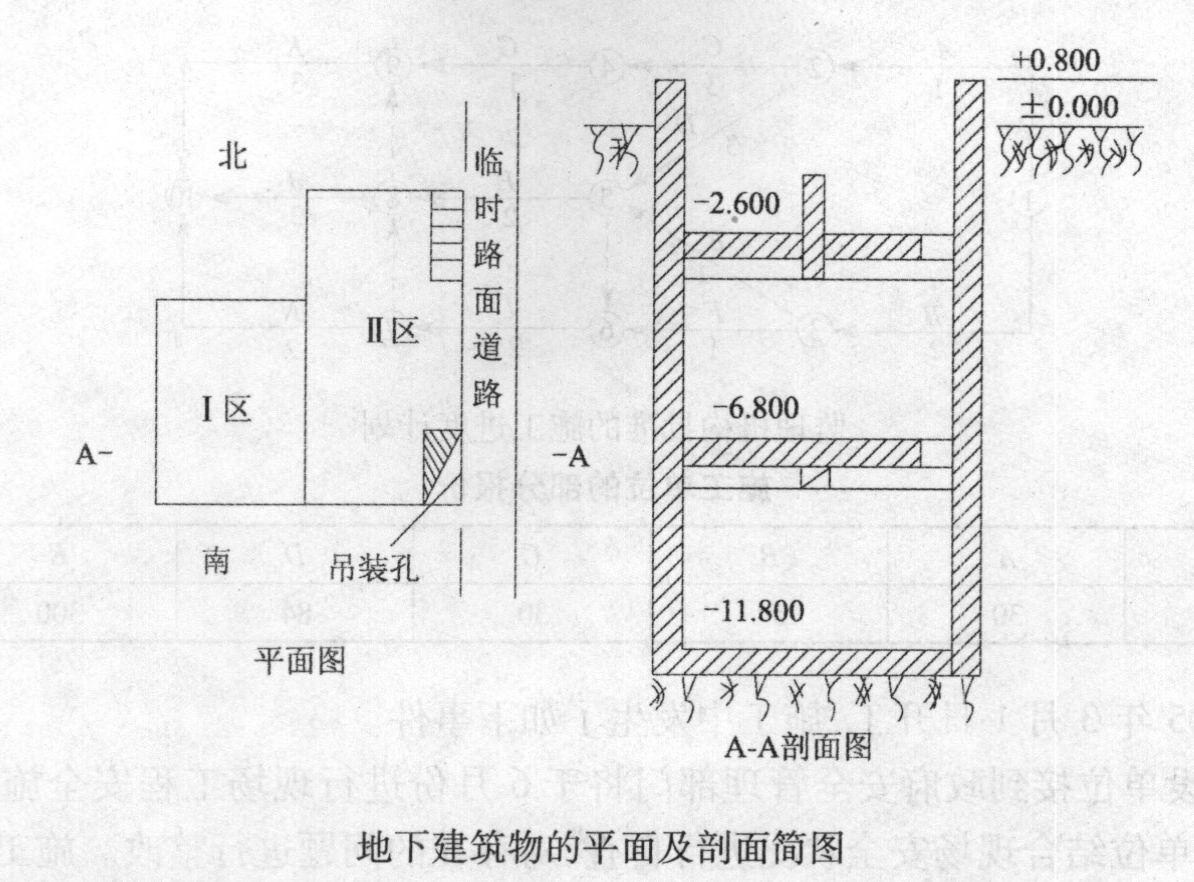

题干: 某机电安装施工单位承建一地下动力中心安装工程,建筑物为现浇钢筋混凝土结构,并已施工完成。预埋的照明电线管和其他预埋工作经检查无遗漏。地下建筑物的平面及剖面简图。设备布置和设计要求是:(1)-2.600层I区安装冷却塔及其水池。(2)-6.800层I区安装燃油供热锅炉、Ⅱ区北侧安装换热器,南侧安装各类水泵。(3)-11.800层I区为变配电所、Ⅱ区北侧安装离心冷水机组,南侧安装柴油发电机组。(4)动力中心设有通风排气和照明系统,在-11.800层地面下有集水坑。各层吊装孔在设备吊装结束后加盖,达到楼面强度,并做防渗漏措施。(5)每种设备均有多台,设备布置紧凑,周界通道有限。安装开工时,工程设备均已到达现场仓库。所有工程设备均需用站位于吊装孔边临时道路的汽车吊(40t),吊运至设备所在平面层,经水平拖运才能就位。
12.根据建筑物设备布置和要求应怎样合理安排设备就位的顺序?理由是什么?用任意一层(-2.600层除外)为例作设备就位流程图。

13.(一)      其施工单位承建一项南方沿海城市的大型体育馆机电安装工程。合同工期为10个月,于2009年11月1O日开工,2010年9月10日竣工。     该工程特点是各类动力设备包括冷冻机组、水泵、集中空调机组、变配电装置等,均布置在有通风设施和排水设施的地下室。     由于南方沿海空气湿度大、昼夜温差大,夏天地下室结露严重,给焊接、电气调试、油漆、保温等作业的施工质量控制带来困难。     通风与空调系统的风管设计工作压力为1000Pa。项目部决定风管及部件在场外加工。     项目部制订的施工进度计划中,施工高峰期在6~8月,正值高温季节。根据地下室的环境条件和比赛大厅高空作业多的特点,需制订针对性施工技术措施,编制质检计划和重点部位的质量预控方案等,使工程施工顺利进行,确保工程质量。     在施工过程中,由于个别班组抢工期,在管理上出现工序质量失控,致使在试车阶段发生施工质量问题,如通风与空调系统进行单机和联动试车时,有两台风机出现震动大、噪声大,电动机端部发热等异常现象。经调查发现:风机的钢垫铁有移位和松动,电动机与风机的联轴器同轴度超差。   问题(一)

14.(四)      某电梯安装工程项目,由于电梯工程在高且深的井道内作业,每层在层门安装前留下较大的门洞,这对作业人员或其他闲杂人员存在高空坠落的危险,针对这一情况,施工项目经理部对从事影响工程质量的所有人员进行了控制。     施工项目经理部对该电梯工程的施工程序和施工安全技术措施的制定如下:     (1)机房通向井道的预留孔随时开通以方便施工。     (2)井道安装好导轨后放基准线进行配管配线。     (3)层门洞靠井道壁外侧设置坚固的围封,围封的高度不小于0.8m。     (4)由制造厂组装完成经调试合格后加以封记的机电协调动作部件,在施工时应拆封调整后安装。     (5)电梯安装单位安装完毕自检试运行结束后,由监理单位负责进行校验和调试。     (6)电梯经校验和调试符合要求后,向当地特种设备安全监督部门报验要求监督检验。     问题(四)

15.某机电工程公司承接了一座110kV变电站建设项目,工期一年,时间紧、任务重。对此,该公司首先在内部组织了施工进度计划、施工生产资源、工程质量、施工安全、卫生及环境管理等协调工作,以便工程顺利展开;其次明确各级各类人员的安全生产责任制,以加强项目的安全管理;其三,施工过程中公司组织了与工程对应的季节、专业和综合等安全检查,以保障施工过程安全。 该变电站地处偏僻地区,施工时,暂无电源供给,为加快施工进度,该公司自行采用自备电源组织了施工。 变压器经开箱检查和本体密封检验后就位,紧接着进行箱体检查、附件安装、注油和整体密封性试验,但在通电过程中烧毁。 纠正该公司擅自采用自备电源施工的错误做法。

16.     某施工单位承担一台大型压缩机和一台配套的燃气轮机的吊装任务,压缩机单重为82t,燃气轮机单重为37.41t,整体到货。在施工现场可提供200t、170t的大型汽车式起重机各一台。200t、170t汽车式起重机吊索具重量均为2t。由于现场条件限制,两台起重机的最佳使用工况如表3-2。                                                两台起重机的最佳使用工况 汽车式起重机 吊车臂长/m 作业半径/m 额定负荷/t 200t 24.4 9 71 170t 22.7 7 75.5      注:如果用抬吊时,不均衡荷载系数取1.1。     项目技术负责人组织编制了吊装方案并经项目经理审核、批准。     问题:汽车式起重机吊车臂长/m作业半径/m额定负荷/t200t24.4971170t22.7775.5

17.(三)      某管道安装工程项目,该管道工程属于超高层建筑管道工程,由于施工项目经理部严格执行超高层建筑管道施工的技术要点,使得工程进展非常顺利,施工质量达到各项要求。     管道安装完毕后,对其进行了系统试验,试验时的有关实施过程如下:     (1)采用闪点为40℃的可燃液体介质对管道进行液压试验。     (2)在进行液压试验时其环境温度为20℃。     (3)在进行气压试验时,承受内压钢管的试验压力为设计压力的2.15倍。     (4)泄漏性试验合格后进行真空度试验。     问题(三)

18.(二)      A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见图1-1)。          A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。     经修改重编网络图,A公司最后中标。     施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10d,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。     问题(二)

19.某施工企业通过投标获得了某机电安装工程的施工总承包任务,该施工企业中标后的第 10天与业主签订了固定总价机电安装施工总承包合同。随后,该施工企业将部分主体工程分包给具有相应资质条件的分包人,并签订了分包合同。施工总承包合同中约定的合同工期为380天,而依施工预算定额谊工程工期应为360天。在合同履行过程中,施工总承包单位发现施工图设计文件中提供的某些工程尺寸有误,遂提出更正。

20.(四)      某起重运输设备安装工程项目,承包方为了满足施工要求,针对其专业技术要求编制了两个施工方案,施工方案编制完成后,组织了相关人员对其进行了技术经济分析和比较,经过对其进行技术经济分析和比较后,确定了其中一个施工方案为本工程项目的优选施工方案。     起重运输设备按合同规定的时间提前安装完毕,为了不影响建设单位对设备的性能试验,监理工程师要求施工总承包商尽快进行验收。     问题(四)

题干: A安装公司承包了某6层商业中心的空调工程,工程内容为空调工程的施工图深化设计、设备材料采购和安装施工。合同规定热泵机组采用国外品牌,工程结算采用工程量清单综合单价计价,工期3个月。合同订立后,A公司编制了空调工程的施工组织设计,热泵机组采用汽车吊吊装,该吊装工作分包给B安装公司。B公司依据空调工程的施工组织设计和国家规范标准编制了热泵机组的吊装方案。工程开工后,因业主装饰设计变更,致使空调工程施工图修改,工程停工数天,影响了计划工期,同时也增加了工程量和新的项目。
21.B公司编制热泵机组吊装方案的依据是否完整?如不完整请补充。

22.某大型机床厂机电安装工程项目,通过招标投标,最终由某设备安装工程公司中标,并签订了总承包合同。该设备安装工程公司与某机床生产企业签订了采购合同。     总承包合同中约定总承包企业承担工程设备的采购任务,总承包企业在订立采购合同后,派人进驻机床生产企业进行监造。     为了创造正常的施工条件和提高工程质量,该设备安装工程公司加强了该工程设备和材料的质量控制。

23.     某化工生产设备安装工程项目,采用解体安装方法进行施工。某机电安装工程公司通过投标取得该项目的总承包施工任务。为了控制分包商的施工质量,业主分别与总承包方和分包方签订了工程施工总承包合同和分包合同。     在合同履行过程中发生以下情况:     情况一:该机电安装工程公司根据监理单位编制的设备监造大纲派有资格的专业技术人员到设备制造现场进行监造工作。     情况二:该机电安装工程公司根据质量监督和检验部门编制的经批准的施工组织总设计进行施工。     情况三:该工程分包商在施工中不慎发生一起重大事故,造成经济损失220万元,事故调查组在事故调查清楚后,撰写了事故调查报告,经事故调查组组长签字确认后报安全主管部门。     情况四:该工程项目经理部根据企业的职业健康、安全和环境体系,选派一名业务精通的专业技术人员全面负责该项目的职业健康、安全和环境管理工作。     情况五:某驱动装置安装完毕后,由于受介质的限制不能进行试运行,经项目经理批准,拟在负荷试运行阶段一并进行。     问题

24.     某汽车生产线设备安装工程,施工总承包方项目经理部的项目经理负责编制了工程施工组织总设计,编制过程中是以分部工程项目为对象进行编制的。编制完成后提交监理工程师。     该设备基础工程施工完成后,施工总承包方对设备基础进行了检验,其主要检验内容包括:基础质量合格证明书、外观,基础的位置及几何尺寸的测量,对设备基础进行了预压试验。     问题

25.(一)      南方电子电气有限公司(建设单位)新建液晶屏(LCD)生产车间,其生产线由建设单位从国外订购,A施工单位承包安装。A施工单位进场时,生产车间的土建工程和机电配套工程(B施工单位承建)已基本完工。A施工单位按合同工期要求,与建设单位、生产线供应商和B施工单位洽谈,编制了LCD生产线安装网络计划工作逻辑关系及工作持续时间表(见表2-1)。      表2-1   LCD生产线安装网络计划工作逻辑关系及持续时间 工作内容 工作代号 紧前工作 持续时间/d 进场施工准备 A 20 开工后生产线进场 B 60 基础检测验收 C A 10 配电装置及线路安装 D A 30 LCD生产线组装固定 E BC 75 配套设备及电气控制系统安装 F BC 40 LCD生产线试车调整 G DE 30 电气控制系统测试 H DEF 25 联动调试、试运行、验收 I GH 15      A施工单位在设备基础检验时,发现少量基础与安装施工图不符,B施工单位进行了整改,重新浇捣了混凝土基础,经检验合格,但影响了工期,使基础检验持续时间为30d。     LCD生产线的安装正值夏季,由于台风影响航运,使LCD生产线设备到达安装现场比计划晚7d。A施工单位按照建设单位的要求,调整进度计划,仍按合同规定的工期完成。     问题(一)工作内容工作代号紧前工作持续时间/d进场施工准备A20开工后生产线进场B60基础检测验收CA10配电装置及线路安装DA30LCD生产线组装固定EBC75配套设备及电气控制系统安装FBC40LCD生产线试车调整GDE30电气控制系统测试HDEF25联动调试、试运行、验收IGH15

26.某35kV电气装置工程项目,施工项目经理部为了保证施工项目按期完成,使资源配置尽量达到合理和最大限度地降低成本,就组织人员进行施工进度计划的编制,编制采用的方法是横道图施工进度计划。     施工过程中的部分施工工序和要点如下。     (1) 坚持先交接试验后通电运行、先接电启动后模拟动作的基本原则。     (2) 在做电气交接试验时,高压电气部分做绝缘强度和继电保护试验。     (3) 在做电气交接试验时,低压电气部分主要是做继电保护试验。     (4) 在负荷试运行时要根据工程师的要求决定是否要联合编制负荷试运行方案。     (5) 所有电气试运行时必须在空载状态下进行。     (6) 电气设备安装技术人员应配合土建工程进行预留和预埋工作

27.      (一)      某水利设施工程项目,该工程设计已完成,施工图纸齐备,施工现场已完成“三通一平”工作,已具备开工条件。工程施工招标委托招标代理机构采用公开招标方式代理招标。     招标代理机构编制了标底(800万元)和招标文件。招标文件中要求工程总工期为365天。按国家工期定额规定,该工程的工期应为460天。     通过资格预审并参加投标的共有A、B、C、D、E五家施工单位。开标会议由招标代理机构主持,开标结果是这五家投标单位的报价均高出标底近300万元,这一异常引起了业主的注意,为了避免招标失败,业主提出由招标代理机构重新复核和制定新的标底。招标代理机构复核标底后,确认是由于工作失误,漏算部分工程项目,使标底偏低。在修正错误后,招标代理机构确定了新的标底。A、B、C三家投标单位认为新的标底不合理,向招标人要求撤回投标文件。     由于上述问题纠纷导致定标工作在原定的投标有效期内一直没有完成。     为早日开工,该业主更改了原定工期和工程结算方式等条件,指定了其中一家施工单位中标。     [问题](一)

28.     某35kV电气装置工程项目,施工项目经理部为了保证施工项目按期完成.使资源配置尽量达到合理和最大程度地降低成本,就组织人员进行施工进度计划的编制,编制采用的方法是横道图施工进度计划。     在施工过程中的部分施工工序和要点如下:     (1)坚持先交接试验后通电运行,先接电起动后模拟动作的原则进行。     (2)在做电气交接试验时,高压电气部分做绝缘强度和继电保护试验。     (3)在做电气交接试验时,低压电气部分主要是做继电保护试验。     (4)在负荷试运行时要根据工程师的要求决定是否要联合编制负荷试运行方案。     (5)所有电气试运行时必须在空载状态下进行。     (6)电气设备安装技术人员应配合土建工程进行预留和预埋工作。     问题

29.某空调工程,该工程采用集中式空调系统,风管系统设计工作压力为1600Pa。某工程公司承担了此空调工程的施工任务,在风管的制作与安装施工过程中,其部分具体的施工方法和过程如下:     (1) 风管穿过需要封闭的防火防爆楼板时,设置了1.2mm厚的钢板防护管;     (2) 风管在安装过程先安装支管,而后安装主干管;     (3) 采用了耐酸橡胶板制作输送温度高于70℃烟气的风管;     (4) 当支、吊架的混凝土养护强度达到设计强度的65%时,进行风管的承重安装;     (5) 风管系统安装完成后,经严密性检验合格,进行下道工序的施工。     风管安装完成后,经工程质量验收评定组织评定为合格。

30.某火灾报警及联动控制系统工程项目,某专业工程公司通过投标获得了该项目的施工任务。该公司在施工前根据施工总平面图设计编制了施工方案和施工进度计划,接着对施工总平面图设计做了分析评价,发现施工总平面图设计有不妥之处,责成有关人员对施工总平面图设计进行了优化。     该火灾报警及联动控制系统设备安装完成后,相关部门的有关人员对该系统设备进行了试运转。

31.(三)      某管道安装工程项目,该管道工程属于超高层建筑管道工程,由于施工项目经理部严格执行超高层建筑管道施工的技术要点,使得工程进展非常顺利,施工质量达到各项要求。     管道安装完毕后,对其进行了系统试验,试验时的有关实施过程如下:     (1)采用闪点为40℃的可燃液体介质对管道进行液压试验。     (2)在进行液压试验时其环境温度为20℃。     (3)在进行气压试验时,承受内压钢管的试验压力为设计压力的2.15倍。     (4)泄漏性试验合格后进行真空度试验。     问题(三)

32.某啤酒生产线设备安装工程项目。施工项目经理部在各工程正式施工开始前,对各项准备工作及影响质量的各因素和有关方面进行了质量控制。     施工项目经理部为了确保工程项目质量符合设计意图和国家规范、标准的要求,采用 PDCA循环方法对该工程进行质量控制。     以下是该施工项目经理部在质量控制过程中的部分具体方法:     (1) 确定质量总目标并分解成分目标;     (2) 绘制竣工图;     (3) 对工程进场材料进行检验;     (4) 进行联动调试和试运转;     (5) 检查竣工资料文件;     (6) 编制施工组织总设计;     (7) 参加设计技术交底;     (8) 对施工工艺、方法、工序进行质量监督。

33.     某管道安装工程项目,有A、B、C三家潜在投标人,A投标人近期施工任务已经饱和,但企业考虑到该管道工程项目的利润丰厚,为了使企业增效,决定投标。B投标人投标时在确定了总价的前提下,适当调整了各分项工程的报价,使得该报价既不影响总报价又可在中标后获得较好的经济效益。C投标人在投标决策时,结合自身技术实力、经济实力、管理实力和业绩信誉实力综合考虑了影响该工程项目投标决策的客观因素后决定放弃投标。     问题

题干: 某建筑空调工程中的冷热源主要设备由某施工单位吊装就位,设备需吊装到地下一层(一7.5m),再牵引至冷冻机房和锅炉房就位。施工单位依据设备一览表(见表1)及施工现场条件(混凝土地坪)等技术参数进行分析、比较,制定了设备吊装施工方案,方案中选用KMK6200汽车式起重机,起重机在工作半径19m、吊杆伸长44.2m时,允许载荷为21.5 t,满足设备的吊装要求。锅炉房的泄爆口尺寸为(9 000×4 000)mm,大于所有设备外形尺寸,设置锅炉房泄爆口为设备的吊装口,所有设备经该吊装口吊人,冷水机组和蓄冰槽需用卷扬机牵引到冷冻机房就位。在吊装方案中,绘制了吊装施工平面图,设置吊装区,制定安全技术措施,编制了设备吊装进度计划(见表2)。施工单位按吊装的工程量及进度计划配置足够的施工作业人员。
34.表 设备一览表表 吊装进度计划起重机的站立位置的地基应如何处理?

35.     某机电安装工程公司总承包一大型制药厂设备安装工程。合同约定,工程设备和主材由业主采购提供。     管道工程安装时,因业主提供的水泵迟迟不能到货而影响工期,项目部为保证施工进度自行采购部分水泵并进行安装,安装后被监理工程师发现,下令停工。经与业主协商,同意采用项目部购买的水泵。在试压时,发现项目部购买的水泵密封部位泄漏。     地下管网施工中,因设计图样修改,增加了施工内容和工程量,业主仍坚持合同工期不变。为此项目部提出合同变更和索赔的申请。     该工程施工环境不确定因素较多,工期紧、任务重,项目部在施工准备阶段制订了人力资源储备预案,因施工范围扩大超过预期,该预案仍不能满足工程进度需要。     为赶工期,项目部将制药厂合成工段的压缩机安装分包给具备施工资质的施工单位。项目部编制了该工程施工组织设计,并编制压缩机施工方案,向分包单位进行吏底,然后由分包单位组织施工。     问题

36.(四)      某机电安装工程项目开工之前,承包方向监理工程师提交了施工进度计划如下图所示,该计划满足合同工期100d的要求。     在上述施工进度计划中,由于工作E和工作G共用一个塔式起重机(塔式起重机原计划在开工第25天后进场投入使用),必须顺序施工,使用的先后顺序不受限制(其他工作不使用塔式起重机)。     在施工过程中,由于业主要求变更设计图样,使工作B停工10d(其他工作持续时间不          变),监理工程师及时向承包方发出通知,要求承包方调整进度计划,以保证该工程按合同工期完工。     承包方提出的调整方案及附加要求(以下各项费用数据均符合实际)如下:     (一)调整方案:将工作J的持续时间压缩5d。     (二)费用补偿要求:     (1)工作J压缩5d,增加赶工费25 000元。     (2)塔式起重机闲置15d补偿:600元/d(塔式起重机租赁费)×15d=9000元。     (3)由于工作B停工10d造成其他有关机械闲置、人员窝工等综合损失45 000元。     问题(四)

37.某机电安装工程项目,某建筑公司于2010年3月8日与某建设单位签订了修建建筑面积为3000平方米工业厂房(带地下室)的施工合同。该建筑公司编制的施工方案和进度计划已获监理工程师批准。施工进度计划已经达成一致意见。合同规定由于建设单位责任造成施工窝工时,窝工费用按原人工费、机械台班费60%计算。在专用条款中明确6级以上(含6级)大风、大雨、大雪、地震等自然灾害按不可抗力因素处理。工程师应在收到索赔报告之日起28d内予以确认,工程师无正当理由不确认时,自索赔报告送达之日起28d后视为索赔已经被确认。根据双方商定,人工费定额为30元/工日,机械台班费为1000元/台班。建筑公司在履行施工合同的过程中发生以下事件:事件1:基坑开挖后发现地下情况和发包商提供的地质资料不符,有古河道,须将河道中的淤泥清除并对地基进行二次处理。为此,业主以书面形式通知施工单位停工10d,窝工费用合计为3000元。事件2:2010年5月18日发生6级大风,一直到5月21日开始施工,造成20名工人窝工。事件3:5月21日用30个工日修复因大雨冲坏的永久道路,5月22日恢复正常挖掘工作。事件4:5月27日因租赁的挖掘机大修,挖掘工作停工2d,造成人员窝工10个工日。事件5:5月29日,因外部供电故障,使工期延误2d,造成20人窝工,2台施工机械窝工。事件6:在施工过程中,发现因业主提供的图样存在问题,故停工3d进行设计变更,造成人工窝工的60个工日,机械窝工9个台班。分别说明事件1至事件6的工期延误和费用增加应由谁承担?并说明理由。如是建设单位的责任应向承包单位补偿工期和费用分别为多少?

38.      (三)      某水利工程按最早开始时间安排的横道图计划如图5-2,其中虚线上方数字为该工作每月的计划投资额(单位:万元)。该工程施工合同规定工程于1月1日开工,按季度综合调价系数调价。在实施过程中,各工作的实际工程量和持续时间均与计划相同。          [问题](三)

39.      (二)      某综合利用水利枢纽工程位于我国西北某省,枯水期流量很少;坝型为土石坝,黏土心墙防渗;坝址处河道较窄,岸坡平缓。     工程中的某分部工程包括坝基开挖、坝基防渗及坝体填筑,该分部工程验收结论为“本分部工程划分为80个单位工程,基中合格30个,优良50个,主要单位工程、重要隐蔽工程及关键部位的单元工程质量优良,且未发生过质量事故;中间产品质量全部合格,其中混凝土拌和物质量达到优良,故本分部工程优良。”     [问题](二)

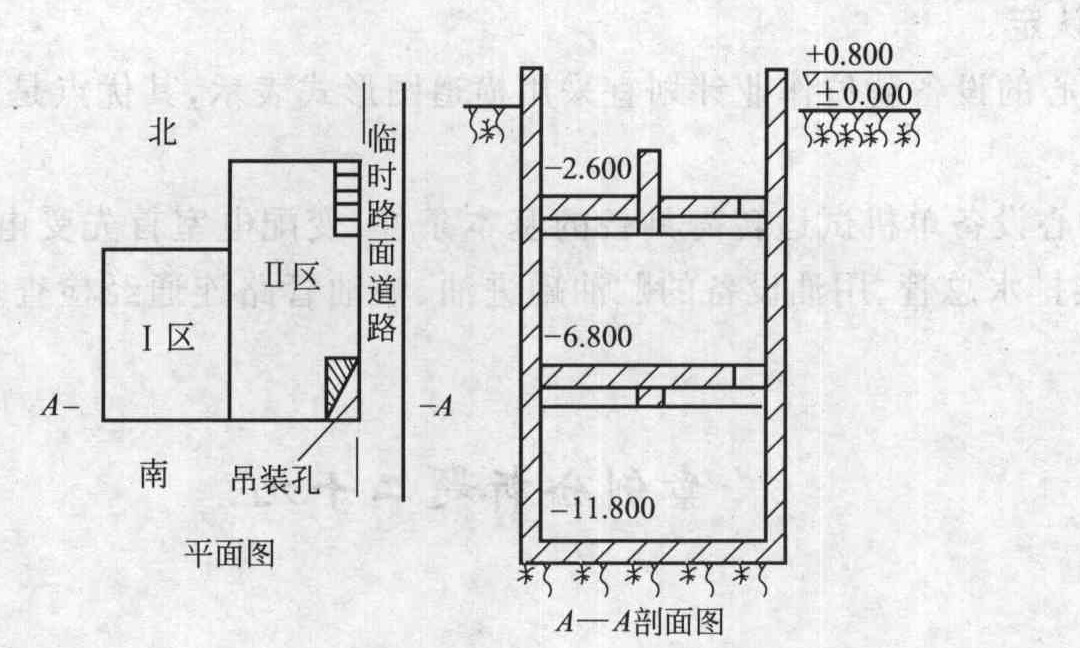

40.某机电安装施工单位承建一地下动力中心安装工程,建筑物为现浇钢筋混凝土结构,并已施工完成。预埋的照明电线管和其他预埋工作经检查无遗漏。地下建筑物的平面及剖面简图如下图所示。设备布置和设计要求是: (1)-2.600层I区安装冷却塔及其水池。 (2) -6.800层I区安装燃油供热锅炉、Ⅱ区北侧安装换热器,南侧安装各类水泵。 (3) -11.800层I区为变配电所、Ⅱ区北侧安装离心冷水机组,南侧安装柴油发电机组。 (4)动力中心设有通风排气和照明系统,在-11.800层地面下有集水坑。各层吊装孔在设备吊装结束后加盖,达到楼面强度,并做防渗漏措施。 (5)每种设备均有多台,设备布置紧凑,周界通道有限。安装开工时,工程设备均已到达现场仓库。所有工程设备均需用站位于吊装孔边临时道路的汽车吊(40 t),吊运至设备所在平面层,经水平拖运才能就位。 问题 1.根据建筑物设备布置和要求应怎样合理安排设备就位的顺序?理由是什么?用任意一层(-2.600层除外)为例作设备就位流程图。 2.为充分利用资源、降低成本、改善作业环境,动力中心开工时,可先安排哪些工程施工?说明理由。 3.动力中心安装前要做起重吊装作业的专项安全技术交底,交底内容哪些与土建工程有关?说明理由。 4.动力中心的设备就位作业计划宜用什么形式表示?其有什么优点? 5.简要说明动力中心设备单机试运转需具备的基本条件。

41.某大型机床厂机电安装工程项目,通过招标投标,最终由某设备安装工程公司中标,并签订了总承包合同。该设备安装工程公司与某机床生产企业签订了采购合同。     总承包合同中约定总承包企业承担工程设备的采购任务,总承包企业在订立采购合同后,派人进驻机床生产企业进行监造。     为了创造正常的施工条件和提高工程质量,该设备安装工程公司加强了该工程设备和材料的质量控制。

题干: 某机电安装公司在南方某市承包了一个油库改造项目。工程范围包括新增2个3000立方米储油罐,对原有部分输油管道进行改造。其中有一种管材该公司没有焊接过,也没有进行过类似材质的管道焊接。整个改造工程6月30日开工,工期120d。中间只允许罐区日常工作停工5d,才能完成管线的连接,该工程附近有一居民小区。
新建储油罐与原轻质储油罐的最近距离8m,采用气顶法施工,设计要求丁字形焊缝100%射线探伤,其余焊缝为5%;试验合格后,内部用轻质油彻底清洗。
项目部在开工前制定了预控方案,并采取了措施,进行了技术交底和安全交底。但在吊装壁板时产生了较大的变形。
42.对于没有进行过类似材质焊接的管道,其《焊接工艺(作业)指导书》的编制有何要求?

题干: 某公司承担一项机电改建工程,工程量主要为新建4台5000立方米原油罐及部分管线,更换2台重356t、高45m的反应器,反应器施工方法为分段吊装组焊。
针对作业活动,项目部风险管理小组对风险进行了识别和评价,确定了火灾、触电、机械伤害、窒息或中毒、焊接、应急响应等为重大风险。
在储罐防腐施工中,因油漆工缺员,临时从敷设电缆的外雇工中抽出两人进行油漆调和作业,其中一人违反规定,自带火种,在调和油漆时,引发一桶稀释剂着火将其本人烧伤,项目部立即启动应急预案,对他进行救护,并送往医院住院治疗。
项目部和该工人订立的劳务合同规定,因本人违反操作规程或安全规定而发生事故的责任自负,因此,事发当日,项目部将该名工人除名,并让其自行支付所有医药费用。项目部认为该名工人不属于本企业正式员工,故对该事件不作为事故进行调查和处理。
罐区主体工程完成后,消防系统的工程除了消防泵未安装外,其余报警装置已调试完,消防管线试压合格,业主决定投入使用4台原油罐,为了保证安全,购买一批干粉消防器材放在罐区作为火灾应急使用。
43.指出项目部的风险评价结果有哪些不妥之处。

44.(一)      某机电总承包公司通过投标承接了一栋超高层办公楼的机电安装工程。总承包公司中标后,业主向总承包公司提出超出招标文件中主要合同条款的附加条件,并以此作为签订合同的前提。附加条件包括:①增加净化空调系统工程;②将原计划总工期20个月改为18个月。     总承包公司与业主签订合同后,征得业主同意,将其中的几项分部工程分包给了几家具有相应资质条件的分包单位。为了防止分包单位延误工程进度,合同条款有如下内容:     “如果分包单位落后于分包合同规定的工程进度,总承包公司可以指示分包单位采取必要的措施来加快工程进度。对由于分包单位的延误所产生的误期损失,总承包公司可以从已完工作所商定的进度款中扣除部分金额作为对分包单位的罚款处理”。     消防工程完工后,总承包公司向建设单位和公安消防机构提出申请,要求对竣工工程进行消防验收,征得公安消防机构同意后,建设单位组织监理、总承包公司和分包单位共同参加现场检查和现场验收。     电梯安装中接受了当地安全监察机构的指导和监控,安装结束经自检后,由总承包公司调试,最后由建设单位将检验和调试的结果告知国务院特种设备安全监督管理部门核准的检验检测机构,要求监督检查。     问题(一)

题干: 某电力建设公司将电厂循环流化床锅炉安装工程进行邀请招标。某机电安装公司依据电力建设公司工程项目招标文件给定的工程量清单内容,以及采用综合单价法计算的要求,综合施工方案和企业定额等编制了投标报价文件。该公司以低价中标,与电力建设公司签订了固定总价合同。
机电安装公司虽然对工业锅炉安装比较熟悉,但对电厂循环流化锅炉安装工程缺少经验,对施工图分析不够,材料费估算有遗漏,二次搬运费和不可预见费估计偏低。加之在施工期间材料费上涨,人工费提高,锅炉烟气采用电除尘和干式除尘系统与其他连接系统界定不明,电力建设公司提供的工程量有误。为此,机电安装公司向电力建设公司提出费用调整和索赔。
45.分析机电安装公司提出索赔的合理性。

题干: 某化工生产设备安装工程项目,采用解体安装方法进行施工。某机电安装工程公司通过投标取得该项目的总承包施工任务。为了控制分包商的施工质量,业主分别与总承包方和分包方签订了工程施工总承包合同和分包合同。
在合同履行过程中发生以下情况:
情况1:该机电安装工程公司根据监理单位编制的设备监造大纲,派有资格的专业技术人员到设备制造现场进行监造工作。
情况2:该机电安装工程公司根据质量监督检验部门编制的经批准的施工组织总设计进行施工。
情况3:该工程分包商在施工中不慎发生一起重大事故,造成经济损失220万元,事故调查组在事故调查清楚后,撰写了事故调查报告,经事故调查组组长签字确认后报安全主管部门。
情况4:该工程项目经理部根据企业的职业健康、安全和环境体系,选派一名业务精通的专业技术人员全面负责该项目的职业健康、安全和环境管理工作。
情况5:某驱动装置安装完毕后,由于受介质的限制不能进行试运行,经项目经理批准,拟在负荷试运行阶段一并进行。
46.该工程项目职业健康、安全与环境风险管理的基本原则有哪些?
