2025年04月20日监理工程师案例分析案例分析题39

题数: 答题时间:120分钟
专业:案例分析

一、案例分析题

题干: 某工程,监理合同履行过程中,发生如下事件。
事件1:总监理工程师对部分监理工作安排如下:
(1)监理实施细则由总监理工程师代表负责审批;
(2)隐蔽工程由质量控制专业监理工程师负责验收;
(3)工程费用索赔由造价控制专业监理工程师负责审批;
(4)工程计量原始凭证由监理员负责签署。
事件2:总监理工程师对工程竣工预验收工作安排如下:专业监理工程师组织审查施工单位报送的竣工资料,总监理工程师组织工程竣工预验收。施工单位对存在的问题整改,施工单位整改完毕后,专业监理工程师签署工程竣工报验单,并负责编制工程质量评估报告。工程质量评估报告经总监理工程师审核签字后报送建设单位。
事件3:针对该工程的风险因素,项目监理机构综合考虑风险回避、风险转移、损失控制、风险自留四种对策,提出了相应的应对措施,见表1-1。
事件4:一批工程材料进场后,施工单位质检员填写工程材料/构配件/设备报审表并签字后,仅附材料供应方提供的质量证明资料报送项目监理机构,项目监理机构审查后认为不妥,不予签认。
1.指出表1-1中A~F的风险应对措施分别属于四种对策中的哪一种。

题干: 某施工单位通过投标获得高架输水管道工程共20组钢筋混凝土支架的施工合同。每组支架的结构形式及工程量相同,均由基础、柱和托梁三部分组成,如图5-27所示。合同工期为190天。
开工前施工单位向监理工程师提交了施工方案及网络进度计划。
(1)施工方案。
施工流向:从第1组支架依次流向第20组。劳动组织:基础、柱、托梁分别组织混合工种专业队。
技术间歇:柱混凝土浇筑后需养护20天方能进行托梁施工。
物资供应:脚手架、模具及商品混凝土按进度要求调度配合。
(2)网络进度计划如图5-28所示(时间单位:天)。
2.该计划的总工期为多少天?监理工程师可否批准该网络计划?为什么?

题干: 某实施监理的工程,监理合同履行过程中发生以下事件。
事件1:监理规划中明确的部分工作如下:
(1)论证工程项目总投资目标;
(2)制订施工阶段资金使用计划;
(3)编制由建设单位供应的材料和设备的进场计划;
(4)审查确认施工分包单位;
(5)检查施工单位试验室试验设备的计量检定证明;
(6)协助建设单位确定招标控制价;
(7)计量已完工程;
(8)验收隐蔽工程;
(9)审核工程索赔费用;
(10)审核施工单位提交的工程结算书;
(11)参与工程竣工验收;
(12)办理工程竣工备案。
事件2:建设单位提出要求:总监理工程师应主持召开第一次工地会议、每周一次的工地例会以及所有专业性监理会议,负责编制各专业监理实施细则,负责工程计量,主持整理监理资料。
事件3:项目监理机构履行安全生产管理的监理职责,审查了施工单位报送的安全生产相关资料。
事件4:专业监理工程师发现,施工单位使用的起重机械没有现场安装后的验收合格证明,随即向施工单位发出监理工程师通知单。
3.事件3中,根据《建设工程安全生产管理条例》,项目监理机构应审查施工单位报送资料中的哪些内容?

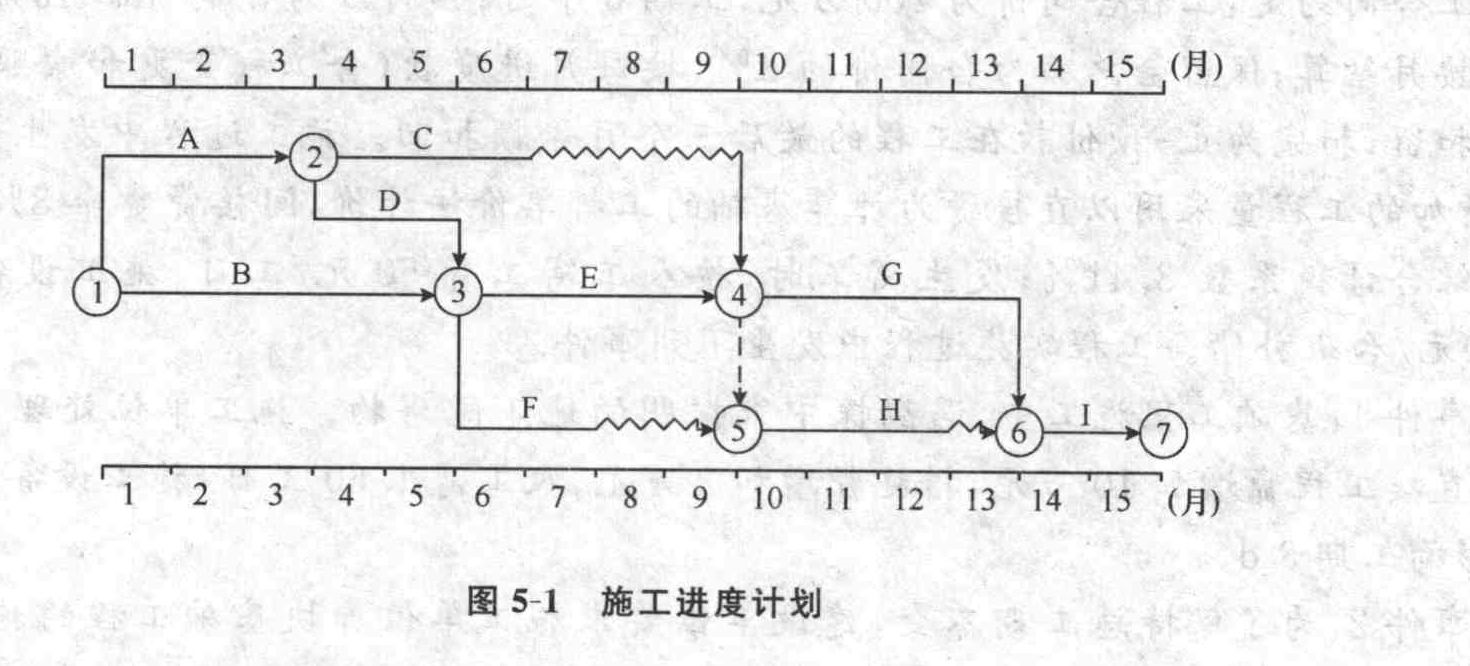

题干: 某实施监理的工程,合同工期15个月,总监理工程师批准的施工进度计划如图5-1所示。
工程实施过程中发生下列事件。
事件1:项目监理机构对A工作进行验收时发现质量问题,要求施工单位返工整改。
事件2:在第5个月初到第8个月末的施工过程中,由于建设单位提出工程变更,使施工进度受到较大影响。截至第8个月末,未完工作尚需作业时间见表5-1。施工单位按索赔程序向项目监理机构提出了工程延期的要求。
事件3:建设单位要求本工程仍按原合同工期完成,施工单位需要调整施工进度计划,加快后续工程进度。经分析得到的各工作有关数据见表5-1。
4.该工程施工进度计划中关键工作和非关键工作分别有哪些?C和F工作的总时差和自由时差分别为多少?

题干: 某实施监理的工程,合同工期15个月,总监理工程师批准的施工进度计划如图5-1所示。
工程实施过程中发生下列事件。
事件1:项目监理机构对A工作进行验收时发现质量问题,要求施工单位返工整改。
事件2:在第5个月初到第8个月末的施工过程中,由于建设单位提出工程变更,使施工进度受到较大影响。截至第8个月末,未完工作尚需作业时间见表5-1。施工单位按索赔程序向项目监理机构提出了工程延期的要求。
事件3:建设单位要求本工程仍按原合同工期完成,施工单位需要调整施工进度计划,加快后续工程进度。经分析得到的各工作有关数据见表5-1。
5.事件1中,对于A工作出现的质量问题,写出项目监理机构的处理程序。

题干: 某采用工程量清单计价的基础工程,土方开挖清单工程量为24000立方米,综合单价为45元/立方米,措施费、规费和税金合计20万元。招标文件中有关结算条款如下:
①基础工程土方开挖完成后可进行结算;
②非施工单位原因引起的工程量增减,变动范围10%以内时执行原综合单价,工程量增加超过10%以外的部分,综合单价调整系数为0.9;
③发生工程量增减时,相应的措施费、规费和税金合计按投标清单计价表中的费用比例计算;
④由建设单位原因造成施工单位人员窝工补偿为50元/工日,设备闲置补偿为200元/台班。
工程实施过程中发生如下事件。
事件1:合同谈判时,建设单位认为基础工程远离市中心且施工危险性小,要求施工单位减少合同价款中的安全文明施工费。
事件2:原有基础土方开挖完成、尚未开始下道工序时,建设单位要求增加部分基础工程以满足上部结构调整的需要。经设计变更,新增土方开挖工程量4000立方米,开挖条件和要求与原设计完全相同。施工单位按照总监理工程师的变更指令完成了新增基础的土方开挖工程。
事件3:由于事件2的影响,造成施工单位部分专业工种人员窝工3000工日,设备闲置200台班。人员窝工与设备闲置得到项目监理机构的确认后,施工单位提交了人员窝工损失、设备闲置损失及施工管理费增加的索赔报告。
6.逐项指出事件3中施工单位提出的索赔是否成立?说明理由。项目监理机构应批准的索赔费用是多少?

题干: 某工程,建设单位与甲施工单位签订了施工总承包合同,并委托一家监理单位实施施工阶段的监理。经建设单位同意,甲施工单位将工程划分为A1、A2标段,并将A2标段分包给乙施工单位。根据监理工作需要,监理单位设立了投资控制组、进度控制组、质量控制组、安全管理组、合同管理组和信息管理组六个职能管理部门,同时设立了A1和A2两个标段的项目监理组,并按专业分别设置了若干专业监理小组,组成直线职能制项目监理组织机构。
为有效地开展监理工作,总监理工程师安排项目监理组负责人分别主持编制A1、A2标段两个监理规划。总监理工程师要求:
(1)六个职能部门根据A1、A2标段的特点,直接对A1、A2标段的施工单位进行管理;
(2)在施工过程中,A1标段出现的质量隐患由A1标段项目监理组的专业监理工程师直接通知甲施工单位整改,A2标段出现的质量隐患由A2标段项目监理组的专业监理工程师直接通知乙施工单位整改,如未整改,则由相应标段项目监理负责人签发工程暂停令,要求停工整改。总监理工程师主持召开了第一次工地会议。会后,总监理工程师对监理规划审核批准后报送建设单位。
在报送的监理规划中,项目监理人员的部分职责分工如下:
(1)投资控制组负责人审核工程款支付申请,并签发工程款支付证书,但竣工结算须由总监理工程师签认;
(2)合同管理组负责调解建设单位与施工单位的合同争议、处理工程索赔;
(3)进度控制组负责审查施工进度计划及其执行情况,并由该组负责人审批工程延期;
(4)质量控制组负责人审批项目监理实施细则;
(5)A1、A2两个标段项目监理组负责人分别组织、指导、检查和监督本标段监理人员的工作,及时调换不称职的监理人员。
7.指出总监理工程师工作中的不妥之处,写出正确做法。

题干: 某工程项目划分为三个相对独立的标段(合同段),业主组织了招标并分别与三家施工单位签订了施工承包合同,承包合同价分别为3652万元、3225万元和2733万元人民币,合同工期分别为30个月、28个月和24个月。根据第三标段施工合同约定,合同内的打桩工程由施工单位分包给专业基础工程公司施工。工程项目施工前,业主委托了一家监理公司承担施工监理任务。
(1)总监理工程师根据本项目合同结构特点组建了监理组织机构,绘制了业主、监理、被监理单位三方关系示意图,如图1-5所示。
(2)按如下要求编制了监理规划。
监理规划的编写要求:
1)监理规划的基本构成内容应当力求统一;
2)监理规划的内容应具有针对性、指导性和可操作性;
3)监理规划应由专业监理工程师组织编制;
4)监理规划应把握工程项目运行脉搏;
5)监理规划应有利于建设工程监理合同的履行;
6)监理规划的表达方式应当标准化、格式化;
7)监理规划的编制应充分考虑准确性;
8)监理规划经审核批准后方可实施。
(3)监理规划的部分内容如下:
1)工程概况。
2)监理阶段、范围和目标:
①监理阶段——本工程项目的施工阶段;
②监理范围——本工程项目的三个施工合同标段内的工程;
③监理目标——静态投资目标:9610万元人民币
进度目标:30个月。
质量目标:优良。
3)监理工作内容:
①协助业主组织施工招标工作;
②审核工程概算;
③审查、确认承包单位选择的分包单位;
④检查工程使用的材料、构件、设备的规格和质量。
4)监理控制措施:
监理工程师应将主动控制与被动控制工作紧密相结合,按图1-6所示控制流程。
5)监理组织形式。
6)监理工作制度。
8.监理规划中的内容有哪些不妥之处?为什么?如何改正?

题干: 某工程,实施过程中发生如下事件。
事件1:总监理工程师主持编写项目监理规划后,在建设单位主持的第一次工地会议上报送建设单位代表,并介绍了项目监理规划的主要内容,会议结束时,建设单位代表要求项目监理机构起草会议纪要,总监理工程师以“谁主持会议谁起草”为由,拒绝起草。
事件2:基础工程经专业监理工程师验收合格后已隐蔽,但总监理工程师怀疑隐蔽的部位有质量问题,要求施工单位将其剥离后重新检验,并由施工单位承担由此发生的全部费用,延误的工期不予顺延。
事件3:现浇钢筋混凝土构件拆模后,出现蜂窝、麻面等质量缺陷,总监理工程师立即向施工单位下达了工程暂停令,随后提出了质量缺陷的处理方案,要求施工单位整改。
事件4:专业监理工程师巡视时发现,施工单位未按批准的大跨度屋盖模板支撑体系专项施工方案组织施工,随即报告总监理工程师。总监理工程师征得建设单位同意后,及时下达了工程暂停令,要求施工单位停工整改。为赶工期,施工单位未停工整改仍继续施工。于是,总监理工程师书面报告了政府有关主管部门。书面报告发出的当天,屋盖模板支撑体系整体坍塌,造成人员伤亡。
事件5:按施工合同约定,施工单位选定甲分包单位承担装饰工程施工,并签订了分包合同。装饰工程施工过程中,因施工单位资金周转困难,未能按分包合同约定支付甲分包单位工程款。为了不影响工期,甲分包单位向项目监理机构提出了支付申请。项目监理机构受理并征得建设单位同意后,即向甲分包单位签发了支付证书。
9.事件3中,总监理工程师的做法有哪些不妥之处?写出正确做法。

题干: 某实施监理的工程,招标文件中工程量清单标明的混凝土工程量为2400立方米,投标文件综合单价分析表显示:人工单价100元/工日,人工消耗量0.40工日/立方米;材料费单价275元/立方米;机械台班单价1200元/台班,机械台班消耗量0.025台班/立方米。采用以直接费为计算基础的综合单价法进行计价,其中,措施费为直接工程费的5%,间接费费率为10%,利润率为8%,综合计税系数为3.41%。施工合同约定,实际工程量超过清单工程量15%时,混凝土全费用综合单价调整为420元/立方米。
施工过程中发生以下事件。
事件1:基础混凝土浇筑时局部漏振,造成混凝土质量缺陷,专业监理工程师发现后要求施工单位返工。施工单位拆除存在质量缺陷的混凝土60立方米,发生拆除费用3万元,并重新进行了浇筑。
事件2:主体结构施工时,建设单位提出改变使用功能,使该工程混凝土量增加到2600立方米。施工单位收到变更后的设计图纸时,变更部位已按原设计图纸浇筑完成的150立方米混凝土需要拆除,发生拆除费用5.3万元。
10.事件2中,因拆除混凝土发生的费用是否应计入工程价款?说明理由。

题干: 某工程计划进度与实际进度见表5-12。表中实线表示计划进度(计划进度线上方的数据为每周计划投资),虚线表示实际进度(实际进度线上方的数据为每周实际投资)。各分项工程每周计划完成和实际完成的工程量相等。
11.分析第6周末和第10周末的投资偏差和进度偏差(以投资额表示)。

题干: 某工程,建设单位通过招标方式选择监理单位。某工程监理合同签订后,监理单位负责人对该项目监理工作提出以下5点要求:
(1)监理合同签订后的30天内应将项目监理机构的组织形式、人员构成及总监理工程师的任命书面通知建设单位;
(2)监理规划的编制要依据:建设工程的相关法律、法规,项目审批文件、有关建设工程项目的标准、设计文件、技术资料,监理大纲、委托监理合同文件和施工组织设计;
(3)监理规划中不需编制有关安全生产监理的内容,但需针对危险性较大的分部分项工程编制监理实施细则;
(4)总监理工程师代表应在第一次工地会议上介绍监理规划的主要内容,如建设单位未提出意见,该监理规划经总监理工程师批准后可直接报送建设单位;
(5)如建设单位设计方案有重大修改,施工组织设计、方案等发生变化,总监理工程师代表应及时主持修订监理规划的内容,并组织修订相应的监理实施细则。
总监理工程师提出了建立项目监理组织机构的步骤框图(图1-9),并委托给总监理工程师代表以下工作:
(1)确定项目监理机构人员岗位职责,主持编制监理规划;
(2)签发工程款支付证书,调解建设单位与承包单位的合同争议。
12.写出图中(1)~(4)项工作的正确步骤。

题干: 某工程,建设单位委托监理单位实施施工阶段监理,按照施工总承包合同约定,建设单位负责空调设备和部分工程材料的采购,施工总承包单位选择桩基施工和设备安装两家分包单位。
在施工过程中,发生如下事件。
事件1:在桩基施工时,专业监理工程师发现桩基施工单位与原申报批准的桩基施工分包单位不一致。经调查,施工总承包单位为保证施工进度,擅自增加了一家桩基施工分包单位。
事件2:专业监理工程师对使用商品混凝土的现浇结构进行验收时,发现施工现场混凝土试块的强度不合格,拒绝签字。施工单位认为,建设单位提供的商品混凝土质量存在问题;建设单位认为,商品混凝土质量证明资料表明混凝土质量没有问题。经法定检测机构对现浇结构的实体进行检测,结果为商品混凝土质量不合格。
事件3:空调设备安装前,监理人员发现建设单位与空调设备供应单位签订的合同中包括该设备的安装工作。经了解,由于建设单位认为供货单位具备设备安装资质且能提供更好的服务,所以在直接征得设备安装分包单位书面同意后,与设备供应单位签订了供货和安装合同。
事件4:在给水管道验收时,专业监理工程师发现部分管道渗漏。经查,是由于设备安装单位使用的密封材料存在质量缺陷所致。
13.写出专业监理工程师对事件4中质量缺陷的处理程序。

题干: 某建设项目以公开招标方式施工招标。2014年3月1日发布该项目招标公告,其中载明招标项目的性质、规模、实施地点等事项。招标公告中部分内容如下:
(1)参加投标的施工企业本市二级以上企业,外地企业要求一级以上。
(2) 4月1日向通过资格预审的施工单位发售招标文件,各投标单位领取招标文件的人员均按要求在一张表上登记并签字。
(3)招标文件中明确规定,工期24个月,工程质量标准为优良,4月18日16时为投标截止时间。
招投标过程中发生以下事件:
事件1:在书面答复投标单位的提问以后,业主组织各投标单位进行了施工现场踏勘。
事件2: 4月12日,业主书面通知各投标单位,由于某种原因,决定将商场部分装修工程从原招标范围内删除,并明确4月18日16时仍为投标截止时间。
事件3:开标时,宣布了评标标准和评标委员会名单(共8人,其中招标人代表2人,招标人上级主管部门代表1人,技术专家3人,经济专家2人),并授权评标委员会直接确定中标人。
14.招标人根据什么确定中标人?中标人的投标应当符合什么条件?

题干: 某工程,建设单位委托监理单位承担施工招标代理和施工阶段监理工作,并采用无标底公开招标方式选定施工单位。工程实施过程中发生下列事件。
事件1:项目监理机构在组织评审A、B、C、D、E五家施工单位的投标文件时发现:A单位施工方案工艺落后,报价明显高于其他投标单位报价;B单位投标文件中的关键内容字迹模糊、无法辨认;C单位投标文件符合招标文件要求;D单位的报价总额有误;E单位投标文件中某分部工程的报价有个别漏项。
事件2:为确保深基坑开挖工程的施工安全,施工项目经理亲自兼任施工现场的安全生产管理员。为赶工期,施工单位在报审深基坑开挖工程专项施工方案的同时即开始该基坑开挖。
事件3:施工单位对某分项工程的混凝土试块进行试验,试验数据表明混凝土质量不合格。于是委托经监理单位认可的有相应资质的检测单位对该分项工程混凝土实体进行检测,检测结果表明,混凝土强度达不到设计要求,须加固补强。
事件4:专业监理工程师巡视时发现,施工单位采购进场的一批钢材准备用于工程,但尚未报验。
15.写出专业监理工程师处理事件4的程序。

题干: 某实施监理的工程,合同工期15个月,总监理工程师批准的施工进度计划如图5-1所示。
工程实施过程中发生下列事件。
事件1:项目监理机构对A工作进行验收时发现质量问题,要求施工单位返工整改。
事件2:在第5个月初到第8个月末的施工过程中,由于建设单位提出工程变更,使施工进度受到较大影响。截至第8个月末,未完工作尚需作业时间见表5-1。施工单位按索赔程序向项目监理机构提出了工程延期的要求。
事件3:建设单位要求本工程仍按原合同工期完成,施工单位需要调整施工进度计划,加快后续工程进度。经分析得到的各工作有关数据见表5-1。
16.针对事件3,施工单位为加快施工进度而采取的最佳调整方案是什么?相应增加的费用为多少?

题干: 某实施监理的工程,甲施工单位选择乙施工单位分包基坑支护及土方开挖工程。
施工过程中发生如下事件。
事件1:乙施工单位开挖土方时,因雨季下雨导致现场停工3d,在后续施工中,乙施工单位挖断了一处在建设单位提供的地下管线图中未标明的煤气管道,因抢修导致现场停工7d。为此,甲施工单位通过项目监理机构向建设单位提出工期延期10d和费用补偿2万元(合同约定,窝工综合补偿2000元/d)的要求。
事件2:为赶工期,甲施工单位调整了土方开挖方案,并按约定程序进行了报批,总监理工程师在现场发现乙施工单位未按调整后的土方开挖方案施工并造成围护结构变形超限,立即向甲施工单位签发工程暂停令,同时报告了建设单位。乙施工单位未执行指令仍继续施工,总监理工程师及时报告了有关主管部门。后因围护结构变形过大引发了基坑局部坍塌事故。
事件3:甲施工单位凭施工经验,未经安全验算就编制了高大模板工程专项施工方案,经项目经理签字后报总监理工程师审批的同时,就开始搭设高大模板。施工现场安全生产管理人员则由项目总工程师兼任。
事件4:甲施工单位为便于管理,将施工人员的集体宿舍安排在本工程尚未竣工验收的地下车库内。
17.指出事件3中甲施工单位的做法有哪些不妥,写出正确的做法。

题干: 某工程项目的施工招标文件规定:该工程采用综合单价计价方式,计划工期为15个月。承包单位投标所报工期为13个月。合同总价确定为8000万元。承包单位开工前编制并经工程师确认的施工进度计划如图2-2所示。A、C两项工作为土方工程,工程量均为16万立方米,土方工程的合同单价为16元/立方米,共同租用1台机械开挖,机械租赁费为1万元/月?台。
承包合同中约定:1)实际完成工程量超过估计工程量25%以上时允许调整单价;2)拖延工期每天赔偿金为合同总价的1‰,最高拖延工期赔偿限额为合同总价的10%; 3)若能提前竣工,每提前1天的奖金按合同总价的1‰计算。
施工过程中发生了以下事件,致使承包单位完成该项目的实际工期为15个月:
事件1:施工按计划进行4个月后,因设计变更新增土方工程N,工作的性质和施工难度与A、C工作相同,工程量为32万立方米;在B和C工作完成后开始施工,H和G为其紧后工作;经双方协商后,确定单价为14元/立方米;与工作A、C共用开挖机械;计划用4个月完成。
事件2: F工作因设计变更等待新图纸延误1个月。
事件3: G工作由于连续降雨累计1个月,导致实际施工3个月才完成,其中0.5个月的日降雨量超过当地30年气象资料记载的最大强度。
事件4: H工作由于分包单位施工的工程质量不合格造成返工,实际5. 5个月完成。由于以上事件,承包单位提出以下索赔要求:
(1)顺延工期6. 5个月,理由是:1)完成N工作4个月;2) F工作变更设计图纸延误1个月;3)连续降雨属于不利的条件和障碍,影响G工作1个月;4)工程师未能很好地控制分包单位的施工质量,补偿工期0.5个月。
(2) N工作的费用补偿=16×32 = 512(万元)。
(3)由于第5个月后才能开始N工作的施工,要求补偿5个月的机械闲置费5×1×1 = 5(万元)。
18.确定应补偿承包单位的费用,并说明理由。

题干: 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同工期9个月,合同价840万元,各项工作均按最早时间安排且匀速施工,经项目监理机构批准的施工进度计划如图5-1所示(时间单位:月),施工单位的报价单(部分)见表5-1施工合同中约定:预付款按合同价的20%支付,工程款付至合同价的50%时开始扣回预付款,3个月内平均扣回;质量保修金为合同价的5%,从第1个月开始,按月应付款的10%扣留,扣足为止。
工程于2010年4月1日开工。施工过程中发生了如下事件:
事件1:建设单位接到政府安全管理部门将于7月份对工程现场进行安全施工大检查的通知后,要求施工单位结合现场安全施工状况进行自查,对存在的问题进行整改。施工单位进行了自查整改,向项目监理机构递交了整改报告,同时要求建设单位支付为迎接检查进行整改所发生的2. 8万元费用。
事件2:现场浇筑的混凝土楼板出现多条裂缝,经有资质的检测单位检测分析,认定是商品混凝土质量问题。对此,施工单位认为混凝土厂家是建设单位推荐的,建设单位负有推荐不当的责任,应分担相关费用。
事件3: K工作施工中,施工单位按设计文件建议的施工工艺难以施工,故向建设单位书面提出了工程变更的请求。
19.开工后前3个月施工单位每月应获得的工程款为多少?

题干: 某工程项目划分为三个相对独立的标段(合同段),业主组织了招标并分别与三家施工单位签订了施工承包合同,承包合同价分别为3652万元、3225万元和2733万元人民币,合同工期分别为30个月、28个月和24个月。根据第三标段施工合同约定,合同内的打桩工程由施工单位分包给专业基础工程公司施工。工程项目施工前,业主委托了一家监理公司承担施工监理任务。
(1)总监理工程师根据本项目合同结构特点组建了监理组织机构,绘制了业主、监理、被监理单位三方关系示意图,如图1-5所示。
(2)按如下要求编制了监理规划。
监理规划的编写要求:
1)监理规划的基本构成内容应当力求统一;
2)监理规划的内容应具有针对性、指导性和可操作性;
3)监理规划应由专业监理工程师组织编制;
4)监理规划应把握工程项目运行脉搏;
5)监理规划应有利于建设工程监理合同的履行;
6)监理规划的表达方式应当标准化、格式化;
7)监理规划的编制应充分考虑准确性;
8)监理规划经审核批准后方可实施。
(3)监理规划的部分内容如下:
1)工程概况。
2)监理阶段、范围和目标:
①监理阶段——本工程项目的施工阶段;
②监理范围——本工程项目的三个施工合同标段内的工程;
③监理目标——静态投资目标:9610万元人民币
进度目标:30个月。
质量目标:优良。
3)监理工作内容:
①协助业主组织施工招标工作;
②审核工程概算;
③审查、确认承包单位选择的分包单位;
④检查工程使用的材料、构件、设备的规格和质量。
4)监理控制措施:
监理工程师应将主动控制与被动控制工作紧密相结合,按图1-6所示控制流程。
5)监理组织形式。
6)监理工作制度。
20.编制监理规划所依据的各条编制要求是否恰当?为什么?

题干: 某建设单位和施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同中约定:建筑材料由建设单位提供;由于非施工单位原因造成的停工,机械补偿费为200元/台班,人工补偿费为50元/日工;总工期为120天;竣工时间提前奖励为3000元/天,误期损失赔偿费为5000元/天。经项目监理机构批准的施工进度计划如图4-1所示(单位:天)。
施工过程中发生如下事件:
事件1:工程进行中,建设单位要求施工单位对某一构件作破坏性试验,以验证设计参数的正确性。该试验需修建两间临时试验用房,施工单位提出建设单位应该支付该项试验费用和试验用房修建费用。建设单位认为,该试验费属建筑安装工程检验试验费,试验用房修建费属建筑安装工程措施费中的临时设施费,该两项费用已包含在施工合同价中。
事件2:建设单位提供的建筑材料经施工单位清点入库后,在专业监理工程师的见证下进行了检验,检验结果合格。其后,施工单位提出,建设单位应支付建筑材料的保管费和检验费;由于建筑材料需要进行二次搬运,建设单位还应支付该批材料的二次搬运费。
事件3: (1)由于建设单位要求对B工作的施工图纸进行修改,致使B工作停工3天(每停一天影响30工日,10台班);(2)由于机械租赁单位调度的原因,施工机械未能按时进场,使C工作的施工暂停5天(每停一天影响40工日,10台班);(3)由于建设单位负责供应的材料未能按计划到场,E工作停工6天(每停一天影响20工日,5台班)。施工单位就上述三种情况按正常的程序向项目监理机构提出了延长工期和补偿停工损失的要求。
事件4:在工程竣工验收时,为了鉴定某个关键构件的质量,总监理工程师建议采用试验方法进行检验,施工单位要求建设单位承担该项试验的费用。该工程的实际工期为122天。
21.逐项说明事件3中项目监理机构是否应批准施工单位提出的索赔,说明理由并给出审批结果(写出计算过程)。

题干: 某工程建设项目施工阶段的监理中,监理工程师对承建商在施工现场制作的钢筋混凝土预制板进行质量检查,抽查了 500块预制板,发现其中存在较多的质量问题,见表3-10。
在进入房屋装饰装修阶段前一个月,由于预期资金没有完全到位,建设单位提出设计变更,降低装修标准。
22.产品的主要质量问题是什么?监理工程师应如何处理?

题干: 某业主投资建设一工程项目,该工程是列入城建档案管理部门接受范围的工程。该工程由A、B、C三个单位工程组成,各单位工程开工时间不同。该工程由一家承包单位承包,业主委托某监理公司进行施工阶段监理。1.监理工程师在审核承包单位提交的“工程开工报审表”时,要求承包单位在“工程开工报审表”中注明各单位工程开工时间。监理工程师审核后认为具备开工条件时,由总监理工程师或由经授权的总监理工程师代表签署意见,报建设单位。2.监理单位在进行本工程的监理文件档案资料归档时,将下列监理文件做短期保存:(1)监理大纲;(2)监理实施细则;(3)监理总控制计划等;(4)预付款报审与支付。3.监理工程师在开工前,认真审核了施工单位提交的有关文件、资料。
23.以上4项监理文件中,哪些不应由监理单位作短期保存?监理单位作短期保存的监理文件应有哪些?

题干: 某建设项目以公开招标方式施工招标。2014年3月1日发布该项目招标公告,其中载明招标项目的性质、规模、实施地点等事项。招标公告中部分内容如下:
(1)参加投标的施工企业本市二级以上企业,外地企业要求一级以上。
(2) 4月1日向通过资格预审的施工单位发售招标文件,各投标单位领取招标文件的人员均按要求在一张表上登记并签字。
(3)招标文件中明确规定,工期24个月,工程质量标准为优良,4月18日16时为投标截止时间。
招投标过程中发生以下事件:
事件1:在书面答复投标单位的提问以后,业主组织各投标单位进行了施工现场踏勘。
事件2: 4月12日,业主书面通知各投标单位,由于某种原因,决定将商场部分装修工程从原招标范围内删除,并明确4月18日16时仍为投标截止时间。
事件3:开标时,宣布了评标标准和评标委员会名单(共8人,其中招标人代表2人,招标人上级主管部门代表1人,技术专家3人,经济专家2人),并授权评标委员会直接确定中标人。
24.在招标过程中,共有6家公司竞标。投标人A在开标时间前2小时,该投标人又递交了一份补充文件,其中声明将原报价降低1%。投标人B的投标文件在招标文件要求提交投标文件的截止时间后半小时送达;投标人C的投标文件未密封。评标委员会是否应该对这三家公司的投标文件进行评审?为什么?

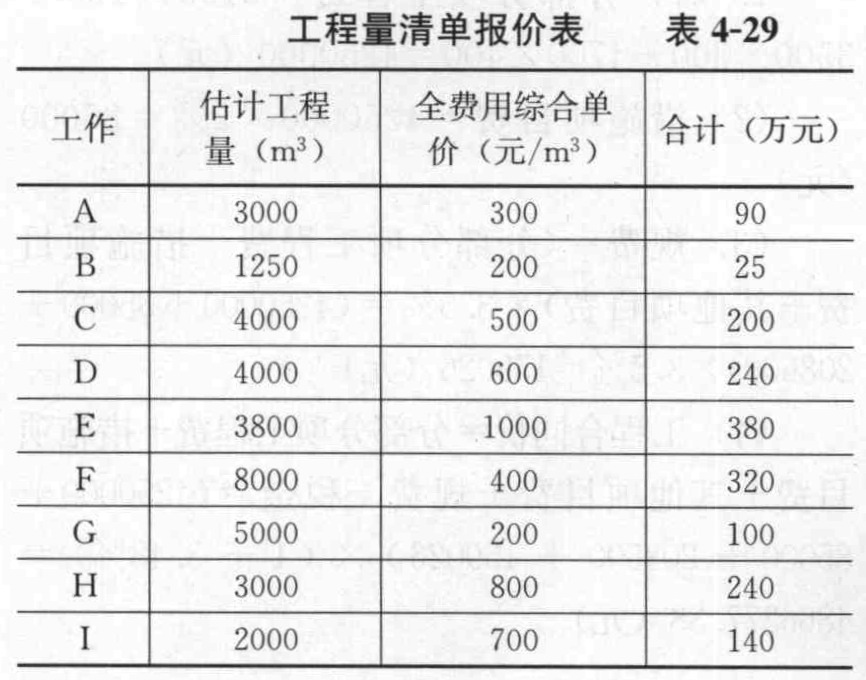

题干: 某工程,施工单位按招标文件中提供的工程量清单作出报价(表4-29)。施工合同约定:工程预付款为合同总价的20%,从工程进度款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止;施工过程中发生的设计变更,采用以人材机费为计算基础的全费用综合单价计价,管理费和规费率为10%,利润率5%,计税系数3. 41%。

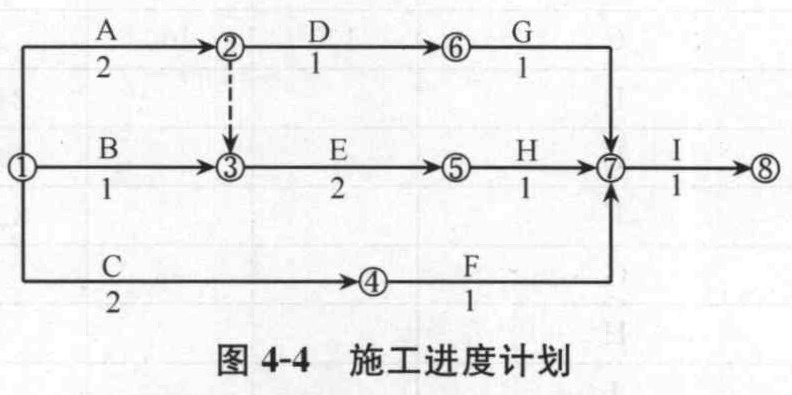

经项目监理机构批准的施工进度计划,如图4-4所示(时间单位:月)。
施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。
施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分项工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的人材机费为400元/立方米,工程量为3000立方米。
25.新增分项工程N的全费用综合单价及工程变更后增加的款额是多少?(计算结果保留两位小数)

题干: 某监理公司中标承担某项目施工监理及设备采购监理工作。该项目由A设计单位设计总承包、B施工单位施工总承包,其中幕墙工程的设计和施工任务分包给具有相应设计和施工资质的C公司,土方工程分包给D公司,主要设备由业主采购。
该项目总监理工程师组建了直线职能制监理组织机构,并分析了参建各方的关系,画出如图1-7示意图。
在工程的施工准备阶段,总监理工程师审查了施工总承包单位施工组织设计,审查了现场项目管理机构的质量管理体系、技术管理体系和质量保证体系,并指令专业监理工程师审查施工分包单位的资格,分包单位为此报送了企业营业执照和资质等级证书两份资料。
26.在图1-7所示的工程建设各方关系示意图上,标注各方面之关系(凡属合同关系的,按《合同法》注明何种合同关系)。

题干: 某工程,建设单位通过公开招标与甲施工单位签订了施工总承包合同。依据合同,甲施工单位通过招标将钢结构工程分包给乙施工单位。施工过程中发生了下列事件:
事件1:甲施工单位项目经理安排技术员兼施工现场安全员,并安排其负责编制深基坑支护与降水工程专项施工方案,项目经理对该施工方案进行安全验算后,即组织现场施工,并将施工方案及验算结果报送项目监理机构。
事件2:乙施工单位采购的特殊规格钢板,因供应商未能提供出厂合格证明,乙施工单位按规定要求进行了检验,检验合格后向项目监理机构报验。为不影响工程进度,总监理工程师要求甲施工单位在监理人员的见证下取样复检,复验结果合格后,同意该批钢板进场使用。
事件3:为满足钢结构吊装施工的需要,甲施工单位向设备租赁公司租用了一台大型起重塔吊,委托一家有相应资质的安装单位进行塔吊安装。安装完成后,由甲、乙施工单位对该塔吊共同进行验收,验收合格后投入使用,并到有关部门办理了登记。
事件4:钢结构工程施工中,专业监理工程师在现场发现乙施工单位使用的高强螺栓未经报验,存在严重的质量隐患,即向乙施工单位签发了《工程暂停令》,并报告了总监理工程师。甲施工单位得知后也要求乙施工单位立刻停工整改。乙施工单位为赶工期,边施工边报验,项目监理机构及时报告了有关主管部门。报告发出的当天,发生了因高强螺栓不符合质量标准导致的钢梁高空坠落事故,造成一人重伤,直接经济损失4.6万元。
27.指出事件4中专业监理工程师做法的不妥之处,说明理由。

题干: 某工程施工中,施工单位对将要施工的某分部工程提出疑问,认为原设计选用图集有问题,而且设计图不够详细,无法进行下一步施工。监理单位组织召开了技术方案讨论会,会议由总监理工程师主持,建设、设计、施工单位参加。
28.会议纪要主要内容有什么?

题干: 某工程项目,建设单位通过招标选择了工程施工单位和工程监理单位,并分别签订了工程施工合同和委托监理合同。
该工程项目在实施过程中,形成了许多建设工程文件和档案,以下是该工程项目实施过程中形成的部分工程文件和档案:
(1)建设项目列入年度计划的申报文件;
(2)分包单位资质报审表;
(3)原材料、成品、半成品、构配件设备出厂质量合格证及试验报告;
(4)项目建议书审批意见及前期工作通知书;
(5)施工组织设计(方案)报审表;
(6)单位工程质量评定表及报验单;
(7)建设单位工程项目管理部、工程项目监理部、工程施工项目经理部及各自负责人名单;
(8)工程款支付申请表。
按照建设工程档案编制质量与组卷方法,工程项目参与各方对该工程项目实施过程中形成的文件资料进行了收集、组卷、验收和移交。
29.请归纳工程准备阶段的文件有哪几类?

题干: 某实施监理的工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。项目监理机构批准的施工进度计划如图6-1所示,各项工作均按最早开始时间安排,匀速进行。
施工过程中发生如下事件。
事件1:施工准备期间,由于施工设备未按期进场,施工单位在合同约定的开工日前第5天向项目监理机构提出延期开工的申请,总监理工程师审核后给予书面回复。
事件2:施工准备完毕后,项目监理机构审查工程开工报审表及相关资料后认为:施工许可证已获政府主管部门批准,征地拆迁工作满足工程进度需要,施工单位现场管理人员已到位,但其他开工条件尚不具备。总监理工程师不予签发工程开工报审表。
事件3:工程开工后第20天下班时刻,项目监理机构确认:A、B工作已完成;C工作已完成6d的工作量;D工作已完成5d的工作量;在B工作未经监理人员验收的情况下,F工作已进行1d。
30.总监理工程师是否应批准事件1中施工单位提出的延期开工申请?说明理由。

题干: 某实施监理的工程,建设单位与甲施工单位按《建设工程施工合同(示范文本)》签订了合同,合同工期2年。经建设单位同意,甲施工单位将其中的专业工程分包给乙施工单位。
工程实施过程中发生以下事件。
事件1:甲施工单位在基础工程施工时发现,现场条件与施工图不符,遂向项目监理机构提出变更申请。总监理工程师指令甲施工单位暂停施工后,立即与设计单位联系,设计单位同意变更,但同时表示无法及时提交变更后的施工图。总监理工程师将此事报告建设单位,建设单位随即要求总监理工程师修改施工图并签署变更文件,交甲施工单位执行。
事件2:专业监理工程师巡视时发现,乙施工单位未按审查后的施工方案施工,存在工程质量、安全事故隐患。总监理工程师分别向甲、乙施工单位发出整改通知,甲、乙施工单位既不整改也未回函答复。
事件3:工程竣工结算时,甲施工单位将事件1中基础工程设计变更所增加的费用列入工程竣工结算申请,总监理工程师以甲施工单位未及时提出变更工程价款申请为由,拒绝变更基础工程价款。
事件4:工程竣工验收前,项目监理机构根据《建设工程文件归档整理规范》(GB/T50328)的要求整理、归档资料,其中包括:
(1)工程开工审批表;
(2)图纸会审会议纪要;
(3)分包单位资格材料;
(4)工程质量事故报告及处理意见;
(5)工程费用索赔报告。
31.分别指出事件1中总监理工程师和建设单位做法的不妥之处。写出该变更的正确处理程序。

题干: 某工程,建设单位与施工总包单位按《建设工程施工合同(示范文本)》签订了施工合同。工程实施过程中发生如下事件。
事件1:主体结构施工时,建设单位收到用于工程的商品混凝土不合格的举报,立刻指令施工总包单位暂停施工。经检测鉴定单位对商品混凝土的抽样检验及混凝土实体质量抽芯检测,质量符合要求。为此,施工总包单位向项目监理机构提交了暂停施工后人员窝工及机械闲置的费用索赔申请。
事件2:施工总包单位按施工合同约定,将装饰工程分包给甲装饰分包单位。在装饰工程施工中,项目监理机构发现工程部分区域的装饰工程由乙装饰分包单位施工。经查实,施工总包单位为按时完工,擅自将部分装饰工程分包给乙装饰分包单位。
事件3:室内空调管道安装工程隐蔽前,施工总包单位进行了自检,并在约定的时限内按程序书面通知项目监理机构验收。项目监理机构在验收前6h通知施工总包单位因故不能到场验收,施工总包单位自行组织了验收,并将验收记录送交项目监理机构,随后进行工程隐蔽,进入下道工序施工。总监理工程师以“未经项目监理机构验收”为由下达了工程暂停令。
事件4:工程保修期内,建设单位为使用方便,直接委托甲装饰分包单位对地下室进行了重新装修,在没有设计图纸的情况下,应建设单位要求,甲装饰分包单位在地下室承重结构墙上开设了两个1800mm×2000mm的门洞,造成一层楼面有多处裂缝,且地下室有严重渗水。
32.对于事件4中发生的质量问题,建设单位、监理单位、施工总包单位和甲装饰分包单位是否应承担责任?分别说明理由。

题干: 某工程,业主在招标文件中规定:工期T (周)不得超过80周,也不应短于60周。某施工单位决定参与该工程的投标。在基本确定技术方案后,为提高竞争能力,对其中某技术措施拟定了三个方案进行比选。方案一的费用为;方案二的费用为;方案三的费用为
这种技术措施的三个比选方案对施工网络计划的关键线路均没有影响。各关键工作可压缩的时间及相应增加的费用见表5-14。
假定所有关键工作压缩后不改变关键线路。
33.该工程采用问题1中选用的技术措施方案时的工期为80周,造价为2653万元。为了争取中标,该施工单位投标应报工期和报价各为多少?

题干: 某工程在实施过程中发生如下事件:
事件1:由于工程施工工期紧迫,建设单位在未领取施工许可证的情况下,要求项目监理机构签发施工单位报送的《工程开工报审表》。
事件2:在未向项目监理机构报告的情况下,施工单位按照投标书中打桩工程及防水工程的分包计划,安排了打桩工程施工分包单位进场施工,项目监理机构对此做了相应处理后书面报告了建设单位。建设单位以打桩施工分包单位资质未经其认可就进场施工为由,不再允许施工单位将防水工程分包。
事件3:桩基工程施工中,在抽检材料试验未完成的情况下,施工单位已将该批材料用于工程,专业监理工程师发现后予以制止。其后完成的材料试验结果表明,该批材料不合格,经检验,使用该批材料的相应工程部位存在质量问题,需进行返修。
事件4:施工中,由建设单位负责采购的设备在没有通知施工单位共同清点的情况下就存放在施工现场。施工单位安装时发现该设备的部分部件损坏。对此,建设单位要求施工单位承担损坏赔偿责任。
事件5:上述设备安装完毕后进行的单机无负荷试车未通过验收,经检验认定是因为设备本身的质量问题造成的。
34.事件5中,单机无负荷试车由谁组织?其费用是否包含在合同价中?因试车验收未通过所增加的各项费用由谁承担?

题干: 某工程施工中,施工单位对将要施工的某分部工程提出疑问,认为原设计选用图集有问题,而且设计图不够详细,无法进行下一步施工。监理单位组织召开了技术方案讨论会,会议由总监理工程师主持,建设、设计、施工单位参加。
35.会议上出现不同意见时,纪要中应该如何处理?

题干: 某施工单位承建的某污水处理厂工程项目已批准。该工程建设规模为日处理能力41. 5万立方米 二级处理,总造价约为2. 9亿元,其中土建工程约为1.8亿元。工程资金来源:35%自有资金;65%银行贷款。
现邀请合格的潜在的土建工程施工投标人参加本工程的投标。要求投标申请人须具备承担招标工程项目的能力和建设行政主管部门核发的市政公用工程施工总承包一级资质。地基与基础工程专业承包三级或以上资质的施工单位,并在近两年承担过2座以上(含2座)10万立方米以上污水处理厂主体施工工程。同时作为联合体的桩基施工单位应具有三级或以上桩基施工资质,近两年相关工程业绩良好。
36.可以不进行招标,采用直接委托的方式发包的工程项目有哪些?

题干: 某工程,建设单位采用无标底公开招标方式选定施工单位。共有A、B、C、D、E五家施工单位投标。工程实施过程中发生下列事件:
事件1:招投标过程中,评标委员会认为A单位投标报价可能低于成本,要求A单位作出书面说明并提供相关证明材料,A单位投标文件拒绝提供。B单位的投标文件在投标截止时间后半小时才送到,C单位在投标截止时间前半小时提交了降价5%的补充材料,D单位的标书是有两家建筑企业组成的联合体进行投标。E单位按时按规定递交了投标文件。
事件2: E单位中标后,经建设单位同意,选择乙施工单位作为钢结构专业分包单位。乙施工单位采购的特殊规格钢板,因供应商甲未能提供出厂合格证明,乙施工单位按规定要求进行了检验,检验合格后向项目监理机构报验。为不影响工程进度,总监理工程师要求E施工单位在监理人员的见证下取样复检,复验结果合格后,同意该批钢板进场使用。
事件3:为满足钢结构吊装施工的需要,E单位向设备租赁公司租用了一台大型起重塔吊,委托一家有相应资质的安装单位进行塔吊安装。安装完成后,由E、乙施工单位对该塔吊共同进行验收,验收合格后投入使用,并到有关部门办理了登记。
事件4:钢结构工程施工中,专业监理工程师在现场发现乙施工单位使用的高强螺栓未经报验,存在严重的质量隐患,即向乙施工单位签发了《工程暂停令》,并报告了总监理工程师。E单位得知后也要求乙施工单位立刻停工整改。乙施工单位为赶工期,边施工边报验,项目监理机构及时报告了有关主管部门。报告发出的当天,发生了因高强螺栓不符合质量标准导致的钢梁高空坠落事故,造成一人重伤。
37.事件4中的质量事故,E单位和乙施工单位各承担什么责任?说明理由。监理单位是否有责任?说明理由。

题干: 某实施监理的工程,监理合同履行过程中发生以下事件。
事件1:监理规划中明确的部分工作如下:
(1)论证工程项目总投资目标;
(2)制订施工阶段资金使用计划;
(3)编制由建设单位供应的材料和设备的进场计划;
(4)审查确认施工分包单位;
(5)检查施工单位试验室试验设备的计量检定证明;
(6)协助建设单位确定招标控制价;
(7)计量已完工程;
(8)验收隐蔽工程;
(9)审核工程索赔费用;
(10)审核施工单位提交的工程结算书;
(11)参与工程竣工验收;
(12)办理工程竣工备案。
事件2:建设单位提出要求:总监理工程师应主持召开第一次工地会议、每周一次的工地例会以及所有专业性监理会议,负责编制各专业监理实施细则,负责工程计量,主持整理监理资料。
事件3:项目监理机构履行安全生产管理的监理职责,审查了施工单位报送的安全生产相关资料。
事件4:专业监理工程师发现,施工单位使用的起重机械没有现场安装后的验收合格证明,随即向施工单位发出监理工程师通知单。
38.针对事件1中所列的工作,分别指出哪些属于施工阶段投资控制工作,哪些属于施工阶段质量控制工作;对不属于施工阶段投资、质量控制工作的,分别说明理由。

题干: 政府投资的某工程,某监理单位承担了该工程施工招标代理和施工监理任务,该工程采用无标底公开招标方式选定施工单位。工程实施中发生了下列事件。
事件1:工程招标时,A、B、C、D、E、F、G共七家投标单位通过资格预审,并在投标截止时间前提交了投标文件。评标时,发现A投标单位的投标文件虽加盖了公章,但没有投标单位法定代表人签字,只有法定代表人授权书中被授权人的签字(招标文件中对是否可由被授权人签字没有具体规定);B投标单位的投标报价明显高于其他投标单位的投标报价,分析其原因是施工工艺落后造成的;C投标单位将招标文件中规定的工期380d作为投标工期,但在投标文件中明确表示如果中标,合同工期按定额工期400d签订;D投标单位投标文件中的总价金额汇总有误。
事件2:经评标委员会评审,推荐G、F、E投标单位为前三名中标候选人。在中标通知书发出前,建设单位要求监理单位分别找G、F、E投标单位重新报价,以价格低者为中标单位。按原投标价签订施工合同后,建设单位以中标单位重新报价为由要求签订协议书,作为实际履行合同的依据。监理单位认为建设单位的要求不妥,并提出了不同意见,建设单位最终接受了监理单位的意见,确定G投标单位为中标单位。
事件3:开工前,总监理工程师召开了第一次工地会议,并要求G单位及时办理施工许可证,确定工程水准点、坐标控制点,按政府有关规定及时办理施工噪声和环境保护相关手续。
事件4:开工前,设计单位组织召开了设计交底会。会议结束后,总监理工程师整理了一份设计修改建议书,提交给设计单位。
事件5:施工开始前,G单位向专业监理工程师报送了施工测量放线报验表,并附有测量放线控制成果及保护措施。专业监理工程师复核了控制桩的校核成果和保护措施后,即予以签认。
39.指出事件4中设计单位和总监理工程师做法的不妥之处,写出正确做法。
做题计时:00:00:00
暂 停 开始
