题干:

某东北管道加压泵站扩建,新增两台离心式增压泵。两台增压泵安装属该扩建工程的机械设备安装分部工程。泵安装前,班组领取了安装垫铁,未仔细检查,将其用于泵的安装。隐蔽前专检人员发现,有三组垫铁的规格和精度不符合要求,责成施工班组将此三组垫铁换为合格垫铁。在设备配管过程中,项目经理安排了4名持有压力管道手工电弧焊合格证的焊工(已中断焊接工作165d)充实到配管作业中,加快了管线配管进度。经过80d的努力,机组于12月中旬顺利完成单机试运行。单机试运行结束后,项目经理安排人员完成了卸压、卸荷、管线复位、润滑油清洁度检查、更换了润滑油过滤器滤芯、整理试运行记录。随后项目经理安排相关人员进行竣工资料整理。整理完的施工记录资料有:设计变更单、定位放线记录、工程分项使用功能检测记录。项目部对竣工资料进行了初审,认为资料需补充完善。
1.背景资料中,单机试运行结束后,还应及时完成哪些工作?

2.(二)      A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见图1-1)。          A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。     经修改重编网络图,A公司最后中标。     施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10d,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。     问题(二)

3.(一)      某机电安装工程公司总承包一项大型制药厂设备安装工程。合同约定,工程设备和主材由业主采购提供。     管道工程安装时,因业主提供的水泵迟迟不能到货而影响工期,项目部为保证施工进度自行采购部分水泵并进行安装,安装后被监理工程师发现,下令停工。经与业主协商,同意采用项目部购买的水泵。在试压时,发现项目部购买的水泵密封部位泄漏。     地下管网施工中,因设计图样修改,增加了施工内容和工程量,业主仍坚持合同工期不变。为此项目部提出合同变更和索赔的申请。     该工程施工环境不确定因素较多,工期紧、任务重,项目部在施工准备阶段制订了人力资源储备预案,因施工范围扩大超过预期,该预案仍不能满足工程进度需要。     为赶工期,项目部将制药厂合成工段的压缩机安装分包给具备施工资质的施工单位。项目部编制了该工程施工组织设计,并编制压缩机施工方案,向分包单位进行交底,然后由分包单位组织施工。     问题(一)

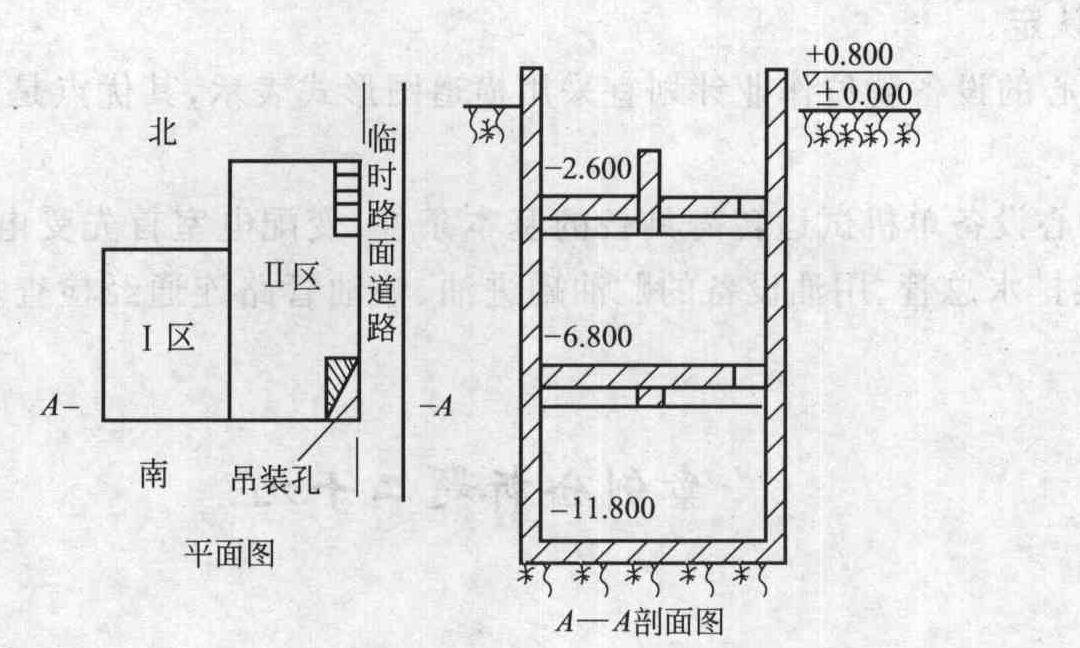

4.     某机电安装施工单位承建一地下动力中心安装工程,建筑物为现浇钢筋混凝土结构,并已施工完成。预埋的照明电线管和其他预埋工作经检查无遗漏。     地下建筑物的平面及剖面简图如图4—1所示。                               图4-1   地下建筑物的平面及剖面简图     设备布置和设计要求如下:①-2.600m层Ⅰ区安装冷却塔及其水池。②-6.800m层Ⅰ区安装燃油供热锅炉、Ⅱ区北侧安装换热器,南侧安装各类水泵。③-11.800m层Ⅰ区为变配电所、Ⅱ区北侧安装离心冷水机组,南侧安装柴油发电机组。④动力中心设有通风排气和照明系统,在-11.800m层地面下有集水坑。各层吊装孔在设备吊装结束后加盖,达到楼面强度,并做防渗漏措施。⑤每种设备均有多台,设备布置紧凑,周界通道有限。     安装开工时,工程设备均已到达现场仓库。所有工程设备均需用站位于吊装孔边临时道路的汽车式起重机(40t),吊运至设备所在平面层,经水平拖运才能就位。     问题

5.     某施工单位承担一台大型压缩机和一台配套的燃气轮机的吊装任务,压缩机单重为82t,燃气轮机单重为37.41t,整体到货。在施工现场可提供200t、170t的大型汽车式起重机各一台。200t、170t汽车式起重机吊索具重量均为2t。由于现场条件限制,两台起重机的最佳使用工况如表3-2。                                                两台起重机的最佳使用工况 汽车式起重机 吊车臂长/m 作业半径/m 额定负荷/t 200t 24.4 9 71 170t 22.7 7 75.5      注:如果用抬吊时,不均衡荷载系数取1.1。     项目技术负责人组织编制了吊装方案并经项目经理审核、批准。     问题:汽车式起重机吊车臂长/m作业半径/m额定负荷/t200t24.4971170t22.7775.5

6.     某机电安装施工单位在沿海城市承建一座植物油厂,施工时间在5~11月。该工程施工难度较大的是六条栈桥吊装,总重500多吨,分布在8~30m标高的不同区域内。项目经理部制定吊装方案时,针对现场具体情况,结合本单位起重吊装经验,提出了采用全部起重机、全部桅杆、吊车桅杆混合或一侧用汽车起重机、另一侧利用塔楼钢架架设工具(简称起重机塔架法)等吊装方法。为确保安全、工期和降低成本,从操作难度、吊装成本、客观条件、吊装效率、安全程度等评价因素进行技术经济分析,见表3—1。                                               技术经济分析(评价因素及各方案评分值) 序号 评价要素n 权值B(%) 方案满足程度(%) 全部起重机 全部桅杆 起重机桅杆混合 起重机搭架 A A×B A A×B A A×B A A×B 1 操作难度 30 100 0.30 40 0.12 60 0.18 90 0.27 2 吊装成本 30 50 0.15 80 0.24 80 0.24 80 0.24 3 客观条件 10 40 0.04 50 0.05 60 0.06 100 0.10 4 吊装效率 10 100 0.10 60 0.06 70 0.07 80 0.08 5 安全程度 20 90 0.18 80 0.16 90 0.18 80 0.16                           表3—1   技术经济分析(评价因素及各方案评分值)     汽车式起重机试吊时出现倾斜,经分析汽车式起重机使用偏离了特性曲线参数要求,随即作了处理。在正式吊装过程中,有一个从其他施工现场调来的导向滑轮,由于本身故障卡死不转,立即采取紧急处理并予以更换。     问题序号评价要素n权值B(%)方案满足程度(%)全部起重机全部桅杆起重机桅杆混合起重机搭架AA×BAA×BAA×BAA×B1操作难度301000.30400.12600.18900.272吊装成本30500.15800.24800.24800.243客观条件10400.04500.05600.061000.104吊装效率101000.10600.06700.07800.085安全程度20900.18800.16900.18800.16

7.某机电安装工程项目开工之前,承包方向监理工程师提交了施工进度计划,如下图所示,该计划满足合同工期100天的要求。                                             施工进度计划图     在上述施工进度计划中,由于工作E和工作G共用一台塔吊(塔吊原计划在开工第25天后进场投入使用),必须顺序施工,使用的先后顺序不受限制(其他工作不使用塔吊)。     在施工过程中,由于业主要求变更设计图纸,使工作B停工10天(其他工作持续时间不变),监理工程师及时向承包方发出通知,要求承包方调整进度计划,以保证该工程按合同工期完工。     承包方提出的调整方案及附加要求(以下各项费用数据均符合实际)如下。     1.调整方案:将工作J的持续时间压缩5天。     2.费用补偿要求如下。     (1) 工作J压缩5天,增加赶工费25000元。     (2) 塔吊闲置15天补偿:600元/天(塔吊租赁费)×15天=9000元。     (3) 由于工作B停工10天造成其他有关机械闲置、人员窝工等综合损失45000元。

8.某火灾报警及联动控制系统工程项目,某专业工程公司通过投标获得了该项目的施工任务。该公司在施工前根据施工总平面图设计编制了施工方案和施工进度计划,接着对施工总平面图设计做了分析评价,发现施工总平面图设计有不妥之处,责成有关人员对施工总平面图设计进行了优化。     该火灾报警及联动控制系统设备安装完成后,相关部门的有关人员对该系统设备进行了试运转。

9.(二)      A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见图1-1)。          A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。     经修改重编网络图,A公司最后中标。     施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10d,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。     问题(二)

10.某机电安装工程公司承接某综合性设施的通风空调安装工程。在施工准备阶段,该机电安装工程公司制订了施工方法和施工工艺,在制订过程中兼顾了进度控制、质量控制、成本控制三大目标,使得对各工序施工活动的质量得到有效控制。该机电安装工程公司对施工环境也制订了相应的控制措施。

题干: 某机电安装施工单位承建一地下动力中心安装工程,建筑物为现浇钢筋混凝土结构,并已施工完成。预埋的照明电线管和其他预埋工作经检查无遗漏。地下建筑物的平面及剖面简图。设备布置和设计要求是:(1)-2.600层I区安装冷却塔及其水池。(2)-6.800层I区安装燃油供热锅炉、Ⅱ区北侧安装换热器,南侧安装各类水泵。(3)-11.800层I区为变配电所、Ⅱ区北侧安装离心冷水机组,南侧安装柴油发电机组。(4)动力中心设有通风排气和照明系统,在-11.800层地面下有集水坑。各层吊装孔在设备吊装结束后加盖,达到楼面强度,并做防渗漏措施。(5)每种设备均有多台,设备布置紧凑,周界通道有限。安装开工时,工程设备均已到达现场仓库。所有工程设备均需用站位于吊装孔边临时道路的汽车吊(40t),吊运至设备所在平面层,经水平拖运才能就位。
11.动力中心的设备就位作业计划宜用什么形式表示?其有什么优点?

题干: 某厂新建总装车间工程在招标时,业主要求本工程按综合单价法计价,厂房虹吸雨排水工程按100万元专业工程暂估价计人机电安装工程报价。经竞标,A公司中标机电安装工程,B公司中标土建工程,两公司分别与业主签订了施工合同。
A公司中标后,考虑工期紧,劳动力资源不足,征得业主同意,经资格审查和招标,决定将其中的空压站设备(由建设单位供货)安装工程分包给C公司。在施工过程中发生了以下事件:
事件一:C公司在空压机安装完成后,单机试运行前做了如下工作:试运行范围内的工程已按设计和有关规范要求全部完成;提供了产品合格证明书,施工记录,空压机段间管道耐压试验和清洗合格资料,压力表和安全阀的送检合格证明材料,空压机和冷却泵电气、仪表已调试完毕;建立了试运行组织,试运行操作人员已经过技术培训;试运行所需的冷却水有充分保证;测试仪表、工具、记录表格齐全。在编制了试运行方案并获总包单位批准后,C公司通知B公司、业主和监理公司到场,即开始单机试运行,监理公司不同意。
事件二:施工期间,因车间变电所土建工程延迟7天移交,A公司虽然及时调整了高低压配电柜安装工作(紧后工作,总时差5天)的施工,但仍然导致后面的电缆敷设工作(关键工作)延误2天,造成50名安装工人窝工,窝工工资200元/工日。该工程的土建和安装施工网络计划图已经业主和监理公司批准。A公司向业主递交了索赔报告。
12.单机试运行方案还应报哪个单位批准?试运行前C公司还应通知哪些人员到场?

题干: 某汽车生产线设备安装工程,施工总承包方项目经理部的项目经理负责编制了工程施工组织总设计,编制过程中是以分部工程项目为对象进行编制的。编制完成后提交监理工程师。该设备基础工程施工完成后,施工总承包方对设备基础进行了检验,其主要检验内容包括:基础质量合格证明书、外观,基础的位置及几何尺寸的测量,对设备基础进行了预压试验。
13.对设备基础的位置及几何尺寸的测量检查主要包括哪些项目?

题干: 某机电安装公司承担了某钢厂新厂区油罐组焊,燃气、氧气管道安装施工,设计要求焊缝进行射线无损探伤检查。强度试验采用气压试验方法。该公司在编制施工方案时,对油罐组焊、管道焊接方案采用综合评价法进行了技术经济比较,选定了最优方案。管道焊后经射线探伤发现,焊接合格率偏低。项目部组织人员按质量预控的施工因素进行了分析,经查验,工艺文件已按程序审批,并进行了技术交底。但焊接记录中有部分焊材代用,部分焊机不符合要求,焊缝外观检查有漏检。根据分析结果,找出了失控原因,经整改后焊接合格率得到了提高。项目部根据现场危险源辨识,编制了高处作业、机械操作、起重吊装、临时用电安全技术措施。
14.指出该公司编制的安全技术措施还有哪些不完善的地方。

15.     某管道安装工程项目,有A、B、C三家潜在投标人,A投标人近期施工任务已经饱和,但企业考虑到该管道工程项目的利润丰厚,为了使企业增效,决定投标。B投标人投标时在确定了总价的前提下,适当调整了各分项工程的报价,使得该报价既不影响总报价又可在中标后获得较好的经济效益。C投标人在投标决策时,结合自身技术实力、经济实力、管理实力和业绩信誉实力综合考虑了影响该工程项目投标决策的客观因素后决定放弃投标。     问题

16.     某工业厂房的动力站安装工程,该工程的总承包商项目经理部坚持“安全第一、预防为主”的方针,建立了安全管理体系和安全生产责任制,并针对该工程项目的规模、结构、特点、环境、技术含量、施工风险及资源配置等因素进行了施工安全策划,编制了具体化、及时化、有针对性的施工安全技术措施并做了交底。     问题
