2025年04月20日一级建造师机电工程建造师案例题13

题数: 答题时间:120分钟
专业:机电工程

一、建造师案例题

1.某施工单位承包的机电安装单项工程办理了中间交接手续,进入联动试运行阶段。建设单位未按合同约定,要求施工单位组织并实施联动试运行,由设计单位编制试运行方案。施工单位按要求进行了准备,试运行前进行检查并确认:(1)已编制了试运行方案和操作规程。(2)建立了试运行须知,参加试运行人员已熟知运行工艺和安全操作规程。工程及资源环境的其余条件均满足要求。联动试运行过程中,一条热油合金钢管道多处出现泄漏,一台压缩机震动过大,试运行暂停。经检查和查阅施工资料,确认管道泄漏是施工质量问题。压缩机安装检验合格后,由于运行介质不符合压缩机的要求,为进行单机试运行,经业主和施工单位现场技术总负责人批准留待后期运行。问题处理完毕后,重新开始试运行并达到规定的要求。经分析、评定确认联动试运行合格。施工单位准备了“联动试运行合格证书”,证书内容包括:工程名称;装置、车间、工段或生产系统名称;试运行结果评定;附件:建设单位盖章、现场代表签字;设计单位盖章、现场单位签字;施工单位盖章、现场单位签字。按照联动试运行原则分工,指出设计单位编制联动试运行方案,施工单位组织实施联动试运行的不妥,并阐述正确的做法。

题干: 某电力建设公司承接2×1000MW电厂建设工程的总承包任务。考虑工期和专业特长的要求,辅助工程采用分包的方式组织建设。在工程建设中,发生如下事件:

事件一:在发电机转子安装时,施工单位进行了发电机转子安装前单独气密性试验,在试验压力和允许漏气量均符合制造厂规定后立即进行发电机转子穿装工作,被监理工程师发现停止。

事件二:输煤系统工程按分包合同要求已近完工,试运转工作即将结束,为了下一步顺利进行竣工验收的检查工作,该分包公司邀请业主代表和监理工程师共同参加输煤系统关键设备的试运转。就在港口卸煤机桥臂起板时,电动机转子电阻器有白色烟雾冒出,分包单位与业主双方对其发生原因究竟是施工质量还是产品质量问题发生争执,但查明缘由后得到解决。

事件三:验收前分包单位自检时发现多条输煤皮带张紧轮配重不足,经查明原因后得到妥善处理。整个建设工程完工和竣工验收前的准备工作完成后,工程验收委员会和建设单位、生产单位、施工单位、设计单位、设备制造单位参加验收工作。
2.建设单位接受施工单位竣工验收申请报告后应怎样展开工作?

题干: 某施工单位承包一机电工程施工项目,工程内容包括工艺热力管道安装和一座钢结构框架安装。合同规定,钢材等主材由建设单位供货。施工单位安排由该单位的甲、乙2个施工队分别承担施工任务。施工中发生如下事件:
事件一:在工程中期进度质量大检查中,发现承担钢结构框架安装的乙施工队进度滞后严重,且存在材料、配件错用的情况。乙施工队作业人员回忆:乙队进场较晚,领料时领取了项目部库存所剩有的与框架钢结构施工相关的型钢和配件,发现规格型号不全,但材料库已经没有余料。材料管理员告知,材料被甲队全部领走。检查到甲队在管架预制完成后还剩余了大量材料。项目部材料供应部门将甲队剩余的余料调剂到乙队,乙队材料仍然有缺口,处于间歇停工待料状态。乙队为赶上进度,使用了部分甲队剩余的无标识配件和螺栓,导致图纸要求的合金连接螺栓多处用成普通碳钢螺栓。经查,甲、乙两队均未向项目部材料供应部门报送材料需用计划。
事件二:工艺热力管道组焊完成、水压试验前进行质量检查,发现:管道的主材(钢管)没有生产厂家的材质证明和出厂合格证,也没有进行过其他检查、检验的记录。据施工作业人员回忆:钢管由建设单位供应,工程当时由于材料供应滞后,已经影响到进度。钢管到现场时没有出厂合格证,建设单位负责材料供应的人员表示,材料质量由建设单位负责,先施工,合格证后补。施工单位因为是建设单位供应的材料,就没有进行其他检验,直接进行了施工,组焊完成后也无人落实合格证的事项
3.事件二中,对于建设单位供应的钢管没有出厂合格证直接进行了施工是否正确?为什么?施工单位项目部应如何处理?

题干: 某安装公司分包一商务楼(1~5层为商场,6~30层为办公楼)的变配电工程,工程的主要设备(三相干式电力变压器、手车式开关柜和抽屉式配电柜)由业主采购,设备已运抵施工现场。其他设备、材料由安装公司采购,合同工期60天,并约定提前一天奖励5万元人民币,延迟一天罚款5万元人民币。
安装公司项目部进场后,依据合同、图纸、验收规范及总承包的进度计划,编制了变配电工程的施工方案、进度计划、劳动力计划和计划费用。项目部施工准备工作用去了5天。当正式施工时,因商场需提前送电,业主要求变配电工程提前5天竣工。项目部按工作持续时间及计划费用(见下表)分析,在关键工作上,以最小的赶工增加费用,在试验调整工作前赶出5天。
进入试验调整工作时,发现有2台变压器线圈因施工中保管不当受潮,干燥处理用去3天,并增加费用3万元,项目部又赶工3天。变配电工程最终按业主要求提前5天竣工,验收合格后,资料整理齐全准备归档。
4.变压器线圈可采用哪种加热方法干燥?干燥后必须检查哪项内容合格后方可做耐压试验?

题干: 某机电安装公司中标了东北铸造厂一保本价为目标的机电安装工程。合同额1980万元,工程材料费占工程造价的60%,工程设备由业主提供,按照合同规定,若当地主管部门有明确的调价规定,可以执行该规定。该公司注重项目成本各阶段的控制,给项目经理部下达目标成本为1800万元,项目经理部以此为计划成本,认真编制了成本计划,对成本控制的内容责任落实,重点突出,方法得当,同时按规定结算,实现成本降低率为5%,因此,工程竣工后也取得了较好的经济效益。
5.该项目的实际成本是多少?

题干: 5月15日某施工企业在进行某机电工程中行车吊装时,施工人员不慎从25m高的空洞中坠落地面,经抢救无效当场死亡。事故发生后施工单位立即组织调查组进行调查处理。调查后发现,作业前技术人员编写了安全措施,并进行了安全交底,该施工人员是刚进单位不久的一般劳务工,并患有高血压病。施工企业在同年7月20日完成了事故调查工作,8月10日处理结案。
6.分析造成该安全事故的主要原因有哪些?

题干: 某施工单位承担一台大型压缩机和一台配套的燃气轮机的吊装任务,压缩机单重为82t,燃气轮机单重为37.41t,整体到货。在施工现场可提供200t、170t的大型汽车吊各一台,200t、170t汽车吊吊索具重量均为2t。由于现场条件限制,两台吊车的最佳使用工况见下表。
项目技术负责人组织编制了吊装方案并经项目经理审核、批准。
7.简述吊装方法的选用原则。

题干: 某机电工程,合同总额为1000万元,工期为10个月,该工程主要材料和设备占合同总额的60%,按合同总额的10%支付预付款,预付款的扣回按余下工程还需的主要材料和设备与预付款等值开始起扣,每月以抵充工程款的方式陆续收回,工程保修金按合同总额的5%,每月从工程款中按5%扣留,合同总价不调整。已知:第1个月到第4个月实际完成工作量为每月80万元,第5个月至第6个月,实际完成工程量每月为100万元,其余时间工程进度每月完成120万元。
8.工程质量保修证书的主要内容是什么?

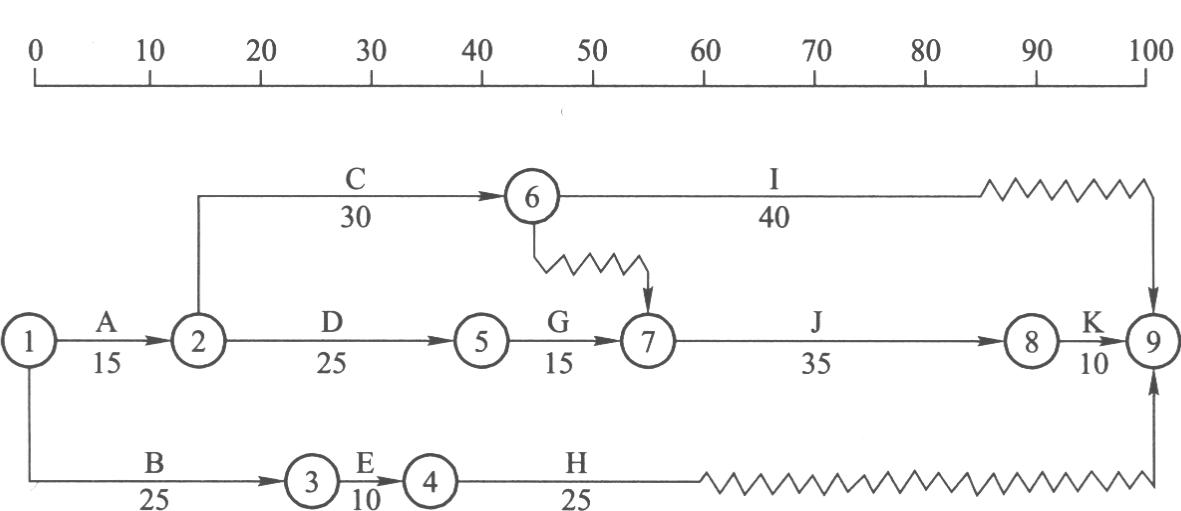

9.某施工单位承担一机电工程项目安装任务。开工之前施工单位提交了施工进度网络计划,如图所示。在上述计划中,工作E与工作G共用一台200t履带吊车作业(其他工作不使用),E、G两工序不能同时或交叉进行施工。履带吊车到达现场后需要2天时间进行组装才能达到吊装条件。 在施工过程中,由于建设单位改变设计,使工作B推迟10天,其他工作作业持续时间不变。 工作B推迟10天后,为使工作E与G吊装连续作业(工作E与G先后顺序不限),承包商应如何调整施工进度网络计划较为合理?此时履带吊车应在工程开工后第几天进入现场?简述理由并画出调整后的网络图。

题干: 某施工企业承包某机电工程的施工合同,为了保证工程质量,该单位制定了一系列保证工程质量的预控措施,对施工阶段的质量进行重点控制,得到很好效果。下表为该项目某热力管道安装时,甲、乙、丙三个焊接小组施工过程中对焊缝咬边质量进行抽样检验的结果,要求检测的不合格率控制在10%以内。
10.影响工程实体质量的五大重要因素是什么?

题干: 某施工单位中标一化工厂的机电工程项目,为保证工程的顺利实施,项目部每周召开一次协调会,并通报工程施工情况,由于化工厂需要的大型吊装设备多、进入施工专业和人员多,有效组织和协调工作量很大。项目经理部内部沟通协调及时到位,项目进展顺利,从未发生过扯皮、干扰、混乱现象,施工进度、质量、安全、卫生均受到建设单位好评。
11.项目经理部协调会应有哪些人员参加?主要应协调哪些内容?

题干: 某机电总承包一级企业通过招标,承建一大型商务办公楼的机电安装工程,合同规定承包范围;给排水、电气、空调通风系统、消防系统、电梯安装。工程所需电梯和设备房冷水机组已由业主招标选定生产厂家,并与空调冷水机组厂家签订了供货合同。由于招标时电梯生产厂是包安装的,为了方便管理,业主授权总承包单位按招标条件与生产厂家签订供货和工程安装合同。其他分部分项工程的分包方可由总承包企业按规定选择。消防工程由企业选定的专业公司施工。选定某机电作业劳务公司负责给排水施工作业。
12.总承包企业承建的机电安装工程中哪些项目可以按分包?

题干: 建设单位G公司投资新建了一化工生产装置。工程进展到投料负荷试运行阶段,建设单位要求施工总承包单位A和相关单位按照负荷试运行的分工要求进行各自准备工作,编制了试运行方案。在负荷试运行开始之前,G公司的大部分操作人员刚刚实习归来,正在熟悉和了解本装置生产流程,部分重要生产管理岗位和操作岗位人员还缺员。建设单位认为当前的操作人员基本上能够胜任操作,满足试运行要求,开始了负荷试运行。试运行中发生了下列事件:

事件一:投料试运行时主进料泵发生异常停车,使负荷试运行中断2小时。经检查,停车的主要原因是进料控制系统失灵,该控制系统是联动试运行之后才新到货安装的,更换原系统后未进行联合校验和调试。

事件二:投料试运行时发生了一起火灾,因处置不当和延误时机,5小时后大火才被扑灭,投料试运行中止。经事故联合调查组调查,认定事故的原因有:(1)操作工误操作,致使管道系统当时的工作压力远大于设计压力,导致一法兰接口泄漏,高温易燃物料泄漏直接引起大火。(2)连锁、报警系统到货晚,安装调试工作还没结束而未投用,发生火灾时未报警。(3)操作人员联系A施工单位保运人员处理,负责管道保运的工人不在值班点,经联系,该员因个人事务离开装置区,20分钟后才赶回。(4)消防设施的配置等远达不到设计及国家相关规定要求,火灾不能很快控制和扑灭。
13.消防设施配置达不到规定要求是否可以进行负荷试运行?若不能进行,应完善哪些内容?
做题计时:00:00:00
