一、建造师案例题

1.某医院门诊楼,位于市中心区域,建筑面积28326平方米,地下1层,地上10层,檐高33.7m。框架剪力墙结构,筏形基础,基础埋深7.8m,底板厚度1100mm,混凝土强度等级C30,抗渗等级P8。室内地面铺设实木地板,工程精装修交工。2008年3月15日开工,外墙结构及装修施工均采用钢管扣件式双排落地脚手架。 事件1:2008年6月1日开始进行底板混凝土浇筑,为控制裂缝,拌制水泥采用低水化热的矿渣水泥,混凝土浇筑后10h进行覆盖并开始浇水,浇水养护持续15d。 事件2:工程施工至结构四层时,该地区发生了持续2h的暴雨,并伴有短时6~7级大风。风雨结束后,施工项目负责人组织有关人员对现场脚手架进行检查验收,排除隐患后恢复了施工生产。 事件3:2008年9月25日,地方建设行政主管部门检查项目施工人员三级教育情况,质询项目经理部的教育内容。施工项目负责人回答:“进行了国家和地方安全生产方针、企业安全规章制度、工地安全制度、工程可能存在的不安全因素四项内容的教育”。受到了地方建设行政主管部门的严厉批评。 事件4:室内地面面层施工时,对木搁栅采用沥青防腐处理,木搁栅和毛地板与墙面之间未留空隙,面层木地板与墙面之间留置了10mm缝隙。 问题 1.事件1中,底板混凝土的养护开始与持续时间是否正确?说明理由。 2.事件2中,是否应对脚手架进行验收?说明理由。还有哪些阶段对脚手架及其地基基础应进行检查验收。 3.事件3中,指出不属于项目经理部教育的内容,项目经理部教育还应包括哪些内容? 4.事件4中,指出木地板施工的不妥之处,并写出正确的做法。

2.(一)      某监理单位承担了一工业项目的施工监理工作。经过招标,建设单位选择了甲、乙施工单位分别承担A、B标段工程的施工,并按照《建设工程施工合同(示范文本)》分别和甲、乙施工单位签订了施工合同。建设单位与乙施工单位在合同中约定,B标段所需的部分设备由建设单位负责采购。乙施工单位按照正常的程序将B标段的安装工程分包给丙施工单位。在施工过程中,发生了如下事件。     事件1:建设单位在采购B标段的锅炉设备时,设备生产厂商提出由自己的施工队伍进行安装更能保证质量,建设单位便与设备生产厂商签订了供货和安装合同并通知了监理单位和乙施工单位。     事件2:总监理工程师根据现场反馈信息及质量记录分析,对A标段某部位隐蔽工程的质量有怀疑,随即指令甲施工单位暂停施工,并要求剥离检验。甲施工单位称:该部位隐蔽工程已经由专业监理工程师验收,若剥离检验,监理单位需赔偿由此造成的损失并相应延长工期。     事件3:专业监理工程师对B标段进场的配电设备实行检验时,发现由建设单位采购的某设备不合格,建设单位对该设备实行了更换,从而导致丙施工单位停工。因此,丙施工单位致函监理单位,要求补偿其被迫停工所遭受的损失并延长工期。     问题(一)

3.   [背景材料]     某住宅楼是一幢地上6层、地下1层的砖混结构住宅,总建筑面积3200m2。在现浇顶层一间屋面的混凝土施工过程中出现坍塌事故,坍塌物将与之垂直对应的下面各层预应力空心板砸穿,10名施工人员与4辆手推车、模板及支架、混凝土一起落入地下室,造成2人死亡、3人重伤、经济损失26万元人民币的事故。从施工事故现场调查得知,屋面现浇混凝土模板采用300mm×l200mm×55mm和300mm×l500mm×55mm定型钢模,分3段支撑在平放的50mm×l00mm方木龙骨上,龙骨下为间距800mm均匀支撑的4根直径 100mm圆木立杆,这4根圆木立杆顺向支撑在作为第6层楼面的3块独立的预应力空心板上,并且这些预应力空心板的板缝灌缝混凝上浇筑仅4d,其下面也没有任何支撑措施,从而造成这些预应力空心板超载。施工单位未对模板支撑系统进行过计算也无施工方案,监理方也未提出异议,便允许施工单位进行施工。出事故时监理人员未在场。     [问题]

4.     [背景材料]     某建筑工程建筑面积212500m2,混凝土现浇结构,筏板式基础,地下2层,地上13层,基础埋深11.8m,该项工程位于繁华市区,施工场地狭小。     工程所在地区地势北高南低,地下水流从北向南。施工单位的降水方案计划在基坑南边布置单排轻型井点。     基坑开挖到设计标高后,施工单位和监理单位对基坑进行验槽,并对基底进行了钎探,发现地基东南角有约350m2软土区,监理工程师随即指令施工单位进行换填处理。     工程主体结构施工时,2层现浇钢筋混凝土阳台在拆模时沿阳台根部发生断裂,经检查发现是由于施工人员将受力主筋位置布置错误造成的。事故发生后,业主立即组织了质量大检查,发现1层大厅梁柱节点处有露筋;已绑扎完成的楼板钢筋位置与设计图纸不符;施工人员对钢筋绑扎规范要求不清楚。     工程进入外墙面装修阶段后,施工单位按原设计完成了965m2的外墙贴面砖工作。业主认为原设计贴面砖与周边环境不协调,要求更换为大理石贴面,施工单位按业主要求进行了更换。     [问题]

5.(三)      [背景资料]     某办公楼工程,由于设计未完成,工程性质已明确但工程量还难以确定,双方通过多次协商,施工总承包单位(以下简称“乙方”)按《建设工程施工合同(示范文本)》(GF-1999—0201)与建设单位(以下简称“甲方”)采用总价合同形式签订了施工总承包合同。合同中约定开工日期2007年4月1日,乙方每月25日向甲方提交已完工程量报告,工程进度款支付时间为次月8日。甲方依据合同推荐某电梯安装单位(以下简称“丙方”)作为本项目电梯安装施工单位,丙方与乙方签订了分包合同。甲方委托监理公司对工程实施施工监理。     合同条款中还有下列规定:     (1)工程合同额为9200万元,总工期为14个月。     (2)本工程采用固定价格合同,乙方在报价时已考虑了工程施工需要的各种措施费用与各种材料涨价等因素。     (3)甲方向乙方提供现场的工程地质与地下主要管网资料,供乙方参考使用。     (4)乙方不能将工程转包,但为加强工程进度,允许分包,也允许分包单位将分包的工程再次分包给其他单位。     乙方项目经理开工前对本项目今后的工作做了如下安排:     (1)由项目经理负责组织编制“项目施工管理实施规划”;     (2)由项目总工程师负责建立项目质量管理体系,由项目生产经理负责建立安全管理体系并组织实施;     (3)由项目行政管理人员负责对所有安全施工的技术要求进行交底;     (4)由项目商务经理负责与劳务作业层、各协作单位、发包人、分包人的组织协调工作,解决项目中出现的各种问题;     (5)由项目经理负责组织有关单位进行单位工程竣工验收。     在工程实施过程中,出现下列问题:     (1)2007年10月15日,项目经理和项目商务经理一起向甲方催要9月份工程进度款。甲方说:“监理单位正在对九月份的工程量进行核对,工程进度款还要等一等。”项目经理立即停止施工,以催要工程进度款。     (2)到2007年底,钢材价格从报价时的2800元/t上涨到3500元/t,承包方向业主要求追加因钢材涨价增加的工程款。     (3)2008年1月初,工程遭到百年罕见的暴风雪袭击,工程被迫暂停施工,部分已完工程受损,施工场地与临时设施遭到破坏,工期延长了2个月。     (4)2008年7月,电梯安装施工过程中,因甲方采购的一部电梯导轨型号到货错误,需要退换。丙方向项目监理机构提出了申请,要求补偿因退换导轨造成的费用损失。监理说:“此事应先找乙方”。丙方找到乙方,乙方项目经理回答:“你们是甲方推荐的,费用直接找甲方要,此事与我们没有关系”。     问题:(三)

6.      (二)     [背景资料]     某施工总承包单位承担一项建筑基坑工程的施工,基坑开挖深度12m,基坑南侧距坑边6m处有一栋6层住宅楼。基坑土质状况从地面向下依次为:杂填土0~2m,粉质土2~5m,砂质土5~10m,黏性土10~12m,砂质土12~18m。上层滞水水位在地表以下5m(渗透系数为0.5m/d),地表下18m以内无承压水。基坑支护设计采用灌注桩加锚杆。施工前,建设单位为节约投资,指示更改设计,除南侧外其余三面均采用土钉墙支护,垂直开挖。基坑在开挖过程中北侧支护出现较大变形,但一直未被发现,最终导致北侧支护部分坍塌。事故调查中发现:     (1)施工总承包单位对本工程作了重大危险源分析,确认南侧毗邻建筑物、临边防护、上下通道的安全为重大危险源,并制订了相应的措施,但未审批。     (2)施工总承包单位有健全的安全制度文件。     (3)施工过程中无任何安全检查记录、交底记录及培训教育记录等其他记录资料。

7.某住宅楼是一幢地上6层、地下1层的砖混结构住宅,总建筑面积3 200平方米。在顶层一间屋面的现浇混凝土施工过程中出现坍塌事故,坍塌物将与之垂直对应的下面各层预应力空心板砸穿,10名施工人员与4辆手推车、模板及支架、混凝土一起落入地下室,事故造成2人死亡、3人重伤、经济损失26万元人民币。从施工事故现场调查得知,屋面现浇混凝土模板采用300mm×1 200mm×55mm和300mm×1500mm×55mm定型钢模,分三段支撑在平放的50mm×100mm方木龙骨上,龙骨下为间距800mm均匀支撑的4根直径100mm的圆木立杆,这4根圆木立杆顺向支撑在作为第6层楼面的3块独立的预应力空心板上,并且这些预应力空心板的板缝灌混凝土浇筑仅4d,其下面也没有任何支撑措施,从而造成这些预应力空心板超载。施工单位未对模板支撑系统进行计算也无施工方案,监理方也未提出异议,便允许施工单位进行施工。事故发生时监理人员未在场。 问题 1.请简要分析本次事故发生的原因。 2.对于本次事故,可以认定为几级重大事故?依据是什么? 3.监理单位在这起事故中是否应该承担责任?为什么? 4.针对类似模板工程,通常采取什么样的质量安全措施?

题干: 某工程基坑深8m,支护采用桩锚体系,桩数共计200根,基础采用桩筏形式,桩数共计400根。毗邻基坑东侧12m处有既有密集居民区,居民区和基坑之间的道路下1.8m处埋设有市政管道。项目实施过程中发生如下事件:
事件一:在基坑施工前,施工总承包单位要求专业分包单位组织召开深基坑专项施工方案专家论证会,本工程勘察单位项目技术负责人作为专家之一,对专项方案提出了不少合理化建议。
事件二:工程地质条件复杂,设计要求对支护结构和周围环境进行监测,对工程桩采用不少于总数1%的静载荷试验方法进行承载力检验。
事件三:基坑施工过程中,因工期较紧,专业分包单位夜间连续施工。挖掘机、桩机等施工机械噪音较大,附近居民意见很大,到有关部门投诉,有关部门责成总承包单位严格遵守文明施工作业时间段规定,现场噪音不得超过国家标准《建筑施工场界噪声限值》的规定。
8.事件二中,工程支护结构和周围环境监测分别包含哪些内容?最少需要多少根桩做静载荷试验?

题干: 某工程有两个备选施工方案,采用方案一时,固定成本为160万元,与工期有关的费用为35万元/月;采用方案二时,固定成本为200万元,与工期有关的费用为25万元/月。两方案除方案一机械台班消耗以外的直接工程费相关数据见下表。两个施工方案直接工程费的相关数据为了确定方案一的机械台班消耗,采用预算定额机械台班消耗量确定方法进行实测确定。测定的相关资料如下:完成该工程所需机械的一次循环的正常延续时间为12 min,一次循环生产的产量为0.3立方米,该机械的正常利用系数为0.8,机械幅度差系数为25%。
9.方案一和方案二每1000 立方米工程量的直接工程费分别为多少万元?

题干: 某市建筑公司承建的工贸公司职工培训楼工程,地下1层,地上12层,建筑面积24 000 平方米,钢筋混凝土框架结构,计划竣工日期为2008年8月8日。2002年4月28日,市建委有关管理部门按照《建筑施工安全检查标准》(JGJ 59-1999)等有关规定对本项目进行了安全质量大检查。检查人员在询问项目经理有关安全职责履行情况时,项目经理认为他已配备了专职安全员,而且给予其经济奖罚等权力,他已经尽到了安全管理责任,安全搞得好坏那是专职安全员的事。在对专职安全员进行考核时,当问到《安全管理检查评分表》检查项目的保证项目有哪几项时,安全员只说到了“目标管理”、“施工组织设计”两项。检查组人员在质量检查时,还发现第二层某柱下部混凝土表面存在较严重的“蜂窝”现象。
10.检查结束后检查组进行了讲评,并宣布部分检查结果如下:(1)该工程《文明施工检查评分表》、《“三宝”、“四口”防护检查评分表》、《施工机具检查评分表》等分项检查评分表(按百分制)实得分分别为80分、85分和80分(以上分项中的满分在汇总表中分别占20分、10分和5分);(2)《起重吊装安全检查评分表》实得分为0分;(3)汇总表得分值为79分本工程安全生产评价的结果属于哪个等级?说明理由。

题干: 某投资公司建造一幢办公楼,采用公开招标方式选择施工单位。招标文件要求:提交投标文件和投标保证金的截止时间为2009年5月30日。该投资公司于2009年3月6日发出招标公告,共有5家建筑施工单位参加了投标。第5家施工单位于2009年6月2日提交了投标保证金。开标会于2009年6月3日由该省建委主持。第4家施工单位在开标前向投资公司要求撤回投标文件和退还投标保证金。经过综合评选,最终确定第2家施工单位中标。投资公司总(甲方)与中标单位(乙方)双方按规定签订了施工承包合同,合同约定开工日期为2009年8月16日。工程开工后发生了如下几项事件。事件一:因拆迁工作拖延,甲方于2009年8月18日才向乙方提供施工场地,导致乙方A、B两项工作延误了2d,并分别造成人工窝工6个和8个工日,但乙方C项工作未受影响。事件二:乙方与机械设备租赁商约定,D项工作施工用的某机械应于2009年8月28日进场,但因出租方原因推迟到当月29日才进场,造成D工作延误1天和人工窝工7个工日。事件三:因甲方设计变更,乙方在E项工作施工时,导致人工增加14个工日,相关费用增加了1.5万元,并使施工时间增加了2d。事件四:在F项工作施工时,因甲方供材出现质量缺陷,乙方施工增加用工6个工日,其他费用1 000元,并使H项工作时间延长ld,人工窝工24个工日。上述事件中,A、D、H三项工作均为关键工作,没有机动时间,其余工作均有足够的机动时间。
11.乙方能否就上述每项事件向甲方提出工期索赔和费用索赔?请说明理由。

题干: 某工程项目,采用钢筋混凝土剪力墙结构,施工顺序划分为基础工程、主体结构工程、机电安装工程和装饰工程四个施工阶段。施工承包单位对该工程的施工方法进行了选择,拟采用以下施工方案。(1)土石方工程采用人工挖土方,放坡系数为1:0.5,待挖土至设计标高进行验槽,验槽合格后进行下道工序。(2)砌筑工程的墙身用皮数杆控制,先砌外墙后砌内墙,370 mm墙采用单面挂线,以保证墙体平整。(3)屋面防水分项工程的防水材料进场后,检查出厂合格证后即可使用。
12.(4)扣件式钢管脚手架的作业层非主节点处的横向水平杆的最大间距不应大于纵距的3/40施工承包单位采用的施工方案有何不妥?请指出并改正。

13.(一)      [背景资料]      某工程建设项目,网络计划如图2所示。在施工过程中,由于业主直接原因,不可抗力因素和施工单位原因,对各项工作的持续时间产生一定的影响,其结果见表1(正数为延长工作天数,负数为缩短工作天数),网络计划的计划工期为84天。由于工作的持续时间变化,网络计划的实际工期为89天,如图3所示。           表1      工作持续时间发生改变与原因 工作代号 业主原因 不可抗力因素 施工单位原因 延续时间延长 延长或缩短l天的经济得失/(元·天-1) A 0 2 0 2 600 B 1 0 1 2 800 C 1 0 -1 0 600 D 2 0 2 4 500 E 0 2 -2 0 700 F 3 2 0 5 800 G 0 2 0 2 600 H 3 0 2 5 500 合计 10 8 2 20           问题:工作代号业主原因不可抗力因素施工单位原因延续时间延长延长或缩短l天的经济得失/(元·天-1)A0202600B1012800C10-10600D2024500E02-20700F3205800G0202600H3025500合计108220

14.      (三)      [背景资料]     某建筑工程施工进度计划网络图如下图所示:          施工中发生了以下事件:     事件一:A工作因设计变更停工10d。     事件二:B工作因施工质量问题返工,延长工期7d。     事件三:E工作因建设单位供料延期,推迟3d施工。     事件四:在设备管道安装气焊作业时,火星溅落到正在施工的地下室设备用房聚氨酯防水涂膜层上,引起火灾。     在施工进展到第120d后,施工项目部对第110d前的部分工作进行了统计检查。     统计数据见下表:      工作检查统计数据 工作代号 计划完成工作预算成本BCWS/万元 已完成工作量(%) 实际发生成本ACWP/万元 挣得值BCWP/万元 1 540 100 580 2 820 70 600 3 1620 80 840 4 490 100 490 5 240 0 0 合计 工作代号计划完成工作预算成本BCWS/万元已完成工作量(%)实际发生成本ACWP/万元挣得值BCWP/万元154010058028207060031620808404490100490524000合计

题干: 某施工单位承建两栋15层的框架结构工程。合同约定:钢筋由建设单位供应;工程质量保修按国务院279号令执行。开工前施工单位编制了单位工程施工组织设计,并通过审批。施工过程中,发生下列事件:
事件一:建设单位按照施工单位提出的某批次钢筋使用计划按时组织钢筋进场。
事件二:因工期紧,施工单位建议采取每五层一次竖向分阶段组织验收的措施,得到建设单位的认可。项目经理部对施工组织设计作了修改,其施工部署中劳动力计划安排为“为便于管理,选用一个装饰装修班组按栋分两个施工段组织流水作业”。
事件三:分部工程验收时,监理工程师检查发现某墙体抹灰约1.0平方米的空鼓区域,责令限期整改。
事件四:工程最后一次阶段验收合格,施工单位于2010年9月18日提交工程验收报告,建设单位于当天投入使用。建设单位以工程质量问题需在使用中才能发现为由,将工程竣工验收时间推迟到11月18日进行,并要求《工程质量保修书》中竣工日期以11月18日为准。施工单位对竣工日期提出异议。
15.事件四中,施工单位对竣工日期提出异议是否合理?说明理由,写出本工程合理的竣工日期。

16.某房地产开发公司与某施工单位签订了一份价款为1000万元的建筑工程施工合同,合同工期为7个月.工程价款约定如下:①工程预付款为合同价的10%;②工程预付款扣回的时间及比例:自工程款(含工程预付款)支付至合同价款的60%后,开始从当月的工程款中扣回工程预付款,分两个月均匀扣回;③工程质量保修金为工程结算总价的5%,竣工结算时一次性扣留;④工程款按月支付,工程款达到合同总造价的90%停止支付,余款待工程结算完成并扣除保修金后一次性支付.根据《建设工程价款结算暂行办法》(财建[2004] 369号)的规定,工程竣工结算方式分别有哪几种类型?本工程竣工结算属于哪种类型?

17.     [背景材料]     某豪华酒店工程项目,18层框架混凝土结构,全现浇混凝土楼板,主体工程已全部完工,经验收合格。进入装饰装修施工阶段,该酒店的装饰装修工程由某装饰公司承揽了施工任务,装饰装修工程施工工期为150d,装饰公司在投标前已领取了全套施工图纸,该装饰装修工程采用固定总价合同,合同总价为720万元。     该装饰公司在酒店装修的施工过程中采取了以下施工方法。     (1)地面镶边施工过程中,在靠墙处采用砂浆填补,在采用掺有水泥拌和料做踢脚线时,用石灰浆进行打底,木竹地面的最后一遍涂饰在裱糊工程开始前进行。对地面工程施工采用的水泥的凝结时间和强度进行复验后开始使用。     (2)在水磨石整体面层施工过程中,采用同类材料以分格条设置镶边。     [问题]

题干: 某商业用房工程,建筑面积15 000 平方米,地下1层,地上4层,施工单位与建设单位采用《建设工程施工合同(示范文本)》(GF - 99 - 0201)签订了工程施工合同。合同约定:工程工期自2009年2月1日至2009年12月31日;工程承包范围为图纸所示的全部土建、安装工程。合同造价中含安全防护费、文明施工费120万元。合同履行过程中,发生了如下事件。事件1:2009年5月12日,工程所在地区发生了7.5级强烈地震,造成施工现场部分围墙倒塌,损失6万元;地下1层填充墙部分损毁,损失10万元;停工及修复共30 d。施工单位就上述损失及工期延误向建设单位提出了索赔。事件2:用于基础底板的钢筋进场时,钢材供应商提供了出厂检验报告和合格证,施工单位只进行了钢筋规格、外观检查等现场质量验证工作后,即准备用于工程。监理工程师下达了停工令。事件3:截至2009年8月15日,建设单位累计预付安全防护费、文明施工费共计50万元。事件4:工程竣工结算造价为5670万元,其中工程款5510万元,利息70万元,建设单位违约金90万元。工程竣工5个月后,建设单位仍没有按合同约定支付剩余款项,欠款总额1670万元(含上述利息和建设单位违约金),随后施工单位依法行使了工程款优先受偿权。事件5:工程竣工后,项目经理按“制造成本法”核算了项目施工总成本,其构成如下:直接工程费4309. 20万元,措施费440. 80万元,规费11. 02万元,企业管理费332. 17万元(其中施工单位总部企业管理费为220. 40万元)。
18.事件2中,施工单位对进场的钢筋还应做哪些现场质量验证工作?

题干: 某建设单位经上级主管部门批准拟新建建筑面积为3000平方米的综合办公楼,经工程造价咨询部门估算该工程造价为3450万元,该工程项目决定采用施工总承包的招标方式进行招标。在招标过程中,发生如下事件:
事件一:由于经资格预审合格的投标申请人过多,为了提高工作效率,招标人从中只选择了8家资格预审合格的申请人,向其发出资格预审合格通知书。
事件二:招标文件中明确说明该项目的资金来源落实了2600万元。
事件三:招标文件中规定,投标单位在收到招标文件后,若有问题需要澄清,只能以书面形式提出,招标单位将答复只可以书面形式送给提出问题的投标单位。
事件四:招标文件中规定,从招标文件发放之日起,在15d内递交投标文件。
事件五:发售招标文件的价格为编制和印刷招标文件的成本和发布招标公告的费用。
19.事件一中,招标人的做法是否正确?为什么?

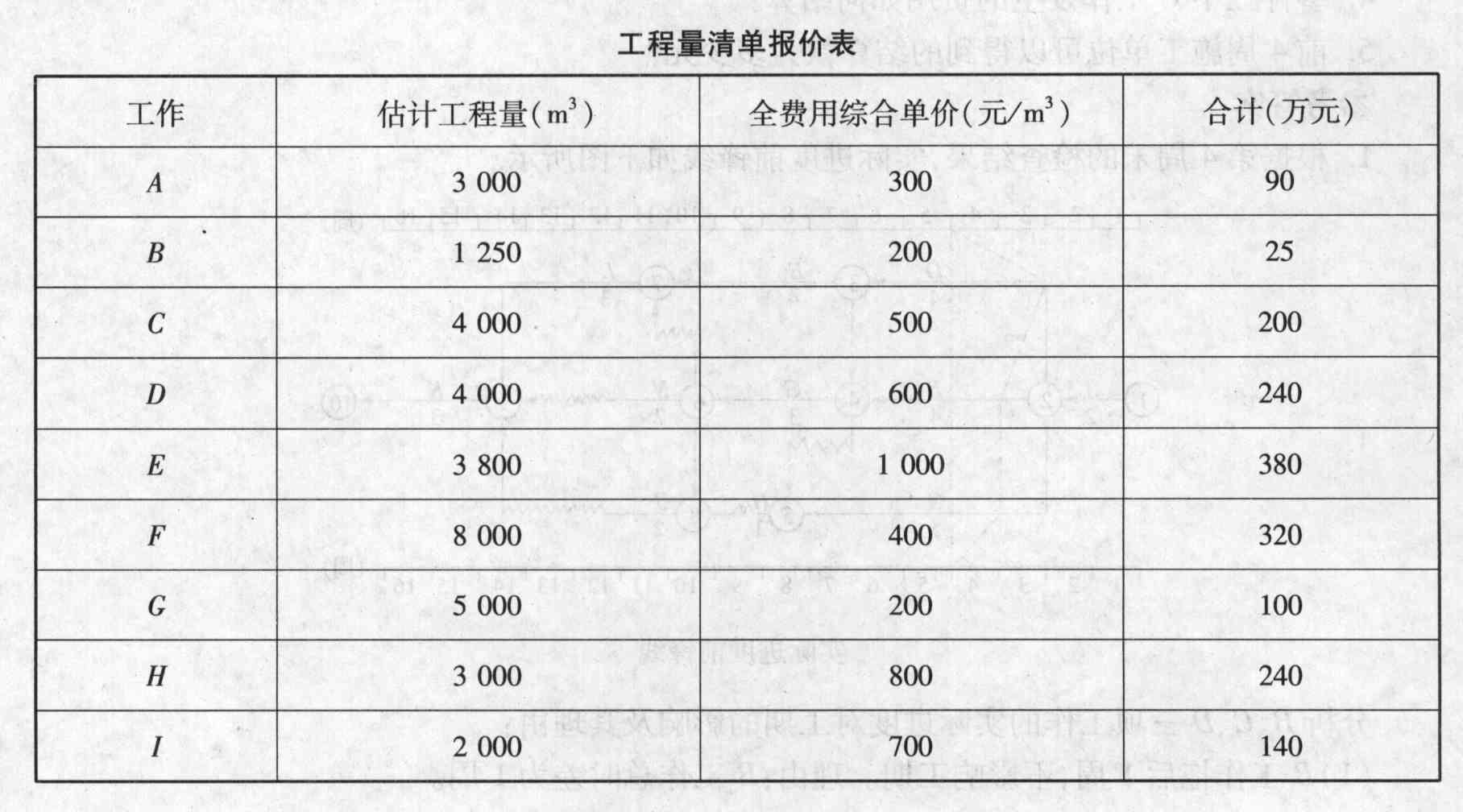

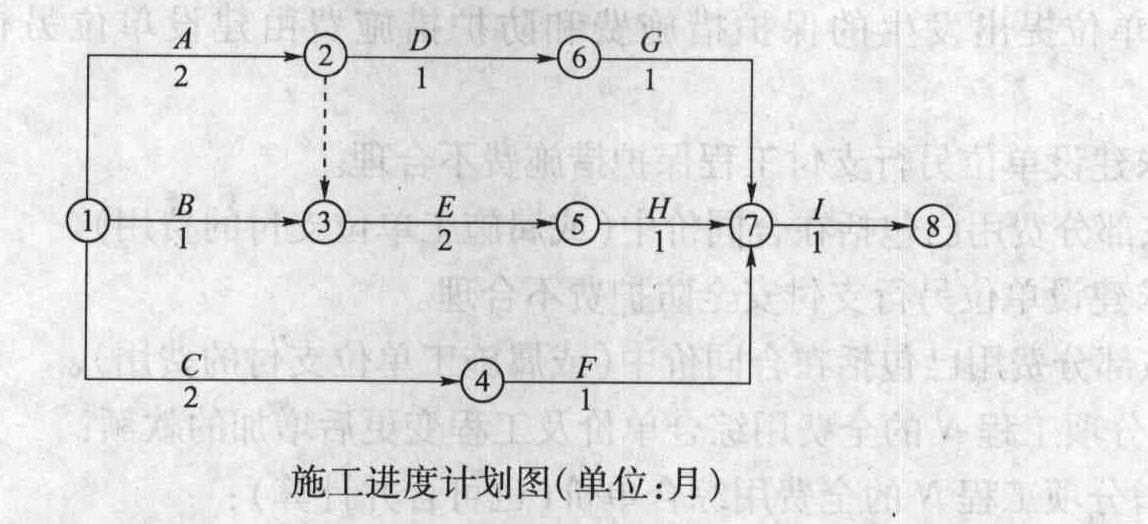

题干: 某工程,施工单位按招标文件中提供的工程量清单作出报价(见下表)。施工合同约定:(1)工程预付款为合同总价的20%,从工程进度款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止;(2)施工过程中发生的设计变更,采用以直接费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3. 41%。经项目监理机构批准的施工进度计划如下图所示。施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费。为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分项工程Ⅳ,根据工艺要求,,N在E结束以后开始,在H开始前完成,持续时间1个月,Ⅳ工作的直接费为400元/n13,工程量为3 000 立方米。
20.该工程合同总价是多少?增加Ⅳ工作后的工程造价是多少?

21.     [背景材料]     某工程为地上7层、地下1层的钢筋混凝土框架结构。该工程在进行上部结构施工时,一天安全员检查巡视正在搭设的扣件式钢管脚手架,发现部分脚手架钢管表面锈蚀严重,了解是因为现场所堆放的材料缺乏标志,架子工误将堆放在现场内的报废脚手架钢管用到工中。     [背景材料]     某工程为地上7层、地下1层的钢筋混凝土框架结构。该工程在进行上部结构施工时,一天安全员检查巡视正在搭设的扣件式钢管脚手架,发现部分脚手架钢管表面锈蚀严重,了解是因为现场所堆放的材料缺乏标志,架子工误将堆放在现场内的报废脚手架钢管用到工中。     [问题]

题干: 某施工单位承建两栋15层的框架结构工程。合同约定:钢筋由建设单位供应;工程质量保修按国务院279号令执行。开工前施工单位编制了单位工程施工组织设计,并通过审批。施工过程中,发生下列事件:
事件一:建设单位按照施工单位提出的某批次钢筋使用计划按时组织钢筋进场。
事件二:因工期紧,施工单位建议采取每五层一次竖向分阶段组织验收的措施,得到建设单位的认可。项目经理部对施工组织设计作了修改,其施工部署中劳动力计划安排为“为便于管理,选用一个装饰装修班组按栋分两个施工段组织流水作业”。
事件三:分部工程验收时,监理工程师检查发现某墙体抹灰约1.0平方米的空鼓区域,责令限期整改。
事件四:工程最后一次阶段验收合格,施工单位于2010年9月18日提交工程验收报告,建设单位于当天投入使用。建设单位以工程质量问题需在使用中才能发现为由,将工程竣工验收时间推迟到11月18日进行,并要求《工程质量保修书》中竣工日期以11月18日为准。施工单位对竣工日期提出异议。
22.写出事件三中墙体抹灰空鼓的修补程序(至少列出4项)。

题干: 某写字楼工程,地下1层,地上10层,当主体结构已基本完成时,施工企业根据工程实际情况,调整了装修施工组织设计文件,编制了装饰工程施工进度网络计划,经总监理工程师审核批准后组织实施。如下图:
在施工过程中发生了以下事件:
事件一:工作E原计划6天,由于设计变更改变了主要材料规格与材质,经总监理工程师批准,E工作计划改为9天完成,其他工作与时间执行网络计划。
事件二:一层大厅轻钢龙骨石膏板吊顶,一盏大型水晶灯(重100kg)安装在吊顶工程的主龙骨上。
事件三:由于建设单位急于搬进写字楼办公,要求提前竣工验收,总监理工程师组织建设单位技术人员、施工单位项目经理及设计单位负责人进行了竣工验收。
23.竣工验收是否妥当?说明理由。
