2025年04月17日二级建造师公路工程建造师案例题32

题数: 答题时间:120分钟
专业:公路工程

一、建造师案例题

题干: 某施工单位承接了南方一座双向四车道分离式隧道施工,隧道穿越的地层有:石灰岩、页岩、泥灰岩,局部夹有煤层,该隧道穿越一向斜构造。隧道进出口围岩为V级,洞内Ⅲ级和Ⅳ级呈间隔分布,局部为V级。其中左线隧道进口桩号为K15+270,设计控制标高为240.0m,隧道出口桩号为K16+050,设计控制标高为240.0m。施工单位结合该隧道的特点进行了施工组织设计,其中:
(1)采用新奥法施工,尤其是在围岩软弱地段,按照“短进尺,弱爆破,紧封闭”的原则稳步推进。
(2)为防止地表水危及隧道施工安全,进洞50m左右后,开始做洞1:「工程,洞1:r支护时,支护面至开挖面的距离拟定为10m。
(3)若遇不良地质情况,必须进行超前地质预报,以便提前采取预防措施。
1.改正施工组织设计中第二条的错误做法。

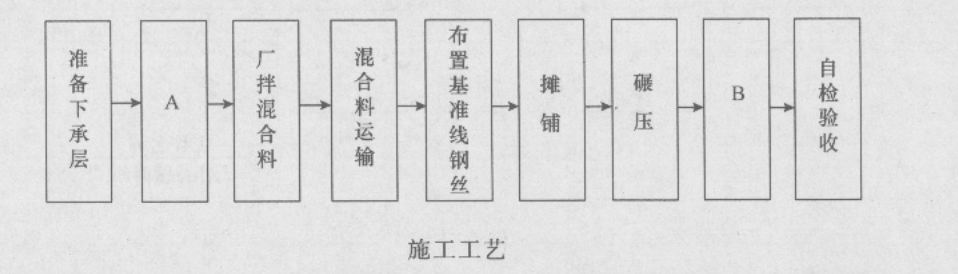

题干: 某施工单位承接了一段长30 km的沥青混凝土路面施工,其中基层采用厂拌二灰稳定碎石,施工前选择了相应的施工机械并经计算确定了机械台数,施工工艺如下图所示。
其中部分路段采用两幅施工,纵缝采用斜缝连接;同日施工的两个工作段接缝处,要求前一段拌和整修后,留5~8 m不进行碾压,作为后一段摊铺部分的高程基准面,后段摊铺完成后立即碾压以消除缝迹。
二灰基层施工完毕后,且在面层施工前,检测了如下项目:弯沉、压实度、平整度、纵断面高程、宽度、横坡、回弹模量,以评定该分项工程质量。
2.指出二灰基层质量检测评定实测项目中的错项,并补充漏项。

3.某公路路基防护加固工程,该工程采用的是边坡坡面防护类型,在施工中利用喷射混凝土防护对风化岩石边坡进行防护框格防护。公路路基防护加固工程的类型有哪些?

题干: 某施工单位承接了南方一座双向四车道分离式隧道施工,隧道穿越的地层有:石灰岩、页
岩、泥灰岩,局部夹有煤层,该隧道穿越一向斜构造。隧道进出口围岩为V级,洞内Ⅲ级和Ⅳ
级呈间隔分布,局部为V级。其中左线隧道进口桩号为K15+270,设计控制标高为240.0 m,
隧道出口桩号为K16+050,设计控制标高为240.0 m。
施工单位结合该隧道的特点进行了施工组织设计,其中:
(1)采用新奥法施工,尤其是在围岩软弱地段,按照“短进尺,弱爆破,紧封闭”的原则稳步
推进。
(2)为防止地表水危及隧道施工安全'进洞50 m左右,开始做洞口工程,洞口支护时,
支护面至开挖面的距离拟定为10 m。
4.(3)若遇不良地质情况,必须进行超前地质预报,以便提前采取预防措施本隧道可能遇到的不良地质情况及危害有哪些?

题干: 某公路工程项目,经过招标投标确定了一家施工单位承担该公路工程项目的总承包任务,双方签订了总承包合同,该承包商由于某些原因,将该工程的一部分工程经监理工程师批准后,分包给另外一家承包商来施工,总承包商与分包商签订了工程分包合同。总承包商为了加强施工物资采购,采用了公开招标方式选择供应商;经过招标投标过程,确定了一家供应商,双方签订了施工物资采购合同。
5.公路工程项目施工物资采购合同的主要条款有哪些?

题干: 某高速公路全长50 km,路面面层为三层式沥青混凝土结构。施工企业为公路交通大型企业专业施工队伍,设施精良。为保证工程施工质量,防止沥青路面施工巾沥青混合料摊铺时发生离析、沥青混凝土路面压实度达不到要求和平整度及接缝达不到要求,施工单位在施工准备、沥青混合料的拌和、运输、摊铺、压实、接缝的处理等方面,做了如下工作:
1.选用经试验合格的石料进行备料,严格对下承层进行清扫,并在开工前进行试验段铺筑。
2.沥青混合料的拌和站设置试验层,对沥青混合料及原材料及时进行检验,拌和中严格控制集料加热温度和混合料的出厂温度。
3.根据拌和站的产量,运距合理安排运输车辆,确保运输过程中混合料的质量。
4.设置两台具有自动调节摊铺厚度及找平装置的高精度沥青混凝土摊铺机梯进式施工,严格控制相邻两机的间距,以保证接缝的相关要求。
5.压路机采用2台双轮双振压路机及2台16t胶轮压路机组成,严格控制碾压温度及碾压重叠宽度。
6.纵缝采用热接缝,梯进式摊铺,后摊铺部分完成,立即骑缝碾压,以除缝迹,并对接缝作了严格控制。
6.请简述横接缝的处理方法。

题干: 某大桥施工过程中,设计为钻孔灌注桩施工方法。其中水下土质为砂类土,施工单位选择
螺旋钻来钻孔,施工单位在施工前进行了场地平整,清除了杂物,并根据设计图纸用经纬仪现
场进行桩位精确放样,并选择了适合的钻孔机械,埋设了护筒。
7.钻孔桩测量放线还可用什么仪器?放线后应由谁进行复核?

题干: 某桥梁工程施工合同,工程开工后第八个月,施工承包商发现施工图纸有误,遂向监理工
程师汇报了这一情况,经监理工程师审核后,确实存在错误,经建设单位同意后,监理工程师责
成承包单位对原施工图提供变更相应的图纸和说明。因施工图设计变更,导致施工单位停工
待图,施工单位因停工待图导致工期拖延和费用增加,向原施工图设计单位提出索赔。
8.公路工程变更的确认过程有哪些?

9.某大桥工程施工项目,基础的开挖采用明挖基础施工方法;在围堰施工时采用双壁钢围堰施工,其施工工序为:钢套箱制作→就位→下汽→清基和浇筑水下混凝土→拆除钢套箱:基坑排水施工采用帐幕法施工;地基的加固方法采用换填法。利用换填法加固地基时,应换人哪类材料?

10.(一)      某高速公路工程项目,施工项目经理部为了更好地对施工现场材料进行管理,根据工程的性质、工期和施工条件,同时考虑材料供应市场情况的影响,对主要施工材料提出了如下要求:     (1)使用土质材料时必须了解其主要的物理机械特性。     (2)用于施工的粗骨料应具有足够的强度和耐磨性,并且清洁、干燥、无风化、无杂质。     (3)施工用石粉应采用合成性岩石磨制的石粉,并且不应含泥土杂质和团粒。     (4)施工用水泥中的氧化镁和三氧化硫含量应符合规定。     (5)用于路面底层的粉煤灰应按等级使用。     (6)施工用水泥混凝土中的水泥应采用专用水泥。     (7)施工中用沥青和钢材必须符合各项规定。     问题:(一)

题干: 某高速公路全长120 km,设计行车速度100 km/h,双向四车道。其中有一座分离式隧道,隧道左线起讫桩号为ZK2+815~ZK3+880,全长1 065 m;右线起讫桩号为YK2+840~YK3+750,全长910 m。隧道最大埋深400 m,隧道沿纵向方向设人字坡,坡度为1%。隧道进门段为浅埋段,设40 m长的明洞。洞身围岩为Ⅱ~Ⅳ级,岩层含少量地下水。
洞身掘进采用光面爆破,在爆破方案中有如下描述:在开挖面上适当部位掏出小型槽口(炮眼),并沿隧道设计轮廓线布置另一种炮眼。
隧道施工实行安全责任目标管理,项目部决定由专职安全员对隧道的安全生产全面负责。爆破施工前,项目部招聘了6名员工,并立即由专职安全员进行培训,考核合格后安排从事爆破作业。同时严格实行安全技术交底制度和上下班交接制度,严防安全事故的发生。
隧道明洞施工工序为:
(1)明洞路堑土石方开挖;
(2)边、仰坡开挖及加固;
(3)修筑坡顶排水系统;
(4)修筑明洞;
(5)回填。
11.该隧道宜采用何种排水方式?说明理由。

12.(三)      某大桥工程施工项目,基础的开挖采用明挖基础施工方法;在围堰施工时采用双壁钢围堰施工,其施工工序为:钢套箱制作一就位一下汽一清基和浇筑水下混凝土一拆除钢套箱;基坑排水施工采用帐幕法施工;地基的加固方法采用换填法。     问题:(三)

题干: 某公路工程所需的主要建材有路基土方填料、砂石材料、水泥、沥青材料、沥青混合料和钢材等。所有材料均由项目部自己采购和组织运输。项目部材料采购部门拟按工程量清单→材料供应计划→材料需用量计划→材料用款计划→材料采购计划的顺序进行材料计划管理,并对几种材料的主要工程指标及工程特性提出了如下要求(摘要):
(1)对于碎石提出了可松散性要求;
(2)为区分砂的粗细度,提出了砂的平均密度和湿度要求;
(3)对于水泥提出了针入度的要求。
该项目在施工过程中,项目部有关部门通过资料分析,发现混凝土工程的实际成本比计划成本增加较多,主要原因是砂、碎石材料成本的增加。但有关资料表明,砂、碎石的购入原价与施工预算时的价格一致。
在工程施工中还发生了如下事件:
事件一:水泥混凝土结构局部出现了蜂窝、麻面,项目都认为并未影响结构,因此未做任何处理。
事件二:在满堂支架桥梁施工中,发生了支架垮塌,造成直接经济损失40万元。项目部在事后的第5d向上级公司进行了汇报。
事件三:在路基施工放样时,由于工期紧,项目部新购了一台全站仪后立即投入使用,并将一台超过规定的周检确认时间间隔的仪器也投入使用,使路基工程按时完工。
13.逐条判断对材料工程指标及工程特性要求是否合理?说明理由。

题干: 某高速公路全长78km,双向六车道,路幅宽29m,设计车速120km/h,路面基层为水泥稳定土无机结合料基层,施工单位根据工程实际情况及人力、设备条件,采用了路拌法水泥稳定土基层施工工艺。摊铺水泥日进度1.5km(单向),某路段具体施工过程如下:
(1)施工放样,恢复中线,根据施工布料需要在下承层上划布料网络。
(2)对水泥稳定土基层施工所需的土料、骨料、水泥等按要求进行备料。
(3)确定松铺系数后,施工单位共用5d时间完成摊铺土任务。每日摊铺土2.5km。
(4)按规定洒水闷料,整平轻压。
(5)按规定摆放水泥,用刮板将水泥均匀摊开。
(6)为保证拌和质量,按规定采用了稳定土拌和机进行拌和。为了避免损坏下承层,拌和深度保持在下承层顶面5~10mm。
(7)混合料拌和均匀后,立即用平地机初步整形,为保证整形质量,全路段平地机均由两侧路肩向路中心进行刮平。
(8)整形后,当混合料的含水量为最佳含水量(±1%~±2%),时,按规定用轻型压路机配合12t以上的压路机进行碾压。直线和不设超高的平曲线段,由两侧路肩向路中心碾压;设超高的平曲线段,由外侧路肩向内侧路肩碾压。
14.本项目路拌法水泥稳定土基层施工准备中少了什么重要环节?并简述这一环节主要工作。

题干: 某高等级公路第四合同段,按高速公路标准设计,设计车速120km/h,路基宽度28.00m,路面为双向四车道沥青混凝土路面。路线通过地段为一古河道,地表为砾石类土壤,部分路段为采砂场废料堆。砾石层覆盖厚度一般在1~5m不等,砾石层下为粉质性底液限黏土,地下水位在埋深2m以下,路线两侧为农业区。K20+450~K20+950路堤填筑高度22m,为防治高填路堤沉降,在采取相应的设计处理措施基础上,设计方对施工提出以下要求:
(1)加强对地基的压实。
(2)严格分层填筑并充分压实。
(3)填挖交界处挖台阶。施工方严格按照设计要求进行施工,在施工过程中遇到一处软基,在对软基处理之舌,以硬质石料填筑地面上2m高度范围并分层压实。由于填筑过程中突遇大雨停工数天,天晴后排除积水继续施工,为赶工期,工班长提出加班加点填筑,提前完成后可立即进人下一道路面基层施工工序。
15.因大雨误工后工班长提出的建议可否采纳?为什么?

题干: 某沿海大桥工程项目,主墩基础是48根桩径为1.60 m的钻孔灌注桩,实际成孔深度为
55 m。大桥所处位置的地点情况为:表层为5m的砾石,以下为30 m的卵漂石层,再下层为软
岩层。
施工单位进场后,针对本工程的特性,召集各专业技术人员制定了详细的施工管理制度。
在施工过程中,发生以下事件:
事件1:在图终会审中发现存在设计有遗漏问题,施工单位向设计单位发出了“设计变更
通知单”。
事件2:为了协调方便,某公路检测机构在该工程项目中同时接受业主、监理和施工三方
的试验检测委托。
事件3:施工过程中,经建设单位同意对工程进行了较大变更,从而增加了投资。
事件4:施工单位项目负责人组织质检人员对桥面伸缩缝的埋件规格和数量确定后,报监
理工程师批准后进行埋置。
16.对施工中发生的事件逐一进行判断是否合理或正确,不正确或不合理的,请改正。

题干: 某桥基础为6根φ2.0m的钻孔灌注桩,上置8m×12m×3.5m钢筋混凝土承台,承台顶面比原始地面线低0.5m。地质与水文条件如下:0~0.60m砂砾石,下为黏性土施工期间的水位刚好淹没原地面线。
17.施工单位采用围堰法施工,适用于该桥的围堰有哪些?

18.(三)      某市拟兴建一条中心城区通往新区的6车道二级城市道路,全长15.8km,该城市道路要横跨110国道。总承包单位编制了交通综合系统工程施工组织设计,在编制过程中,结合了项目总体施工组织设计的基本内容,并根据交通工程施工的自身特点,充分考虑了其他内容。在具体的编制过程中,总承包单位进行了现场调研,分析了有关资料,并全面了解了社会需求、工程概括和施工条件后,确定了施工方案,选择了施工工艺,安排了施工顺序,制订了控制计划和施工措施。与此同时,总承包单位编制了绿化工程施工组织设计。     问题:(三)

题干: 某沿海大桥工程项目,主墩基础是48根桩径为1.60 m的钻孔灌注桩,实际成孔深度为
55 m。大桥所处位置的地点情况为:表层为5m的砾石,以下为30 m的卵漂石层,再下层为软
岩层。
施工单位进场后,针对本工程的特性,召集各专业技术人员制定了详细的施工管理制度。
在施工过程中,发生以下事件:
事件1:在图终会审中发现存在设计有遗漏问题,施工单位向设计单位发出了“设计变更
通知单”。
事件2:为了协调方便,某公路检测机构在该工程项目中同时接受业主、监理和施工三方
的试验检测委托。
事件3:施工过程中,经建设单位同意对工程进行了较大变更,从而增加了投资。
事件4:施工单位项目负责人组织质检人员对桥面伸缩缝的埋件规格和数量确定后,报监
理工程师批准后进行埋置。
19.公路工程设计变更的主要原因有哪些?

题干: 背景某项目经理在一次"加强成本管理,控制项目成本"的会议上就成本管理的原则和成本控制的方法说了以下一番话:
(1)成本管理原则:在该工程的成本管理中要实行成本最低化管理,即通过成本管理的各种手段,促进不断降低施工项目成本,以达到可能实现最低的目标成本的要求;要实行全面成本管理,即建设单位、监理单位、施工单位都要参与到成本管理的工作之中;要实行成本责任制,使各部门、各班组和个人都来关心项目成本管理。
(2)成本控制方法:为了使成本管理取得好的效果,要认真编制施工图预算,以施工预算控制成本支出;要加强质量管理,按规范要求组织施工,严格控制质量成本,也就是控制未达到质量标准而产生的损失费用;要定期开展"三同步"检查,即进度、质量、成本要同步。
(3)成本分为直接工程费和间接费两部分,其中直接工程费又可以分为直接费、其他直接费和现场经费。具体分类是:
1)直接费:人工费、材料费、施工机械使用费;
2)其他直接费:冬雨期施工增加费、夜班津贴及有关照明设施等增加的费用、职工探亲路费、工地转移费;
3)现场经费:临时设施费、现场管理费、行车干扰施工增加费、现场施工
20.关于成本控制的方法,该项目经理的讲话有哪些不当之处?

题干: 某10m×25m预应力混凝土简支空心板梁桥,采用预制吊装,后张法施工。桥位处有一大块空地可作为预制场,地质情况为0.5m的强风化层,下为中风化砂岩。施工单位A采用定型钢模板预制板梁。
21.如何制作板梁预制台座?

题干: 某桥2号墩基础为φ2m、桩长25m的钻孔灌注桩,地质条件如下:原地面以下依次为黏土、卵砾石、强风化泥岩。地下水位在原地面以下2.5m。采用钢护筒结构。
22.如何制备钻孔用泥浆?

23.(三)      承担某公路工程项目施工任务的某施工单位,根据有关文件和资料对该公路工程质量控制设置了关键点。该工程技术总负责人负责对技术文件、报告、报表进行了审核和分析,在具体施工中遇到以下情况。     (1)由于第三方的原因,该工程被迫停工,停工时项目经理组织有关人员对其质量进行了检查,均合格,停工15d后复工,项目经理在未检查的情况下指示断续施工。     (2)在某关键工序施工完毕后,为确保工序合格,由施工人员对其质量进行自检后,达到合格标准,紧接着便开始下道工序的施工。     问题:(三)

题干: 某施工单位承接了南方一座双向四车道分离式隧道施工,隧道穿越的地层有:石灰岩、页岩、泥灰岩,局部夹有煤层,该隧道穿越一向斜构造。隧道进出口围岩为V级,洞内Ⅲ级和Ⅳ级呈间隔分布,局部为V级。其中左线隧道进口桩号为K15+270,设计控制标高为240.0m,隧道出口桩号为K16+050,设计控制标高为240.0m。
施工单位结合该隧道的特点进行了施工组织设计,其中:
(1)采用新奥法施工,尤其是在围岩软弱地段,按照“短进尺,弱爆破,紧封闭”的原则稳步推进。
(2)为防止地表水危及隧道施工安全,进洞50 m左右后,开始做洞口工程,洞口支护时,支护面至开挖面的距离拟定为10 m。
(3)若遇不良地质情况,必须进行超前地质预报,以便提前采取预防措施。
24.在施工组织设计的第一条中,还应补充哪些基本原则?

题干: 某二级公路的主要工序如下表所示。
施工单位编制了如下图所示网络计划。
施工中发生了如下事件:
事件一:由于施工单位设备故障,导致C工作中断4d。
事件二:由于百年一遇的冰雪灾害,导致D工作晚开工15 d。
事件三:由于图纸晚到,导致E工作停工 10 d。
针对上述事件中的暂停施工,施工单位在合同规定时间内向监理提出了延期申请和费用索赔的要求。合同约定,成本损失费为人民币1.5万元/d,利润损失费为人民币0.2万元/d。
25.计算可索赔的费用。

题干: 某高速公路工程项目,施工项目经理部为了更好地对施工现场材料进行管理,根据工程的
性质、工期和施工条件,同时考虑材料供应市场情况的影响,对施工主要材料提出了如下要求。
(1)使用土质材料时必须了解其主要的物理机械特性。
(2)用于施工的粗集料应具有足够的强度和耐磨性,并且清洁、干燥、无风化、无杂质。
(3)施工用石粉应采用合成性岩石磨制的石粉,并且不应含泥土杂质和团粒。
(4)施工用水泥中的氧化镁和三氧化硫含量应符合规定。
(5)用于路面底层的粉煤灰应按等级使用。
(6)施工用水泥凝土中的水泥应采用专用水泥。
(7)施工中用沥青材料和钢材必须符合各项规定。
26.公路工程常用钢材有哪些?

题干: 背景资料:
某高速公路M合同段(K17+300~K27+300),主要为路基土石方工程,本地区岩层构成为泥岩、砂岩互层,抗压强度20MPa左右,地表土覆盖层较薄。在招标文件中,工程量清单列有挖方2400000 立方米(土石比例为6:4),填方249000立方米,填方路段填料由挖方路段调运,考虑到部分工程量无法准确确定,因此采用单价合同,由监理工程师与承包人共同计量,土石开挖综合单价为16元/立方米。施工过程部分事件摘要如下:
事件一:施工单位开挖路基后,发现挖方土石比例与设计文件出入较大,施工单位以书面形式提出发设计变更,后经业主、监理、设计与施工单位现场勘察、洽商,设计单位将土石比例调整为3.4:6.6,变更后的土石方开挖综合单价调整为19元/立方米。经测算,变更后的项目总价未超过初步设计批准的概算。
事件二:在填筑路堤时,施工单位采用土石混合分层铺筑,局部路段因地形复杂而采用竖向填筑法施工,并用平地机整平每一层,最大层厚40cm,填至接近路床底面标高时,改用土方填筑。
事件三:该路堤施工中,严格质量检验,实测了压实度、弯沉值、纵断高程、中线偏位、宽度、横坡、边坡。
27.指出事件三中路堤质量检验实测项目哪个不正确,还需补充哪个实测项目。

题干: 承担某公路工程项目施工任务的某施工单位根据有关文件和资料对该公路工程质量控制设置了关键点,该工程技术总负责人负责对技术文件、报告、报表进行了审核和分析,在具体施工中遇到以下情况:
(1)由于第三方的原因,该工程被迫停工,停工时项目经理组织有关人员对其质量进行了检查,均合格,停工15 d后复工,项目经理在未检查的情况下指示继续施工。
(2)在某关键工序施工完毕后,为确保工序合格,由施工人员对其质量进行自检后,达到合格标准,紧接着便开始下道工序的施工。
28.公路工程现场质量检查控制的方法有哪些?

题干: 某公路工程所需的主要建材有路基土方填料、砂石材料、水泥、沥青材料、沥青混合料和钢材等。所有材料均由项目部自己采购和组织运输。项目部材料采购部门拟按工程量清单→材料供应计划→材料用量计划→材料用款计划→材料采购计划的顺序进行材料计划管理,并对几种材料的主要工程指标及工程特性提出了如下要求(摘要):
(1)对于碎石提出了可松散性要求。
(2)为区分砂的粗细度,提出了砂的平均密度和湿度要求。
(3)对于水泥,提出了针入度的要求。
该项目在施工过程中,项目部有关部门通过资料分析,发现混凝土工程的实际成本比计划成本增加较多,主要原因是砂、碎石材料成本的增加。但有关资料表明,砂、碎石的购入原价与施工预算时的价格一致。
在工程施工中还发生了如下事件:
事件一:水泥混凝土结构局部出现了蜂窝、麻面,项目部认为并未影响结构,因此未做任何处理。
事件二:在满堂支架桥梁施工中,发生了支架垮塌,造成直接经济损失40万元。项目部在事后的第5天向上级公司进行了汇报。
事件三:在路基施工放样时,由于工期紧,项目部新购了一台全站仪后立即投入使用,并将一台超过规定周检确认时间间隔的仪器也投入使用,使路基工程按时完工。
29.分析事件三中存在的仪器管理问题,并提出正确的处理方法。

题干: 某桥为主跨30m的预应力混凝土空心板梁,跨越河流。采用预制吊装,后张法施工。预制场设置在工地附近的空地上,基岩裸露。
30.该桥板梁预制的模板有何技术要求?

题干: 某桥梁工程施工合同,工程开工后第八个月,施工承包商发现施工图纸有误,遂向监理工
程师汇报了这一情况,经监理工程师审核后,确实存在错误,经建设单位同意后,监理工程师责
成承包单位对原施工图提供变更相应的图纸和说明。因施工图设计变更,导致施工单位停工
待图,施工单位因停工待图导致工期拖延和费用增加,向原施工图设计单位提出索赔。
31.公路工程变更具体包括哪些变更?

题干: 某施工单位承接了一段长30km的沥青混凝土路面施工,其中基层采用厂拌二灰稳定碎石,施工前选择了相应的施工机械并经计算确定了机械台数,施工工艺如图所示。
其中部分路段采用两幅施工,纵缝采用斜缝连接;同日施工的两个工作段接缝处,要求前一段拌和整修后,留5~8m不进行碾压,作为后一段摊铺部分的高程基准面,后段摊铺完成后立即碾压以消除缝迹。
二灰基层施工完毕后,且在面层施工前,检测了如下项目:弯沉、压实度、平整度、纵断面高程、宽度、横坡、回弹模量,以评定该分项工程质量。
32.二灰基层施工准备中,计算机械台数需要考虑哪些因素?
做题计时:00:00:00
