2025年04月08日一级建造师建筑工程建造师案例题19

题数: 答题时间:120分钟
专业:建筑工程

一、建造师案例题

1.某工程进场时,监理单位要求中标单位上报施工项目质量计划,施工单位项目总工程师根据项目设计图纸以及业主对于工程质量创优的要求,召集项目全体技术、质量等所有管理人员,主持编制了该项目的质量计划。质量计划包括以下内容:(1)编制依据;(2)项目概况;(3)质量控制及管理组织协调的系统描述;(4)必要的质量控制手段、施工过程、服务、检验和试验程度等;(5)确定关键工序和特殊过程;(6)与施工阶段相适应的检验、试验、测量、验证要求。两周后,项目总监要求施工单位提交施工组织设计,项目总工程师认为项目质量计划中包含了必要的质量控制手段、施工过程、服务、检验和试验等方面的内容,以及关键工序和特殊过程作业指导书等,与施工组织设计要求内容基本相同,可以将项目质量计划书代替施工组织设计,无需再次上报,但施工单位的意见遭到总监的拒绝。总监的处理是否合理?简述理由。

2.Y公司承接了X建设单位开发建设的某大厦工程,由于某大厦工程所处地理位置的特殊性,该区域内地下管线设置复杂,X建设单位向Y公司提供了施工现场及毗邻区域的地下管线资料。 在施工过程中,因地下管线资料的准确性、完整性存在问题导致的事故,应由谁来承担责任?

题干: 某大型酒店装饰装修项目施工前,总承包单位编制了详细的项目质量计划,对进场材料质量控制要点进行了详细说明。

对所有装饰装修用的材料采购时,根据供方评价准则,组织调查、评价、选择供方和重新评价合格供方,建立合格供方档案,并适时评价材料质量及其供应情况。

与供方签订采购合同后,并在合同中明确规定相关材料采购信息,同时明确材料进场检验时应查验的资料。

在酒店大堂墙、地饰面选材时有两种方案:一是选用天然大理石板二是选用微晶玻璃型人造石材。
3. 与材料采购相关的信息有哪些?

4. 某监理单位对某施工单位总承包的工程进行监理,施工单位与外地某水泥厂签订了水泥供应合同,在工程开工前,施工单位通知水泥厂将水泥运到施工现场,水泥厂接到通知后第三天按施工单位要求的数量和质量水泥运到施工现场,同时提交了《工程材料报审表》,并只附了一份水泥技术说明书。施工单位通知监理工程师对水泥进行检验,检验后出具了检验报告,检验报告经项目经理审查并确认合格后,水泥卸到了施工单位指定的位置。         不可以进场的材料指哪些?

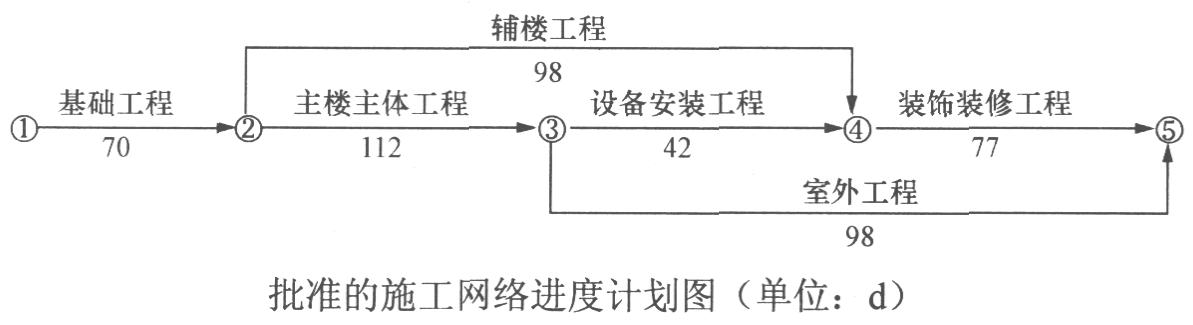

题干:


某大型商厦主楼22层,地下室4层,整个建筑呈“T”形,占地面积为13400平方米,总建筑面积为235480平方米,其中地下室面积5014平方米,本工程地下室采用钢筋混凝土结构,底板为C30防渗(P10)钢筋混凝土,外墙采用C40防渗钢筋混凝土,施工缝用BW—91型止水带,防水采用内防水;该工程2011年开工。基坑支护采用排桩锚索体系,地下结构施工过程,桩顶变形较大,监理工程师提出对围护结构进行质量检查后排队风险。在上部结构施工过程中,又发现混凝土强度达不到要求;竣工后,经当地质量监督站核定达不到合格等级,经法定检测单位检测,该内墙混凝土强度不满足设计要求。
5.混凝土强度达不到要求,应如何处理?

题干: 某市准备建设一座图书馆工程,建筑面积为8000平方米,预计投资约1200万元,建设工期为12个月,工程采用公开招标方式确定承包商。建设单位为节约开支,决定自行招标,并向当地的建设行政主管部门提出招标申请,得到批准,建设单位依照法定程序进行公开招标。

由于该建筑工程结构复杂,建设单位根据相关专家建议,要求参加投标单位的主体具备房建资质不得低于二级。

拟参加本项工程投标的五家单位中,A、B、E单位为房建二级资质,C单位为房建三级资质,D单位为房建一级资质,C单位的法定代表人为建设行政主管部门某主要领导的同学,经C单位法定代表人私下运作,建设单位同意让C单位和B单位组成联合体承包工程,并向B单位暗示,如果不接受此联合方案,将不考虑B单位中标。B单位无奈同意与C单位组成联合体投标承包该工程,并将部分工程交由C单位施工。后B单位和C单位联合投标成功。B与建设单位签订了《建设工程施工合同》,B和C单位也签订了联合承包工程的协议。
6.在上述招标过程中,项目的建设单位的行为有哪些不合法之处?

7.某投资公司建造一幢办公楼,采用公开招标方式选择施工单位。招标文件要求:提交投标文件和投标保证金的截止时间为2003年5月30日。该投资公司于2003年3月6日发出招标公告,共有5家建筑施工单位参加了投标。第5家施工单位于2003年6月2日提交了投标保证金。开标会于2003年6月3日由该省建委主持。第4家施工单位在开标前向投资公司要求撤回投标文件和退还投标保证金。经过综合评选,最终确定第2家施工单位中标。投资公司(甲方)与中标单位(乙方)双方按规定签订了施工承包合同,合同约定开工日期为2003年8月16日。工程开工后发生了如下几项事件: 事件一:因拆迁工作拖延,甲方于2003年8月18日才向乙方提供施工场地,导致乙方A、B两项工作延误了2d,并分别造成人工窝工6个和8个工日;但乙方C项工作未受影响。 事件二:乙方与机械设备租赁商约定,D项工作施工用的某机械应于2003年8月28日进场,但因出租方原因推迟到当月29日才进场,造成D项工作延误1d和人工窝工7个工日。 事件三:因甲方设计变更,乙方在E项工作施工时,导致人工增加14个工日,相关费用增加了1.5万元,并使施工时间增加了2d。 事件四:在F项工作施工时,因甲方供材出现质量缺陷,乙方施工增加用工6个工日,其他费用1000元,并使H项工作时间延长1d,人工窝工24个工日。 上述事件中,A、D、H三项工作均为关键工作,没有机动时间,其余工作均有足够的机动时间。 上述招标投标过程中,有哪些不妥之处?请说明理由。

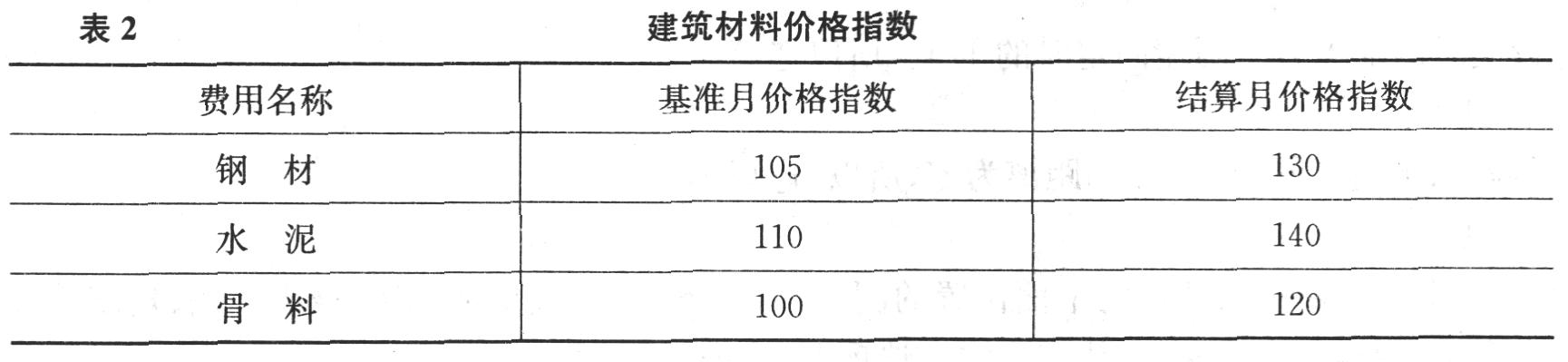

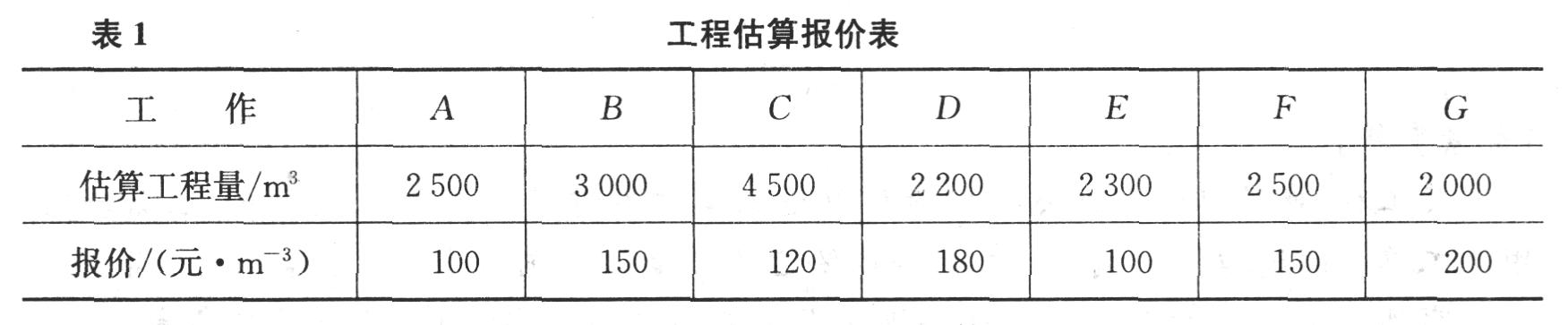

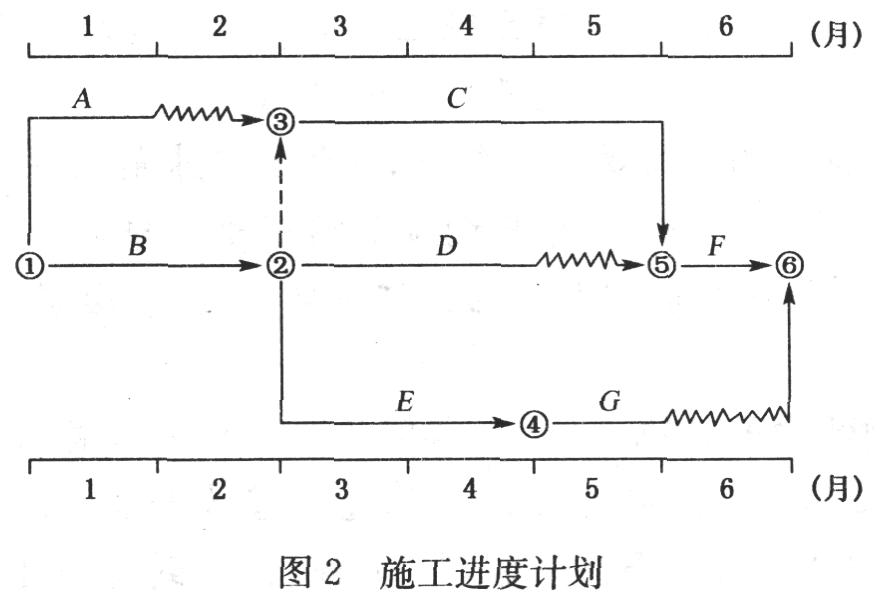

8.某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A,B工作所用的材料由建设单位采购;合同价款采用以直接费为计算基础的全费用综合单价计价;施工期间若遇物价上涨,只对钢材、水泥和骨料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中工程量清单所列各项工作的估算工程量和施工单位的报价表如表1所示,该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如图2所示。 施工过程中,发生如下事件。事件1:施工单位有两台大型机械设备需要进场,施工单位提出应由建设单位支付其进场费,但建设单位不同意另行支付。事件2:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称:施工合同专用条款并未对此作出约定,因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检.则由建设单位支付材料检测费用。事件3:当施工进行到第3个月末时,建设单位提出一项设计变更,使D工作的工程量增加2000立方米,施工单位调整施工方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全费用综合单价。经测算,新单价中直接费为160元/立方米,间接费费率为15%,利润率为5%,计税系数为3.41%。事件4:由于施工机械故障,G工作的开始时间推迟了1个月。第6个月恰遇建筑材料价格大幅上涨,造成F,G工作的造价提高,造价管理部门公布的价格指数见表2。施工单位随即向项目监理机构提出了调整F,G工作结算单价的要求。经测算,F,G工作的单价中,钢材、水泥和骨料的价格所占比例均分别为25%,35%和10%。事件1中,建设单位的做法是否正确?说明理由。

9.某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A、B工作所用的材料由建设单位采购;合同价款采用以直接费为计算基础的全费用综合单价计价;施工期间若遇物价上涨,只对钢材、水泥和骨料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中的工程量清单所列各项工作的估算工程量和施工单位的报价见表2,该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如图3所示。施工过程中,发生如下事件: 事件一:施工单位有两台大型机械设备需要进场,施工单位提出应由建设单位支付其进场费,但建设单位不同意另行支付。 事件二:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称:施工合同专用条款并未对此作出约定,因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检,则由建设单位支付材料检测费用。 事件三:当施工进行到第3个月末时,建设单位提出一项设计变更,使D工作的工程量增加2 000立方米。施工单位调整施工方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全费用综合单价。经测算,新单价中直接费为160元/立方米,间接费费率为15%,利润率为5%,计税系数为3.41%。 事件四:由于施工机械故障,G工作的开始时间推迟了1个月。第6个月恰遇建筑材料价格大幅上涨,造成F、G工作的造价提高,造价管理部门公布的价格指数见表3。施工单位随即向项目监理机构提出了调整F、G工作结算单价的要求。经测算,F、G工作的单价中,钢材、水泥和骨料的价格所占比例均分别为25%、35%和10%。 问 题 1.事件一中,建设单位的做法是否正确?说明理由。 2.指出事件二中施工单位说法正确和错误之处,分别说明理由。 3.事件三中,针对施工单位调整施工方案,写出项目监理机构的处理程序,列式计算D工作调整后新的全费用综合单价(计数结果精确到小数点后两位)。 4.事件四中,施工单位提出调整F和G工作单价的要求是否合理?说明理由。列式计算应调价工作的新单价。 5.计算4、5、6月份的拟完工程计划投资和施工单位的应得工程款额(计算结果精确到小数点后两位)。

题干: 某建筑工程,建筑面积35000平方米,地下二层,筏板基础;地上二十五层,钢筋混凝土剪力墙结构,室内隔墙采用加气混凝土砌块,建设单位依法选择了施工总承包单位,签订了施工总承包合同,合同约定:室内墙体等部分材料由建设单位采购,建设单位同意施工总承包单位将部分工程依法分包和管理。
合同履行过程中,发生了下列事件:
事件一:施工总承包单位项目经理安排项目技术负责人组织编制《项目管理实施规划》,并提出了编制工作程序和施工总平面图现场管理总体要求,施工总平面图现场管理总体要求包括“安全有序”、“不损害公众利益”两项内容。
事件二:施工总承包单位编制了《项目安全管理实施计划》,内容包括:“项目安全管理目标”、“项目安全管理机构和职责”、“项目安全管理主要措施”三方面内容,并规定项目安全管理工作贯穿施工阶段。
事件三:施工总承包单位按照“分包单位必须具有营业许可证、必须经过建设单位同意”等分包单位选择原则,选择了裙房结构工程的分包单位。双方合同约定分包工程技术资料由分包单位整理、保管,并承担相关费用。分包单位以其签约得到建设单位批准为由,直接向建设单位申请支付分包工程款。
事件四:建设单位采购的一批墙体砌块经施工总承包单位进场检验发现,墙体砌块导热性能指标不符合设计文件要求。建设单位以指标值超差不大为由,书面指令施工总承包单位使用该批砌块,施工总承包单位执行了指令。监理单位对此事发出了整改通知,并报告了主管部门,地方行政主管部门依法查处了这一事件。
事件五:当地行政主管部门对施工总承包单位违反施工规范强制性条文的行为,在当地建筑市场诚信记录平台上进行了公布,公布期限为6个月。公布后,当地行政主管部门结合企业整改情况,将公布期限调整为4个月。国家住房和城乡建设部在全国进行公布,公布期限4个月。
10.事件二中,项目安全管理实施计划还应包括哪些内容?工程总承包项目安全管理工作应贯穿哪些阶段?

11.某施工单位承接了某项目工程的总承包施工任务,该工程由A、B、C、D四项工作组成,由于施工场地狭小,为了进行成本控制,项目经理针对各项工作进行了分析,其功能成本分析表结果见下表。 工程进展到第25周5层结构时,公司各职能部门对该项目进行突击综合大检查。 检查成本时发现: C工作,实际完成预算费用960万元,计划完成预算费用为910万元;实际成本855万元,计划成本为801万元。 检查现场时发现: (1) 塔式起重机与临时生活设施共用一个配电箱;无配电箱检查记录。 (2) 塔式起重机由木工班指挥。 (3) 现场单行消防通道上乱堆材料,仅剩1m宽左右通道,端头20m×20m场地堆满大模板。 (4) 脚手架和楼板模板拆除后乱堆乱放,无交底记录。 工程进展到28周6层结构拆模后,劳务分包方作业人员直接从窗口向外抛垃圾,造成施工扬尘,工程周围居民因受扬尘影响,有的找到项目经理要求停止施工,有的向有关部门投诉。 在A、B、C、D四项工作中,施工单位应首选哪项工作作为降低成本的对象?说明理由。

12.某建筑工程,地下1层,地上16层。总建筑面积28 000平方米,首层建筑面积2400平方米,建筑红线内占地面积6000平方米。该工程位于闹市中心,现场场地狭小。 施工单位为了降低成本,现场只设置了一条3m宽的施工道路兼作消防通道。现场平面呈长方形,在其斜对角布置了两个消火栓,两者之间相距86m,其中一个距拟建建筑3m,另一个距路边3m。 为了迎接上级单位的检查,施工单位临时在工地大门入口处的临时围墙上悬挂“五牌”、“二图”,检查小组离开后,项目经理立即派人将之拆下运至工地仓库保管,以备再查时用。 该工程还需考虑哪些类型的临时用水?在该工程临时用水总量中,起决定性作用的是哪种类型临时用水?

13.某办公楼由主楼和辅楼组成,建设单位(甲方)与施工单位(乙方)签订了施工合同,经甲方批准的施工网络进度计划如下图所示。施工过程中发生如下事件:事件一:在基坑开挖后,发现局部有软土层,重新调整了地基处理方案,经批准后组织实施,乙方为此增加费用5万元,基础施工工期延长3d。事件二:辅楼施工时,甲方提出修改设计,乙方按设计变更要求拆除了部分已完工程,重新施工。造成乙方多支出人工费1万元、材料和机械费用2万元,辅楼工期因此拖延7d。事件三:主楼施工中,因施工机械故障造成停工.主楼工期拖延7d,费用增加6万元。针对上述每一件事,乙方如提出工期和费用索赔,索赔是否成立?请简述理由。

题干: 东北某市新建一建筑面积39600平方米的文化体育中心工程,基础为局部桩承台加整体筏形基础,地上局部3层为框架结构,体育场中心屋盖为焊接球钢网架上覆玻璃幕,其他部位局部为混凝土屋面。工程选址位于某山坡,由业主单独发包某基础工程公司完成场坪的半挖半填工作,并在设计规定范围内实施强夯加固。

在现场施工过程中,监理工程师认为体育场馆看台混凝土梁属重要结构件,施工单位于施工前上报了详细的模板施工方案,监理工程师才批准开始施工。监理工程师同时提出:施工过程中该模板支拆及混凝土浇筑过程应重点检查。
14. 施工过程中,看台梁模板应重点检查哪些内容?

15.天津某单层钢结构厂房工程,基础部分采用锤击打入预应力管桩、部分采用泥浆护壁灌注桩。桩承台上预埋地脚螺栓与钢柱连接。 预应力管桩打入过程中,发现桩身突然倾斜错位,经查桩尖处土质条件没有特殊变化,而贯入度突然增大同时,当桩锤跳起后,桩身随之出现回弹现象。 泥浆护壁灌注桩施工过程中,频繁出现孔壁坍落现象。 桩承台及预埋地脚螺栓均施工完毕,安装钢柱时发现钢柱底部预留螺栓孔与预埋螺栓不对中。 由于屋架跨度比较大,约28m,设计采用钢网架结构。在钢网架总拼完成后,紧接着开始屋面工程。屋面工程完成后,监理工程师对下弦中央点处挠度值进行实测实量,满足设计要求,监理工程师验收通过、并签字确认。 简要叙述泥浆护壁灌注桩孔壁坍落可能原因及防治措施。

题干: 某工程为地上7层、地下1层的钢筋混凝土框架结构。该工程在进行上部结构施工时,某一天安全员检查巡视正在搭设的扣件式钢管脚手架,发现部分脚手架钢管表面锈蚀严重,经了解是因为现场所堆材料缺乏标志,架子工误将堆放在现场内的报废脚手架钢管用到施工中。
16.脚手架搭设完毕后,应由谁组织验收?验收的依据有哪些?

17.某建筑工程,建筑面积108 000平方米,现浇剪力墙结构,地下3层,地上50层。基础埋深14.4mm,底板厚3m,底板混凝土强度等级为C35,抗渗等级为P12。 底板钢筋施工时,板厚1.5m处的HRB335级直径16mm钢筋,施工单位征得监理单位和建设单位同意后,用HPB235钢筋直径10mm的钢筋进行代换。 施工单位选定了某商品混凝土搅拌站,由该搅拌站为其制定了底板混凝土施工方案。该方案采用溜槽施工,分两层浇筑,每层厚度1.5m。 底板混凝土浇筑时当地最高大气温度38摄氏度,混凝土最高入模温度40摄氏度。 浇筑完成12h后采用覆盖一层塑料膜、一层保温岩棉养护7d。 测温记录显示:混凝土内部最高温度75摄氏度,其表面最高温度45摄氏度。 监理工程师检查发现底板表面混凝土有裂缝,经钻芯取样检查,取样样品均有贯通裂缝。 该基础底板钢筋代换是否合理?说明理由。

18.某港口新建一消防泵站内包含40000立方米消防水池工程,消防水池一半位于地面以下、一半位于地面以上,整体钢筋混凝土板式基础,四周全现浇混凝土剪力墙,全部采用C30P12抗渗混凝土浇筑成型。 由于水池在整个港口消防当中的重要地位,在混凝土自防水基础上,内部满涂涂膜防水层。混凝土配制时,搅拌站拟采用硅酸盐水泥。开工前,监理单位要求施工单位上报针对混凝土收缩裂缝的防治专项方案。 混凝土浇筑完毕28d后,检测混凝土标准养护试块时发现部分试件强度不合格,比设计值略低。在监理单位、建设单位现场见证下进行结构实体强度检测,实际强度仍存在部分位置达不到设计要求值。施工单位自身技术能力比较强,经施工单位自身技术中心验算,采取在水池外围加设两道型钢箍的补强措施,并组织实施。后经设计单位验算,能够满足结构安全性能。 施工完毕后,发现池壁局部存在渗漏水,经查渗水部位为原施工过程中施工缝位置。 简述混凝土强度等级偏低的防治措施。

题干: 某工程建筑面积42108平方米,地下2层,地上10层,为框架结构筏形基础,基槽深约7.6m。

在土方开挖前,由于业主告之现场地下无任何管线,施工单位便未对施工现场情况进行详细的调查与了解,直接开始机械土方开挖作业。

在土方开挖过程中,挖掘机将地下埋深约5m处一供电电缆挖断,造成附近居民大范围断电,也造成了一些施工电器的损坏,所幸没有造成人员伤亡。
19.经过施工现场的地下管线应由何单位负责勘察?
