题干: 某电力建设公司承接2×1000MW电厂建设工程的总承包任务。考虑工期和专业特长的要求,辅助工程采用分包的方式组织建设。在工程建设中,发生如下事件:

事件一:在发电机转子安装时,施工单位进行了发电机转子安装前单独气密性试验,在试验压力和允许漏气量均符合制造厂规定后立即进行发电机转子穿装工作,被监理工程师发现停止。

事件二:输煤系统工程按分包合同要求已近完工,试运转工作即将结束,为了下一步顺利进行竣工验收的检查工作,该分包公司邀请业主代表和监理工程师共同参加输煤系统关键设备的试运转。就在港口卸煤机桥臂起板时,电动机转子电阻器有白色烟雾冒出,分包单位与业主双方对其发生原因究竟是施工质量还是产品质量问题发生争执,但查明缘由后得到解决。

事件三:验收前分包单位自检时发现多条输煤皮带张紧轮配重不足,经查明原因后得到妥善处理。整个建设工程完工和竣工验收前的准备工作完成后,工程验收委员会和建设单位、生产单位、施工单位、设计单位、设备制造单位参加验收工作。
1.竣工验收前分包商自检发现的问题应怎样处理?

题干: 某煤炭企业,为充分利用自己的资源优势,经合法的报批程序,在自己一大型煤矿附近建设一座大型火力发电厂。用施工总承包的方式进行邀请招投标。由于涉及电力行业,业主邀请A、B等五家具有电力一级施工总承包资质的企业参加投标。因为设计施工图纸尚未提交业主,招标报价是按初步设计估算的各专业工程量和各投标商自报的单价计算投标工程总价,单价和总价同时列表填报。工程结算以实际发生工程量乘以中标单价进行。
A单位购得标书后经分析,煤粉制备车间钢结构厂房设计估量偏大,发电车间混凝土量设计估算偏小。A单位以施工火力发电厂为主,尤其对发电机组的施工有独特的优势,业绩丰厚,近三年曾获两项类似工程鲁班奖。投标书编制比较顺利。
B单位虽有资格,但除煤粉制备车间业绩较好外,其他业绩均不如其他单位,经分析对手,估计报价总价相差不多。为确保中标,在临投标前半小时,B单位突然降价,比其他单位低出许多,但仍在成本范围内。
投标后经评委对技术标、商务标综合评分,A单位中标。
合同签订后,A单位经业主同意,将煤粉制备车间的钢结构制安和机电安装工程以A单位投标时的报价单价并以单价包干形式收取5%管理费分包给了B单位,并签订了分包合同
2.A单位在标书编制和报价宜采用哪些策略?

3.某电力施工企业经招投标承接了1000MW发电厂的建设安装工程任务,工期18个月。时间紧任务重。在施工过程中发生了以下事件: 事件1:电厂的大件设备较多,动辄几百吨重,其运输较为困难。在电机运输过程中就出现因小桥承载力不够而现场加固桥梁,影响运输工期的情况。 事件2:建设单位将一台1个月后才能安装的大型机组设备运抵了施工现场,卸车过程无施工企业设备管理人员参加,也未进行设备配件的进出库清点、验收等;该大型机组设备下方铺垫道木,上面用防雨布遮盖,零、配件木箱放置在机组旁边;该临时场地虽有顶棚,但没有围墙,人员可随便出入;存放完毕后随即交由施工企业管理。 事件3:在机组安装时,发现设备随机的4根地脚螺栓丢失。从资料查知,螺栓材质为35号钢,而现场只有0235钢。为了不影响安装进度,企业项目部自行采用0235钢加工了4根地脚螺栓,使机组安装就位。 事件4:机组单机试运行合格后,施工单位向建设单位进行中间交接。在交接施工资料中,没有地脚螺栓重新加工和材料代用的记录。同时,施工单位项目部为了以后安装这类机组的需要,将一套随机资料(包括设备技术要求、安装指南、操作手册等)以及专用工具自行留下,为此建设单位提出了交涉意见。 指出建设单位将一台不能立即安装的大型机组运至施工单位工程现场存放,交由施工单位管理的过程中有何不妥之处。

题干: 某施工单位承包的机电安装单项工程办理了中间交接手续,进入联动试运行阶段。建设单位未按合同约定,要求施工单位组织并实施联动试运行,由设计单位编制试运行方案。施工单位按要求进行了准备,试运行前进行检查并确认:
(1)已编制了试运行方案和操作规程;
(2)建立了试运行组织,参加试运行人员已熟知运行工艺和安全操作规程,工程及资源环境的其余条件均已满足要求。
联动试运行过程中,一条热油合金钢管道多处出现泄漏,一台压缩机震动过大,试运行暂停。经检查和查阅施工资料,确认管道泄漏是施工质量问题。压缩机安装检验合格后,由于运行介质不符合压缩机的要求,未进行单机试运行,经业主和施工单位现场技术总负责人批准留待后期运行。
问题处理完毕后,重新开始试运行并达到规定的要求。经分析、评定确认联动试运行合格。施工单位准备了“联动试运行合格证书”,证书内容包括:工程名称;装置、车间、工段或生产系统名称;试运行结果评定;附件;建设单位盖章、现场代表签字;设计单位盖章、现场单位签字;施工单位盖章、现场单位签字。
4.指出施工单位准备的“联动试运行合格证书”的缺项。

5.某石化总公司一套炼化装置,决定以招投标的方式决定承包人,通过招标、投标、评标一系列活动,最后选定某安装公司作为承包方。并于2007年2月1日签订了承包合同。合同约定2007年3月1日正式施工,施工前一个月由石化总公司提供技术资料和设计图纸,并在开工前解决用电用水问题。由安装公司按石化总公司的要求负责材料的采购和安装工程的全部内容。工程造价5亿元人民币,石化总公司先行支付2亿元人民币,其余价款在竣工验收合格后一次付清。全部工程在合同签订之日起1年内完成。 合同签订后,石化总公司将有关图纸、资料等及时交给了安装公司,但场地用电问题直到2007年3月15日仍未得到解决,导致安装公司被迫停工,停工造成的损失达12万元。 至2007年12月31日,主体工程已基本完成。为把延误的工期赶回来,经石化总公司同意,安装公司将部分工程分包给某专业安装公司,专业安装公司又将部分工程转包给某县安装公司。工程验收时,专业安装公司承担的部分工程及转包给某县安装公司的设备安装质量均未达到合同约定的质量标准。石化总公司要求安装公司按照合同约定承担违约责任。安装公司认为,工程分包是因为石化总公司供电问题导致工期延误而产生,且石化总公司也表示同意,自己不应承担责任,应由专业安装公司承担全部责任,而专业安装公司没有承担全部损失的能力。石化总公司提出,专业安装公司承担不了的部分由安装公司承担,而安装公司则提出,专业安装公司无力承担部分由自己和石化总公司双方分担。双方协商未果,诉至法庭。 安装公司的停工损失应由谁负责?简述理由。

题干: 某石油化工施工单位承担了一个原料油罐区工程,主体工程为4台30000立方米浮顶油罐。由于中标时距离合同要求的开工时间很短、工期紧,该施工单位为了保证合同要求的开工日期,工程先行开工,在开工后即刻组织进行施工组织设计的编制工作。在施工组织设计中的主要施工方案设计中,浮顶油罐采用正装法施工,其部分工序的施工流程如下图所示。部分工序的施工流程

工程开工一个月后,业主考虑到罐区的综合效益,决定将罐区还未施工的2台30000立方米浮顶油罐在原址上改为2台50000立方米浮顶油罐,修改了油罐和系统的设计。由于对施工单位前期的工程进度和施工质量满意,修改后的罐区工程仍由该施工单位施工,并要求再编制施工组织设计。施工单位认为已经编制了原罐区的施工组织设计,改动后工程内容基本相同,施工方法相同,决定不再编制新的施工组织设计。在业主的要求下,施工单位在原施工组织设计的基础上,对改动部分进行修改,补充部分新增工程内容,形成新的施工组织设计修订版本,报项目总工程师批准后,下发施工作业队实施。
6.施工组织设计的审批程序是什么?施工单位在修订原施工组织设计后的审批和实施程序是否正确?为什么?

题干: 某机电安装公司通过公开招标承建某制造厂的机电工程项目,合同总价为2500万元,工期为2年。双方议定采用动态调值计算。其中不调值部分占20%,人工费15%,人工成本指数110;材料费45%,材料成本指数105;机械费20%,机械费成本指数90。竣工结算时,人工成本指数120,材料成本指数95,机械费成本指数105。

合同规定:预付款按合同总价的20%支付,预付款延期支付11周。致使安装公司垫付材料费,依据合同规定,安装公司提出费用索赔(每周的延期付款利率5‰按周计入复利算)。
7.按综合单价法计算建筑安装工程费的程序是什么?

题干: A公司项目部承包了42层办公大楼的机电安装工程,工程内容包括建筑给水排水、建筑电气、通风与空调、建筑智能化、电梯等机电安装工程,合同总工期为24个月。施工中,在电线采购中,业主向A公司竭力推荐B电线生产厂的产品。A公司为了搞好和业主的关系,尽量接受业主的推荐。项目部合理加快施工进度,编制了质量预控方案,设置了质量控制点,选择施工机具,材料能及时送到施工现场,使工程进展顺利。
8.进场的材料应如何进行验收和确认?进货检验时发现,B单位运至现场的电线中有一种导线直径偏小,误差超过了标准要求,A公司应作何处理? A公司项目部选择施工机具时应着重从哪些方面来选择?

9.某公司承接一热电厂安装,厂区架空热力管道工程由其管道分公司施工,施工内容包括管道支架、热力管道和绝热工程,管道支架上同时铺设两路热力管道,热力管道安装结束后分公司向总公司上报试压方案后即进行水压试验,试验时有一排支架突然倾斜,使部分管道从支架上脱落,波纹膨胀节被拉直。 该质量事故应由哪级组织进行调查?调查小组由哪些人员参加?

10.某石化总公司一套炼化装置,决定以招投标的方式决定承包人,通过招标、投标、评标一系列活动,最后选定某安装公司作为承包方。并于2007年2月1日签订了承包合同。合同约定2007年3月1日正式施工,施工前一个月由石化总公司提供技术资料和设计图纸,并在开工前解决用电用水问题。由安装公司按石化总公司的要求负责材料的采购和安装工程的全部内容。工程造价5亿元人民币,石化总公司先行支付2亿元人民币,其余价款在竣工验收合格后一次付清。全部工程在合同签订之日起1年内完成。 合同签订后,石化总公司将有关图纸、资料等及时交给了安装公司,但场地用电问题直到2007年3月15日仍未得到解决,导致安装公司被迫停工,停工造成的损失达12万元。 至2007年12月31日,主体工程已基本完成。为把延误的工期赶回来,经石化总公司同意,安装公司将部分工程分包给某专业安装公司,专业安装公司又将部分工程转包给某县安装公司。工程验收时,专业安装公司承担的部分工程及转包给某县安装公司的设备安装质量均未达到合同约定的质量标准。石化总公司要求安装公司按照合同约定承担违约责任。安装公司认为,工程分包是因为石化总公司供电问题导致工期延误而产生,且石化总公司也表示同意,自己不应承担责任,应由专业安装公司承担全部责任,而专业安装公司没有承担全部损失的能力。石化总公司提出,专业安装公司承担不了的部分由安装公司承担,而安装公司则提出,专业安装公司无力承担部分由自己和石化总公司双方分担。双方协商未果,诉至法庭 验收时出现的工程质量问题应由谁承担责任?简述理由

题干: 某石油化工机电安装公司总承包了一个炼油厂合同额8980万元的机电安装工程,其中有两台大型炼化装置需要租赁500t履带式起重机吊装。项目经理部风险管理组在项目开工前编制了职业健康、安全与环境管理计划书,并组织各部门及各分包单位制定了安全生产责任制,明确了各部门、各有关人员的安全责任。同时,配备了安全员一名,对一些重要的分部工程编制了详细的施工方案。

项目总工程师在审核分部工程施工方案时,发现对两台大型炼化装置的吊装叙述得很详细,也很准确,而且过去也吊装过类似的设备,认为据此可以实施吊装作业。
11.项目部编制职业健康、安全与环境管理计划书的主要内容包括哪些?

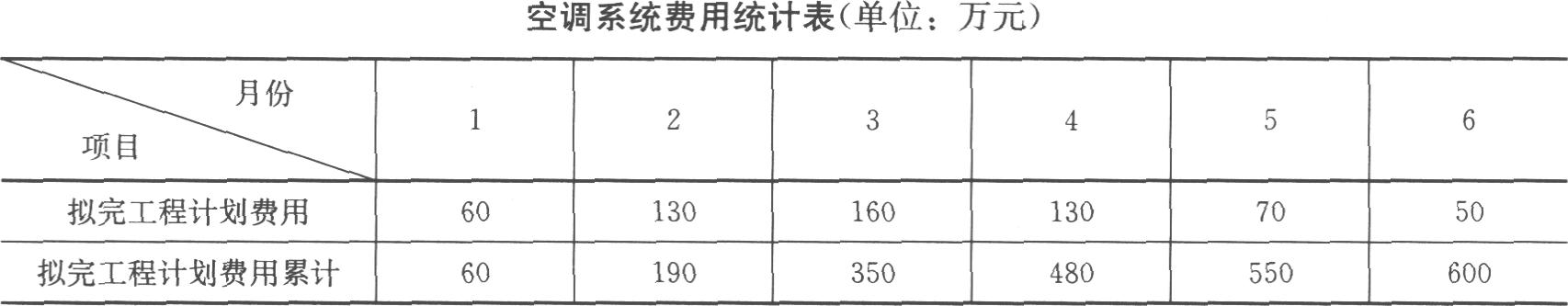

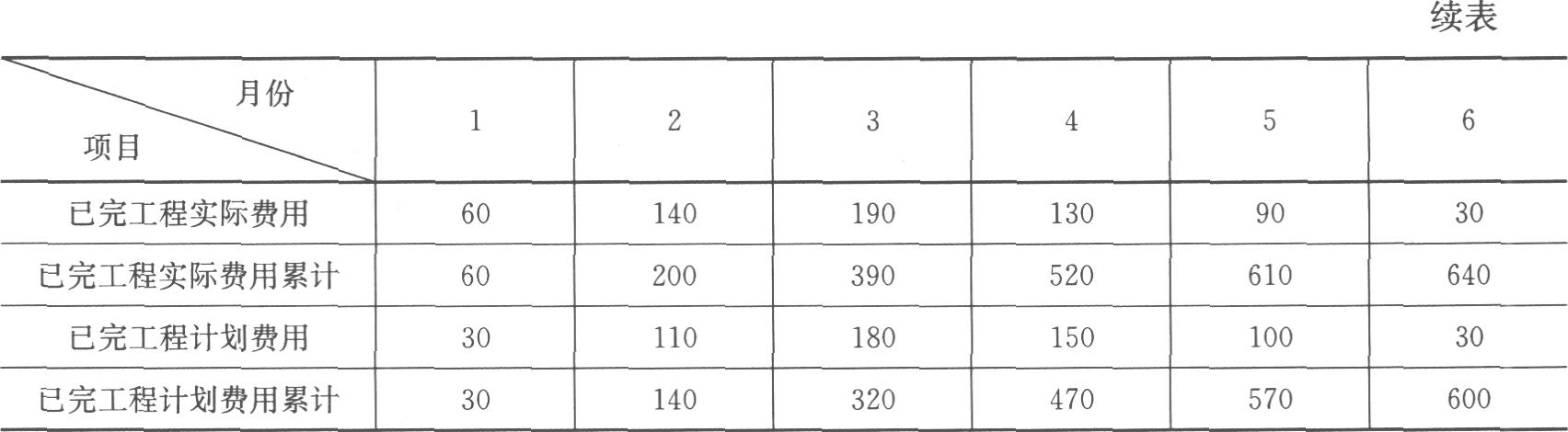

12.某安装公司承包了光源中心的空调系统的施工,光源中心空调系统的洁净度等级设计为N5级,空调系统还采用BA系统监控,BA系统选用了有特殊要求智能化产品,并且光源中心的洁净室内采用气体灭火系统。光源中心机电工程的空调系统计划投资600万元,工期6个月,安装公司按投资计划编制的月计划施工费用和实际发生费用见下表。 空调系统施工在技术管理上可采取哪些措施进行纠偏?

13.A安装工程公司承担了某合资公司的冲压车间机电设备安装工程建设,其中机电设备安装的核心部分是1台万吨水压机的安装。液压系统压力为2.5MPa。由于工期较紧,A公司将部分工程分包给了B公司。A,B公司均有资质施工,管道和管件均由业主提供。施工完毕,B公司通过A公司后开始试压,A公司质量员没有到试压现场监督,在试压阶段发现B公司施工的个别焊接接头发生泄漏,经检查是由于焊接接头裂纹引起。在进一步检查时发现,B公司的试压方案是经过A公司批准的,所有管道、管件均符合质量要求。试验当天的气温是0摄氏度~8摄氏度,B公司有2名焊工合格证已过期。 A安装公司在施工前针对水压机安装应编制施工组织总设计,简述编制施工组织总设计的主要内容。

题干: 一个机电设备工程施工项目,某施工单位通过投标获得了该工程的施工任务,并与建设单位签订了固定价格合同,在施工中,开挖基坑时发现与建设单位在招标文件中提出的已进行“三通一平”不符,施工场地仍然有许多拆迁遗留下的深基础残余。

设备安装项目完成后,有关人员对该系统进行了试运转。
14.设备单体试运转前必须具备的条件是什么?

题干: 某A机电工程公司生产任务不足,人员、机械闲置。现有一制药厂生产线的机电安装工程招标。A公司决定把握机会进行投标,但是投标单位较多,竞争对手实力较强。经对业主的招标文件仔细研究后,该A公司调整投标策略,在规定的开标时间前2天将投标文件报送业主。在规定的投标截止时间前1小时,又递交了一份补充材料,其材料中将原报价降价4%。中标后,并签订了总包合同,合同范围包括设备安装、设备材料采购和负荷联动试车。合同工期12个月,采用固定总价合同。经业主同意,A公司将冷却塔及配套设施、管道的安装施工任务分包给具有相应资质的B公司。该工程于2005年6月1日正式开工。

项目实施过程中,业主方要求A公司采用C厂商提供的电线电缆,A公司经充分考虑,无奈接受业主要求。

在施工过程中,A安装公司发现某处设计不合理,原设计单位作了设计变更,使得A安装公司已采购的主要材料不符合设计要求,只得退货并重新采购,因此耽误施工20天。另因雨天不能正常施工,又延误工期10天。

该工程于2006年7月1日竣工后,次年8月,该公司在使用时发现冷却塔漏水严重,要求A公司进行修理,但A公司认为冷却塔由B公司施工,业主应找B公司修理,因而拒绝业主要求。
15.冷却塔发生质量问题,A公司是否应该承担责任?应如何处理?

16.石化公司A为了管理方便由设备安装厂商C与压力容器制造厂B签订了一个合同,委托B公司加工一个容积为2300立方米的球罐,重50t。 金属容器内焊接应如何拟定对环境因素的控制措施?

题干: 某机电工程,合同总额为1000万元,工期为10个月,该工程主要材料和设备占合同总额的60%,按合同总额的10%支付预付款,预付款的扣回按余下工程还需的主要材料和设备与预付款等值开始起扣,每月以抵充工程款的方式陆续收回,工程保修金按合同总额的5%,每月从工程款中按5%扣留,合同总价不调整。已知:第1个月到第4个月实际完成工作量为每月80万元,第5个月至第6个月,实际完成工程量每月为100万元,其余时间工程进度每月完成120万元。
17.本工程预付款为多少万元?

题干: 建设单位就某工程项目与甲施工单位签订了施工总承包合同。经建设单位同意,甲施工单位选择了乙施工单位作为分包单位。
在合同履行中,发生了如下事件:
事件1:在合同约定的工程开工日前,建设单位收到甲施工单位报送的“工程开工报审表”后即予处理,考虑到施工许可证已获政府主管部门批准且甲施工单位的施工机具和施工人员已经进场,便审核签认了“工程开工报审表”。
事件2:在施工过程中,甲施工单位的资金出现困难,无法按分包合同约定支付乙施工单位的工程款。乙施工单位向项目监理机构提出了支付申请。项目监理机构受理并征得建设单位同意后,即向乙施工单位签发了付款凭证。
事件3:专业监理工程师在巡视中发现,乙施工单位施工的某部位存在质量隐患,专业监理工程师随即向甲施工单位签发了整改通知。甲施工单位回函称,建设单位已直接向乙施工单位付款,因而甲施工单位对乙施工单位施工的工程质量不承担责任。
事件4:甲施工单位向建设单位提交了工程竣工验收报告后,建设单位于2009年9月20日组织勘察、设计、施工、监理等单位竣工验收,工程竣工验收通过,各单位分别签署了质量合格文件。建设单位于2010年3月办理了工程竣工备案。因使用需要,建设单位于2009年10月初要求乙施工单位按其示意图在已验收合格的主管道上开口焊接支管,并于2009年10月底正式将该工程投入使用。2011年2月该主管道发生大量泄漏,经监理单位组织检查,确认是焊接支管时焊缝质量有问题所致。建设单位认为工程还在保修期,要求甲施工单位无偿修理。建设行政主管部门对责任单位进行了处罚。
18.根据《建设工程质量管理条例》,指出事件4中建设单位做法的不妥之处,并说明理由。

题干: 某机电安装施工单位承建一地下动力中心安装工程,建筑物为现浇钢筋混凝土结构,并已施工完成。预埋的照明电线管和其他预埋工作经检查无遗漏。地下建筑物的平面及剖面简图如下图所示。
设备布置和设计要求:-2.600层I区安装冷却塔及其水池;-6.800层I区安装燃油供热锅炉、Ⅱ区北侧安装换热器,南侧安装各类水泵;-11.800层I区为变配电所、Ⅱ区北侧安装离心冷水机组,南侧安装柴油发电机组;动力中心设有通风排气和照明系统,在-11.800层地面下有集水坑。各层吊装孔在设备吊装结束后加盖,达到楼面强度,并做防渗漏措施;每种设备均有多台,设备布置紧凑,周界通道有限。
安装开工时,工程设备均已到达现场仓库。所有工程设备均需用站位于吊装孔边临时道路的汽车吊(40t)吊运至设备所在平面层,经水平拖运才能就位。
19.简要说明动力中心设备单机试运转需具备的基本条件。

题干: 某机电安装公司通过招标承担了某小区采暖锅炉及辅助设备安装工程,在进行分项工程质量验收时,有下列事件发生:

事件1:锅炉本体已安装完毕,但钢骨架因施工过程中保护不够造成局部垂直度超差。

事件2:与锅炉本体连接的主干管上,发现有一段管子的壁厚比设计要求小了1mm;该段管质量证明书和验收手续齐全,除壁厚外,其他项目均满足设计要求;该问题是由于当时工期紧,原规格管数量不够而采用现有管子造成的。
20.上述事件,要想通过验收,应采用哪一种处理方案?

题干: 宏达机电安装公司承接某花园小区的住宅楼和室外工程的机电安装项目。为尽快完成任务,宏达机电安装公司将小区热力管网工程分包给业主指定的通达管网建设工程公司,其管材和阀门由宏达机电安装公司采购。其中通达管道建设工程公司承建的热力管网安装工作于第二年10月完成后,向业主提出竣工验收,得到业主独家的顺利通过。宏达机电安装公司承建的总体工程也于第三年1月竣工验收合格。但在使用过程中发生了两个事件:

事件1:第四年冬季供暖时,发现热力管网阀门漏水严重,业主要求宏达机电安装公司对热力管网阀门进行修理,并承担经济费用,但宏达机电安装公司以业主直接验收管网工程为由,拒绝维修。

事件2:第六年冬季供暖时,其中有一栋楼暖气管多处裂纹漏水。经查证该栋楼使用的是项目经理通过关系购进的廉价劣质有缝钢管。
21.该花园小区工程在竣工验收上存在哪些问题?

题干: A机电工程公司总承包了一新建机械厂的通风与空调工程,总工期为6个月。主辅材料均由A机电公司供应。其中分部分项工程量清单计价合计为536万元;措施项目清单计价合计60万元;其他项目清单计价合计15万元。取费费率为:规费费率4.85%;税率3.56%。
合同规定,主材预付款为合同造价的30%,质量保证金为合同造价的5%,从每月的进度工程款中扣回。
A公司经过测算,决定公司按照工程总造价的15%提取,剩余的为公司对项目的考核成本。公司与项目部签订的项目目标成本又降低了3%。
项目部经过测算,在目标成本的基础上人工费可以降低2.5%;材料费可以降低5%;机械费可以降低6%:其他直接费降低9%;间接费降低11%。

项目经理部编制的成本计划和前四个月实际完成工程造价以及当月发生的主材费见下表。项目部对成本进行了分解,并且抓住了成本控制的主要环节,很好地完成了公司下达的成本目标,并节余35万元。

[up2015/abc4f1ef878-97f3-496e-b597-2a9eaeae7e06.jpg]


22.A机电工程公司对项目部的考核成本是多少?与项目部签订的项目目标成本是多少?

题干: 某炼油厂机电项目工程经过招标,A安装工程公司以2000万元的安装费中标,签订工程合同后,该安装单位根据2000万元的安装费进行费用总体计划,按人工费、材料费、机械费、措施费、间接费五项费用进行分解,五项费用计划分解分别占施工费的20.5%、30.3%、18.84%、10.01%、20.35%(其中税率3.3%)。五项实际费用分别占五项计划费用额的105.19%、95.99%、102.36%、102.40%、95.63%(税金除外)。
23.该工程项目措施费包括哪些方面?

题干: A工程公司承接了某厂的安装工程,为了抢施工进度,在未办理建设工程报建手续的情况下将某厂区内1000m的热网管道改造任务,分包给B管道工程公司;热网管道敷设完毕后,管道公司施工人员在交换热网管口管壁内焊接一块封堵盲板(盲板与管壁部分角焊缝熔深不足),在盲板上直接开孔焊接弯头,弯头下方连接出气管和一闸阀,作为临时蒸汽吹扫调节减压装置。当管道进行吹扫时,随着吹扫蒸汽压力的增加,当阀门开启约3min后管道突然发生爆炸,其焊接的盲板、管道及阀门飞出数十米以外,大量的高压蒸汽喷出,在场的工人躲闪不及,5人被严重烫伤,其中3人在送医院后经抢救无效后死亡;2人重度烫伤,事故直接经济损失近300万元。事故出现后,经查B管道工程公司无资质,焊工无证上岗,管道吹扫无施工方案。
24.该起事故应吸取的教训有哪些?
