2025年04月08日一级建造师公路工程建造师案例题38

题数: 答题时间:120分钟
专业:公路工程

一、建造师案例题

1.CQYT路桥公司中标某高速公路D合同段施工任务后,迅速组建了项目经理,为开展施工进行准备:(1)为相关工程的施工组织设计进行了编制前的准备工作:1)合同文件的研究的重点内容:工程地点及工程名称。2)施工环境的调查的主要内容:核对设计文件了解工程的位置和重点施工项目的工程量。(2)编制了路基工程施工组织设计。填土路堤的施工方法采用水平分层填筑法,每层填料布料均匀,松铺厚度不超过45cm,施工程序为:取土→运输→推土机初平→压路机碾压→平地机整平。补充完善编制施工组织设计准备工作中合同文件研究的重点内容和施工环境调查的主要内容。

2.某施工单位承接了一座特大型桥梁工程,施工前由建设单位组织了图纸会审,设计单位进行技术交底,施工单位参加。发现其中基础设计由于地质条件的改变,需要进行局部设计变更,为了节省时间,建设单位委托施工单位根据现场实际情况对设计进行适当调整。在各方努力下,工程顺利完成。背景中提及的图纸会审属于哪类会审?

题干: 某高速公路施工合同段全长18km,合同段包含大桥3座,涵洞及通道12个,路堤填筑均为土方,路面基层为水泥稳定碎石基层,面层为沥青混凝土。施工单位进场后,项目部精心组织施工,认真履行合同。完工后施工单位和建设单位分别提出了交工、竣工验收要求。
3.公路工程竣工验收阶段的主要工作是什么?

题干: 某施工单位承接了某一级公路水泥混凝土路面“白改黑”工程施工,该工程路基宽2×12m,路面宽度2×10m,长45.5km,工期4个月。施工内容包括:旧路面病害的治理、玻纤格栅铺设、6cm厚AC—20下面层摊铺、5cm厚AC—16中面层摊铺,4cm厚SBS改性沥青SMA上面层摊铺。设计中规定上面层SMA混合料必须采用耐磨值高的玄武岩碎石。
施工单位采用厂拌法施工。为保证工期,施工单位配置了2台3000型间歇式沥青混凝土拌和站(假设SMA沥青混合料的压实密度为2.36t/立方米,每台3000型拌和站每拌制一满盘料的重量为3000kg),4台10m可变宽摊铺机,8台双钢轮压路机及4台胶轮压路机。
玻纤格栅采用人工铺设:先洒一层热沥青作粘层油(0.4~0.6kg/立方米),然后用固定器将一端固定好,用人工将玻纤格栅拉平、拉紧后,用固定器固定另一端。
施工单位采用马歇尔试验配合比设计法通过三阶段确定了混合料的材料品种、配合比、矿料级配及最佳沥青用量,用以指导施工。
该工程施工期间,原材料价格波动很大,施工合同中约定只对沥青、柴油及玄武岩采用调值公式法进行价差调整。
基期为当年5月,工程款按月计量,每月调整价差。该工程投标函投标总报价中,沥青占35%,柴油占15%,玄武岩占20%,各月价格见下表。
施工单位7月份完成工程产值3156万元,8月份完成工程产值4338万元。
4.指出并改正玻纤格栅施工的错误之处。

题干: 某公路隧道全长5200m。该隧道其围岩主要为弱风化硬质页岩,属Ⅳ~Ⅴ级围岩,稳定性较差。根据该隧道的地质条件,承包人拟采用台阶分部法施工。由于地下水发育,特别是断层地带岩石破碎,裂隙发育,涌水严重,隧道开挖过程中出现了重大质量事故。施工单位立即采取现场保护措施,并向有关单位提交了质量事故书面报告。
5.发生重大质量事故的现场应如何保护?

题干: 北京附近某高速公路,是国家的重点建设项目,全长199km,为双向六车道高速公路,路面全宽22.5m,表面层为沥青混凝土。结构为:20cm厚石灰稳定土底基层,18cm厚石灰粉煤灰稳定碎石基层,19cm厚水泥稳定碎石基层以及4cm厚沥青混凝土表面层,5cm厚沥青混凝土中面层,6cm厚沥青混凝土底面层,施工单位施工时,在基层上喷洒了透层油,且不能及时铺筑面层,并还需开放交通。其主要施工具体做法如下:
(1)清扫路基表面,并使表面干燥。
(2)洒布沥青。透层沥青洒布后应不致流淌,透入基层应有一定深度,最好在表面形成油膜。
(3)遇大风或将下雨时,不喷洒透层油。当气温低于10摄氏度或路面潮湿时禁止喷洒。
(4)喷洒粘层后,严禁车辆行人通过。
(5)撒布适量石屑。

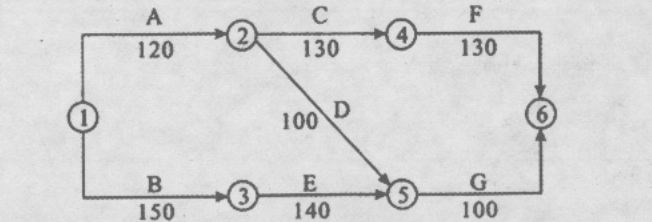

(6)用轮胎压路机稳压,并控制车速。
6.该基层上是否必须设置透层?说明理由。

题干: 某高速公路设有通信系统,为高速公路各部门提供可靠的通信手段,全线需敷设1条单模光缆。光缆施工工艺如下:
(1)光缆采用管道敷设方式;
(2)通信管道采用∮110的PVC塑料管道;
(3)敷设管道光缆时以石蜡油或有机油脂作为润滑剂;
(4)光纤接续采用熔接法;
(5)光缆接头安装在人孔内。
7.管道的敷设要求是什么?

题干: 某高速公路左右线隧道,洞口间距42m,左线长3316m,右线长3200m,隧道最大埋深460m,净空宽度9.64m,净空面积为58.16平方米,设计车速100km/h,开工日期为2008年7月,2010年7月竣工。
该地段地质条件复杂,勘探表明其围岩主要为弱风化硬质页岩,属Ⅳ~Ⅴ级围岩,稳定性差。由于地下水发育,特别断层地带岩石破碎,裂隙发育,为保证施工安全,施工单位在该隧道施工中采用了超前地质预报,并进行监控量测。根据该隧道的地质条件和开挖断面,施工单位

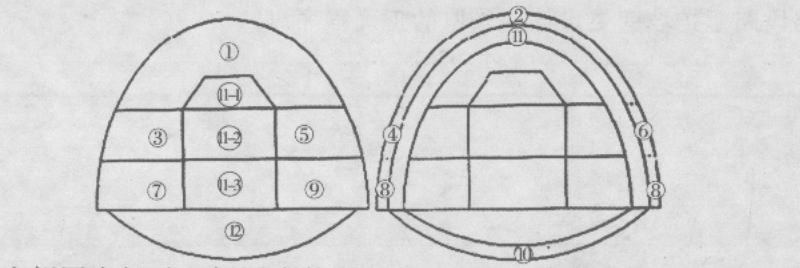

在施工组织设计中拟采用三台阶法施工,左线隧道施工工序划分如下图所示。
针对开挖时右侧围岩相对左侧围岩较弱的特点,施工单位拟按①→②→③→④→⑤→⑥→⑦→⑧→⑨→⑩→⑾→⑿→⒀→⒁顺序组织施工。
2009年6月6日上午,隧道开挖时,量测人员在处理量测数据中,发现“周边位移一时间曲线”出现反弯点。但未及时告知作用班组潜在危险,当日下午发生较大塌方,当场死亡5人,重伤12人,经补报并核实,截止2009年7月6日,确认累计死亡人达10人。
事故发生后,施工单位根据交通运输部对隐患排查治理提出的“两项达标”、“四项严禁”、“五项制度”的总目标,认真总结事故教训,开展了安全生产事故隐患排查治理活动,编制了安全专项方案和应急救援预案,尤其注重落实“五项制度”中的“施工现场危险告知制度”。
8.施工单位采用台阶法施工是否合理?说明理由。

题干: 某高速公路全长120km,设计行车速度100km/h,双向四车道。其中有一座分离式隧道,隧道左线起讫桩号为ZK2+815~ZK3+880,全长1065m;右线起讫桩号为YK2+840~YK3+750,全长910m。隧道最大埋深400m,隧道沿纵向方向设人字坡,坡度1%。隧道进门段为浅埋段,设40m长的明洞。洞身围岩为Ⅱ~Ⅳ级,岩层含少量地下水,洞身掘进采用光面爆破,在爆破方案中有如下描述:在开挖面上适当部位掏出小型槽口(炮眼),并沿隧道设计轮廓线布置另一种炮眼。
隧道施工实行安全责任目标管理,项目部决定由专职安全员对隧道的安全生产全面负责。爆破施工前,项目部招聘了6名员工,并立即由专职安全员进行培训,考核合格后安排从事爆破作业。同时严格实行安全技术交底制度和上下班交接制度,严防安全事故的发生。
隧道明洞施工工序为:
(1)明洞路堑土石方开挖;
(2)边、仰坡开挖及加固;
(3)修筑坡顶排水系统;
(4)修筑明洞;
(5)回填。
9.按地质条件和按地形划分,背景中所述的隧道属于哪种隧道?按长度划分,左右隧道分别属于哪种隧道?

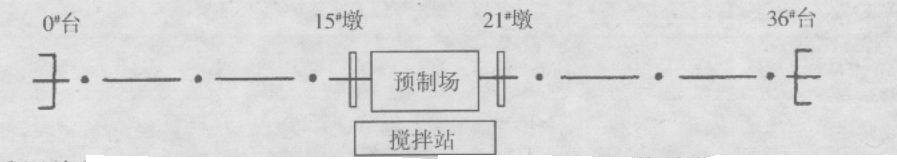

10.某路桥工程公司,承包了一条全长66.6km的高速公路,设计车速为120km/h,该工程路面采用热拌沥青混凝土。施工单位在施工中出现以下情况:(1)施工技术人员做好配合比设计后报送项目经理审批;(2)试验段开工前—个月安装好试验仪器和设备,配备好试验人员报项目技术负责人审核;(3)混合料的表面层采用走线法摊铺施工;(4)碾压过程中,沿纵向由高边向低边均匀速度碾压。逐条判断以上出现的情况是否妥当?如不妥当,请改正。

题干: 某公路路面工程,里程桩号为K5+000~K29+000,总长度为24km。路面结构层分为级配砾石底基层、水泥稳定碎石基层、水泥混凝土面层(单层),面层采用轨道摊铺机摊铺施工。建设单位(业主)希望施工单位尽可能用最短时间完成该路面工程施工。施工单位根据自己的能力准备组织2个路面施工队平行施工以完成该路面工程。每个路面施工队的施工能力相同,各完成12km。根据以往类似工程的施工经验,底基层专业队组(班组)施工进度(速度).200m/d(已经包含各种影响,下同);水泥稳定碎石基层专业队组施工进度150m/d,养生时间至少7d,所需工作面的最小长度为1000m;水泥混凝土面层专业队组施工进度为160m/d,所需最小工作面长度1200m。要求施工单位用最快方式,根据上述给定条件组织路面工程线性流水施工。
施工过程中,还发生了如下事件:
事件1:在水泥稳定碎石基层施工中,发生一起质量事故,造成直接经济损失25万元。项目部在事后的第5天向上级公司进行了汇报。
事件2:施工单位现有主要施工设备包括混凝土生产设备、混凝土及原材料运输设备、吊车、布料机、摊铺机、整平机、压路机、拉毛养生机和石屑撒布机,项目部可根据实际情况调用。
11.分析和计算基层与面层之间的搭接关系和搭接时距。

题干: 某公路工程所需的主要建材有路基土方填料、砂石材料、水泥、沥青材料、沥青混合料和钢材等。所有材料均由项目部自己采购和组织运输。项目部材料采购部门拟按工程量清单→材料供应计划→材料用量计划→材料用款计划→材料采购计划的顺序进行材料计划管理,并对几种材料的主要工程指标及工程特性提出了如下要求(摘要):
(1)对于碎石提出了可松散性要求。
(2)为区分砂的粗细度,提出了砂的平均密度和湿度要求。
(3)对于水泥,提出了针入度的要求。
该项目在施工过程中,项目部有关部门通过资料分析,发现混凝土工程的实际成本比计划成本增加较多,主要原因是砂、碎石材料成本的增加。但有关资料表明,砂、碎石的购入原价与施工预算时的价格一致。
在工程施工中还发生了如下事件:
事件1:水泥混凝土结构局部出现了蜂窝、麻面,项目都认为并未影响结构,因此未做任何处理。
事件2:在满堂支架桥梁施工中,发生了支架垮塌,造成直接经济损失40万元。项目部在事后的第5天向上级公司进行了汇报。
事件3:在路基施工放样时,由于工期紧,项目部新购了一台全站仪后立即投入使用,并将一台超过规定周检确认时间间隔的仪器也投入使用,使路基工程按时完工。
12.逐条判断对材料工程指标及工程特性要求是否合理?说明理由。

题干: 某公路隧道为单洞双向行驶两车道隧道,全长4279m,最大埋深1049m。隧道净空宽度9.14m,净空高度6.98m,净空面积为56.45平方米。该隧道其围岩主要为弱风化硬质页岩,属Ⅳ~Ⅴ级围岩,稳定性较差。根据该隧道的地质条件和开挖断面宽度,承包人拟采用台阶分部法施工。隧道开挖过程中,由于地下水发育,洞壁局部有股水涌出,特别是断层地带岩石破碎,裂隙发育,涌水更为严重。施工中采取了超前围岩预注浆堵水,在该隧道施工过程中还进行了监控量测,并指导二次衬砌的施作。
13.根据背景材料,二次衬砌的施作应在什么条件下才能进行?

题干: 某高速公路左右线隧道,洞口间距42m,左线长3316m,右线长3200m,隧道最大埋深460m,净空宽度9.64m,净空面积为58.16平方米,设计车速100km/h,开工日期为2008年7月,2010年7月竣工。
该地段地质条件复杂,勘探表明其围岩主要为弱风化硬质页岩,属Ⅳ~Ⅴ级围岩,稳定性差。由于地下水发育,特别断层地带岩石破碎,裂隙发育,为保证施工安全,施工单位在该隧道施工中采用了超前地质预报,并进行监控量测。根据该隧道的地质条件和开挖断面,施工单位
在施工组织设计中拟采用三台阶法施工,左线隧道施工工序划分如下图所示。
针对开挖时右侧围岩相对左侧围岩较弱的特点,施工单位拟按①→②→③→④→⑤→⑥→⑦→⑧→⑨→⑩→⑾→⑿→⒀→⒁顺序组织施工。
2009年6月6日上午,隧道开挖时,量测人员在处理量测数据中,发现“周边位移一时间曲线”出现反弯点。但未及时告知作用班组潜在危险,当日下午发生较大塌方,当场死亡5人,重伤12人,经补报并核实,截止2009年7月6日,确认累计死亡人达10人。
事故发生后,施工单位根据交通运输部对隐患排查治理提出的“两项达标”、“四项严禁”、“五项制度”的总目标,认真总结事故教训,开展了安全生产事故隐患排查治理活动,编制了安全专项方案和应急救援预案,尤其注重落实“五项制度”中的“施工现场危险告知制度”。
14.监控量测数据处理中,发现的“周边位移一时间曲线”出现反弯点说明什么问题?应如何处理?

15.某高速公路全长88km,双向6车道,路幅宽33.5m,设计车速100km/h,路面基层为水泥稳定碎石基层,根据工程实际情况及施工单位条件,施工单位采用了在中心站用厂拌设备进行集中拌合法施工,并采用专用稳定土集中厂拌机械拌制混合料。其施工工艺有:①施工放样。②准备下承层。③混合料拌合与运输。④布置基准线钢丝。⑤混合料摊铺与碾压。⑥自检验收。⑦质检。⑧养护。施工工艺流程按①→②→③→④→⑤→⑥→⑦→⑧的顺序进行。由于路面较宽,在摊铺时,分两幅摊铺,中间设一条纵缝,纵缝采用45度斜接。碾压时,先用轻型两轮压路机跟在摊铺机后及时进行碾压,后用重型振动压路机继续碾压密实。施工过程中存在什么问题?结合该项目的实际情况考虑,最好的摊铺方法是什么?

题干: 某公路隧道长2400m,穿越的岩层主要由泥岩和砂岩组成,设计采用新奥法施工,台阶法开挖,复合式衬砌,夹层防水层设计为塑料防水板。洞口段由于洞顶覆盖层较薄,岩隙发育。开挖中地表水从岩石裂隙中渗入洞内,导致该段两次冒顶、塌方。隧道施工采用风管式通风。
16.根据背景材料,采用台阶开挖时应注意哪些问题?

题干: 某高速公路设计车速120km/h,路面面层为三层式沥青混凝土结构。施工企业为公路交通大型企业专业施工队伍,设施精良。为保证工程施工质量,防治沥青路面施工中沥青混合料摊铺时发生离析、沥青混凝土路面压实度不够、平整度及接缝明显,施工单位在施工准备、沥青混合料的拌合、沥青混合料的运输、沥青混合料的摊铺、沥青混合料的压实、接缝的处理等方面做了如下工作:
(1)选用经试验合格的石料进行备料,严格对下承层进行清扫,并在开工前进行试验段铺筑;
(2)沥青混合料的拌合站设置试验层,对沥青混合料及原材料及时进行检验,拌合中严格控制集料加热温度和混合料的出厂温度;
(3)根据拌合站的产量和运距,合理安排运输车辆,确保运输过程中混合料的质量;
(4)设置两台具有自动调节摊铺厚度及找平装置的高精度沥青混凝土摊铺机梯进式施工,严格控制相邻两机的间距,以保证接缝的相关要求;
(5)压路机采用两台双轮双振压路机及2台16t胶轮压路机组成,严格控制碾压温度及碾压重叠宽度;
(6)纵缝采用热接缝,梯进式摊铺,后摊铺部分完成,立即骑缝碾压,以除缝迹,并对接缝做了严格控制。
17.沥青混合料铺筑试验段的主要目的是什么?

18.某公司承建一段环城高速公路沥青混凝土路面工程,路线长16km,路面结构形式为双幅,上中下层厚度分别为4cm、5cm、6cm,每幅宽18.5m,下面层试验段铺筑长度为150m,消耗沥青混合料399.6t。试计算需要配置沥青混凝土摊铺机的数量。

19.平原微丘区某大桥,桥位区地质为:表面层为6m卵石层,以下为软岩层34m。桩基础直径为1000mm,深度为40m。施工单位采用反循环回旋法钻进。具体方法为:将钻机调平对准钻孔,把钻头吊起徐徐放入护筒内,对正桩位,待泥浆输入到孔内一定数量后,开始慢速钻进,当导向部位或钻头全部进入地层后,加速钻进,钻进过程中,采用减压法且始终保持泥浆水头高度高出孔外水位0.6m,每进2~3m,检查孔径、竖直度,钻至一段时间后,有严重坍孔发生,施工人员采用黏质土并掺入3%~5%的水泥砂浆回填,之后马上重新钻孔,钻至20m时,遇软塑黏质土层,发生糊钻,此时,施工人员提升钻头空转一段时间后,再下落,适当放慢速度钻进。钻至30m时遇到坚硬岩石,井架产生晃动,钻杆倾斜,不能进尺,立即终孔。施工单位终孔措施是否正确?说明理由。

题干: 某公路工程项目(K0+000~K6+000)依法进行招标。该项目有两座公路隧道施工项目起止桩号分别位于K1+100~K2+200和K4+250~K5+300,有两座公路桥梁,一座位于K0+500,单跨为120m,另一座位于K3+600单跨为110m。
实施过程中发生如下事件:
事件1:招标人在招标文件中规定,投标人需要桥梁工程一级和隧道工程一级以上的专业资质,接受联合体投标;对获得本地区优秀施工质量奖项的投标人在评标时业绩分加3分。资格预审采用合格制,考虑到减少评标工作量,招标人在资格申请人须知中补充规定,如果通过资格预审的申请人一旦超过6人时采用抽签确定其中6人。
事件2:在进行资格预审时,某申请人由A桥梁公司和B隧道公司组成联合体,A桥梁公司的专业资质是桥梁工程一级和隧道工程二级,B隧道公司的专业资质是桥梁工程二级和隧道工程一级,并签订了 A、B联合体协议书。A、B联合体协议书约定A桥梁公司负责该工程项目的两座桥梁施工,B隧道公司负责该工程项目的两座隧道施工。招标人在进行资格审查时认为,根据法律和申请人须知的规定“由同一专业的单位组成的联合体,按照资质等级较低的单位确定资质等级”;将A、B联合体确定为桥梁工程二级和隧道工程二级,未达到招标的最低资质要求,因此未通过资格预审。
事件3:C公司中标后,签订了施工合同。为保证测量工作质量和提高测量工作效率,项目部制定了详细的测量管理制度,要求如下:
(1)测量队对有关设计文件和监理签认的控制网点测量资料,由两人共同进行核对,核对结果应作记录,并进行签认,成果经项目技术主管复核签认,总工程师审核签认后方可使用。
(2)测量外业工作必须有多余观测,并构成闭合检测条件。
(3)对各工点、工序范围内的测量工作,测量组应自检、复核并签认,分工衔接的测量工作,由测量队或测量组进行互检、复核和签认。
(4)项目经理部总工程师和技术部门负责人要对测量队(组)执行测量复核签认制的情况进行检查,并测量队对测量组执行测量复核签认制的情况进行检查,所有检查均应做好检查记录。
(5)测量记录与资料必须分类整理、妥善保管,并作为竣工文件的组成部分归档保存,具体归档资料包括:
①交接桩资料、监理工程师提供的有关测量控制网点、放样数据变更文件。
②各工点,各工序测量原始记录、观测方案布置图、放样数据计算书。
事件4:施工开始不久,经业主和监理书面批准,项目部将部分工程分包给一具备资质的施工单位,并签订了分包合同。为组织好施工,分包商就分包工作编写了施工组织设计,并提交监理审批。
20.逐条判断事件3中测量管理制度中第(1)、(2)、(3)、(4)条是否正确,并改正错误之处。

题干: 某大型施工单位承接53km四车道高速公路路面及交通工程施工,路面单幅宽10.5m,自下而上路面结构层为:底基层为18cm厚4%水泥稳定碎石;基层为36cm厚6%水泥稳定碎石(分两层摊铺);面层为7cm厚AC-20,6cm厚AC-16,5cm厚SBS改性SMA沥青混合料。全线有4个互通式立交连接地方道路,其中设有4个匝道收费站,1个监控、收费及通信分中心,该分中心集中管理本路段监控系统、收费系统和通信系统,施工单位承担了包括安全设施、监控系统、收费系统、通信系统等施工。
施工单位将路段中间K25+000右侧的弃土场硬化后,作为沥青混凝土拌和站场地,并配置了一套4000型间歇式沥青混凝土拌和设备。该设备主要指标如下:每拌制一份料的重量双钢轮振动压路机及两台16T的XP胶轮压路机。
路面施工过程中,施工单位对上面层的压实十分重视,确定了质量控制关键点,并就压实工序做出如下书面要求:
(1)初压采用双钢轮振动压路机静压1~2遍,初压开始温度不低于140摄氏度;
(2)复压采用双钢轮振动压路机振压4遍,复压初始温度不低于130摄氏度;
(3)终压采用胶轮压路机静压1~2遍,终压结束温度不低于120摄氏度;
(4)相邻碾压重叠宽度应大于30cm;
(5)为保证沥青混合料碾压过程中不粘轮,应采用洒水车及时向混合料洒水。
改性SMA路面试验路段施工中,发现大量油斑。施工单位技术员分析后认为产生油斑的原因可能是:运输距离较远,SMA混合料中骨料与沥青产生离析;拌和时间太短,导致拌和不够充分;拌合料(特别是纤维掺加剂)及路表含有一定的水分等,经采取措施处理后,路面施工正常进行。
路面工程全部完工并验收后,施工单位进行了交通工程收费系统的施工,两周后,收费站出口车道的自动栏杆、通行信号灯等单机(体)设备安验及配线施工完毕。
收费系统全部施工完毕交付使用后,某收费站发生如下事件:
事件1:收费亭内收费员由于要核对某车辆信息,需与收费站监控值班员直接通话。
事件2:某日深夜,有歹徒袭击收费亭,收费员遭遇人身威胁。
21.补充3条产生油斑的可能原因。

题干: 某施工单位承接了某公路B合同段K8+000~K9+800的路基、路面、1座3×20m的简支梁桥和8道涵洞施工,合同工期为200天。该段土质以松散砂土和黏土为主,路基主要工程量见下表。
注:表中挖方为天然密实方,填方为压实方,天然密实方与压实方的换算系数为:土方1.16,石方0.92,假设换算系数不因土石混填而改变,调运方在经济运距内。
施工单位进场后,积极组织施工,并将路而分成三个段落组织流水作业,并绘制了施工平面布置示意图和网络计划图,分别如下所示。
路基施工中,石方开挖采用爆破,土方开挖采用挖掘机配自卸汽车作业。经实测,挖掘机的台班平均生产率为560立方米/台班,机械利用率为0.85。填筑施工采用土石混合倾填,并进行纵向分幅,用振动压路机碾压。
桥梁墩台基础施工完毕后,为确保工程质量,监理工程师要求施工单位挖开再次检查坑底承载力和基础混凝土质量,施工单位对此提出开挖费用索赔。
该路段投入使用一年后,在K9+200~K9+600段出现了路基的纵向裂缝。
22.列式计算路基施工中的利用方(天然密实方)和借土方(压实方)数量。

题干: 某高速公路特大桥主桥全长820m(2×50m+9×80m),为变截面预应力连续箱梁桥,分上下游两幅,每幅单箱单室,顶板宽13m底板宽6.5m,箱梁采用长线法台座预制,缆索吊装,悬臂拼装。
为加强安全管理,项目部在全桥施工过程中建立了安全生产相关制度,实行了安全生产责任制,并对危险性较大工程编制了安全施工专项方案。
为保证工程质量,项目部加强进场材料管理,对钢筋、钢绞线、水泥等重要材严格检测其质量证明书、包装、标志和规格,在工地试验室,对砂卵石等地材严格按规范要求进行试验检测,某次卵石试验中,由于出现记录错误,试验人员立即当场用涂改液涂改更正,并将试验记录按要求保存。

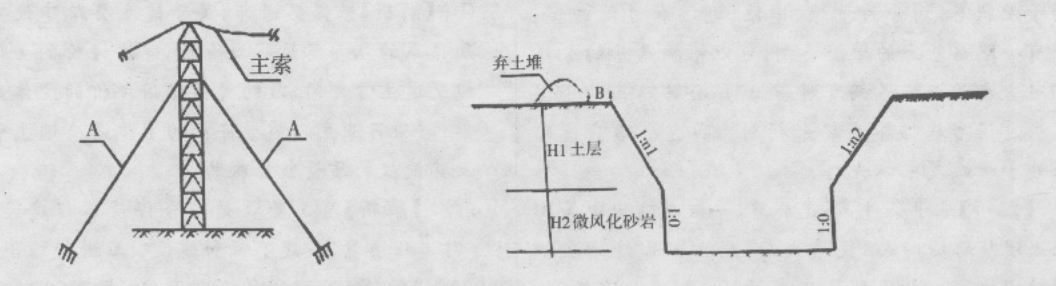

缆索吊装系统主要由塔架、主索(承重索)、起吊索、牵引索、扣索、工作索、天车(滑轮索)、索鞍、锚碇等组成。塔架高度85m,采用钢制万能杆件联接组拼,塔架示意图如下图所示。
主索锚基坑地层及断面示意图如右图所示,基坑开挖完成后混凝土浇筑前突降大雨,基坑出现大面积垮塌,并导致2人受伤,主桥墩柱、盖梁施工完成后,安放支座、现浇主梁0块混凝土,然后吊拼1块箱梁,同时进行墩顶箱梁的临时固结,再依次拼接各梁段。
23.结合背景资料描述的施工内容,根据交通运输部《公路水运工程安全生产监督管理办法》,项目部应编制哪几个主桥施工安全专项方案?

题干: 某施工单位承接了北方沿海地区某高速公路B合同段施工任务,该段有一座36m×40m的预应力混凝土简支箱梁桥,合同工期为15个月;采用长度为40~50m、直径为1.5m的桩基础,桥位处地层土质为粉质黏土;下部结构为圆柱式墩、直径为1.3m,柱顶设置盖梁,墩柱高度为4~12m,桥台为重力式U型桥台。项目部为了降低成本,制定了先进的、经济合理的施工方案。项目部的预制场和混凝土搅拌站布置示意图如下图所示。
桩基础采用旋挖钻机成孔;墩柱钢筋骨架现场整体制作、吊装就位;墩柱施工采用钢模板,整体拼装完成后一次吊装就位;再在顶部钢筋四周插入木楔,让钢筋骨架居中,使钢筋保护层厚度得到有效控制。
项目部根据施工组织设计提出了水泥、钢材、碎石和砂等几项大宗材料的采购计划,并邀请了几家材料供应商参加竞标。项目部组织了评标小组,为节约成本,评标的唯一标准就是价格,项目部最终选择了一家报价最低的材料供应商。
24.指出背景材料中合格材料供方选择上的缺陷。并说明合格材料供方评价的依据。

25.某三跨预应力混凝土连续刚构桥,跨度为90m+155m+90m,箱梁宽14m,底板宽7m,箱梁高度由根部的8.5m渐变到跨中的3.5m,施工中采用拼装挂篮,用悬臂浇筑法对称施工。然而在几个节段施工完成后发现箱梁逐节变化的底板有的地方接缝不和顺,底模架变形,侧模接缝不平整,梁底高低不平,梁体纵轴向线形不顺。为防止上述现象的发生,有哪些预防措施?

题干: 某施工单位承接了一段长30km的沥青混凝土路面施工改建任务,路面结构为:6cm厚AC-20下面层摊铺、5cm厚AC-16中面层摊铺、4cm厚SBS改性沥青SMA上面层摊铺。其中基层采用厂拌水泥稳定碎石,基层厚40cm,分两层施工。底基层为18cm厚的14%石灰稳定土。
施工过程中发生如下事件:
事件一:项目部材料采购部门拟按工程量清单→材料供应计划→材料需用量计划→材料用款计划→材料采购计划的顺序进行材料计划管理。该项目在施工过程中,项目部有关部门通过资料分析,发现混凝土工程的实际成本比计划成本增加较多。主要原因是砂、碎石材料成本的增加。但有关资料表明,砂、碎石的购入原价与施工预算时的价格一致。
事件二:水泥稳定碎石施工工艺如下图所示。
事件三:其中水泥稳定碎石部分路段采用两幅施工,纵缝采用斜缝连接;同日施工的两个工作段接缝处,要求前一段拌合整修后,留5~8m不进行碾压,作为后一段摊铺部分的高程基准面,后段摊铺完成后立即碾压以消除缝迹。二灰基层施工完毕后,且在面层施工前,检测了如下项目:弯沉、压实度、平整度、纵断高程、宽度、横坡、回弹模量,以评定该分项工程质量。
事件四:为保证施工人员和车辆安全,分幅施工条件下,项目部采取了一系列安全管理措施,设置了安全标志。
26.事件一中,材料计划管理程序是否合理?如不合理请改正。

题干: 某施工单位与建设单位签订了路基工程施工承包合同,包括桥涵两座和路基填筑工程,合同工期390天,合同总价5000万元。
施工前施工单位向工程师提交了施工组织设计和施工进度计划。该工程在施工过程中发生了如下情况:
(1)因地质勘探报告不详,出现图纸中未标明的地下障碍物,处理该障碍物导致A工作持续时间延长10天,增加人工费2万元、材料费4万元、机械费3万元。
(2)基坑开挖时因边坡支撑失稳坍塌,造成B工作持续时间延长15天,增加人工费1万元、材料费1万元、机械费2万元。
(3)因不可抗力而引起施工单位的供电设施发生火灾,使工作C持续时间延长10天,增加人工费1.5万元、其他损失费用5万元。
(4)桥梁结构施丁阶段因建设单位提出工程变更,导致施工单位增加人工费4万元、材料费6万元、机械费5万元,工作E持续时间延长30天。
针对上述情况,施工单位按程序提出了工期索赔和费用索赔,编写了索赔报告。
施工过程中还发生了如下事件:
事件1:项目部在路基填筑前,委托有资质的试验室进行了标准击实试验,报项目技术负责人批准后实施。
事件2:路基分层填筑时,施工单位在检验了有关指标后并经专业监理工程师验收后进行上一层的填筑,后总监对压实度指标有怀疑,要求施工单位重新取样检验,经重新检验后不合格。施工单位向监理工程师提出,分层填筑经过了专业监理工程师的验收,现在检验不合格是监理工程师失职造成的,要求监理单位给予工期和费用索赔。
27.对于施工过程中发生的情况,施工单位是否可以获得工期和费用补偿?分别说明理由。

题干: 某施工单位中标承包AB路段双向4车道高速公路交通工程的施工。该路段全长105km,设计速度100km/h,有8个互通式立交,采用封闭式收费,使用非接触式IC卡,全线设8个匝道收费站,收费站监控室有人值守进行收费管理,设一个监控、收费及通信分中心,并且在监控中心值班大厅进行收费和监控的集中监视和控制。收费站(包括车道计算机等)、收费分中心、监控分中心计算机系统都是独立的局域网,并相互连接组成广域网。
该工程在实施中发生如下事件:
事件1:在施工准备阶段,项目部积极组织人员编写了施工组织设计。针对交通工程的特点,在施工组织设计中重点考虑了土建、管道、房建施工进度安排,以及施工顺序及工艺的内容。
事件2:为了争取施工时间,当监控分中心的大屏幕投影机到货后,施工人员马上在现场开箱,并对其规格、数量进行了检查,随即进行了安装。
事件3:在施工中,业主要求承包商完成一个合同中没有的基础施工项目,业主、监理、施工单位三方拟就此协商计价。
事件4:在监控、收费、通信系统的安装和单体测试完成后,随即准备进行系统调试和交工。
28.事件3中的基础施工项目是否可以采用计日工计价?说明理由。并列出在施工合同中的三个计日工表名称。

题干: 某施工单位承接了某一级公路水泥混凝土路面“白改黑”工程施工,该工程路基宽2×12m,路面宽度2×10m,长45.5km,工期4个月。施工内容包括:旧路面病害的治理、玻纤格栅铺设、6cm厚AC—20下面层摊铺、5cm厚AC—16中面层摊铺,4cm厚SBS改性沥青SMA上面层摊铺。设计中规定上面层SMA混合料必须采用耐磨值高的玄武岩碎石。
施工单位采用厂拌法施工。为保证工期,施工单位配置了2台3000型间歇式沥青混凝土拌和站(假设SMA沥青混合料的压实密度为2.36t/立方米,每台3000型拌和站每拌制一满盘料的重量为3000kg),4台10m可变宽摊铺机,8台双钢轮压路机及4台胶轮压路机。
玻纤格栅采用人工铺设:先洒一层热沥青作粘层油(0.4~0.6kg/立方米),然后用固定器将一端固定好,用人工将玻纤格栅拉平、拉紧后,用固定器固定另一端。
施工单位采用马歇尔试验配合比设计法通过三阶段确定了混合料的材料品种、配合比、矿料级配及最佳沥青用量,用以指导施工。
该工程施工期间,原材料价格波动很大,施工合同中约定只对沥青、柴油及玄武岩采用调值公式法进行价差调整。
基期为当年5月,工程款按月计量,每月调整价差。该工程投标函投标总报价中,沥青占35%,柴油占15%,玄武岩占20%,各月价格见下表。
施工单位7月份完成工程产值3156万元,8月份完成工程产值4338万元。
29.该工程SMA沥青混合料最少需要拌制多少盘?(列式计算)

题干: 某高速公路项目,全长45.5km,设计车速为120km/h。路面面层采用C30钢纤维水泥混凝土。该项目施工单位对面层的施工过程如下:
第一步,该施工单位按要求进行水泥混凝土配合比设计,采用实验室确定的“实验室配合比”直接配料;
第二步,施工单位按要求架设模板;
第三步,配备一座间歇式搅拌楼,由于该搅拌楼刚从附近工地搬迁过来,且未超过标定有效期,该施工单位在确认试拌合格后,认为没有必要重新进行标定;
第四步,对搅拌混凝土进行现场取样,做水泥混凝土抗压强度试验;
第五步,采用必要的运输工具将新拌混凝土在规定的时间内合格地运到摊铺现场;
第六步,采用小型机具铺筑法进行摊铺和振捣施工;
第七步,整平饰面:振动、提浆、整平后用圆盘式抹面机往返2~3遍进行压实整平饰面;
第八步,按要求进行各类接缝的设置与施工;
第九步,按要求进行混凝土的养生;
第十步,养生期满后,采用软拉毛机械进行抗滑沟槽施工;
第十一步,清除混凝土板缝中夹杂的砂石、泥浆、尘土及其他污染物后进行灌缝施工及灌缝养生。
30.除水泥混凝土抗压强度试验以外,还应该进行什么试验?

题干: 某承包商中标一高速公路工程项目,包括一长1200m的隧道和隧道内和隧道两侧收费系统。
施工中发生如下事件:
事件1:该隧道施工实行安全责任目标管理,项目部决定由专职安全员对隧道的安全生产全面负责。爆破施工前,项目部招聘了6名持有钻孔合格证的员工,考核合格后从事爆破作业。同时严格实行安全技术交底制度和上下班交班制度,严防安全事故发生。
事件2:隧道施工中的部分爆破作业安全技术要点如下:
(1)爆破加工房应设在洞口30m以外的安全地点;
(2)爆破后必须经过5分钟通风排烟后,检查人员方可进入工作面,检查有无哑炮及可疑现象,有无残余炸药或雷管,顶端两帮有无松动石块,支护有无损坏与变形等。
(3)装炮时应使用木质炮棍装药,严禁火种,无关人员与机具等均应撤至安全地点;为防止点炮时发生照明中断,爆破工应随身携带手电筒,严禁用明火照明。
事件3:该高速公路收费管理体制为三级。收费系统新扩展了一个系统,其功能包括:
(1)防止不同车辆之间换卡;
(2)防止通行卡流失;
(3)自动放行,提高通行能力,减少通行券投资等。其构成包括:辅助光源、图像采集卡、车牌识别处理器和软件等组成。
31.根据该收费子系统功能,指出该子系统的名称。其构成还包括哪些?

题干: 某南方高速公路A特大桥桥跨布置及结构型式为(3×30+60+3×110+60+3×10)连续箱梁刚构桥。该桥地处山区,主桥采用桩基础,钢筋混凝土桥墩,墩高30~40m,主跨采用悬臂浇筑施工。施工单位进场后,经实地考查和核对设计文件,编制了本桥的施工组织设计。在安全技术方面强调按高处作业要求挂设安全网,并设置安全通道扶梯、防护栏杆和安全警示标示牌等。作业平台要求均载,不得超载偏载,挂篮设计采用三角斜拉带式。经项目经理部工程科负责人同意签认后报监理工程师审批,监理工程师认为施工组织设计的报审程序不符合要求,内容存在不足,退回施工单位要求修改,并提出修改意见。
该桥所用的砂、碎石等地材由施工单位通过媒体以公告的方式邀请材料供应商参加竞标,并且按招标和定标两步骤确定供应商。为确保材料质量,工地试验室对供应商送至项目部的砂、碎石进行了取样试验,质量满足要求后确定了地材供应商。
为了进行挠度观测,在箱梁的顶底板布置了测点,测量了立模时的标高。悬臂浇筑施工期间昼夜温差大,梁段混凝土强度满足要求后,作业班组进行预应力张拉。施工监测人员发现梁底高程误差超出了允许范围,经分析排除了以下原因:混凝土的重力密度的变化与截面尺寸的变化;混凝土弹性模量随时间的变化;结构体系转换以及桥墩变位对挠度产生的影响;施工临时荷载对挠度的影响。
32.改正本桥施工组织设计报审程序的不当之处。除背景中提到的安全防护措施外,桥墩顶作业还要采取哪些安全防护措施?说明理由。

题干: 某施工单位承接了一段长30km的沥青混凝土路面施工改建任务,路面结构为:6cm厚AC—20下面层摊铺、5cm厚AC—16中面层摊铺、4cm厚SBS改性沥青SMA上面层摊铺。其中基层采用厂拌水泥稳定碎石,基层厚40cm,分两层施工。底基层为18cm厚的14%石灰稳定土。
施工过程中发生如下事件:
事件1:项目部材料采购部门拟按工程量清单→材料供应计划→材料用量计划→材料用款计划→材料采购计划的顺序进行材料计划管理。该项目在施工过程中,项目部有关部门通过资料分析,发现混凝土工程的实际成本比计划成本增加较多,主要原因是砂、碎石材料成本的增加。但有关资料表明,砂、碎石的购人原价与施工预算时的价格一致。
事件2:水泥稳定碎石施工工艺如下图所示。
事件3:其中水泥稳定碎石部分路段采用两幅施工,纵缝采用斜缝连接;同日施工的两个工作段接缝处,要求前一段拌合整修后,留5~8m不进行碾压,作为后一段摊铺部分的高程基准面,后段摊铺完成后立即碾压以消除缝迹。二灰基层施工完毕后,且在面层施工前,检测了如下项目:弯沉、压实度、平整度、纵断高程、宽度、横坡、回弹模量,以评定该分项工程质量。
事件4:为保证施工人员和车辆安全,分幅施工条件下,项目部采取了一系列安全管理措施,设置了安全标志。
33.补充方框A、B内的工序。准备下承层时,应对下承层如何处理才能保证水泥稳定碎石摊铺质量?

题干: 某高速公路设有通信系统,为高速公路各部门提供可靠的通信手段,全线需敷设1条单模光缆。光缆施工工艺如下:
(1)光缆采用管道敷设方式;
(2)通信管道采用∮110的PVC塑料管道;
(3)敷设管道光缆时以石蜡油或有机油脂作为润滑剂;
(4)光纤接续采用熔接法;
(5)光缆接头安装在人孔内。
34.光纤接续完成后应进行什么工作?增强保护有几种方法?

35.某桥梁3号墩为桩承式结构,承台体积约为200立方米,承台基坑开挖深度为4m,原地面往下地层依次为:0~50cm腐殖土,50~280cm黏土,其下为淤泥质土,地下水位处于原地面以下100cm。根据该桥墩的水文地质,施工单位在基坑开挖过程中采取了挡板支撑的加固措施,防止边坡不稳造成塌方;在挖除承台底层松软土、换填10~30cm厚砂砾土垫层、使其符合基底的设计标高并整平后,即立模灌筑承台混凝土。为控制混凝土的水化热,采取了以下措施:(1)选用水化热低的水泥;(2)选用中、粗砂,石子选用0.5~3.2cm的碎石和卵石;(3)选用复合型外加剂和粉煤灰以减少绝对用水量和水泥用量,延缓凝结时间。指出施工方为保证承台立模及混凝土浇筑所采取的措施的不完善之处。

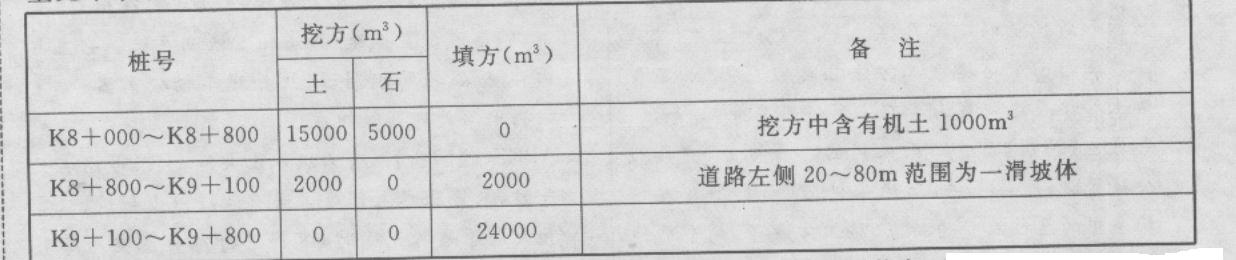

题干: 某高速公路L合同段(K55+600~K56+600),主要为路基土石方工程,本地区岩层构成为泥岩、砂岩互层,抗压强度20MPa左右,地表土覆盖层较薄。在招标文件中,67%挖方为石方,填方路段填料由挖方路段调运,施工过程部分事件摘要如下:
事件1:施工单位在路段开工后发现,部分路段地基下面发现溶洞。施工单位与监理单位联合向建设单位以书面形式提出工程设计变更的建议。建设单位组织勘察设计、施工、监理等单位及有关专家对溶洞处理进行了经济、技术论证,建议处理方案是对小型的溶洞直接用浆砌片石等回填密实,对大型溶洞采用桥梁跨越,由设计单位及时完成勘察设计,形成设计变更文件,变更后的造价超过施工图设计批准预算60万元,经建设单位审查确认后,开始实施变更方案。
事件2:在填筑路堤时,施工单位采用土石混合分层铺筑,并用平地机整平每一层,最大层厚40cm,填至接近路床底面标高时,改用土方填筑。局部路段因地形复杂而采用竖向填筑法施工。
事件3:该路堤施工中,严格质量检验,实测了压实度、弯沉值、纵断高程、中线偏位、宽度、横坡、边坡。
36.指出事件3中路堤质量检验实测项目哪个不正确?还需补充哪个实测项目?

题干: 某市外环路全长51.4km,其中,北外环路总长10.56km,规划路面宽度为50m,路基平均填土高度13m。该路段因沿黄河大堤,地下水位高(现有黄河河床标高比路面设计高程高出2~3m),而且处于雨期积水地区,土质大部分为黄河粉砂土,少量粉质粘土,全线均为软弱路基地段(地基承载力平均10~80kPa)。因此,设计单位与施工单位共同研究,依据当地材料状况、施工条件与工期要求,采用以下软土地基的处理方法:
(1) 土工织物铺垫。K1 + 780~K1 + 980,长200m路段地下水位高,土质差,苇根很多而深,采用带眼双面胶无纺布(150~200g/平方米,抗拉强度为2050kN/m)铺垫。
(2) K6+200~K6+350,长150m,位于黄河沉砂池上,粉砂土质、含水量大,地下水位高,采用孔深1~1.2m,间距60cm,梅花形摆排的灰砂桩挤密。灰砂桩施工时工艺程序如下:平地→φ12铁杆掏孔→加料(生石灰块+水泥+大粒黄砂)→捣实。
37.土工织物一般应该铺垫在什么位置?有什么具体作用?

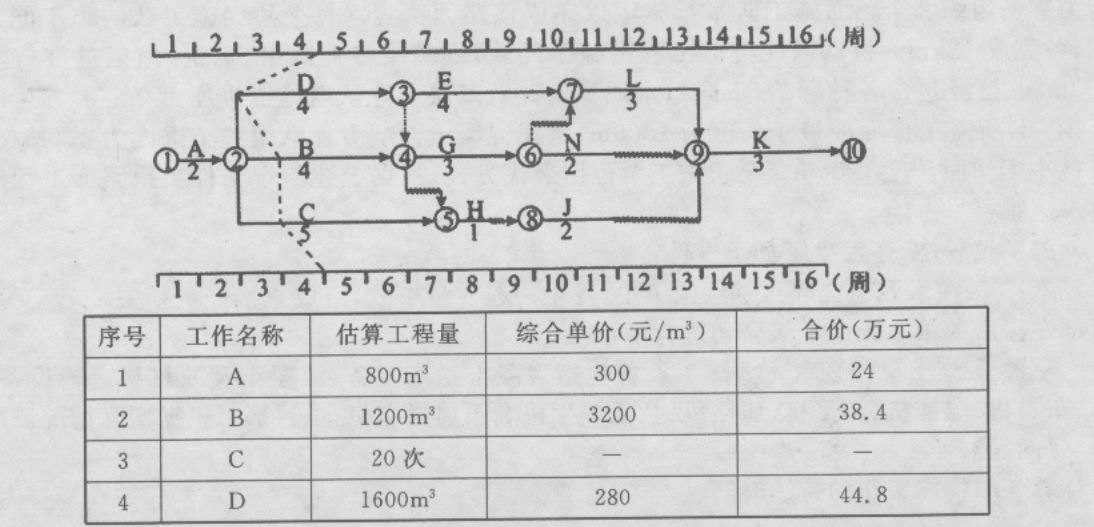

题干: 某公路工程的施工合同工期为16周,项目监理机构批准的施工进度计划如下图所示(时间单位:周),各工作均按匀速施工。施工单位的报价单(部分)见下表。
工程施工到第4周进行进度检查时,已发生如下事件:
事件1:A工作已经完成,但由于设计图局部修改,实际完成的工程量为840立方米,工作持续时间未变。
事件2:B工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人员窝工,损失1万元,实际只完成估算工程量的25%。
事件3:C工作为检验检测配合工作,只完成了估算工程量的20%,施工单位实际发生检验配合工作费用5000元。
事件4:施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置4个台班,台班单价300元/台班、折旧费100元/台班。施工单位进行文物现场保护的费用为1200元。
事件5:项目部将部分工程进行劳务分包,在检查了该劳务公司具备相应的劳务分包资质后,项目部与该劳务公司依法签订了劳务分包合同,在报发包人、监理工程师备案时,监理工程师提出质疑。
38.若施工单位在第4周末就B、C、D出现的进度偏差提出工程延期的要求,应批准工程延期多长时间?为什么?
