2025年03月31日二级建造师水利工程建造师案例题23

题数: 答题时间:120分钟
专业:水利工程

一、建造师案例题

题干: 某项工程项目分解后,根据工作间的逻辑关系绘制的双代号网络计划如下图所示。工程实施到第12天末进行检查时各工作进展如下:ABC三项工作已经完成,D与G工作分别已完成5天的工作量,E工作完成了4天的工作量。
1. 按计划的最早进度,D、E、G三项工作是否已推迟?推迟的时间是否影响计划工期?

题干: 清河泵站设计装机流量150 立方米/s,出口防洪闸所处堤防为1级。招标人对出口防洪闸工程施工标进行公开招标。有关招标工作计划如下:5月31日提交招标备案报告,6月1日发布招标公告,6月11日~15日出售招标文件,6月16日组织现场踏勘,6月17日组织投标预备会,7月5日开标,7月6日~10日评标定标。招标工作完成后,A单位中标,与发包人签订了施工承包合同。工程实施中发生如下事件:
事件1:I-I段挡土墙(示意图如下图所示)开挖设计边坡1:1,由于不可避免的超挖,实际开挖边坡为1:1.15。A单位申报的结算工程为,监理单位不同意。
事件2:原定料场土料含水量不能满足要求,监理单位指示A单位改变了挡土墙墙后填土料场,运距由1 km增加到1.5 km,填筑单价直接费相应增加2元/立方米,A单位提出费用变更申请。
注:1图中除高程以m计外,其余均以mm计;2.图中水流方向为垂直于纸面,且开挖断面不变;3.I-I段挡土墙长50m。
2.I-I段挡土墙土方开挖工程计量中,不可避免的施工超挖产生的工程量能否申报结算?为什么?计算I-I段挡土墙土方开挖工程结算工程量。

3.   某大型防洪工程由政府投资兴建。项目法人委托某招标代理公司代理施工招标。招标代理公司依据有关规定确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。评标方法采用经评审的最低投标价法。投标有效期为60天。    项目法人对招标代理公司提出以下要求:为避免潜在的投标人过多,项目招标公告只在本市日报上发布,且采用邀请方式招标。    项目施工招标信息发布后,共有9家投标人报名参加投标。项目法人认为报名单位多,为减少评标工作量,要求招标代理公司仅对报名单位的资质条件、业绩进行资格审查。开标后发生的事件如下: 事件1:A投标人的投标报价为8000万元,为最低报价,经评审推荐为中标候选人。 事件2:B投标人的投标报价为8300万元,在开标后又提交了一份补充说明,提出可以降价5%。 事件3:c投标人投标保函有效期为70天。 事件4:D投标人投标文件的投标函盖有企业及其法定代表人的印章,但没有加盖项目负责人的印章。 事件5:E投标人与其他投标人组成联合体投标,附有各方资质证书,但没有联合体共同投标协议书。 事件6:F投标人的投标报价为8600万元,开标后谈判中提出估价为800万元的技术转让。 事件7:G投标人的投标报价最高,故G投标人在开标后第二天撤回了其投标文件。 G投标人的投标文件是否有效?对其撤回投标文件的行为,项目法人可如何处理?

题干: 某大型水电站工地,施工单位A在重力坝浇筑过程中,管理人员只在作业现场的危险区悬挂了警示牌,夜间施工时,发生了高空坠落死亡3人的事故。工程建设期间,还时常发生当地群众到建设管理单位及施工工地大量聚集事件。当工程某隐蔽部位的一道工序施工结束,在未通知监理人员到场检验的情况下,为赶施工进度,项目经理就紧接着指挥完成下道工序的浇筑。
4.施工单位遇到大量群众到施工现场阻扰施工事件时,应如何处理?

5.      (一)      某水利设施工程项目,该工程设计已完成,施工图纸齐备,施工现场已完成“三通一平”工作,已具备开工条件。工程施工招标委托招标代理机构采用公开招标方式代理招标。     招标代理机构编制了标底(800万元)和招标文件。招标文件中要求工程总工期为365天。按国家工期定额规定,该工程的工期应为460天。     通过资格预审并参加投标的共有A、B、C、D、E五家施工单位。开标会议由招标代理机构主持,开标结果是这五家投标单位的报价均高出标底近300万元,这一异常引起了业主的注意,为了避免招标失败,业主提出由招标代理机构重新复核和制定新的标底。招标代理机构复核标底后,确认是由于工作失误,漏算部分工程项目,使标底偏低。在修正错误后,招标代理机构确定了新的标底。A、B、C三家投标单位认为新的标底不合理,向招标人要求撤回投标文件。     由于上述问题纠纷导致定标工作在原定的投标有效期内一直没有完成。     为早日开工,该业主更改了原定工期和工程结算方式等条件,指定了其中一家施工单位中标。     [问题](一)

6.根据河流规划拟在A江建设一水利水电枢纽工程,该枢纽工程位于西南地区。工程以发电为主,同时兼有防洪、灌溉等任务。挡水建筑物为土石坝,水电站采用引水式开发方式。引水隧洞布置在右岸,在左岸设有开敞式溢洪道。该流域大部分为山地,山脉、盆地相互交错于其间,地形变化大。坝址地区河床覆盖层厚度平均20 m,河床冲击层为卵砾石类土,但河床宽度不大。坝址两岸山坡陡峻,为坚硬的玄武岩。在坝址的上下游2 km内有可供筑坝的土料190万立方米作为防渗体用,另有1 250万立方米的砂砾料可用作坝壳料。由于本地区黏性土料天然含水量较高,同时考虑其他因素,土石坝设计方案选为斜墙坝。 作为项目经理,如何安排斜墙和反滤料及坝壳的施工?

题干:


某项目部承揽一土石坝工程施工任务。为加快施工进度,该项目部按坝面作业的铺料、整平和压实三个主要工序组建专业施工队施工,并将该坝面分为三个施工段,按施工段1、施工段2、施工段3顺序组织流水作业。
7.已知各专业施工队在各施工段上的工作持续时间如下表:  工作队  施工段1  施工段2  施工段3  铺料  3天  2天  4天  整平  1天  1天  2天  压实  2天  1天  2天    该坝面作业,铺料、整平、压实三项工序的前后关系是什么?

8.      (一)      某水闸工程,项目法人通过招标投标,将该工程承包给一家施工单位,双方签订了施工总承包合同。该施工总承包单位将闸门的制作安装工程分包给另一施工企业,并签订了分包合同。     水闸主体结构施工过程中,施工单位在进行水闸混凝土工程施工时,先浇筑浅部位的混凝土,后浇筑深部外的混凝土。     在施工过程中,由于施工人员的工作失误,造成水闸混凝土工程塌落事故,工程不能正常使用,事故处理所需2个月时间。     [问题](一)

9.    某水库溢洪道加固工程,控制段现状底板顶高程30.0m,闸墩顶面高程42.0m,墩顶以上为现浇混凝土排架、启闭机房及公路桥。加固方案为:底板顶面增浇20cm混凝土,闸墩外包15cm混凝土,拆除重建排架、启闭机房及公路桥。其中现浇钢筋混凝土排架采用爆破拆除方案。夜间施工时,却发生了高空坠落死亡4人的事故。本事故发生后,事故及时上报,并组成了事故调查组。 指出本工程施工事故等级。事故调查组应如何组成?

题干: 某河道疏浚工程批复投资1500万元,项目法人按照《水利水电工程标准施工招标文件》编制了施工招标文件,招标文件规定不允许联合体投标。某投标人递交的投标文件部分内容如下:
(1)投标文件由投标函及附录、授权委托书(含法定代表人证明文件)、项目管理机构、施工组织设计、资格审查资料、拟分包情况表和其他两项文件组成。
(2)施工组织设计采用80立方米/h挖泥船施工,排泥区排泥,设退水口门,尾水由排水渠排出。
(3)拟将排水渠清理项目分包,拟分包情况表后附了分包人的资质、业绩及项目负责人、技术负责人、财务负责人、质量管理人员、安全管理人员属于分包单位人员的证明材料。
该投标人中标,并签订合同。施工期第1月完成的项目和工程量(或费用)如下:
(1)完成的项目有:①5 km河道疏浚;②施工期自然回淤清除;③河道疏浚超挖;④排泥管安装拆除;⑤开工展布;⑥施工辅助工程,包括浚前扫床和障碍物清除及其他辅助工程。
(2)完成的工程量(或费用)情况如下:

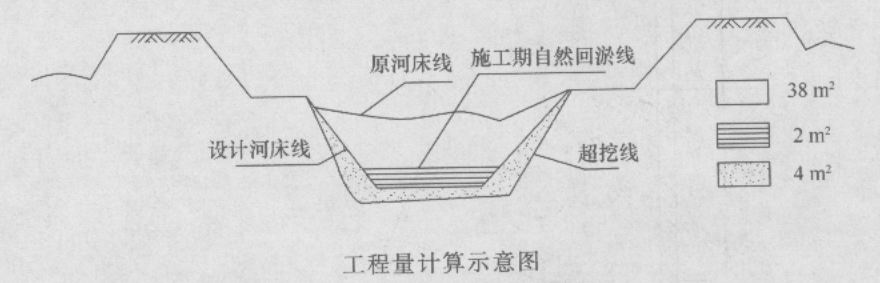

河道疏浚工程量按如下示意图所示计算(假设横断面相同);排泥管安装拆除费用5万元;开工展布费用2万元;施工辅助工程费用60万元。
10.若80 立方米/h挖泥船单价为12元/立方米,每月工程质量保证金按工程款的5%扣留,计算施工期第1月应支付的工程款和扣留的工程质量保证金。

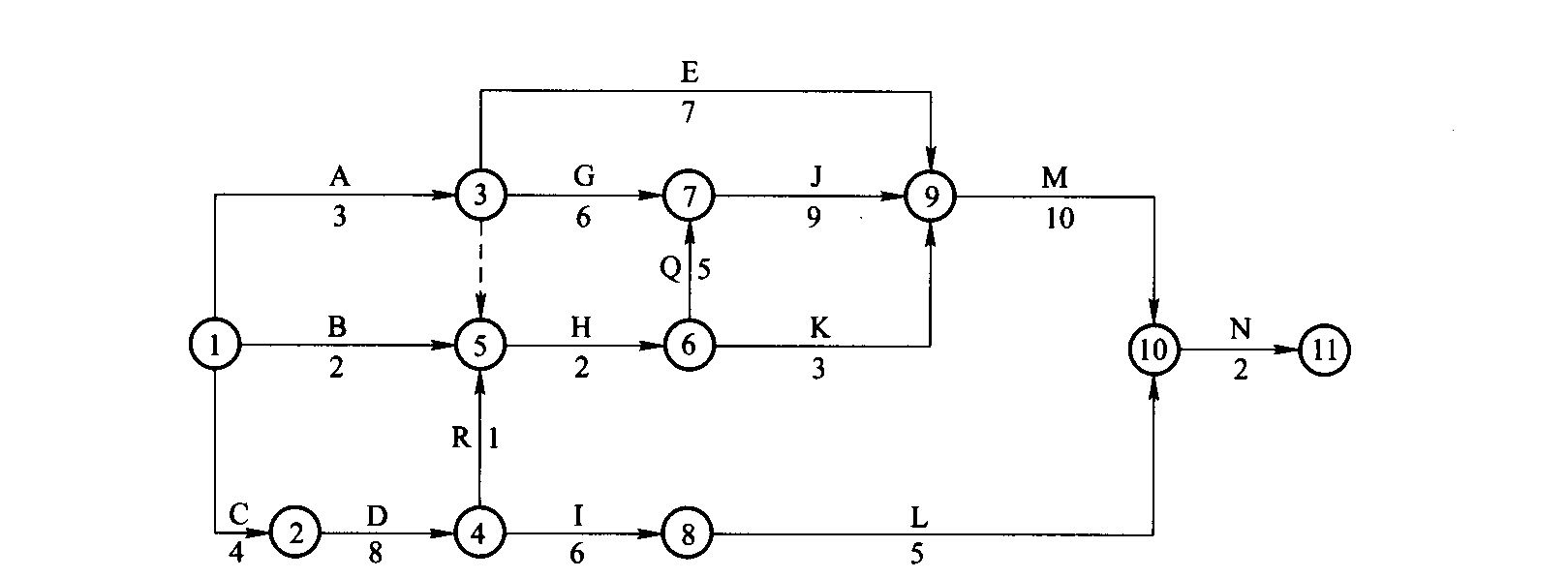

11.      (一)      某施工单位承揽了一水利枢纽工程中的部分施工任务。该施工项目双代号网络计划如图5-1所示(单位:天):          [问题](一)

12.      (三)      某水利枢纽加固改造工程包括以下工程项目:     (1) 浅孔节制闸加固。主要内容包括:底板及闸墩加固、公路桥及以上部分拆除重建等。浅孔闸设计洪水位29.5m;     (2) 新建深孔节制闸。主要内容包括:闸室、公路桥、新挖上、下游河道等。深孔闸位于浅孔闸右侧(地面高程35.0m左右);     (3) 新建一座船闸。主要内容包括:闸室、公路桥、新挖上、下游航道等;     (4) 上、下游围堰填筑;     (5) 上、下游围堰拆除。     按工程施工需要,枢纽加固改造工程布置有混凝土拌和系统、钢筋加工厂、木工加工厂、预制构件厂、机修车间、地磅房、油料库、生活区、停车场等。枢纽布置示意图如图8-1所示。示意图中①、②、③、④、⑤为临时设施(包括混凝土拌和系统、地磅房、油料库、生活区、预制构件厂)代号。有关施工基本要求如下。     (1) 施工导流采用深孔闸与浅孔闸互为导流。深孔闸在浅孔闸施工期内能满足非汛期十年一遇的导流标准。枢纽所处河道的汛期为每年的6、7、8三个月。     (2) 在施工期间,连接河道两岸村镇的县级公路不能中断交通。施工前通过枢纽工程的县级公路的线路为A→B→H→F→G。     (3) 工程2004年3月开工,2005年12月底完工,合同工期22个月。     (4) 2005年汛期枢纽工程基本具备设计排洪条件。          [问题](三)

题干: 某施工单位承包了东风水库工程施工,制订的施工方案中部分内容如下:
(1)水库大坝施工采用全段围堰法导流。相关工作内容有:①截流;②围堰填筑;③围堰拆除;④导流隧洞开挖:⑤下闸蓄水;⑥基坑排水;⑦坝体填筑。
(2)岸坡石方开挖采用钻孔爆破法施工,爆破开挖布置如图所示;隧洞爆破采用电力起爆。方案要求测量电雷管电阻应采用小流量的通用欧姆表;用于同一爆破网路的康铜桥丝电雷管的电阻极差不超过0.5 Ω;起爆电源开关钥匙由每天负责爆破作业的班组长轮流保管。
施工过程中发生如下事件:
事件1:某天装药作业时因现场阴暗,爆破作业班长亲自拉线接电安装照明设施,照明灯置于距爆破作业面10 m处。作业中发生安全事故,造成1人死亡、2人重伤。事故发生后,项目法人及时向水行政主管部门、地方人民政府进行了报告。
事件2:随着汛期临近,围堰上游水位上涨,基坑靠近堰脚处发生险情,地面出现涌水,夹带有许多泥砂,并有逐渐加剧的趋势。
13.判断事件2的基坑险情类型,指出其抢护原则。

题干: 根据河流规划拟在A江建设一水利水电枢纽工程,该枢纽工程位于西南地区。工程以发电为主,同时兼有防洪、灌溉等任务。挡水建筑物为土石坝,水电站采用引水式开发方式。引水隧洞布置在右岸,在左岸设有开敞式溢洪道。该流域大部分为山地,山脉、盆地相互交错于其间,地形变化大。坝址地区河床覆盖层厚度平均20 m,河床冲击层为卵砾石类土,但河床宽度不大。坝址两岸山坡陡峻,为坚硬的玄武岩。在坝址的上下游2 km内有可供筑坝的土料190万立方米作为防渗体用,另有1 250万立方米的砂砾料可用作坝壳料。由于本地区黏性土料天然含水量较高,同时考虑其他因素,土石坝设计方案选为斜墙坝。
14.在初步设计文件里,采用了分段围堰法导流,明渠导流方案。你认为此方案是否合理?若合理,请分析说明理由;若不合理,你认为应如何选择导流方案?

题干: 某中型水库除险加固工程主要建设内容有:砌石护坡拆除、砌石护坡重建、土方填筑(坝体加高培厚)、深层搅拌桩渗墙、坝顶沥青道路、混凝土防浪墙和管理房等。计划工期9个月(每月按30 d计)。合同约定:①合同中关键工作的结算工程量超过原招标工程量15%的部分所造成的延期由发包人承担责任;②工期提前的奖励标准为10 000元/d,逾期完工违约金为10 000元/d。
施工中发生如下事件:
事件1:为满足工期要求,采取分段流水作业,其逻辑关系见下表。

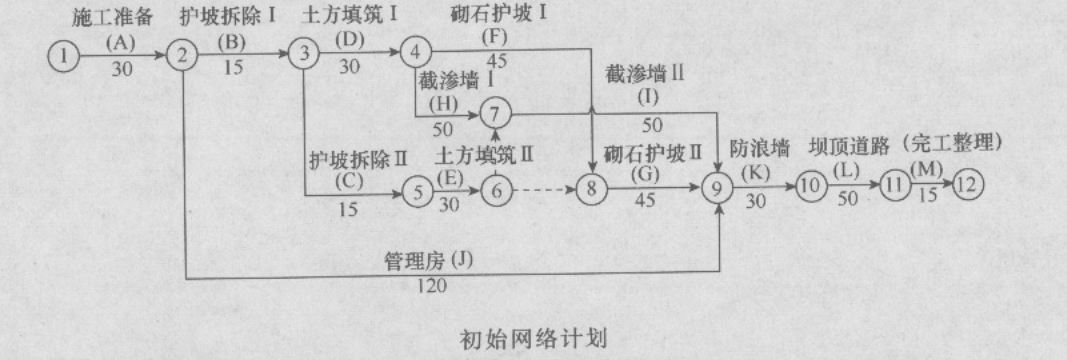

项目部技术人员编制的初始网络计划如下图所示:
项目部在审核初始网络计划时,发现逻辑关系有错并将其改正。
事件2:项目部在开工后第85天末组织进度检查,F、H、E、J工作累计完成工程量分别为400 立方米、600 立方米、20 000 立方米、125 立方米(假定工作均衡施工)。
事件3:由于设计变更,K工作的实际完成时间为33 d,K工作的结算工程量为292 立方米。
除发生上述事件外,施工中其他工作均按计划进行。
15.指出事件1中初始网络计划逻辑关系的错误之处。

题干: 某水闸工程由于长期受水流冲刷和冻融的影响,闸墩混凝土碳化深度最大达5.5 cm,交通桥损毁严重。工程加固处理内容包括:闸墩采用渗透型结晶材料进行表层加固;拆除原交通桥桥面板,全部更换为浇“T”型梁板等。
在工程加固工程中,监理单位在质量检查中发现“T”型梁板所使用的φ32钢筋焊接件不合格,无法保证工程安全,施工单位对已经浇筑完成的“T”型梁板全部报废处理并重新浇筑,造成质量事故,直接经济损失15万元。
质量评定项目划分时,将该水闸加固工程作为一个单位工程,交通桥作为一个分部工程,每孔“T”型梁板作为一个单元工程,每个混凝土闸墩碳化处理作为一个单元工程。在《单元工程评定标准》中未涉及混凝土闸墩碳化处理单元工程质量评定标准。
工程完工后,项目法人主持进行单位工程验收,验收主收工作包括对验收中发现的问题提出处理意见等内容。
16.本工程进行单位验收,验收工作除背景材料中给出的内容除外,还应该进行哪些主要工作?

17.某泵站工程,业主与总承包商、监理单位分别签订了施工合同、监理合同。总承包商经业主同意将土方开挖、设备安装与防渗工程分别分包给专业性公司,并签订了分包合同。施工合同中说明:建设工期278天,2004年9月1日开工,工程造价4357万元。 合同约定结算方法;合同价款调整范围为业主认定的工程量增减、设计变更和洽商;安装配件、防渗工程的材料费调整依据为本地区工程造价管理部门公布的价格调整文件。 实施过程中,发生如下事件: 事件1:总承包商于8月25日进场,进行开工前的准备工作。原定9月1日开工,因业主办理伐树手续而延误至6日才开工,总承包商要求工期顺延5天。 事件2:土方公司在基础开挖中遇有地下文物,采取了必要的保护措施。为此,总承包商请土方公司向业主要求索赔。 事件3:在基础回填过程中,总承包商已按规定取土样,试验合格。监理工程师对填土质量表示异议,责成总承包商再次取样复验,结果合格。总承包商要求监理单位支付试验费。 事件4:总承包商对混凝土搅拌设备的加水计量器进行改进研究,在本公司试验室内进行试验,改进成功用于本工程,总承包商要求此项试验费由业主支付。 事件5:结构施工期间,总承包商经总监理工程师同意更换了原项目经理,组织管理一度失调,导致封顶时间延误8天。总承包商以总监理工程师同意为由,要求给予适当工期补偿。 事件6:监理工程师检查防渗工程,发现止水带安装不符合要求,记录并要求防渗公司整改。防渗公司整改后向监理工程师进行了口头汇报,监理工程师即签证认可。事后发现仍有部分有误,需进行返工。 事件7:在做基础处理时,经中间检查发现施工不符合设计要求,防渗公司也自认为难以达到合同规定的质量要求,就向监理工程师提出终止合同的书面申请。 事件8:在进行结算时,总承包商根据已标价的工程量清单,要求安装配件费用按发票价计取,业主认为应按合同条件中约定计取,为此发生争议。 在事件1中,总承包商的要求是否成立?根据是什么?

题干: 某大型水电站工地,施工单位A在重力坝浇筑过程中,管理人员只在作业现场的危险区悬挂了警示牌,夜间施工时,发生了高空坠落死亡3人的事故。工程建设期间,还时常发生当地群众到建设管理单位及施工工地大量聚集事件。当工程某隐蔽部位的一道工序施工结束,在未通知监理人员到场检验的情况下,为赶施工进度,项目经理就紧接着指挥完成下道工序的浇筑。
18.A单位在完成隐蔽工程后,在未通知监理人员到场检查的情况下,能否将隐蔽部位覆盖进行下一道工序的施工?

19.      (三)      某水电工程项目采用固定总价施工承包合同,合同工期390天,合同总价5000万元。合同中约定按建标[2003]206号文综合单价法计价程序计价,其中间接费费率为20%,规费费率为5%,取费基数为人工费与机械费之和。     施工前施工单位向工程师提交了施工组织设计和施工进度计划(图4-1)。          该工程在施工过程中出现了如下事件。     (1) 因地质勘探报告不详,出现图纸中未标明的地下障碍物,处理该障碍物导致工作A持续时间延长10天,增加人工费2万元、材料费4万元、机械费3万元。     (2) 基坑开按时因边坡支撑失稳坍塌,造成工作B持续时间延长15天,增加人工费1万元、材料费1万元、机械费2万元。     (3) 因不可抗力而引起施工单位的供电设施发生火灾,使工作C持续时间延长10天,增加人工费1.5万元、其他损失费5万元。     (4) 结构施工阶段因建设单位提出工程变更,导致施工单位增加人工费4万元、材料费6万元、机械费5万元,工作E持续时间延长30天。     (5) 因施工期间钢材涨价而增加材料费7万元。     针对上述事件,施工单位按程序提出了工期索赔和费用索赔。     [问题](三)

20.      (二)      某水利水电施工单位中标承揽了一座混凝土重力坝的主体工程施工,施工单位在签署协议书后按照合同要求在规定的时间内编制完成了相关图纸和文件。     [问题](二)

题干: 某施工单位承包了东风水库工程施工,制订的施工方案中部分内容如下:
(1)水库大坝施工采用全段围堰法导流。相关工作内容有:①截流;②围堰填筑;③围堰拆除;④导流隧洞开挖:⑤下闸蓄水;⑥基坑排水;⑦坝体填筑。
(2)岸坡石方开挖采用钻孔爆破法施工,爆破开挖布置如图所示;隧洞爆破采用电力起爆。方案要求测量电雷管电阻应采用小流量的通用欧姆表;用于同一爆破网路的康铜桥丝电雷管的电阻极差不超过0.5 Ω;起爆电源开关钥匙由每天负责爆破作业的班组长轮流保管。
施工过程中发生如下事件:
事件1:某天装药作业时因现场阴暗,爆破作业班长亲自拉线接电安装照明设施,照明灯置于距爆破作业面10 m处。作业中发生安全事故,造成1人死亡、2人重伤。事故发生后,项目法人及时向水行政主管部门、地方人民政府进行了报告。
事件2:随着汛期临近,围堰上游水位上涨,基坑靠近堰脚处发生险情,地面出现涌水,夹带有许多泥砂,并有逐渐加剧的趋势。
21.指出图中参数Wp、L1、L2、h的名称;改正施工方案2中关于爆破作业的不妥之处。

题干: 某堤防加固工程,建设单位与施工单位签订了施工承包合同,合同约定:
(1)工程9月1日开工,工期4个月;
(2)开工前,建设单位向施工单位支付的工程预付款按合同价的10%计,并按月在工程进度款中平均扣回;
(3)保留金按5%的比例在月工程进度款中预留;
(4)当实际完成工程量超过合同工程量的15%时,对超过15%以外的部分进行调价,调价系数为0.9。
工程内容、合同工程量、单价及各月实际完成工程量见下表。
施工过程中发生如下事件:
事件1:9月8日,在进行某段堤防清基过程中发现白蚁,施工单位按程序进行了上报。经相关单位研究确定采用灌浆处理方案,增加费用10万元。因不具备灌浆施工能力,施工单位自行确定了分包单位,但未与分包单位签订分包合同。
事件2:10月10日,因料场实际可开采深度小于设计开采深度,需开辟新的料场以满足施工需要,增加费用1万元。
事件3:12月10日,护坡施工中,监理工程师检查发现碎石垫层厚度局部不足,造成返工,损失费用0.5万元。
22.计算11月份的工程进度款、保留金预留和实际付款金额。(有小数点的,保留2位小数)

23.                                                                    (二)     某工程项目施工合同于2007年12月签订,约定的合同工期为20个月,2008年1月开始正式施工。施工单位按合同工期要求编制了混凝土结构工程施工进度时标网络计划(如图1-1所示),并经专业监理工程师审核批准。     该项目的各项工作均按最早开始时间安排,且各工作每月所完成的工程量相等。各工作计划工程量和实际工程量如表1-1所示。工作D、E、F的实际工作持续时间与计划工作持续时间相同。          表1-1   各工作计划工程量和实际工程量 工作 A B C D E F G H 计划工程量(m3) 8600 9000 5400 10000 5200 6200 1000 3600 实际工程量(m3) 8600 9000 5400 9200 5000 5800 1000 5000 合同约定,混凝土结构工程综合单价为1000元/m3,按月结算。结算价按项目所在地混凝土结构工程价格指数进行调整,项目实施期间各月的混凝土结构工程价格指数如表1-2所示。表1-2 各月的混凝土结构工程价格指数 时间 2007年12月 2008年1月 2008年2月 2008年3月 2008年4月 2008年5月 2008年6月 2008年7月 2008年8月 2008年9月 混凝土结构工程价格指数(%) 100 115 105 110 115 110 110 120 110 110      施工期间,由于建设单位原因使工作H的开始时间比计划的开始时间推迟1个月,并由于工作H工程量的增加使该工作持续时间延长了1个月。     [问题]工作ABCDEFGH计划工程量(m3)860090005400100005200620010003600实际工程量(m3)86009000540092005000580010005000时间2007年12月2008年1月2008年2月2008年3月2008年4月2008年5月2008年6月2008年7月2008年8月2008年9月混凝土结构工程价格指数(%)100115105110115110110120110110
