2025年04月24日一级建造师建筑工程建造师案例题37

题数: 答题时间:120分钟
专业:建筑工程

一、建造师案例题

题干: 某承包商按照《建筑施工安全检查标准》(JGJ59-1999)对某建筑安装工程进行安全检查,具体检查情况如:
1.该工程《安全管理检查评分表》、《文明施工检查评分表》、《基坑支护与模板工程安全检查评分表》、《“三宝”、“四日”防护检查评分表》、《物料提升机与外用电梯检查评分表》、《起重吊装安全检查评分表》、《施工机具检查评分表》的实得分分别为78分、80分、84分、82分、86分、85分、88分。
2.该工程使用了多种脚手架,落地式脚手架实得分为90分,悬挑式脚手架实得分为86分。
3.该工程使用了多台塔式起重机,塔式起重机甲实得分为86分,塔式起重机乙实得分为88分。
4.《施工用电检查评分表》中“外电防护”这一保证项目缺项(该项应得分值为20分,保证项目总分为60分),其他各项检查实得分为68分。
1.该建筑工程安全检查各分表得分换算到总表是多少?该工程总计得分是多少?在“外电防护”缺项的情况下,如果其他“保证项目”检查实得分合计为20分(应得分值为40分),该分项检查表是否能得分?建筑施工安全检查评分汇总表见下表。

2.某学院综合楼项目经有关部门批准由业主自行进行工程施工招标。该工程邀请A、B、C、D四家施工企业进行总价投标。 业主确定的招标工作程序为:成立招标工作小组;发出投标邀请书;编制招标文件;编制标底;发放招标文件;招标答疑;组织现场踏勘;接受投标文件;开标;确定中标单位;评标;签订承发包合同;发出中标通知书。 招标文件规定评标采用四项指标综合评分法,四项指标及其权重分别为:投标报价0.6,施工组织设计合理性0.2,施工管理能力0.1.单位业绩和信誉0.1,各指标均以100分为满分,其中.投标报价的评定方法为:报价不超过各投标报价算术平均值的±5%者为有效标,超过者为废标。在此基础上,报价每增加或降低1%,扣1分(计分按四舍五入取整)。其中A企业投标报价为3850万元,B企业投标报价为3800万元,C企业投标报价为3920万元,D企业投标报价为3790万元。四家施工企业的其他指标得分见下表。 计算各施工企业的综合得分,并确定中标企业。

题干: 某建筑安装工程公司承包的某造修船厂车间新建工程,钢结构屋架地面拼装基本结束。中午过后,专业吊装负责人,酒后来到车间西北侧东西向并排停放的三榀长21m、高0.9m,自重约1.5t的钢屋架前,弯腰蹲下,在最南边的一榀屋架下查看拼装质量。当发现北边第三榀屋架略向北倾斜时,即指挥两名工人用钢管撬平并加固。由于两工人用力不均,使得那榀屋架反过来向南倾倒,导致三榀屋架联锁一起向南倒下。当时负责人还蹲在构件下,没来得及反应,整个身子就被压在了构件下,经医护人员现场抢救无效死亡。
3.专业吊装负责人应承担什么责任?

4.某房地产开发公司与某施工单位签订了一份价款为1 000万元的建筑工程施工合同,合同工期为7个月。工程价款约定如下: (1)工程预付款为合同价的10%; (2)工程预付款扣回的时间及比例:自工程款(含工程预付款)支付至合同价款的60%后,开始从当月的工程款中扣回工程预付款,分两个月均匀扣回; (3)工程质量保修金为工程结算总价的5%,竣工结算时一次性扣留; (4)工程款按月支付,工程款达到合同总造价的90%时停止支付,余款待工程结算完成并扣除保修金后一次性支付。每月完成的工作量见表1:工程施工过程中,双方签字认可因钢材涨价增补价差5万元,因施工单位保管不力罚款1万元。 问题 1.列式计算本工程预付款及其起扣点分别是多少万元?工程预付款从几月份开始起扣? 2.7、8月份开发公司应支付工程款多少万元?截止到8月末累计支付工程款多少万元? 3.工程竣工验收合格后双方办理了工程结算。工程竣工结算之前累计支付工程款是多少万元?本工程竣工结算是多少万元?本工程保修金是多少万元?(保留小数点后两位) 4.根据《建设工程价款结算暂行办法》(财建[2004]369号)的规定,工程竣工结算方式分别有哪几种类型?本工程竣工结算属于哪种类型?

5.某6层砖混结构的住宅楼,基础为钢筋混凝土条形基础,委托A监理公司监理,经过招标投标,B建筑工程有限公司中标,并于2008年3月8日开工。 施工过程验收时,验收小组发现部分砌体施工存在质量问题,要求返工重做,然后再行验收。 2009年1月28日工程整体竣工,并交付使用。 于2010年3月,某单元顶层一房间用户使用过程中屋面漏水,墙面出现渗漏现象。墙体抹灰面脱落,屋面板出现两道缝隙,造成了重大的质量隐患。 试述该工程质量验收的基本要求。

6.施工单位在进行施工前,编制了施工平面布置图,并随施工组织设计一并报送监理单位审批。下面是对该施工平面图的简要阐述: (1)主干道进行混凝土硬化处理,釆用单行循环道满足运输,道路宽度为3.5 m; (2)消防车道宽度为3.5 m; (3)道路的转弯半径均为10m; (4)木材场地两侧有5m宽通道,端头处为12m×12m回车场。 问题: 1.对该施工平面图的简要阐述中,不符合施工总平面图设计要点的有哪些?如何改正? 2.根据项目总体施工部署,可将总平面布置图划分成哪些施工阶段的总平面布置图? 3.简要叙述施工总平面设计原则。(至少四项)

7.某会议中心新建会议楼工程,土建工程已经完成并基本具备装修条件,为保证内部装饰效果,经研究决定,装修工程部分单独招标,采用公开招标的形式确定施工队伍,在招标文件中明确了如下部分条款: (1)报价采用工程量清单形式。 (2)结合招标公司提供的工程量清单,各家单位应对现场进行详细的实地踏勘,所报价格为综合单价,视为已经考虑了各种综合因素。 (3)本工程装饰施工期适逢奥运会。无论哪家中标,建设单位都理解为中标单位的报价已综合考虑了停工因素,保证不因此情况追加工程款。 (4)主要装饰部位的石材由建设单位供货。 经过激烈竞争,某装饰公司中标。双方签订了《建设工程施工合同(示范文本)》。 施工单位进场后,发现大堂标高为8.7m,报告厅标高为4.6m,遂提出工程变更洽商的申请,要求增加脚手架搭设费用。 在进行大堂石材施工过程中,为保护石材在脚手架拆除施工过程中不被破坏,建设单位口头通知施工单位对石材进行大芯板保护,后施工单位提出变更费用的签商。 由于特殊原因,奥运会测试赛提前进行,建设单位通知施工单位提前停工。 建设单位从南方采购石材,在汽运过程中突遇大水,造成石材迟于约定到达施工现场。 建设单位是否应支付脚手架费用?请说明理由。

8. 某省重点工程项目计划于2004年12月28日开工,由于工程复杂,技术难度高,一般队伍难以胜任,业主自行决定采取邀请招标方式。与2004年9月8日 向通过资格预审的甲、乙、丙、丁、戊5家施工承包企业发出了投标邀请书。该5家企业均接受了邀请,并于规定时间9月20日~22日购买了招标文件。招标文 件中规定—— (1)投标保证金为人民币100万元;投标保证金的有效期同投标有效期; (2)评标方法:经评审的最低投标价法; (3)投标截止日期:10月18日下午4时; (4)中标通知书11月10日发出。 在投标截止时间前,甲、乙、丙三家企业在指定地点提交了投标文件,丁企业在投标截止时间之前通过邮局邮递,10月18日下午4时30分送达;而戊企业于10 月18日下午5时才送达,原因是中途堵车。10月21日下午由当地招投标监督管理办公室主持进行了公开开标。由于时间紧迫,评标委员会成员由业主指定7人 组成,其中有技术经济方面专家4人。评标时发现甲企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了单位公章。经评标委员会认定甲企业的投标为废标。由于剩下两家的报价相等评标委员会建议乙企业降价100万元,乙企业表示同意。10月28日评标委员会提出了书面报告,乙企业为第一中标候选人。 11月10日招标人向乙企业发出了中标通知书,并于12月12日签订了书面合同。 评标委员会确定乙企业为中标人是否违规?说明理由。

9.某公司中标一高层写字楼工程,按合同规定,在开工之前,需向监理工程师提交详细的施工组织设计和网络图。 该公司进场后,给整个工程各工序进行划分,并明确了各工序之间的逻辑关系如下表所示: 根据此表编制的网络进度计划图获得监理工程师的批准,在工程施工过程中发生以下事件: 事件1:E工作由业主委托专业公司施工,在施工过程中,由于各方面原因,使该工作持续时间延长了2个月。经业主评估,认为此工作的时间延长不仅与专业公司有关,同时与该中标公司也有关,双方责任各占一半。 事件2:I工作由于设计变更图纸原因,造成持续时间延长2个月。 根据上表中各工序间的逻辑关系绘制该工程的施工进度计划网络图,并确定关键线路及总工期。

10.土建工程地处闹市区,紧邻市主要干道,施工场地狭窄,主体地上22层,地下3层,建筑面积47800平方米,基础开挖深度11.5m,低于地下水位。为了达到以“预防为主”的目的,施工单位加强了施工工序的质量控制。 试述施工工序质量控制的步骤。

11.某小学工程的计划进度和实际进度如下表所示,表中粗实线表示计划进度(进度线上方的数据为每周计划完成工作预算成本),粗虚线表示实际进度(进度线上方的数据为每周实际发生成本),假定各分项工程每周计划完成总工程量和实际完成总工程量相等,且进度均匀进展。计算每周成本数据,并将结果填入下表中。

题干: 某建筑公司承接一项综合楼任务,建筑面积100828平方米,地下3层,地上26层,箱形基础,主体为框架一购力墙结构。该项目地处城市主要街道交叉路口,是该地区的标志性建筑物。因此,施工单位在施工过程中加强了对工序质量的控制。在第5层楼板钢筋隐蔽工程验收时发现整个楼板受力钢筋型号不对、位置放置错误,施工单位非常重视,及时进行了返工处理。在第10层混凝土部分试块检测时发现强度达不到设计要求,但实体经有资质的检测单位检测鉴定,强度达到了要求。由于加强了预防和检查,没有再发生类似情况。该楼最终顺利完工,达到验收条件后,建设单位组织了竣工验收。
12.说出第5层钢筋隐蔽工程验收的要点。

题干: 某高校新建一栋20层留学生公寓,主体是全现浇钢筋混凝土框架-剪力墙结构,建筑面积为38400平方米,建筑高度为62.6m,筏形基础,筏板厚度1.4m。

本工程开工时间为11月1日,由于工期比较紧,冬期必须连续施工,结构施工期间正好跨越整个冬施期。

屋面做法为涂膜防水屋面,施工时适逢雨季来临,屋面验收时检查发现涂层与基层间粘接不牢,存在多处“两层皮”现象,工程质量和使用功能带来明显缺陷。

由相关单位成立事故处理小组,根据工程质量事故处理的基本要求,对该工程防水屋面进行处理。
13.本案例中基础筏板混凝土的养护方法、养护时间有哪些规定?

题干: 某建筑工程,建筑面积3.8万平方米,地下一层,地上十六层。施工单位(以下简称“乙方”)与建设单位(以下简称“甲方”)签订了施工总承包合同,合同工期600天。合同约定,工期每提前(或拖后)1天,奖励(或罚款)1万元。乙方将屋面和设备安装两项工程的劳务进行了分包,分包合同约定,若造成乙方关键工作的工期延误,每延误1天,分包方应赔偿损失1万元。主体结构混凝土施工使用的大模板采用租赁方式,租赁合同约定,大模板到货每延误1天,供货方赔偿1万元。乙方提交了施工网络计划,并得到了监理单位和甲方的批准。网络计划示意图如下所示:施工过程中发生了以下事件:
事件一:底板防水工程施工时,因特大暴雨突发洪水原因,造成基础工程施工工期延长5天,因人员窝工和施工机械闲置造成乙方直接经济损失10万元。
事件二:主体结构施工时,大模板未能按期到货,造成乙方主体结构施工工期延长10天,直接经济损失20万元。
事件三:屋面工程施工时,乙方的劳务分包方不服从指挥,造成乙方返工,屋面工程施工工期延长3天,直接经济损失0.8万元。
事件四:中央空调设备安装过程中,甲方采购的制冷机组因质量问题退换货,造成乙方设备安装工期延长9天,直接费用增加3万元。
事件五:因为甲方对外装修设计的色彩不满意,局部设计变更通过审批后,使乙方外装修晚开工30天,直接费损失0.5万元。
其余各项工作的实际完成工期和费用与原计划相符。
14.该工程实际总工期多少天?乙方可得到甲方的工期补偿为多少天?工期奖(罚)款是多少万元?

题干: 某办公楼工程,建筑面积 15000m 2 ,五层,框架结构,独立基础,施工总承包单位项目部绘制了基础工程的施工进度计划网络图(时间单位:周),逻辑关系表见下图。施工过程中发生了如下事件:

在实际施工过程中,由于基坑局部出现天然软弱土层,不满足地基承载力要求需要处理,致使垫层 2拖延 2 周完成。
施工现场采用的是预拌混凝土,在使用前,监理工程师按规定检查了预拌混凝土出厂合格证混凝土配合比单等资料。
施工总承包单位将幕墙工程分包了专业分包单位 A,施工过程中,A 单位项目负责人并不服从施工总承包单位的统一管理,野蛮施工。7 月 20-23 日的连续大雨,致使幕墙玻璃面板出现渗漏水,室内楼地面已施工完毕的木地板被浸泡。监理要求施工总承包单位维修幕墙工程并更换被浸泡的木地板。但施工总承包单位以该分项已经进行专业分包,且 A 单位不服从施工总承包单位的管理为由,认为本单位不应承担相关责任。

15.绘制双代号时标网络图,计算垫层 2 总时差和自由时差?施工总承包单位就垫层 2 向甲方提出 2 周的工期索赔,是否合理并说明理由?

16.某4层框架结构商务楼工程,建筑面积15 000 平方米,工程项目通过公开招标的方式确定了两个不同性质的施工单位承担该项工程全部施工任务,建设单位分别与A公司签订了土建施工合同,与B公司签订了设备安装施工合同。合同执行过程中,发生如下事件。 事件一:A公司在签订合同后因自身资金周转困难,随后和承包商C公司签订了分包合同,在分包合同中约定承包商C按照建设单位(业主)与承包商A约定的合同金额的10%向承包商A支付管理费,安全、质量等一切责任由承包商C承担。 事件二:该工程中厅屋盖采用钢筋混凝土结构,长36m,宽20m,高15m,模板支架采用满堂脚手架。由于没有详细的施工方案和设计计算,C单位只凭经验搭设,立杆间距为1.2m,步距为2m。于2009年5月20日下午开始浇筑混凝土,由于模板支架立杆间距过大,又缺少水平拉结和剪刀撑,架体承载力不够,当连续作业到21日凌晨时,突然发生屋顶梁板整体坍塌,造成5人死亡、1人重伤的重大事故。 事件三:由于土建工程施工时间拖延15天,B公司的开工时间相应推迟了15天,于是B公司向A公司提出了索赔。 问题: 1.事件一中,A公司的做法是否符合国家有关法律规定?其行为属于什么行为? 2.这起事故发生的主要原因是什么?属于哪个等级的事故? 3.A公司是否要负连带责任?依据是什么? 4.模板工程安全检查的保证项目有哪些? 5.现浇混凝土工程模板支撑系统的选材及安装的主要安全技术措施有哪些? 6.事件三中,B公司向A公司提出索赔是否正确?如不正确,说明正确的做法。

题干: 2010年3月,某房地产开发公司就某住宅小区建筑项目公开招标,共有A、B、C、D四家建筑公司参加投标,结果由B建筑公司中标并于2010年4月5日在网上进行了公示。2010年4月17日,投标人A建筑公司以房地产公司与B建筑公司有串标嫌疑为由,向项目所在地建设局进行投诉,建设局受理投诉后,以其不是利害关系人为由(A建筑公司列中标候选人排名第三),出具了驳回异议的报告并送达A建筑公司。

2010年4月末,房地产开发公司向B建筑公司发出了中标通知书,在合同订立磋商过程中,房地产公司要求B建筑公司将工程承包范围内的消防工程分包给自己信赖的公司,B建筑公司以招标文件没有要求必须分包而拒绝,于是,房地产公司迟迟不予签订合同,无奈B建筑公司只得诉至法院,但房地产公司辩称:虽然已发中标通知书,但该文件并无合同效力,且双方的合同尚未签订,因此不存在合同上的权利义务关系。
17.B建筑公司就争议问题提起诉讼,可向哪些法院提出?

18.某市科技大学新建一座现代化的智能教学楼,框架-剪力墙结构,地下2层,地上18层,建筑面积24 500 平方米,某建筑公司施工总承包,工程于2006年3月开工建设。地下防水采用卷材防水和防水混凝土两种方式结合。施工时,施工队在防水混凝土终凝后立即进行养护,养护7天后,开始卷材防水施工。卷材防水采用外防外贴法,先铺立面,后铺平面。屋面采用高聚物改性沥青防水卷材,屋面施工完毕后持续淋水1h后进行检查,并进行了蓄水检验,蓄水时间12 h。工程于2007年8月28日竣工验收。在使用至第3年发现屋面有渗漏,学校要求原施工单位进行维修处理。 问题: 1.屋面渗漏淋水试验和蓄水检查是否符合施工要求?请简要说明。 2.学校的要求原施工单位进行维修处理是否合理?为什么? 3.地下防水工程施工时哪些工作不合理?应该如何正确操作? 4.该教学楼屋面防水工程造成渗漏的质量问题可能有哪些?

题干: 某一级资质装饰施工队承接了一大厦南面石材及北面玻璃幕墙的安装工作。在进行石材幕墙施工中,由于硅酮耐候密封胶库存不够,操作人员为了不延误工期及时采用了不同于硅酮结构胶的另一品牌,事后提供了强度试验报告,证明其性能指标满足了承载力的要求,9月份在北面剪力墙的外侧安装点式玻璃幕墙。土建工程已经完毕,施工时没有预埋件,而且抹灰工序已经完成,现需要在该处安装后埋件,安装完毕后土建要对其进行抹灰和涂料处理。抹灰后埋件不得外露。
在施工过程中,其幕墙生产车间正在进行结构胶注胶生产工序,情况如下:
(1)室温为25摄氏度,相对湿度为50%;
(2)清洁注胶基材表面的清洁剂为二甲苯,用白色棉布蘸人溶剂中吸取溶剂,并采用“一次擦”工艺进行清洁;
(3)清洁后的基材一般在1h内注胶完毕;
(4)从注胶完毕到现场安装其间隔为一周。
在玻璃幕墙与每层楼板之间填充了防火材料,并有1.5mm厚的铝板固定。为了便于通风,防火材料与玻璃之间留有3mm的间隙。
玻璃幕墙工程验收前,应将其表面擦洗干净。
玻璃幕墙验收时施工单位提交了下列资料:
(1)设计图纸、计算报告、设计说明、相关设计文件;
(2)材料、配件、附件及组件的产品合格证书、质量保证书、复验报告;
(3)进口材料的检验检疫证明;
(4)隐蔽工程验收文件;
(5)幕墙物理性能检验报告;
(6)幕墙部分及分项检验记录;
(7)外观质量评定表;
(8)幕墙工程出厂合格证。
玻璃幕墙工程验收时应对玻璃幕墙安装施工项目进行隐蔽验收。玻璃幕墙工程质量检验应进行观感检验和抽样检验,应以一幅玻璃幕墙为检验单元,每幅幕墙均应检验。玻璃幕墙工程抽样检验数量,每幅幕墙的竖向构件或竖向拼缝和横向构件或横向拼缝应各抽查5%,并均不得少于3根;每幅幕墙分格应各抽样5%,并不得少于10个,所抽检质量均应符合规定。
19.安装后埋件前要对剪力墙该部位作出什么处理?安装完毕后要做哪方面的检查工作?

题干: 某一级资质装饰施工队承接了一大厦南面石材及北面玻璃幕墙的安装工作。在进行石材幕墙施工中,由于硅酮耐候密封胶库存不够,操作人员为了不延误工期及时采用了不同于硅酮结构胶的另一品牌,事后提供了强度试验报告,证明其性能指标满足了承载力的要求,9月份在北面剪力墙的外侧安装点式玻璃幕墙。土建工程已经完毕,施工时没有预埋件,而且抹灰工序已经完成,现需要在该处安装后埋件,安装完毕后土建要对其进行抹灰和涂料处理。抹灰后埋件不得外露。
在施工过程中,其幕墙生产车间正在进行结构胶注胶生产工序,情况如下:
(1)室温为25摄氏度,相对湿度为50%;
(2)清洁注胶基材表面的清洁剂为二甲苯,用白色棉布蘸人溶剂中吸取溶剂,并采用“一次擦”工艺进行清洁;
(3)清洁后的基材一般在1h内注胶完毕;
(4)从注胶完毕到现场安装其间隔为一周。
在玻璃幕墙与每层楼板之间填充了防火材料,并有1.5mm厚的铝板固定。为了便于通风,防火材料与玻璃之间留有3mm的间隙。
玻璃幕墙工程验收前,应将其表面擦洗干净。
玻璃幕墙验收时施工单位提交了下列资料:
(1)设计图纸、计算报告、设计说明、相关设计文件;
(2)材料、配件、附件及组件的产品合格证书、质量保证书、复验报告;
(3)进口材料的检验检疫证明;
(4)隐蔽工程验收文件;
(5)幕墙物理性能检验报告;
(6)幕墙部分及分项检验记录;
(7)外观质量评定表;
(8)幕墙工程出厂合格证。
玻璃幕墙工程验收时应对玻璃幕墙安装施工项目进行隐蔽验收。玻璃幕墙工程质量检验应进行观感检验和抽样检验,应以一幅玻璃幕墙为检验单元,每幅幕墙均应检验。玻璃幕墙工程抽样检验数量,每幅幕墙的竖向构件或竖向拼缝和横向构件或横向拼缝应各抽查5%,并均不得少于3根;每幅幕墙分格应各抽样5%,并不得少于10个,所抽检质量均应符合规定。
20.施工单位提供的竣工验收资料的内容是否齐全?如果不齐全,还需要补充哪些资料?

题干: 某高科技集团在上海浦东投资兴建总部办公大楼,为了加快建设进度、尽快投入使用,业主采用平行承发包模式,将土建工程、装饰装修工程分别与两家不同的工程公司A、B分别签署了相应的土建施工合同、装饰装修施工合同。
土建施工单位A在基础施工完成后,与城市市政管线进行初步连接的过程中,发现市政接口与新建工程的相对位置与业主给定的原设计图纸不符,认为是业主提供市政接口资料有误,A单位提出应由业主补偿由于市政管线位置与原图给定不符所带来增加的施工工作量。
监理工程师实地检查后,认为施工单位新建建筑定位放线可能有误,提出重新复查定位线。A单位从开工前设计院移交坐标点位重新进行引测,仍与施工现状相符。监理单位上报建设单位后,建设单位要求更换测量仪器再次复测。施工单位只好停工配合复测,此次结果仍证明新建工程位置与原设计相符。A单位又向建设单位提出了因两次检查的配合费用和相应停工损失的索赔要求。
此外,土建施工A单位在工程结构施工完成时,装饰装修B单位也进入施工现场,此时施工现场存在大量垂直运输工作。由于A单位设置的施工电梯运输能力的限制,无法同时满足实际需要,A单位为了自身施工需要,当自身工
21.建设单位代表在任何情况下要求重新检验,施工单位是否必须执行?主要依据是什么?

题干: 某地下车库工程,地下4层,地上局部2层,由于地下室埋层较深,对防水的要求比较高,地下室底板及外墙均采用P12的防水混凝土,并附加4+4两层SBS卷材防水层。

基坑肥槽回填时,回填土由两处取土场外购,一处土质为砂土,一处为粉质黏土,回填施工时经检测,其含水量均为13.2%±1%。

地上部分下沉广场中庭设计有一铝合金骨架隐框玻璃幕墙阳光房,拟采用单层镀膜中空玻璃。
22. 基坑回填土施工时,两处取土场的回填土的含水量是否合适?适宜的含水量范围应为多少?基坑回填土施工时,除了检查含水量外,还应检查哪些项目?

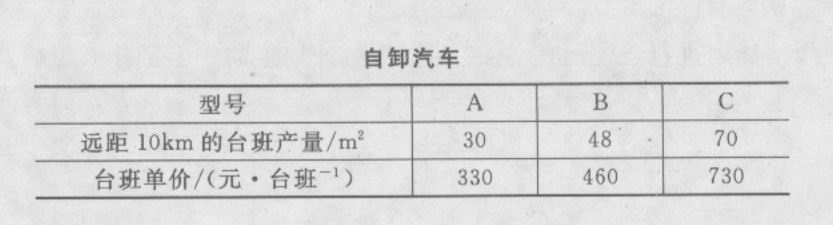

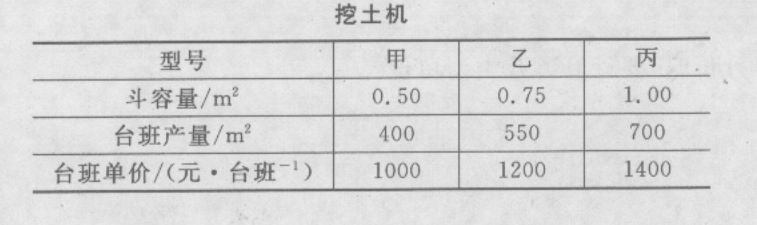

题干: 某工程施工项目的挖土任务,坑深为-4.2m,土方量为9000立方米,平均运土距离为10km。合同工期为8天。企业自有甲、乙、丙液压反铲挖土机各4台、2台、2台,A、B、C自卸汽车各有15台、20台、18台。其主要参数见下表:
23.若间接成本为直接费的15%,该任务需要多少成本和单方成本?

24.某住宅工程的建筑安装工程检查评分汇总表如下表所示,表中已填有部分数据。 “文明施工检查评分表”中“现场防火”这一保证项目缺项(该项目应得分为20分,保证项目总分为72分),其他各项检查实得分为68分,试计算文明施工检查评分表得分。换算到汇总表中应为多少分?另外,在“现场防火”缺项的情况下,如果其他“保证项目”检查实得分合计为20分(应得分值为40分),计算该分项检查表的得分?

25.某建筑厂房工程,建筑面积约为2500平方米,某施工单位根据招标文件和工程全套施工图纸,采用低报价策略编制了投标文件,获得了中标。施工单位(承包商)与建设单位(业主)签订了固定总价合同。合同工期为9个月。工程招标文件参考资料所提供的建筑用砂地点距离工地6km。但工程开工后,监理检查发现该处砂质量不符合标准要求,承包商从距离工地24km的另一供砂地点采购。由于运输距离增加,而导致费用增加,为此承包人提出了增加建筑用砂费用的索赔要求。工程施工过程中,业主欲增加厂房吊装设备,需在厂房建筑主体封顶前进驻现场,为此口头要求承包商暂停施工15d,等待吊装设备运抵现场,承包商亦口头答应。在后续施工过程中,施工现场遇到台风,造成工程停工。 本案工程采用固定总价合同是否合适?请说明理由。

26.某综合楼,现浇混凝土框架-剪力墙结构,地上18层,地下2层,建筑物檐高60.16m,建筑面积60000平方米。屋面卷材防水工程施工后,在女儿墙、屋面及房根部和出屋面管道处、排水口处出现了渗漏现象。 简述工项目质量控制的过程。

27.隆达建筑安装工程公司以施工总承包的方式承接了平安大厦工程的施工,并将其中一部分工程内容分包给了建筑公司。就双方的相关责任划分,有如下约定:启泰公司对其施工范围内的工程施工总平面布置自行确定是否需要进行修改并负责编制平安大厦工程施工组织设计及对施工现场的安全生产负总责隆达公司负责施工现场的统一管理,启泰公司在其分包范围内建立施工现场管理责任制,并组织实施。 隆达公司编制了施工组织设计,包括安全技术措施和施工现场临时用电方案。涉及哪些工程在达到一定规模危险性较大时,应在施工组织设计中编制专项施工方案?

28.某市新建一大型文化广场,新建主体建筑总面积65 000 平方米,地下5层,地上3层,结构形式为钢筋混凝土框架剪力墙结构和钢结构屋架。本地下工程防水等级为一级,屋面防水年限为25年,建筑耐火等级为一级。地下室室外顶板大部分区域均种植绿化,其防水采用三道设防,具体做法如下: (1)回填土(种植土); (2)土工植物一层(带根系隔离层); (3)25 mm厚疏水板,外伸出地下室外墙300外; (4)2mm厚合成高分子防水涂膜两道,下伸至地下室侧墙施工缝300 mm以下,用密封膏封严; (5)20 mm厚聚合物防水砂浆。 问题: 1.试述钢筋混凝土框架剪力墙结构的优点和钢结构屋架吊装程序。 2.本地下工程防水按哪一质量验收规范进行施工?本屋面防水工程等级为几级?为确保屋面防水工程质量,应严格根据哪一质量验收规范进行施工? 3.本工程地下室室外顶板绿化种植土厚度至少为多少米?土工植物地基有什么作用?

题干: 某一级资质装饰施工队承接了一大厦南面石材及北面玻璃幕墙的安装工作。在进行石材幕墙施工中,由于硅酮耐候密封胶库存不够,操作人员为了不延误工期及时采用了不同于硅酮结构胶的另一品牌,事后提供了强度试验报告,证明其性能指标满足了承载力的要求,9月份在北面剪力墙的外侧安装点式玻璃幕墙。土建工程已经完毕,施工时没有预埋件,而且抹灰工序已经完成,现需要在该处安装后埋件,安装完毕后土建要对其进行抹灰和涂料处理。抹灰后埋件不得外露。
在施工过程中,其幕墙生产车间正在进行结构胶注胶生产工序,情况如下:
(1)室温为25摄氏度,相对湿度为50%;
(2)清洁注胶基材表面的清洁剂为二甲苯,用白色棉布蘸人溶剂中吸取溶剂,并采用“一次擦”工艺进行清洁;
(3)清洁后的基材一般在1h内注胶完毕;
(4)从注胶完毕到现场安装其间隔为一周。
在玻璃幕墙与每层楼板之间填充了防火材料,并有1.5mm厚的铝板固定。为了便于通风,防火材料与玻璃之间留有3mm的间隙。
玻璃幕墙工程验收前,应将其表面擦洗干净。
玻璃幕墙验收时施工单位提交了下列资料:
(1)设计图纸、计算报告、设计说明、相关设计文件;
(2)材料、配件、附件及组件的产品合格证书、质量保证书、复验报告;
(3)进口材料的检验检疫证明;
(4)隐蔽工程验收文件;
(5)幕墙物理性能检验报告;
(6)幕墙部分及分项检验记录;
(7)外观质量评定表;
(8)幕墙工程出厂合格证。
玻璃幕墙工程验收时应对玻璃幕墙安装施工项目进行隐蔽验收。玻璃幕墙工程质量检验应进行观感检验和抽样检验,应以一幅玻璃幕墙为检验单元,每幅幕墙均应检验。玻璃幕墙工程抽样检验数量,每幅幕墙的竖向构件或竖向拼缝和横向构件或横向拼缝应各抽查5%,并均不得少于3根;每幅幕墙分格应各抽样5%,并不得少于10个,所抽检质量均应符合规定。
29.注胶工序的工艺是否合理?防火材料的填充工艺是否合理?如有不妥的地方应该如何处理?

题干: 某商业用房工程,建筑面积15000平方米,地下一层,地上四层。施工单位与建设单位采用《建设工程施工合同(示范文本)》(GF-99-0201)签订了工程施工合同。合同约定:工程工期自2009年2月1日至2009年12月31日;工程承包范围为图纸所示的全部土建、安装工程。合同造价中含安全防护费、文明施工费120万元。
合同履行过程中,发生了如下事件。
事件一:2009年5月12日,工程所在地区发生了7.5级强烈地震,造成施工现场部分围墙倒塌,损失6万元;地下一层填充墙部分损毁,损失10万元;停工及修复共30天。施工单位就上述损失及工期延误向建设单位提出了索赔。
事件二:用于基础底板的钢筋进场时,钢材供应商提供了出厂检验报告和合格证,施工单位只进行了钢筋规格、外观检查等现场质量验证工作后,即准备用于工程。监理工程师下达了停工令。
事件三:截止到2009年8月15日,建设单位累计预付安全防护费、文明施工费共计50万元。
事件四:工程竣工结算造价为5670万元,其中工程款5510万元,利息70万元,建设单位违约金90万元。工程竣工5个月后,建设单位仍没有按合同约定支付剩余款项,欠款总额为1670万元(含上述利息及建设单位违约金),随后施工单位依法行使了工程款优先受偿权。
事件五:工程竣工后,项目经理部按“制造成本法”核算了项目施工总成本,其构成如下:直接工程费4309.20万元,措施费440.80万元,规费11.02万元,企业管理费332.17万元(其中施工单位总部企业管理费为220.40万元)。
30.事件一中,施工单位的索赔是否成立?分别说明理由。

题干: 某工程项目难度较大,技术含量较高,经有关招标投标主管部门批准采用邀请招标方式招标。业主于2001年1月20日向符合资质要求的A、B、C三家承包商发出投标邀请书,A、B、C三家承包商均按招标文件的要求提交了投标文件,最终确定B承包商中标,并于2001年4月30日向B承包商发出了中标通知书。之后由于工期紧,业主口头指令B承包商先做开工准备,再签订工程承包合同。B承包商按照业主要求进行了施工场地平整等一系列准备工作,但业主迟迟不同意签订工程承包合同。2001年6月1日,业主又书面函告B承包商,称双方尚未签订合同,将另行确定他人承担本项目施工任务。B承包商拒绝了业主的决定。后经过双方多次协商,才于2001年9月30日正式签订了工程承包合同。合同总价为6240万元,工期12个月,竣工日期2002年10月30日,承包合同另外规定:

(1) 工程预付款为合同总价的25%。

(2) 工程预付款从未施工工程所需的主要材料及构配件价值相当于工程预付款时起扣,每月以抵充工程款的方式陆续收回。主要材料及构配件比重按60%考虑。

(3) 除设计变更和其他不可抗力因素外,合同总价不做调整。

(4) 材料和设备均由B承包商负责采购。

(5) 工程保修金为合同总价的5%,在工程结算时一次扣留,工程保修期为正常使用条件下,建筑工程法定的最低保修期限。

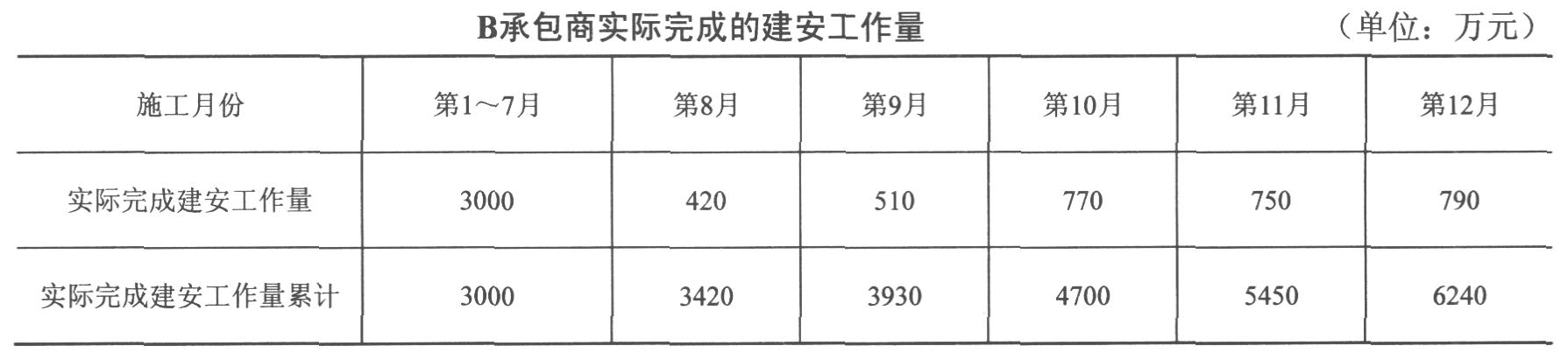

经业主工程师代表签认的B承包商实际完成的建安工作量(第1~12月)见下表。

本工程按合同约定按期竣工验收并交付使用。在正常使用条件下,2006年3月30日,使用单位发现屋面局部漏水,需要维修,B承包商认为此时工程竣工验收交付使用已超过3年,拒绝派人返修。业主被迫另请其他专业防水施工单位修理,修理费为5万元。
31.本工程预付款是多少万元?工程预付款应从哪个月开始起扣?第1~7月合计以及第8~10月,业主工程师代表应签发的工程款各是多少万元?(请列出计算过程)

32.某工程包括四幢完全相同的砖混住宅楼,以每个单幢为一个施工流水段组织单位工程流水施工。已知: (1)地面±0.000m以下部分有四个施工过程:土方开挖、基础施工、底层预制板安装、回填土,四个施工过程流水节拍均为2周。 (2)地上部分有三个施工过程:主体结构、装饰装修、室外工程,三个施工过程的流水节拍分别为4周、4周、2周。 地上部分适合采用何种形式的流水施工形式?简述其特点,并按此方式计算地上部分流水施工工期。

33.某政府机关新建高层办公大楼幕墙工程公开招标,有6家具有建筑幕墙施工资质的企业参加投标。开标后,招标人按照法定程序组织评标委员会进行评标,评标的标准和方法在开标会议上公布,并作为《招标文件》附件发送给各投标人。评标委员会在对各投标人的资信、商务、技术标书评审过程中发现:A投标人出具的《安全生产许可证》已过期;投标人B在投标函上填写的报价内容,大写与小写不一致。经综合评审按照得分的多少,评标委员会推荐C、D、E公司分别为第一、第二和第三中标候选人,后招标人认为D公司具有办公建筑幕墙工程丰富的施工经验,最后确定由D公司中标,但D公司投标报价略高于C公司,招标人要求其以C公司的报价承包本项目,D公司欣然同意并作出了承诺。 招标人同D公司签订合同的行为有无不妥?请说明理由。

题干: 某写字楼外立面装修采用单元式隐框玻璃幕墙。幕墙设计方案如下:预埋件安装位置图纸设计后交给土建施工单位预埋,预埋件采用进口哈芬槽埋件,在结构边梁的梁顶以及梁底预埋。幕墙单元板块在公司生产车间组装,加工完成后运至施工现场安装幕墙全部采用吸热反射中空钢化玻璃,为保证涂膜效果,将镀膜层朝向室外玻璃板块采用自攻螺钉与铝框固定并采用硅酮结构密封胶粘结牢固。
幕墙施工方案如下:玻璃幕墙安装与主体结构施工出现交叉作业,结构施工外架采用工字钢挑架,外挑宽度1.5m。为保证幕墙施工安全,在挑架下层工字钢上方满铺木跳板,并设置一层大眼网、一层密目网。硬防护以上为结构施工区,以下为幕墙施工区。在幕墙施工区顶层设置小型屋面吊,将单元板块吊运至楼层内集中堆放,再采用定滑轮等工具将单元板块垂放至作业面进行安装,屋面吊摆放位置根据幕墙施工需要现场调整。
幕墙安装前在进行预埋件校验时发现,个别预埋件的误差太大,经设计同意改为后置埋件,后置埋件采用进口慧鱼牌化学锚栓固定。幕墙防雷用的均压环与各立柱的钢支座紧密连接后与土建的防雷体系也进行了连接,并增加了防腐垫片作防腐处理。单元板块安装完成后,幕墙与楼板接缝采用
34.幕墙验收存在哪些问题?

35.某耐火材料厂新建厂区工程,主要单体为一重钢结构多层厂房工程,地下部分为混凝土灌注桩基础,地上部分柱为钢管混凝土,其他构件均为H型钢构件,钢构件的连接方式主要为高强度螺栓连接。 钢构件加工过程中,驻加工厂监理发现个别构件焊接时出现咬边,经过施工单位的科技攻关,得以解决。 制作完成并经检测合格的构件所有外露部位均喷涂底漆后运至施工现场,现场尺寸校验后进行拼装。高强度螺栓连接时先初拧至施工扭矩的50%左右,对接合件进行校正,消除接合件的变形、错位和错孔后,再复拧达到紧固。高强度螺栓安装时从中部向四周逐个进行,初拧及终拧从四周向中心进行,并保持四个方向对称拧紧。 钢结构子分部工程质量验收合格,在工程竣工验收通过后3个月之内,施工单位按时将工程档案送交当地城建档案管理机构。 简述钢结构子分部工程质量验收合格的条件?

题干: 某单位为职工家属区宿舍楼统一装修,其厨房、卫生间墙面采用釉面陶瓷砖。墙砖粘贴半年后,经检查发现,约占总量25%的墙砖釉面开裂(胎体没有发现开裂),表面裂纹方向无规律性。另外,还发现部分墙砖有空鼓、脱落现象。
36. 釉面开裂的主要原因是什么?

37.某写字楼工程,地下1层,地上15层,框架-剪力墙结构。首层中厅高12 m,施工单位的项目部编制的模板支架施工方案是满堂扣件式钢管脚手架,方案由项目部技术负责人审批后实施。施工中,某工人在中厅高空搭设脚手架时随手将扳手放在脚手架上,脚手架受振动后扳手从上面滑落,顺着楼板预留洞口(平面尺寸0.25 m×0.50 m)砸到在地下室施工的王姓工人头部。由于王姓工人认为在室内的楼板下作业没有危险,故没有戴安全帽,被砸成重伤。 问 题 1.说明该起安全事故的直接原因与间接原因。 2.写出该模板支架施工方案正确的审批程序。 3.扳手放在脚手架上是否正确?说明理由。 4.何谓“三宝”和“四口”?本例的预留洞口应如何防护?
