2025年04月07日一级建造师机电工程建造师案例题13

题数: 答题时间:120分钟
专业:机电工程

一、建造师案例题

题干: 某施工单位采用PC(采购加施工)方式与建设单位签订了一项机电工程项目安装承包合同,合同价格2660万元,合同工期8个月。合同约定,工程预付款为合同总价的25%,工程进度款按月支付,支付比例为该月实际完成工程实物量的合同价格的90%,支付时间为第二个月初。从第3个月(按第2个月的完成量支付)开始扣减预付款,扣减比例为所支付进度款的30%。

施工单位项目部编制了进度控制计划,前3个月完成的工程量分别为180万元、270万元和330万元。在计算并核实材料用量的基础上,项目部编制了材料采购计划,预测钢材采购总费用支出为1390万元。施工单位与材料供应商签订了钢材采购协议,协议约定,钢材采购按钢材总量的35%、45%、20%,在工程开工的第1、4、6个月月初分3次进货。钢材费用有2种支付方式:第一种:在钢材采购协议生效时一次支付全部采购费用;第二种:钢材采购费用分次支付,即在每次钢材到达现场验收后支付。但钢材供应商在制订钢材采购协议时要求,采用第二种方式,应按钢材进货时的实际市价调整货款。

项目部推行目标成本管理,对钢材采购费用进行了预测。若采用第一种方式,项目部计划将预付款60%用于支付钢材采购费用,不足部分采用银行贷款,并在第6个月初付清银行贷款的本息。若采用第二种方式,项目部计划将预付款的40%和1~3个月的进度款总和的30%分别用于支付第一、第二批钢材采购费用,不足部分采用银行贷款,第6个月初全部付清第三次钢材采购费用和银行贷款的本息。根据与银行联系,银行贷款月利率为5.6‰(按月计复利)。项目部对两种支付方式的实际支出进行了计算和比较。

为完成1台大型设备吊装,原施工方案采用1台250t履带吊车,现场使用时间为10天。吊车进场费、租赁台班费预测需38万元。项目部现有1台150t履带吊车在现场施工作业。项目部修改吊装方案,在设备吊装使用时间段另行租赁1台200t汽车式吊车和150t履带吊车配合完成该大型设备吊装。200t汽车式吊车台班费为2.2万元/台班,在现场作业10天,无进出场费用,150t履带吊车按内部台班费用收取,为0.7万元/台班。
1.计算项目部在钢材采购中,按背景的第一种方式一次支付全部钢材采购费用和第二种方式分次支付钢材采购费用,到第6个月初时,所付的银行利息各是多少?

题干: 某建筑工程施工进度计划网络图如下图所示。
施工中发生了以下事件:
事件1:A工作因设计变更停工10天。
事件2:B工作因施工质量问题返工,延长工期7天。
事件3:工作因建设单位供料延期,推迟3天施工。
事件4:在设备管道安装气焊作业时,火星溅落到正在施工的地下室设备用房聚氢腊防水涂膜层上,引起火灾。
在施工进展到第120天后,施工项目部对第110天前的部分工作进行了统计检查。统计数据见下表。
2.本工程计划总工期和实际总工期各为多少天?

题干: A施工单位总承包某机电安装单项工程,该工程包含3个单位工程,其中单位工程泵房由B专业施工公司分包。进入工程后期,2个单位工程已经办理中间交接手续;泵房工程正在进行单机试运行。由于急于投产,建设单位要求进行联动试运行,并决定把3个单位工程合并进行联动试运行,未进行中间交接的泵房工程中没有完成单机试运行的设备在联动试运行中一次进行考核,在联动试运行后补办中间交接手续。建设单位组织了联动试运行的准备工作,认为试运行条件已具备。

联动试运行过程中,B公司承担的泵房中,1台离心泵轴承温度超标,1台离心泵填料密封的泄漏量大于规定值,试运行操作工人临时找了B公司进行现场保卫的施工工人断开这2台泵的电源进行处理,在更换离心泵填料密封时出现错误,导致该泵大量泄漏而无法处理。同时,A单位已经办理中间交接手续的一条热油合金钢管道多处焊口泄漏,一台压缩机振动过大,联动试运行被迫暂停。经检查和查阅施工资料,确认管道泄漏是施工质量问题。压缩机安装检查合格后,由于运行介质不符合压缩机要求,未进行单机试运行,经业主和施工单位现场技术总负责人批准留待后期运行。
3.联动试运行过程中B公司承担的离心泵出现问题,试运行操作工人的做法为什么不正确?正确的做法是什么?

题干: 某安装公司项目经理部承建某厂区机电安装工程总承包任务,合同总工期为18个月,其中除空调系统的安装任务分包给空调安装专业公司外,其他单位工程由若干个施工作业队分别负责组织施工。由于空调安装专业公司在安装空调管道时出现了质量问题,监理公司通知空调安装公司停工整改,但监理公司和业主仍要求工期按合同执行。由于总承包方单位采取了有效措施,按时完成了任务。
4.按合同总工期应编制哪几个施工进度计划?该工程项目总进度计划的编制由谁来负责?

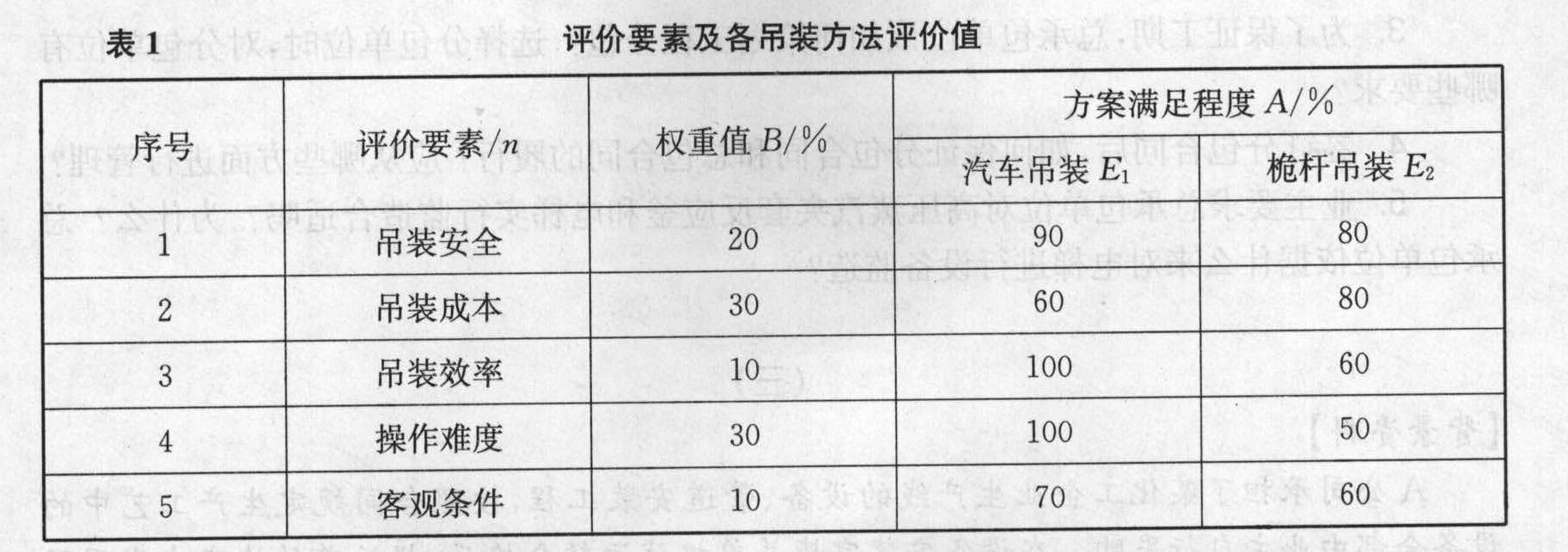

5.某大型发电机生产制造厂新装配车间为全钢结构厂房,跨度为30 m,长180 m,需要安装一台起重量为350 t的桥式吊车,其轨道中心跨距为22 m,轨道标高23 m,安装工期20天。某施工单位通过招投标承接了这一工程,并成立了项目部,编制了施工组织设计。为了确保安全、保证工期、降低成本,专业技术人员在施工准备阶段根据施工现场的实际情况,编制了专门的吊装方案,初选出汽吊方案和桅杆吊装两个方案进行技术经济分析,并对桅杆、钢丝绳进行了必要的受力计算和复核,画出了吊装机具设置的平面图。项目部根据同类吊装有关情况的调查资料、积累的实际工程经验、本工程项目的实际情况及当前大型汽吊租赁市场行情,针对汽吊方案和桅杆吊装方案制定出下列技术经济评价表。吊装方案确定后,项目部将吊装方案和专项安全技术措施报单位技术负责人和监理单位审批,同时制定了完善的安全生产管理制度,落实了安全生产责任制,由项目部专业技术人员全面负责安全生产管理工作。问题:1.施工组织设计可分为哪几种类型?2.吊装施工方案的编制依据是什么?针对吊装施工方案,吊装作业开始前,施工单位还应做哪些工作?3.试用综合评价法选出安全可靠满足工期成本的吊装方案。4.吊装施工方案的审批程序和项目部对安全生产责任制的落实是否符合规定要求?为什么?5.项目部在工程开始前,需向哪个监管部门办理施工准许手续?其法定手续的程序是什么?

6.某机电工程总承包企业通过招标,承建一大型会展中心的机电安装工程,合同规定承包括范围:给排水、电气、空调通风系统、消防系统、电梯安装。工程所需电梯和设备房冷水机组已由业主招标选定生产厂家,并与空调冷水机组厂家签订了供货合同。由于招标时电梯生产厂是包安装的,为了方便管理,业主授权总承包单位按招标条件与生产厂家签订供货和工程安装合同。由于业主已承接了一国际展销业务,工期不容有误,在合同中规定目标工期每延误一天,则扣罚2万元费用。 施工中监理工程师提出对某已经验收的隐蔽工程重新进行剥离检验,这将使施工方延误工期一天。 冷水机组和电梯都是甲供设备吗?它们应由哪个单位负责监造?说明理由。

7.某市博览中心的机电工程由某安装公司总承包,合同约定,安装公司负责设备采购、施工和试运行验收,工期为2个月,合同价为固定总价。机电工程中的一些主要设备由业主指定供货商,其中空调工程的冷水机组等设备,业主指定了某国厂商的产品。安装公司及时向厂商进行了产品询价,得知设备从订货、运输到施工现场最少需要6个月。安装公司依据冷水机组的型号、规格、数量、技术标准、到货地点、质量保证、运输手段、结算方式和产品价格与厂商签订了设备供货合同。工程施工到6个月后,因该国的政局不稳定,冷水机组等设备延期60天到达我国口岸,所以冷水机组等设备在通关时,未经商检就直接运到施工现场。安装公司组织本公司人员对设备进再了开箱验收。因设备晚到60天,安装公司调整了施工进度计划,增加施工人员和机械设备,加班加点,冷水机组等设备按原计划安装到位,通电试运行并验收合格。由于安装公司因赶工期增加了费用支出,向业主提出费用索赔,被业主拒绝。结合背景写出安装公司采购冷水机组等设备的采买程序。

8.建设单位G公司投资新建了一化工生产装置。工程进展到投料负荷试运行阶段,建设单位要求施工总承包单位A和相关单位按照负荷试运行的分工要求进行各自准备工作,编制了试运行方案。在负荷试运行开始之前,G公司的大部分操作人员刚刚实习归来,正在熟悉和了解本装置生产流程,部分重要生产管理岗位和操作岗位人员还缺员。建设单位认为当前的操作人员基本上能够胜任操作,满足试运行要求,开始了负荷试运行。试运行中发生了下列事件: 事件一:投料试运行时主进料泵发生异常停车,使负荷试运行中断2小时。经检查,停车的主要原因是进料控制系统失灵,该控制系统是联动试运行之后才新到货安装的,更换原系统后未进行联合校验和调试。 事件二:投料试运行时发生了一起火灾,因处置不当和延误时机,5小时后大火才被扑灭,投料试运行中止。经事故联合调查组调查,认定事故的原因有:(1)操作工误操作,致使管道系统当时的工作压力远大于设计压力,导致一法兰接口泄漏,高温易燃物料泄漏直接引起大火。(2)连锁、报警系统到货晚,安装调试工作还没结束而未投用,发生火灾时未报警。(3)操作人员联系A施工单位保运人员处理,负责管道保运的工人不在值班点,经联系,该员因个人事务离开装置区,20分钟后才赶回。(4)消防设施的配置等远达不到设计及国家相关规定要求,火灾不能很快控制和扑灭。 说明操作工误操作的主要原因。

题干:

某市开发区的化工分区最近建成一座大型硫酸厂D,D厂原来生产规模不大,兼并了郊县工艺落后的E厂扩大了产能,使得新增加的固定资产值达到了该厂原来固定资产值的2倍。D厂加强了生产工艺的改进,利用化工分区内炼油厂脱硫所得硫磺在燃烧炉中制取二氧化硫,改变了用黄铁矿经沸腾炉制取二氧化硫的传统方法,不仅减少了环境污染,还体现了循环经济的理念。从珍惜土地资源的利用出发,D厂采用了将工艺流程由平摊改为竖向的布置。

D厂在立项时瞄准市场,可行性研究工作做得突出,正确把握工程建设程序的各个环节,建厂全过程依法依规,使预期的估计变为现实,投产后订单不断,获得了良好的经济效益和社会效益。

D厂建造中,需要测绘拆除搬迁E厂的有用设备和管线,使其复位正确可靠。由于工程总承包方深化设计符合实际,避免了许多工程实体间的干扰,起到了举足轻重的作用。

总承包方的项目经理是首批获取石化类建造师资格证的,他觉得建造师专业类别改为机电工程,从业的路子就更宽了。


9.机电安装公司应对承担哪些项目分包应进行许可证资格审查?为什么?

10.某施工单位承建一大型空分设备制造厂中,突接当地防汛指挥部通知,不日将有洪水通过该厂沿江船坞,为防止船坞内已安装机械设备受损,项目部将正在吊装该厂仓库用龙门吊的大型汽车起重机,调至船坞处吊装防洪临时闸板,因措施得力,避免了洪灾损失。 项目部应对发生的事项进行怎样的善后处理?

11.某卫生中心由五幢大楼(门诊楼、急诊楼、住院楼等)组成,卫生中心的机电工程内容有建筑给水排水、建筑电气、通风空调、消防工程和电梯安装工程。卫生中心还建设一个变电所、水泵房和锅炉房,机电工程的冷水机组、锅炉、变配电设备和电梯等大型设备均由业主采购。 业主通过招标方式确定A公司承担机电工程总承包,合同规定A公司承包工程的范围有建筑给水排水、建筑电气、通风空调工程。A公司将消防工程分包给B公司施工;地下变电所分包给电力工程公司;电梯安装由电梯制造厂的安装公司承担。为方便施工管理,业主授权A公司按合同文件与其他公司分包合同。 电力工程公司在地下变电所工程完工后,经自检合格就通知业主和监理工程师组织检查验收是否符合程序?说明理由。

题干: 某机电工程进行到试运行阶段,该工程包括A、B两个单位工程,单位工程A办理了中间交接,单位工程B完成了系统试验,大部分机械设备进行了单机试运行。
联动试运行由建设单位组织,试运行操作人员刚经培训返回工厂,还未熟悉工艺流程和操作程序。为使工程尽快投产,建设单位认为联动试运行的条件已基本具备,可以进行联动试运行,建设单位决定在联动试运行中,对单位工程B未进行单机试运行的机械设备一并进行运行和考核,待联动试运行完成后,再补办B工程的中间交接手续。
联动试运行开始后,发生了如下事件:
事件1:单位工程B中,一台整体安装的进料离心泵振动值超标,轴承密封处泄漏,一条合金钢管道焊缝多处泄漏,中断试运行后经检查确认,未查到该泵的开箱检查记录和有关安装施工记录,管道焊缝未达到标准要求的抽检比例,存在焊缝漏检现象,根据事件的影响和程度,认定为工程质量事故。
事件2:单位工程A中,一台换热设备封头法兰发生严重泄漏,经检测是法兰垫片损坏,需要隔断系统,更换垫片,致使联动试运行中断3小时,事后经检查分析,认定是操作工人误操作,致使系统工作压力超过了设计的规定限值。
12.常见工程质量缺陷界定为质量问题的依据有哪些?事件1中出现质量问题的原因有哪些?

题干: 某建设工程分部工程项目,业主与承包商签订了施工承包合同,该工程估算工程量为5500立方米,合同工期6个月,综合单价为167.7元/立方米。合同中有关付款条款如下:

1.开工前业主向承包商支付估算合同总价的20%的工程预付款;

2.保修金从第一个月起,从工程款中按5%扣除,扣到最后一个月扣完;

3.当累计实际完成工程量超过估算工程量的10%以上,可对超出10%的部分工程量的综合单价进行调整,调价系数为0.9;

4.每月签发付款最低金额为15万元;

5.工程预付款从承包商获得工程款累计超过估算合同额的30%以后的下个月起扣,扣至第5个月均摊扣除。

承包商每月完成并经监理工程师签认的工程量如表1所示。
13. 工程预付款应从几月份扣起?每月扣多少?
做题计时:00:00:00
暂 停 开始
