2025年04月01日一级建造师公路工程建造师案例题41

题数: 答题时间:120分钟
专业:公路工程

一、建造师案例题

题干: 某公路隧道最大埋深约150m,设计净高5.0m,净宽14.0m,隧道长1580m。隧道区域内主要为微风化黑云母花岗岩,隧道区域内地表水系较发育,区域内以基岩裂隙水为主,浅部残坡积层赋存松散岩类孔隙水,洞口围岩变化段水系较发达。施工单位在施工组织设计中认真做好了隧道的供水(采用机械站供水,洞内有地下水源)和供电设计。
1.根据背景材料,供水方案的选择及设备的配置应符合哪些要求?

2.某一级公路工程K9+000~K36+000段路面结构形式为:底基层采用填隙碎石、基层采用水泥稳定碎石、面层采用C30水泥混凝土。施工工期安排在某年夏天,日间气温高达36℃,工程任务重、工期紧。路面施工完成后,该项目的施工单位对路面底基层、基层、面层进行了施工质量自检。对填隙碎石底基层检验实测了平整度、纵断高程、宽度、厚度、横坡。对水泥混凝土面层的检验实测了平整度、中线平面偏位、抗滑构造深度等,平整度用平整度仪按全线每车道每200m测1处,中线平面偏位用经纬仪进行检测,每200m测2点,抗滑构造深度用铺砂法进行检测,每200m测1处。检测结果均符合要求。指出施工单位对水泥混凝土面层的检验存在什么问题?

题干: 某高速公路隧道为双线分离式隧道,左线起讫桩号为ZK9+680~ZK10+303,全长623m,右线起讫桩号为YK9+683~YK10+305,全长622m。隧道净空宽度为10m,净空高度为6.49m,该隧道右线(地质)纵断面图如下图所示。
图中水文、地质概况如下:
A段:围岩为中风化灰岩,岩质坚硬,岩体破碎;属浅埋段。[BQ]=280~330。存在少量裂隙水。
B段:围岩为弱风化灰岩,岩质坚硬,岩体呈块状,完整性好。[BQ]=396~440。存在裂隙水,以渗水为主。
C段:围岩为中、弱风化灰岩,岩质坚硬,岩体呈块体、破碎状。存在F1断裂破碎带。[BQ]=220-245。以渗水为主,可能产生瞬时涌水。
根据围岩分级的综合评判方法,该右线隧道围岩分布有Ⅲ、Ⅳ、V级围岩。为确定YK9+730~YK9+790段施工方法,承包人对预裂爆破和光面爆破的工艺特点进行了比较(见下表),结合本段的地质特点,决定采用预裂爆破方案施工。[006-001-005-000-9787516007396-image/006-001-005-000-9787516007396-001-005.jpg]
根据水文、地质条件以及开挖断面的宽度,承包人拟对YK9+790~YK9+974段采用全断面开挖施工、初次支护采用“钢筋网片+喷射混凝土+锚杆”方案。
3.根据资料中水文、地质概况,分别判断A、B、C段围岩级别。

题干: 某公路隧道长3000m,穿越的岩层主要由页岩和砂岩组成,设计采用新奥法施工,分部法开挖,复合式衬砌,洞口段由于洞顶覆盖层较薄,岩隙发育,开挖中地表水从岩石裂隙中渗入洞内,在施工过程中,隧道发生过规模不等的塌方。在隧道施工中,施工单位认真做好了四个方面的防尘工作。
4.背景中提到施工单位认真做好了四个方面的防尘工作,请问是哪四个方面?

题干: 某高速公路M合同段,路面采用沥青混凝土,路线长19.2km。该路地处平原地区,路基横断面以填方3~6m高的路堤为主,借方量大,借方的含石量40%~60%。地表层以粘土为主,其中K7 + 200~K9 + 800段,地表层土厚7~8m,土的天然含水量为40%~52%,地表无常年积水,孔隙比为1.2~1.32,属典型的软土地基。结合实际情况,经过设计、监理、施工三方论证,决定采用砂井进行软基处理,其施工工艺包括加料压密、桩管沉入、机具定位、拔管、整平原地面等。完工后,经实践证明效果良好。
在施工过程中,针对土石填筑工程,项目部根据作业内容选择了推土机、铲运机、羊足碾、布料机、压路机、洒水车、平地机和自卸汽车以及滑模摊铺机等机械设备。在铺筑沥青混凝土路面面层时,因沥青混凝土摊铺机操作失误致使一工人受伤,并造成设备故障。事故发生后,项目部将受伤工人送医院治疗,并组织人员对设备进行了抢修,使当天铺筑工作顺利完成。
5.选择施工机械时,除了考虑作业内容外,还应考虑哪些因素?针对土石填筑施工,项目部所选择的机械是否妥当?说明理由。

6.某公路工程施工总承包二级企业承包了单跨跨度为120m的桥梁工程项目,桥梁上部结构施工中出现垮塌事故。监理工程师立即报告建设单位,施工单位着手事故处理。该总承包二级企业能承包该工程吗?说明理由。

题干: 某高速公路施工合同段全长18km,合同段包含大桥3座,涵洞及通道12个,路堤填筑均为土方,路面基层为水泥稳定碎石基层,面层为沥青混凝土。施工单位进场后,项目部精心组织施工,认真履行合同。完工后施工单位和建设单位分别提出了交工、竣工验收要求。
7.公路工程交工、竣工验收的依据是什么?

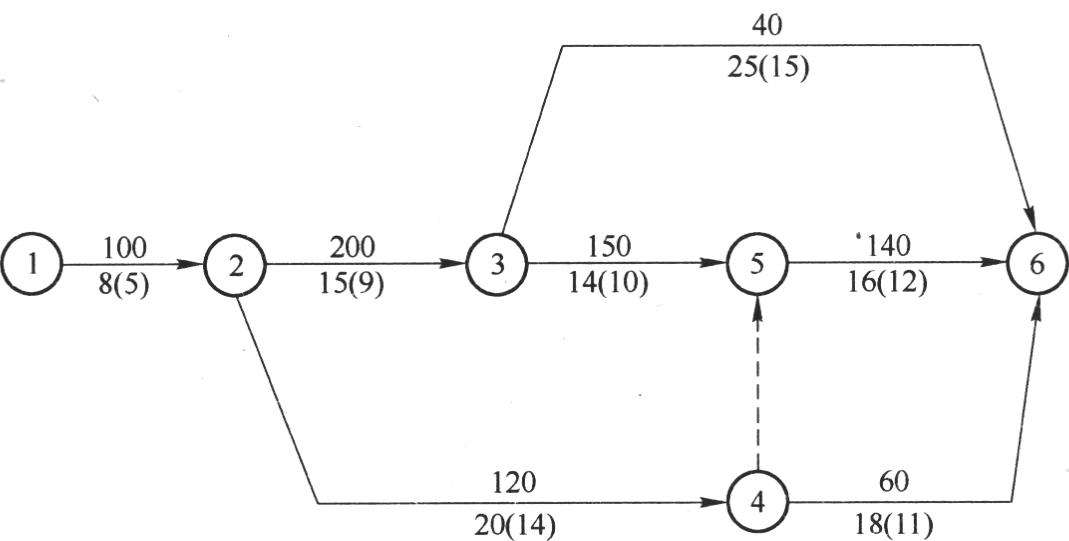

8.下图所示网络计划,合同工期为50天。按合同规定工期提前奖励为300元/天,工期拖延则赔偿业主300元/天。(注:图中箭线上方为直接费的变化率,箭线下方为工序正常持续时间和极限持续时间,极限持续时间在括号内。)作为施工单位如何确定工程的工期才能使经济效益最好。

题干: 某桥梁工程由某公路建设工程公司中标承建。该桥梁下部结构为φ1.2m钻孔灌注桩,上部结构采用悬臂法施工(示意图如下)。
施工过程中发生如下事件:
事件1:为确保材料质量,工地试验室对供应商送至项目部的砂、碎石进行了取样试验,质量满足要求后确定了地材供应商。
事件2:施工中,根据灌注混凝土的实际情况,项目部及时采取了相应措施:
(1)考虑到灌注时间较长,在混凝土中加入缓凝剂。为避免混凝土离析,混凝土坍落度控制在10~15cm。
(2)首批混凝土灌注后埋置导管的深度为1.2m。在随后的灌注过程中,导管的埋置深度为1.5m。
(3)当灌注到27m时,导管挂在钢筋骨架上,施工人员采取了强制提升的方法;之后继续灌注混凝土直到完成。养生后经检测发现断桩。
事件3:项目经理部决心精心组织、科学施工,搞好现场技术质量管理,做了包括如下环节的工作:
(1)项目经理部由总工程师组织进行了技术交底;
(2)项目部接受导线控制点、水准控制点的桩位后,及时复测,将复测结果报勘察设计单位批准。
事件4:施工单位为本桥配置了以下主要施工机械和设备:反循环钻机、混凝土高压泵、混凝土搅拌站、塔吊、载人电梯、悬臂式掘进机、架桥机、预应力张拉成套设备、爬模设备、钢模板、钢护筒、挂篮设备。
事件5:台背填筑时,采用与桥头引道一致的黏土作为台背填料,并对进场的填料进行检验,采用水平分层填筑方法填筑,分层松铺厚度20cm,用夯压机械进行夯实,每层夯实完工后进行自检合格并报监理工程师验收后回填下一层。
9.事件1中,工地试验室的砂、碎石取样试验方式有何不妥?请指出并改正。

10.某隧道二次衬砌为厚度40cm的C25模筑混凝土。采用先拱后墙法施工时,拱架支撑变形下沉,承包人施工中存在泵送混凝土水灰比偏大;局部欠挖超过限值未凿除;模板移动部分钢筋保护层厚度不足等因素,造成其中一段衬砌完工后顶部、侧墙均出现环向裂缝,局部地段有斜向裂缝,严重者出现纵、环向贯通裂缝,形成网状开裂,缝宽最小0.1mm,最大4mm,必须进行补救处理。根据衬砌裂缝情况,简述其处理措施。

11.某公路施工企业在进行安全宣传时,强调了对于事故处理的“四不放过”原则,即:(1)事故原因不查清不放过;(2)事故责任者没有受到教育不放过;(3)群众没有受到教育不放过;(4)领导没有受到教育不放过。同时,对单位的主要责任人制定了以下职责:(1)建立健全本单位安全生产责任制;(2)及时、如实的报告安全生产事故。除背景中提及的职责,单位的主要领导的职责还有哪些?

题干: 某市外环路全长51.4km,其中,北外环路总长10.56km,规划路面宽度为50m,路基平均填土高度13m。该路段因沿黄河大堤,地下水位高(现有黄河河床标高比路面设计高程高出2~3m),而且处于雨期积水地区,土质大部分为黄河粉砂土,少量粉质粘土,全线均为软弱路基地段(地基承载力平均10~80kPa)。因此,设计单位与施工单位共同研究,依据当地材料状况、施工条件与工期要求,采用以下软土地基的处理方法:
(1) 土工织物铺垫。K1 + 780~K1 + 980,长200m路段地下水位高,土质差,苇根很多而深,采用带眼双面胶无纺布(150~200g/平方米,抗拉强度为2050kN/m)铺垫。
(2) K6+200~K6+350,长150m,位于黄河沉砂池上,粉砂土质、含水量大,地下水位高,采用孔深1~1.2m,间距60cm,梅花形摆排的灰砂桩挤密。灰砂桩施工时工艺程序如下:平地→φ12铁杆掏孔→加料(生石灰块+水泥+大粒黄砂)→捣实。
12.灰砂桩施工时工艺程序是否完备?如果不完备请写出完备的工艺程序。

题干: 某公路隧道长2800m,穿越的岩层主要由泥岩和砂岩组成,设计采用新奥法施工,分部法开挖,复合式衬砌,洞口段由于洞顶覆盖层较薄,岩隙发育。开挖中地表水从岩石裂隙中渗入洞内,施工单位严格按照新奥法施工的程序进行施工,并对锚喷混凝土的质量进行了:(1)喷射混凝土抗压强度检查;(2)喷层与围岩粘结情况的检查;(3)喷层厚度检查。
13.对锚喷支护的质量的检查,除背景中提到的以外,还要做哪些检查?

14.某工程项目,项目经理部为了控制原材料、构配件的质量,建立了工地实验室,制定如下管理制度: (1)项目经理部必须严格控制工程进场的质量、型号、规格。在供货商提供了材料检验报告后,方可与供方签订供应合同; (2)试验室在项目总工程师的领导下开展试验、检测工作。业务上受上级公司中心试验室领导,同时还需接受监理工程师的监督和检查; (3)在施工过程中,实验室应按合同、规范或业主要求,分清与实验室试验、检测的项目,并按相应的试验规程进行试验检验工作; (4)试验室对压实度检测、混凝土试件制作、测定混凝土稠度、测定沥青混合料温度等频率较高的检测项目,试验人员按规定的取样地点、时间进行检测试验,试验管理人员进行15%频率的抽检; (5)试验室对试验检测的原始记录和报告印成一定格式的表格,同时应有试验、计算、负责人签字及试验日期; (6)对预制构件厂生产的预制构件,安装前应检验出厂合格证,内容包括:构件型号、规格数量、出池或出厂日期。 以上所列施工单位制定的原材料、构配件试验管理制度的(1)~(5)条是否有不妥或不完整之处?请逐条说明,若有不妥或不完整之处,请指出改正。 请说出第(6)条中,检验后和安装后的管理制度的要求。

15.某大桥为(50+4×80+50)m连续梁桥,主梁为双箱单室箱形结构,混凝土强度为C50,采用悬臂拼装施工工艺。梁段采用长线法预制,缆索吊装就位。简要叙述长线法施工工序。1号块是紧邻0号块两侧的第一箱梁节段,也是悬拼T构的基准梁段,是全跨安装质量的关键,一般采用湿接缝连接。湿接缝拼装梁段施工程序为:吊机就位→提升、起吊1号梁段→安设薄钢板管→( )→丈量湿接缝的宽度→调整薄钢板管→( )→检查中线→固定1号梁段→安装湿接缝的模板→( )→湿接缝养护、拆模→( )→下一梁段拼装。(请在以上括号内填入正确的工序)

16.某高速公路项目位于山岭重丘区,土方路基施工完成之后边坡出现滑坡现象,现场施工技术人员分析认为有可能是以下原因造成的:(1)路基基底存在软土且厚度不均;(2)换填土时清淤不彻底;(3)填土速率过慢;施工沉降观测、侧向位移观测不及时;(4)路基填筑层有效宽度不够,边坡二期贴补。除以上原因外,施工过程中还有哪些可能造成路基边坡滑坡的原因?

题干: 某高速公路上下行分离式隧道,洞口间距40m,左线长3216m,右线长3100m,隧道最大埋深500m,进出口为浅埋段,Ⅳ级围岩,洞身地质条件复杂,地质报告指出,隧道穿越地层为三叠系底层,岩性主要为炭质泥岩、砂岩、泥岩砂岩互层,且有瓦斯设防段、涌水段和岩爆段,Ⅰ、Ⅱ、Ⅲ级围岩大致各占1/3,节理裂隙发育,岩层十分破碎,且穿越一组背斜,在其褶曲轴部地带中的炭质泥岩及薄煤层中存有瓦斯等有害气体,有瓦斯聚集涌出的可能,应对瓦斯重点设防,加强通风、瓦斯监测等工作。
技术员甲认为全断面开挖发的特点是工作空间较小、施工速度快、便于施工组织和管理;且全断面开挖法具有较小的断面进尺比,每次爆破震动强度较小,爆破对围岩的震动次数少,有利于围岩的稳定。考虑到该隧道地质情况与进度要求,所以该隧道应采用全断面开挖。同时针对该隧道采用的新奥法施工,提出了“勤测量、紧封闭”的基本原则。
隧道施工过程中为防止发生塌方冒顶事故,项目部加强了施工监控量测,量测项目有地质和支护状况,锚杆或锚索内力及抗拔力、地表下沉、围岩体内位移、支护及衬砌内应力。
项目部还实行安全目标管理,采取了一系列措施,要求进入隧道施工现场的所有人员必须经过专门的安全知识教育,接受安全技术交底;电钻钻眼应检查把手胶套的绝缘是否良好,电钻工应戴棉纱手套,穿绝缘胶鞋;爆破作业人员不能着化纤服装,炸药和雷管分别装在带盖的容器内用汽车一起运送;隧道开挖及衬砌作业地段的照明电器电压为110~220V,同时加强瓦斯等有毒有害气体的防治,通风设施由专职安全员兼管。
隧道施工完成后,进行了供配电、照明系统设施的安装,其中变压器为油浸变压器,由于工期延误,变压器运到现场100天后才进行安装。电缆敷设在沟内时遵循了低压在上、高压在下的原则,敷设时还要求金属支架、导管必须接地(PE)或接零(PEN)可靠。
在交通监控方面,隧道由监控分中心统一监控,监控中心设有完善的子系统,包括交通信号监控系统、视频监控系统、供配电监控系统、隧道照明控制系统、调度指令电话系统、有线广播系统等。
17.改正技术员甲对全断面开挖法特点阐述的错误之处。本项目采用新奥法施工还应遵循的两条基本原则是什么?

18.某山岭区一级公路在进行道路土方路堤填筑时,由于横断面现状地形与设计图偏差较大,且填料较松散,为保证路堤边坡稳定,施工方提出在此处增设一段重力式挡土墙。设计方现场勘察后认为适于此地的挡墙应为加筋土挡墙,其主要原因是地基承载力不够。简要叙述重力式挡墙的类型及特点。

题干: 某施工单位中标承担了某路段高速公路收费系统的施工,该路段设计车速为100km/h,有8处互通立交,其中2处互通立交连接其他高速公路,其余6处连接地方道路。全线设一个监控、通信、收费分中心,6个收费站,采用封闭式半自动收费方式,并且纳入全省高速公路联网收费。
收费车道计算机系统具有按车道操作流程正确工作、对车道设备的管理与控制、设备状态自检并将故障信号实时上传等功能。设计文件要求货车不称重而按载重吨位分型收费,但是在招标文件中要求收费应用软件应满足货车计重收费的需要。签订合同10天后,业主正式书面告知施工单位,本路段要增加货车计重收费系统,并且提供了原设计单位收费系统变更的相应图纸和说明,其涉及的变更未超过批准的建设规模。业主请施工单位组织实施。
19.施工企业应具备何种企业资质才能承担该收费系统的施工任务?

20.某路基填筑施工至软土区段,项目部制定的该区段基底开挖方案中注意事项如下:(1)基底开挖用推土机、挖掘机或人工直接清除至路基范围以外堆放;深度超过3m时,要由端部向中央,分层挖除,并修筑临时运输便道,由汽车运载出坑。(2)软土在路基坡脚范围以内全部清除。路基穿过沼泽地只需要清除路基坡角范围以内的软土。护坡道以外,对于小滑塌的软土,可挖成1∶1~1∶2的坡度。进一步补充完善上述注意事项。

题干: 某施工单位承接了一项4×20m简支梁桥工程。桥梁采用扩大基础,墩身平均高10m,项目为单价合同,且全部钢筋由业主提供,其余材料由施工单位自采或自购。
在离本工程不远的江边有丰富的砂源,经检验砂的质量符合要求。采砂点位于一跨江大桥下游150m处,施工用砂均取自这里。项目部拟就1~3排架组织流水施工,各段流水节拍见下表:
根据施工组织和技术要求,基础施工完成后至少10天才能施工墩身。
施工期间,还发生了如下事件:
事件一:由于业主大型安装设备的进场,业主委托承包商对一旧桥进行加固。加固工程中的施工项目在原合同中有相同项目,承包人要求直接采用相关单价来处理加固费用。
事件二:在桥梁基础开挖完成后,施工项目负责人组织施工人员、质检人员对槽基几何尺寸和标高这两项隐蔽工程进行了检查和验收,随即进入下一道工序。
事件三:施工单位准备开始墩身施工时,由于供应商的失误,将一批不合格的钢筋运到施工现场,致使墩身施工推迟了10天开始,承包商拟就此向业主提出工期和费用索赔。
21.计算排架施工的流水工期(列出计算过程),并绘制流水横道图。

题干: 某高速公路左右线隧道,洞口间距42m,左线长3316m,右线长3200m,隧道最大埋深460m,净空宽度9.64m,净空面积为58.16平方米,设计车速100km/h,开工日期为2008年7月,2010年7月竣工。
该地段地质条件复杂,勘探表明其围岩主要为弱风化硬质页岩,属Ⅳ~Ⅴ级围岩,稳定性差。由于地下水发育,特别断层地带岩石破碎,裂隙发育,为保证施工安全,施工单位在该隧道施工中采用了超前地质预报,并进行监控量测。根据该隧道的地质条件和开挖断面,施工单位

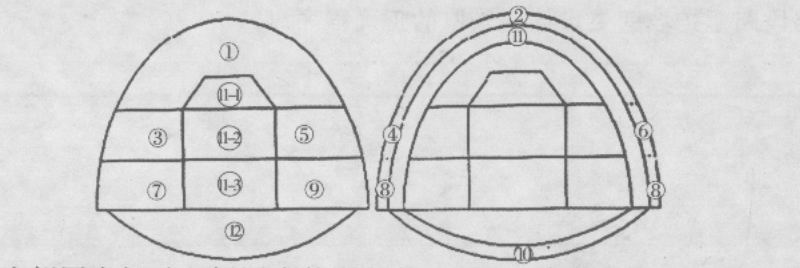

在施工组织设计中拟采用三台阶法施工,左线隧道施工工序划分如下图所示。
针对开挖时右侧围岩相对左侧围岩较弱的特点,施工单位拟按①→②→③→④→⑤→⑥→⑦→⑧→⑨→⑩→⑾→⑿→⒀→⒁顺序组织施工。
2009年6月6日上午,隧道开挖时,量测人员在处理量测数据中,发现“周边位移一时间曲线”出现反弯点。但未及时告知作用班组潜在危险,当日下午发生较大塌方,当场死亡5人,重伤12人,经补报并核实,截止2009年7月6日,确认累计死亡人达10人。
事故发生后,施工单位根据交通运输部对隐患排查治理提出的“两项达标”、“四项严禁”、“五项制度”的总目标,认真总结事故教训,开展了安全生产事故隐患排查治理活动,编制了安全专项方案和应急救援预案,尤其注重落实“五项制度”中的“施工现场危险告知制度”。
22.本隧道可采用哪几种超前地质预报方法?

题干: 某高速公路项目,全长45.5km,设计车速为120km/h。路面面层采用C30钢纤维水泥混凝土。该项目施工单位对面层的施工过程如下:
第一步,该施工单位按要求进行水泥混凝土配合比设计,采用实验室确定的“实验室配合比”直接配料;
第二步,施工单位按要求架设模板;
第三步,配备一座间歇式搅拌楼,由于该搅拌楼刚从附近工地搬迁过来,且未超过标定有效期,该施工单位在确认试拌合格后,认为没有必要重新进行标定;
第四步,对搅拌混凝土进行现场取样,做水泥混凝土抗压强度试验;
第五步,采用必要的运输工具将新拌混凝土在规定的时间内合格地运到摊铺现场;
第六步,采用小型机具铺筑法进行摊铺和振捣施工;
第七步,整平饰面:振动、提浆、整平后用圆盘式抹面机往返2~3遍进行压实整平饰面;
第八步,按要求进行各类接缝的设置与施工;
第九步,按要求进行混凝土的养生;
第十步,养生期满后,采用软拉毛机械进行抗滑沟槽施工;
第十一步,清除混凝土板缝中夹杂的砂石、泥浆、尘土及其他污染物后进行灌缝施工及灌缝养生。
23.你认为该搅拌楼是否应该重新标定?

题干: 某公路隧道最大埋深约150m,设计净高5.0m,净宽14.0m,隧道长1200m。隧道区域内主要为微风化岩石,隧道区域内地表水系较发育,区域内以基岩裂隙水为主,浅部残坡积层赋存松散岩类孔隙水,洞口围岩变化段水系较发达。隧道施工采用钻爆法进行光面爆破,施工中按照爆破设计布置了周边眼,掏槽眼及辅助眼。
24.背景中布置的掏槽眼、辅助眼、周边眼各有什么作用?

题干: 某公路施工公司在进行公路施工时,由于隧道塌方,当场有8个工人受伤,在送往医院的过程中,有2人伤势过重死亡。事故发生后,质量监督站初步确定该事故为重大质量事故。
25.发生质量事故后,实行的“三不放过”原则是什么?

26.某施工单位承接了一座特大型桥梁工程,施工前由建设单位组织了图纸会审,设计单位进行技术交底,施工单位参加。发现其中基础设计由于地质条件的改变,需要进行局部设计变更,为了节省时间,建设单位委托施工单位根据现场实际情况对设计进行适当调整。在各方努力下,工程顺利完成。背景中提及的图纸会审属于哪类会审?

题干: 某公路施工公司在进行公路施工时,由于隧道塌方,当场有8个工人受伤,在送往医院的过程中,有2人伤势过重死亡。事故发生后,质量监督站初步确定该事故为重大质量事故。
27.发生重大质量事故的现场应该采取怎样的保护措施?

题干: 某三跨预应力混凝土连续刚构桥,跨度为90m+155m+90m,箱梁宽14m,底板宽7m,箱梁高度由根部的8.5m渐变到跨中的3.5m,根据设计要求,0号块混凝土为托架浇筑,然后拼装挂篮,用悬臂浇筑法对称施工,挂篮采用自锚式桁架结构。施工单位根据该桥的特点,制定了详细的施工流程,其中对箱梁悬臂浇筑阶段的主要施工工序如下:
(1)在两主墩的两侧安装托架并预压,架立模板,绑扎0号块钢筋,浇筑混凝土并张拉预应力筋;
(2)拼装挂篮,用堆载法预压挂篮,以消除挂篮的非弹性变形;
(3)按设计标高值加预加抬高量值架立模板、绑扎钢筋、浇筑各个节段的箱梁混凝土;张拉预应力筋;
(4)拆除模板,移动挂篮,开始下一个节段的施工;
(5)在整个悬臂浇筑过程中,定时进行箱梁节段标高的测量,以及应力和温度的观测,整个测量完全满足设计和施工技术规范的要求。
28.张拉完预应力筋后能否开始做下一节段的施工?为什么?

题干: 某公路工程项目难度较大,技术含量较高,经有关招投标主管部门批准采用邀请招标方式招标。业主于2012年1月20日向符合资质要求的A、B、C三家承包商发出投标邀请书,A、B、C三家承包商均按招标文件的要求提交了投标文件,最终确定B承包商中标,并于2012年4月30日向B承包商发出了中标通知书。之后由于工期紧,业主口头指令B承包商先做开工准备,再签订工程承包合同。B承包商按照业主要求进行了施工场地平整等一系列准备工作,但业主迟迟不同意签订工程承包合同。2012年6月1日,业主又书面函告B承包商,称双方尚未签订合同,将另行确定他人承担本项目施工任务。B承包商拒绝了业主的决定。后经过双方多次协商,才于2012年9月30日正式签订了工程承包合同。合同总价为6 240万元,工期12个月,竣工日期2013年10月30日,承包合同另外规定:
(1)工程预付款为合同总价的25%;
(2)工程预付款从未施工工程所需的主要材料及构配件价值相当于工程预付款时起扣,每月以抵充工程款的方式陆续收回。主要材料及构配件比重按60%考虑;
(3)除设计变更和其他不可抗力因素外,合同总价不做调整;
(4)材料和设备均由B承包商负责采购;
(5)工程保修金为合同总价的5%,在工程结算时一次扣留,工程保修期为正常使用条件下,建筑工程法定的最低保修期限。
经业主工程师代表签认的B承包商实际完成的工作量(第1月~第12月)见下表。
29.在业主以尚未签订合同为由另行确定他人承担本项目施工任务时,B承包商可采取哪些保护自身合法权益的措施?

题干: 某路桥施工企业中标承包某一级公路H合同段的路基施工。其中:K20+000~K21+300为填方路段,路线经过地带为旱地,原地面横坡平缓,该路段填方53000立方米 ; K21+320~K21+700为挖方路段,表面土质为砂性土,下为风化的砂岩,其强度为14MPa左右,该路段挖土方55000立方米,挖石方6100立方米; K21 + 720~K26+000为半填半挖路段,土石方基本平衡。沿线未发现不良地质路段。
30.K20+000~K21+300宜采用的填筑方法是什么?

31.平原微丘区某大桥,桥位区地质为:表面层为6m卵石层,以下为软岩层34m。桩基础直径为1000mm,深度为40m。施工单位采用反循环回旋法钻进。具体方法为:将钻机调平对准钻孔,把钻头吊起徐徐放入护筒内,对正桩位,待泥浆输入到孔内一定数量后,开始慢速钻进,当导向部位或钻头全部进入地层后,加速钻进,钻进过程中,采用减压法且始终保持泥浆水头高度高出孔外水位0.6m,每进2~3m,检查孔径、竖直度,钻至一段时间后,有严重坍孔发生,施工人员采用黏质土并掺入3%~5%的水泥砂浆回填,之后马上重新钻孔,钻至20m时,遇软塑黏质土层,发生糊钻,此时,施工人员提升钻头空转一段时间后,再下落,适当放慢速度钻进。钻至30m时遇到坚硬岩石,井架产生晃动,钻杆倾斜,不能进尺,立即终孔。塌孔处理方法是否正确?说明理由。

题干: 某施工单位承接了某高速公路A合同段的施工任务:其中包括8km的路基、路面工程和一座跨径80m的桥梁施工。该合同段土质以松散砂土和黏土为主,土质含水量为20%,路基施工中有大量土方需转运200~300m。
施工前,项目部组织编写了施工组织设计,并将路面分成三个工作量相等的施工段,基层和面层各由一个专业作业队施工。基层的三个段落按每段25天,面层的三个段落按每段15天等节拍组织线性流水施工,并绘制了总体进度计划(见下图)。
合同约定工期为300天,并规定每提前工期1天,奖励0.5万元;每拖延工期1天,罚款0.8万元。
在施工准备阶段,项目部将桥梁工程的基础施工指派给某专业作业队实施,但由于种种原因,施工时间需调整为70天。
在桥梁基础施工中,由于监理工作失误,使该桥施工暂停10天,导致人员和租赁的施工机具窝工10天,项目部在规定时间内就此向监理公司提出了费用索赔。
32.指出桥梁基础施工中机具窝工时可索赔的机械费用组成,项目部是否可以直接向监理公司提出索赔?说明理由。

题干: 某公路工程施工单位承包了一座5m×30m后张法预应力混凝土T梁桥,施工单位虽然按照设计文件和相关施工技术规范的要求进行施工,并作了主要检验内容。由于施工现场管理人员质量安全意识淡薄,T梁平移中出现死亡6人,伤2人,经济损失重大的事故。交通主管部门调查人员询问施工单位项目经理时,该项目经理认为事故不可避免,对公路工程质量事故分类分级标准、质量事故分级管理规定等一问三不知。
33.公路工程质量事故分为几类?

34.某高速公路全长88km,双向6车道,路幅宽33.5m,设计车速100km/h,路面基层为水泥稳定碎石基层,根据工程实际情况及施工单位条件,施工单位采用了在中心站用厂拌设备进行集中拌合法施工,并采用专用稳定土集中厂拌机械拌制混合料。其施工工艺有:①施工放样。②准备下承层。③混合料拌合与运输。④布置基准线钢丝。⑤混合料摊铺与碾压。⑥自检验收。⑦质检。⑧养护。施工工艺流程按①→②→③→④→⑤→⑥→⑦→⑧的顺序进行。由于路面较宽,在摊铺时,分两幅摊铺,中间设一条纵缝,纵缝采用45度斜接。碾压时,先用轻型两轮压路机跟在摊铺机后及时进行碾压,后用重型振动压路机继续碾压密实。施工过程中存在什么问题?结合该项目的实际情况考虑,最好的摊铺方法是什么?

题干: 某公路工程项目(K0+000~K6+000)依法进行招标。该项目有两座公路隧道施工项目起止桩号分别位于K1+100~K2+200和K4+250~K5+300,有两座公路桥梁,一座位于K0+500,单跨为120m,另一座位于K3+600单跨为110m。
实施过程中发生如下事件:
事件1:招标人在招标文件中规定,投标人需要桥梁工程一级和隧道工程一级以上的专业资质,接受联合体投标;对获得本地区优秀施工质量奖项的投标人在评标时业绩分加3分。资格预审采用合格制,考虑到减少评标工作量,招标人在资格申请人须知中补充规定,如果通过资格预审的申请人一旦超过6人时采用抽签确定其中6人。
事件2:在进行资格预审时,某申请人由A桥梁公司和B隧道公司组成联合体,A桥梁公司的专业资质是桥梁工程一级和隧道工程二级,B隧道公司的专业资质是桥梁工程二级和隧道工程一级,并签订了 A、B联合体协议书。A、B联合体协议书约定A桥梁公司负责该工程项目的两座桥梁施工,B隧道公司负责该工程项目的两座隧道施工。招标人在进行资格审查时认为,根据法律和申请人须知的规定“由同一专业的单位组成的联合体,按照资质等级较低的单位确定资质等级”;将A、B联合体确定为桥梁工程二级和隧道工程二级,未达到招标的最低资质要求,因此未通过资格预审。
事件3:C公司中标后,签订了施工合同。为保证测量工作质量和提高测量工作效率,项目部制定了详细的测量管理制度,要求如下:
(1)测量队对有关设计文件和监理签认的控制网点测量资料,由两人共同进行核对,核对结果应作记录,并进行签认,成果经项目技术主管复核签认,总工程师审核签认后方可使用。
(2)测量外业工作必须有多余观测,并构成闭合检测条件。
(3)对各工点、工序范围内的测量工作,测量组应自检、复核并签认,分工衔接的测量工作,由测量队或测量组进行互检、复核和签认。
(4)项目经理部总工程师和技术部门负责人要对测量队(组)执行测量复核签认制的情况进行检查,并测量队对测量组执行测量复核签认制的情况进行检查,所有检查均应做好检查记录。
(5)测量记录与资料必须分类整理、妥善保管,并作为竣工文件的组成部分归档保存,具体归档资料包括:
①交接桩资料、监理工程师提供的有关测量控制网点、放样数据变更文件。
②各工点,各工序测量原始记录、观测方案布置图、放样数据计算书。
事件4:施工开始不久,经业主和监理书面批准,项目部将部分工程分包给一具备资质的施工单位,并签订了分包合同。为组织好施工,分包商就分包工作编写了施工组织设计,并提交监理审批。
35.指出施工组织设计报批环节存在的问题,给出正确做法。

题干: 某高速公路跨江特大桥项目,中标价2.49亿元,主桥为(105+180+105)m预应力混凝土连续箱梁刚构桥,两岸引桥均为40m预制T梁,南岸16孔,北岸20孔,均为4孔一联先简支后连续结构。设计通航水位+12.30m,该标高对应的河面宽460m,主墩处水深6.2~8.6m。由于有通航要求和受流凌影响,所以不准搭设施工便桥。主桥主墩采用φ2.0m钻孔桩基础,低桩承台,矩形空心墩,墩高34~38m。每个承台20根桩,承台长30m,宽20m,厚4.5m,所需混凝土由现场制备,引桥采用钻孔桩基础,圆柱墩,设系梁和盖梁,墩高8~28m,平均高度25m,地势起伏较大。施工单位进场后,经实地考查和校对设计文件,编制了施工组织设计。
项目经理部设立了安全机构,配备了3名持有交通部颁发的《安全生产考核合格证书》的专职安全生产管理人员。机务部检查确认施工船只证照齐全,船机性能良好,船员满员且持证上岗,能满足施工要求,报项目经理批准后,随即开始水上钻孔桩平台打桩作业。项目经理部为保证钻孔桩质量,设置了钻孔桩质量控制关键点:
(1)桩位坐标控制;
(2)护筒埋深控制;
(3)泥浆浓度控制;
(4)桩底贯入度控制;
(5)护筒内水头高度控制;
(6)导管接头质量检查与水下混凝土浇筑质量。
施工单位进场后,业主另外又委托其施工进场道路,并约定只按实际发生的工程费支付进场道路直接费,其他工程费的综合费率为10%,其中安全文明施工措施费1%,雨期施工增加费1万元(费率1%),进场道路完工后,经监理工程师核实确认,施工机械使用费20万元,材料费70万元。
在1#主墩钻孔桩开钻前夕,承包人接到监理工程师指令:石油部门要在墩位处补充调查地下石油管线,要求1#主墩停止钻孔桩施工3天,监理工程师根据机械设备进退场申请单和现场核实,确认有两台钻机停工,其中一台为租赁,其分摊进退场费用后的实际租赁费2000元/天;另一台为自有,投标报价为台班费1600元,停置费1000元/天,利润率7%。
36.本项目配备的专职安全生产管理人员数量是否符合《公路水运工程安全生产监督管理办法》的规定?并说明配备标准,项目经理部还有哪些人员需持有《安全生产考核合格证书》?钻孔桩平台打桩作业前,还应向地方海事部门提出什么申请?

37.某桥梁工程,其基础为钻孔桩。为了保证工程质量,项目经理部组成了以总工程师为组长的质量控制小组。(1)确定了现场质量检查控制制度,内容如下:1)工序交接检查:对关键工序或对工程质量有重大影响的工序,要在互检的基础上,组织专职人员进行交接检查,以确保工序合格。2)停工后复工的检查:因处理质量问题或某种原因停工后再复工时,均应检查认可后方可复工。3)巡视检查:对施工操作质量应该进行巡视检查。(2)确定了钻孔桩的质量控制点。内容包括:桩位坐标控制、垂直度控制、清孔质量控制等。项目经理部制订的现场质量检查控制制度有哪些不完善之处?不完整的请补充。

题干: 某施工单位承接了某二级公路E3标段(K15+000~K48+000)路基工程施工。由于该标段工程量较大,工期紧张,项目经理对工程质量管理与控制尤其重视,要求项目总工对质量控制负总责,对技术文件、报告、报表进行全面深入审核与分析,并采取测量、试验、分析、监督等各种方法对现场质量进行检查控制。施工单位确定的土方路基施工中常见的质量控制关键点如下:
(1)施工放样与断面测量;
(2)路基原地面处理,并认真整平压实;
(3)使用适宜材料,保证原材料合格,正确确定土的最大干密度和最佳含水量。
施工中发生了如下事件:
事件1:填筑路堤时,正值雨期。为防止雨水冲刷路堤,保证填筑质量,项目部采取了以下措施:
(1)在填筑路堤前,应在填方坡脚以外挖掘排水沟。
(2)选用黏性土作为填料。
(3)路堤分层填筑。每一层表面,应做成1%~2%的排水横坡。当天填筑土层,在第二天早晨碾压。
事件2:K15+200~K15+900为土质路堑,平均挖方深度约10m,最大挖深15m,路段土质为细粒土,施工单位在进行路堑开挖时,先沿路线纵向挖出一条通道,再横向进行挖掘。
38.补充路基质量控制关键点。

题干: 某南方高速公路A特大桥桥跨布置及结构型式为(3×30+60+3×110+60+3×10)连续箱梁刚构桥。该桥地处山区,主桥采用桩基础,钢筋混凝土桥墩,墩高30~40m,主跨采用悬臂浇筑施工。施工单位进场后,经实地考查和核对设计文件,编制了本桥的施工组织设计。在安全技术方面强调按高处作业要求挂设安全网,并设置安全通道扶梯、防护栏杆和安全警示标示牌等。作业平台要求均载,不得超载偏载,挂篮设计采用三角斜拉带式。经项目经理部工程科负责人同意签认后报监理工程师审批,监理工程师认为施工组织设计的报审程序不符合要求,内容存在不足,退回施工单位要求修改,并提出修改意见。
该桥所用的砂、碎石等地材由施工单位通过媒体以公告的方式邀请材料供应商参加竞标,并且按招标和定标两步骤确定供应商。为确保材料质量,工地试验室对供应商送至项目部的砂、碎石进行了取样试验,质量满足要求后确定了地材供应商。
为了进行挠度观测,在箱梁的顶底板布置了测点,测量了立模时的标高。悬臂浇筑施工期间昼夜温差大,梁段混凝土强度满足要求后,作业班组进行预应力张拉。施工监测人员发现梁底高程误差超出了允许范围,经分析排除了以下原因:混凝土的重力密度的变化与截面尺寸的变化;混凝土弹性模量随时间的变化;结构体系转换以及桥墩变位对挠度产生的影响;施工临时荷载对挠度的影响。
39.改正本桥施工组织设计报审程序的不当之处。除背景中提到的安全防护措施外,桥墩顶作业还要采取哪些安全防护措施?说明理由。

题干: 某公路工程施工总承包一级企业承包了长2650m的公路隧道施工任务,该隧道穿越的岩层主要由泥岩和砂岩组成,施工单位采用新奥法施工,台阶法开挖,复合式衬砌。施工中某段岩石裂隙发育,地表水从岩石裂隙中渗入洞内,导致该段冒顶,塌方。事故发生后,施工单位采取了积极措施,避免事故进一步发展。并按公路工程质量事故报告制度作了相关汇报。
40.假设质量监督站初步确定质量事故为重大质量事故后,事故发生单位应按什么要求进行报告?

题干: 某施工单位承接了某公路B合同段K8+000~K9+800的路基、路面、1座3×20m的简支梁桥和8道涵洞施工,合同工期为200天。该段土质以松散砂土和黏土为主,路基主要工程量见下表。
注:表中挖方为天然密实方,填方为压实方,天然密实方与压实方的换算系数为:土方1.16,石方0.92,假设换算系数不因土石混填而改变,调运方在经济运距内。
施工单位进场后,积极组织施工,并将路而分成三个段落组织流水作业,并绘制了施工平面布置示意图和网络计划图,分别如下所示。
路基施工中,石方开挖采用爆破,土方开挖采用挖掘机配自卸汽车作业。经实测,挖掘机的台班平均生产率为560立方米/台班,机械利用率为0.85。填筑施工采用土石混合倾填,并进行纵向分幅,用振动压路机碾压。
桥梁墩台基础施工完毕后,为确保工程质量,监理工程师要求施工单位挖开再次检查坑底承载力和基础混凝土质量,施工单位对此提出开挖费用索赔。
该路段投入使用一年后,在K9+200~K9+600段出现了路基的纵向裂缝。
41.分析说明施工单位是否应该获得桥梁基坑开挖检查的索赔费用。
