2025年04月02日二级建造师水利工程建造师案例题33

题数: 答题时间:120分钟
专业:水利工程

一、建造师案例题

1.                                                            (二)     某堤防工程,业主在招标文件中规定:工期T(周)不得超过80周,也不应短于60周。     某施工单位决定参与该工程的投标。在基本确定技术方案后,为提高竞争能力,对其中某技术措施拟定了三个方案进行比选。方案一的费用为C1=100+4T;方案二的费用为C2=150+3T;方案三的费用为C3=250+2T。     这种技术措施的三个比选方案对施工网络计划的关键线路均没有影响。各关键工作可压缩的时间及相应增加的费用见表3-1。     表3-1 各关键工作可压缩的时间及相应增加的费用表 关键工作 A C E H M 可压缩时间/周 1 2 1 3 2 压缩单位时间增加的费用/(万元/周) 3.5 2.5 4.5 6.0 2.0      假定所有关键工作压缩后不改变关键线路。     [问题]关键工作ACEHM可压缩时间/周12132压缩单位时间增加的费用/(万元/周)3.52.54.56.02.0

题干: 某水利枢纽工程,主要工程项目有大坝、泄洪闸、引水洞、发电站等,2002年1月开工,2003年5月申报文明建设工地,此时已完成全部建安工程量40%。上级有关主管部门为加强质量管理,在工地现场成立了由省水利工程质量监督中心站以及工程项目法人、设计单位和监理单位人员组成的工程质量监督项目站。
2.工地基坑开挖时曾塌方并造成工人轻伤。请根据水电工程安全事故分类的有关规定判断属于哪一个等级事故,并简述人身伤害事故等级分类以及水利工程质量事故等级分类。

3.    某大型水电站工地,施工单位A在重力坝浇筑过程中,管理人员只在作业现场的危险区悬挂了警示牌,夜间施工时,却发生了高空坠落死亡3人的事故。工程建设期间,还时常发生当地群众到建设管理单位及施工工地大量聚集事件。当工程某隐蔽部位的一道工序施工结束,在未通知监理人员到场检验的情况下,为赶施工进度,项目经理就紧接着指挥完成下道工序的浇筑。     根据《水利系统文明建设工地考核标准》的规定,工程建设管理水平考核包括哪些方面的主要内容?

题干: 某施工单位承包一涵洞工程施工并与项目法人签订了施工承包合同。合同约定:
(1)合同总价420万元;
(2)工程2008年9月25日开工,工期12个月;
(3)工程预付款按10%计,并在各月工程进度款内平均扣回;
(4)保留金按当月工程进度款5%的比例预留。
施工过程中发生如下事件:
事件1:2008年10月初,涵洞基坑开挖后发现地质条件与原勘察资料不符,涵洞地基为风化岩,且破碎严重。监理单位指示施工单位暂停施工,并要求施工单位尽快提交处理方案。施工单位提交了开挖清除风化岩和水泥固结灌浆两种处理方案。监理单位确定采用灌浆方案,并及时发出了书面变更通知。
事件2:2008年11月份,施工单位完成并经监理工程师审核的工程量清单项目费用为50万元,水泥固结灌浆工程费用为10万元。
事件3:2009年9月6日,合同工程完成后,施工单位向监理单位提出了合同工程完工验收申请,随后,监理单位主持进行了验收。
4.指出事件3中的不妥之处并改正。

5.                                                                              (一)     根据《水利水电土建工程施工合同条件》(G1-2000-0208),发包人与承包人签订重力坝第Ⅱ标段混凝土浇筑工程施工合同。合同有如下约定。     (1) 合同中混凝土工程量为20万米,单价为300元/m,合同工期10个月。     (2) 工程开工前,按合同价的10%支付工程预付款,自开工后的第1个月起按当月工程进度款的20%逐月扣回,扣完为止。     (3) 保留金从开工后第1个月起按当月工程进度款的5%逐月扣留;     (4) 当实际完成工程量超过合同工程量的15%时,对超过部分进行调价,调价系数为0.9。施工期各月计划工程量和实际完成工程量如表8-1所示(单位:万米)。     表8-1 施工期各月计划工程量和实际完成工程量表 时间(月) 1 2 3 4 5 6 7 8 9 10 计划工程量 1.5 1.5 2.0 2.0 2.0 3.0 3.0 2.0 2.0 1.0 实际完成工程量 1.5 1.5 2.5 2.5 3.0 3.5 3.5 3.0 2.0 1.0      [问题]时间(月)12345678910计划工程量1.51.52.02.02.03.03.02.02.01.0实际完成工程量1.51.52.52.53.03.53.53.02.01.0

6.某混凝土重力坝工程包括左岸非溢流坝段、溢流坝段、右岸非溢流坝段、右岸坝肩混凝土刺墙段。最大坝高43m,坝顶全长322m,共17个坝段。该工程采用明渠导流施工。坝址以上流域面积610.5平方千米,属于亚热带暖湿气候区,雨量充沛,湿润温和。平均气温比较高,需要采取温控措施。其施工组织设计主要内容包括: (1)大坝混凝土施工方案的选择。 (2)坝体的分缝分块。根据混凝土坝型、地质情况、结构布置、施工方法、浇筑能力、温控水平等因素进行综合考虑。 (3)坝体混凝土浇筑强度的确定。应满足该坝体在施工期的历年度汛高程与工程面貌。在安排坝体混凝土浇筑工程进度时,应估算施工有效工作日,分析气象因素造成的停工或影响天数,扣除法定节假日,然后再根据阶段混凝土浇筑方量拟定混凝土的月浇筑强度和日平均浇筑强度。 (4)混凝土拌合系统的位置与容量选择。 (5)混凝土运输方式与运输机械选择。 (6)运输线路与起重机轨道布置。门、塔机栈桥高程必须在导流规划确定的洪水位以 上,宜稍高于坝体重心,并与供料线布置高程相协调,栈桥一般平行于坝轴线布置,栈桥 桥墩应部分埋入坝内。 (7)混凝土温控要求及主要温控措施。 对于17个独立坝段,每个坝段的分缝分块形式可以分为几种?

题干: 某水利水电施工单位中标承揽了一座混凝土重力坝的主体工程施工,施工单位在签署协议书后按照合同要求在规定的时间内编制完成了相关图纸和文件。
7.混凝土坝的施工质量控制要点是什么?

题干: 背景资料:
某堤防工程项目业主与承包商签订了工程施工承包合同。合同中估算工程量为5300立方米,单价为180元/立方米。合同工期为6个月。有关付款条款如下:
(1)开工前业主应向承包商支付估算合同总价20%的工程预付款;
(2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留保修金;
(3)当累计实际完成工程量超过(或低于)估算工程量的10%时,可进行调价,调价系数为0.9(或1.1);
(4)每月签发付款最低金额为15万元;
(5)工程预付款从乙方获得累计工程款超过估算合同价的30%以后的下一个月起,至第5个月均匀扣除。
承包商每月实际完成并经签证确认的工程量见下表。

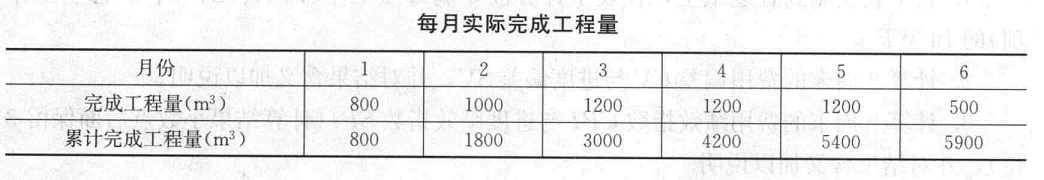

8.每月工程量价款为多少?应签证的工程款为多少?应签发的付款凭证金额为多少?

题干: 某水库除险加固工程内容有:
(1)溢洪道的闸墩与底板加固,闸门更换;
(2)土坝黏土灌浆、贴坡排水、护坡和坝顶道路重建。施工项目部根据合同工期、设备、人员、场地等具体情况编制了施工总进度计划,形成的时标网络图如下图所示(单位:d)。[006-002-005-000-9787113157326-image/006-002-005-000-9787113157326-004-001.jpg]
施工中发生如下事件:
事件1:由于发包人未能按期提供场地,A工作推迟完成,B、G工作第25天末才开始。
事件2:C工作完成后发现底板混凝土出现裂缝,需进行处理,C工作实际持续时间为77 d。
事件3:E工作施工过程中吊装设备出现故障,修复后继续进行,E工作实际持续时间为17 d。
事件4:D工作的进度情况见下表。
9.指出计划工期和关键线路,指出A 工作和C工作的总时差。

题干: 某水利枢纽工程有混凝土重力坝、水电站等建筑物构成。
施工单位与项目法人签订了其中某坝段的施工承包合同,部分合同条款如下:
合同总金额壹亿伍仟万元整;开工日期为2007年9月20日,总工期26个月。
开工前项目法人向施工单位支付10%的工程预付款,预付款扣回按公式
从第1个月起,按进度款5%的比例扣留保留金。
施工过程中发生如下事件:
事件1:在倒流设计前,施工单位在围堰工程位置进行了补充地质勘探,支付勘探费2万元。施工单位按程序向监理单位提交了索赔意向书和索赔申请报告。索赔金额为2.2万元(含勘探费2万元,管理费、利润各0.1万元)。

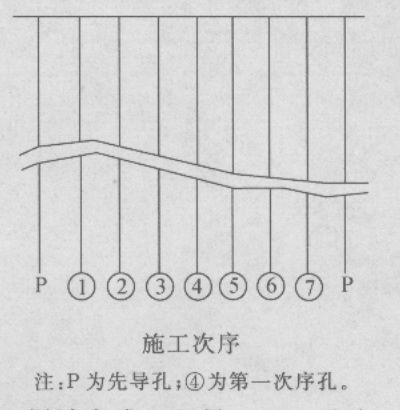

事件2:大坝坝基采用水泥灌浆,灌浆采用单排孔,分三序施工,其施工次序如下图所示。根据施工安排在基岩上浇筑一层坝体混凝土后再进行钻孔灌浆。
事件3:至2008年3月,施工累计完成工程量2 700万元。4月份的月进度付款申请单见下表。
10.事件1中,施工单位可以获得索赔费用是多少?并说明理由。

题干: 某施工单位承包一涵洞工程施工并与项目法人签订了施工承包合同。
合同约定:
(1)合同总价420万元;
(2)工程2008年9月25日开工,工期12个月;
(3)工程预付款按10%计,并在各月工程进度款内平均扣回;
(4)保留金按当月工程进度款5%的比例预留。
施工过程中发生如下事件:
事件1:2008年10月初,涵洞基坑开挖后发现地质条件与原勘察资料不符,涵洞地基为风化岩,且破碎严重。监理单位指示施工单位暂停施工,并要求施工单位尽快提交处理方案。施工单位提交了开挖清除风化岩和水泥固结灌浆两种处理方案。监理单位确定采用灌浆方案,并及时发出了书面变更通知。
事件2:2008年11月份,施工单位完成并经监理工程师审核的工程量清单项目费用为50万元,水泥固结灌浆工程费用为10万元。
事件3:2009年9月6日,合同工程完成后,施工单位向监理单位提出了合同工程完工验收申请,随后,监理单位主持进行了验收。
11.计算工程预付款。

题干: 某施工单位承包一涵洞工程施工并与项目法人签订了施工承包合同。
合同约定:
(1)合同总价420万元;
(2)工程2008年9月25日开工,工期12个月;
(3)工程预付款按10%计,并在各月工程进度款内平均扣回;
(4)保留金按当月工程进度款5%的比例预留。
施工过程中发生如下事件:
事件1:2008年10月初,涵洞基坑开挖后发现地质条件与原勘察资料不符,涵洞地基为风化岩,且破碎严重。监理单位指示施工单位暂停施工,并要求施工单位尽快提交处理方案。施工单位提交了开挖清除风化岩和水泥固结灌浆两种处理方案。监理单位确定采用灌浆方案,并及时发出了书面变更通知。
事件2:2008年11月份,施工单位完成并经监理工程师审核的工程量清单项目费用为50万元,水泥固结灌浆工程费用为10万元。
事件3:2009年9月6日,合同工程完成后,施工单位向监理单位提出了合同工程完工验收申请,随后,监理单位主持进行了验收。
12.计算11月份的工程进度款、保留金预留、预付款扣回和实际付款金额。

13.    某水利枢纽工程由电站、溢洪道和土坝组成。主坝为均质土坝,上游设干砌石护坡,下游设草皮护坡和堆石排水体,坝顶设碎石路,工程实施过程中发生下述事件: 事件1:项目法人委托该工程质量监督机构对于大坝填筑按《水利水电基本建设工程单元工程质量评定标准》规定的检验数量进行质量检查。质量监督机构受项目法人委托,承担了该工程质量检测任务。 事件2:土坝施工单位将坝体碾压分包给具有良好碾压设备和经验的乙公司承担。合同文件中,单元工程的划分标准是:以40m坝长、20cm铺料厚度为单元工程的计算单 位,铺料为一个单元工程,碾压为另一个单元工程。 事件3:该工程监理单位给施工单位“监理通知”如下:经你单位申请并提出设计变更,我单位复核同意将坝下游排水体改为浆砌石,边坡由1:2.5改为1 :2。 事件4:土坝单位工程完工验收结论为:本单位工程划分为30个分部工程,其中质量合格12个,质量优良18个,优良率为60%,主要分部工程(坝顶碎石路)质量优良, 且施工中未发生重大质量事故;中间产品质量全部合格,其中混凝土拌合物质量达到优良;厚材料质量、金属结构及启闭机制造质量合格;外观质量得分率为83%。所以,本单位工程质量评定为优良。 事件5:该工程项目单元工程质量评定表监理单位填写,土坝单位工程完工验收由施工单位主持。工程截流验收及移民安置验收由项目法入主持。 根据水利工程验收和质量评定的有关规定,指出事件5中存在的不妥之处并改正。

题干: 某水利工程项目进展到第10周后,对前9周的工作进行了统计检查,有关统计情况见下表。
14. 计算9周末的费用偏差CV与进度偏差SV,并对结果含义加以说明。

题干:


    某大型水电站工地,施工单位A在重力坝浇筑过程中,管理人员只在作业现场的危险区悬挂了警示牌,夜间施工时,却发生了高空坠落死亡3人的事故。工程建设期间,还时常发生当地群众到建设管理单位及施工工地大量聚集事件。当工程某隐蔽部位的一道工序施工结束,在未通知监理人员到场检验的情况下,为赶施工进度,项目经理就紧接着指挥完成下道工序的浇筑。
15.    A单位在完成隐蔽工程后,在未通知监理人员到场检查的情况下,能否将隐蔽部位进行覆盖并进行下一道工序的施工?为什么?

题干: 某水库枢纽工程主要由大坝及泄水闸等组成。大坝为壤土均质坝,最大坝高15.5m,坝长1135m。该大坝施工承包商首先根据设计要求就近选择某一料场,该料场土料黏粒含量较高,含水量较适中。在施工过程中,料场土料含水量因天气等各种原因发生变化,比施工最优含水量偏高,承包商及时地采取了一些措施,使其满足上坝要求。坝面作业共安排了ABC三个工作班组进行填筑碾压施工。在统计一个分部工程质量检测结果中,发现在90个检测点中,有25个点不合格。其中检测A班组30个点,有5个不合格点;检测B班组30个点,有13个不合格点;检测C班组30个点,有7个不合格点。
16.该大坝填筑压实标准应采用什么控制?填筑压实参数主要包括哪些?

17.某省曹山湖堤防退建工程为3级,新建堤防填筑土料为黏性土,最大干密度为1.69g/cm3,最优含水率为19.3%,设计压实干密度为1.56 g/cm3。该工程项目划分为1
  • 题干: 某平原地区大(1)型水库(骆阳湖)泄洪闸闸孔36孔,设计流量4 000 立方米/s,校核流量7 000 立方米/s。该泄洪闸建于20世纪60年代末,2006年进行除险加固。主要工程内容有:
    (1)桥头堡、启闭机房拆除重建;
    (2)公路桥桥面及栏杆翻修;
    (3)闸墩、闸底板混凝土表面防碳化处理;
    (4)闸底板、闸墩向上游接长5m;
    (5)原弧形钢闸门更换为新弧形钢闸门;
    (6)原卷扬启闭机更换为液压启闭机;
    (7)上游左右侧翼墙拆除重建等七项。主要工程量:混凝土4.6万立方米,土方42万立方米,金属结构1 086 t,总投资1.22亿元。
    施工导流采用全段围堰法,围堰为土围堰,级别为3级,长410 m,堰顶高程30.3 m,施工期水库设计静水位27.8 m,波浪高度1.5 m,围堰采用水中倒土双向进占法施工,总填筑方量30万立方米。
    根据施工需要,现场布置有混凝土拌和系统、钢筋加工厂、木工厂、临时码头、配电房等临时设施。其平面布置示意图如下图所示,图中①、②、③、④、⑤为临时设施(混凝土拌和系统、油库、机修车间、钢筋加工厂、办公生活区)代号。
    混凝土表面防碳化处理采用ST-9608聚合物防水防腐涂料。闸底板和闸墩向上游接长5m,采用锚固技术使新、老闸底板和闸墩连为一体。
    18.根据有利生产、方便生活、易于管理、安全可靠的原则,给出示意图中代号①、②、③、④、⑤所对应临时设施的名称。

    题干: 某施工单位承担了一土石坝工程,与业主签定了施工总承包合同,合同约定工期15个月,开工日期为2010年11月1日,竣工日期为2012年1月31日。工期奖惩额为5 000元/d,工程保修期1年。
    在施工过程中,由于发生地质条件变化,建设单位进行设计变更,影响工期10 d;由于雨期影响材料进场,影响工期5d;工程累计停电20 d;在施工过程中由于事故导致2人当场死亡,影响工期10d;由于项目工期紧,某分部工程未经验收建设单位就投入使用;该工程实际竣工日期为2012年2月20日。
    19.根据有关规定,本起伤亡事故应由哪个单位上报?

    20.某穿堤建筑物施工招标,A、B、C、D四个投标人参加投标。招标投标及合同执行过程中发生了如下事件: 事件1:经资格预审委员会审核,本工程监理单位下属的具有独立法人资格的D投标人没能通过资格审查。A、B、C三个投标人购买了招标文件,并在规定的投标截止时间前递交了投标文件。 事件2:评标委员会评标报告以C投标人的投标报价有如下评估:C投标人的工程量清单“土方开挖(土质级别Ⅱ级,运距50m)”项目中,工程量2万m3与单价500元/m3的乘积与合价10万元不符。工程量无错误。故应进行修正。 事件3:招标人确定B投标人为中标人,预付款为合同价的10%,保留金按当月工程进度款5%的比例扣留。施工期为1个月,经监理单位确认有月进度款为100万元。 事件4:根据地方政府美化城市的要求,设计单位修改了建筑设计。修改后的施工图纸未能按时提交,承包人据此提出了有关索赔要求。 事件4中,指出承包人提出索赔的要求是否合理并简述理由。

    题干: 某水利工程项目进展到第10周后,对前9周的工作进行了统计检查,有关统计情况见下表。
    21. 计算9周末的费用绩效指数CPI与进度绩效指数SPI(计算结果小数点后面保留3位),并对结果含义加以说明。

    题干: 某泵站工程依据《水利工程设计概估算编制规定(工程部分)》(水总[2014] 429号)编制初步设计概算。
    22.将下表中项目或费用按其性质在对应栏内打“√”。

    题干: 某中型水库除险加固工程主要建设内容有:砌石护坡拆除、砌石护坡重建、土方填筑(坝体加高培厚)、深层搅拌桩渗墙、坝顶沥青道路、混凝土防浪墙和管理房等。计划工期9个月(每月按30 d计)。合同约定:①合同中关键工作的结算工程量超过原招标工程量15%的部分所造成的延期由发包人承担责任;②工期提前的奖励标准为10 000元/d,逾期完工违约金为10 000元/d。
    施工中发生如下事件:

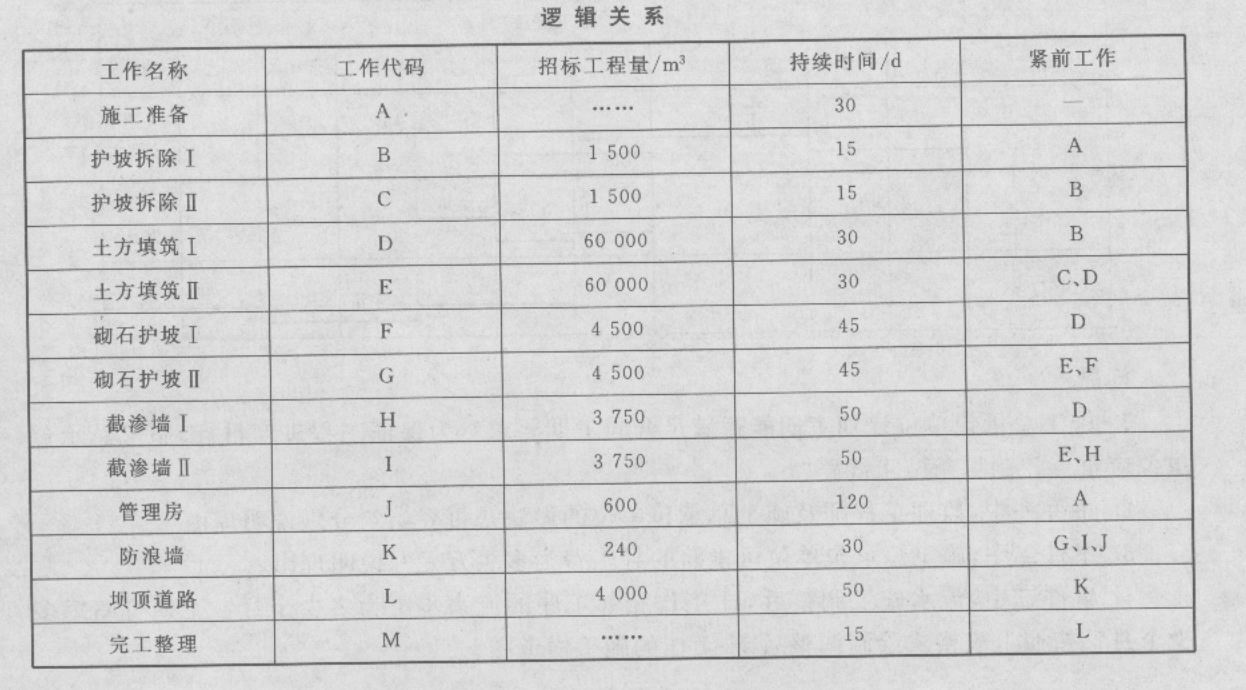

    事件1:为满足工期要求,采取分段流水作业,其逻辑关系见下表。
    项目部技术人员编制的初始网络计划如下图所示:

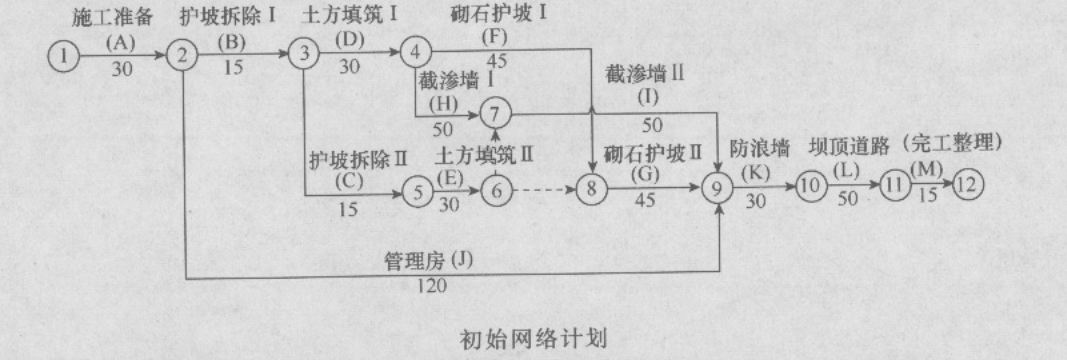

    项目部在审核初始网络计划时,发现逻辑关系有错并将其改正。

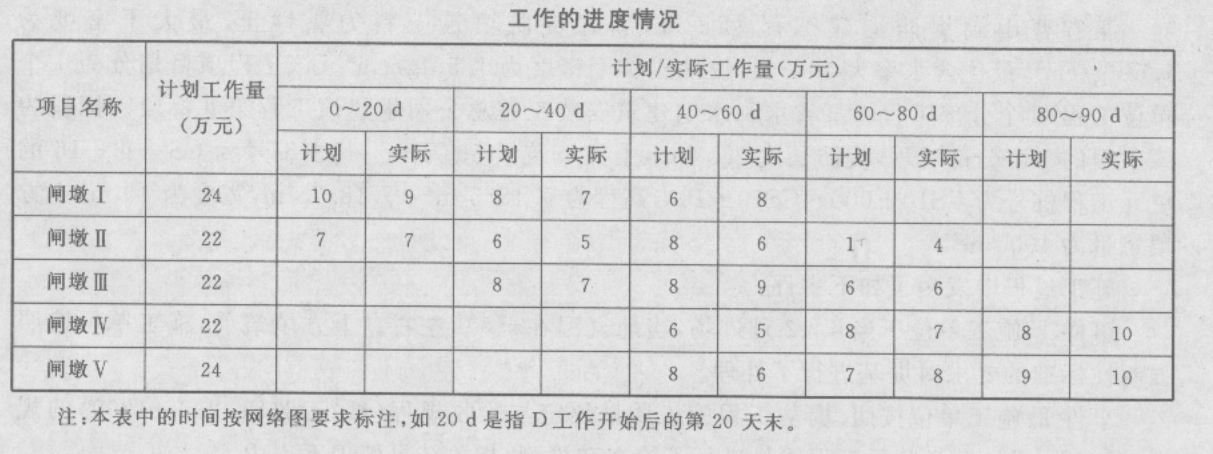

    事件2:项目部在开工后第85天末组织进度检查,F、H、E、J工作累计完成工程量分别为400 立方米、600 立方米、20 000 立方米、125 立方米(假定工作均衡施工)。
    事件3:由于设计变更,K工作的实际完成时间为33 d,K工作的结算工程量为292 立方米。
    除发生上述事件外,施工中其他工作均按计划进行。
    23.依据正确的网络计划,确定计划工期(含施工准备)和关键线路。

    题干: 某水利工程项目进展到第10周后,对前9周的工作进行了统计检查,有关统计情况见下表。

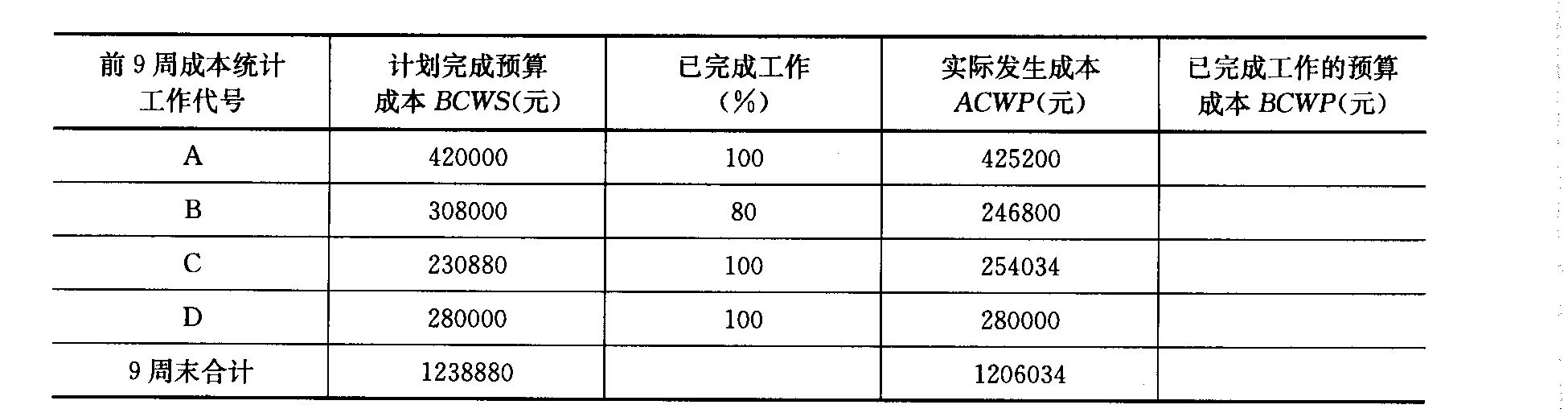

    24. 将上表复制到答题纸上,在表中计算前9周每项工作(即ABCD各项工作项)的BCWP。

    25.    某高土石坝坝体施工项目,业主与施工总承包单位签订了施工总承包合同,并委托了工程监理单位实施监理。    施工总承包完成桩基工程后,将深基坑支护工程的设计委托给了专业设计单位,并自行决定将基坑的支护和土方开挖工程分包给了一家专业分包单位施工。专业设计单位棍据业主提供的勘察报告完成了基坑支护设计后,即将设计文件直接给了专业分包单位;专业分包单位在收到设计文件后编制了基坑支护工程和降水工程专项施工组织方案,施工组织方案经施工总承包单位项目经理签字后即由专业分包单位组织了施工。    专业分包单位在施工过程中,由负责质量管理工作的施工人员兼任现场安全生产监督工作。土方开挖到接近基坑设计标高时,总监理工程师发现基坑四周地表出现裂缝,即向施工总承包单位发出书面通知,要求停止施工,并要求现场施工人员立即撤离,查明原因后再恢复施工,但总承包单位认为地表裂缝属正常现象没有予以理睬。不久基坑发生严重坍塌,并造成4名施工人员被掩埋,其中3人死亡,1人重伤。    事故发生后,专业分包单位立即向有关安全生产监督管理部门上报了事故情况。经事故调查组调查,造成坍塌事故的主要原因是由于地质勘察资料中未标明地下存在古河道,基坑支护设计中未能考虑这一因素造成的。事故中直接经济损失80万元,于是专业分包单位要求设计单位赔偿事故损失80万元。     根据《水利工程建设安全生产管理规定》,施工单位应对哪些达到一定规模的危险性较大的工程编制专项施工方案?

    题干: 某装机容量50万kW的水电站工程建于山区河流上,拦河大坝为2级建筑物,采用碾压式混凝土重力坝,坝高60 m,坝体浇筑施工期为2年,施工导流采取全段围堰、隧洞导流的方式。
    施工导流相关作业内容包括:
    ①围堰填筑;
    ②围堰拆除;
    ③导流隧洞开挖;
    ④导流隧洞封堵;
    ⑤下闸蓄水;
    ⑥基坑排水;
    ⑦截流。
    围堰采用土石围堰,堰基河床地面高程为140.0m。根据水文资料,上游围堰施工期设计洪水位为150.0 m,经计算与该水位相应的波浪高度为2.8 m。
    导流隧洞石方爆破开挖采取从两端同时施工的相向开挖方式。根据施工安排,相向开挖的两个工作面在相距20 m距离放炮时,双方人员均需撤离工作面;相距10 m时,需停止一方工作,单向开挖贯通。
    工程蓄水前,由有关部门组织进行蓄水验收,验收委员会听取并研究了工程度汛措施计划报告、工程蓄水库区移民初步验收报告等有关方面的报告。
    26.确定该工程围堰的建筑物级别并说明理由。计算上游围堰堰顶高程。

    题干: 某平原地区大(1)型水库(骆阳湖)泄洪闸闸孔36孔,设计流量4 000 立方米/s,校核流量7 000 立方米/s。该泄洪闸建于20世纪60年代末,2006年进行除险加固。主要工程内容有:
    (1)桥头堡、启闭机房拆除重建;
    (2)公路桥桥面及栏杆翻修;
    (3)闸墩、闸底板混凝土表面防碳化处理;
    (4)闸底板、闸墩向上游接长5m;
    (5)原弧形钢闸门更换为新弧形钢闸门;
    (6)原卷扬启闭机更换为液压启闭机;
    (7)上游左右侧翼墙拆除重建等七项。主要工程量:混凝土4.6万立方米,土方42万立方米,金属结构1 086 t,总投资1.22亿元。
    施工导流采用全段围堰法,围堰为土围堰,级别为3级,长410 m,堰顶高程30.3 m,施工期水库设计静水位27.8 m,波浪高度1.5 m,围堰采用水中倒土双向进占法施工,总填筑方量30万立方米。
    根据施工需要,现场布置有混凝土拌和系统、钢筋加工厂、木工厂、临时码头、配电房等临时设施。其平面布置示意图如下图所示,图中①、②、③、④、⑤为临时设施(混凝土拌和系统、油库、机修车间、钢筋加工厂、办公生活区)代号。
    混凝土表面防碳化处理采用ST-9608聚合物防水防腐涂料。闸底板和闸墩向上游接长5m,采用锚固技术使新、老闸底板和闸墩连为一体。
    27.指出上述七项加固内容和临时工程中施工方面最关键的两项并简述理由。

    题干: 某小型水电站工程,主体工程采用现浇钢筋混凝土结构,基础为管桩基础。建设单位与施工总承包单位签订了施工总承包合同,合同工期为29个月。按合同约定,施工总承包单位将预应力管桩工程分包给了符合资质要求的专业分包单位。

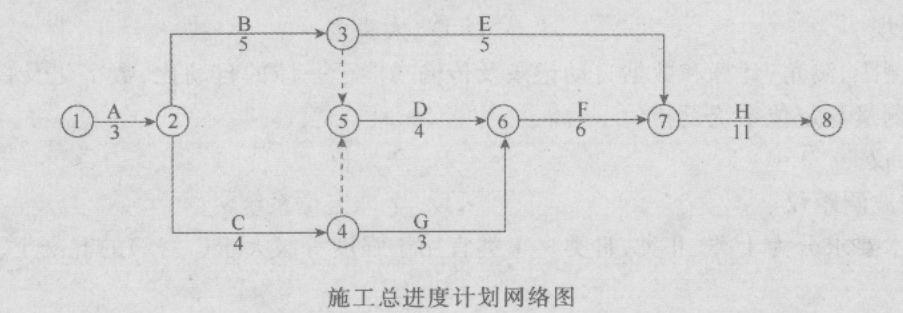

    施工总承包单位提交的施工总进度计划如下图所示(时间单位:月),该计划通过了监理工程师的审查和确认。

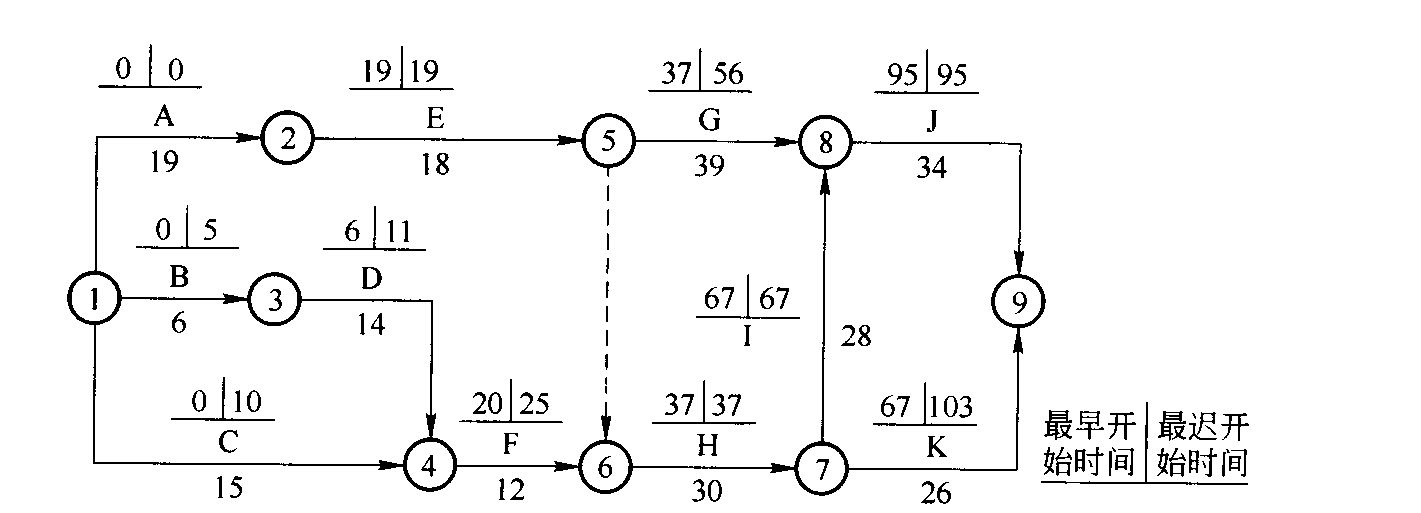

    合同履行过程中,发生了如下事件:
    事件一:专业分包单位将管桩专项施工方案报送监理工程师审批,遭到了监理工程师拒绝。在桩基施工过程中,由于专业分包单位没有按设计图纸要求对管桩进行封底施工,监理工程师向施工总承包单位下达了停工令,施工总承包单位认为监理工程师应直接向专业分包单位下达停工令,拒绝签收停工令。
    事件二:在工程施工进行到第7个月时,因建设单位提出设计变更,导致G工作停止施工1个月。由于建设单位要求按期完工,施工总承包单位据此向监理工程师提出了赶工费索赔。根据合同约定,赶工费标准为18万元/月。

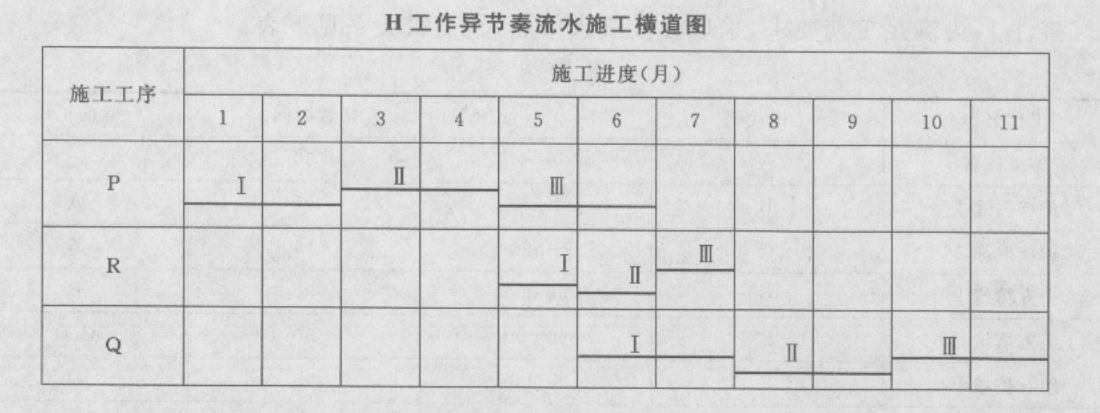

    事件三:在H工作开始前,为了缩短工期,施工总承包单位将原施工方案中H工作的异节奏流水施工调整为成倍节拍流水施工。原施工方案中H工作异节奏流水施工横道图见下表(时间单位:月)。
    28.事件二中,施工总承包单位可索赔的赶工费为多少万元?说明理由。

    题干: 某施工单位承担了一土石坝工程,与业主签定了施工总承包合同,合同约定工期15个月,开工日期为2010年11月1日,竣工日期为2012年1月31日。工期奖惩额为5 000元/d,工程保修期1年。
    在施工过程中,由于发生地质条件变化,建设单位进行设计变更,影响工期10 d;由于雨期影响材料进场,影响工期5d;工程累计停电20 d;在施工过程中由于事故导致2人当场死亡,影响工期10d;由于项目工期紧,某分部工程未经验收建设单位就投入使用;该工程实际竣工日期为2012年2月20日。
    29.根据有关规定,本起伤亡事故应由哪个单位上报?

    30.      (一)      某混凝土坝工程,业主与总承包商、监理单位分别签订了承包合同和监理合同。     承包商就混凝土坝浇筑前的准备工作,浇筑时入仓铺料、平仓振捣和浇筑后的养护等施工工艺进行了细致的安排。     在施工过程中,对混凝土拌和料的卸料、平仓、碾压提出了质量要求和控制措施如下。     (1) 卸料落差控制在2.5~3.0m之间;     (2) 入仓混凝土摊铺后先洒水养护一段时问后进行碾压;     (3) 要避免混合料层问间歇时间过长。     [问题](一)

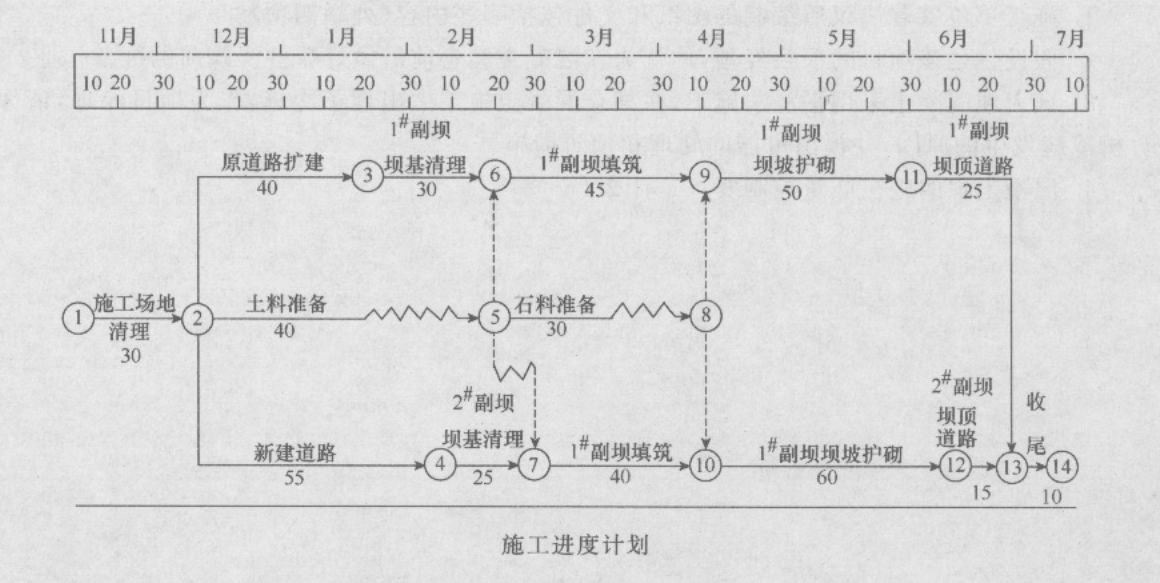

    题干: 南方某以防洪为主,兼顾灌溉、供水和发电的中型水利工程,需进行扩建和加固,其中两座副坝(1#和2#)的加固项目合同工期为8个月,计划当年11月10日开工。副坝结构型式为黏土心墙土石坝。项目经理部拟定的施工进度计划如下图所示。
    说明:1.每月按30 d计,时间单位为d;2.日期以当日末为准,如11月10月开工表示11月10日末开工。
    实施过程中发生了如下事件:
    事件1:按照12月10日上级下达的水库调度方案,坝基清理最早只能在次年1月25日开始。
    事件2:按照水库调度方案,坝坡护砌迎水面施工最迟应在次年5月10日完成。
    坝坡迎水面与背水面护砌所需时间相同,按先迎水面后背水面顺序安排施工。

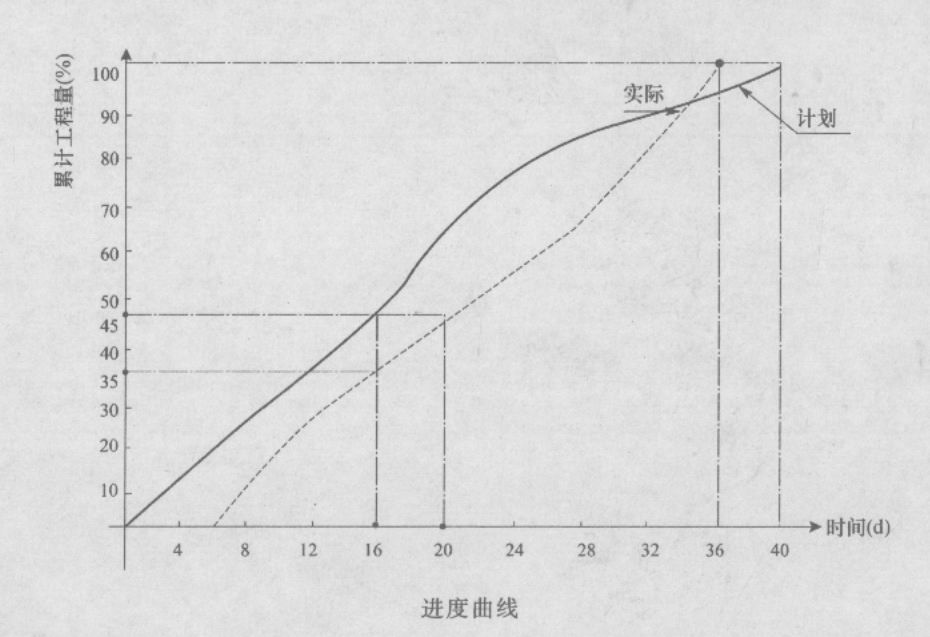

    事件3:“2#副坝填筑”的进度曲线如下图所示。
    事件4:次年6月20日检查工程进度,1#、2#副坝坝顶道路已完成的工程量分别为3/5、2/5。
    31.依据事件3中2#副坝填筑进度曲线,分析在第16天末的计划进度与实际进度,并确定2#副坝填筑实际用工天数。

    题干: 南方某以防洪为主,兼顾灌溉、供水和发电的中型水利工程,需进行扩建和加固,其中两座副坝(1#和2#)的加固项目合同工期为8个月,计划当年11月10日开工。副坝结构型式为黏土心墙土石坝。项目经理部拟定的施工进度计划如下图所示。
    说明:1.每月按30 d计,时间单位为d;2.日期以当日末为准,如11月10月开工表示11月10日末开工。
    实施过程中发生了如下事件:
    事件1:按照12月10日上级下达的水库调度方案,坝基清理最早只能在次年1月25日开始。
    事件2:按照水库调度方案,坝坡护砌迎水面施工最迟应在次年5月10日完成。
    坝坡迎水面与背水面护砌所需时间相同,按先迎水面后背水面顺序安排施工。
    事件3:“2#副坝填筑”的进度曲线如下图所示。
    事件4:次年6月20日检查工程进度,1#、2#副坝坝顶道路已完成的工程量分别为3/5、2/5。
    32.根据6月20日检查结果,分析坝顶道路施工进展状况;若未完成的工程量仍按原计划施工强度进行,分析对合同工期的影响。

    33.某业主投资一建设工程项目,通过招标选择了一家施工单位,并与之签订了合同。合同约定,在施工过程中,若由于业主原因造成窝工,则机械的停工费用和人工窝工费按台班费和工日费的40%结算支付。该工程按如下计划进行: 在计划执行过程中,出现了如下事件: 事件1:因业主不能及时提供材料使E工作延误2天,G工作延误1天,H工作延误2天。 事件2:因机械故障检修使E工作延误1天,G工作延误1天。 事件3:因业主变更设计,使F工作延误2天。 事件4:因电网停电,使F工作延误0.5天,I工作延误0.5天。 以上事件对同一工作延误时间不在同一时间段内。 为此施工单位及时向监理工程师提交了一份索赔报告,并附有关资料和证据。主要索赔要求如下: (1)工期:E停工3天,F停工2.5天,G停工2天,H停工2天,I停工0.5天,要求总计顺延工期10天。 (2)费用: ①机械设备台班费 E工作吊车:(2+1)台班×1200元/台班=3600元 F工作搅拌机:(2+0.5)台班×300元/台班=750元 G工作小机械:(1+1)台班×300元/台班=600元 H工作搅拌机:2台班×300元/台班=600元 合计要求补偿机械台班费损失5550元(经监理工程师审核,上述机械台班费单价合理)。 ②人工费 E工作:3天×15人×40元/工日=1800元 F工作:2.5天×18人×40元/工日=1800元 G工作:2天×8人×40元/工日=640元 H工作:2天×18人×40元/工日=1440元 I工作:0.5天×10人×40元/工日=200元 合计要求补偿人工费损失5880元(经监理工程师审核,上述人工单价和人工数量合理)。 工期索赔是否合理?为什么?
