2025年04月12日监理工程师案例分析案例分析题36

题数: 答题时间:120分钟
专业:案例分析

一、案例分析题

题干: 某工程,建设单位委托具有相应资质的监理单位承担施工招标代理和施工阶段监理任务,拟通过公开招标方式分别选择建安工程施工、装修工程设计和装修工程施工单位。
在工程实施过程中,发生如下事件。
事件1:监理单位编制建安工程施工招标文件时,建设单位提出投标人资格必须满足以下要求:
(1)获得国家级工程质量奖项;
(2)在项目所在地行政辖区内进行了工商注册登记;
(3)拥有国有股份;
(4)取得安全生产许可证。
事件2:建安工程施工单位与建设单位按《建设工程施工合同(示范文本)》签订合同后,在施工中突遇合同中约定属不可抗力的事件,造成经济损失(见表2-1)和工地全面停工15d。由于合同双方均未投保,建安工程施工单位在合同约定的有效期内,向项目监理机构提出了费用补偿和工程延期申请。
事件3:施工过程中,总监理工程师发现施工单位刚开始采用的一项新工艺,未向项目监理机构报审。
事件4:在施工时,装修工程施工单位发现图纸错误,导致装修工程局部无法正常进行,虽然不会影响总工期,但造成了人工窝工等损失。装修工程施工单位向项目监理机构提出变更设计和费用索赔的申请。
1.根据《建设工程监理规范》(GB50319)的规定,写出事件4中项目监理机构处理变更设计和费用索赔的程序。

题干: 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A、B工作所用的材料由建设单位采购;合同价款采用以直接费为计算基础的全费用综合单位计价;施工期间若遇物价上涨,只对钢材、水泥和集料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中的工程量清单所列各项工作的估算工程量和施工单位的报价见表5-1,该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如图5-1所示。
施工过程中,发生如下事件。
事件1:施工单位有两台大型机械设备需要进场,施工单位提出应由建设单位支付其进场费,但建设单位不同意另行支付。
事件2:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称施工合同专用条款并未对此作出约定,因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检,则由建设单位支付材料检测费用。
事件3:当施工进行到第3个月月末时,建设单位提出一项设计变更,使D工作的工程量增加2000立方米。施工单位调整施工方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全费用综合单价。经测算,新单价中直接费为160元/立方米,间接费费率为15%,利润率为5%,计税系数为3.41%。
事件4:由于施工机械故障,G工作的开始时间推迟了1个月。第6个月恰遇建筑材料价格大幅上涨,造成F、G工作的造价提高,造价管理部门公布的价格指数见表5-2。施工单位随即向项目监理机构提出了调整F、G工作结算单价的要求。经测算,F、G工作的单价中,钢材、水泥和集料的价格所占比例分别为25%、35%和10%。
2.指出事件2中施工单位说法正确和错误之处,分别说明理由。

题干: 某实施监理的项目,通过公开招标选定甲施工单位作为施工总承包单位,甲施工单位经建设单位同意将桩基工程分包给乙施工单位。工程实施中发生下列事件:
事件1:专业监理工程师在审查施工单位报送的工程开工报审表及相关资料时认为:现场质量、安全生产管理体系已建立,管理及施工人员已到位,进场道路及水、电、通信满足开工要求,但其他开工条件尚不具备。
事件2:桩基施工过程中,因为乙施工单位抢进度,擅自改变施工方案,出现断桩事故。对此,原设计单位提供的事故处理方案为:断桩清除,原位重新施工。乙施工单位按处理方案实施。
事件3:为进一步加强施工过程质量控制,总监理工程师代表指派专业监理工程师对原监理实施细则中的质量控制措施进行修改,修改后的监理实施细则经总监理工程师代表审查批准后实施。
事件4:工程进入竣工验收阶段,建设单位发文要求监理单位和甲施工单位各自申请城建档案管理部门进行工程档案的验收并直接办理档案移交事宜,同时要求监理单位对施工单位的工程档案质量进行检查。甲施工单位收到建设单位发文后将该文转发给乙施工单位。
事件5:项目监理机构在检查甲施工单位的工程档案时发现,缺少乙施工单位的工程档案,甲施工单位的解释是:按建设单位要求,乙施工单位自行办理工程档案的验收及移交;在检查乙施工单位的工程档案时发现,缺少断桩处理的相关资料,乙施工单位的解释是:断桩清除后原位重新施工,不需列入这部分资料。
3.事件2中,项目监理机构应如何处理断桩事故?

题干: 政府投资的某工程,监理单位承担了施工招标代理和施工监理任务。该工程采用无标底公开招标方式选定施工单位。工程实施中发生了下列事件:
事件1:工程招标时,A、B、C、D、E、F、G共7家投标单位通过资格预审,并在投标截止时间前提交了投标文件。评标时,发现A投标单位的投标文件虽加盖了公章,但没有投标单位法定代表人的签字,只有法定代表人授权书中被授权人的签字(招标文件中对是否可由被授权人签字没有具体规定);B投标单位的投标报价明显高于其他投标单位的投标报价,分析其原因是施工工艺落后造成的;C投标单位以招标文件规定的工期380天作为投标工期,但在投标文件中明确表示如果中标,合同工期按定额工期400天签订;D投标单位投标文件中的总价金额汇总有误。
事件2:经评标委员会评审,推荐G、F、E投标单位为前3名中标候选人。在中标通知书发出前,建设单位要求监理单位分别找G、F、E投标单位重新报价,以价格最低者为中标单位,按原投标报价签订施工合同后,建设单位与中标单位再以新报价签订协议书作为实际履行合同的依据。监理单位认为建设单位的要求不妥,并提出了不同意见,建设单位最终接受了监理单位的意见,确定G投标单位为中标单位。
事件3:开工前,总监理工程师组织召开了第一次工地会议,并要求G单位及时办理施工许可证,确定工程水准点、坐标控制点,按政府有关规定及时办理施工噪声和环境保护等相关手续。
事件4:开工前,设计单位组织召开了设计交底会。会议结束后,总监理工程师整理了一份《设计修改建议书》,提交给设计单位。
事件5:施工开始前,G单位向专业监理工程师报送了《施工测量成果报验表》,并附有测量放线控制成果及保护措施。专业监理工程师复核了控制桩的校核成果和保护措施后即予以签认。
4.指出事件3中总监理工程师做法的不妥之处,写出正确做法。

题干: 某工程,建设单位通过招标方式选择监理单位。某工程监理合同签订后,监理单位负责人对该项目监理工作提出以下5点要求:
(1)监理合同签订后的30天内应将项目监理机构的组织形式、人员构成及总监理工程师的任命书面通知建设单位;
(2)监理规划的编制要依据:建设工程的相关法律、法规,项目审批文件、有关建设工程项目的标准、设计文件、技术资料,监理大纲、委托监理合同文件和施工组织设计;
(3)监理规划中不需编制有关安全生产监理的内容,但需针对危险性较大的分部分项工程编制监理实施细则;
(4)总监理工程师代表应在第一次工地会议上介绍监理规划的主要内容,如建设单位未提出意见,该监理规划经总监理工程师批准后可直接报送建设单位;
(5)如建设单位设计方案有重大修改,施工组织设计、方案等发生变化,总监理工程师代表应及时主持修订监理规划的内容,并组织修订相应的监理实施细则。
总监理工程师提出了建立项目监理组织机构的步骤框图(图1-9),并委托给总监理工程师代表以下工作:
(1)确定项目监理机构人员岗位职责,主持编制监理规划;
(2)签发工程款支付证书,调解建设单位与承包单位的合同争议。
5.写出图中(1)~(4)项工作的正确步骤。

题干: 某工程监理合同签订后,监理单位负责人对该项目监理工作提出以下5点要求:
(1)监理合同签订后的30d内应将项目监理机构的组织形式、人员构成及总监理工程师的任命书面通知建设单位;
(2)监理规划的编制要依据:建设工程的相关法律、法规,项目审批文件、有关建设工程项目的标准、设计文件、技术资料,监理大纲、委托监理合同文件和施工组织设计;
(3)监理规划中不需编制有关安全生产监理的内容,但需针对危险性较大的分部分项工程编制监理实施细则;
(4)总监理工程师代表应在第一次工地会议上介绍监理规划的主要内容,如建设单位未提出意见,该监理规划经总监理工程师批准后可直接报送建设单位;
(5)如建设单位设计方案有重大修改,施工组织设计、方案等发生变化,总监理工程师代表应及时主持修订监理规划的内容,并组织修订相应的监理实施细则。
总监理工程师提出了建立项目监理组织机构的步骤(见图1-1),并委托给总监理工程师代表以下工作:
(1)确定项目监理机构人员岗位职责,主持编制监理规划;
(2)签发工程款支付证书,调解建设单位与承包单位的合同争议。
在编制的项目监理规划中,要求在监理过程中形成的部分文件档案资料如下:
(1)监理实施细则;
(2)监理通知单;
(3)分包单位资质材料;
(4)费用索赔报告及审批;
(5)质量评估报告。
6.指出监理单位负责人所提要求中的不妥之处,写出正确做法。

题干: 某业主投资建设一工程项目,该工程是列入城建档案管理部门接受范围的工程。该工程由A、B、C三个单位工程组成,各单位工程开工时间不同。该工程由一家承包单位承包,业主委托某监理公司进行施工阶段监理。1.监理工程师在审核承包单位提交的“工程开工报审表”时,要求承包单位在“工程开工报审表”中注明各单位工程开工时间。监理工程师审核后认为具备开工条件时,由总监理工程师或由经授权的总监理工程师代表签署意见,报建设单位。2.监理单位在进行本工程的监理文件档案资料归档时,将下列监理文件做短期保存:(1)监理大纲;(2)监理实施细则;(3)监理总控制计划等;(4)预付款报审与支付。3.监理工程师在开工前,认真审核了施工单位提交的有关文件、资料。
7.以上4项监理文件中,哪些不应由监理单位作短期保存?监理单位作短期保存的监理文件应有哪些?

题干: 某实施监理的工程,甲施工单位选择乙施工单位分包基坑支护及土方开挖工程。
施工过程中发生如下事件。
事件1:乙施工单位开挖土方时,因雨季下雨导致现场停工3d,在后续施工中,乙施工单位挖断了一处在建设单位提供的地下管线图中未标明的煤气管道,因抢修导致现场停工7d。为此,甲施工单位通过项目监理机构向建设单位提出工期延期10d和费用补偿2万元(合同约定,窝工综合补偿2000元/d)的要求。
事件2:为赶工期,甲施工单位调整了土方开挖方案,并按约定程序进行了报批,总监理工程师在现场发现乙施工单位未按调整后的土方开挖方案施工并造成围护结构变形超限,立即向甲施工单位签发工程暂停令,同时报告了建设单位。乙施工单位未执行指令仍继续施工,总监理工程师及时报告了有关主管部门。后因围护结构变形过大引发了基坑局部坍塌事故。
事件3:甲施工单位凭施工经验,未经安全验算就编制了高大模板工程专项施工方案,经项目经理签字后报总监理工程师审批的同时,就开始搭设高大模板。施工现场安全生产管理人员则由项目总工程师兼任。
事件4:甲施工单位为便于管理,将施工人员的集体宿舍安排在本工程尚未竣工验收的地下车库内。
8.指出事件3中甲施工单位的做法有哪些不妥,写出正确的做法。

题干: 某工程,监理单位承担了施工招标代理和施工监理任务。工程实施过程中发生如下事件。
事件1:施工招标过程中,建设单位提出的部分建议如下:
(1)省外投标人必须在工程所在地承担过类似工程;
(2)投标人应在提交资格预审文件截止日前提交投标保证金;
(3)联合体中标的,可由联合体代表与建设单位签订合同;
(4)中标人可以将某些非关键性工程分包给符合条件的分包人完成。
事件2:施工合同约定,空调机组由建设单位采购,由施工单位选择专业分包单位安装。空调机组订货时,生产厂商提出由其安装更能保证质量,且安装资格也符合国家要求。于是,建设单位要求施工单位与该生产厂商签订安装工程分包合同,但施工单位提出已与甲安装单位签订了安装工程分包合同。经协商,甲安装单位将部分安装工程分包给空调机组生产厂商。
事件3:建设单位与施工单位按照《建设工程施工合同(示范文本)》进行工程价款结算时,双方对下列5项工作的费用发生争议:
①办理施工场地交通、施工噪声有关手续;
②项目监理机构现场临时办公用房搭建;
③施工单位采购的材料在使用前的检验或试验;
④项目监理机构影响到正常施工的检查检验;
⑤设备单机无负荷试车。
事件4:工程完工时,施工单位提出主体结构工程的保修期限为20年,并待工程竣工验收合格后向建设单位出具工程质量保修书。
9.逐条指出事件1中监理单位是否应采纳建设单位提出的建议并说明理由。

题干: 某施工单位承建的某污水处理厂工程项目已批准。该工程建设规模为日处理能力41. 5万立方米 二级处理,总造价约为2. 9亿元,其中土建工程约为1.8亿元。工程资金来源:35%自有资金;65%银行贷款。
现邀请合格的潜在的土建工程施工投标人参加本工程的投标。要求投标申请人须具备承担招标工程项目的能力和建设行政主管部门核发的市政公用工程施工总承包一级资质。地基与基础工程专业承包三级或以上资质的施工单位,并在近两年承担过2座以上(含2座)10万立方米以上污水处理厂主体施工工程。同时作为联合体的桩基施工单位应具有三级或以上桩基施工资质,近两年相关工程业绩良好。
10.可以不进行招标,采用直接委托的方式发包的工程项目有哪些?

题干: 某监理公司中标承担某项目施工监理及设备采购监理工作。该项目由A设计单位设计总承包、B施工单位施工总承包,其中幕墙工程的设计和施工任务分包给具有相应设计和施工资质的C公司,土方工程分包给D公司,主要设备由业主采购。
该项目总监理工程师组建了直线职能制监理组织机构,并分析了参建各方的关系,画出如图1-7示意图。
在工程的施工准备阶段,总监理工程师审查了施工总承包单位施工组织设计,审查了现场项目管理机构的质量管理体系、技术管理体系和质量保证体系,并指令专业监理工程师审查施工分包单位的资格,分包单位为此报送了企业营业执照和资质等级证书两份资料。
11.专业监理工程师对分包单位进行资格审查时,分包单位还应提供什么资料?

题干: 某实施监理的工程,监理合同履行过程中发生以下事件。
事件1:监理规划中明确的部分工作如下:
(1)论证工程项目总投资目标;
(2)制订施工阶段资金使用计划;
(3)编制由建设单位供应的材料和设备的进场计划;
(4)审查确认施工分包单位;
(5)检查施工单位试验室试验设备的计量检定证明;
(6)协助建设单位确定招标控制价;
(7)计量已完工程;
(8)验收隐蔽工程;
(9)审核工程索赔费用;
(10)审核施工单位提交的工程结算书;
(11)参与工程竣工验收;
(12)办理工程竣工备案。
事件2:建设单位提出要求:总监理工程师应主持召开第一次工地会议、每周一次的工地例会以及所有专业性监理会议,负责编制各专业监理实施细则,负责工程计量,主持整理监理资料。
事件3:项目监理机构履行安全生产管理的监理职责,审查了施工单位报送的安全生产相关资料。
事件4:专业监理工程师发现,施工单位使用的起重机械没有现场安装后的验收合格证明,随即向施工单位发出监理工程师通知单。
12.指出事件2中建设单位所提要求的不妥之处.写出正确做法。

题干: 某施工单位承接了由某建设单位发包的商住两用写字楼工程的施工工作。对此,施工单位依据施工条件、有关劳动定额,按照如下步骤编制了相应的施工进度计划:
(1)编制施工进度计划的初始方案。
(2)划分施工过程。
(3)确定劳动量和机械台班数量。
(4)确定各施工过程的持续施工时间。
(5)计算工程量。
(6)检查和调整施工进度计划初始方案。
施工单位编制的进度计划图包括横道图和双代号网络计划图。
由于该工程的工程量不大,故此要求施工工作一次性连续完成,不分期。
13.单位工程施工进度计划的作用有哪些?

题干: 某钢结构公路桥项目,业主将桥梁下部结构工程发包给甲施工单位,将钢梁制造、架设工程发包给乙施工单位。业主通过招标选择了某监理单位承担施工阶段监理任务。
监理合同签订后,总监理工程师组建了直线制监理组织机构,并重点提出了质量目标控制措施如下:
(1)熟悉质量控制依据和文件;
(2)确定质量控制要点,落实质量控制手段;
(3)完善职责分工及有关质量监督制度,落实质量控制责任;
(4)对不符合合同规定质量要求的,拒签付款凭证;
(5)审查承包单位提交的施工组织设计和施工方案。
同时,提出了项目监理规划编写的几点要求如下:
(1)为使监理规划具有针对性,要编写两份项目监理规划;
(2)监理规划要把握项目运行内在规律;
(3)监理规划的表达应规范化、标准化、格式化;
(4)监理规划根据大桥架设进展,可分阶段编写。但编制完成,由监理单位审核批准并报业主认可后,一经实施,就不得再行修改;
(5)授权总监理工程师代表主持监理规划的编制。
14.逐条回答总监工程师提出的监理规划编制要求是否妥当,为什么?

题干: 某工程,建设单位通过公开招标与甲施工单位签订了施工总承包合同。依据合同,甲施工单位通过招标将钢结构工程分包给乙施工单位。施工过程中发生了下列事件:
事件1:甲施工单位项目经理安排技术员兼施工现场安全员,并安排其负责编制深基坑支护与降水工程专项施工方案,项目经理对该施工方案进行安全验算后,即组织现场施工,并将施工方案及验算结果报送项目监理机构。
事件2:乙施工单位采购的特殊规格钢板,因供应商未能提供出厂合格证明,乙施工单位按规定要求进行了检验,检验合格后向项目监理机构报验。为不影响工程进度,总监理工程师要求甲施工单位在监理人员的见证下取样复检,复验结果合格后,同意该批钢板进场使用。
事件3:为满足钢结构吊装施工的需要,甲施工单位向设备租赁公司租用了一台大型起重塔吊,委托一家有相应资质的安装单位进行塔吊安装。安装完成后,由甲、乙施工单位对该塔吊共同进行验收,验收合格后投入使用,并到有关部门办理了登记。
事件4:钢结构工程施工中,专业监理工程师在现场发现乙施工单位使用的高强螺栓未经报验,存在严重的质量隐患,即向乙施工单位签发了《工程暂停令》,并报告了总监理工程师。甲施工单位得知后也要求乙施工单位立刻停工整改。乙施工单位为赶工期,边施工边报验,项目监理机构及时报告了有关主管部门。报告发出的当天,发生了因高强螺栓不符合质量标准导致的钢梁高空坠落事故,造成一人重伤,直接经济损失4.6万元。
15.指出事件1中甲施工单位项目经理做法的不妥之处,写出正确做法。

题干: 某工程项目划分为三个相对独立的标段(合同段),业主组织了招标并分别与三家施工单位签订了施工承包合同,承包合同价分别为3652万元、3225万元和2733万元人民币,合同工期分别为30个月、28个月和24个月。根据第三标段施工合同约定,合同内的打桩工程由施工单位分包给专业基础工程公司施工。工程项目施工前,业主委托了一家监理公司承担施工监理任务。
(1)总监理工程师根据本项目合同结构特点组建了监理组织机构,绘制了业主、监理、被监理单位三方关系示意图,如图1-5所示。
(2)按如下要求编制了监理规划。
监理规划的编写要求:
1)监理规划的基本构成内容应当力求统一;
2)监理规划的内容应具有针对性、指导性和可操作性;
3)监理规划应由专业监理工程师组织编制;
4)监理规划应把握工程项目运行脉搏;
5)监理规划应有利于建设工程监理合同的履行;
6)监理规划的表达方式应当标准化、格式化;
7)监理规划的编制应充分考虑准确性;
8)监理规划经审核批准后方可实施。
(3)监理规划的部分内容如下:
1)工程概况。
2)监理阶段、范围和目标:
①监理阶段——本工程项目的施工阶段;
②监理范围——本工程项目的三个施工合同标段内的工程;
③监理目标——静态投资目标:9610万元人民币
进度目标:30个月。
质量目标:优良。
3)监理工作内容:
①协助业主组织施工招标工作;
②审核工程概算;
③审查、确认承包单位选择的分包单位;
④检查工程使用的材料、构件、设备的规格和质量。
4)监理控制措施:
监理工程师应将主动控制与被动控制工作紧密相结合,按图1-6所示控制流程。
5)监理组织形式。
6)监理工作制度。
16.编制监理规划所依据的各条编制要求是否恰当?为什么?

题干: 某实行监理的工程,实施过程中发生下列事件:
事件1:建设单位通过招标确定了监理单位,并且在2011年11月30日向中标的监理单位发出监理中标通知书,该工程的监理中标价为280万元;建设单位与监理单位协商后,于2012年1月10日签订了委托监理合同。监理合同约定:合同价为260万元;因非监理单位原因导致监理服务期延长,每延长一个月增加监理费8万元;监理服务自合同签订之日起开始,服务期26个月。
建设单位通过招标确定了施工单位,并与施工单位签订了施工承包合同,合同约定:开工日期为2012年2月10日,施工总工期为24个月。
事件2:施工过程中,由于吊装作业危险性较大,施工项目部编了专项施工方案,并送现场监理员签收。吊装作业前,吊车司机使用风速仪检测到风力过大,拒绝进行吊装作业。
施工项目经理便安排另一名吊车司机进行吊装作业,监理员发现后立即向专业监理工程师汇报,该专业监理工程师回答说:施工单位内部的事情,不用管理。
事件3:监理员将施工项目部编制的专项施工方案交给总监理工程师后,发现现场吊装作业吊车发生故障。为了不影响进度,施工项目经理调来另一台吊车,该吊车比施工方案确定的吊车吨位稍小,但经安全检测可以使用。监理员立即将此事向总监理工程师汇报,总监理工程师以专项施工方案未经审查批准就实施为由,签发了停止吊装作业的指令。施工项目经理签收暂停令后,仍要求施工人员继续进行吊装。总监理工程师报告了建设单位,建设单位负责人称工期紧迫,要求总监理工程师收回吊装作业暂停令。
事件4:由于施工单位的原因,施工总工期延误5个月,监理服务期达30个月。
监理单位要求建设单位增加监理费32万元,而建设单位认为监理服务期延长是施工单位造成的,监理单位对此负有责任,不同意增加监理费。
17.分别指出事件3中建设单位、总监理工程师工作中的不妥之处,写出正确做法。

题干: 某建筑工程施工进度计划网络如图4-3所示:
施工中发生了以下事件:
事件1: A工作因设计变更停工10天;
事件2: B工作因施工质量问题返工,延长工期7天;
事件3: E工作因建设单位供料延期,推迟3天施工;
在工作进展到第120天后,施工项目部对第110天前的部分工作进行了统计检查。统计数据见表4-24。
18.计算第110天的成本偏差CV值,并做CV值结论分析。

题干: 某工程施工中,施工单位对将要施工的某分部工程提出疑问,认为原设计选用图集有问题,而且设计图不够详细,无法进行下一步施工。监理单位组织召开了技术方案讨论会,会议由总监理工程师主持,建设、设计、施工单位参加。
19.纪要写完后如何处理?

题干: 某工程项目,建设单位通过招标选择了工程施工单位和工程监理单位,并分别签订了工程施工合同和委托监理合同。
该工程项目在实施过程中,形成了许多建设工程文件和档案,以下是该工程项目实施过程中形成的部分工程文件和档案:
(1)建设项目列入年度计划的申报文件;
(2)分包单位资质报审表;
(3)原材料、成品、半成品、构配件设备出厂质量合格证及试验报告;
(4)项目建议书审批意见及前期工作通知书;
(5)施工组织设计(方案)报审表;
(6)单位工程质量评定表及报验单;
(7)建设单位工程项目管理部、工程项目监理部、工程施工项目经理部及各自负责人名单;
(8)工程款支付申请表。
按照建设工程档案编制质量与组卷方法,工程项目参与各方对该工程项目实施过程中形成的文件资料进行了收集、组卷、验收和移交。
20.地方城建档案管理部门的职责有哪些?

题干: 某实施监理的工程,甲施工单位中标后按照监理单位批准的施工方案组织施工,施工过程中发生下列事件:
事件1:监理工程师在审核承包单位提交的“工程开工报审表”时,要求承包单位在“工程开工报审表”中注明各单位工程开工时间。监理工程师审核后认为具备开工条件时,由总监理工程师或由经授权的总监理工程师代表签署意见,报建设单位。
事件2:监理单位在进行本工程的监理文件档案资料归档时,将下列监理文件做短期保存:(1)监理大纲;(2)监理实施细则;(3)项目监理机构总控制计划等;(4)预付款报审与支付。
事件3:为了确保工程的施工安全,取消工程的原安全管理人员,由施工项目经理亲自兼任施工现场的安全生产管理员。
事件4:施工单位组织工程竣工预验收后,向项目监理机构提交了工程竣工报验单,项目监理机构组织工程竣工验收后,向建设单位提交了工程质量评估报告。
21.竣工验收的条件包括哪些?

题干: 某工程项目合同工期为20个月,建设单位委托某监理公司承担施工阶段监理任务。经总监理工程师审核批准的施工进度计划如图5-20所示(时间单位:月),各项工作均匀速施工。
22.如果工作B、C、H要由一个专业施工队顺序施工,在不改变原施工进度计划总工期和工作工艺关系的前提下,如何安排该三项工作最合理?此时该专业施工队最少的工作间断时间为多少?

题干: 某建筑工程施工进度计划网络如图4-3所示:
施工中发生了以下事件:
事件1: A工作因设计变更停工10天;
事件2: B工作因施工质量问题返工,延长工期7天;
事件3: E工作因建设单位供料延期,推迟3天施工;
在工作进展到第120天后,施工项目部对第110天前的部分工作进行了统计检查。统计数据见表4-24。
23.施工总承包单位可否就事件1至事件3获得工期索赔?分别说明理由。

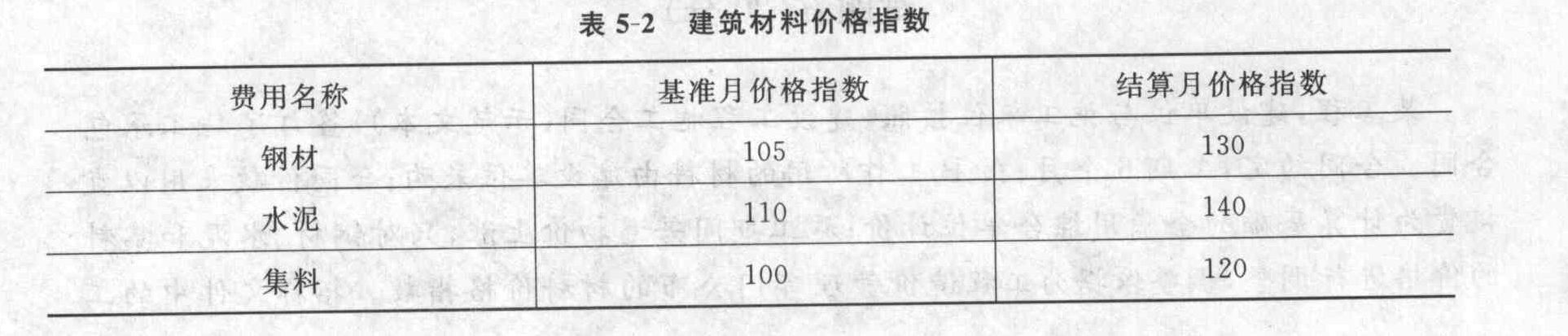

题干: 某实行监理的工程,施工合同采用《建设工程施工合同(示范文本)》GF-2013—0201合同约定,吊装机械闲置补偿费600元/台班,单独计算,不计人直接费。经项目监理机构审核批准的施工总进度计划如图5-23所示(时间单位:月)。
施工过程中发生下列事件:
事件1:开工后,建设单位提出工程变更,致使工作E的持续时间延长2个月,吊装机械闲置30台班。
事件2:工作G开始后,受当地百年一遇洪水影响,该工作停工1个月,吊装机械闲置15台班,其他机械设备损坏及停工损失合计25万元。
事件3:工作I所安装的设备由建设单位采购。建设单位在没有通知施工单位共同清点的情况下,就将该设备存放在施工现场。施工单位安装前,发现该设备的部分部件损坏,调换损坏的部件使工作I的持续时间延长1个月,发生费用1.6万元。对此,建设单位要求施工单位承担部件损坏的责任。
事件4:工作K开始之前,建设单位又提出工程变更,致使该工作提前2个月完成,因此,建设单位提出要将原合同工期缩短2个月,项目监理机构认为不妥。

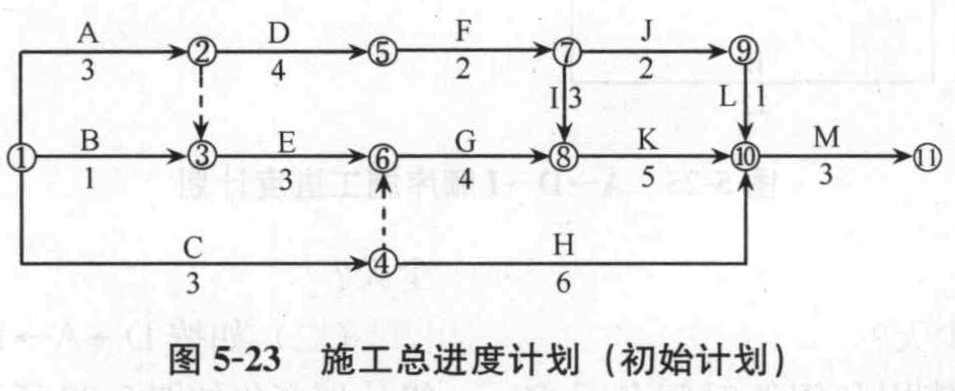

24.确定初始计划的总工期,并确定关键线路及工作E的总时差。

题干: 某城市建设项目,建设单位委托监理单位承担施工阶段的监理任务,并通过公开招标选定甲施工单位作为施工总承包单位,工程实施中发生了下列事件。
事件1:桩基工程开始后,专业监理工程师发现甲施工单位未经建设单位同意将桩基工程分包给乙施工单位,为此,项目监理机构要暂停桩基施工。征得建设单位同意分包后,甲施工单位将乙施工单位的相关材料报项目监理机构审查,经审查乙施工单位的资质条件符合要求可进行桩基施工。
事件2:桩基施工过程中,出现断桩事故。经调查分析,此次断桩事故是因为乙施工单位抢进度,擅自改变施工方案引起。对此,原设计单位提供的事故处理方案为:断桩清除,原位重新施工。乙施工单位按处理方案实施。
事件3:为进一步加强施工过程质量控制,总监理工程师代表指派专业监理工程师对原监理实施细则中的质量控制措施进行修改,修改后的监理实施细则经总监理工程师代表审查批准后实施。
事件4:工程进入竣工验收阶段,建设单位发文要求监理单位和甲施工单位各自邀请城建档案管理部门进行工程档案验收并直接办理移交事宜,同时要求监理单位对施工单位的工程档案质量进行检查。甲施工单位收到建设单位发文后将文件转发给乙施工单位。
事件5:项目监理机构在检查甲施工单位的工程档案时发现缺少乙施工单位的工程档案,甲施工单位的解释是:按建设单位的要求,乙施工单位自行办理了工程档案的验收及移交。在检查乙施工单位的工程档案时发现缺少断桩处理的相关资料,乙施工单位的解释是:断桩清除后原位重新施工,不需列入这部分资料。
25.分别说明事件5中甲施工单位和乙施工单位的解释有何不妥?对甲施工单位和乙施工单位在工程档案管理中存在的问题,项目监理机构应如何处理?

题干: 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,采用可调价合同形式。工期20个月,项目监理机构批准的施工总进度计划如图6-1所示,各项工作在其持续时间内均按匀速进展,每月计划完成的投资(部分)见表6-1。
施工过程中发生如下事件。
事件1:建设单位要求调整场地标高,设计单位修改施工图,致使A工作的开始时间推迟了1个月,导致施工单位机械闲置和人工窝工损失。
事件2:设计单位修改图纸使C工作发生工程量变化,增加造价10万元,施工单位及时调整施工部署,如期完成了C工作。
事件3:D、E工作受A工作的影响,开始时间也推迟了1个月,由于物价上涨原因,6-7月D、E工作的实际完成投资较计划完成投资增加了10%。D、E工作均按原持续时间完成,由于施工机械故障,J工作7月份实际完成计划工程量的80%,J工作持续时间最终延长1个月。
事件4:G、I工作的实施过程中遇到非常恶劣的气候,导致G工作持续时间延长0.5个月;施工单位采取了赶工措施,使I工作能按原持续时间完成,但需增加赶工费0.5万元。
事件5:L工作为隐蔽工程,在验收后项目监理机构对质量提出了质疑,并要求对该工程进行了剥离复验。施工单位以该隐蔽工程已经监理工程师验收为由拒绝复验。在监理机构的坚持下,对隐蔽工程进行了剥离复验,复验结果工程质量不合格,施工单位进行了整改。
以上事件1~4发生后,施工单位均在规定时间内提出工期顺延和费用补偿要求。

1-7月投资情况见表6-2。
26.针对施工过程中发生的事件,项目监理机构批准的工程延期为多少个月?该工程实际工期为多少个月?

题干: 某综合楼建筑面积4000平方米,是一栋7层L形平面建筑,底面为营业厅,2层以上为住宅。底层层高3.5m,2层以上层高3.0m,总高21. 5m,基础为混凝土灌注桩基,上部为现浇钢筋混凝土梁、板、柱的框架结构,主体结构采用C20混凝土,砖砌填充墙。施工单位按照监理单位批准的施工方案组织施工,于2008年8月7日完工,经竣工验收后,发现未达到质量合格标准。
27.工程验收时质量不符合要求应如何处理?

题干: 某施工单位通过投标获得高架输水管道工程共20组钢筋混凝土支架的施工合同。每组支架的结构形式及工程量相同,均由基础、柱和托梁三部分组成,如图5-27所示。合同工期为190天。
开工前施工单位向监理工程师提交了施工方案及网络进度计划。
(1)施工方案。
施工流向:从第1组支架依次流向第20组。劳动组织:基础、柱、托梁分别组织混合工种专业队。
技术间歇:柱混凝土浇筑后需养护20天方能进行托梁施工。
物资供应:脚手架、模具及商品混凝土按进度要求调度配合。
(2)网络进度计划如图5-28所示(时间单位:天)。
28.什么是网络计划工作之间的工艺逻辑关系和组织逻辑关系?从图5-28中各举1例说明。

题干: 政府投资的某工程,监理单位承担了施工招标代理和施工监理任务。该工程采用无标底公开招标方式选定施工单位。工程实施中发生了下列事件:
事件1:工程招标时,A、B、C、D、E、F、G共7家投标单位通过资格预审,并在投标截止时间前提交了投标文件。评标时,发现A投标单位的投标文件虽加盖了公章,但没有投标单位法定代表人的签字,只有法定代表人授权书中被授权人的签字(招标文件中对是否可由被授权人签字没有具体规定);B投标单位的投标报价明显高于其他投标单位的投标报价,分析其原因是施工工艺落后造成的;C投标单位以招标文件规定的工期380天作为投标工期,但在投标文件中明确表示如果中标,合同工期按定额工期400天签订;D投标单位投标文件中的总价金额汇总有误。
事件2:经评标委员会评审,推荐G、F、E投标单位为前3名中标候选人。在中标通知书发出前,建设单位要求监理单位分别找G、F、E投标单位重新报价,以价格最低者为中标单位,按原投标报价签订施工合同后,建设单位与中标单位再以新报价签订协议书作为实际履行合同的依据。监理单位认为建设单位的要求不妥,并提出了不同意见,建设单位最终接受了监理单位的意见,确定G投标单位为中标单位。
事件3:开工前,总监理工程师组织召开了第一次工地会议,并要求G单位及时办理施工许可证,确定工程水准点、坐标控制点,按政府有关规定及时办理施工噪声和环境保护等相关手续。
事件4:开工前,设计单位组织召开了设计交底会。会议结束后,总监理工程师整理了一份《设计修改建议书》,提交给设计单位。
事件5:施工开始前,G单位向专业监理工程师报送了《施工测量成果报验表》,并附有测量放线控制成果及保护措施。专业监理工程师复核了控制桩的校核成果和保护措施后即予以签认。
29.事件2中,建设单位的要求违反了招标投标有关法规的哪些具体规定?

题干: 某工程,建设单位和施工单位按《建设工程施工合同(示范文本)》签订了施工合同,在施工合同履行过程中发生如下事件:
事件1:工程开工前,总监理工程师主持召开了第一次工地会议。会上,总监理工程师宣布了建设单位对其的授权,并对召开工地例会提出了要求。会后,项目监理机构起草了会议纪要,由总监理工程师签字后分发给有关单位;总监理工程师主持编制了监理规划,报送建设单位。
事件2:施工过程中,由于施工单位遗失工程某部位设计图纸,施工人员凭经验施工,现场监理员发现时,该部位的施工已经完毕。监理员报告了总监理工程师,总监理工程师到现场后,指令施工单位暂停施工,并报告建设单位。建设单位要求设计单位对该部位结构进行核算。经设计单位核算,该部位结构能够满足安全和使用功能的要求,设计单位电话告知建设单位,可以不作处理。
事件3:由于事件2的发生,项目监理机构认为施工单位未按图施工,该部位工程不予计量;施工单位认为停工造成了工期拖延,向项目监理机构提出了工程延期申请。
事件4:主体结构施工时,由于发生不可抗力事件,造成施工现场用于工程的材料损坏,导致经济损失和工期拖延,施工单位按程序提出了工期和费用索赔。
事件5:施工单位为了确保安装质量,在施工组织设计原定检测计划的基础上,又委托一家检测单位加强安装过程的检测。安装工程结束时,施工单位要求项目监理机构支付其增加的检测费用,但被总监理工程师拒绝。
30.事件5中总监理工程师的做法是否正确?为什么?

题干: 某工程,实施过程中发生如下事件。
事件1:总监理工程师主持编写项目监理规划后,在建设单位主持的第一次工地会议上报送建设单位代表,并介绍了项目监理规划的主要内容,会议结束时,建设单位代表要求项目监理机构起草会议纪要,总监理工程师以“谁主持会议谁起草”为由,拒绝起草。
事件2:基础工程经专业监理工程师验收合格后已隐蔽,但总监理工程师怀疑隐蔽的部位有质量问题,要求施工单位将其剥离后重新检验,并由施工单位承担由此发生的全部费用,延误的工期不予顺延。
事件3:现浇钢筋混凝土构件拆模后,出现蜂窝、麻面等质量缺陷,总监理工程师立即向施工单位下达了工程暂停令,随后提出了质量缺陷的处理方案,要求施工单位整改。
事件4:专业监理工程师巡视时发现,施工单位未按批准的大跨度屋盖模板支撑体系专项施工方案组织施工,随即报告总监理工程师。总监理工程师征得建设单位同意后,及时下达了工程暂停令,要求施工单位停工整改。为赶工期,施工单位未停工整改仍继续施工。于是,总监理工程师书面报告了政府有关主管部门。书面报告发出的当天,屋盖模板支撑体系整体坍塌,造成人员伤亡。
事件5:按施工合同约定,施工单位选定甲分包单位承担装饰工程施工,并签订了分包合同。装饰工程施工过程中,因施工单位资金周转困难,未能按分包合同约定支付甲分包单位工程款。为了不影响工期,甲分包单位向项目监理机构提出了支付申请。项目监理机构受理并征得建设单位同意后,即向甲分包单位签发了支付证书。
31.事件2中,总监理工程师的要求是否妥当?说明理由。

题干: 某实施监理的工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。项目监理机构批准的施工进度计划如图6-1所示,各项工作均按最早开始时间安排,匀速进行。
施工过程中发生如下事件。
事件1:施工准备期间,由于施工设备未按期进场,施工单位在合同约定的开工日前第5天向项目监理机构提出延期开工的申请,总监理工程师审核后给予书面回复。
事件2:施工准备完毕后,项目监理机构审查工程开工报审表及相关资料后认为:施工许可证已获政府主管部门批准,征地拆迁工作满足工程进度需要,施工单位现场管理人员已到位,但其他开工条件尚不具备。总监理工程师不予签发工程开工报审表。
事件3:工程开工后第20天下班时刻,项目监理机构确认:A、B工作已完成;C工作已完成6d的工作量;D工作已完成5d的工作量;在B工作未经监理人员验收的情况下,F工作已进行1d。
32.分析开工后第20天下班时刻施工进度计划的执行情况,并分别说明对总工期及紧后工作的影响。此时,预计总工期延长多少天?

题干: 某工程,实施过程中发生如下事件。
事件1:总监理工程师主持编写项目监理规划后,在建设单位主持的第一次工地会议上报送建设单位代表,并介绍了项目监理规划的主要内容,会议结束时,建设单位代表要求项目监理机构起草会议纪要,总监理工程师以“谁主持会议谁起草”为由,拒绝起草。
事件2:基础工程经专业监理工程师验收合格后已隐蔽,但总监理工程师怀疑隐蔽的部位有质量问题,要求施工单位将其剥离后重新检验,并由施工单位承担由此发生的全部费用,延误的工期不予顺延。
事件3:现浇钢筋混凝土构件拆模后,出现蜂窝、麻面等质量缺陷,总监理工程师立即向施工单位下达了工程暂停令,随后提出了质量缺陷的处理方案,要求施工单位整改。
事件4:专业监理工程师巡视时发现,施工单位未按批准的大跨度屋盖模板支撑体系专项施工方案组织施工,随即报告总监理工程师。总监理工程师征得建设单位同意后,及时下达了工程暂停令,要求施工单位停工整改。为赶工期,施工单位未停工整改仍继续施工。于是,总监理工程师书面报告了政府有关主管部门。书面报告发出的当天,屋盖模板支撑体系整体坍塌,造成人员伤亡。
事件5:按施工合同约定,施工单位选定甲分包单位承担装饰工程施工,并签订了分包合同。装饰工程施工过程中,因施工单位资金周转困难,未能按分包合同约定支付甲分包单位工程款。为了不影响工期,甲分包单位向项目监理机构提出了支付申请。项目监理机构受理并征得建设单位同意后,即向甲分包单位签发了支付证书。
33.指出事件5中项目监理机构做法的不妥之处,说明理由。

题干: 某实施监理的工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同约定:
(1)合同工期为130d;因施工单位原因造成工期延误的,违约赔偿金为5000元/d。
(2)按《建筑安装工程费用项目组成》(建标[2003]206号)的规定,以直接费为计算基础的工料单价法进行计价,间接费率为15%,利润率为5%,综合计税系数为3.41%。
(3)部分工料机单价如下:人工费60元/工日,窝工补偿30元/工日;挖掘机租赁费900元/d;自有塔式起重机设备使用费1200元/台班,闲置补偿费800元/台班。
工程实施过程中发生以下事件。
事件1:开工前,施工单位编制的时标网络计划如图6-1所示(时间单位:d;箭线下方数字为工作的计划消耗工日),各项工作均匀速进展。
项目监理机构审核施工单位提交的时标网络计划时发现:工作C、F和I需使用一台挖掘机,工作E和H需单独使用塔式起重机设备,而施工单位仅有一台塔式起重机设备,于是向施工单位提出调整工作进度安排的建议。[006-008-004-000-9787560966823-image/006-008-004-000-9787560966823-002-003.jpg]
事件2:项目监理机构对施工单位调整后的计划安排进行风险分析,认为因施工单位原因使工作C持续时间延长5d的概率是15%,使工作D持续时间延长12d的概率是20%,使工作G持续时间延长10d的概率是5%。工作持续时间的延长会导致机械闲置和人员窝工。
事件3:建设单位要求对工作E进行设计变更,该变更使工作E的持续时间延长5d,增加用工150工日、塔式起重机设备5台班、材料费18000元、相应的措施费7000元。施工单位向项目监理机构提出变更工程价款和延长工期的要求。
事件4:由于工作E的设计变更,使工作G、H进场的施工人员不能按期施工,施工单位向项目监理机构提出相应的窝工补偿要求。
34.事件2中,直接导致总工期延误5d的风险事件有哪些?说明理由。仅考虑直接导致总工期延误的风险事件,施工单位的风险量(以费用形式表示)是多少?

题干: 某实行监理的工程,施工合同价为15000万元,合同工期为18个月,预付款为合同价的20%,预付款自第7个月起在每月应支付的进度款中扣回300万元,直至扣完为止,保留金按进度款的5%从第1个月开始扣除。
工程施工到第5个月,监理工程师检查发现第3个月浇筑的混凝土工程出现细微裂缝。经查验分析,产生裂缝的原因是由于混凝土养护措施不到位,须进行裂缝处理。为此,项目监理机构提出:“出现细微裂缝的混凝土工程暂按不合格项目处理,第3个月已付该部分工程款在第5个月的工程进度款中扣回,在细微裂缝处理完毕并验收合格后的次月再支付。”经计算,该混凝土工程的直接工程费为200万元,取费费率:措施费为直接工程费的5%,间接费费率为8%,利润率为4%,综合计税系数为3.41%。
施工单位委托一家具有相应资质的专业公司进行裂缝处理,处理费用为4.8万元,工作时间为10d。该工程施工到第6个月,施工单位提出补偿4.8万元和延长10d工期的申请。
该工程前7个月施工单位实际完成的进度款见表5-1。
35.如果施工单位按项目监理机构要求执行,在第6个月将裂缝处理完成并验收合格,计算第7个月项目监理机构可签认的工程进度款。

题干: 某外资大型商业中心工程项目业主A与某一级施工企业B和某甲级监理公司C分别签订了工程施工合同和施工阶段监理合同,工程开工后发生了以下事件:
事件1:在修建国际商品展销中心工程的基础施工中,由于班组违章作业,出现使已经过监理人员检验合格的基础钢筋位移质量事故,在浇筑混凝土不久后,被监理方发现及时口头制止后,书面通知承包方立即停工处理和整改。承包方按监理方指令执行,提出质量事故报告及处理方案,经监理工程师审查批准后实施。整改完成后,经监理方重新检验确认合格后,指令复工,继续进行基础混凝土施工。由此造成的经济损失由承包方承担,工期延误不予延长,监理方还将此事故及处理情况向业主作了报告。而业主代表书面提出:出现质量事故,监理公司也应负一定责任,要求扣除1%的监理费作为罚金。
事件2:在地下管道施工中,管道铺设完毕后,承包方曾书面通知监理方要求检查管道铺设质量。但监理方收到质量验收通知单后,在合同约定的时间内并未前来检验,也未提出延期检查的书面要求。因此,承包方即将管沟予以回填。为此,监理方书面指令要求承包方将管沟重新挖开,以便检验管道质量。承包方按监理方要求对管沟进行剥露,经监理方检查后,确认管道铺设质量未达到设计图样和合同要求,也不符合标准和规范要求,管道接合部位严重漏水。因此,监理方要求承包方返工。承包方按要求进行了管道的返工处理,经监理方检验质量合格予以确认后,将管沟重新回填。为此,承包方提出除管道返工费用由于是承包方原因造成的质量不合格应自己承担外,要求发包方补偿再度剥露费用(包括重新开挖、回填以及更新由于重挖造成的部分管道损坏的费用)76000元和工期延长8天。
事件3:在修建该商业中心的东方广场和商业大厦工程中,开挖基础坑时,发现大量化石和古人类文明遗址,经有关部门及专家鉴定为远古类人猿活动遗址,有重大考古价值,经国家有关部门与业主协商决定在该处进行发掘工作,并与承包方协商后决定由承包方抽调部分力量参与文物发掘工作。经40天发掘工作基本完成。为此,承包方向发包方提出要求:补偿参与考古发掘工作的直接费48万元,由于工程暂停和延期所造成的劳力和机械设备闲置等损失32万元,补偿20%管理费和10%利润,延长工期40天。
36.在事件2中,承包方提出的发包方补偿管沟再度剥露的费用和工期延长的要求是否合理?为什么?监理方应如何处理?
