一、建造师案例题

题干: 某大型给水工程项目由政府投资建设,业主委托某招标代理公司代理施工招标。招标代
理公司确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。
招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。评标方法采用经评审的
最低投标价法。投标有效期为60d。
业主对招标代理公司提出以下要求:为了避免潜在的投标人过多,项目招标公告只在本
市日报上发布,且采用邀请招标方式招标。
项目施工招标信息发布以后,共有12家潜在的投标人报名参加投标。业主认为报名参
加投标的人数太多,为减少评标工作量,要求招标代理公司仅对报告的潜在投标人的资质条
件、业绩进行资格审查。
开标后发现以下情况。
(1)A投标人的投标报价为8000万元,为最低投标价,经评审后推荐其为中标候
选人。
(2)B投标人在开标后又提交了一份补充说明,提出可以降价5%。
(3)C投标人提交的银行投标保函有效期为70d。
(4)D投标人投标文件的投标函盖有企业及企业法定代表人的印章,但没有加盖项目
负责人的印章。
(5)E
1.业主对招标代理公司提出的要求是否正确?说明理由。

2.某桥梁工地的简支板梁架设,由专业架梁分包队伍架设。该分包队伍用2台50t履带式起重机,以双机抬的吊装方式架设板梁。在架设某跨板梁时,突然一台履带式起重机倾斜,板梁砸向另一台履带式起重机驾驶室,将一名起重机驾驶员当场砸死,另有一人受重伤。事故发生后,项目经理立即组织人员抢救伤员,排除险情,防止事故扩大,做好标识,保护了现场,并在事故发生后第一时间内报告企业安全主管部门,内容有:事故发生的时间、地点、伤亡人数和事故发生原因的初步分析。在报告上级以后,项目经理指定技术、安全部门的人员组成调查组,对事故开展调查,企业安全部门和企业负责安全生产的副总经理也赶到现场参加调查,调查中发现下述现象: (1)项目部审查了分包方的安全施工资格和安全生产保证体系,并作出了合格评价。在分包合同中明确了分包方安全生产责任和义务,提出了安全要求,但查不到监督、检查记录。 (2)项目部编制了板梁架设的专项安全施工方案,方案中明确规定履带式起重机下要满铺路基箱板,路基箱板的长边要与履带式起重机行进方向垂直,但两台履带式起重机下铺设的路基箱板,其长边都几乎与履带式起重机行进方向平行,而这正是造成此次事故的主要原因之一。 (3)查到了项目部向分包队伍的安全技术交底记录签字齐全,但查不到分包队伍负责人向全体作业人员的交底记录。 (4)仔细查看安全技术交底记录,没有发现路基箱板铺设方向不正确给作业人员带来的潜在威胁和避难措施的详细内容。 (5)事故造成的直接经济损失达50万元。通过调查,查清了事故原因和事故责任者,对事故责任者和员工进行了教育,事故责任者受到了处理。 问题 1.事故报告应包括哪些内容?签报程序规定是什么? 2.该事故属几级事故? 3.上述背景资料中(1)~ (4)种现象违反了哪些安全控制要求? 4.按事故处理的有关规定,还应有哪些人参与调查? 5.对安全事故处理是否全面?请说明理由。

题干: 某市政工程,业主与监理、施工单位分别签订了工程监理合同和工程施工合同。施工单位编制的进度计划符合合同工期要求,并得到了监理工程师批准。进度计划如图所示。施工过程中,发生了如下事件:事件一:由于施工方法不当,打桩1工程施工质量较差,补桩用去20万元,且打桩1作业时间由原来的35d延长到45d。事件二:挖土2作业过程中,施工单位发现一个勘察报告未提及的大型暗浜,增加处理费用2万元,且作业时间由原来的20d增加到25d。事件三:基础2施工完毕后,施工单位为了抢时间,自检之后,马上进行回填土2施工。回填土2施工到一半时,监理工程师要求挖开重新检查基础2质量。
3.事件一、事件二发生后,施工单位可索赔的费用和工期各为多少?说明理由。

题干: 某施工单位中标某城市道路工程A标段,中标价为3000万元,项目经理部依据合同、招标文件和施工组织设计,为该项目编制了目标成本计划。参加编制的主要人员有项目经理、项目总工、预决算员。参与人员踏勘施工现场,召开了编制前的准备会议。经过工程量复核、工程单价分析、工程量计算对比、综合管理(间接)费用分析等步骤,得出了本工程的目标成本计划指标:直接成本2620万元,间接成本80万元。
4.应以哪些表式具体描述项目目标成本计划编制的结果?

5.     某公司承接了某城市道路的改扩建工程。工程中包含一段长240m的新增路线(含下水道 200m)和一段长220m的路面改造(含下水道200m),另需拆除一座旧人行天桥,新建一座立交桥。工程位于城市繁华地带,建筑物多,地下管网密集,交通量大。     新增线路部分地下水位位于一4.0m处(原地面高程为±0.000m),下水道基坑设计底高程为-5.5m,立交桥上部结构为预应力箱梁?采用预制吊装施工。     项目部组织有关人员编写了施工组织设计(其中进度计划见下图),并绘制了一张总平面布置图,要求工程从开工到完工严格按该图进行平面布置。     施工中,发生了如下导致施工暂停的事件:     事件1:在新增路线管网基坑开挖施工中,原有地下管网资料标注的城市主供水管和光电缆位于-3.0m处,但由于标识的高程和平面位置的偏差,导致供水管和光电缆被挖断,使开挖施工暂停14天。     事件2:在改造路面施工中,由于摊铺机设备故障,导致施工中断?天。     项目部针对施工中发生的情况,积极收集进度资料,并向上级公司提交了月度进度报告,报告中综合描述了进度执行情况。     问题:

题干: A公司中标某城市污水处理厂的中水扩建工程,合同工期10个月,合同价为固定总价,
工程主要包括沉淀池和滤池等现浇混凝土水池。拟建水池距现有建(构)筑物最近距离
5m,其地下部分最深为3.6m,厂区地下水位在地面下约2.0m。
A公司施工项目部编制了施工组织设计,其中含有现浇混凝土水池施工方案和基坑施工
方案。基坑施工方案包括降水井点设计施工、土方开挖、边坡围护和沉降观测等内容。现浇
混凝土水池施工方案包括模板支架设计及安装拆除,钢筋加工,混凝土供应及止水带、预埋
件安装等。在报建设方和监理方审批时,被要求增加内容后再报批。
施工过程中发生以下事件:
事件一:混凝土供应商未能提供骨料的产地证明和有效的碱含量检测报告,被质量监督
部门明令停用,造成两周工期损失和两万元的经济损失。
事件二:考虑到外锚施工对现有建(构)筑物的损坏风险,项目部参照以往经验将原
基坑施工方案的外锚护坡改为土钉护坡;实施后发生部分护坡滑裂事故。
事件三:在确认施工区域地下水位普遍上升后,设计单位重新进行抗浮验算,在新建池
体增设了配重结构,
6.就事件一中的工期和经济损失,A公司可向建设方或混凝土供应商提出索赔吗?为什么?

题干: 某项目部承建一项城市道路工程,道路基层结构为200mm厚碎石垫层和350mm厚水泥稳定碎石基层。
项目部按要求配置了专职安全员,并成立了以安全员为第一责任人的安全管理领导小组,成员由安全员、项目经理及工长组成。项目部根据建设工程安全检查标准要求,在大门口设置了工程概况牌、环境保护制度牌、施工总平面图公示标牌。
项目部制定的施工方案中,对水泥稳定碎石基层的施工进行详细规定:要求350mm厚水泥稳定碎石分两层摊铺,下层厚度为200mm,上层厚度为150mm,采用15t压路机碾压。为保证基层厚度和高程准确无误,要求在面层施工前进行测量复核,如出现局部少量偏差则采用薄层贴补法进行找平。
在工程施工前,项目部将施工组织设计分发给相关各方人员,以此作为技术交底,并开始施工。
7.说明把施工组织设计文件直接作为技术交底做法的不妥之处并改正。

8.(一)      某地区新建一座大型自来水厂,主要单位工程有沉淀池、过滤池、消毒池等,整个工程由W建筑公司中标施工。其中沉淀池为无盖圆形池,直径40m,基础为现浇混凝土结构,厚500mm,该基础由四周向中心呈漏斗型,其高点顶面标高22.50m,低点顶面标高22.10m;池壁采用预制板拼装外缠绕预应力钢丝结构,强度等级为C40。沉淀池现况原地下水位标高26.50m。     [问题]

题干: 某城市隧道工程项目,采用喷锚暗挖法施工,该工程施工项目部针对工程的特点,在施
工组织设计的每一个环节抓住其关键,作出了最恰当的安排,并选择了合理有效的措施。
在施工过程中,喷锚暗挖加固支护的方法采用小导管注浆措施,小导管注浆采用石灰砂
浆,并充满钢管及周围空隙,经过试验确定了合理的注浆量和注浆压力。在砂层注浆施工中
采用了渗入注浆法,这样可提高固结后的强度、抗渗、稳定和耐久性能。
在注浆施工期间,为了防止注浆液溢出或超出注浆范围,施工人员随时监测地下水的受
污染情况。
9.喷锚暗挖法隧道施工时进行现场监测的目的是什么?

10.     某城市给水工程项目,通过招标投标确定了由本市一家具有承担该工程项目资质的施工企业承担施工任务。     施工企业在给水厂站工程施工时制定了以下施工技术要求:     (1)水池底板混凝土应分层分次浇筑完成。     (2)水池底板混凝土浇筑采用掺外加剂的泵送混凝土时,其坍落度不宜小于150mm。     (3)水池池壁混凝土应分层浇筑完成,每层混凝土的浇筑厚度不应超过40mm,沿池壁高度均匀摊铺。     施工企业在开槽埋管施工时提出的部分技术要求如下:     (1)人工开挖基坑时的堆土高度不宜超过2.0m。     (2)管道基础槽深超过2m,基础浇筑时,必须采用串筒或滑槽来倾倒混凝土,以防止混凝土发生离析现象。     (3)同一沟槽内有双排管道但基础底面的高程不同时,应先回填基础较高的沟槽。     施工企业在施工过程中特别注重给水结构工程施工的质量控制,制定了水下顶管施工方案等施工质量计划。     问题

11.(二)      某城市道路工程,基层采用水泥稳定土,施工中的部分技术指标如下。     (1) 选用初凝时间3h以下的P32.5号水泥。     (2) 水泥稳定土中的中粒土做基层时,水泥剂量不宜超过10%。     (3) 施工最低气温为-5℃。     (4) 基层保湿养生不宜小于3h。     (5) 基层的压实厚度最多不超过30cm。在该道路工程面层施工时,已进入冬期,施工项目经理部为此提出了应对措施。     [问题]

12.(四)      某项目经理部中标承建某道路工程,原设计是水泥混凝土路面,后因拆迁延期,严重影响工程进度,但业主要求竣工通车日期不能更改。为满足竣工通车日期要求,业主更改路面结构,将水泥混凝土路面改为沥青混凝土路面。对这一重大变更,项目经理在成本管理方面采取了如下应变措施:     (1)依据施工图,根据国家统一定额、取费标准编制施工图预算,然后依据施工图预算打八折,作为沥青混凝土路面工程承包价与业主方签订补充合同;打七折作为沥青混凝土工程目标成本。     (2)对工程技术人员的成本管理责任作了如下要求:质量成本降低额;合理化建议产生的降低成本额。     (3)对材料人员成本管理的以下环节提出了具体要求:①计量验收;②降低采购成本;③限额领料;④及时供货;⑤减少资金占用;⑥旧料回收利用。     (4)要求测量人员按技术规程和设计文件要求,对路面宽度和高度实施精确测量。     问题

13.(二)      某城市轻轨工程的建设单位自行办理招标事宜。由于该工程技术复杂,建设单位决定采用邀请招标,共邀请A、B、C三家国有特级施工企业参加投标。     投标邀请书规定:6月1日至6月3日9:00~17:00在该单位总经济师室出售招标文件。     招标文件中规定:6月30日为投标截止日;投标有效期到7月20日为止;投标保证金统一定为100万元,投标保证金有效期到8月20日为止;评标采用综合评价法,技术标和商务标各占50%。     在评标过程中,鉴于各投标人的技术方案大同小异,建设单位决定将评标方法改为经评审的最低投标价法。评标委员会根据修改后的评标方法,确定的评标结果排名顺序为A公司、C公司、B公司。建设单位于7月15日确定A公司中标,于7月16日向A公司发出中标通知书,并于7月18日与A公司签订了合同。在签订合同过程中,经审查,A公司所选择的设备安装分包单位不符合要求,建设单位遂指定国有一级安装企业D公司作为A公司的分包单位。建设单位于7月28日将中标结果通知了B、C两家公司,并将投标保证金退还给该两家公司。建设单位于7月31日向当地招标投标管理部门提交了该工程招标投标情况的书面报告。     问题

题干: 某城市隧道工程项目,采用喷锚暗挖法施工,该工程施工项目部针对工程的特点,在施
工组织设计的每一个环节抓住其关键,作出了最恰当的安排,并选择了合理有效的措施。
在施工过程中,喷锚暗挖加固支护的方法采用小导管注浆措施,小导管注浆采用石灰砂
浆,并充满钢管及周围空隙,经过试验确定了合理的注浆量和注浆压力。在砂层注浆施工中
采用了渗入注浆法,这样可提高固结后的强度、抗渗、稳定和耐久性能。
在注浆施工期间,为了防止注浆液溢出或超出注浆范围,施工人员随时监测地下水的受
污染情况。
14.在砂卵石地层、砂层、黏土层、淤泥质土层中注浆施工时分别宜采用哪种方法?

题干: 某项目经理部中标某城市道路工程A标段,中标价为3 000万元。项目经理部依据合同、招标文件和施工组织设计,为该项目编制了目标成本计划。参加编制的主要人员有项目经理、项目总工、预决算员。参与人员踏勘了施工现场,召开了编制前的准备会议。经过工程量复核、工程单价分析、工程量计算对比、综合管理(间接)费用分析等步骤,得出了本工程的目标成本计划指标:直接成本2 620万元,间接成本80万元。
15.编制项目目标成本计划时,还应有哪些主要人员参加?

16.某城市桥梁工程,在施工前期,施工单位确定了施工顺序后编制了施工进度计划和设计了施工平面图。在钻孔灌注桩的施工过程中,采用反循环回转钻孔原理。某天的施工过程中发生了扩孔事故,施工单位及时采取补救措施,未造成更大的损失。在施工期间形成和编制的施工技术文件按规定要求进行保管和归档。 问题 1.施工开工前应编制哪些施工技术文件? 2.简述施工平面图的设计步骤。 3.简述施工进度计划编制的一般步骤。 4.常见的钻孔事故有哪几种? 5.常用预防扩孔事故产生的措施有哪些? 6.简述反循环回转钻孔的原理。 7.施工期内应编制的施工技术文件有哪些?

17.(二)      某城市道路工程项目,施工图设计中要求基层采用石灰粉煤灰稳定砂砾,面层采用沥青混合料施工。     在基层施工过程中的一些情况如下:     (1)选用的粉煤灰中SiO2、Al2O3和Fe2O3的总含量为60%。     (2)通过配合比试验确定相关的指标。     (3)混合料拌成后的平均堆放时间为30h。     (4)拌成后的混合料的含水量略小于最佳含水量。     沥青混合料面层施工严格按行业标准CJJ 1的规定对其质量进行控制。     某段道路的施工正赶上季节性的雨期。     问题

题干: 某项目部承接一项直径为4. 8m的隧道工程,起始里程为DK10+100,终点里程为DK10+868,环宽为1.2m,采用土压平面盾构施工,盾构隧道穿越地层主要为淤泥质黏土和粉砂土。
项目施工过程中发生以下事件:
事件一:盾构始发时,发现洞门处地质情况与勘察报告不符,需改变加固形式。加固施工造成工期延误10天,增加费用30万。
事件二:盾构侧面下穿一座房屋后,由于项目部设定的盾构土仓压力过低,造成房屋沉降达到50mm,穿越后房屋沉降继续发展,项目部采用二次注浆进行控制。最终房屋出现裂缝,维修费用为40万。
事件三:随着盾构逐渐进入全断面粉砂层,出现掘进速度明显下降现象,并且刀盘扭矩和总推力逐渐增大,最终停止盾构推进。经分析为粉砂流塑性过差引起。项目部对粉砂采取改良措施后继续推进,造成工期延误5天,费用增加25万元。
(区间隧道贯通后计算处平均推进速度为8环/天)
18.事件一、二、三中,项目部可索赔的工期和费用各是多少?说明理由。

题干: A单位承建一项污水泵站工程,主体结构采用沉井,埋深15m。场地地层主要为粉砂
土,地下水埋深为4m,采用不排水下沉。泵站的水泵、起重机等设备安装项目分包给B
公司。
在施工过程中,随着沉井入土深度增加,井壁侧面阻力不断增加,沉井难以下沉。项目
部采用降低沉井内水位减小浮力的方法,使沉井下沉,监理单位发现后予以制止。单位将沉
井井壁接高2m增加自重,强度与原沉井混凝土相同,沉井下沉到位后拆除了接高部分:
B单位进场施工后,由于没有安全员,A单位要求B单位安排专人进行安全管理,但B
单位一直未予安排,在吊装水泵时发生安全事故,造成一人重伤。
工程结算时,A单位变更了清单中沉井混凝土工程量,增加了接高部分混凝土的数量,
未获批准。
19.指出A单位变更沉井混凝土工程量未获批准的原因。

题干: 项目部承接的新建道路下有一条长750m、直径1000mm的混凝土污水管线,埋深为地面以下6m。管道在0+400至0+450处穿越现有道路。
场地地质条件良好,地下水位于地面以下8m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界将工程划分为A1、B1两段施工(如图1),并编制了施工进度计划,总工期为70天。其中,A1段(425m)工期40天,B1段(325m)工期30天,A段首先具备开工条件。[006-002-007-000-9787566103192-image/006-002-007-000-9787566103192-004-001.jpg]
[注]:A1、B1为第一次分段;A2、B2、C2为第二次分段。
由于现有道路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议业主将现有道路段(即C2段)50m改为顶管施工,需工期30天,取得了业主同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。
20.因现有道路段(C2段)施工方法变更,项目部重新编制的施工方案应办理什么手续?

题干: 某项目部承建一项城市道路工程,道路基层结构为200mm厚碎石垫层和350mm厚水泥稳定碎石基层。
项目部按要求配置了专职安全员,并成立了以安全员为第一责任人的安全管理领导小组,成员由安全员、项目经理及工长组成。项目部根据建设工程安全检查标准要求,在大门口设置了工程概况牌、环境保护制度牌、施工总平面图公示标牌。
项目部制定的施工方案中,对水泥稳定碎石基层的施工进行详细规定:要求350mm厚水泥稳定碎石分两层摊铺,下层厚度为200mm,上层厚度为150mm,采用15t压路机碾压。为保证基层厚度和高程准确无误,要求在面层施工前进行测量复核,如出现局部少量偏差则采用薄层贴补法进行找平。
在工程施工前,项目部将施工组织设计分发给相关各方人员,以此作为技术交底,并开始施工。
21.说明把施工组织设计文件直接作为技术交底做法的不妥之处并改正。

题干: 某市政设施工程全部由政府投资兴建。该项目为该省建设规划的重点项目之一,且已列
入地方年度固定投资计划,概算已经主管部门批准,征地工作尚未全部完成,施工图纸及有
关技术资料齐全。现决定对该项目进行施工招标。招标人在国家级报刊发布招标公告。因估
计除本市施工企业参加投标外,还可能有外省市施工企业参加投标,故招标人委托咨询单位
编制了两个标底,准备分别用于对本省和外省市施工企业投标价的评定。招标人于2004年
8月5日向具备承担该项目能力的A、B、C、D、E正五家承包商发出资格预审合格通知书,
其中说明,8月10日~8月11日在招标人总工程师室领取招标文件:9月5日14时为投标
截止时间。该五家承包商均领取了招标文件。8月18日招标人对投标单位就招标文件提出
的所有问题统一作了书面答复,随后组织各投标单位进行了现场踏勘。9月5日这五家承包
商均按规定的时间提交了投标文件。但承包商A在送出投标文件后发现报价估算有较严重
的失误,遂赶在投标截止时间前半小时递交了一份书面声明,撤回已提交的投标文件。
开标时,由招标人委托的市公证处人
22.根据《招标投标法》的有关规定,判断该项目在招标投标过程中有哪些不妥之处?并说明理由。

题干: 某施工单位承接了一项市政排水管道工程,基槽采用明挖法放坡开挖施工,宽度为6.5m,开挖深度为5m,场地内地下水位位于地表下1m,施工单位拟采用单排井点降水,井点的布置方式和降深的示意图如下图所示。沟槽剖面示意图

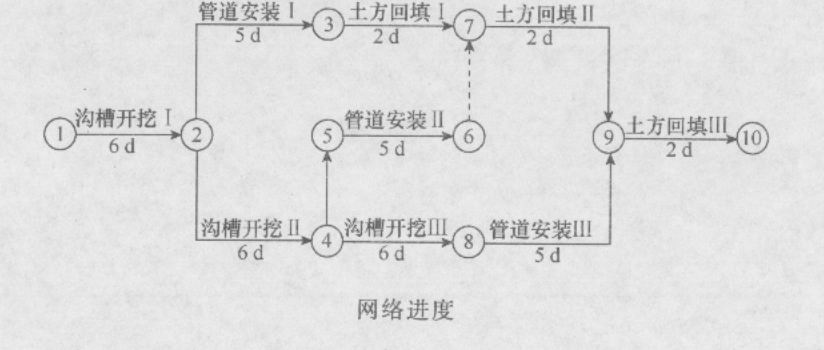

施工单位组织基槽开挖、管道安装和土方回填三个施工队流水作业,并划分了三个施工段,根据合同工期要求绘制网络进度图如下图所示。网络进度
23.指出降水井点布置的不妥之处,并写出正确的做法。

题干: 某城镇雨水管道工程为混凝土平口管,采用抹带结构,总长900m,埋深6m,场地无需
降水施工。
项目部依据合同工期和场地条件,将工程划分为A、B、C三段施工,每段长300m,每
段工期为30d,总工期为90d。
项目部编制的施工组织设计对原材料、沟槽开挖、管道基础浇筑制定了质量控制保证措
施。其中,对沟槽开挖、平基与管座混凝土浇筑质量控制保证措施作了如下规定:
(1)沟槽开挖时,挖掘机司机测量员测放的槽底高程和宽度成槽,经人工找平压实后
进行下道工序施工。
(2)平基与管座分层浇筑,混凝土强度须满足设计要求;下料高度大于2m时,采用串
筒或溜槽输送混凝土。
项目部还编制了材料进场计划,并严格执行进场检验制度。由于水泥用量小,按计划用
量在开工前一次进场入库,并作了见证取样试验。混凝土管按开槽进度及时进场。
由于C段在第90天才完成拆迁任务,使工期推迟30天。浇筑C段的平基混凝土时,监
理工程师要求提供所用水泥的检测资料后再继续施工。
24.指出质量保证措施(1)、(2)存在错误或不足,并改正或补充完善。

题干: A单位承建一项污水泵站工程,主体结构采用沉井,埋深15 m。场地地层主要为粉砂土,地下水埋深为4m,采用不排水下沉。泵站的水泵、起重机等设备安装项目分包给B公司。在施工过程中,随着沉井入土深度增加,井壁侧面阻力不断增加,沉井难以下沉。项目部采用降低沉井内水位减小浮力的方法,使沉井下沉,监理单位发现后予以制止。A单位将沉井井壁接高2m增加自重,强度与原沉井混凝土相同,沉井下沉到位后拆除了接高部分。B单位进场施工后,由于没有安全员,A单位要求B单位安排专人进行安全管理,但B单位一直未予安排,在吊装水泵时发生安全事故,造成一人重伤。
工程结算时,A单位变更了清单中沉井混凝土工程量,增加了接高部分混凝土的数量,未获批准。
25.指出A单位变更沉井混凝土工程量未获批准的原因。

26.(四)      某项目部在北方地区承担某城市主干路道路工程施工任务,设计快车道宽11.25m,辅路宽9m。项目部应业主要求,将原计算安排在次年4月初施工的沥青混凝土面层,提前到当年11月上、中旬,抢铺出一条快车道以缓解市区交通。     问题

题干: A公司中标一城市主干道拓宽改造工程,道路基层结构为150mm石灰土和400mm水泥稳定碎石,面层为150mm沥青混凝土。总工期为7个月。
开工前,项目部做好了施工交通准备工作,以减少施工对群众社会经济生活的影响;并根据有关资料,结合工程特点和自身施工能力编制了工程施工方案和质量计划。
方案确定水泥稳定碎石采用集中厂拌,为确保质量采取以下措施:不同粒级的石料、细集料分开堆放;水泥、细集料覆盖防雨。
质量计划确定沥青混凝土面层为关键工序,制定了面层施工专项方案,安排铺筑面层试验路段,试验包括以下内容:
(1)通过试拌确定拌合机的操作工艺,考察计算机的控制及打印装置的可信度;
(2)通过试铺确定透层油的喷射方式和效果,摊铺、压实工艺及松铺系数。
水泥稳定碎石分两层施工,施工中发现某段成品水泥稳定碎石基层表面出现部分横向收缩裂缝。
27.补充面层试验路段的试验内容。

题干: A单位承建一项污水泵站工程,主体结构采用沉井,埋深15m。场地地层主要为粉砂土,地下水埋深为4m,采用不排水下沉。泵站的水泵、起重机等设备安装项目分包给B公司。
在施工过程中,随着沉井入土深度的增加,井壁侧面阻力不断增加,沉井难以下沉。项目部采用降低沉井内水位减小浮力的方法,使沉井下沉,监理单位发现后予以制止。A单位将沉井井壁接高2m增加自重,强度与原沉井混凝土相同,沉井下沉到位后拆除了接高部分。
B单位进场施工后,由于没有安全员,A单位要求B单位安排专人进行安全管理,但B单位一直未予安排,在吊装水泵时发生安全事故,造成一人重伤。
工程结算时,A单位变更了清单中沉井混凝土工程量,增加了接高部分混凝土的数量,未获批准。
28.一人重伤属于什么等级安全事故?A单位与B单位分别承担什么责任?为什么?

29.     某城市给水工程项目,通过招标投标确定了本市一家具有承担该工程项目资质的施工企业施工任务。     施工企业在给水厂站工程施工时制定了以下施工技术要求:     (1) 水池底板混凝土应分层分次浇筑完成。     (2) 水池底板混凝土浇筑采用掺外加剂的泵送混凝土时,其坍落度不宜小于150mm。     (3) 水池池壁混凝土应分层浇筑完成,每层混凝土的浇筑厚度不应超过40mm,沿池壁高度均匀摊铺。     施工企业在开槽埋管施工时提出的部分技术要求如下:     (1) 人工开挖基坑时的堆土高度不宜超过2.0m。     (2) 管道基础槽深超过2m,基础浇筑时,必须采用串筒或滑槽来倾倒混凝土,以防混凝土发生离析现象。     (3) 同一沟槽内有双排管道但基础底面的高程不同时,应先回填基础较高的沟槽。施工企业在施工过程中特别注重给水结构工程施工的质量控制,制定了水下顶管施工方案等施工质量计划。     问题

题干: 某市政公司承包某路段的改建工程,全长2. 5km,工期为当年7月至次年2月。该路段为1四快二慢主干道,道路结构层:机动车道为20cm石灰土底基层,45cm二灰碎石基层,9cm粗、14cm细沥青混凝土面层;非机动车道为20cm石灰土底基层,30cm二灰碎石基层,6cm粗、3cm 细沥青混凝土面层;两侧为彩色人行道石板。
项目部进场后,项目技术负责人即编制了实施性的施工组织设计,其中规定由项目部安全员定期组织安全检查。该施工组织设计经上一级技术负责人审批同意后,即开始工程项目的实施。
在实施过程中,项目部将填方工程分包给某工程队,当土方第一层填筑、碾压后,项目部现场取样、测试,求得该层土实测干密度,工程队随即进行上层填土工作。监理工程师发现即向该工程队发出口头指示,责令暂停施工。整改完毕符合验收程序后,又继续施工。在一次安全检查中,监理工程师发现一名道路工在电箱中接线,经查证,属违反安全操作规程。
按工程进展,沥青混凝土面层施工正值冬期,监理工程师要求项目部提供沥青混凝土面层施工措施。
30.施工组织设计的审批程序存在的问题在哪里?

题干: 某建设单位与A市政工程公司(简称A公司)签订管涵总承包合同,管涵总长800m,A公司将工程全部分包给B工程公司(简称B公司),并提取了5%的管理费。A公司与B公司签订的分包合同中约定:
(1)出现争议后通过仲裁解决;
(2)B公司在施工工地发生安全事故后,应赔偿A公司合同总价的0. 5%作为补偿。
B公司采用放坡开挖基槽再施工管涵的施工方法。施工期间A公司派驻现场安全员发现某段基槽土层松软,有失稳迹象,随即要求B公司在此段基槽及时设置板桩临时支撑,但B公司以工期紧及现有板桩长度较短为由,决定在开挖基槽2m深后再设置支撑,且加快基槽开挖施工进度,结果发生基槽局部坍塌,造成一名工人重伤。建设行政主管部门在检查时,发现B公司安全生产许可证过期,责令其停工。A公司随后向B公司下达了终止分包合同通知书,B公司以合同经双方自愿签订为由诉讼至人民法院,要求A公司继续履行合同或承担违约责任并赔偿经济损失。
31.发生事故后B公司是否应该支付合同总价的0.5%作为补偿?说明理由。

题干: 某市政桥梁工程,总包方A市政公司将钢梁安装工程分包给B安装公司。总包方A公
司制订了钢梁吊装方案并得到监理工程师的批准。
由于工期紧,人员紧缺,B公司将刚招聘的李某与高某经简单内部培训组成吊装组。某
日清晨,雾气很浓,能见度较低,吊装组就位,准备对刚组装完成的钢桁梁实施吊装作业,
总包现场监管人员得知此事,通过手机极力劝阻。为了赶工,分包无视劝阻,对吊装组仅做
简单交底后,由李某将钢丝绳套于边棱锋利的钢梁上。钢丝绳固定完毕,李某随即指挥吊车
司机高某,将钢梁吊离地面实施了第一吊。钢梁在21m高处因突然断绳而坠落,击中正在
下方行走的两位工人,致使两位工人当场死亡。事后查明钢丝绳存在断丝超标和严重渗油
现象。
32.本工程施工中的不安全状态有哪些?
