一、建造师案例题

题干: 某高速公路N合同段路基工程施工,工期18个月,其中K23+200~K32+200路段以填方为主,合同段附近地表土主要是高液限黏土(液限值在38~49之间),在较远地带分布有膨胀土、沼泽土、盐渍土、有机土、粉土、砂性土等。出于控制造价的考虑,业主要求就地取材。为此,施工单位针对高液限土填筑路堤做了试验路段,以确定其最大干密度和松铺厚度等指标。
场地清理完毕后,对路基横断面进行测量放样,动力触探,并绘制出横断面图,提交监理工程师复测,确认后开始填筑路基。
施工单位严格按照试验路段提供的数据指导施工,经过2个月的填筑,发现按试验路段数据控制施工,施工周期K(每层的填筑周期超过5d,在雨期,填筑周期达到15d以上),无法满足工期要求。业主在了解情况后,书面要求监理工程师指示施工单位在半个月后变更路堤填料,经过现场考查并征得监理工程师同意和设计单位确认后,选择了粉土与砂性土两种路堤填料,施工单位随即组织施工,在路堤施工中,采用一层粉土,一层砂性土交错分层水平填筑,每层压实厚度22cm左右;碾压时,采用纵向分行进行,直线段由中间向两边,曲线段由外侧向内侧的方式进行碾压。
由于变更后取用的路堤填料需增加较长运距,而在合同中没有该变更的价格,整个工程完工后,施工单位向业主提出了变更工程价款的报告。
1.背景资料中所列土壤类型,哪些不得用于填筑路堤?哪些须经处理后才能用于填筑路堤?

题干: 某施工单位承接了一高速公路标段K10+300~K24+400的施工。合同中约定,工程价款采用调值公式动态结算。该工程材料费、人工费各占工程价款中的30%,不调值费用占40%。6月材料价格指数比基期上升30%。6月完成工程量金额为463万元。

其主要施工工作衔接关系见下表。

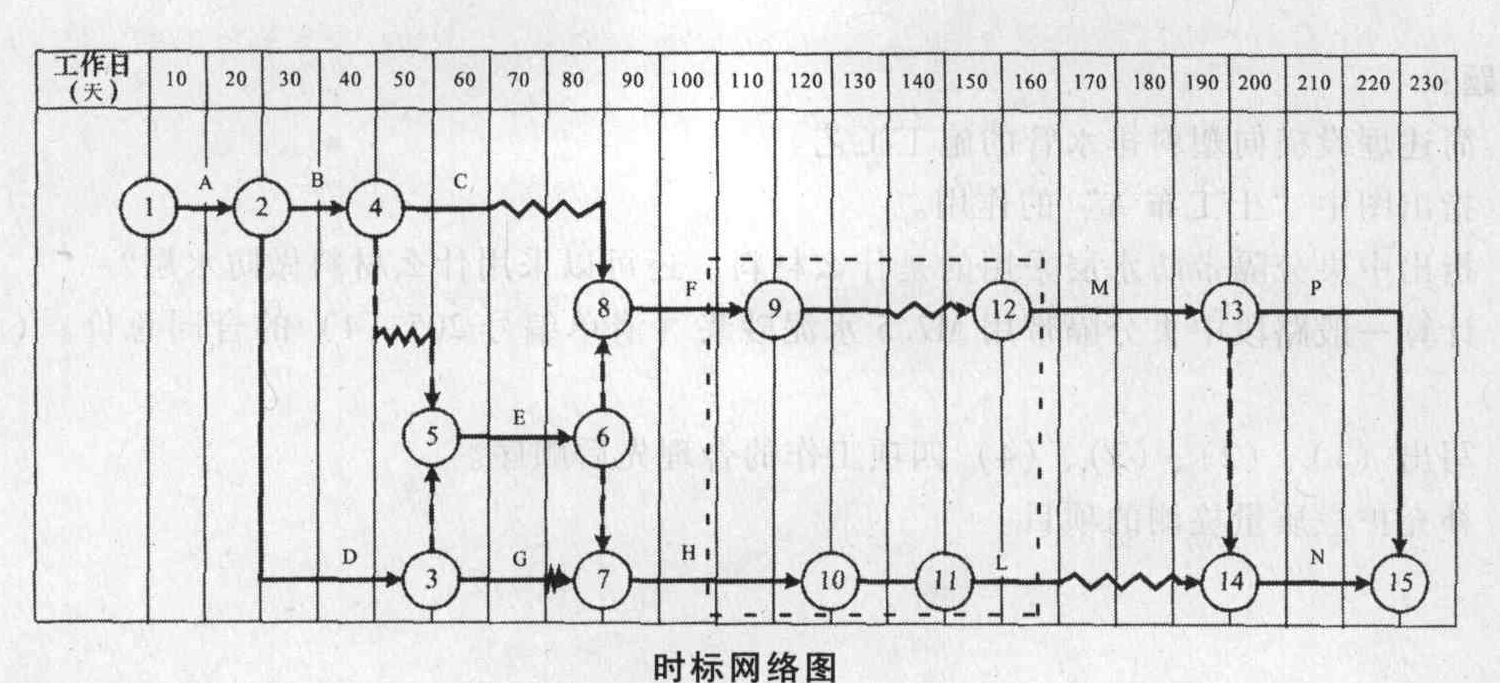

施工单位编制的时标网络计划如下图所示。
施工中,由于业主原因,导致G停工20天。
2.计算6月份调价后的工程款。

题干: 某公路路面工程,里程桩号为K5+000~K29+000,总长度为24km。路面结构层分为级配砾石底基层、水泥稳定碎石基层、水泥混凝土面层(单层),面层采用轨道摊铺机摊铺施工。建设单位(业主)希望施工单位尽可能用最短时间完成该路面工程施工。施工单位根据自己的能力准备组织2个路面施工队平行施工以完成该路面工程。每个路面施工队的施工能力相同,各完成12km。根据以往类似工程的施工经验,底基层专业队组(班组)施工进度(速度).200m/d(已经包含各种影响,下同);水泥稳定碎石基层专业队组施工进度150m/d,养生时间至少7d,所需工作面的最小长度为1000m;水泥混凝土面层专业队组施工进度为160m/d,所需最小工作面长度1200m。要求施工单位用最快方式,根据上述给定条件组织路面工程线性流水施工。
施工过程中,还发生了如下事件:
事件1:在水泥稳定碎石基层施工中,发生一起质量事故,造成直接经济损失25万元。项目部在事后的第5天向上级公司进行了汇报。
事件2:施工单位现有主要施工设备包括混凝土生产设备、混凝土及原材料运输设备、吊车、布料机、摊铺机、整平机、压路机、拉毛养生机和石屑撒布机,项目部可根据实际情况调用。
3.分析和计算底基层与基层之间的搭接关系和搭接时距。

4.某一级公路全长55.28km,双向4车道,路幅宽24.5m,设计车速80km/h,路面基层为水泥稳定土无机结合料基层,根据工程实际情况及施工单位人力、设备条件,施工单位采用了路拌法水泥稳定土基层施工工艺。摊铺水泥日进度1.5km(单向),K5+700~K10+700路段具体施工过程如下:(1)施工放样,恢复中线;根据施工布料需要在下承层上划布料网络。(2)对水泥稳定土基层施工所需的土料、集料、水泥等按要求进行备料。(3)确定松铺系数后,施工单位共用5d时间完成摊铺土任务。某日摊铺土2.5km。(4)按规定洒水闷料,整平轻压。(5)按规定摆放水泥,用刮板将水泥均匀摊开。(6)为保证拌合质量,按规定采用了稳定土拌合机进行拌合。为了避免损坏下承层,拌合深度保持在下承层顶面5~10mm。(7)拌合料拌合均匀后,立即用平地机初步整形,为保证整形质量,全路段平地机均由两侧路肩向路中心进行刮平。(8)整形后,当混合料的含水量为最佳含水量(±1%~±2%)时,按规定用轻型压路机配合12t以上的压路机进行碾压。直线和平曲线段,由两侧路肩向路中心碾压,设超高的平曲线段,由外侧路肩向内侧路肩碾压。本项目路拌法水泥稳定土基层施工准备中少了什么重要环节?并简述这一环节主要工作。

5.某高速公路项目,全长45.5km,设计车速为120km/h。路面面层采用C30钢纤维水泥混凝土。该项目施工单位对面层的施工过程如下:第一步,该施工单位按要求进行水泥混凝土配合比设计,采用实验室确定的“实验室配合比”直接配料;第二步,施工单位按要求架设模板;第三步,配备一座间歇式搅拌楼,由于该搅拌楼刚从附近工地搬迁过来,且未超过标定有效期,该施工单位在确认试拌合格后,认为没有必要重新进行标定;第四步,对搅拌混凝土进行现场取样,做水泥混凝土抗压强度试验;第五步,采用必要的运输工具将新拌混凝土在规定的时间内合格地运到摊铺现场;第六步,采用小型机具铺筑法进行摊铺和振捣施工;第七步,整平饰面:振动、提浆、整平后用圆盘式抹面机往返2~3遍进行压实整平饰面;第八步,按要求进行各类接缝的设置与施工;第九步,按要求进行混凝土的养生;第十步,养生期满后,采用软拉毛机械进行抗滑沟槽施工;第十一步,清除混凝土板缝中夹杂的砂石、泥浆、尘土及其他污染物后进行灌缝施工及灌缝养生。以上施工过程采用的各类施工机械中,请你将不合理的部分改正过来。

题干: 公路工程设计变更,指工程初步设计批准之日起至竣工验收正式交付使用之日止,对已批准的初步设计文件、技术设计文件或施工图设计文件所进行的修改、完善等活动。
为加强公路工程建设管理,规范公路工程设计变更行为,保证公路工程质量,保护人民生命及财产安全,《公路工程设计变更管理办法》要求各级交通主管部门应当加强对公路工程设计变更活动的监督管理,明确了不同类型公路工程设计变更的具体要求。
6.公路工程设计变更中哪些属于一般设计变更?

题干: 某高速公路第五施工合同段地处城郊,主要工程为路基填筑施工。其中K48+010~K48+328段原为路基土方填筑,因当地经济发展和交通规划需要,经各方协商,决定将该段路基填筑变更为(5×20m+3×36m+5×20m)预应力钢筋混凝土箱梁桥,箱梁混凝土标号为C40。变更批复后,承包人组织施工,上部结构采用满堂式钢管支架现浇施工,泵送混凝土。支架施工时,对预拱度设置考虑以下因素:
(1)卸架后上部构造本身及活载一半所产生的竖向挠度;
(2)支架在荷载作用下的弹性压缩挠度;
(3)支架在荷载作用下的非弹性压缩挠度;
(4)由混凝土收缩及温度变化而引起的挠度。
根据设计要求,承包人对支架采取了预压处理,然后立模、普通钢筋制作、箱梁混凝土浇筑、采用气割进行预应力筋下料;箱梁采用洒水覆盖养生;箱梁混凝土强度达到规定要求后,进行孔道清理、预应力张拉压浆,当灰浆从预应力孔道另一端流出后立即终止。箱梁现浇施工正值夏季高温,为避免箱梁出现构造裂缝,保证箱梁质量,施工单位提出了以下三条措施:
(1)选用优质的水泥和骨料;
(2)合理设计混凝土配合比,水灰比不宜过大;
(3)严格控制混凝土搅拌时间和振捣时间。
7.预应力筋下料工艺是否正确?说明理由。说明预应力张拉过程中应控制的指标,并指出主要指标。

题干: 某高速公路施工合同段全长18km,合同段包含大桥3座,涵洞及通道12个,路堤填筑均为土方,路面基层为水泥稳定碎石基层,面层为沥青混凝土。施工单位进场后,项目部精心组织施工,认真履行合同。完工后施工单位和建设单位分别提出了交工、竣工验收要求。
8.公路工程交工、竣工验收的依据是什么?

题干: 某高速公路M合同段,路面采用沥青混凝土,路线长19.2km。该路地处平原地区,路基横断面以填方3~6m高的路堤为主,借方量大,借方的含石量40%~60%。地表层以粘土为主,其中K7 + 200~K9 + 800段,地表层土厚7~8m,土的天然含水量为40%~52%,地表无常年积水,孔隙比为1.2~1.32,属典型的软土地基。结合实际情况,经过设计、监理、施工三方论证,决定采用砂井进行软基处理,其施工工艺包括加料压密、桩管沉入、机具定位、拔管、整平原地面等。完工后,经实践证明效果良好。
在施工过程中,针对土石填筑工程,项目部根据作业内容选择了推土机、铲运机、羊足碾、布料机、压路机、洒水车、平地机和自卸汽车以及滑模摊铺机等机械设备。在铺筑沥青混凝土路面面层时,因沥青混凝土摊铺机操作失误致使一工人受伤,并造成设备故障。事故发生后,项目部将受伤工人送医院治疗,并组织人员对设备进行了抢修,使当天铺筑工作顺利完成。
9.本项目若采用抛石挤淤的方法处理软基,是否合理?说明理由。

题干: 某施工单位承接了北方沿海地区某高速公路B合同段施工任务,该段有一座36m×40m的预应力混凝土简支箱梁桥,合同工期为15个月;采用长度为40~50m、直径为1.5m的桩基础,桥位处地层土质为粉质黏土;下部结构为圆柱式墩、直径为1.3m,柱顶设置盖梁,墩柱高度为4~12m,桥台为重力式U型桥台。项目部为了降低成本,制定了先进的、经济合理的施工方案。项目部的预制场和混凝土搅拌站布置示意图如下图所示。
桩基础采用旋挖钻机成孔;墩柱钢筋骨架现场整体制作、吊装就位;墩柱施工采用钢模板,整体拼装完成后一次吊装就位;再在顶部钢筋四周插入木楔,让钢筋骨架居中,使钢筋保护层厚度得到有效控制。
项目部根据施工组织设计提出了水泥、钢材、碎石和砂等几项大宗材料的采购计划,并邀请了几家材料供应商参加竞标。项目部组织了评标小组,为节约成本,评标的唯一标准就是价格,项目部最终选择了一家报价最低的材料供应商。

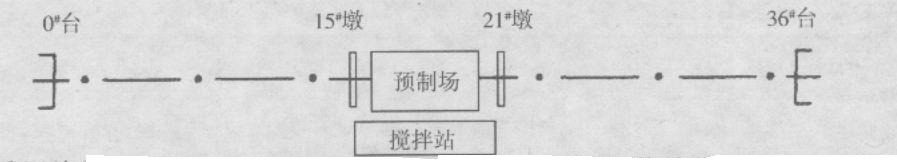

10.针对0#~15#及21#~36#跨的主梁吊装施工,采用龙门架和双导梁架桥机哪种更适合本桥?说明理由。

11.某二级公路路基施工由于进度要求必须在冬期进行,项目部要求在做好冬期施工前的各项准备工作的基础上,可以进行以下作业:(1)铲除原地面的草皮,挖掘填方地段的台阶;(2)公路路堤填筑;(3)整修路基边坡;(4)河滩地段可利用冬期水位低,开挖基坑修建防护工程。项目部安排的上述作业能否进行?

题干: 某高速公路设计车速120km/h,路面面层为三层式沥青混凝土结构。施工企业为保证工程施工质量,在施工中做了如下工作:
(1)选用经试验合格的石料进行备料,严格对下承层进行清扫,并在开工前进行实验段铺筑;
(2)沥青混合料的拌和站设置试验层,对沥青混合料及原材料及时进行检验,拌和中严格控制集料加热温度和混合料的出厂温度;
(3)设置两台具有自动调节摊铺厚度及找平装置的高精度沥青混凝土摊铺机梯进式施工,严格控制相邻两机的间距,以保证接缝的相关要求;
(4)压路机采用两台双轮双振压路机及两台16t胶轮压路机组成,严格控制碾压温度及碾压重叠宽度。
12.沥青混合料铺筑试验段的主要目的是什么?

题干: 某施工单位中标承包AB路段双向4车道高速公路交通工程的施工。该路段全长105km,设计速度100km/h,有8个互通式立交,采用封闭式收费,使用非接触式IC卡,全线设8个匝道收费站,收费站监控室有人值守进行收费管理,设一个监控、收费及通信分中心,并且在监控中心值班大厅进行收费和监控的集中监视和控制。收费站(包括车道计算机等)、收费分中心、监控分中心计算机系统都是独立的局域网,并相互连接组成广域网。
该工程在实施中发生如下事件:
事件1:在施工准备阶段,项目部积极组织人员编写了施工组织设计。针对交通工程的特点,在施工组织设计中重点考虑了土建、管道、房建施工进度安排,以及施工顺序及工艺的内容。
事件2:为了争取施工时间,当监控分中心的大屏幕投影机到货后,施工人员马上在现场开箱,并对其规格、数量进行了检查,随即进行了安装。
事件3:在施工中,业主要求承包商完成一个合同中没有的基础施工项目,业主、监理、施工单位三方拟就此协商计价。
事件4:在监控、收费、通信系统的安装和单体测试完成后,随即准备进行系统调试和交工。
13.针对交通工程的特点,补充事件1中的施工组织设计还应重点考虑的内容。

14.某工程项目,项目经理部为了控制原材料、构配件的质量,建立了工地实验室,制定如下管理制度: (1)项目经理部必须严格控制工程进场的质量、型号、规格。在供货商提供了材料检验报告后,方可与供方签订供应合同; (2)试验室在项目总工程师的领导下开展试验、检测工作。业务上受上级公司中心试验室领导,同时还需接受监理工程师的监督和检查; (3)在施工过程中,实验室应按合同、规范或业主要求,分清与实验室试验、检测的项目,并按相应的试验规程进行试验检验工作; (4)试验室对压实度检测、混凝土试件制作、测定混凝土稠度、测定沥青混合料温度等频率较高的检测项目,试验人员按规定的取样地点、时间进行检测试验,试验管理人员进行15%频率的抽检; (5)试验室对试验检测的原始记录和报告印成一定格式的表格,同时应有试验、计算、负责人签字及试验日期; (6)对预制构件厂生产的预制构件,安装前应检验出厂合格证,内容包括:构件型号、规格数量、出池或出厂日期。 以上所列施工单位制定的原材料、构配件试验管理制度的(1)~(5)条是否有不妥或不完整之处?请逐条说明,若有不妥或不完整之处,请指出改正。 请说出第(6)条中,检验后和安装后的管理制度的要求。

题干: 某高速公路K合同段,主要为路基土石方工程,本地区岩层构成为泥岩、砂岩互层,土石比例为3.4 : 6.6,石方抗压强度20MPa左右,地表上覆盖层较薄。施工过程部分事件摘要如下:
事件1:由于工期紧,施工单位在冬季安排了下列施工项目。
①含水量高的流动土质、流沙地段的路堑开挖。
②岩石地段的路堑或半填半挖地段,进行开挖作业。
③铲除原地面的草皮、挖掘填方地段的台阶。
事件2:在填筑路提时,施工单位采用土石混合分层铺筑,局部路段因地形复杂而采用竖向填筑法施工,并用平地机整平每一层,最大层厚40cm,填至接近路床底面标高时,改用土方填筑。
15.指出事件2中施工方法错误做法,并提出正确的施工方法。

题干: 某公路隧道长2400m,穿越的岩层主要由泥岩和砂岩组成,设计采用新奥法施工,台阶法开挖,复合式衬砌,夹层防水层设计为塑料防水板。洞口段由于洞顶覆盖层较薄,岩隙发育。开挖中地表水从岩石裂隙中渗入洞内,导致该段两次冒顶、塌方。隧道施工采用风管式通风。
16.根据背景材料,采用台阶开挖时应注意哪些问题?

题干: 公路工程设计变更,指工程初步设计批准之日起至竣工验收正式交付使用之日止,对已批准的初步设计文件、技术设计文件或施工图设计文件所进行的修改、完善等活动。
为加强公路工程建设管理,规范公路工程设计变更行为,保证公路工程质量,保护人民生命及财产安全,《公路工程设计变更管理办法》要求各级交通主管部门应当加强对公路工程设计变更活动的监督管理,明确了不同类型公路工程设计变更的具体要求。
17.公路工程设计变更中哪些属于较大设计变更?

18.某一级公路工程K9+000~K36+000段路面结构形式为:底基层采用填隙碎石、基层采用水泥稳定碎石、面层采用C30水泥混凝土。施工工期安排在某年夏天,日间气温高达36℃,工程任务重、工期紧。路面施工完成后,该项目的施工单位对路面底基层、基层、面层进行了施工质量自检。对填隙碎石底基层检验实测了平整度、纵断高程、宽度、厚度、横坡。对水泥混凝土面层的检验实测了平整度、中线平面偏位、抗滑构造深度等,平整度用平整度仪按全线每车道每200m测1处,中线平面偏位用经纬仪进行检测,每200m测2点,抗滑构造深度用铺砂法进行检测,每200m测1处。检测结果均符合要求。指出施工单位对水泥混凝土面层的检验存在什么问题?

题干: 某施工单位承接了某高速公路路基本合同段工程施工,该区段设计车速100km/h,平均挖深19m,路基宽度26m,其中K20+300~K20+520为石质路堑。该区段岩石为石炭系硅质灰岩,岩石较坚硬,多为厚层构造,局部呈薄层状构造,裂隙发育。要求路堑采用钻爆开挖,爆破石碴最大允许直径为30cm,对开挖石碴尽可能提高利用率。
施工单位编制的爆破设计方案摘要如下:
(一)边坡采用预裂爆破,路基主体尽量采用深孔爆破,局部采用钢钎炮,烘膛炮等方法。
(二)采用直径8cm的钻头钻孔,利用自行式凿岩机或潜孔钻一次钻到每阶平台设计标高位置。
(三)爆破顺序采用从上至下的分台阶,顺路线方向纵向推进爆破,控制最大爆破深度不超过10m,纵向每40~50m为一个单元,边坡和主体采用微差爆破一次性完成。
(四)边坡预裂爆破孔间距为1m,采用“方格型”布置,按水平方向控制炮杆位置,路基主体内炮孔间距4m,采用“梅花型”均匀布置。
爆破设计方案报主管部门审批时未通过,退回后由施工单位重新修改。
在确定爆破安全距离时,施工单位按《爆破安全规程》中安全距离不小于200m的规定,将安全距离设为200m,并布置警戒线。爆破结束后,未出现安全事故。
K20+300~K20+520段需开挖石方140000立方米,采用2台装载机(每台作业率720立方米/台班)和6台自卸汽车(每台作业率300立方米/台班)配合装运石方,其他机械均配套,将石方调运到两端的填方路段。
施工完成后,对路基工程进行了质量检验,其中针对K20+300~K20+520路段,实测了纵断高程、中线偏位、宽度、横坡。
19.指出并改正爆破设计方案中的错误之处。

题干: 某大型施工单位承接53km四车道高速公路路面及交通工程施工,路面单幅宽10.5m,自下而上路面结构层为:底基层为18cm厚4%水泥稳定碎石;基层为36cm厚6%水泥稳定碎石(分两层摊铺);面层为7cm厚AC-20,6cm厚AC-16,5cm厚SBS改性SMA沥青混合料。全线有4个互通式立交连接地方道路,其中设有4个匝道收费站,1个监控、收费及通信分中心,该分中心集中管理本路段监控系统、收费系统和通信系统,施工单位承担了包括安全设施、监控系统、收费系统、通信系统等施工。
施工单位将路段中间K25+000右侧的弃土场硬化后,作为沥青混凝土拌和站场地,并配置了一套4000型间歇式沥青混凝土拌和设备。该设备主要指标如下:每拌制一份料的重量双钢轮振动压路机及两台16T的XP胶轮压路机。
路面施工过程中,施工单位对上面层的压实十分重视,确定了质量控制关键点,并就压实工序做出如下书面要求:
(1)初压采用双钢轮振动压路机静压1~2遍,初压开始温度不低于140摄氏度;
(2)复压采用双钢轮振动压路机振压4遍,复压初始温度不低于130摄氏度;
(3)终压采用胶轮压路机静压1~2遍,终压结束温度不低于120摄氏度;
(4)相邻碾压重叠宽度应大于30cm;
(5)为保证沥青混合料碾压过程中不粘轮,应采用洒水车及时向混合料洒水。
改性SMA路面试验路段施工中,发现大量油斑。施工单位技术员分析后认为产生油斑的原因可能是:运输距离较远,SMA混合料中骨料与沥青产生离析;拌和时间太短,导致拌和不够充分;拌合料(特别是纤维掺加剂)及路表含有一定的水分等,经采取措施处理后,路面施工正常进行。
路面工程全部完工并验收后,施工单位进行了交通工程收费系统的施工,两周后,收费站出口车道的自动栏杆、通行信号灯等单机(体)设备安验及配线施工完毕。
收费系统全部施工完毕交付使用后,某收费站发生如下事件:
事件1:收费亭内收费员由于要核对某车辆信息,需与收费站监控值班员直接通话。
事件2:某日深夜,有歹徒袭击收费亭,收费员遭遇人身威胁。
20.在通电试验前,收费站出口车道设备应重点检查哪些配线的正确性?

题干: 某承包商中标一高速公路工程项目,包括一长1200m的隧道和隧道内和隧道两侧收费系统。
施工中发生如下事件:
事件1:该隧道施工实行安全责任目标管理,项目部决定由专职安全员对隧道的安全生产全面负责。爆破施工前,项目部招聘了6名持有钻孔合格证的员工,考核合格后从事爆破作业。同时严格实行安全技术交底制度和上下班交班制度,严防安全事故发生。
事件2:隧道施工中的部分爆破作业安全技术要点如下:
(1)爆破加工房应设在洞口30m以外的安全地点;
(2)爆破后必须经过5分钟通风排烟后,检查人员方可进入工作面,检查有无哑炮及可疑现象,有无残余炸药或雷管,顶端两帮有无松动石块,支护有无损坏与变形等。
(3)装炮时应使用木质炮棍装药,严禁火种,无关人员与机具等均应撤至安全地点;为防止点炮时发生照明中断,爆破工应随身携带手电筒,严禁用明火照明。
事件3:该高速公路收费管理体制为三级。收费系统新扩展了一个系统,其功能包括:
(1)防止不同车辆之间换卡;
(2)防止通行卡流失;
(3)自动放行,提高通行能力,减少通行券投资等。其构成包括:辅助光源、图像采集卡、车牌识别处理器和软件等组成。
21.指出项目部在爆破施工安全管理方面的不当之处,并提出正确做法。

题干: 某公路路面工程,里程桩号为K5+000~K29+000,总长度为24km。路面结构层分为级配砾石底基层、水泥稳定碎石基层、水泥混凝土面层(单层),面层采用轨道摊铺机摊铺施工。建设单位(业主)希望施工单位尽可能用最短时间完成该路面工程施工。施工单位根据自己的能力准备组织2个路面施工队平行施工以完成该路面工程。每个路面施工队的施工能力相同,各完成12km。根据以往类似工程的施工经验,底基层专业队组(班组)施工进度(速度).200m/d(已经包含各种影响,下同);水泥稳定碎石基层专业队组施工进度150m/d,养生时间至少7d,所需工作面的最小长度为1000m;水泥混凝土面层专业队组施工进度为160m/d,所需最小工作面长度1200m。要求施工单位用最快方式,根据上述给定条件组织路面工程线性流水施工。
施工过程中,还发生了如下事件:
事件1:在水泥稳定碎石基层施工中,发生一起质量事故,造成直接经济损失25万元。项目部在事后的第5天向上级公司进行了汇报。
事件2:施工单位现有主要施工设备包括混凝土生产设备、混凝土及原材料运输设备、吊车、布料机、摊铺机、整平机、压路机、拉毛养生机和石屑撒布机,项目部可根据实际情况调用。
22.分析和计算基层与面层之间的搭接关系和搭接时距。

23.某高速公路土方路基填筑施工完成后,路基表面实测了压实度、纵断高程、中线偏位、宽度、横坡项目,且符合相关要求。该压实度满足要求的规定值是多少?

题干: 某高速公路全长120km,设计行车速度100km/h,双向四车道。其中有一座分离式隧道,隧道左线起讫桩号为ZK2+815~ZK3+880,全长1065m;右线起讫桩号为YK2+840~YK3+750,全长910m。隧道最大埋深400m,隧道沿纵向方向设人字坡,坡度1%。隧道进门段为浅埋段,设40m长的明洞。洞身围岩为Ⅱ~Ⅳ级,岩层含少量地下水,洞身掘进采用光面爆破,在爆破方案中有如下描述:在开挖面上适当部位掏出小型槽口(炮眼),并沿隧道设计轮廓线布置另一种炮眼。
隧道施工实行安全责任目标管理,项目部决定由专职安全员对隧道的安全生产全面负责。爆破施工前,项目部招聘了6名员工,并立即由专职安全员进行培训,考核合格后安排从事爆破作业。同时严格实行安全技术交底制度和上下班交接制度,严防安全事故的发生。
隧道明洞施工工序为:
(1)明洞路堑土石方开挖;
(2)边、仰坡开挖及加固;
(3)修筑坡顶排水系统;
(4)修筑明洞;
(5)回填。
24.该隧道宜采用何种排水方式?说明理由。

25.某高速公路的供配电、照明设备已运抵施工现场,等待检测后进行安装调试。说明现场设备电力电缆线路的检测内容。

26.某一标段公路工程项目,采用工程量清单方式结算。按合同规定工程量计量组织形式,采用监理工程师与承包人共同计量,即在进行计量前,由监理工程师通知承包人计量的时间与工程部位,然后由承包人派人同监理工程师共同计量,计量后双方签字认可。在工程计量开始之前,监理工程师与承包方有关人员共同研究了工程计量的可能方法及工程变更后合同价款的确定方法。他们讨论的公路工程的工程量计量方法可能有哪些?

27.2001年4月26日,某桥梁施工现场发生一起脚手架坍塌事故,造成7人死亡,1人重伤的重大事故,直接经济损失80万元。事故经过如下:4月26日8时40分,8名工人在脚手架平台面上东北角拆卸成捆杠杆时,产生动荷,东北角一侧脚手架弯曲变形产生坍塌,8人坠落,其中7人死亡,1人重伤。经分析,事故原因如下:经调查认定,这是一起违章指挥、违章作业造成人员伤亡的重大责任事故,造成该事故的原因是:(1)直接原因1)违章指挥吊装作业。某施工单位为了赶进度,在脚手架存在严重安全问题的情况下,违章指挥吊装作业,将约为40t的杆件集中堆放在约30平方米的平台上,造成脚手架因局部负荷超载失稳而坍塌。2)脚手架存在严重缺陷。某脚手架安装公司搭设的脚手架没有施工设计图纸,未按规定搭设,严重违反了国家强制性标准和有关规程的规定。该脚手架没有剪刀撑,没有与周围的建筑物可靠拉接,存在严重安全隐患,在尚未完工验收的情况下就开始启用。(2)间接原因监理公司未能严格遵守监理规范。某监理公司未能严格遵守监理规范的要求,未对某施工单位提供的施工组织设计认真审查研究;未按监理规范的规定,对脚手架搭设施工进行旁站、巡视、平行监理;在脚手架存在严重安全隐患并且未验收的情况下,对两次违章使用未予制止,致使最后一次使用发生了事故,没有尽到监理单位应尽的职责,是造成这起事故的重要原因。对本起事故的责任应如何划分?

题干: 某施工单位承接了一段长30km的沥青混凝土路面施工改建任务,路面结构为:6cm厚AC-20下面层摊铺、5cm厚AC-16中面层摊铺、4cm厚SBS改性沥青SMA上面层摊铺。其中基层采用厂拌水泥稳定碎石,基层厚40cm,分两层施工。底基层为18cm厚的14%石灰稳定土。
施工过程中发生如下事件:
事件一:项目部材料采购部门拟按工程量清单→材料供应计划→材料需用量计划→材料用款计划→材料采购计划的顺序进行材料计划管理。该项目在施工过程中,项目部有关部门通过资料分析,发现混凝土工程的实际成本比计划成本增加较多。主要原因是砂、碎石材料成本的增加。但有关资料表明,砂、碎石的购入原价与施工预算时的价格一致。
事件二:水泥稳定碎石施工工艺如下图所示。
事件三:其中水泥稳定碎石部分路段采用两幅施工,纵缝采用斜缝连接;同日施工的两个工作段接缝处,要求前一段拌合整修后,留5~8m不进行碾压,作为后一段摊铺部分的高程基准面,后段摊铺完成后立即碾压以消除缝迹。二灰基层施工完毕后,且在面层施工前,检测了如下项目:弯沉、压实度、平整度、纵断高程、宽度、横坡、回弹模量,以评定该分项工程质量。
事件四:为保证施工人员和车辆安全,分幅施工条件下,项目部采取了一系列安全管理措施,设置了安全标志。
28.补充方框A、B内的工序。准备下承层时,应对下承层如何处理才能保证水泥稳定碎石摊铺质量?

题干: 某施工企业新近承建一条一级公路沥青混凝土路面工程的施工。企业进场后即组织专业技术人员进行现场勘察、图纸审查、编制施工组织设计方案等施工准备工作。
29.在编制施工组织设计时,如何预防沥青混凝土路面接缝的危害?

题干: 某施工单位与建设单位签订了路基工程施工承包合同,包括桥涵两座和路基填筑工程,合同工期390天,合同总价5000万元。
施工前施工单位向工程师提交了施工组织设计和施工进度计划。该工程在施工过程中发生了如下情况:
(1)因地质勘探报告不详,出现图纸中未标明的地下障碍物,处理该障碍物导致A工作持续时间延长10天,增加人工费2万元、材料费4万元、机械费3万元。
(2)基坑开挖时因边坡支撑失稳坍塌,造成B工作持续时间延长15天,增加人工费1万元、材料费1万元、机械费2万元。
(3)因不可抗力而引起施工单位的供电设施发生火灾,使工作C持续时间延长10天,增加人工费1.5万元、其他损失费用5万元。
(4)桥梁结构施丁阶段因建设单位提出工程变更,导致施工单位增加人工费4万元、材料费6万元、机械费5万元,工作E持续时间延长30天。
针对上述情况,施工单位按程序提出了工期索赔和费用索赔,编写了索赔报告。
施工过程中还发生了如下事件:
事件1:项目部在路基填筑前,委托有资质的试验室进行了标准击实试验,报项目技术负责人批准后实施。
事件2:路基分层填筑时,施工单位在检验了有关指标后并经专业监理工程师验收后进行上一层的填筑,后总监对压实度指标有怀疑,要求施工单位重新取样检验,经重新检验后不合格。施工单位向监理工程师提出,分层填筑经过了专业监理工程师的验收,现在检验不合格是监理工程师失职造成的,要求监理单位给予工期和费用索赔。
30.施工单位租赁土方机械用于工作A、B,日租金为1500元/天,则施工单位可以得到的土方租赁机械的租金补偿费用是多少?为什么?

题干: 某高速公路K20+300m处有一座主跨为2×30m预应力混凝土简支空心板梁桥,采用预制吊装,后张法施工。该桥左侧有一大块空地,拟作为预制场。主要施工要点如下:
(1)制作台座。在预制场地上放出台座大样,平整压实后现浇20cm厚C20混凝土,台座上铺钢板底模;
(2)外模采用已经使用过的同尺寸板梁的定型钢模板,内模采用木模外包镀锌薄钢板。所有模板试拼合格。
(3)在台座上制作钢筋骨架,并按要求系好钢筋保护层垫块,在钢筋骨架制作过程中将波纹管按设计坐标固定在钢筋骨架上。
(4)设锚垫块后,先安装端模板,再安装已涂刷脱模剂的外侧钢模,并按要求设置压浆孔和排气孔,报监理工程师检查同意后,吊运混凝土入模。先浇底板混凝土,再安装内模,后浇腹板和顶板,整个过程均用插入式振捣棒振捣密实。混凝土浇筑完成后,按要求养护。
(5)预应力张拉。将钢绞线穿入波纹管道内(钢绞线下料长度考虑张拉工作长度),进行张拉作业。千斤顶共2台。在另一工地上校验后才使用一个月,可直接进行张拉控制作业。使用1台千斤顶单端张拉,另一台备用。张拉时千斤顶的作用线必须与预应力轴线重合;张拉时采用伸长量控制、应力作为校核;
(6)拆除张拉设备,将孔道冲洗干净,即压注水泥浆。整个压浆过程符合设计规定。
31.空心板梁混凝土浇筑过程中有何问题?

题干: 京沈高速公路北京到沈阳的高速路是国家的重点建设项目,其中宝坻一山海关,全长199km,为双向6车道高速公路。
沥青混凝土表面为SBS改性沥青混凝土。结构为:20cm厚石灰稳定土层基层,18cm厚石灰粉煤灰稳定碎石基层,19cm厚水泥稳定碎石基层以及4cm厚沥青混凝土表面层,5cm厚沥青混凝土中面层,6cm沥青混凝土厚底面层。
工程质量检验结果:在两标段的施工过程中,经监理抽验的合格率等各项指标均达到优良标准,压实度的合格率达到100%,受到业主和监理的好评。
32.沥青路面结构层由哪几部分组成?

题干: 某施工单位承接了北方沿海地区某高速公路B合同段施工任务,该段有一座36m×40m的预应力混凝土简支箱梁桥,合同工期为15个月;采用长度为40~50m、直径为1.5m的桩基础,桥位处地层土质为粉质黏土;下部结构为圆柱式墩、直径为1.3m,柱顶设置盖梁,墩柱高度为4~12m,桥台为重力式U型桥台。项目部为了降低成本,制定了先进的、经济合理的施工方案。项目部的预制场和混凝土搅拌站布置示意图如下图所示。
桩基础采用旋挖钻机成孔;墩柱钢筋骨架现场整体制作、吊装就位;墩柱施工采用钢模板,整体拼装完成后一次吊装就位;再在顶部钢筋四周插入木楔,让钢筋骨架居中,使钢筋保护层厚度得到有效控制。
项目部根据施工组织设计提出了水泥、钢材、碎石和砂等几项大宗材料的采购计划,并邀请了几家材料供应商参加竞标。项目部组织了评标小组,为节约成本,评标的唯一标准就是价格,项目部最终选择了一家报价最低的材料供应商。
33.如果主梁张拉后的预拱度超过了规范要求,将可能导致桥面系中产生什么病害?并提出防治这种病害的三条措施。

题干: 某路桥施工企业中标承包某一级公路H合同段的路基施工。其中:K20+000~K21+300为填方路段,路线经过地带为旱地,原地面横坡平缓,该路段填方53000立方米 ; K21+320~K21+700为挖方路段,表面土质为砂性土,下为风化的砂岩,其强度为14MPa左右,该路段挖土方55000立方米,挖石方6100立方米; K21 + 720~K26+000为半填半挖路段,土石方基本平衡。沿线未发现不良地质路段。
34.指出填土路堤施工程序。

题干: 某项目经理在一次“加强成本管理,控制项目成本”的会议上就成本管理的原则和成本控制的方法说了以下一番话:
(1)成本管理原则:在该工程的成本管理中要实行成本最低化管理,即通过成本管理的各种手段,促进不断降低施工项目成本,以达到可能实现最低的目标成本的要求;要实行全面成本管理,即建设单位、监理单位、施工单位都要参与到成本管理的工作之中;要实行成本责任制,使各部门、各班组和个人都来关心项目成本管理。
(2)成本控制方法:为了使成本管理取得好的效果,要认真编制施工图预算,以施工预算控制成本支出;要加强质量管理,按规范要求组织施工,严格控制质量成本,也就是控制未达到质量标准而产生的损失费用;要定期开展“三同步”检查,即进度、质量、成本要同步。
35.关于成本管理的原则,该项目经理的讲话有哪些不当之处?成本管理的原则还有哪些?

题干: 某施工单位承接了一段长30km的沥青混凝土路面施工改建任务,路面结构为:6cm厚AC-20下面层摊铺、5cm厚AC-16中面层摊铺、4cm厚SBS改性沥青SMA上面层摊铺。其中基层采用厂拌水泥稳定碎石,基层厚40cm,分两层施工。底基层为18cm厚的14%石灰稳定土。
施工过程中发生如下事件:
事件一:项目部材料采购部门拟按工程量清单→材料供应计划→材料需用量计划→材料用款计划→材料采购计划的顺序进行材料计划管理。该项目在施工过程中,项目部有关部门通过资料分析,发现混凝土工程的实际成本比计划成本增加较多。主要原因是砂、碎石材料成本的增加。但有关资料表明,砂、碎石的购入原价与施工预算时的价格一致。
事件二:水泥稳定碎石施工工艺如下图所示。
事件三:其中水泥稳定碎石部分路段采用两幅施工,纵缝采用斜缝连接;同日施工的两个工作段接缝处,要求前一段拌合整修后,留5~8m不进行碾压,作为后一段摊铺部分的高程基准面,后段摊铺完成后立即碾压以消除缝迹。二灰基层施工完毕后,且在面层施工前,检测了如下项目:弯沉、压实度、平整度、纵断高程、宽度、横坡、回弹模量,以评定该分项工程质量。
事件四:为保证施工人员和车辆安全,分幅施工条件下,项目部采取了一系列安全管理措施,设置了安全标志。
36.事件三中,接缝处理的做法是否正确?如有误请改正。

37.某路基填筑施工至软土区段,项目部制定的该区段基底开挖方案中注意事项如下:(1)基底开挖用推土机、挖掘机或人工直接清除至路基范围以外堆放;深度超过3m时,要由端部向中央,分层挖除,并修筑临时运输便道,由汽车运载出坑。(2)软土在路基坡脚范围以内全部清除。路基穿过沼泽地只需要清除路基坡角范围以内的软土。护坡道以外,对于小滑塌的软土,可挖成1∶1~1∶2的坡度。改正项目部制定的该区段基底开挖方案中注意事项的错误。

38.某公路一级施工企业参与某高速公路路基标段投标工作,企业内部管理规范,制度完善,文件齐全,根据招标文件投标人编制了公路施工预算。顺利中标后组织精干队伍进场,施工期间严格控制质量、进度、成本、安全,认真履行合同,项目完工后项目部按要求编写了工程决算文件。请说明公路工程项目决算的编制步骤。

题干: 某高速公路M合同段,路面采用沥青混凝土,路线长19.2km。该路段地处平原地区,路基横断面以填方3~6m高的路堤为主,借方量大,借方的含石量40%~60%。地表层以黏土为主,其中K7+200~K9+800段,地表层土厚7~8m,土的天然含水量为40%~52%,地表无常年积水,孔隙比为1.2~1.32,属典型的软土地基。结合实际情况,经过设计、监理、施工三方论证,决定采用砂井进行软基处理,其施工工艺包括加料压密、桩管沉入、机具定位、拔管、整平原地面等。完工后,经实践证明效果良好。
在施工过程中,针对土石填筑工程,项目部根据作业内容选择了推土机、铲运机、羊足碾、布料机、压路机、洒水车、平地机和自卸汽车以及滑模摊铺机等机械设备。在铺筑沥青混凝土路面面层时,因沥青混凝土摊铺机操作失误致使一工人受伤,并造成设备故障。事故发生后,项目部将受伤工人送医院治疗,并组织人员对设备进行了抢修,使当天铺筑工作顺利完成。
39.本项目若采用抛石挤淤的方法处理软基,是否合理?说明理由。

题干: 某施工单位承接了一段长30km的沥青混凝土路面施工改建任务,路面结构为:6cm厚AC-20下面层摊铺、5cm厚AC-16中面层摊铺、4cm厚SBS改性沥青SMA上面层摊铺。其中基层采用厂拌水泥稳定碎石,基层厚40cm,分两层施工。底基层为18cm厚的14%石灰稳定土。
施工过程中发生如下事件:
事件一:项目部材料采购部门拟按工程量清单→材料供应计划→材料需用量计划→材料用款计划→材料采购计划的顺序进行材料计划管理。该项目在施工过程中,项目部有关部门通过资料分析,发现混凝土工程的实际成本比计划成本增加较多。主要原因是砂、碎石材料成本的增加。但有关资料表明,砂、碎石的购入原价与施工预算时的价格一致。
事件二:水泥稳定碎石施工工艺如下图所示。
事件三:其中水泥稳定碎石部分路段采用两幅施工,纵缝采用斜缝连接;同日施工的两个工作段接缝处,要求前一段拌合整修后,留5~8m不进行碾压,作为后一段摊铺部分的高程基准面,后段摊铺完成后立即碾压以消除缝迹。二灰基层施工完毕后,且在面层施工前,检测了如下项目:弯沉、压实度、平整度、纵断高程、宽度、横坡、回弹模量,以评定该分项工程质量。
事件四:为保证施工人员和车辆安全,分幅施工条件下,项目部采取了一系列安全管理措施,设置了安全标志。
40.为保证人员、车辆安全,对人员、车辆和施工区域应采取哪些安全措施?

题干: 某高速公路上下行分离式隧道,洞口间距40m,左线长3216m,右线长3100m,隧道最大埋深500m,进出口为浅埋段,Ⅳ级围岩,洞身地质条件复杂,地质报告指出,隧道穿越地层为三叠系底层,岩性主要为炭质泥岩、砂岩、泥岩砂岩互层,且有瓦斯设防段、涌水段和岩爆段,Ⅰ、Ⅱ、Ⅲ级围岩大致各占1/3,节理裂隙发育,岩层十分破碎,且穿越一组背斜,在其褶曲轴部地带中的炭质泥岩及薄煤层中存有瓦斯等有害气体,有瓦斯聚集涌出的可能,应对瓦斯重点设防,加强通风、瓦斯监测等工作。
技术员甲认为全断面开挖发的特点是工作空间较小、施工速度快、便于施工组织和管理;且全断面开挖法具有较小的断面进尺比,每次爆破震动强度较小,爆破对围岩的震动次数少,有利于围岩的稳定。考虑到该隧道地质情况与进度要求,所以该隧道应采用全断面开挖。同时针对该隧道采用的新奥法施工,提出了“勤测量、紧封闭”的基本原则。
隧道施工过程中为防止发生塌方冒顶事故,项目部加强了施工监控量测,量测项目有地质和支护状况,锚杆或锚索内力及抗拔力、地表下沉、围岩体内位移、支护及衬砌内应力。
项目部还实行安全目标管理,采取了一系列措施,要求进入隧道施工现场的所有人员必须经过专门的安全知识教育,接受安全技术交底;电钻钻眼应检查把手胶套的绝缘是否良好,电钻工应戴棉纱手套,穿绝缘胶鞋;爆破作业人员不能着化纤服装,炸药和雷管分别装在带盖的容器内用汽车一起运送;隧道开挖及衬砌作业地段的照明电器电压为110~220V,同时加强瓦斯等有毒有害气体的防治,通风设施由专职安全员兼管。
隧道施工完成后,进行了供配电、照明系统设施的安装,其中变压器为油浸变压器,由于工期延误,变压器运到现场100天后才进行安装。电缆敷设在沟内时遵循了低压在上、高压在下的原则,敷设时还要求金属支架、导管必须接地(PE)或接零(PEN)可靠。
在交通监控方面,隧道由监控分中心统一监控,监控中心设有完善的子系统,包括交通信号监控系统、视频监控系统、供配电监控系统、隧道照明控制系统、调度指令电话系统、有线广播系统等。
41.改正技术员甲对全断面开挖法特点阐述的错误之处。本项目采用新奥法施工还应遵循的两条基本原则是什么?

题干: 某高速公路左右线隧道,洞口间距42m,左线长3316m,右线长3200m,隧道最大埋深460m,净空宽度9.64m,净空面积为58.16平方米,设计车速100km/h,开工日期为2008年7月,2010年7月竣工。
该地段地质条件复杂,勘探表明其围岩主要为弱风化硬质页岩,属Ⅳ~Ⅴ级围岩,稳定性差。由于地下水发育,特别断层地带岩石破碎,裂隙发育,为保证施工安全,施工单位在该隧道施工中采用了超前地质预报,并进行监控量测。根据该隧道的地质条件和开挖断面,施工单位
在施工组织设计中拟采用三台阶法施工,左线隧道施工工序划分如下图所示。
针对开挖时右侧围岩相对左侧围岩较弱的特点,施工单位拟按①→②→③→④→⑤→⑥→⑦→⑧→⑨→⑩→⑾→⑿→⒀→⒁顺序组织施工。
2009年6月6日上午,隧道开挖时,量测人员在处理量测数据中,发现“周边位移一时间曲线”出现反弯点。但未及时告知作用班组潜在危险,当日下午发生较大塌方,当场死亡5人,重伤12人,经补报并核实,截止2009年7月6日,确认累计死亡人达10人。
事故发生后,施工单位根据交通运输部对隐患排查治理提出的“两项达标”、“四项严禁”、“五项制度”的总目标,认真总结事故教训,开展了安全生产事故隐患排查治理活动,编制了安全专项方案和应急救援预案,尤其注重落实“五项制度”中的“施工现场危险告知制度”。
42.根据2007年颁布的《生产安全事故报告和调查处理条例》,背景中发生的塌方事故属于什么等级?说明理由。

题干: 某公路工程项目(K0+000~K6+000)依法进行招标。该项目有两座公路隧道施工项目起止桩号分别位于K1+100~K2+200和K4+250~K5+300,有两座公路桥梁,一座位于K0+500,单跨为120m,另一座位于K3+600单跨为110m。
实施过程中发生如下事件:
事件1:招标人在招标文件中规定,投标人需要桥梁工程一级和隧道工程一级以上的专业资质,接受联合体投标;对获得本地区优秀施工质量奖项的投标人在评标时业绩分加3分。资格预审采用合格制,考虑到减少评标工作量,招标人在资格申请人须知中补充规定,如果通过资格预审的申请人一旦超过6人时采用抽签确定其中6人。
事件2:在进行资格预审时,某申请人由A桥梁公司和B隧道公司组成联合体,A桥梁公司的专业资质是桥梁工程一级和隧道工程二级,B隧道公司的专业资质是桥梁工程二级和隧道工程一级,并签订了 A、B联合体协议书。A、B联合体协议书约定A桥梁公司负责该工程项目的两座桥梁施工,B隧道公司负责该工程项目的两座隧道施工。招标人在进行资格审查时认为,根据法律和申请人须知的规定“由同一专业的单位组成的联合体,按照资质等级较低的单位确定资质等级”;将A、B联合体确定为桥梁工程二级和隧道工程二级,未达到招标的最低资质要求,因此未通过资格预审。
事件3:C公司中标后,签订了施工合同。为保证测量工作质量和提高测量工作效率,项目部制定了详细的测量管理制度,要求如下:
(1)测量队对有关设计文件和监理签认的控制网点测量资料,由两人共同进行核对,核对结果应作记录,并进行签认,成果经项目技术主管复核签认,总工程师审核签认后方可使用。
(2)测量外业工作必须有多余观测,并构成闭合检测条件。
(3)对各工点、工序范围内的测量工作,测量组应自检、复核并签认,分工衔接的测量工作,由测量队或测量组进行互检、复核和签认。
(4)项目经理部总工程师和技术部门负责人要对测量队(组)执行测量复核签认制的情况进行检查,并测量队对测量组执行测量复核签认制的情况进行检查,所有检查均应做好检查记录。
(5)测量记录与资料必须分类整理、妥善保管,并作为竣工文件的组成部分归档保存,具体归档资料包括:
①交接桩资料、监理工程师提供的有关测量控制网点、放样数据变更文件。
②各工点,各工序测量原始记录、观测方案布置图、放样数据计算书。
事件4:施工开始不久,经业主和监理书面批准,项目部将部分工程分包给一具备资质的施工单位,并签订了分包合同。为组织好施工,分包商就分包工作编写了施工组织设计,并提交监理审批。
43.招标人的加分政策和超过6人时采用抽签办法确定投标人正确吗?为什么?

题干: 某公路隧道最大埋深约150m,设计净高5.0m,净宽14.0m,隧道长1200m。隧道区域内主要为微风化岩石,隧道区域内地表水系较发育,区域内以基岩裂隙水为主,浅部残坡积层赋存松散岩类孔隙水,洞口围岩变化段水系较发达。隧道施工采用钻爆法进行光面爆破,施工中按照爆破设计布置了周边眼,掏槽眼及辅助眼。
44.根据背景材料,用光面爆破是否合适?什么叫光面爆破?

题干: 某高速公路膨胀土路堑段,长480m,挖深8~9m,右侧为顺层边坡,岩土层倾角为12度~15度,结构面内摩擦角为5度,黏聚力为12kPa。边坡加固防护方案如下图所示。
施工单位采用如下图所示的工艺流程组织施工,于4月完成该路段边坡施工。
当年6月,在雨水作用下该边坡发生了部分滑坍,施工单位认为是原设计不合理所致,因此提出了下图所示柔性支护结构方案,并按相关程序报批变更设计。
45.结合图中说明土工格栅与土之间的三种相互作用。

题干: 某施工单位与建设单位签订了路基工程施工承包合同,包括桥涵两座和路基填筑工程,合同工期390天,合同总价5000万元。
施工前施工单位向工程师提交了施工组织设计和施工进度计划。该工程在施工过程中发生了如下情况:
(1)因地质勘探报告不详,出现图纸中未标明的地下障碍物,处理该障碍物导致A工作持续时间延长10天,增加人工费2万元、材料费4万元、机械费3万元。
(2)基坑开挖时因边坡支撑失稳坍塌,造成B工作持续时间延长15天,增加人工费1万元、材料费1万元、机械费2万元。
(3)因不可抗力而引起施工单位的供电设施发生火灾,使工作C持续时间延长10天,增加人工费1.5万元、其他损失费用5万元。
(4)桥梁结构施丁阶段因建设单位提出工程变更,导致施工单位增加人工费4万元、材料费6万元、机械费5万元,工作E持续时间延长30天。
针对上述情况,施工单位按程序提出了工期索赔和费用索赔,编写了索赔报告。
施工过程中还发生了如下事件:
事件1:项目部在路基填筑前,委托有资质的试验室进行了标准击实试验,报项目技术负责人批准后实施。
事件2:路基分层填筑时,施工单位在检验了有关指标后并经专业监理工程师验收后进行上一层的填筑,后总监对压实度指标有怀疑,要求施工单位重新取样检验,经重新检验后不合格。施工单位向监理工程师提出,分层填筑经过了专业监理工程师的验收,现在检验不合格是监理工程师失职造成的,要求监理单位给予工期和费用索赔。
46.事件2中施工单位的要求是否正确?说明理由。

题干: 某施工单位承接了一座7×30m后张法预应力混凝土简支T梁桥,施工单位严格按照设计文件和相关施工技术规范的要求进行施工,并作了以下主要检验内容:混凝土强度、T梁的宽度和高度、梁长、支座表面平整度以及横系梁及预埋件位置。在质量控制方面,开展了主梁预制和现浇混凝土强度、支座预埋件位置、主梁高差、支座安装型号与方向等的控制。
47.施工单位对预制T梁的实测项目是否完整?

题干: 某公路隧道长2800m,穿越的岩层主要由泥岩和砂岩组成,设计采用新奥法施工,分部法开挖,复合式衬砌,洞口段由于洞顶覆盖层较薄,岩隙发育。开挖中地表水从岩石裂隙中渗入洞内,施工单位严格按照新奥法施工的程序进行施工,并对锚喷混凝土的质量进行了:(1)喷射混凝土抗压强度检查;(2)喷层与围岩粘结情况的检查;(3)喷层厚度检查。
48.对锚喷支护的质量的检查,除背景中提到的以外,还要做哪些检查?

49.北京附近某高速公路,是国家的重点建设项目,全长199km,为双向六车道高速公路,路面全宽22.5m,表面层为沥青混凝土。结构为:20cm厚石灰稳定土底基层,18cm厚石灰粉煤灰稳定碎石基层,19cm厚水泥稳定碎石基层以及4cm厚沥青混凝土表面层,5cm厚沥青混凝土中面层,6cm厚沥青混凝土底面层,施工单位施工时,在基层上喷洒了透层油,且不能及时铺筑面层,并还需开放交通。其主要施工具体做法如下:(1)清扫路基表面,并使表面干燥。(2)洒布沥青。透层沥青洒布后应不致流淌,透入基层应有一定深度,最好在表面形成油膜。(3)遇大风或将下雨时,不喷洒透层油。当气温低于10℃或路面潮湿时禁止喷洒。(4)喷洒粘层后,严禁车辆行人通过。(5)撒布适量石屑。(6)用轮胎压路机稳压,并控制车速。施工单位施工具体做法哪些不正确?并改正。
