2025年04月05日二级建造师机电工程建造师案例题49

题数: 答题时间:120分钟
专业:机电工程

一、建造师案例题

题干: 某机电设备安装公司中标一项中型机电设备安装工程,并签订了施工承包合同。工程的主要内容有:静设备安装、工艺管道安装、机械设备安装等,其中静设备工程的重要设备为一台高38m,重量为60t的合成塔,该塔属于压力容器,由容器制造厂整体出厂运至施工现场,机电安装公司整体安装。工程准备阶段,施工设计图纸已经到齐。该公司组织编制了施工组织总设计,并根据工程的主要对象,项目部编制了“容器与合成塔安装方案”,“合成塔吊装方案”,“工艺管道安装、焊接技术方案”,“机械设备安装、调试方案”。
为便于组织施工,安装公司在业主提供的施工现场旁的临时用地上建造了生产生活临时设施。生产设施包括现场临时办公室、仓库及材料堆放场、管道预制组装场等。生活设施包括职工宿舍、食堂、浴室等。为加快工程进度,管道预制、焊接安排每晚7点到11点的夜间加班作业。安装公司将临时设施的生活、施工废水通过排水沟直接排放到附近一条小河内,固体废弃物运至指定的垃圾处理场倾倒。
1.机电安装公司应取得何种特种设备许可才能从事合成塔的安装工作?在合成塔安装前应向哪些机构办理何种手续?

题干: 某机电安装公司在南方某市承包了一个油库改造项目。工程范围包括新增2个3000立方米储油罐,对原有部分输油管道进行改造。其中有一种管材该公司没有焊接过,也没有进行过类似材质的管道焊接。整个改造工程6月30日开工,工期120d。中间只允许罐区日常工作停工5d,才能完成管线的连接,该工程附近有一居民小区。
新建储油罐与原轻质储油罐的最近距离8m,采用气顶法施工,设计要求丁字形焊缝100%射线探伤,其余焊缝为5%;试验合格后,内部用轻质油彻底清洗。
项目部在开工前制定了预控方案,并采取了措施,进行了技术交底和安全交底。但在吊装壁板时产生了较大的变形。
2.该工程项目部制定的壁板吊装的质量预控方案一般应包括哪些内容?采取哪些措施?

3.      (一)      某水利设施工程项目,该工程设计已完成,施工图纸齐备,施工现场已完成“三通一平”工作,已具备开工条件。工程施工招标委托招标代理机构采用公开招标方式代理招标。     招标代理机构编制了标底(800万元)和招标文件。招标文件中要求工程总工期为365天。按国家工期定额规定,该工程的工期应为460天。     通过资格预审并参加投标的共有A、B、C、D、E五家施工单位。开标会议由招标代理机构主持,开标结果是这五家投标单位的报价均高出标底近300万元,这一异常引起了业主的注意,为了避免招标失败,业主提出由招标代理机构重新复核和制定新的标底。招标代理机构复核标底后,确认是由于工作失误,漏算部分工程项目,使标底偏低。在修正错误后,招标代理机构确定了新的标底。A、B、C三家投标单位认为新的标底不合理,向招标人要求撤回投标文件。     由于上述问题纠纷导致定标工作在原定的投标有效期内一直没有完成。     为早日开工,该业主更改了原定工期和工程结算方式等条件,指定了其中一家施工单位中标。     [问题](一)

4.(二)      A安装公司承包了某六层商业中心的空调工程,工程内容为空调工程的施工图深化设计、设备材料采购和安装施工。合同规定热泵机组采用国外品牌,工程结算采用工程量清单综合单价计价,工期3个月。合同订立后,A公司编制了空调工程的施工组织设计,热泵机组采用汽车式起重机吊装,该吊装工作分包给B安装公司。B公司依据空调工程的施工组织设计和国家规范标准编制了热泵机组的吊装方案。     工程开工后,因业主装饰设计变更,致使空调工程施工图修改,工程停工数天,影响了计划工期,同时也增加了工程量和新的项目。     问题(二)

5.某电气安装工程项目,业主与某电力工程公司签订了工程项目总承包合同,该工程项目的变压器采用自耦式变压器(容量为800kVA),电动机采用三相异步电动机。该工程项目的设计单位对变压器的采购编制了采购计划,经业主批准后,由项目经理进行采购。工程监理单位负责对变压器检验的组织工作。变压器运抵施工现场后,进行了开箱验收,经验收合格后,按吊装、吊芯检查、就位、试验、干燥的程序和要求进行安装。变压器安装完毕后,进行了绝缘油的击穿电压试验和交流耐压试验。绝缘油在试验时,温度一直保持在40C左右,且在清洗注油后即开始加电压试验,变压器安装完成后静止5h再开始进行交流耐压试验。三相异步电动机在检查过程中经电气试验发现质量可疑。判断该工程项目的变压器的采购、检验、安装、试验过程中有何不妥之处,并改正。

题干: 某公司总承包某厂煤粉制备车间新增煤粉生产线的机电设备安装工程,新生产线与原生产线相距不到10m,要求扩建工程施工期间原生产线照常运行,工程内容包括一套球磨机及其配套的输送、喂料等辅机设备安装;电气及自动化仪表安装;一座煤粉仓及车间的非标管道制作及安装;煤粉仓及煤粉输送管道保温;无负荷调整试运转。项目部组建后立即着手下列工作:(1)根据工程内容安排各专业的施工顺序。(2)根据本工程的特点分析紧急状态并制订应急预案。(3)制订球磨机吊装方案。球磨机简体单重50 t,安装高度1.2m,拟采用90 t汽车吊吊装,在现场许可的合适工况条件下90 t汽车吊吊装能力为52 t。(4)制订安装质量保证措施和质量标准,其中对关键设备球磨机的安装提出了详尽的要求:在垫铁安装方面,每组垫铁数量不得超过6块,平垫铁从下至上按厚薄顺序摆放,最厚的放在最下层,最薄的放在最顶层,安装找正完毕后,最顶层垫铁与设备底座点焊牢固以免移位。(5)制订煤粉仓施工方案。考虑到煤粉仓整体体积大,安装位置高程20m,故组对成两段吊装,就位后进行上下段连接焊缝的内外焊接。内部焊接时考虑到仓内空间狭窄,无通风孔,故暂打开仓顶防爆孔作为透气孔,并采用36 V安全行灯作为内部照明。
6.通过吊装载荷计算,说明球磨机吊装方案是否可行。

题干: 某厂新建总装车间工程在招标时,业主要求本工程按综合单价法计价,厂房虹吸雨排水工程按100万元专业工程暂估价计人机电安装工程报价。经竞标,A公司中标机电安装工程,B公司中标土建工程,两公司分别与业主签订了施工合同。
A公司中标后,考虑工期紧,劳动力资源不足,征得业主同意,经资格审查和招标,决定将其中的空压站设备(由建设单位供货)安装工程分包给C公司。在施工过程中发生了以下事件:
事件一:C公司在空压机安装完成后,单机试运行前做了如下工作:试运行范围内的工程已按设计和有关规范要求全部完成;提供了产品合格证明书,施工记录,空压机段间管道耐压试验和清洗合格资料,压力表和安全阀的送检合格证明材料,空压机和冷却泵电气、仪表已调试完毕;建立了试运行组织,试运行操作人员已经过技术培训;试运行所需的冷却水有充分保证;测试仪表、工具、记录表格齐全。在编制了试运行方案并获总包单位批准后,C公司通知B公司、业主和监理公司到场,即开始单机试运行,监理公司不同意。
事件二:施工期间,因车间变电所土建工程延迟7天移交,A公司虽然及时调整了高低压配电柜安装工作(紧后工作,总时差5天)的施工,但仍然导致后面的电缆敷设工作(关键工作)延误2天,造成50名安装工人窝工,窝工工资200元/工日。该工程的土建和安装施工网络计划图已经业主和监理公司批准。A公司向业主递交了索赔报告。
7.事件二中,应索赔的工期和费用分别是多少?(不考虑管理费和利润索赔)

8.(二)      A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见图1-1)。          A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。     经修改重编网络图,A公司最后中标。     施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10d,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。     问题(二)

题干: 某机电设备安装公司承担了理工大学建筑面积为20000平方米的图书馆工程的通风空调系统施工任务。该工程共有[006-002-004-000-9787566103185-image/006-002-004-000-9787566103185-003-001.jpg]六个集中式全空气空调系统,空调风系统设计工作压力为600Pa。空气处理机组均采用带送风机段的组合式空调机,由安装公司采购并组成项目部承担安装任务。风管系统安装完毕后,严密性试验采用漏光法检测合格。当施工进入空调系统调试阶段时,系统出现三个问题:
(1)空气处理机组运转时晃动。
(2)系统调试中在风管所有阀门全开情况下,实测送人空调区风量小于设计风量且相差较大,而该系统风机出口风量实测值符合设计要求。
(3)空气处理机组冷却水进出管路上的阀门有滴水,经检查这两个阀门未保冷但无漏水。
针对上述问题,施工单位采取了整改措施后才使系统调试合格。空调系统调试完成后,按施工质量验收程序进行了施工质量验收工作。
9.空气处理机组运转时产生晃动的原因是什么,如何解决?

题干: 为了适应经济开发区规模不断扩大的需要,某市政府计划在该区新建一座110kV的变电站。新建变电站周边居住人口密集,站址内有地下给水管道和一幢六层废弃民宅。为加强现场文明施工管理,项目部制订了相应的现场环境保护措施,主要措施如下。
措施一:施工前施工现场的地下给水管道实施了保护措施。
措施二:为减少六层废弃民宅拆除时产生的扬尘,在拆除时计划采取配合洒水措施等。
措施三:为及时清除施工中产生的固体和液体废物,计划将废线缆和设备的废油现场全部烧掉。
措施四:计划租赁的推土机和挖掘机只能夜间使用,为了防治噪声扰民,施工单位计划将噪声限值定在65dB(分贝)。
10.施工现场环境保护措施的主要内容有哪些?

题干: 某工厂业主从欧洲订购一批卧式离心泵及其附属装置系统,并与某安装公司签订了安装合同,业主在将设备运往施工现场的途中,适逢大雨,设备被雨水浸润。应业主要求,安装公司解体清洗了该批机泵,测量了轴颈的圆柱度、联轴节处轴的几何尺寸,对轮口环的径向跳动和轴向跳动、机械密封处的轴向跳动等参数,检查了各部件的配合间隙,重新组装了设备。为此安装公司增加费用人民币6万元。
为了追回耽误的时间,安装公司建议采用环氧灌浆料代替原设计灌浆料,经设计单位同意和业主确认,工期节省了14d,增加费用4万元。
此外,业主特批12万元赶工费,安装公司采取了有效赶工措施,按时完成了合同约定的任务。施工资料经监理工程师签字、试运行方案经业主批准后,安装公司着手进行泵的试运行。
在试运行中,一台离心泵振动超标,经查,原因是泵的进口过滤器被棉纱堵塞,业主认为监理单位和安装公司存在质量管理责任,对监理公司和安装公司分别处以3000元和5000元的罚款。安装公司以监理工程师检查合格并签字为由,提出异议,但被业主驳回。
11.泵系统试运行前应具备的条件有哪些?

12.(一)      某机电总承包公司通过投标承接了一栋超高层办公楼的机电安装工程。总承包公司中标后,业主向总承包公司提出超出招标文件中主要合同条款的附加条件,并以此作为签订合同的前提。附加条件包括:①增加净化空调系统工程;②将原计划总工期20个月改为18个月。     总承包公司与业主签订合同后,征得业主同意,将其中的几项分部工程分包给了几家具有相应资质条件的分包单位。为了防止分包单位延误工程进度,合同条款有如下内容:     “如果分包单位落后于分包合同规定的工程进度,总承包公司可以指示分包单位采取必要的措施来加快工程进度。对由于分包单位的延误所产生的误期损失,总承包公司可以从已完工作所商定的进度款中扣除部分金额作为对分包单位的罚款处理”。     消防工程完工后,总承包公司向建设单位和公安消防机构提出申请,要求对竣工工程进行消防验收,征得公安消防机构同意后,建设单位组织监理、总承包公司和分包单位共同参加现场检查和现场验收。     电梯安装中接受了当地安全监察机构的指导和监控,安装结束经自检后,由总承包公司调试,最后由建设单位将检验和调试的结果告知国务院特种设备安全监督管理部门核准的检验检测机构,要求监督检查。     问题(一)

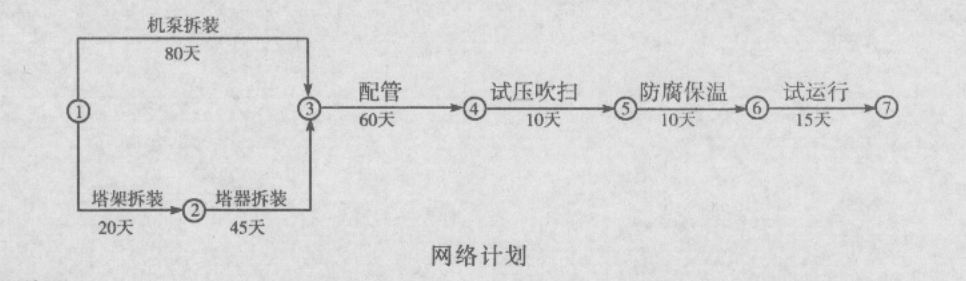

题干: A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见下图)。
附加说明:
(1)配管包括机泵本体配管25天,塔器本体配管20天,塔机间连接配管15天;
(2)试运行包含空负荷单机和联动试运转,考虑不可预见因素较多,计划安排15天的试运行时间。
A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。经修改重编网络图,A公司最后中标。
施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10天,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。
13.高压管件焊缝常用哪几种无损检测方法检测(以优先顺序排序)?

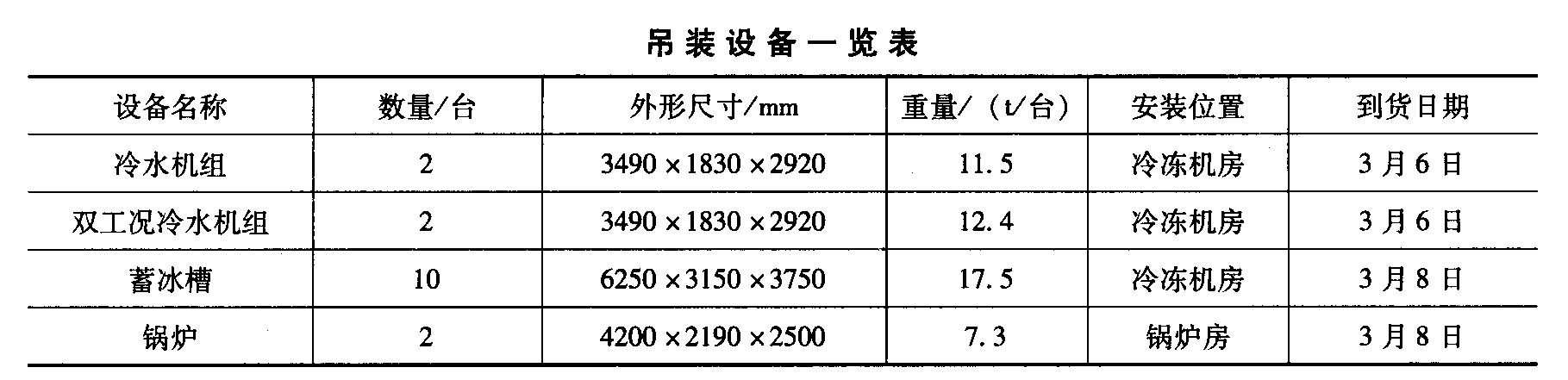

题干: 某建筑空调工程中的冷热源主要设备由某施工单位吊装就位,设备需吊装到地下一层(-7.5m),再牵引至冷冻机房和锅炉房就位。施工单位依据设备一览表(见下表)及施工现场条件(混凝土地坪)等技术参数进行分析、比较,制订了设备吊装施工方案,方案中选用KMK6200汽车式起重机,起重机在工作半径19m、吊杆伸长44.2m时,允许载荷为21.5t,满足设备的吊装要求。锅炉房的泄爆口尺寸为9000mm×4000mm,大于所有设备外形尺寸,设置锅炉房泄爆口为设备的吊装口,所有设备经该吊装口吊入,冷水机组和蓄冰槽需用卷扬机牵引到冷冻机房就位。

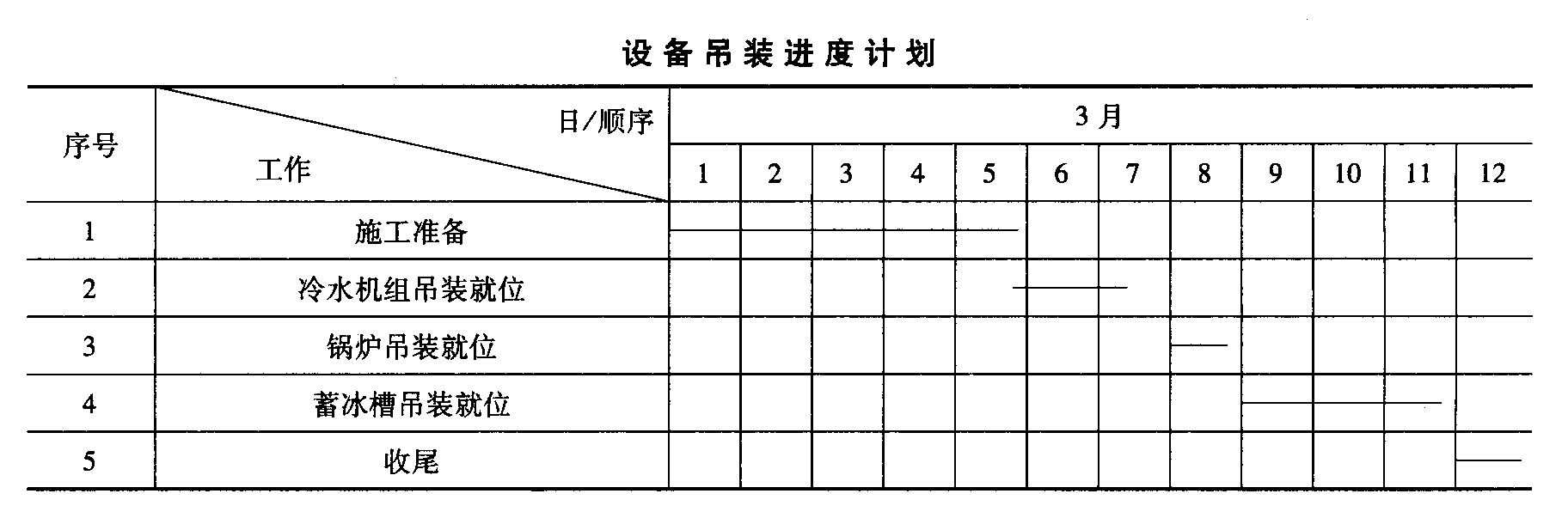

在吊装方案中,绘制了吊装施工平面图,设置吊装区,制定安全技术措施,编制了设备吊装进度计划(见下表)。施工单位按吊装的工程量及进度计划配置足够的施工作业人员。
14.指出进度计划中设备吊装顺序不合理之处?说明理由并纠正。

题干: 某机械设备安装工程项目,业主拟通过招标确定施工承包商,业主经过资格预审确定了A、B、C、D、E、F六家投标人作为潜在投标人,这六家潜在投标人在投标时出现以下情况:
A投标人在编制投标文件时主要依据设计图样、工程量表、其他投标人的投标书、有关法律法规等。
B投标人在编制投标文件时,首先确定了上级企业管理费及工程风险和利润,接着开始计算工料及单价。
C投标人在编制施工方案时,主要从工程量要求、技术要求、施工设备要求、施工利润要求、质量要求等五个方面综合考虑。
D投标人的投标文件按照招标文件的各项要求编制后,另外附加了工期需延长10d的条件。
E投标人在投标截止时间前递交了一份补充文件,提高了投标报价。
F投标人的投标组织机构由本单位的经营管理人员和专业技术人员组成。
15.A投标人在编制投标文件时的主要依据是否妥当?说明原因。

16.(四)      某起重运输设备安装工程项目,承包方为了满足施工要求,针对其专业技术要求编制了两个施工方案,施工方案编制完成后,组织了相关人员对其进行了技术经济分析和比较,经过对其进行技术经济分析和比较后,确定了其中一个施工方案为本工程项目的优选施工方案。     起重运输设备按合同规定的时间提前安装完毕,为了不影响建设单位对设备的性能试验,监理工程师要求施工总承包商尽快进行验收。     问题(四)

17.     某工业厂房的动力站安装工程,该工程的总承包商项目经理部坚持“安全第一、预防为主”的方针,建立了安全管理体系和安全生产责任制,并针对该工程项目的规模、结构、特点、环境、技术含量、施工风险及资源配置等因素进行了施工安全策划,编制了具体化、及时化、有针对性的施工安全技术措施并做了交底。     问题

18.某化工生产设备安装工程项目,采用解体安装方法进行施工。某机电安装工程公司通过投标取得该项目的总承包施工任务。为了控制分包商的施工质量,业主分别与总承包方和分包方签订了工程施工总承包合同和分包合同。     在合同履行过程中发生以下情况。     情况一:该机电安装工程公司根据监理单位编制的设备监造大纲,派有资格的专业技术人员到设备制造现场进行监造工作。     情况二:该机电安装工程公司根据,质量监督和检验部门编制的经批准妁施工组织总设计进行施工。     情况三:该工程分包商在施工中不慎发生一起重大事故,造成经济损失220万元,事故调查组在事故调查清楚后,撰写了事故调查报告,经事故调查组组长签字确认后报安全主管部门。   情况四:该工程项目经理部根据企业的职业健康、安全和环境体系,选派一名业务精通的专业技术人员全面负责该项目的职业健康、安全和环境管理工作。   情况五:某驱动装置安装完毕后,由于受介质的限制不能进行试运行,经项目经理批准,拟在负荷试运行阶段一并进行。

19.(一)      南方电子电气有限公司(建设单位)新建液晶屏(LCD)生产车间,其生产线由建设单位从国外订购,A施工单位承包安装。A施工单位进场时,生产车间的土建工程和机电配套工程(B施工单位承建)已基本完工。A施工单位按合同工期要求,与建设单位、生产线供应商和B施工单位洽谈,编制了LCD生产线安装网络计划工作逻辑关系及工作持续时间表(见表2-1)。      表2-1   LCD生产线安装网络计划工作逻辑关系及持续时间 工作内容 工作代号 紧前工作 持续时间/d 进场施工准备 A 20 开工后生产线进场 B 60 基础检测验收 C A 10 配电装置及线路安装 D A 30 LCD生产线组装固定 E BC 75 配套设备及电气控制系统安装 F BC 40 LCD生产线试车调整 G DE 30 电气控制系统测试 H DEF 25 联动调试、试运行、验收 I GH 15      A施工单位在设备基础检验时,发现少量基础与安装施工图不符,B施工单位进行了整改,重新浇捣了混凝土基础,经检验合格,但影响了工期,使基础检验持续时间为30d。     LCD生产线的安装正值夏季,由于台风影响航运,使LCD生产线设备到达安装现场比计划晚7d。A施工单位按照建设单位的要求,调整进度计划,仍按合同规定的工期完成。     问题(一)工作内容工作代号紧前工作持续时间/d进场施工准备A20开工后生产线进场B60基础检测验收CA10配电装置及线路安装DA30LCD生产线组装固定EBC75配套设备及电气控制系统安装FBC40LCD生产线试车调整GDE30电气控制系统测试HDEF25联动调试、试运行、验收IGH15

20.     南方电子电气有限公司(建设单位)新建液晶屏(1-CD)生产车间,其生产线由建设单位从国外订购,A施工单位承包安装。A施工单位进场时,生产车间的土建工程和机电配套工程(B施工单位承建)已基本完工。A施工单位按合同工期要求,与建设单位、生产线供应商和B施工单位洽谈,编制了LCD生产线安装网络计划工作的逻辑关系及工作持续时间表(见表2-1)。                                             LCD生产线安装网络计划工作逻辑关系及持续时间 工作内容 工作代号 紧前工作 持续时间/天 进场施工生产进场 A - 20 开工后生产线进场 B - 60 基础检测验收 C A 10 配电装置及线路安装 D A 30 LCD生产线组装固定 E BC 75 配套设备及电器控制系统安装 F BC 40 LCD生产线试车调整 G DE 30 电器控制系统检测 H DEF 25 联动调试、试运行、验收 I GH 15      A施工单位在设备基础检验时,发现少量基础与安装施工图不符,B施工单位进行了整改,重新浇捣了混凝土基础,经检验合格,但影响了工期,使基础检验持续时间为30d。     LCD生产线的安装正值夏季,由于台风影响航运,使LCD生产线设备到达安装现场比计划晚7d。A施工单位按照建设单位的要求,调整进度计划,仍按合同规定的工期完成。     问题工作内容工作代号紧前工作持续时间/天进场施工生产进场A-20开工后生产线进场B-60基础检测验收CA10配电装置及线路安装DA30LCD生产线组装固定EBC75配套设备及电器控制系统安装FBC40LCD生产线试车调整GDE30电器控制系统检测HDEF25联动调试、试运行、验收IGH15

21.(二)      A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见图1-1)。          A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。     经修改重编网络图,A公司最后中标。     施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10d,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。     问题(二)

22.某管道安装工程项目。该管道工程属于超高层建筑管道工程,由于施工项目经理部严格执行超高层建筑管道施工的技术要点,使得工程进展非常顺利,施工质量达到各项要求。管道安装完毕后,对其进行了系统试验,试验时的有关实施过程如下:     (1) 采用闪点为40℃的可燃液体介质对管道进行液压试验;     (2) 在进行液压试验时其环境温度为2℃;     (3) 在进行气压试验时,承受内压钢管的试验压力为设计压力的2.15倍;     (4) 泄漏性试验合格后进行真空度试验。

23.某电梯安装工程项目,由于电梯工程在高且深的井道内作业,每层在层门安装前留下较大的门洞,这对作业人员或其他闲杂人员存在高空坠落的危险,针对这一情况,施工项目经理部对从事影响工程质量的所有人员进行了控制。施工项目经理部对该电梯工程的施工程序和施工安全技术措施的制订如下: (1)机房通向井道的预留孔随时开通以方便施工。 (2)井道安装好导轨后放基准线进行配管配线。 (3)层门洞靠井道壁外侧设置坚固的围封,围封的高度不小于0.8m。 (4)由制造厂组装完成经调试合格后加以封记的机电协调动作部件在施工时应拆封调整后安装。 (5)电梯安装单位安装完毕自检试运行结束后,由监理单位负责进行校验和调试。 (6)电梯经校验和调试符合要求后,向当地特种设备安全监督部门报验要求监督检验。 问题 1.施工项目经理部对施工人员主要从哪些环节进行控制? 2.施工人员的哪些方面直接影响工程质量? 3.逐条说明该电梯工程的施工程序和施工安全技术措施是否妥当?如不妥,请改正。

题干: 某汽车生产线设备安装工程,施工总承包方项目经理部的项目经理负责编制了工程施工组织总设计,编制过程中是以分部工程项目为对象进行编制的。编制完成后提交监理工程师。该设备基础工程施工完成后,施工总承包方对设备基础进行了检验,其主要检验内容包括:基础质量合格证明书、外观,基础的位置及几何尺寸的测量,对设备基础进行了预压试验。
24.对设备基础的位置及几何尺寸的测量检查主要包括哪些项目?

25.某电梯安装工程项目,由于电梯工程在高且深的井道内作业,每层在层门安装前留下较大的门洞,这对作业人员或其他闲杂人员存在高空坠落的危险。针对这一情况,施工项目经理部对从事影响工程产品质量的所有人员进行了控制。     施工项目经理部对该电梯工程的施工程序和施工安全技术措施的制订如下:     (1) 机房通向井道的预留孔随时开通以方便施工;     (2) 井道安装好导轨后放基准线进行配管配线;     (3) 层门洞靠井道壁外侧设置坚固的围封,围封的高度不小于0.8m;     (4) 由制造厂组装完成经调试合格后加以封记的机电协调动作部件,在施工时应拆封调整后安装;     (5) 电梯安装单位安装完毕自检试运行结束后,由监理单位负责进行校验和调试;     (6) 电梯经校验和调试符合要求后,向当地特种设备安全监督部门报验要求监督检验。

26.某机电安装工程公司承接某综合性设施的通风空调安装工程。在施工准备阶段,该机电安装工程公司制订了施工方法和施工工艺,在制订过程中兼顾了进度控制、质量控制、成本控制三大目标,使得对各工序施工活动的质量得到有效控制。该机电安装工程公司对施工环境也制订了相应的控制措施。

27.(三)      某空调工程,该工程采用集中式空调系统,风管系统设计工作压力为1600Pa。某工程公司承担了此空调工程的施工任务,在风管的制作与安装施工过程中,其部分具体的施工方法和过程如下:     (1)风管穿过需要封闭的防火防爆楼板时,设置了1.2mm厚的钢板防护管。     (2)风管在安装过程先安装支管,而后安装主干管。     (3)采用了耐酸橡胶板制作输送温度高于70℃的烟气的风管。     (4)当支、吊架的混凝土养护强度达到设计强度的65%时,进行风管的承重安装。     (5)风管系统安装完成后,经严密性检验合格,进行下道工序的施工。     风管安装完成后,经工程质量验收评定组织评定为合格。     问题(三)

28.     某机电安装施工单位在沿海城市承建一座植物油厂,施工时间在5~11月。该工程施工难度较大的是六条栈桥吊装,总重500多吨,分布在8~30m标高的不同区域内。项目经理部制定吊装方案时,针对现场具体情况,结合本单位起重吊装经验,提出了采用全部起重机、全部桅杆、吊车桅杆混合或一侧用汽车起重机、另一侧利用塔楼钢架架设工具(简称起重机塔架法)等吊装方法。为确保安全、工期和降低成本,从操作难度、吊装成本、客观条件、吊装效率、安全程度等评价因素进行技术经济分析,见表3—1。                                               技术经济分析(评价因素及各方案评分值) 序号 评价要素n 权值B(%) 方案满足程度(%) 全部起重机 全部桅杆 起重机桅杆混合 起重机搭架 A A×B A A×B A A×B A A×B 1 操作难度 30 100 0.30 40 0.12 60 0.18 90 0.27 2 吊装成本 30 50 0.15 80 0.24 80 0.24 80 0.24 3 客观条件 10 40 0.04 50 0.05 60 0.06 100 0.10 4 吊装效率 10 100 0.10 60 0.06 70 0.07 80 0.08 5 安全程度 20 90 0.18 80 0.16 90 0.18 80 0.16                           表3—1   技术经济分析(评价因素及各方案评分值)     汽车式起重机试吊时出现倾斜,经分析汽车式起重机使用偏离了特性曲线参数要求,随即作了处理。在正式吊装过程中,有一个从其他施工现场调来的导向滑轮,由于本身故障卡死不转,立即采取紧急处理并予以更换。     问题序号评价要素n权值B(%)方案满足程度(%)全部起重机全部桅杆起重机桅杆混合起重机搭架AA×BAA×BAA×BAA×B1操作难度301000.30400.12600.18900.272吊装成本30500.15800.24800.24800.243客观条件10400.04500.05600.061000.104吊装效率101000.10600.06700.07800.085安全程度20900.18800.16900.18800.16

29.     某汽车生产线设备安装工程,施工总承包方项目经理部的项目经理负责编制了工程施工组织总设计,编制过程中是以分部工程项目为对象进行编制的。编制完成后提交监理工程师。     该设备基础工程施工完成后,施工总承包方对设备基础进行了检验,其主要检验内容包括:基础质量合格证明书、外观,基础的位置及几何尺寸的测量,对设备基础进行了预压试验。     问题

30.某火灾报警及联动控制系统工程,该工程的主要项目是自动灭火系统、紧急广播、事故照明、消防给水和排烟系统。     该工程火灾探测器采用感烟、感温复合型探测器。安装完毕后,对该火灾探测器进行现场测试,并由相关部门对该系统工程进行了验收。     该工程施工项目经理部根据谊工程的特辣性,对施工过程中使用的施工机具和检测器具的选用和使用做了严格的控制。

31.      (三)      某委托监理的防洪工程,施工合同工期为20个月,土方工程量为28000m3,土方单价为18元/m3。施工合同中规定,土方工程量超出原估计工程量15%时,新的土方单价应调整为15元/m3。经监理工程师审核批准的施工进度计划如图6-1所示(时间单位:月)。其中工作A、E、J共用一台施工机械必须顺序施工。          [问题](三)

32.某施工企业通过投标获得了某机电安装工程的施工总承包任务,该施工企业中标后的第 10天与业主签订了固定总价机电安装施工总承包合同。随后,该施工企业将部分主体工程分包给具有相应资质条件的分包人,并签订了分包合同。施工总承包合同中约定的合同工期为380天,而依施工预算定额谊工程工期应为360天。在合同履行过程中,施工总承包单位发现施工图设计文件中提供的某些工程尺寸有误,遂提出更正。

33.     某公司承担一机电改建工程,工程量主要为新建4台5000m3原油罐及部分管线,更换2台重356t、高45m的反应器,反应器施工方法为分段吊装组焊。     针对作业活动,项目部风险管理小组对风险进行了识别和评价,确定了火灾、触电、机械伤害、窒息或中毒、焊接、应急响应等为重大风险。     在储罐防腐施工中,因油漆工缺员,临时从敷设电缆的外雇工中抽出两人进行油漆调和作业,其中一人违反规定,自带火种,在调和油漆时,引发一桶稀释剂着火将其本人烧伤,项目部立即启动应急预案,对他进行救护,并送往医院住院治疗。     项目部和该工人订立的劳务合同规定,因本人违反操作规程或安全规定而发生事故的责任自负,因此,事发当日,项目部将该名工人除名,并让其自行支付所有医药费用。项目部认为该名工人不属于本企业正式员工,故对该事件不作为事故进行调查和处理。     罐区主体工程完成后,消防系统的工程除了消防泵未安装外,其余报警装置已调试完,消防管线试压合格,业主决定投用4台原油罐,为了保证安全,购买一批干粉消防器材放在罐区作为火灾应急使用。     问题

34.     某管道安装工程项目,该管道工程属于超高层建筑管道工程,由于施工项目经理部严格执行超高层建筑管道施工的技术要点,使得工程进展非常顺利,施工质量达到各项要求。     管道安装完毕后,对其进行了系统试验,试验时的有关实施过程如下:     (1)采用闪点为40℃的可燃液体介质对管道进行液压试验。     (2)在进行液压试验时其环境温度为2℃。     (3)在进行气压试验时,承受内压钢管的试验压力为设计压力的2.15倍。     (4)泄漏性试验合格后进行真空度试验。     问题

题干: 某机电安装工程公司承担了一机电工程项目的安装任务,合同工期为120 d,合同价款为300万元。该安装工程公司项目经理部根据施工合同和自身的技术水平为该工程编制了施工组织设计,该施工组织设计包括施工组织总设计、单位工程施工组织设计和分部(分项)工程施工组织设计,在施工组织总设计的编制中,项目经理部在编制完成资源需求量计划后,确定了施工总进度计划,在施工总进度计划明确后,拟定具体的施工方案。该安装工程公司项目经理部在保证工期和质量满足要求的前提下,对施工成本采取了一定的控制管理措施,在具体的施工成本管理中实施了以下措施:(1)加强施工调度。(2)编制安全使用计划,确定施工成本管理目标。(3)采用先进的施工技术。(4)提出风险应对策略。
35.施工成本管理的措施可归纳为哪几类?以上4项具体措施应归入哪一类?

36.(三)      某空调工程,该工程采用集中式空调系统,风管系统设计工作压力为1600Pa。某工程公司承担了此空调工程的施工任务,在风管的制作与安装施工过程中,其部分具体的施工方法和过程如下:     (1)风管穿过需要封闭的防火防爆楼板时,设置了1.2mm厚的钢板防护管。     (2)风管在安装过程先安装支管,而后安装主干管。     (3)采用了耐酸橡胶板制作输送温度高于70℃的烟气的风管。     (4)当支、吊架的混凝土养护强度达到设计强度的65%时,进行风管的承重安装。     (5)风管系统安装完成后,经严密性检验合格,进行下道工序的施工。     风管安装完成后,经工程质量验收评定组织评定为合格。     问题(三)

37.某化工生产设备安装工程项目,采用解体安装方法进行施工。某机电安装工程公司通过投标取得该项目的总承包施工任务。为了控制分包商的施工质量,业主分别与总承包方和分包方签订了工程施工总承包合同和分包合同。     在合同履行过程中发生以下情况。     情况一:该机电安装工程公司根据监理单位编制的设备监造大纲,派有资格的专业技术人员到设备制造现场进行监造工作。     情况二:该机电安装工程公司根据,质量监督和检验部门编制的经批准妁施工组织总设计进行施工。     情况三:该工程分包商在施工中不慎发生一起重大事故,造成经济损失220万元,事故调查组在事故调查清楚后,撰写了事故调查报告,经事故调查组组长签字确认后报安全主管部门。   情况四:该工程项目经理部根据企业的职业健康、安全和环境体系,选派一名业务精通的专业技术人员全面负责该项目的职业健康、安全和环境管理工作。   情况五:某驱动装置安装完毕后,由于受介质的限制不能进行试运行,经项目经理批准,拟在负荷试运行阶段一并进行。

38.(一)      某机电安装工程公司总承包一项大型制药厂设备安装工程。合同约定,工程设备和主材由业主采购提供。     管道工程安装时,因业主提供的水泵迟迟不能到货而影响工期,项目部为保证施工进度自行采购部分水泵并进行安装,安装后被监理工程师发现,下令停工。经与业主协商,同意采用项目部购买的水泵。在试压时,发现项目部购买的水泵密封部位泄漏。     地下管网施工中,因设计图样修改,增加了施工内容和工程量,业主仍坚持合同工期不变。为此项目部提出合同变更和索赔的申请。     该工程施工环境不确定因素较多,工期紧、任务重,项目部在施工准备阶段制订了人力资源储备预案,因施工范围扩大超过预期,该预案仍不能满足工程进度需要。     为赶工期,项目部将制药厂合成工段的压缩机安装分包给具备施工资质的施工单位。项目部编制了该工程施工组织设计,并编制压缩机施工方案,向分包单位进行交底,然后由分包单位组织施工。     问题(一)

题干: 某机电安装施工单位承建一地下动力中心安装工程,建筑物为现浇钢筋混凝土结构,并已施工完成。预埋的照明电线管和其他预埋工作经检查无遗漏。地下建筑物的平面及剖面简图如下图所示。
设备布置和设计要求是:-2.600层I区安装冷却塔及其水池;-6.800层I区安装燃油供热锅炉、Ⅱ区北侧安装换热器,南侧安装各类水泵;-11.800层I区为变配电所、Ⅱ区北侧安装离心冷水机组,南侧安装柴油发电机组;动力中心设有通风排气和照明系统,在-11.800层地面下有集水坑。各层吊装孔在设备吊装结束后加盖,达到楼面强度,并做防渗漏措施;每种设备均有多台,设备布置紧凑,周界通道有限。
安装开工时,工程设备均已到达现场仓库。所有工程设备均需用站位于吊装孔边临时道路的汽车吊(40t),吊运至设备所在平面层,经水平拖运才能就位。
39.根据建筑物设备布置和要求应怎样合理安排设备就位的顺序,理由是什么?用任意一层(-2.600层除外)为例作设备就位流程图。

40.      (一)      某混凝土坝工程,业主与总承包商、监理单位分别签订了承包合同和监理合同。     承包商就混凝土坝浇筑前的准备工作,浇筑时入仓铺料、平仓振捣和浇筑后的养护等施工工艺进行了细致的安排。     在施工过程中,对混凝土拌和料的卸料、平仓、碾压提出了质量要求和控制措施如下。     (1) 卸料落差控制在2.5~3.0m之间;     (2) 入仓混凝土摊铺后先洒水养护一段时问后进行碾压;     (3) 要避免混合料层问间歇时间过长。     [问题](一)

题干: 某公司承担一项机电改建工程,工程量主要为新建4台5000立方米原油罐及部分管线,更换2台重356t、高45m的反应器,反应器施工方法为分段吊装组焊。
针对作业活动,项目部风险管理小组对风险进行了识别和评价,确定了火灾、触电、机械伤害、窒息或中毒、焊接、应急响应等为重大风险。
在储罐防腐施工中,因油漆工缺员,临时从敷设电缆的外雇工中抽出两人进行油漆调和作业,其中一人违反规定,自带火种,在调和油漆时,引发一桶稀释剂着火将其本人烧伤,项目部立即启动应急预案,对他进行救护,并送往医院住院治疗。
项目部和该工人订立的劳务合同规定,因本人违反操作规程或安全规定而发生事故的责任自负,因此,事发当日,项目部将该名工人除名,并让其自行支付所有医药费用。项目部认为该名工人不属于本企业正式员工,故对该事件不作为事故进行调查和处理。
罐区主体工程完成后,消防系统的工程除了消防泵未安装外,其余报警装置已调试完,消防管线试压合格,业主决定投入使用4台原油罐,为了保证安全,购买一批干粉消防器材放在罐区作为火灾应急使用。
41.指出项目部的风险评价结果有哪些不妥之处。

题干: 某特种设备安装工程项目,业主与施工总承包企业签订了施工总承包合同,由于该施工总承包企业的施工设备不能到位,便将某专业性很强的非主体、非关键工程分包给具有相应资质条件的专业承包企业,并签订了专业承包合同,专业承包企业将钢筋、混凝土、脚手架、模板作业又分包给某劳务分包企业,并签订了劳务分包合同。施工总承包企业为了选择一家合格的物资供应商在大批量采购时采用“询价—报价”方式选择了一家供应商,双方签订了物资采购合同;某次物资供应商提供的物资规格不符合合同规定,双方发生争执。
42.供方提供的物资规格不符合合同规定时需求方应如何处理?

43.     某机电安装施工单位承建一地下动力中心安装工程,建筑物为现浇钢筋混凝土结构,并已施工完成。预埋的照明电线管和其他预埋工作经检查无遗漏。     地下建筑物的平面及剖面简图如图4—1所示。                               图4-1   地下建筑物的平面及剖面简图     设备布置和设计要求如下:①-2.600m层Ⅰ区安装冷却塔及其水池。②-6.800m层Ⅰ区安装燃油供热锅炉、Ⅱ区北侧安装换热器,南侧安装各类水泵。③-11.800m层Ⅰ区为变配电所、Ⅱ区北侧安装离心冷水机组,南侧安装柴油发电机组。④动力中心设有通风排气和照明系统,在-11.800m层地面下有集水坑。各层吊装孔在设备吊装结束后加盖,达到楼面强度,并做防渗漏措施。⑤每种设备均有多台,设备布置紧凑,周界通道有限。     安装开工时,工程设备均已到达现场仓库。所有工程设备均需用站位于吊装孔边临时道路的汽车式起重机(40t),吊运至设备所在平面层,经水平拖运才能就位。     问题

44.某施工单位承建一南方沿海城市的大型体育馆机电安装工程。合同工期为10个月。于2009年11月10日开工,2010年9月10日竣工。该工程特点是各类动力设备包括冷冻机组、水泵、集中空调机组、变配电装置等,均布置在有通风设施和排水设施的地下室。由于南方沿海空气湿度大、昼夜温差大,夏天地下室结露严重,给焊接、电气调试、涂装、保温等作业的施工质量控制带来困难。通风与空调系统的风管设计工作压力为1000Pa。项目部决定风管及部件在场外加工。项目部制订的施工进度计划中,施工高峰期在6~8月,正值高温季节。根据地下室的气候条件和比赛大厅高空作业多的特点,需制订针对性施工技术措施,编制质检计划和重点部位的质量预控方案等,使工程施工顺利进行,确保工程质量。在施工过程中,由于个别班组抢工期,在管理上出现工序质量失控,致使在试车阶段发生施工质量问题,如通风与空调系统进行单机和联动试车时,有两台风机出现振动大、噪声大,电动机端部发热等异常现象。经调查发现:风机的钢垫铁有移位和松动;电动机与风机的联轴器同轴度较差。 问题 1.针对环境条件,制订主要的施工技术措施。 2.为保证地下室管道焊接质量,针对环境条件编制质量预控方案。 3.按风机安装质量问题调查结果,分别指出发生质量问题可能的主要原因。 4.风管及部件进场做什么检验?风管系统安装完毕后做什么检验? 5.变配电装置进入调试阶段,因环境湿度大,会造成调试时测试不准或不能做试验,在管理上应采取哪些措施?

题干: 某机电安装施工单位在沿海城市承建一座植物油厂,施工时间在5~11月。该工程施工难度较大的是6条栈桥吊装,总重500多吨,分布在高程8~30m的不同区域内。项目经理部制定吊装方案时,针对现场具体情况,结合本单位起重吊装经验,提出了采用全部吊车、全部桅杆、吊车桅杆混合或一侧用汽车吊、另一侧利用塔楼钢架架设工具(简称吊车塔架法)等吊装方法。为确保安全、工期和降低成本,从操作难度、吊装成本、客观条件、吊装效率、安全程度等评价因素进行技术经济分析。技术经济分析表(评价因素及各方案评分值)汽车吊试吊时出现倾斜,经分析汽车吊使用偏离了特性曲线参数要求,随即作了处理。在正式吊装过程中,有一个从其他施工现场调来的导向滑轮,由于本身故障卡死不转,立即采取紧急处理并予以更换。
45.根据技术经济分析表,运用综合评价法选定最优的吊装方案。

46.(二)          某施工单位中标中型炼钢厂的连铸安装工程项目。施工单位及时组建了项目部,项目部在组织施工过程中有以下情况。     情况1:项目部按工业安装工程质量验评项目划分规定对安装工程项目进行了划分,其中有连铸安装工程、机械设备安装工程、蒸汽排风机安装工程、电气安装工程、自动化仪表安装工程等。     情况2:技术人员对班组进行施工方案交底的主要内容是该工程的安装工程量、工程规模及现场的环境状况等。     情况3:项目部安装完成后,向建设单位要求办理交工验收手续,建设单位以不符合工程验收的规定而拒绝了项目部的要求。     情况4:施工合同按《质量管理条例》规定签订了在正常使用条件下的最低保修期限。该工程生产线在正常运行四年后,因设备故障、电气管线故障、给排水管网阀门漏水、中央控制室的供热和供冷系统失效而导致停产。建设单位发函要求该施工单位进行保修。施工单位以超过了保修期婉拒建设单位的要求。     问题(二)

47.     某机电安装工程公司总承包一大型制药厂设备安装工程。合同约定,工程设备和主材由业主采购提供。     管道工程安装时,因业主提供的水泵迟迟不能到货而影响工期,项目部为保证施工进度自行采购部分水泵并进行安装,安装后被监理工程师发现,下令停工。经与业主协商,同意采用项目部购买的水泵。在试压时,发现项目部购买的水泵密封部位泄漏。     地下管网施工中,因设计图样修改,增加了施工内容和工程量,业主仍坚持合同工期不变。为此项目部提出合同变更和索赔的申请。     该工程施工环境不确定因素较多,工期紧、任务重,项目部在施工准备阶段制订了人力资源储备预案,因施工范围扩大超过预期,该预案仍不能满足工程进度需要。     为赶工期,项目部将制药厂合成工段的压缩机安装分包给具备施工资质的施工单位。项目部编制了该工程施工组织设计,并编制压缩机施工方案,向分包单位进行吏底,然后由分包单位组织施工。     问题

题干: 某施工企业通过投标获得了某机电安装工程的施工总承包任务,该施工企业中标后的第10天与业主签订了固定总价机电安装施工总承包合同。随后,该施工企业将部分主体工程分包给具有相应资质条件的分包人,并签订了分包合同。施工总承包合同中约定的合同工期为380 d,而依施工预算定额该工程工期应为360 d。在合同履行过程中,施工总承包单位发现施工图设计文件中提供的某些工程尺寸有误,遂提出更正。
48.该工程的实际工期为多少天?为什么?

49.     某施工企业通过投标获得了某机电安装工程的施工总承包任务,该施工企业中标后的第10天与业主签订了固定总价机电安装施工总承包合同。随后,该施工企业将部分主体工程分包给具有相应资质条件的分包人,并签订了分包合同。施工总承包合同中约定的合同工期为380天,而依施工预算定额该工程工期应为360d。在合同履行过程中,施工总承包单位发现施工图设计文件中提供的某些工程尺寸有误,遂提出更正。     问题
