2025年04月24日二级建造师机电工程建造师案例题39

题数: 答题时间:120分钟
专业:机电工程

一、建造师案例题

1.某施工企业通过投标获得了某机电安装工程的施工总承包任务,该施工企业中标后的第10天与业主签订了固定总价机电安装施工总承包合同。随后,该施工企业将部分主体工程分包给具有相应资质条件的分包人,并签订了分包合同。施工总承包合同中约定的合同工期为380 d,而依施工预算定额该工程工期应为360 d。在合同履行过程中,施工总承包单位发现施工图设计文件中提供的某些工程尺寸有误,遂提出更正。 问题 1.按承包工程的范围不同可将工程承包合同分为哪几类? 2.该工程中的分包合同是否成立?为什么? 3.该工程的实际工期为多少天?为什么? 4.订立工程承包合同应遵循的原则是什么? 5.如果该工程的工程量增加,那么施工总承包合同的合同价款应如何调整?该工程中的工程量风险和价格风险由谁来承担? 6.简述工程承包合同的变更程序。

2.                                                                       (二)     某施工单位承担一台大型压缩机和一台配套的燃气轮机的吊装任务,压缩机单重为82t,燃气轮机单重为37.41t,整体到货。在施工现场可提供200t、170t的大型汽车式起重机各一台。200t、170t汽车式起重机吊索具重量均为2t。由于现场条件限制,两台起重机的最佳使用工况见下表。                                                        两台起重机的使用情况 气车式起重机 起重机臂长/m 作业半径/m 额定负荷/t 200t 24.4 9 71 170t 22.7 1 75.5         注:如果用抬吊时,不均衡荷载系数取1.1。          项目技术负责人组织编制了吊装方案并经项目经理审核、批准。     问题气车式起重机起重机臂长/m作业半径/m额定负荷/t200t24.4971170t22.7175.5

3.某施工单位承建一南方沿海城市的大型体育馆机电安装工程。合同工期为10个月,于2009年11月10日开工,2010年9月10日竣工。该工程特点是各类动力设备包括冷冻机组、水泵、集中空调机组、变配电装置等,均布置在有通风设施和排水设施的地下室。由于南方沿海空气湿度高、昼夜温差大夏天地下室结露严重,给焊接、电气调试、油漆、保温等作业的施工质量控制带来困难。通风与空调系统的风管设计工作压力为1000 Pa。项目部决定风管及部件在场外加工。项目部制定的施工进度计划中,施工高峰期在6~8月,正值高温季节。根据地下室的气候条件和比赛大厅高空作业多的特点,需制订针对性施工技术措施,编制质检计划和重点部位的质量预控方案等,使工程施工顺利进行,确保工程质量。在施工过程中,由于个别班组抢工期,在管理上出现工序质量失控,致使在试车阶段发生施工质量问题,如通风与空调系统进行单机和联动试车时,有两台风机出现震动大、噪声大,电动机端部发热等异常现象。经调查发现:风机的钢垫铁有移位和松动;电动机与风机的联轴器同轴度超差。 问题 1. 针对环境条件,制订主要的施工技术措施。 2. 为保证地下室管道焊接质量,针对环境条件编制质量预控方案。 3. 按风机安装质量问题调查结果,分别指出发生质量问题可能的主要原因。 4. 风管及部件进场做什么检验?风管系统安装完毕后做什么检验? 5. 变配电装置进入调试阶段,因环境湿度大,会造成调试时测试不准或不能做试验,在管理上应采取哪些措施?

4.某机电安装工程公司总承包一大型制药厂设备安装工程。合同约定,工程设备和主材由业主采购提供。     管道工程安装时,因业主提供的水泵迟迟不能到货而影响工期,项目部为保证施工进度自行采购部分水泵并进行安装,安装后被监理工程师发现,下令停工。经与业主协商,同意采用项目部购买的水泵。在试压时,发现项目部购买的水泵密封部位泄漏。     地下管网施工中,因设计图纸修改,增加了施工内容和工程量,业主仍坚持合同工期不变。为此项目部提出合同变更和索赔的申请。     该工程施工环境不确定因素较多,工期紧、任务重,项目部在施工准备阶段制订了人力资源储备预案,因施工范围扩大超过预期,该预案仍不能满足工程进度需要。     为赶工期,项目部将制药厂合成工段的压缩机安装分包给具备施工资质的施工单位。项目部编制了该工程施工组织设计,并编制压缩机施工方案,向分包单位进行交底,然后由分包单位组织施工。

5.某工业厂房的动力站安装工程。该工程的总承包商项目经理部坚持“安全第一、预防为主”方针,建立了安全管理体系和安全生产责任制,并针对该工程项目的规模、结构、特点、环境、技术含量、施工风险及资源配置等因素进行了施工安全策划,编制了具体化、及时化、有针对性的施工安全技术措施,并做了交底。

6.(一)      某机电安装工程公司总承包一项大型制药厂设备安装工程。合同约定,工程设备和主材由业主采购提供。     管道工程安装时,因业主提供的水泵迟迟不能到货而影响工期,项目部为保证施工进度自行采购部分水泵并进行安装,安装后被监理工程师发现,下令停工。经与业主协商,同意采用项目部购买的水泵。在试压时,发现项目部购买的水泵密封部位泄漏。     地下管网施工中,因设计图样修改,增加了施工内容和工程量,业主仍坚持合同工期不变。为此项目部提出合同变更和索赔的申请。     该工程施工环境不确定因素较多,工期紧、任务重,项目部在施工准备阶段制订了人力资源储备预案,因施工范围扩大超过预期,该预案仍不能满足工程进度需要。     为赶工期,项目部将制药厂合成工段的压缩机安装分包给具备施工资质的施工单位。项目部编制了该工程施工组织设计,并编制压缩机施工方案,向分包单位进行交底,然后由分包单位组织施工。     问题(一)

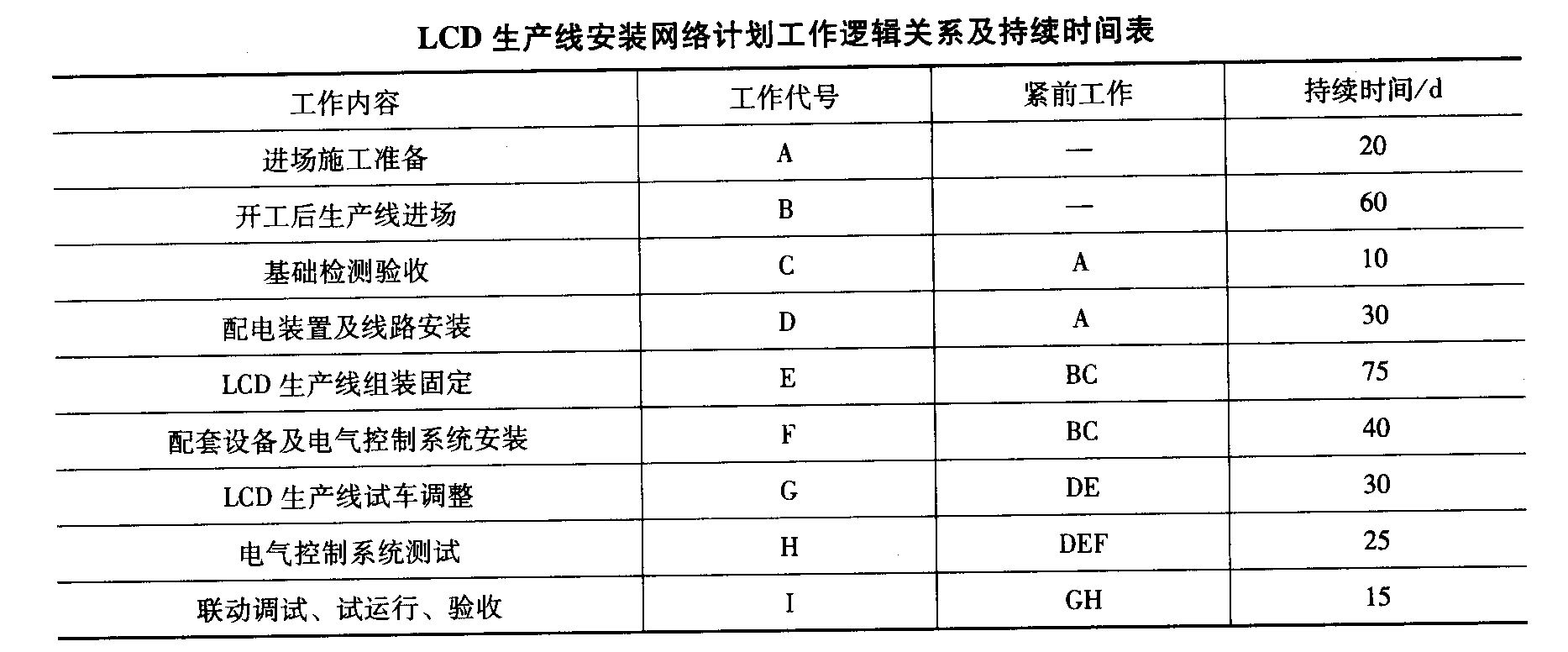

题干: 南方电子电气有限公司(建设单位)新建液晶屏( LCD)生产车间,其生产线由建设单位从国外订购,A施工单位承包安装。A施工单位进场时,生产车间的土建工程和机电配套工程(B施工单位承建)已基本完工。A施工单位按合同工期要求,与建设单位、生产线供应商和B施工单位洽谈,编制了LCD生产线安装网络计划工作的逻辑关系及工作持续时间表(见下表)。

A施工单位在设备基础检验时,发现少量基础与安装施工图不符,B施工单位进行了整改,重新浇捣了混凝土基础,经检验合格,但影响了工期,使基础检验持续时间延长为30d。
LCD生产线的安装正值夏季,由于台风影响航运,使LCD生产线设备到达安装现场比计划晚7d。A施工单位按照建设单位的要求,调整进度计划,仍按合同规定的工期完成。
7.如按合同工期完成,A施工单位如何进行工期调整?

8.某管道安装工程项目。该管道工程属于超高层建筑管道工程,由于施工项目经理部严格执行超高层建筑管道施工的技术要点,使得工程进展非常顺利,施工质量达到各项要求。管道安装完毕后,对其进行了系统试验,试验时的有关实施过程如下:     (1) 采用闪点为40℃的可燃液体介质对管道进行液压试验;     (2) 在进行液压试验时其环境温度为2℃;     (3) 在进行气压试验时,承受内压钢管的试验压力为设计压力的2.15倍;     (4) 泄漏性试验合格后进行真空度试验。

9.某35kV电气装置工程项目,施工项目经理部为了保证施工项目按期完成,使资源配置尽量达到合理和最大限度地降低成本,就组织人员进行施工进度计划的编制,编制采用的方法是横道图施工进度计划。     施工过程中的部分施工工序和要点如下。     (1) 坚持先交接试验后通电运行、先接电启动后模拟动作的基本原则。     (2) 在做电气交接试验时,高压电气部分做绝缘强度和继电保护试验。     (3) 在做电气交接试验时,低压电气部分主要是做继电保护试验。     (4) 在负荷试运行时要根据工程师的要求决定是否要联合编制负荷试运行方案。     (5) 所有电气试运行时必须在空载状态下进行。     (6) 电气设备安装技术人员应配合土建工程进行预留和预埋工作

10.某企业(业主)一套加氢装置扩建安装工程由某施工单位承担。工程包括:动设备安装23台,静设备安装15台,非标设备现场制作240 t,管道安装23 000 m。合同工期6个月。其中动、静设备安装,非标设备制作统称为设备安装工程,其直接工程费约300万元。合同规定:设备安装费按照《建筑安装工程费用项目组成》(建标[ 2003] 206号)中的综合单价法计价和结算。设备安装各项费用的取值如下:措施费为直接工程费的5%:间接费为直接费的10%;利润为直接费和间接费的8%,税率为3.4%。合同其他条款如下: (1)管道安装费按0.016万元/米计算,管道安装实际工程量超过估算工程量10%时进行调整,调价系数0.9。 (2)开工前业主向施工单位支付估算合同总价20%的工程预付款:工程预付款在最后两个月扣除,每月扣50%。 (3)业主每月从施工单位的工程款中按3%的比例扣留工程质量保修金。施工单位前3个月进行设备安装,从第3个月开始进行管道安装。其中管道安装工程每月实际完成并经监理工程师签证确认的工程量如下表。工程保修期间,一台现场制作的设备被损坏,业主多次催促施工单位修理,施工单位一再拖延,最后业主请其他施工单位修理,修理费1.5万元。 问题 1. 计算设备安装预算造价(结果保留2位小数),要求列出各项费用计算步骤。 2. 计算全部安装工程预付款总额。 3. 计算第6月管道安装工程量价款。监理工程师应签证的管道安装工程款是多少?实际签发的付款凭证金额是多少? 4. 被损坏设备的修理费用应出自何处?

11.     某机械设备安装工程项目.业主拟通过招标确定施工承包商。业主经过资格预审确定了A、 B、C、D、E、F六家投标人作为潜在投标人,这六家潜在投标人在投标时出现以下情况:     A投标人在编制投标文件时主要依据设计图样、工程量表、其他投标人的投标书、有关法律法规等。     B投标人在编制投标文件时,首先确定了上级企业管理费及工程风险和利润,接着开始计算工料及单价。     C投标人在编制施工方案时,主要从工程量要求、技术要求、施工设备要求、施工利润要求、质量要求等五个方面综合考虑。     D投标人的投标文件按照招标文件的各项要求编制后,另外附加了工期需延长10天的条件。     E投标人在投标截止时间前递交了一份补充文件,提高了投标报价。     F投标人的投标组织机构由本单位的经营管理人员和专业技术人员组成。      问题

12.某电梯安装工程项目,由于电梯工程在高且深的井道内作业,每层在层门安装前留下较大的门洞,这对作业人员或其他闲杂人员存在高空坠落的危险。针对这一情况,施工项目经理部对从事影响工程产品质量的所有人员进行了控制。     施工项目经理部对该电梯工程的施工程序和施工安全技术措施的制订如下:     (1) 机房通向井道的预留孔随时开通以方便施工;     (2) 井道安装好导轨后放基准线进行配管配线;     (3) 层门洞靠井道壁外侧设置坚固的围封,围封的高度不小于0.8m;     (4) 由制造厂组装完成经调试合格后加以封记的机电协调动作部件,在施工时应拆封调整后安装;     (5) 电梯安装单位安装完毕自检试运行结束后,由监理单位负责进行校验和调试;     (6) 电梯经校验和调试符合要求后,向当地特种设备安全监督部门报验要求监督检验。

13.(四)      某机电安装工程项目,业主通过公开招标方式选择了某机电安装企业,双方签订了机电安装工程施工总承包合同,施工总承包企业又选择了一家劳务分包企业,将某分部工程的劳务作业分包给该劳务分包企业。在施工过程中发生如下事件:     事件1:由于业主供应的工程材料延误,使劳务分包企业停工待料,劳务分包企业直接向业主提出延长工期的要求。     事件2:施工过程中,业主要求增加工程量,经项目经理同意后,双方签订变更合同。     事件3:某分项工程,监理工程师指令变更合同,因此变更涉及到工程价格的变化,机电安装企业在变更后的第20天向监理工程师提出变更价格的报告。     事件4:该机电安装企业为了预防合同风险,向当地保险公司投保了工程一切险。     问题(四)

14.     某机电安装施工单位承建一地下动力中心安装工程,建筑物为现浇钢筋混凝土结构,并已施工完成。预埋的照明电线管和其他预埋工作经检查无遗漏。     地下建筑物的平面及剖面简图如图4—1所示。                               图4-1   地下建筑物的平面及剖面简图     设备布置和设计要求如下:①-2.600m层Ⅰ区安装冷却塔及其水池。②-6.800m层Ⅰ区安装燃油供热锅炉、Ⅱ区北侧安装换热器,南侧安装各类水泵。③-11.800m层Ⅰ区为变配电所、Ⅱ区北侧安装离心冷水机组,南侧安装柴油发电机组。④动力中心设有通风排气和照明系统,在-11.800m层地面下有集水坑。各层吊装孔在设备吊装结束后加盖,达到楼面强度,并做防渗漏措施。⑤每种设备均有多台,设备布置紧凑,周界通道有限。     安装开工时,工程设备均已到达现场仓库。所有工程设备均需用站位于吊装孔边临时道路的汽车式起重机(40t),吊运至设备所在平面层,经水平拖运才能就位。     问题

15.     某施工企业通过投标获得了某机电安装工程的施工总承包任务,该施工企业中标后的第10天与业主签订了固定总价机电安装施工总承包合同。随后,该施工企业将部分主体工程分包给具有相应资质条件的分包人,并签订了分包合同。施工总承包合同中约定的合同工期为380天,而依施工预算定额该工程工期应为360d。在合同履行过程中,施工总承包单位发现施工图设计文件中提供的某些工程尺寸有误,遂提出更正。     问题

题干: 某汽车生产线设备安装工程,施工总承包方项目经理部的项目经理负责编制了工程施工组织总设计,编制过程中是以分部工程项目为对象进行编制的。编制完成后提交监理工程师。该设备基础工程施工完成后,施工总承包方对设备基础进行了检验,其主要检验内容包括:基础质量合格证明书、外观,基础的位置及几何尺寸的测量,对设备基础进行了预压试验。
16.对设备基础的外观检查主要是察看哪些项目?

17.(一)      某机电总承包公司通过投标承接了一栋超高层办公楼的机电安装工程。总承包公司中标后,业主向总承包公司提出超出招标文件中主要合同条款的附加条件,并以此作为签订合同的前提。附加条件包括:①增加净化空调系统工程;②将原计划总工期20个月改为18个月。     总承包公司与业主签订合同后,征得业主同意,将其中的几项分部工程分包给了几家具有相应资质条件的分包单位。为了防止分包单位延误工程进度,合同条款有如下内容:     “如果分包单位落后于分包合同规定的工程进度,总承包公司可以指示分包单位采取必要的措施来加快工程进度。对由于分包单位的延误所产生的误期损失,总承包公司可以从已完工作所商定的进度款中扣除部分金额作为对分包单位的罚款处理”。     消防工程完工后,总承包公司向建设单位和公安消防机构提出申请,要求对竣工工程进行消防验收,征得公安消防机构同意后,建设单位组织监理、总承包公司和分包单位共同参加现场检查和现场验收。     电梯安装中接受了当地安全监察机构的指导和监控,安装结束经自检后,由总承包公司调试,最后由建设单位将检验和调试的结果告知国务院特种设备安全监督管理部门核准的检验检测机构,要求监督检查。     问题(一)

18.     某堤防工程项目业主与承包商签订了工程施工承包合同,合同中估算工程量为5300m3,单价为180元/m3。合同工期为6个月。有关付款条款如下:     (1) 开工前业主应向承包商支付估算合同总价20%的工程预付款;     (2) 业主自第一个月起,从承包商的工程款中,按5%的比例扣留保修金;     (3) 当累计实际完成工程量超过(或低于)估算工程量的10%时,可进行调价,调价系数为0.9(或1.1);     (4) 每月签发付款最低金额为15万元;     (5) 工程预付款从乙方获得累计工程款超过估算合同价的30%以后的下一个月起,至第5个月均匀扣除。     承包商每月实际完成并经签证确认的工程量见下表。     每月实际完成工程量 月份 1 2 3 4 0 6 完成工程量(m3) 800 1000 1200 1200 1200 500 累计完成工程量(m3) 800 1800 3000 4200 5400 5900      问题:月份123406完成工程量(m3)8001000120012001200500累计完成工程量(m3)80018003000420054005900

题干: 某机械设备安装工程项目,业主拟通过招标确定施工承包商,业主经过资格预审确定了A、B、C、D、E、F六家投标人作为潜在投标人,这六家潜在投标人在投标时出现以下情况:
A投标人在编制投标文件时主要依据设计图样、工程量表、其他投标人的投标书、有关法律法规等。
B投标人在编制投标文件时,首先确定了上级企业管理费及工程风险和利润,接着开始计算工料及单价。
C投标人在编制施工方案时,主要从工程量要求、技术要求、施工设备要求、施工利润要求、质量要求等五个方面综合考虑。
D投标人的投标文件按照招标文件的各项要求编制后,另外附加了工期需延长10d的条件。
E投标人在投标截止时间前递交了一份补充文件,提高了投标报价。
F投标人的投标组织机构由本单位的经营管理人员和专业技术人员组成。
19.D投标人的投标文件作废标处理是否正确?

20.(三)      某工业厂房的动力站安装工程,该工程的总承包商项目经理部坚持“安全第一、预防为主”的方针,建立了安全管理体系和安全生产责任制,并针对该工程项目的规模、结构、特点、环境、技术含量、施工风险及资源配置等因素进行了施工安全策划,编制了具体化、及时化、有针对性的施工安全技术措施并进行了交底。     问题(三)

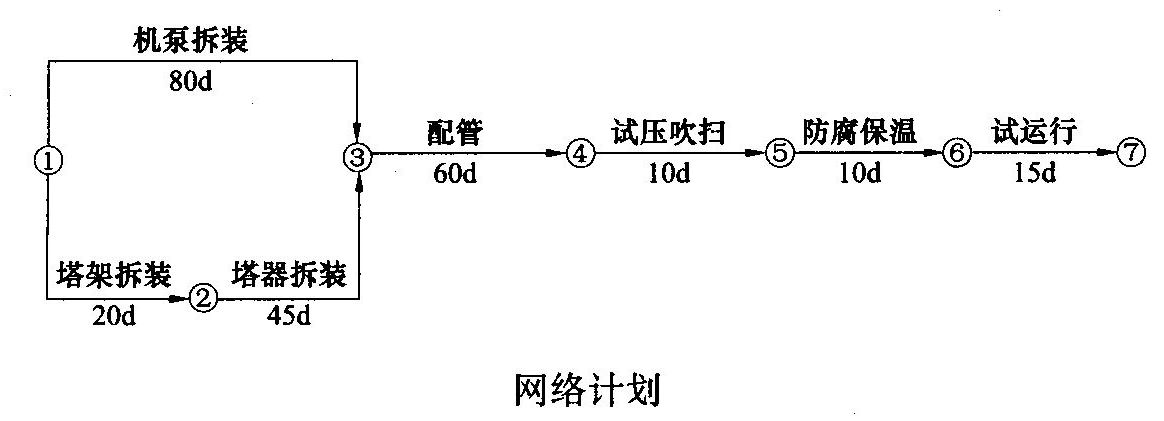

题干: A公司承接某住宅小区的数栋住宅楼和室外总体工程的机电安装任务。A公司将小区热力管网工程分包给业主指定的B公司,而管材和阀门由A公司采购供应。
B公司承接的热力管网安装完成后,于2008年8月向业主提出竣工验收并通过。A公司承接住宅小区工程于2009年3月竣工验收合格。
事件一:于2008年冬季供暖时,发现热力管网阀门漏水严重,造成热能损失。业主向A公司投诉,并要求承担经济费用,A公司予以拒绝。
事件二:于2009年冬季供暖时,其中有一栋楼暖气管道多处裂纹漏水,经查证是A公司项目经理通过关系购进廉价次品有缝钢管。
21.B公司申请竣工验收的做法是否妥当?说明理由。

22.(二)      某公司承担一机电改建工程,工程量主要为新建4台5000m3原油罐及部分管线,更换2台重356t、高45m的反应器,反应器施工方法为分段吊装组焊。     针对作业活动,项目部风险管理小组对风险进行了识别和评价,确定了火灾、触电、机械伤害、窒息或中毒、焊接、应急响应等为重大风险。     在储罐防腐施工中,因油漆工缺员,临时从敷设电缆的外雇工中抽出两人进行油漆调和作业,其中一人违反规定,自带火种,在调和油漆时,引发一桶稀释剂着火将其本人烧伤,项目部立即启动应急预案,对他进行救护,并送往医院住院治疗。     项目部和该工人订立的劳务合同规定,因本人违反操作规程或安全规定而发生事故的责任自负,因此,事发当日,项目部将该名工人除名,并让其自行支付所有医药费用。项目部认为该名工人不属于本企业正式员工,故对该事件不作为事故进行调查和处理。     罐区主体工程完成后,消防系统的工程除了消防泵未安装外,其余报警装置已调试完,消防管线试压合格,业主决定投用4台原油罐,为了保证安全,购买一批干粉消防器材放在罐区作为火灾应急使用。     问题(二)

23.某火灾报警及联动控制系统工程,该工程的主要项目是自动灭火系统、紧急广播、事故照明、消防给水和排烟系统。     该工程火灾探测器采用感烟、感温复合型探测器。安装完毕后,对该火灾探测器进行现场测试,并由相关部门对该系统工程进行了验收。     该工程施工项目经理部根据谊工程的特辣性,对施工过程中使用的施工机具和检测器具的选用和使用做了严格的控制。

题干: 某机电设备安装公司承包了一台带换热段的分离塔和附属容器、工艺管道的安装工程。合同约定,分离塔由安装公司制造或订货,建设单位提供制造图样。由于该塔属压力容器,安装公司不具备压力容器制造和现场组焊资格,故向某具备资格的容器制造厂订货。安装公司为了抢工期,未办理任何手续,在分离塔运抵现场卸车后,直接就吊装就位,并进行后续的配管工程。
在工程实施过程中,出现了以下事件:
事件1:管道系统压力试验中,塔进、出口管道上的多个阀门发生泄漏。检查施工记录,该批由建设单位供货的阀门在安装前未进行试验。安装公司拆卸阀门并处理完后重新试压合格,工期比原计划延误6d。安装单位就工期延误造成的损失向建设单位索赔,遭到建设单位拒绝。
事件2:在联动试运行中,分离塔换热段管板与接管连接的多处焊缝泄漏,试运行中止。安装单位对塔泄漏处进行了补焊处埋后,再次启动试运行,而塔的原漏点泄漏更加严重,不得不再次停止试运行。分析事故原因,确定是由分离塔质量问题引起,但未查到分离塔的出厂质量证明文件和现场交接记录。由于分离塔待修停工,使该项目推迟竣工投产2个月。为此,建设单位要求安装单位承担质量责任并赔偿全部经济损失。
24.安装单位在分离塔安装前应根据什么规定、申办何种手续?安装单位对分离塔进行补焊作业有什么不妥?

25.(二)     某土石坝工程项目法人与施工单位签订了工程施工合同,合同中估算工程量为8000m3,单价为200元/m3,合同工期为6个月,有关付款条款如下:     (1) 开工前项目法人应向施工单位支付合同总价20%的工程预付款。     (2) 项目法人自第一个月起,从施工单位的工程款中,按5%的比例扣留保留金。     (3) 当累计实际完成工程量不超过估算工程量10%时,单价不调整;超过10%时,对超过部分进行调价,调价系数为0.9。     (4) 工程预付款从累计工程款达到合同总价的30%以上的下一个月起,至合同工期的第五个月(包括第五个月)平均扣除。     施工单位每月实际完成并经监理单位确认的工程量如表2-1所示。     表2-1 每月实际完成的工程量表 月份 7 8 9 10 11 12 完成工程量(m3) 1200 1700 1300 1900 2000 800 累计完成工程量(m3) 1200 2900 4200 6100 8100 8900      [问题]月份789101112完成工程量(m3)12001700130019002000800累计完成工程量(m3)120029004200610081008900

题干: 某机电安装工程项目,在防腐管道施工过程中,根据施工工艺安排,在管道焊接时,项目经理部根据施工现场的实际情况,本着尽可能选择优质低耗,劳动强度低的焊接方法,决定采用电弧焊。然而,在焊接施工过程中,不慎将未焊接的管道掉落,造成了部分施工机械损坏,并有1人受重伤。事故发生后,项目经理部针对本次事故,认真分析原因,总结经验教训,预防事故再次发生。
26.机电安装工程施工中常用的焊接方法有哪些?

题干: 某施工单位承包一套燃油加热炉安装的单位工程,包括加热炉、燃油供应系统、钢结构、工艺管线、电气动力与照明、自动控制、辅助系统等分部工程。项目部主管工程师编写了加热炉燃油泵等动力设备的单机试运方案,并按规定进行了审批。
燃油泵的进口管道焊缝要求100%射线检测,因法兰未到货,迟迟未能施焊。为不影响单机试运行的进度要求,法兰到货并经现场验收后,项目部马上安排电焊工王某进行该管段施焊。当王某正在配电盘上连接电焊机电源导线时,监理工程师认为王某违反特种作业的规定而给予制止。随后监理工程师检查项目部特种作业人员配备情况,发现不足,要求改正。
该管段施焊后质检人员进行了焊缝的外观质量检查,认为符合要求,项目部立即组织相关作业人员将其安装就位,并按照试运行方案进行燃油泵的单机试运行。
该工程在分项、分部工程质量验收评定合格后,由建设单位组织进行单位工程质量验收评定和竣工验收。施工单位提交的工艺管道竣工资料中有竣工图、图纸会审记录、设计变更单、分项和分部工程的质量验收记录和焊缝的无损检测记录。建设单位认为该部分资料不全,要求施工单位整改。施工单位全部整改后,通过了该工程的竣工验收。
27.该项目部应配备哪些特种作业人员?

28.某化工生产设备安装工程项目,采用解体安装方法进行施工。某机电安装工程公司通过投标取得该项目的总承包施工任务。为了控制分包商的施工质量,业主分别与总承包方和分包方签订了工程施工总承包合同和分包合同。在合同履行过程中发生以下情况: 情况1:该机电安装工程公司根据监理单位编制的设备监造大纲派有资格的专业技术人员到设备制造现场进行监造工作。 情况2:该机电安装工程公司根据质量监督和检验部门编制的经批准的施工组织总设计进行施工。 情况3:该工程分包商在施工中不慎发生一起重大事故,造成经济损失220万元,事故调查组在事故调查清楚后,撰写了事故调查报告,经事故调查组组长签字确认后报安全主管部门。 情况4:该工程项目经理部根据企业的职业健康、安全和环境体系,选派一名精通业务的专业技术人员全面负责该项目的职业健康、安全和环境管理工作。 情况5:某驱动装置安装完毕后,由于受介质的限制不能进行试运行,经项目经理批准,拟在负荷试运行阶段一并进行。 问题 1.按设备功能可将机械设备分为哪几类?化工生产设备属于哪一类? 2.业主与总承包方和分包方签订的合同是否合理?为什么? 3.逐一对以上发生的情况判断其正确与否?并说明理由或改正。 4.情况3中发生的重大事故属于几级重大事故?安全事故处理必须坚持的原则是什么? 5.该工程项目职业健康、安全与环境风险管理的基本原则有哪些? 6.情况五中的试运行方案应由谁编制?由谁审批?

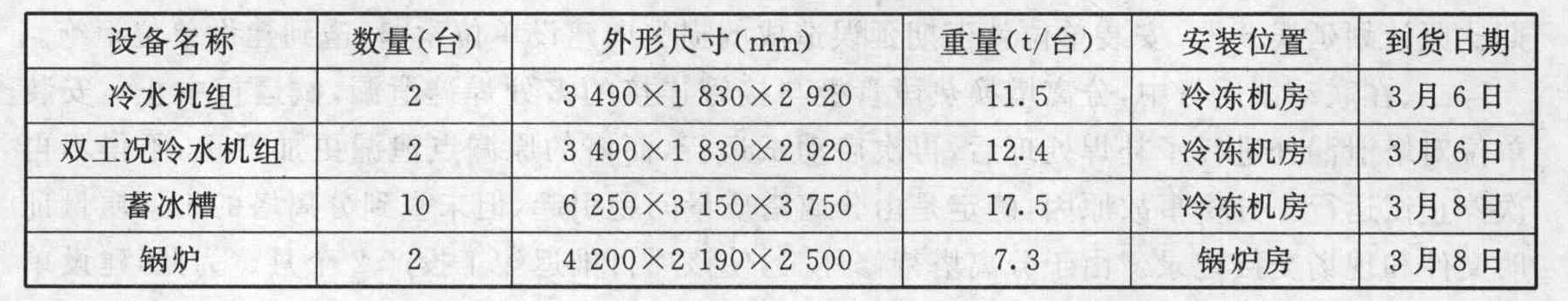

题干: 某建筑空调工程中的冷热源主要设备由某施工单位吊装就位,设备需吊装到地下一层(-7.5m),再牵引至冷冻机房和锅炉房就位。施工单位依据设备一览表(见下表)及施工现场条件(混凝土地坪)等技术参数进行分析、比较,制订了设备吊装施工方案,方案中选用KMK6200汽车式起重机,起重机在工作半径19m、吊杆伸长44.2m时,允许载荷为21.5t,满足设备的吊装要求。锅炉房的泄爆口尺寸为9000mm×4000mm,大于所有设备外形尺寸,设置锅炉房泄爆口为设备的吊装口,所有设备经该吊装口吊入,冷水机组和蓄冰槽需用卷扬机牵引到冷冻机房就位。

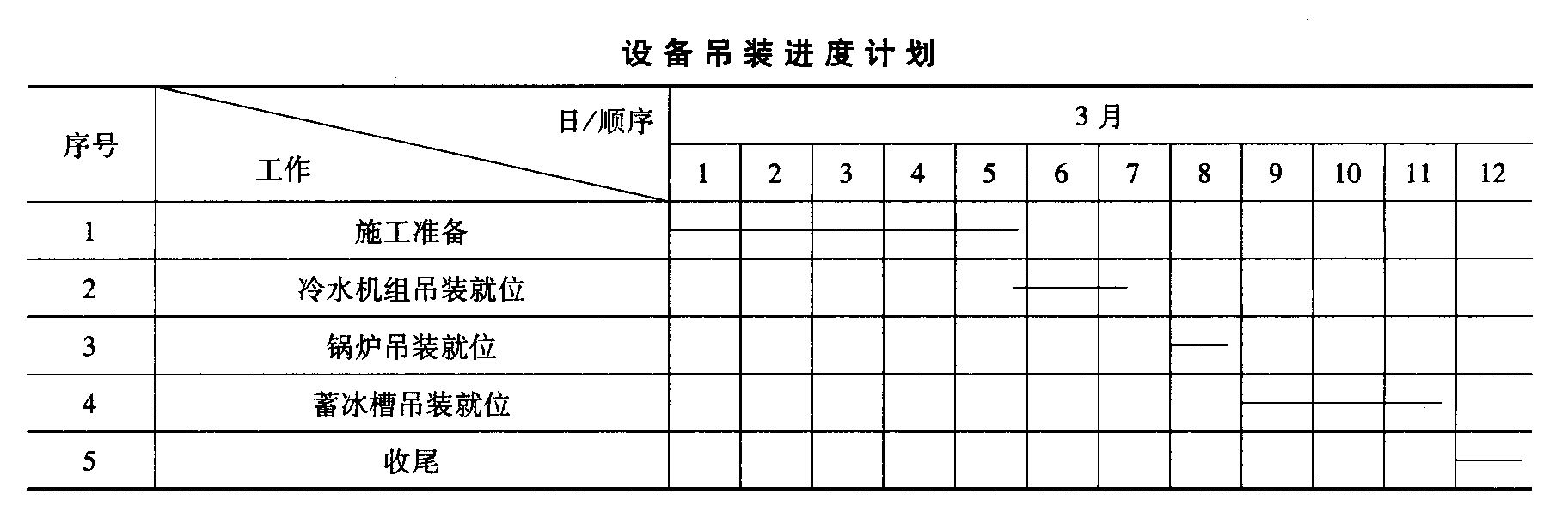

在吊装方案中,绘制了吊装施工平面图,设置吊装区,制定安全技术措施,编制了设备吊装进度计划(见下表)。施工单位按吊装的工程量及进度计划配置足够的施工作业人员。
29.在设备的试吊中,应关注哪几个重要步骤?

30.某汽车生产线设备安装工程,施工总承包方项目经理部的项目经理负责编制了工程施工组织总设计,编制过程中是以分部工程项目为对象进行编制的。编制完成后提交监理工程师。该设备基础工程施工完成后,施工总承包方对设备基础进行了检验,其主要检验内容包括:基础质量合格证明书、外观、基础的位置及几何尺寸的测量,对设备基础进行了预压试验。 问题 1.该设备安装工作施工组织设计的编制过程中有哪些不妥之处,并改正。 2.施工组织总设计的主要内容有哪些? 3.设备基础质量合格证明书内容有哪些? 4.对设备基础的外观检查主要是检查哪些项目? 5.对设备基础的位置及几何尺寸的测量检查主要包括哪些项目? 6.对设备基础进行预压试验的作用是什么? 7.如果对设备基础的强度有怀疑时,应运用什么方法对设备基础的强度进行复测?

31.某电气安装工程项目,业主与某电力工程公司签订了工程项目总承包合同。该工程项目的变压器采用自耦式变压器(容量为800kV·A),电机采用三相异步电动机。     该工程项目的设计单位对变压器的采购编制了采购计划,经业主批准后,由项目经理进行采购。工程监理单位负责对变压器检验的组织工作。变压器运抵施工现场后,进行了开箱验收,经验收合格后,按吊装、吊芯检查、就位、试验、干燥的程序和要求进行安装。变压器安装完毕后,进行了绝缘油的击穿电压试验和交流耐压试验。绝缘油在试验时,温度一直保持在40℃左右,且在清洗注油后即开始加电压试验。变压器安装完成后静止5h开始进行交流耐压试验。     三相异步电动机在检查过程中经电气试验发现质量可凝。

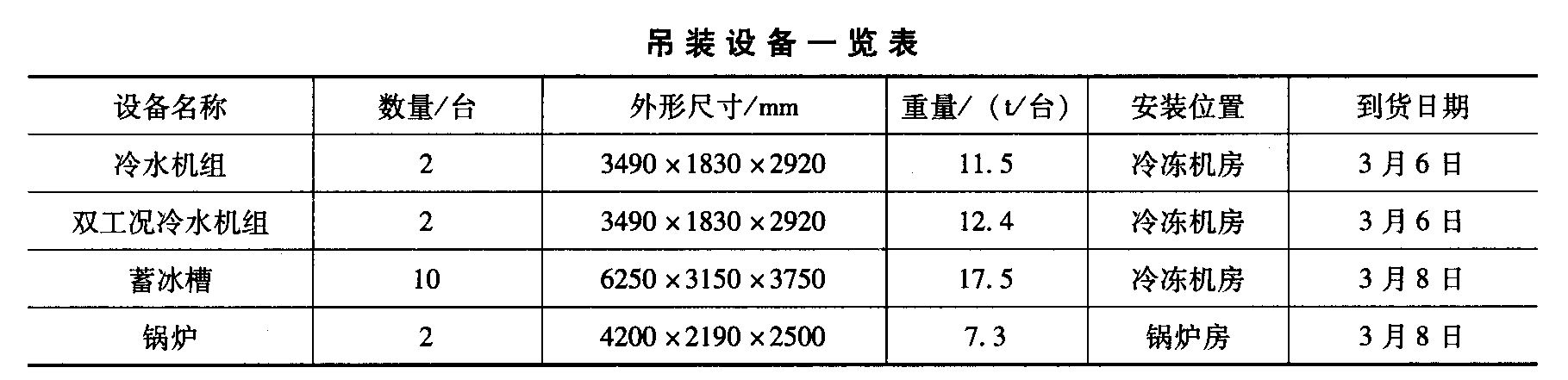

题干: 某建筑空调工程中的冷热源主要设备由某施工单位吊装就位,设备需吊装到地下一层(一7.5m),再牵引至冷冻机房和锅炉房就位。施工单位依据设备一览表(见表1)及施工现场条件(混凝土地坪)等技术参数进行分析、比较,制定了设备吊装施工方案,方案中选用KMK6200汽车式起重机,起重机在工作半径19m、吊杆伸长44.2m时,允许载荷为21.5 t,满足设备的吊装要求。锅炉房的泄爆口尺寸为(9 000×4 000)mm,大于所有设备外形尺寸,设置锅炉房泄爆口为设备的吊装口,所有设备经该吊装口吊人,冷水机组和蓄冰槽需用卷扬机牵引到冷冻机房就位。在吊装方案中,绘制了吊装施工平面图,设置吊装区,制定安全技术措施,编制了设备吊装进度计划(见表2)。施工单位按吊装的工程量及进度计划配置足够的施工作业人员。
32.表 设备一览表表 吊装进度计划起重机的站立位置的地基应如何处理?

题干: 某机电安装工程公司总承包一项大型制药厂设备安装工程。合同约定,工程设备和主材由业主采购提供。
管道工程安装时,因业主提供的水泵迟迟不能到货而影响工期,项目部为保证施工进度自行采购部分水泵并进行安装,安装后被监理工程师发现,下令停工。经与业主协商,同意采用项目部购买的水泵。在试压时,发现项目部购买的水泵密封部位泄漏。
地下管网施工中,因设计图样修改,增加了施工内容和工程量,业主仍坚持合同工期不变。为此项目部提出合同变更和索赔的申请。
该工程施工环境不确定因素较多,工期紧、任务重,项目部在施工准备阶段制订了人力资源储备预案,因施工范围扩大超过预期,该预案仍不能满足工程进度需要。
为赶工期,项目部将制药厂合成工段的压缩机安装分包给具备施工资质的施工单位。项目部编制了该工程施工组织设计,并编制压缩机施工方案,向分包单位进行交底,然后由分包单位组织施工。
33.项目部提出合同变更的理由是什么?可向业主提出哪些索赔?

34.     某机电总承包公司通过投标承接一栋超高层办公楼的机电安装工程。总承包公司中标后,业主向总承包公司提出超出招标文件中主要合同条款的附加条件,并以此作为签订合同的前提。附加条件包括:①增加净化空调系统工程;②将原计划总工期20个月改为18个月。     总承包公司与业主签订合同后,征得业主同意,将其中的几项分部工程分包给了几家具有相应资质条件的分包单位。为了防止分包单位延误工程进度,合同条款有如下内容:     如果分包单位落后于分包合同规定的工程进度,总承包公司可以指示分包单位采取必要的措施来加快工程进度。对由于分包单位的延误所产生的误期损失,总承包公司可以从已完工作所商定的进度款中扣除部分金额作为对分包单位的罚款处理。     消防工程完工后,总承包公司向建设单位和公安消防机构提出申请,要求对竣工工程进行消防验收,征得公安消防机构同意后,建设单位组织监理、总承包公司和分包单位共同参加现场检查和现场验收。     电梯安装中接受了当地安全监察机构的指导和监控,安装结束经自检后,由总承包公司调试,最后由建设单位将检验和调试的结果告知国务院特种设备安全监督管理部门核准的检验检测机构,要求监督检查。     问题

35.(三)      某机电安装工程公司承担了一项机电工程项目的安装任务,合同工期为120d,合同价款为300万元。     该安装工程公司项目经理部根据施工合同和自身的技术水平为该工程编制了施工组织设计,该施工组织设计包括施工组织总设计、单位工程施工组织设计和分部(分项)工程施工组织设计,在施工组织总设计的编制中,项目经理部在编制完成资源需求量计划后,确定了施工总进度计划,在施工总进度计划明确后,拟订具体的施工方案。     该安装工程公司项目经理部在保证工期和质量满足要求的前提下,对施工成本采取了一定的控制管理措施,在具体的施工成本管理中实施了以下措施:     (1)加强施工调度。     (2)编制资金使用计划,确定施工成本管理目标。     (3)采用先进的施工技术。     (4)提出风险应对策略。     问题(三)

36.A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见下图).附加说明:1.配管包括机泵本体配管25d,塔器本体配管20d,塔机间连接配管15d。2.试运行包含空负荷单机和联动试运转,考虑不可预见因素较多,计划安排15d的试运行时间。A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。经修改重编网络图,A公司最后中标。施工中无损检测发现甲供货方提供的高压管件焊缝存在缺陷,退货重供,延误施工10d,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。以不压缩各工序的工作时间为前提条件,画出重编的网络计划图。工期可缩短多少天?以节点符号表示出关键线路。并以重编的网络计划为前提,附加说明如何再进一步缩短工期?

37.某机电安装工程公司承担了一机电工程项目的安装任务,合同工期为120 d,合同价款为300万元。该安装工程公司项目经理部根据施工合同和自身的技术水平为该工程编制了施工组织设汁,该施工组织设计包括施工组织总设计、单位工程施工组织设计和分部(分项)工程施工组织设计,在施工组织总设计的编制中,项目经理部在制订完成资源需求量计划后,确定了施工总进度计划,在施工总进度计划明确后,拟订了具体的施工方案。该安装工程公司项目经理部在保证工期和质量满足要求的前提下,对施工成本采取了一定的控制管理措施,在具体的施工成本管理中实施了以下措施: (1)加强施工调度; (2)编制安全使用计划、确定施工成本管理目标; (3)采用先进的施工技术; (4)提出风险应对策略。 问题 1.该工程项目经理部在施工组织设计编制过程中存在哪些不妥?并改正。 2.施工组织总设计、单位工程施工组织设计和分部分项工程施工组织设计分别是以何为对象进行编制的? 3.施工成本管理的措施可归纳为哪几类?以上4项具体措施应归人哪一类? 4.施工成本管理的环节主要有哪些? 5.施工成本控制的目标是什么?

题干: 某专业安装公司承包了南方沿海某城市一项高层建筑的泛光照明工程。承包合同为设计、采购、施工。工程设计考虑节能环保和新技术,选用了LED变色泛光灯,建筑泛光照明要与城市景观照明同步控制,照明场景控制选用二总线控制模块。合同工期90d,7月1日开工到当年9月28日竣工。
专业安装公司按合同要求,编制了泛光照明工程施工方案,因建筑有透空段,灯具安装采用吊篮方式施工。公司对施工人员进行了灯具安装及安全操作培训。
安装公司编制了施工进度计划,施工作业按进度计划实施。针对施工季节可能出现的意外事件(自然灾害),安装公司制定了应急预案。
施工中,安装公司及时与各相关单位沟通协调,灯具及时到场,照明电源和线路按期敷设到位,泛光照明工程按合同约定竣工,并与城市景观照明同步开通。在保修期间,专业安装公司对建筑泛光照明工程进行了技术性回访。
38.泛光照明工程施工中,专业安装公司要与哪些单位沟通协调?

39.     某施工单位承建一南方沿海城市的大型体育馆机电安装工程。合同工期为10个月,于 2004年11月10 日开工,2005年9月10日竣工。     该工程特点是各类动力设备包括冷冻机组、水泵、集中空调机组、变配电装置等,均布置在有通风设施和排水设施的地下室。     由于南方沿海空气湿度大、昼夜温差大,夏天地下室结露严重,给焊接、电气调试、油漆、保温等作业的施工质量控制带来困难。     通风与空调系统的风管设计工作压力为1000Pa。项目部决定风管及部件在场外加工。     项目部制定的施工进度计划中,施工高峰期在6~8月,正值高温季节。根据地下室的气候条件和比赛大厅高空作业多的特点,需制定针对性施工技术措施,编制质检计划和重点部位的质量预控方案等,使工程施工顺利进行,确保工程质量。     在施工过程中,由于个别班组抢工期,在管理上出现工序质量失控,致使在试车阶段发生施工质量问题,如通风与空调系统进行单机和联动试车时,有两台风机出现震动大、噪声大,电动机端部发热等异常现象。经调查发现:风机的钢垫铁有移位和松动;电动机与风机的联轴器同轴度超差。     问题
