题干:

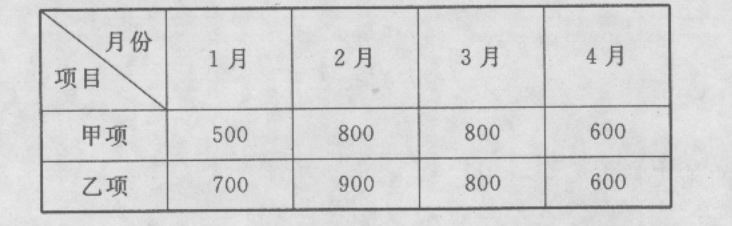

某项工程业主与承包商签订了工程施工合同,合同,中含两个子项工程,估算工程量甲项为2300立方米,乙项为3200立方米,经协商合同单价甲项为180元/立方米,乙项160元/立方米。合同工期为4个月。合同约定:
(1)开工前业主应向承包商支付合同价20%的预付款;
(2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留保留金;
(3)当子项工程实际工程量超过(或低于)估算工程量10%时,可进行调价,调整系数为0.9(或1.1);
(4)根据市场情况规定价格调整系数平均按1.2计算;
(5)每月签发付款最低金额为25万元,
(6)工程预付款在最后两个月扣除,每月扣50%。

承包商各月实际完成并经监理工程师签证确认的工程量见下表:

1.估算合同总价为多少?

题干: 某水库枢纽工程主要由大坝及泄水闸等组成。大坝为壤土均质坝,最大坝高15.5m,坝长1135m。该大坝施工承包商首先根据设计要求就近选择某一料场,该料场土料黏粒含量较高,含水量较适中。
在施工过程中,料场土料含水量因天气等各种原因发生变化,比施工最优含水量偏高,承包商及时地采取了一些措施,使其满足上坝要求。
坝面作业共安排了A、B、C三个工作班组进行填筑碾压施工。在统计一个分部工程质量检测结果中,发现在90个检测点中,有25个点不合格。其中检测A班组30个点,有5个不合格点;检测B班组30个点,有13个不合格点;检测C班组30个点,有7个不合格点。
2.根据质量检测统计结果,试采用分层法分析,指出哪个班组施工质量对总体质量水平影响最大?

3.某拦河大坝主坝为混凝土重力坝,最大坝高75m。为加强工程施工的质量与安全控制,项目法人组织成立了质量与安全应急处置指挥部,施工单位项目经理任指挥,项目监理部、设计代表处的安全分管人员为副指挥。同时施工单位制定了应急救援预案。在施工过程中,额定起重量为1t的升降机中的预制件突然坠落,致使1人当场死亡、2人重伤、1人轻伤。项目经理立即向项目法人做了报告。项目在事故调查中发现,升降机操作员没有相应的资格证书。根据《水利工程建设重大质量与安全事故应急预案》,指出质量与安全应急处置指挥部组成上的不妥之处。

题干: 清河泵站设计装机流量150立方米/s,出口防洪闸所处堤防为1级。招标人对出口防洪闸工程施工招标进行公开招标。有关招标工作计划如下:5月31日提交招标备案报告,6月1日发布招标公告,6月11日~15日出售招标文件,6月16日组织现场踏勘,6月17日组织投标预备会,7月5日开标,7月6日~10日评标定标。
招标工作完成后,A单位中标,与发包人签订了施工承包合同。工程实施中发生如下事件:
事件1:I-I段挡土墙(示意图如下图所示)开挖设计边坡1:1,由于不可避免的超挖,实际开挖边坡为1:1.15。A单位申报的结算工程为50×,监理单位不同意。
事件2:原定料场土料含水量不能满足要求,监理单位指示A单位改变了挡土墙墙后填土料场,运距由1km增加到1.5km,填筑单价直接费相应增加2元/立方米,A单位提出费用变更申请。
注:1.图中除高程以m计外,其余均以mm计;
2.图中水流方向为垂直于纸面,且开挖断面不变;
3.I-I段挡土墙长50m。
4.上述施工标招标工作计划中,招标人可以不开展哪些工作?确定中标人后,招标人还需执行的招标程序有哪些?

题干: 某平原地区大(1)型水库(骆阳湖)泄洪闸闸孔36孔,设计流量4000立方米/s,校核流量7000立方米/s。该泄洪闸建于20世纪60年代末,2006年进行除险加固。主要工程内容有:
(1)桥头堡、启闭机房拆除重建;
(2)公路桥桥面及栏杆翻修;
(3)闸墩、闸底板混凝土表面防碳化处理;
(4)闸底板、闸墩向上游接长5m;
(5)原弧形钢闸门更换为新弧形钢闸门;
(6)原卷扬启闭机更换为液压启闭机;
(7)上游左右侧翼墙拆除重建等七项。
主要工程量;混凝土4.6万立方米,土方42万立方米,金属结构1086t,总投资1.22亿元。
施工导流采用全段围堰法,围堰为土围堰,级别为3级,长410m,堰顶高程30.3m,施工期水库设计静水位27.8m,波浪高度1.5m,围堰采用水中倒土双向进占法施工,总填筑方量30万立方米。
根据施工需要,现场布置有混凝土拌合系统、钢筋加工厂、木工厂、临时码头、配电房等临时设施。其平面布置示意图如下,图中①、②、③、④、⑤为临时设施(混凝土拌合系统、油库、机修车间、钢筋加工厂、办公生活区)代号。
混凝土表面防碳化处理采用ST-9608聚合物防水防腐涂料。闸底板和闸墩向上游接长5m采用锚固技术使新、老闸底板和闸墩连为一体。
5.根据《建设工程安全生产管理条例》,施工单位应在上图中的哪些地点和设施附近设置安全警示标志?

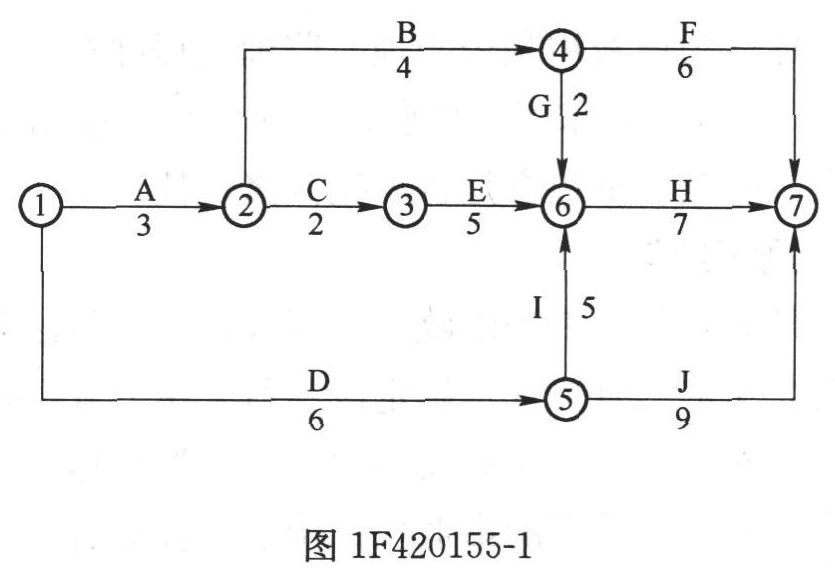

题干: 某输水工程经监理工程师批准的网络计划如图1F420155-1所示(图中工作持续时间以月为单位)。其中渡槽支撑为桁排架结构,共有28根柱子,最大高度为38m。
该工程施工合同工期为18个月,质量标准要求为优良。施工合同中规定,土方工程单价为16元/立方米,土方估算工程量为22000立方米,混凝土工程单价为320元/立方米,混凝土估算工程量为1800立方米。当土方工程和混凝土工程的工程量任何一项增加超出该项原估算工程的15%时,该项超出部分结算单价可进行调整,调整系数为0.9。
在施工过程中监理工程师发现刚拆模的钢筋混凝土柱子中有10根存在工程质量问题,其中6根柱子蜂窝、露筋较严重,4根柱子蜂窝、麻面轻微,且截面尺寸小于设计要求。截面尺寸小于设计要求的4根柱子经设计单位验算,可以满足结构安全和使用功能要求,可不加固补强。在监理工程师组织质量事故分析会上,承包方提出了如下处理方案:
方案一:6根柱子加固补强,补强后不改变外形尺寸,不造成永久性缺陷;另4根柱子不加固补强。
方案二:10根柱子砸掉重做。
方案三:6根柱子砸掉重做,另4根柱子不加固补强。
在工程按计划进度进行到第四个月时,业主、监理工程师与承包方协商同意增加一项工作K,其持续时间为2个月,该工作安排在C工作结束后开始(K是C的紧后工作),E工作开始前结束(K是E的紧前工作)。由于K工作的增加,增加了土方工程量3500立方米,增加了混凝土工程量200立方米。
工程竣工后,承包方组织了该单位工程的预验收,在组织正式竣工验收前,业主已经提出提前使用该工程。业主使用中发现房屋屋面漏水,要求承包方修理。
6.由于增加了K工作,承包方提出了顺延工期2个月的要求,该要求是否合理?监理工程师应该签证批准的顺延工期是多少?

题干: 某水利工程施工项目,发包人依据《水利水电土建工程施工合同条件》,与施工单位签订了施工合同。招标文件中的工期为280天,协议书中的工期为240天。
施工中发生了下列事件:
事件1:施工单位在按监理单位签发的设计文件组织施工前,发现某部位钢筋混凝土浇筑要求与相关规范规定不一致,向设计单位提出变更建议并附变更方案;设计单位审核后认为施工单位的建议正确,方案合理,向施工单位发出了设计修改文件。
事件2:在施工过程中,根据监理单位的书面指示,施工单位进行了跨河公路桥基础破碎岩石开挖,但公路桥报价清单中无此项内容。主体工程报价清单中有以下单价:
(1)混凝土坝A:砂卵石、岩石地基开挖70元/立方米;B:基础处理80元/立方米;
(2)土石坝C:砂卵石、岩石地基开挖50元/立方米;D:基础处理60元/立方米。
事件3:施工单位经监理单位批准后对基础进行了混凝土覆盖。在下一仓浇筑准备时,监理单位对已覆盖的基础质量有疑问,指示施工单位剥离已浇混凝土并重新检验,检测结果表明,基础质量不合格。施工单位按要求进行返工处理并承担了相应的施工费用,但提出了检验费用支付申请和因此次检验影响进度的工期索赔。
7.在事件3中,施工单位的检验费用支付申请和工期索赔是否成立?为什么?

题干: 某水利枢纽工程项目包括大坝、水电站等建筑物。在水电站厂房工程施工期间发生如下事件:
事件1:施工单位提交的施工安全技术措施部分内容如下:
(1)爆破作业,必须统一指挥,统一信号,划定安全警戒区,并明确安全警戒人员。在引爆时,无关人员一律退到安全地点隐蔽。爆破后,首先须经安全员进行检查,确认安全后,其他人员方能进入现场。
(2)电站厂房上部排架施工时高处作业人员使用升降机垂直上下。
(3)为确保施工安全,现场规范使用“三宝”,加强对“四口”的防护。
事件2:水电站厂房施工过程中,因模板支撑体系稳定性不足导致现浇混凝土施工过程中浇筑层整体倒塌,造成直接经济损失50万元。事故发生后,施工单位及时提交了书面报告,报告包括以下几个方面内容:
(1)工程名称、建设地点、工期、项目法人、主管部门及负责人电话;
(2)事故发生的时间、地点、工程部位以及相应的参建单位名称;
(3)事故发生的经过和直接经济损失;
(4)事故报告单位、负责人以及联系方式。
事故发生后,项目法人组织联合调查组进行了事故调查。
8.施工安全技术措施中的“三宝”和“四口”指什么?

9.某土石坝分部工程的网络计划如图1F420151-1,计算工期为44天。根据技术方案,确定A、D、I三项工作使用一台机械顺序施工。比较以上两个方案,判断哪个方案更好。

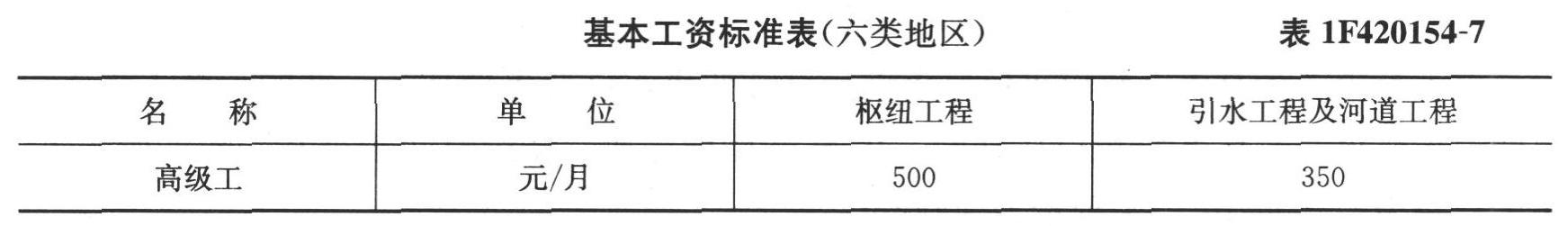

10.某水利枢纽工程位于六类工资区。已知:(1)施工津贴4.0元/天,进洞津贴5元/天,工程所在省规定养老保险费率18%,住房公积金费率5%,工程所在县规定该地区可享受生活补贴15元/月。(2)基本工资标准见表1F420154-7。 (3)人工预算单价计算表见表1F420154-8。 根据《水利工程设计概(估)算编制规定》(水总[2002]116号),按表1F420154-8格式,计算该工程高级工的人工预算单价(单位:元),计算结果保留两位小数。

题干: 淮江湖行洪区退水闸为大(1)型工程,批复概算约3亿元,某招标代理机构组织了此次招标工作。在招标文件审查会上,专家甲、乙、丙、丁、戊分别提出了如下建议:
甲:为了防止投标人哄抬报价,建议招标文件规定投标报价超过标底5%的为废标。
乙:投标人资格应与工程规模相称,建议招标文件规定投标报价超过注册资本金5倍的为废标。
丙:开标是招标工作的重要环节,建议招标文件规定投标人的法定代表人或委托代理人不参加开标会的,招标人可宣布其弃权。
丁:招标由招标人负责,建议招标文件规定评标委员会主任由招标人代表担任,且评标委员会主任在投标人得分中所占权重为20%,其他成员合计占80%。
戊:地方政府实施的征地移民工作进度难以控制,建议招标文件专用合同条款中规定,由于地方政府的原因未能及时提供施工现场的,招标人不承担违约责任。
招标文件完善后进行发售,在规定时间内,投标人递交了投标文件。其中,投标人甲在投标文件中提出将弃渣场清理项目进行分包,并承诺严格管理分包单位,不允许分包单位再次分包,且分包单位项目管理机构人员均由本单位人员担任。经过评标、定标,该投标人中标,与发包人签订了总承包合同,并与分包单位签订了弃渣场清理项目分包合同,约定单价12.88元/立方米,相应的单价分析表如下。
11.指出弃渣场清理单价分析表中A、B、C、D、E、F分别代表的含义或数值。

题干: 某水库枢纽工程主要由大坝及泄水闸等组成。大坝为壤土均质坝,最大坝高15.5m,坝长1135m。该大坝施工承包商首先根据设计要求就近选择某一料场,该料场土料黏粒含量较高,含水量较适中。
在施工过程中,料场土料含水量因天气等各种原因发生变化,比施工最优含水量偏高,承包商及时地采取了一些措施,使其满足上坝要求。
坝面作业共安排了A、B、C三个工作班组进行填筑碾压施工。在统计一个分部工程质量检测结果中,发现在90个检测点中,有25个点不合格。其中检测A班组30个点,有5个不合格点;检测B班组30个点,有13个不合格点;检测C班组30个点,有7个不合格点。
12.在①羊脚碾;②振动平碾;③气胎碾;④夯板;⑤振动羊脚碾等机械中,适用于该大坝填筑作业的压实机械有哪些?

题干: 某大型防洪工程由政府投资兴建。项目法人委托某招标代理公司代理施工招标。招标代理公司依据有关规定确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。评标方法采用经评审的最低投标价法。投标有效期为60天。
项目法人对招标代理公司提出以下要求:为避免潜在的投标人过多,项目招标公告只在本市日报上发布,且采用邀请方式招标。
项目施工招标信息发布后,共有9家投标人报名参加投标。项目法人认为报名单位多,为减少评标工作量,要求招标代理公司仅对报名单位的资质条件、业绩进行资格审查。开标后发生的事件如下:
事件1:A投标人的投标报价为8000万元,为最低报价,经评审推荐为中标候选人。
事件2:B投标人的投标报价为8300万元,在开标后又提交了一份补充说明,提出可以降价5%。
事件3:C投标人投标保函有效期为70天。
事件4:D投标人投标文件的投标函盖有企业及其法定代表人的印章,但没有加盖项目负责人的印章。
事件5:E投标人与其他投标人组成联合体投标,附有各方资质证书,但没有联合体共同投标协议书。
事件6:F投标人的投标报价为8600万元,开标后谈判中提出估价为800万元的技术转让。
事件7:G投标人的投标报价最高,故G投标人在开标后第二天撤回了其投标文件。
13.分析A、B、C、D、E、F投标人的投标文件是否有效或有何不妥之处?说明理由。

题干: 某水库枢纽工程除加固的主要内容有:
①八级帷幕灌浆;
②坝顶道路再建;
③上游护坡重建;
④上游坝体培厚;
⑤发电隧洞加固;
⑥泄洪隧洞加固;
⑦新建混凝土截渗墙;
⑧下游护坡拆除重建;
⑨新建防浪墙。
合同规定:
(1)签约合同价为2 800万元,工期17个月,自2008年11月1日至2010年3月30日。
(2)开工前发包人向承包人按签约合同的10%支付工程预付款,预付款的扣回与还清按公式R=[A (C-FIS)]/[(F2-F1)S]计算,F1为20%、F2为90%。
(3)从第一个月起,按进度款的5%扣留工程质量保证金。
当地汛期为7~9月份,根据批准的施工总体进度计划安排,所有加固工程均安排在非汛期施工。其中“上游护坡重建”在第一个非汛期应施工至汛期最高水位以上,为此在第一个非汛期安排完成工程量的80%,剩余工程量安排在第二个非汛期施工。承包人编制了第一、二个非汛期的施工网络进度计划图如下,其中第二个非汛期计划在2009年10月1日开工。该计划上报并得到批准。
工程按合同约定如期开工。施工过程中发生的如下事件:
事件一:由于设计变更,发包人未能按期提供图纸,致使“新建防浪墙”在2009年12月30日完成,因设备闲置等增加费用2万元。据此承包人提出了顺延工程20天,增加费用2万元的索赔要求。
事件二:至2009年12月份,累积完成合同工程量2 422万元。监理人确认的2010年1月份完成工程量清单中的项目包括:“泄洪隧洞加固”142万元,“下游护坡拆除重建”82万元。[006-001-011-000-9787516007327-image/006-001-011-000-9787516007327-002-002.jpg]
14.根据事件二,分别计算2010年1月份的工程进度款、工程预付款扣回额、工程质量保证金扣留额、发包人应支付的工程款。

15.某项工程业主与承包商签订了工程施工合同,合同中含两个子项工程,估算工程量甲项为2300立方米,乙项为3200立方米,经协商合同单价甲项为180元/立方米,乙项160元/立方米。合同工期为4个月。合同约定:(1)开工前业主应向承包商支付合同价20%的预付款;(2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留保留金;(3)当子项工程实际工程量超过(或低于)估算工程量10%时,可进行调价,调整系数为0.9(或1.1);(4)根据市场情况规定价格调整系数平均按1.2计算;(5)每月签发付款最低金额为25万元;(6)工程预付款在最后两个月扣除,每月扣50%。承包商各月实际完成并经监理工程师签证确认的工程量见表1F400000-3。工程预付款金额为多少?

题干: 某拦河大坝主坝为混凝土重力坝,最大坝高75m。为加强工程施工的质量与安全控制,项目法人组织成立了质量与安全应急处置指挥部,施工单位项目经理任指挥,项目监理部、设计代表处的安全分管人员为副指挥。同时施工单位制定了应急救援预案。
在施工过程中,额定起重量为1t的升降机中的预制件突然坠落,致使1人当场死亡、2人重伤、1人轻伤。项目经理立即向项目法人做了报告。项目在事故调查中发现,升降机操作员没有相应的资格证书。
16.根据《水利工程建设安全生产管理规定》,发生本例的安全事故后,项目经理还应立即向哪些部门或机构报告?

题干: 某地新建一水库,其库容为3亿立方米,土石坝坝高75m。批准项目概算中的土坝工程概算为1亿元。土坝工程施工招标工作实际完成情况见下表:
根据《水利水电土建工程施工合同条件》(GF-2000-0208),发包人与投标人A签订了施工合同。其中第一坝段土方填筑工程合同单价中的直接费为7.5元/立方米(不含碾压,下同)。列入合同文件的投标辅助资料的内容见下表:

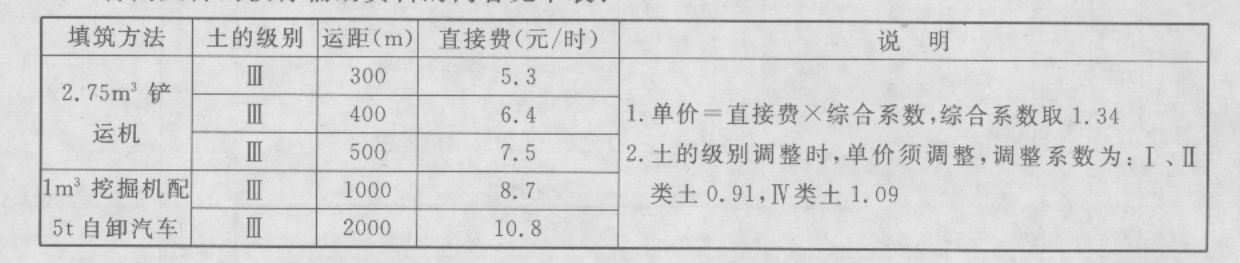

工程开工后,发包人变更了招标文件中拟定的第一坝段取土区。新取土区的土质为黏土,自然湿密度1900kg/立方米,用锹开挖时需用力加脚踩。取土区变更后,施工运距由500m增加到1500m。
17.根据现行水利工程设计概(估)算编制的有关规定,指出投标辅助资料“说明”栏中“综合系数”综合了哪些费用。

18.某水闸为14孔开敞式水闸,设计流量为2400立方米/s。每个闸墩划分为一个单元工程,其中第4号闸墩高10.5m,厚1.5m,顺水流方向长24.0m,其混凝土量为365.8立方米,模板面积为509.6平方米,钢筋量为30.5t。闸墩混凝土采用钢模施工。承包人进行闸墩模板及支架设计时,考虑的基本荷载有:模板及支架自重、新浇混凝土重量、钢筋重量以及振捣混凝土时产生的荷载。监理单位发现承包人考虑的基本荷载有漏项并及时进行了纠正。施工过程中,承包人和监理单位对第4号闸墩的混凝土模板进行了检查验收,填写的《水利水电工程混凝土模板工序质量评定表》如表1F400000-4所示。指出承包人在闸墩模板及支架设计时,漏列了哪些基本荷载。

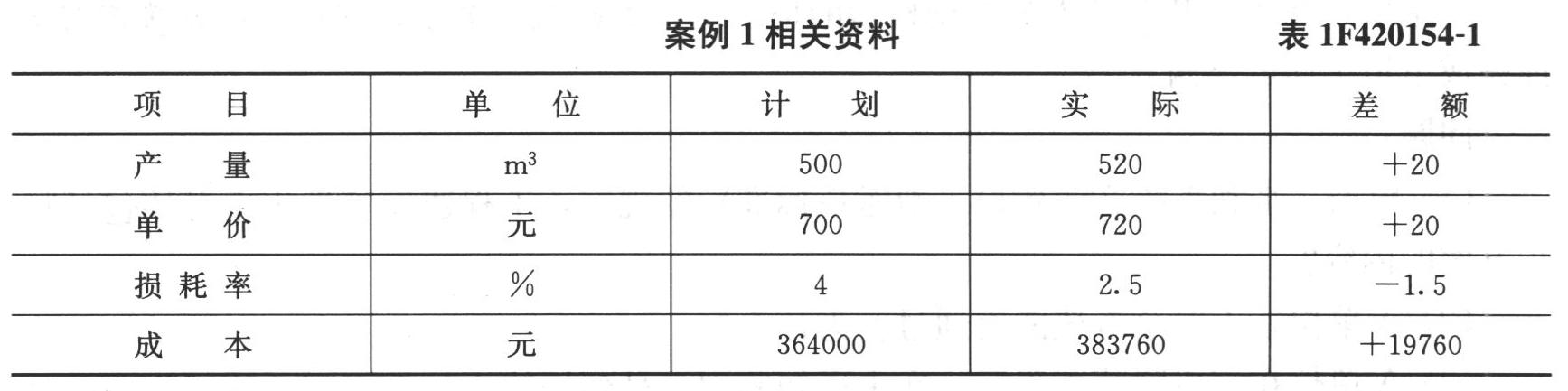

19.某混凝土工程,目标成本为364000元,实际成本为383760元。根据表1F420154-1相关资料进行项目成本分析。试用因素分析法分析该工程成本差异的原因。

题干: 某水库枢纽工程除加固的主要内容有:
①八级帷幕灌浆;
②坝顶道路再建;
③上游护坡重建;
④上游坝体培厚;
⑤发电隧洞加固;
⑥泄洪隧洞加固;
⑦新建混凝土截渗墙;
⑧下游护坡拆除重建;
⑨新建防浪墙。
合同规定:
(1)签约合同价为2 800万元,工期17个月,自2008年11月1日至2010年3月30日。
(2)开工前发包人向承包人按签约合同的10%支付工程预付款,预付款的扣回与还清按公式R=[A (C-FIS)]/[(F2-F1)S]计算,F1为20%、F2为90%。
(3)从第一个月起,按进度款的5%扣留工程质量保证金。
当地汛期为7~9月份,根据批准的施工总体进度计划安排,所有加固工程均安排在非汛期施工。其中“上游护坡重建”在第一个非汛期应施工至汛期最高水位以上,为此在第一个非汛期安排完成工程量的80%,剩余工程量安排在第二个非汛期施工。承包人编制了第一、二个非汛期的施工网络进度计划图如下,其中第二个非汛期计划在2009年10月1日开工。该计划上报并得到批准。
工程按合同约定如期开工。施工过程中发生的如下事件:
事件一:由于设计变更,发包人未能按期提供图纸,致使“新建防浪墙”在2009年12月30日完成,因设备闲置等增加费用2万元。据此承包人提出了顺延工程20天,增加费用2万元的索赔要求。
事件二:至2009年12月份,累积完成合同工程量2 422万元。监理人确认的2010年1月份完成工程量清单中的项目包括:“泄洪隧洞加固”142万元,“下游护坡拆除重建”82万元。[006-001-011-000-9787516007327-image/006-001-011-000-9787516007327-002-002.jpg]
20.根据事件一,分析承包人提出的索赔要求是否合理,并说明理由。

21.经批准后,Y省水利厅作为项目法人对某大型水利水电工程土建标采用公开招标的方式招标,该项目属中央投资的公益性水利工程。招标人于2006年5月2日~5月11日发布招标公告,公告规定投标人须具有水利水电工程施工总承包一级资质,采用资格后审;5月12日~5月16日出售招标文件,招标文件售价5000元/套,招标文件规定5月30日为投标截止时间。截至5月16日,共有6家投标单位购买了招标文件,且该6家单位(分别为A、B、C、D、E、F)均在招标文件规定的时间提交了投标文件,其中F投标单位为甲单位(水利水电施工总承包一级资质)与乙单位(水利水电施工总承包二级资质)的联合体。投标单位A在提交投标文件后发现其报价估算有较严重的失误,遂赶在投标截止时间前15分钟,递交了一份书面声明,要求撤回已提交的投标文件。 开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。由于投标单位A已撤回投标文件,故招标人宣布有B、C、D、E、F5家投标单位投标,并宣读该5家投标单位的投标价格、工期和其他主要内容。 评标委员会委员由招标人代表和其他技术经济专家组成,共9人,其中招标人代表4人,从Y省水利厅组建的评标专家库随机抽取专家5名,其专业分布为,工程建设管理1人、金属结构1人、造价2人、水工1人。 在评标过程中,评标委员会要求B、D两投标人分别对其施工方案作详细说明,并对若干技术要点和难点提出问题,要求其提出具体、可靠的实施措施。作为评标委员会的招标人代表希望投标单位B再适当考虑一下降低报价的可能性。 按照招标文件中确定的综合评标标准,5个投标人综合得分从高到低的依次顺序为B、D、F、C、E,故评标委员会确定投标单位B为中标人。由于投标单位B为外地企业,招标人于6月10日将中标通知书以挂号方式寄出,投标单位B于6月14日收到中标通知书。由于从报价情况来看,5个投标人的报价从低到高的依次顺序为D、C、B、E、F,因此,从6月16日至6月21日招标人又与投标单位B就合同价格进行了多次谈判,结果投标单位将价格降到略低于投标单位C的报价水平,最终双方于7月12日签订了书面合同。合同签订后,招标人向A、C、D、E、F五家投标单位发去了中标结果通知书。2006年5月与6月的日历见图1F420155-2。 从所介绍的背景资料来看,在该项目的招标投标程序中有哪些方面不符合招标投标的有关规定?请逐一说明。

题干: 碾压混凝土坝是采用碾压土石坝的施工方法,使用干贫混凝土修建的混凝土坝,是混凝土坝施工的一种新技术。某拦河大坝采用该项施工技术。承包商在编制施工组织设计时,根据有关资料,结合现场地形地貌等条件,重点对下几个方面进行分析和考虑:
(1)料场的选择与布置;
(2)导、截流技术方案;
(3)施工机械的选择;
(4)混凝土坝施工分缝分块;
(5)混凝土的生产与运输方案;
(6)混凝土的浇筑与养护方案;
(7)碾压施工工艺等。
22.该工程采用戗堤法截流方法进行截流,此截流方法按不同的抛投合龙方法可分为①平堵;②下闸截流;③立堵;④混合堵中的哪几种?

题干: 某大型水电站工地,施工单位A在重力坝浇筑过程中,管理人员只在作业现场的危险区悬挂了警示牌,夜间施工时,却发生了高空坠落死亡3人的事故。工程建设期间,还时常发生当地群众到建设管理单位及施工工地大量聚集事件。当工程某隐蔽部位的一道工序施工结束,在未通知监理人员到场检验的情况下,为赶施工进度,项目经理紧接着就指挥完成下道工序的浇筑。
23.A单位在完成隐蔽工程后,在未通知监理人员到场检查的情况下,能否将隐蔽部位进行覆盖进行下一道工序的施工?为什么?

题干: 某水利工程项目分解后,根据工作间的逻辑关系绘制的双代号网络计划如图1F420151-5所示。工程实施到第12天末进行检查时各工作进展如下:A、B、C三项工作已经完成,D与G工作分别已完成5天的工作量,E工作完成了4天的工作量。
24.该网络计划的计划工期为多少天?

题干: 某堤防工程项目业主与承包商签订了工程施工承包合同。合同中估算工程量为5300立方米,单价为180元/立方米。合同工期为6个月。有关付款条款如下:
(1)开工前业主应向承包商支付估算合同总价20%的工程预付款;
(2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留保修金;
(3)当累计实际完成工程量超过(或低于)估算工程量的10%时,可进行调价,调价系数为0.9(或1.1);
(4)每月签发付款最低金额为15万元;

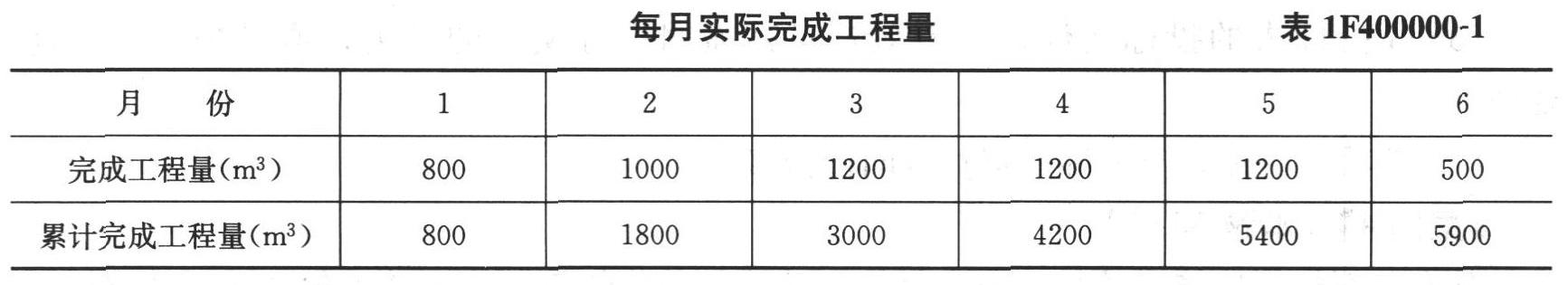

(5)工程预付款从乙方获得累计工程款超过估算合同价的30%以后的下一个月起,至第5个月均匀扣除。承包商每月实际完成并经签证确认的工程量见表1F400000-1。
25.估算合同总价为多少?

题干: 某水利工程项目业主与监理单位、施工单位分别签订了监理合同和施工合同。施工合同要求不得分包工程。本项目合同工期为22个月。

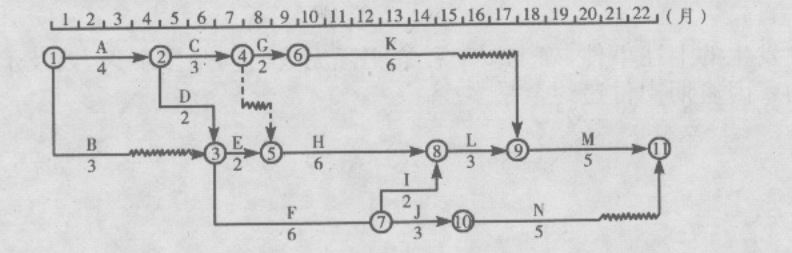

在工程开工前,施工单位在合同约定的日期内向总监理工程师提交了施工总进度计划(如下图所示)和一份工程报告。工程报告的主要内容是;
(1)鉴于本项目安装专业的进口设备,需要将设备安装工程分包给专业安装公司。
(2)本项目两侧临街,且为繁华交通要道,故需在施工之前搭设遮盖式防护棚,以保证过往行人安全。此项费用未包含在投标报价中,业主应另行支付。
总监理工程师对施工单位提交的施工进度计划和工程报告进行了审核。施工单位在按总监理工程师确认的进度计划施工0.5个月后,因业主要求需要修改设计,致使工作K(混凝土工程)停工2.5个月。设计变更后,施工单位及时通过总监理工程师向业主提出索赔申请(见下表)。
在施工过程中,部分施工机械由于运输原因未能按时进场,致使工作H的实际进度在第12月底时拖后1个月。
在工作F进行过程中,发生质量事故,总监理工程师下令停工,组织召开现场会议,分析事故原因。该质量事故是由于施工单位施工工艺不符合施工规范要求所致。总监理工程师责成施工单位返工,工作F的实际进度在第12月底时拖后1个月。
26.如果施工单位提出工期顺延2.5个月的要求,总监理工程师应批准工程延期多少?为什么?

题干: 某水利工程项目业主与监理单位、施工单位分别签订了监理合同和施工合同。施工合同要求不得分包工程。本项目合同工期为22个月。
在工程开工前,施工单位在合同约定的日期内向总监理工程师提交了施工总进度计划(如下图所示)和一份工程报告。工程报告的主要内容是;
(1)鉴于本项目安装专业的进口设备,需要将设备安装工程分包给专业安装公司。
(2)本项目两侧临街,且为繁华交通要道,故需在施工之前搭设遮盖式防护棚,以保证过往行人安全。此项费用未包含在投标报价中,业主应另行支付。
总监理工程师对施工单位提交的施工进度计划和工程报告进行了审核。施工单位在按总监理工程师确认的进度计划施工0.5个月后,因业主要求需要修改设计,致使工作K(混凝土工程)停工2.5个月。设计变更后,施工单位及时通过总监理工程师向业主提出索赔申请(见下表)。
在施工过程中,部分施工机械由于运输原因未能按时进场,致使工作H的实际进度在第12月底时拖后1个月。
在工作F进行过程中,发生质量事故,总监理工程师下令停工,组织召开现场会议,分析事故原因。该质量事故是由于施工单位施工工艺不符合施工规范要求所致。总监理工程师责成施工单位返工,工作F的实际进度在第12月底时拖后1个月。
27.请在原进度计划中用前锋线表示出第12月底时工作K、H和F的实际进展情况,并分析进度偏差对工程总工期的影响。

28.某水闸工程施工招标投标及合同管理过程中,发生如下事件:事件1:该工程可行性研究报告批准后立即进行施工招标。事件2:施工单位的投标文件所载工期超过招标文件规定的工期,评标委员会向其发出了要求澄清的通知,施工单位按时递交了答复,修改了工期计划,满足了要求。评标委员会认可工期修改。事件3:招标人在合同谈判时,要求施工单位提高混凝土强度等级,但不调整单价,否则不签合同。事件4:合同约定,发包人的义务和责任有:①提供施工用地;②执行监理单位指示;③保证工程施工人员安全;④避免施工对公众利益的损害;⑤提供测量基准。承包人的义务和责任有:①垫资100万元;②为监理人提供工作和生活条件;③组织工程验收;④提交施工组织设计;⑤为其他人提供施工方便。事件5:合同部分条款如下:(1)计划施工工期3个月,自合同签订次月起算。合同工程量及单价见表1F420155-1。(2)合同签订当月生效,发包人向承包人一次性支付合同总价的10%,作为工程预付款,施工期最后2个月等额扣回。(3)保留金为合同总价的5%,在施工期内,按每月工程进度款5%的比例扣留。保修期满后退还,保修期1年。按事件5所给的条件,合同金额为多少?发包人应支付的工程预付款为多少?应扣留的保留金总额为多少?

29.某水电站大坝为混凝土双曲拱坝,坝高240m,总库容58亿立方米,装机容量6×55万kW,年发电量约172亿kW·h。固结灌浆施工于1994年12月开始施工,1999年3月全部完成。(1)地质简况和岩体质量分级根据岩石强度、岩体结构、围压效应、水文地质条件等多种因素将岩体类型分为:①优良岩体(A~C级),可直接作为大坝地基;②一般岩体(D级),经过灌浆处理后可作为大坝地基;③较差岩体(E3级),自然状态下原则上不宜作为高坝地基;④软弱岩体(E1、E2级),不能直接作为坝基,需特殊处理;⑤松散岩体(F级),不能作为主体建筑物地基。(2)坝基固结灌浆设计1)设计原则。根据岩体质量情况,灌浆设计分为常规灌浆和特殊灌浆两大类,前者适用于A、B、C级岩体,后者适用于D、E两类岩体。2)灌浆材料。常规灌浆使用42.5级普通硅酸盐水泥。特殊灌浆原则上Ⅰ、Ⅱ序孔为普通硅酸盐水泥,Ⅲ序孔为磨细水泥。(3)固结灌浆质量检查灌浆质量检查显示固结灌浆效果良好。固结灌浆效果检查的主要方法是什么?

题干: 某水利水电工程施工企业在对公司各项目经理部进行安全生产检查时发现如下事件:
事件1:公司第一项目经理部承建的某泵站工地,在夜间进行泵房模板安装作业时,由于部分照明灯损坏,安全员又不在现场,一木工身体状况不佳,不慎从12m高的脚手架上踩空直接坠地死亡。
事件2:公司第二项目经理部承建的某引水渠道工程,该工程施工需进行浅孔爆破。现场一仓库内存放有炸药、柴油、劳保用品和零星建筑材料,门上设有“仓库重地、闲人免进”的警示标志。
事件3:公司第三项目经理部承建的是某小型水闸工程,由于工程规模不大,项目部未设立安全生产管理机构,仅由各生产班组组长兼任安全生产管理员,具体负责施工现场的安全生产管理工作。
30.事件1中施工作业环境存在哪些安全隐患?

题干: 某承包商于某年承包某外资工程的施工,与业主签订的承包合同约定:工程合同价2000万元;若遇物价变动,工程价款采用调值公式动态结算。该工程的人工费占工程价款的35%,水泥占23%,钢材占12%,石料占8%,砂料占7%,不调值费用占15%;开工前业主向承包商支付合同价20%的工程预付款,当工程进度款达到合同价的60%时,开始从超过部分的工程结算款中按60%抵扣工程预付款,竣工前全部扣清;工程进度款逐月结算,每月月中预支半月工程款。
31.当工程完成合同70%后,正好遇上国家采取积极财政政策,导致水泥、钢材涨价,其中,水泥价格增长20%,钢材价格增长15%,试问承包商可索赔价款多少?合同实际价款为多少?

题干: 牛江闸为14孔开敞式水闸,设计流量为2400立方米/s。每个闸墩划分为一个单元工程,其中第6号闸墩高10.5m,厚1.5m,顺水流方向长24.0m,其混凝土量为365.8立方米,模板面积为509.6平方米。钢筋为30.5t。
闸墩混凝土采用钢模施工。承包人进行闸墩模板及支架设计时,考虑的基本荷载有模板及支架自重、新浇混凝土重量、钢筋重量以及振捣混凝土时产生的荷载。监理单位发现承包人考虑的基本荷载有漏项并及时进行了纠正。
施工过程中,承包人和监理单位对第6号闸墩的混凝土模板进行了检查验收,填写的《混凝土模板工序质量评定表》见下表。
32.根据水利水电工程施工质量评定有关规定,指出《混凝土模板工序质量评定表》中“质量标准”以及“实测值”栏内有哪些基本资料未填写或未标注,“单元工程量”栏内缺少哪一项工程量。

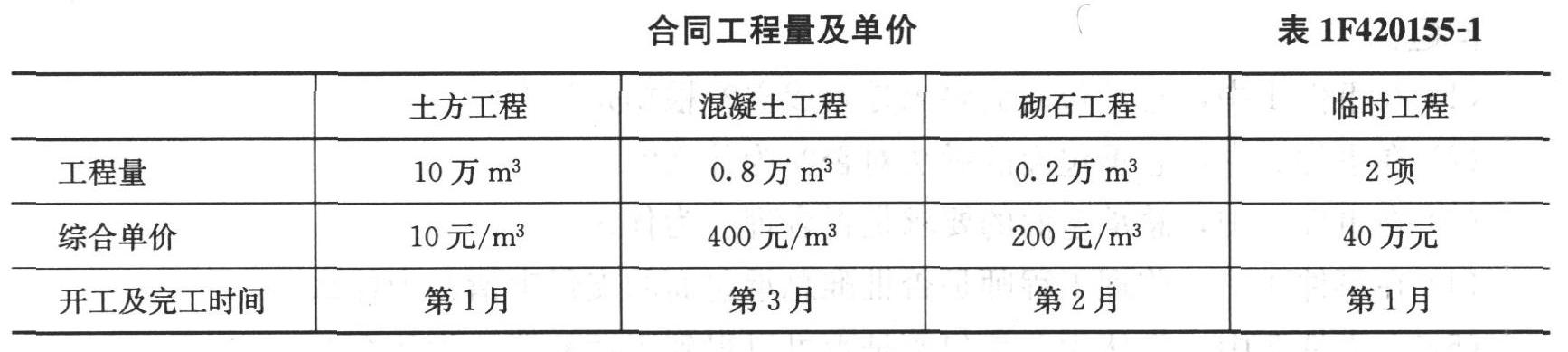

题干: 某水利水电工程项目的原施工进度网络计划(双代号)如下图所示。该工程总工期为18个月。在上述网络计划中,工作C、F、J三项工作均为土方工程,土方工程量分别为7000立方米、10000立方米,6000立方米,共计23000立方米,土方单价为15元/立方米,合同中规定,土方工程量增加超出原估算工程量25%时,新的土方单价可从原来的15元/立方米下降至13元/立方米。合同约定每台施工机械闲置1天为800元,每月以30天计;C、F、J实际工作量与计划工作量相同。
施工中发生如下事件:
事件1:施工中,由于施工单位施工设备调度原因,C、F、J工作需使用同一台挖土机先后施工。
事件2:在工程按计划进行4个月后(已完成A、B两项工作的施工),项目法人提出增加一项新的土方工程N,该项工作要求在F工作结束以后开始,并在G工作开始前完成,以保证G工作在E和N工作完成后开始施工。根据施工单位提出并经监理机构审核批复,该项N工作的土方工程量约为9000立方米,施工时间需要3个月。
事件3:经监理机构批准,新增加的土方工程N使用与C、F、J工作同一台挖土机施工。
33.按事件2新增加一项新的土方工程N后,土方工程的总费用应为多少?

题干: 某水利水电工程施工企业在对公司各项目经理部进行安全生产检查时发现如下事件:
事件1:公司第一项目经理部承建的某泵站工地,在夜间进行泵房模板安装作业时,由于部分照明灯损坏,安全员又不在现场,一木工身体状况不佳,不慎从12m高的脚手架上踩空直接坠地死亡。
事件2:公司第二项目经理部承建的某引水渠道工程,该工程施工需进行浅孔爆破。现场一仓库内存放有炸药、柴油、劳保用品和零星建筑材料,门上设有“仓库重地、闲人免进”的警示标志。
事件3:公司第三项目经理部承建的是某小型水闸工程,由于工程规模不大,项目部未设立安全生产管理机构,仅由各生产班组组长兼任安全生产管理员,具体负责施工现场的安全生产管理工作。
34.指出事件2中炸药、柴油存放的不妥之处,并说明理由。

题干: 某水电站大坝为混凝土双曲拱坝,坝高240m,总库容58亿立方米,装机容量6×55万kW,年发电量约172亿kW?h。固结灌浆施工于1994年12月开始施工,1999年3月全部完成。
(1)地质简况和岩体质量分级
根据岩石强度、岩体结构、围压效应、水文地质条件等多种因素将岩体类型分为:①优良岩体(A~C级),可直接作为大坝地基;②一般岩体(D级),经过灌浆处理后可作为大坝地基;③较差岩体(E3级),自然状态下原则上不宜作为高坝地基;④软弱岩体(El、E2级),不能直接作为坝基,需特殊处理;⑤松散岩体(F级),不能作为主体建筑物地基。
(2)坝基固结灌浆设计
1)设计原则。根据岩体质量情况,灌浆设计分为常规灌浆和特殊灌浆两大类,前者适用于A、B、C级岩体,后者适用于D、E两类岩体。
2)灌浆材料。常规灌浆使用42.5级普通硅酸盐水泥。特殊灌浆原则上Ⅰ、Ⅱ序孔为普通硅酸盐水泥,Ⅲ序孔为磨细水泥。
(3)固结灌浆质量检查
灌浆质量检查显示固结灌浆效果良好。
35.固结灌浆效果检查的主要方法是什么?

题干: 牛江闸为14孔开敞式水闸,设计流量为2400立方米/s。每个闸墩划分为一个单元工程,其中第6号闸墩高10.5m,厚1.5m,顺水流方向长24.0m,其混凝土量为365.8立方米,模板面积为509.6平方米。钢筋为30.5t。
闸墩混凝土采用钢模施工。承包人进行闸墩模板及支架设计时,考虑的基本荷载有模板及支架自重、新浇混凝土重量、钢筋重量以及振捣混凝土时产生的荷载。监理单位发现承包人考虑的基本荷载有漏项并及时进行了纠正。
施工过程中,承包人和监理单位对第6号闸墩的混凝土模板进行了检查验收,填写的《混凝土模板工序质量评定表》见下表。
36.指出承包人在闸墩模板及支架设计时,漏列了哪些基本荷载。
