2025年04月07日一级建造师项目管理单选题43

题数: 答题时间:120分钟
专业:项目管理

一、单选题

1.施工阶段质量事中控制的途径之一是( )。
  • A 工程测量基准点的建立
  • B 工程质量监督机构检查验收
  • C 投料与检测计量
  • D 已完工程成品保护

2.加强过程管理首先要熟悉图纸,对工程的难点和关键工序、( )应编制专项施工方案并严格执行。
  • A 突出部位
  • B 一般部位
  • C 施工部位
  • D 关键部位

3.施工进度计划反映最佳施工方案在()的安排。
  • A 时间上
  • B 空间上
  • C 施工中
  • D 经济上

4.以下关于质量控制的说法中,正确的是( )。
  • A 编制质量手册等相关活动
  • B 实施质量方针的全部职能及工作内容
  • C 致力于满足质量要求的一系列相关活动
  • D 确立质量方针

5.关于成本加酬金合同,下列说法正确的是( )。
  • A 业主方承担工程量方面的风险,承包商承担价格风险
  • B 价格风险由业主方承担,承包商承担工程量方面的风险
  • C 业主承担所有工程量和价格方面的风险
  • D 承包商承担所有工程量和价格方面的风险

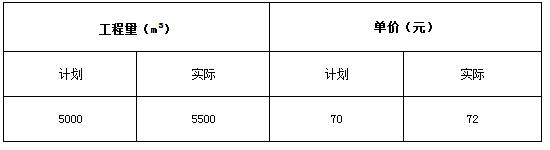

6.某土方工程施工资料如下表所示,则该工程的费用偏差和进度偏差分别为( )。
  • A -11000,35000
  • B 46000,35000
  • C 46000,-11000
  • D 35000,-11000

7.以下说法正确的是( )。
  • A 投资控制是项目管理中的核心任务
  • B 制定环境方针是最高管理者的责任
  • C 因果分析法具有直观、主次分明的特点
  • D 防止噪声污染的最根本措施是控制噪声的传播途径

8.关于偏差分析的表达方法,下列说法中错误的是( )。
  • A 偏差分析可以采用不同的表达方法,常用的有横道图法、表格法和曲线法
  • B 横道图法具有形象、直观、一目了然等优点
  • C 表格法有利于费用控制人员及时采取针对性措施,加强控制
  • D 曲线法是进行偏差分析最常用的一种方法

9.国际工程承包合同的争议解决应该首选( )方式。
  • A 协商
  • B 调解
  • C 仲裁
  • D 诉讼

10.为了实现工程项目进度目标,应选择合理的合同结构,以避免过多的( )。
  • A 参与单位
  • B 合同交界面
  • C 资源投入
  • D 技术风险

11.业主方和项目参与各方作信息分类时,应尽可能作一些统一分类规定,以方便信息交流和( )。
  • A 信息加工
  • B 信息共享
  • C 信息存储
  • D 信息收集

12.环保行政主管部门应在收到申请环保设施竣工验收之日起( )日内完成验收。
  • A 10
  • B 14
  • C 28
  • D 30

13.按单位时间编制的施工成本计划,所得的S形曲线必然包络在一个“香蕉图”内。组成“香蕉图”的两条曲线分别是全部工作的开始都按最早开始时间和都按( )。
  • A 最早必须开始时间
  • B 最早必须结束时间
  • C 最迟必须开始时间
  • D 最迟必须结束时间

14.职业伤害事故的分类中,雷击伤害属于( )事故。
  • A 物体打击
  • B 火灾
  • C 触电
  • D 其他伤害

15.由于工程质量形成的影响因素多,因此,对工程质量状况的调查和质量问题的分析,必须分门别类地进行,以便准确有效地找出问题及其原因,这就是( )的基本思想。
  • A 直方图法
  • B 分层法
  • C 排列图法
  • D 要因分析法

16.职业健康安全与环境管理体系是遵循PDCA管理模式并以( )支持的管理制度和管理办法。
  • A 制度
  • B 文件
  • C 管理流程
  • D 资格认证

17.在建设工程项目施工作业实施过程中,监理机构应根据( )对施工作业质量进行监督控制。
  • A 项目管理实施规划
  • B 施工质量计划
  • C 监理规划与实施细则
  • D 施工组织设计

18.项目管理规划大纲应由( )编制。
  • A 组织的管理层或组织委托的项目管理单位
  • B 设计单位
  • C 项目经理
  • D 业主方

19.当双代号网络图中某一非关键工作的持续时间拖延△,且大于该工作的总时差TF时,网络计划总工期将( )。
  • A 拖延△
  • B 拖延△+TF
  • C 拖延△-TF
  • D 拖延TF-△

20.建设工程项目质量控制系统的建立过程包括以下环节:①确立系统质量控制网络;②制定系统质量控制制度;③分析系统质量控制界面;④编制系统质量控制计划。这些环节正确的排序应该是( )。
  • A ②③④①
  • B ③①②④
  • C ④①③②
  • D ①②③④

21.在单代号网络计划中,设A工作的紧后工作B和C的总时差分别为3天和5天,工作A、B之间间隔时间为8天,工作A、C之间的间隔时间为7天,则工作A的总时差()。
  • A 9
  • B 10
  • C 11
  • D 12

22.某国际承包工程的有关费用项目,材料设备预付款20万美元、保留金30万美元、暂列金额10万美元、业主索赔15万美元、计日工作2万美元,属于工程量清单以外项目的费用共计( )万美元。
  • A 67
  • B 65
  • C 75
  • D 57

23.选派项目经理阶段的预算成本计划,属于( )。
  • A 竞争性成本计划
  • B 指导性成本计划
  • C 实施性成本计划
  • D 控制性成本计划

24.建设工程实行总承包的,总承包单位对施工现场的安全生产负总责并自行完成工程( )施工。
  • A 主体结构
  • B 装修
  • C 土方
  • D 二次结构

25.在双代号网络计划中,某工作M的最迟完成时间为第25天,其持续时间为6天。该工作共有三项紧前工作,它们的最早完成时间分别为第10天、第12天和第13天,则工作M的总时差为( )天。
  • A 6
  • B 9
  • C 12
  • D 15

26.关于工程总承包合同中的设计,下列说法中正确的是( )。
  • A 承包商只能利用自有设计人员进行设计,不能将设计任务进行分包
  • B 对于承包商事先选定的设计人员,可以不经业主同意
  • C 承包商的设计人员可与业主代表就设计任务进行沟通或确认,此种确认不应视为设计人员对业主承担了相应义务
  • D 工程总承包项目中,承包商可以不具备从事设计工作所需的经验与能力,但其设计人员必须具备该些经验与能力

27.根据《质量管理体系  基础和术语》(GB/T 19000-2008/IS0 9000:2005)的定义:“( )是质量管理的一部分,致力于满足质量要求的一系列相关活动”。
  • A 质量控制
  • B 质量计划
  • C 质量台账
  • D 质量交底

28.施工现场设置(),排水畅通,不积水。
  • A 排水系统
  • B 防尘设施
  • C 消防设施
  • D 保卫设施

29.施工成本核算的“三同步”,即取值范围一致的相同量,是指实际成本归集所依据的、形象进度表达的和统计施工产值的( )。
  • A 计划量
  • B 产值量
  • C 工程量
  • D 成本量

30.对于需要施旁站监理的施工关键部位、关键工序、施工企业应在进行施工前( )小时书面通知项目监理机构。
  • A 12
  • B 24
  • C 36
  • D 48

31.双代号时标网络计划的特点之一是( )。
  • A 可以在图上直接显示工作开始与结束时间和自由时差,但不能显示关键线路
  • B 不能在图上直接显示工作开始与结束时间,但可以直接显示自由时差和关键线路
  • C 可以在图上直接显示工作开始与结束时间,但不能显示自由时差和关键线路
  • D 可以在图上直接显示工作开始与结束时间、自由时差和关键线路

32.防冻、防塌方、防雷击、防风等措施属于( )。
  • A 应急措施
  • B 季节性安全技术措施
  • C 特殊工程安全技术措施
  • D 一般工程安全技术措施

33.项目信息门户属于( )。
  • A 水平门户
  • B 垂直门户
  • C 特殊门户
  • D 普通门户

34.根据《建设工程施工合同(示范文本)》,承包人在工程变更确定后( )天内,可提出变更涉及的追加合同价款要求的报告,经工程师确认后相应调整合同价款。
  • A 14
  • B 21
  • C 28
  • D 30

35.承包商在基础施工时由于实际地质情况与原招标地质勘察资料不符,遇到了流沙,致使工期拖延了1个月,后又因合同中的疏漏,按工程师的解释导致成本增加1万元,则对该分项工程正确的处理是( )。
  • A 发包人不予补偿
  • B 发包人只给予工期延长但不给予费用补偿
  • C 发包人不给予工期延长但给予费用补偿
  • D 发包人应当给予工期延长及相应费用补偿

36.业主方和项目参与各方可根据各自的项目管理需求确定其信息管理的分类,但为了( )的方便和实现部分信息共享,应尽可能做一些统一分类的规定。
  • A 信息加工
  • B 信息交流
  • C 信息处理
  • D 信息汇总

37.施工过程中,对于部分小型及零星材料(如钢钉等)用量的控制宜采用( )。
  • A 定额控制
  • B 包干控制
  • C 指标控制
  • D 计量控制

38.在长期的生产实践过程和理论研究中形成的PDCA循环,是进行质量管理和建立( )的基本方法。
  • A 质量管理体系
  • B 施工方案
  • C 过程监控
  • D 质量检查

39.在本企业法定代表人授权范围内,建设工程施工方项目经理的管理权力包括( )。
  • A 调配企业人力及机械设备
  • B 调整项目投资目标
  • C 审定危险性较大的工程专项施工方案
  • D 调整项目技术负责人

40.下列关于时标网络的说明中,正确的是( )。
  • A 时标网络中没有虚箭线的线路是关键线路
  • B 时标网络中的波形线表示工作的总时差
  • C 时标网络中虚工作没有自由时差
  • D 时标网络中的实箭线表示的工作肯定消耗时间,但不一定消耗资源

41.根据《建设工程施工专业分包合同》(GF—2003—0213),下列说法正确的是( )。
  • A 发包人向分包人提供具备施工条件的施工场地
  • B 分包人可直接致函发包人或工程师
  • C 就分包范围内的有关工作,承包人随时可以向分包人发出指令
  • D 分包合同价款与总承包合同相应部分的价款存在连带关系

42.关于招标信息的修正,错误的是( )。
  • A 招标人对已发出的招标文件进行必要的澄清或者修改,应当在招标文件要求提交投标文件截止时间至少15日前发布
  • B 所有澄清文件必须以书面形式进行
  • C 所有澄清文件必须在指定媒体上告知所有招标文件收受人
  • D 澄清与修改文件的内容应为招标文件的有效组成部分

43.对于技术含量高、技术难度大的单项技术设计,必须经过两个阶段技术交底,即( )和实施性施工图技术设计交底。
  • A 初步设计技术交底
  • B 前期施工技术交底
  • C 专项设计技术交底
  • D 针对性的技术交底
