2025年04月11日一级建造师公路工程建造师案例题24

题数: 答题时间:120分钟
专业:公路工程

一、建造师案例题

题干: 某公路工程所需的主要建材有路基土方填料、砂石材料、水泥、沥青材料、沥青混合料和钢材等。所有材料均由项目部自己采购和组织运输。项目部材料采购部门拟按工程量清单→材料供应计划→材料用量计划→材料用款计划→材料采购计划的顺序进行材料计划管理,并对几种材料的主要工程指标及工程特性提出了如下要求(摘要):
(1)对于碎石提出了可松散性要求。
(2)为区分砂的粗细度,提出了砂的平均密度和湿度要求。
(3)对于水泥,提出了针入度的要求。
该项目在施工过程中,项目部有关部门通过资料分析,发现混凝土工程的实际成本比计划成本增加较多,主要原因是砂、碎石材料成本的增加。但有关资料表明,砂、碎石的购入原价与施工预算时的价格一致。
在工程施工中还发生了如下事件:
事件1:水泥混凝土结构局部出现了蜂窝、麻面,项目都认为并未影响结构,因此未做任何处理。
事件2:在满堂支架桥梁施工中,发生了支架垮塌,造成直接经济损失40万元。项目部在事后的第5天向上级公司进行了汇报。
事件3:在路基施工放样时,由于工期紧,项目部新购了一台全站仪后立即投入使用,并将一台超过规定周检确认时间间隔的仪器也投入使用,使路基工程按时完工。
1.从“价差”方面分析材料成本增加的可能原因,并提出通过物耗管理控制成本的方法。

题干: 某项目经理在一次“加强成本管理,控制项目成本”的会议上就成本管理的原则和成本控制的方法说了以下一番话:
(1)成本管理原则:在该工程的成本管理中要实行成本最低化管理,即通过成本管理的各种手段,促进不断降低施工项目成本,以达到可能实现最低的目标成本的要求;要实行全面成本管理,即建设单位、监理单位、施工单位都要参与到成本管理的工作之中;要实行成本责任制,使各部门、各班组和个人都来关心项目成本管理。
(2)成本控制方法:为了使成本管理取得好的效果,要认真编制施工图预算,以施工预算控制成本支出;要加强质量管理,按规范要求组织施工,严格控制质量成本,也就是控制未达到质量标准而产生的损失费用;要定期开展“三同步”检查,即进度、质量、成本要同步。
2.关于成本控制的方法,该项目经理的讲话有哪些不当之处?

题干: 某公路工程的施工合同工期为16周,项目监理机构批准的施工进度计划如下图所示(时间单位:周),各工作均按匀速施工。施工单位的报价单(部分)见下表。
工程施工到第4周进行进度检查时,已发生如下事件:
事件1:A工作已经完成,但由于设计图局部修改,实际完成的工程量为840立方米,工作持续时间未变。
事件2:B工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人员窝工,损失1万元,实际只完成估算工程量的25%。
事件3:C工作为检验检测配合工作,只完成了估算工程量的20%,施工单位实际发生检验配合工作费用5000元。
事件4:施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置4个台班,台班单价300元/台班、折旧费100元/台班。施工单位进行文物现场保护的费用为1200元。
事件5:项目部将部分工程进行劳务分包,在检查了该劳务公司具备相应的劳务分包资质后,项目部与该劳务公司依法签订了劳务分包合同,在报发包人、监理工程师备案时,监理工程师提出质疑。
3.根据第4周末的检查结果,逐项分析B、C、D三项工作的实际进度对工期的影响,并说明理由。

题干: 某高速公路路基工程,路线全长12km,包含土方填筑1342549立方米,沿线地表为高、低液限黏土及低液限黏土夹粉细砂层。根据总体施工计划,有效利用施工期为300d。某施工企业承担了该项工程,其企业设备管理统计,机械利用率为90%,其拥有的部分碾压设备及其生产率如下表:
[up2016/abcb89335ca-672d-44b8-b2d0-ae5e32f4ba72.jpg]
4.该企业哪些碾压设备适于该项目?

题干:

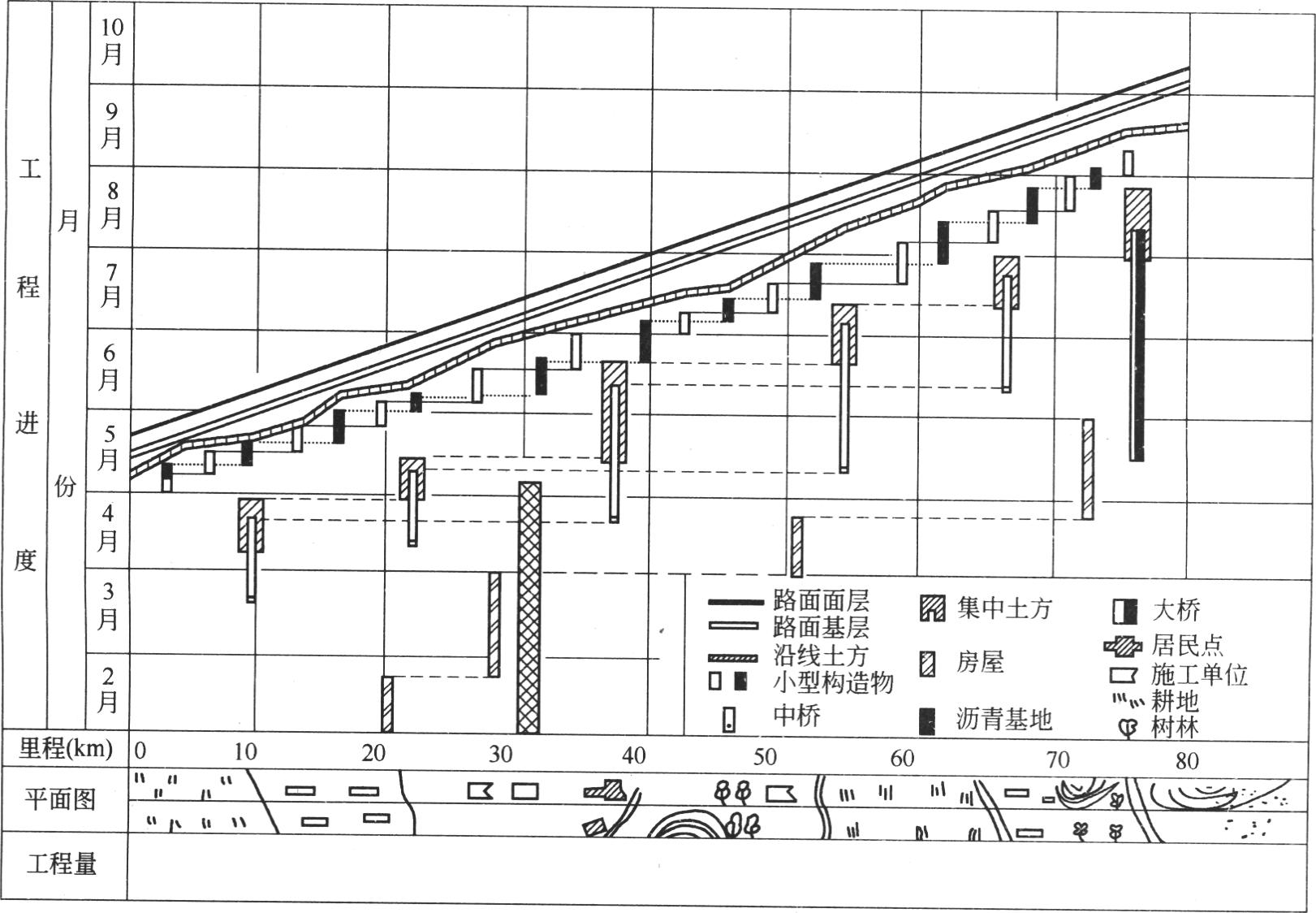

某公路工程的施工进度计划垂直图如下。根据垂直图可以说明工程的施工组织安排和施工进度计划。

5.如何反映路基土方施工进度的快或慢?

6.某桥梁工程,设计为T形截面简支梁桥,施工技术人员为确保工程质量设置了如下一些质量控制点:(1)支架施工;(2)后浇段收缩控制;(3)支座预埋件的位置控制;(4)支座安装型号、方向的控制;(5)伸缩缝安装质量的控制。该技术人员所列的质量控制点是否妥当?说明理由。

7.某桥梁施工企业在长江上施工一座大桥,上部结构为后张法预应力箱梁形式,在施工组织设计中制定了后张法预应力筋的加工和张拉的主要检测内容如下:(1)预应力筋的各项技术性能;(2)预应力管道坐标、及管道间距;(3)张拉时的应力值、张拉伸长率和张拉断丝滑丝数。其中对张拉伸长率和张拉断丝滑丝数有什么具体的要求?

题干: 某高速公路施工标段地处山区,路基土方开挖量大,招投标及设计文件表明均为土方开挖施工,该标段其中有开挖深度为3~12m、长度约300m的路堑地段三处,三处开挖工程量共约150000立方米,设计文件和地质资料为黏土与软岩,工程量清单按土方开挖计价,承包人开挖约3m深后,发现地质情况与设计文件和地质资料差别很大,根据监理工程师指令,承包人安排了地质钻孔及勘探工作,发现3m以下部分均为次坚石和坚石,施工成本远远超过承包人期望值。基于以上原因,承包人向业主提出索赔。
8.根据背景材料所述情况,承包人可以向业主提出哪些方面的索赔?

题干: 某施工单位承接了某高速公路路基本合同段工程施工,该区段设计车速100km/h,平均挖深19m,路基宽度26m,其中K20+300~K20+520为石质路堑。该区段岩石为石炭系硅质灰岩,岩石较坚硬,多为厚层构造,局部呈薄层状构造,裂隙发育。要求路堑采用钻爆开挖,爆破石碴最大允许直径为30cm,对开挖石碴尽可能提高利用率。
施工单位编制的爆破设计方案摘要如下:
(一)边坡采用预裂爆破,路基主体尽量采用深孔爆破,局部采用钢钎炮,烘膛炮等方法。
(二)采用直径8cm的钻头钻孔,利用自行式凿岩机或潜孔钻一次钻到每阶平台设计标高位置。
(三)爆破顺序采用从上至下的分台阶,顺路线方向纵向推进爆破,控制最大爆破深度不超过10m,纵向每40~50m为一个单元,边坡和主体采用微差爆破一次性完成。
(四)边坡预裂爆破孔间距为1m,采用“方格型”布置,按水平方向控制炮杆位置,路基主体内炮孔间距4m,采用“梅花型”均匀布置。
爆破设计方案报主管部门审批时未通过,退回后由施工单位重新修改。
在确定爆破安全距离时,施工单位按《爆破安全规程》中安全距离不小于200m的规定,将安全距离设为200m,并布置警戒线。爆破结束后,未出现安全事故。
K20+300~K20+520段需开挖石方140000立方米,采用2台装载机(每台作业率720立方米/台班)和6台自卸汽车(每台作业率300立方米/台班)配合装运石方,其他机械均配套,将石方调运到两端的填方路段。
施工完成后,对路基工程进行了质量检验,其中针对K20+300~K20+520路段,实测了纵断高程、中线偏位、宽度、横坡。
9.指出并改正爆破设计方案中的错误之处。

题干: 某施工单位承接了某公路B合同段K8+000~K9+800的路基、路面、1座3×20m的简支梁桥和8道涵洞施工,合同工期为200天。该段土质以松散砂土和黏土为主,路基主要工程量见下表。
注:表中挖方为天然密实方,填方为压实方,天然密实方与压实方的换算系数为:土方1.16,石方0.92,假设换算系数不因土石混填而改变,调运方在经济运距内。
施工单位进场后,积极组织施工,并将路而分成三个段落组织流水作业,并绘制了施工平面布置示意图和网络计划图,分别如下所示。
路基施工中,石方开挖采用爆破,土方开挖采用挖掘机配自卸汽车作业。经实测,挖掘机的台班平均生产率为560立方米/台班,机械利用率为0.85。填筑施工采用土石混合倾填,并进行纵向分幅,用振动压路机碾压。
桥梁墩台基础施工完毕后,为确保工程质量,监理工程师要求施工单位挖开再次检查坑底承载力和基础混凝土质量,施工单位对此提出开挖费用索赔。
该路段投入使用一年后,在K9+200~K9+600段出现了路基的纵向裂缝。
10.按进度计划要求,若挖掘机每天只安排一个班制,施工单位每天应投人多少台挖掘机?(不考虑备用)

题干: 某一高速公路第八施工合同段长12km,有一特大跨河桥,施工现场附近有砂石料场,价格低廉。施工用钢材、水泥由业主提供,砂石材料由承包商自行采购,考虑到与附近居民的关系协调,承包商将砂石材料的供应指定给附近的砂石料场,由于附近料场中粗砂含泥量偏高,级配不理想,承包人施工混凝土质量不能满足要求,承包人重新选择砂石材料供应商。
11.承包人将砂石材料供应直接指定给附近砂石料场是否合理?材料采购时承包人可以采取哪些方法选择材料供应商?

题干: 某高速公路K合同段,主要为路基土石方工程,本地区岩层构成为泥岩、砂岩互层,土石比例为3.4 : 6.6,石方抗压强度20MPa左右,地表上覆盖层较薄。施工过程部分事件摘要如下:
事件1:由于工期紧,施工单位在冬季安排了下列施工项目。
①含水量高的流动土质、流沙地段的路堑开挖。
②岩石地段的路堑或半填半挖地段,进行开挖作业。
③铲除原地面的草皮、挖掘填方地段的台阶。
事件2:在填筑路提时,施工单位采用土石混合分层铺筑,局部路段因地形复杂而采用竖向填筑法施工,并用平地机整平每一层,最大层厚40cm,填至接近路床底面标高时,改用土方填筑。
12.针对该路段选择的填料,在填筑时,对石块的最大粒径应有何要求?

题干: 某施工单位承接了一段长30km的沥青混凝土路面施工改建任务,路面结构为:6cm厚AC—20下面层摊铺、5cm厚AC—16中面层摊铺、4cm厚SBS改性沥青SMA上面层摊铺。其中基层采用厂拌水泥稳定碎石,基层厚40cm,分两层施工。底基层为18cm厚的14%石灰稳定土。
施工过程中发生如下事件:
事件1:项目部材料采购部门拟按工程量清单→材料供应计划→材料用量计划→材料用款计划→材料采购计划的顺序进行材料计划管理。该项目在施工过程中,项目部有关部门通过资料分析,发现混凝土工程的实际成本比计划成本增加较多,主要原因是砂、碎石材料成本的增加。但有关资料表明,砂、碎石的购人原价与施工预算时的价格一致。

事件2:水泥稳定碎石施工工艺如下图所示。
事件3:其中水泥稳定碎石部分路段采用两幅施工,纵缝采用斜缝连接;同日施工的两个工作段接缝处,要求前一段拌合整修后,留5~8m不进行碾压,作为后一段摊铺部分的高程基准面,后段摊铺完成后立即碾压以消除缝迹。二灰基层施工完毕后,且在面层施工前,检测了如下项目:弯沉、压实度、平整度、纵断高程、宽度、横坡、回弹模量,以评定该分项工程质量。
事件4:为保证施工人员和车辆安全,分幅施工条件下,项目部采取了一系列安全管理措施,设置了安全标志。
13.事件1中,从“价差”方面分析材料成本增加的可能原因,并提出通过物耗管理控制成本的方法。

题干: 某高速公路K20+300m处有一座主跨为2×30m预应力混凝土简支空心板梁桥,采用预制吊装,后张法施工。该桥左侧有一大块空地,拟作为预制场。主要施工要点如下:
(1)制作台座。在预制场地上放出台座大样,平整压实后现浇20cm厚C20混凝土,台座上铺钢板底模;
(2)外模采用已经使用过的同尺寸板梁的定型钢模板,内模采用木模外包镀锌薄钢板。所有模板试拼合格。
(3)在台座上制作钢筋骨架,并按要求系好钢筋保护层垫块,在钢筋骨架制作过程中将波纹管按设计坐标固定在钢筋骨架上。
(4)设锚垫块后,先安装端模板,再安装已涂刷脱模剂的外侧钢模,并按要求设置压浆孔和排气孔,报监理工程师检查同意后,吊运混凝土入模。先浇底板混凝土,再安装内模,后浇腹板和顶板,整个过程均用插入式振捣棒振捣密实。混凝土浇筑完成后,按要求养护。
(5)预应力张拉。将钢绞线穿入波纹管道内(钢绞线下料长度考虑张拉工作长度),进行张拉作业。千斤顶共2台。在另一工地上校验后才使用一个月,可直接进行张拉控制作业。使用1台千斤顶单端张拉,另一台备用。张拉时千斤顶的作用线必须与预应力轴线重合;张拉时采用伸长量控制、应力作为校核;
(6)拆除张拉设备,将孔道冲洗干净,即压注水泥浆。整个压浆过程符合设计规定。
14.预应力筋张拉过程中有何错误之处?

题干: 某公路工程施工总承包一级企业承包了长2650m的公路隧道施工任务,该隧道穿越的岩层主要由泥岩和砂岩组成,施工单位采用新奥法施工,台阶法开挖,复合式衬砌。施工中某段岩石裂隙发育,地表水从岩石裂隙中渗入洞内,导致该段冒顶,塌方。事故发生后,施工单位采取了积极措施,避免事故进一步发展。并按公路工程质量事故报告制度作了相关汇报。
15.公路工程质量事故报告有哪些规定?

题干: 某高速公路设计车速120km/h,路面面层为三层式沥青混凝土结构。施工企业为保证工程施工质量,在施工中做了如下工作:
(1)选用经试验合格的石料进行备料,严格对下承层进行清扫,并在开工前进行实验段铺筑;
(2)沥青混合料的拌合站设置试验层,对沥青混合料及原材料及时进行检验,拌合中严格控制集料加热温度和混合料的出厂温度;
(3)设置两台具有自动调节摊铺厚度及找平装置的高精度沥青混凝土摊铺机梯进式施工,严格控制相邻两机的间距,以保证接缝的相关要求;
(4)压路机采用两台双轮双振压路机及两台16t胶轮压路机组成,严格控制碾压温度及碾压重叠宽度。
16.若出厂的混合料出现白花料,请问在混合料拌合中可能存在什么问题?

题干: 某施工单位承接了一级公路M合同段路面施工任务,起点桩号K16+000,终点桩号K37+300,路面面层为26cm厚C30水泥混凝土,采用滑模机械摊铺施工,施工单位根据施工现场的具体条件,通过方案比较后绘制了施工平面布置示意图如下。
图中拌和楼由物料贮存系统、搅拌主机和电气控制系统以及其他附属设施等组成。
由于路面较宽,面层在纵向分两次铺筑,施工单位按要求设置纵向施工缝,施工缝采用平缝加拉杆型。施工中,监理工程师发现个别拉杆松脱,个别拉杆漏插。根据面层施工特点,施工单位配置了间歇式拌和楼、装运机械、滑模摊铺机、挖掘机、拉毛养护机械。
17.结合该路面施工方法,指出应在何时采用何种手段插入拉杆。

题干: 某路桥集团公司承建一桥梁工程(如下图所示),在施工过程中发生如下事件:[006-001-005-000-9787566103307-image/006-001-005-000-9787566103307-006-001.jpg]
事件1:该桩基为摩擦桩,地质条件中有3m左右的卵石地层,为避免坍孔,施工方案中,施工单位决定采用液压旋挖钻机;灌注水下混凝土时,当堵塞导管时,采用型钢插入导管来疏通。
事件2:在施工1号桥墩时,因人手不够,施工单位临时从劳务市场招聘了王某、李某和张某等10人,经简单技术交底后上岗作业。
事件3:在施工两侧桥台时,施工单位采用扣件式钢管脚手架。张某将安全带挂在牢固的结构上。施工中,随手将扳手放在脚手架上,脚手架受振动后扳手从上面滑落,砸到正在下面交叉作业的王某头部。由于王某没有戴安全帽,被砸成重伤。
事件4:在月度结算时,合同工程师发现工程量清单中的桥台混凝土没有填单价和总价,认为报价有漏项,便核算了相关费用,在合同规定时间内向监理工程师提出索赔。
18.事件1中,施工方案中有何不妥之处?请指出并改正。当水下混凝土堵塞导管时,还有哪些方法疏通?请指出。

题干: 某高速公路设计车速120km/h,路面面层为三层式沥青混凝土结构。施工企业为保证工程施工质量,在施工中做了如下工作:
(1)选用经试验合格的石料进行备料,严格对下承层进行清扫,并在开工前进行实验段铺筑;
(2)沥青混合料的拌合站设置试验层,对沥青混合料及原材料及时进行检验,拌合中严格控制集料加热温度和混合料的出厂温度;
(3)设置两台具有自动调节摊铺厚度及找平装置的高精度沥青混凝土摊铺机梯进式施工,严格控制相邻两机的间距,以保证接缝的相关要求;
(4)压路机采用两台双轮双振压路机及两台16t胶轮压路机组成,严格控制碾压温度及碾压重叠宽度。
19.沥青混合料铺筑试验段的主要目的是什么?

题干: 某施工单位承接了某公路B合同段K8+000~K9+800的路基、路面、1座3×20m的简支梁桥和8道涵洞施工,合同工期为200天。该段土质以松散砂土和黏土为主,路基主要工程量见下表。
注:表中挖方为天然密实方,填方为压实方,天然密实方与压实方的换算系数为:土方1.16,石方0.92,假设换算系数不因土石混填而改变,调运方在经济运距内。
施工单位进场后,积极组织施工,并将路而分成三个段落组织流水作业,并绘制了施工平面布置示意图和网络计划图,分别如下所示。
路基施工中,石方开挖采用爆破,土方开挖采用挖掘机配自卸汽车作业。经实测,挖掘机的台班平均生产率为560立方米/台班,机械利用率为0.85。填筑施工采用土石混合倾填,并进行纵向分幅,用振动压路机碾压。
桥梁墩台基础施工完毕后,为确保工程质量,监理工程师要求施工单位挖开再次检查坑底承载力和基础混凝土质量,施工单位对此提出开挖费用索赔。
该路段投入使用一年后,在K9+200~K9+600段出现了路基的纵向裂缝。
20.列式计算路基施工中的利用方(天然密实方)和借土方(压实方)数量。

题干: 某高速公路特大桥主桥全长820m(2×50m+9×80m),为变截面预应力连续箱梁桥,分上下游两幅,每幅单箱单室,顶板宽13m底板宽6.5m,箱梁采用长线法台座预制,缆索吊装,悬臂拼装。
为加强安全管理,项目部在全桥施工过程中建立了安全生产相关制度,实行了安全生产责任制,并对危险性较大工程编制了安全施工专项方案。
为保证工程质量,项目部加强进场材料管理,对钢筋、钢绞线、水泥等重要材严格检测其质量证明书、包装、标志和规格,在工地试验室,对砂卵石等地材严格按规范要求进行试验检测,某次卵石试验中,由于出现记录错误,试验人员立即当场用涂改液涂改更正,并将试验记录按要求保存。

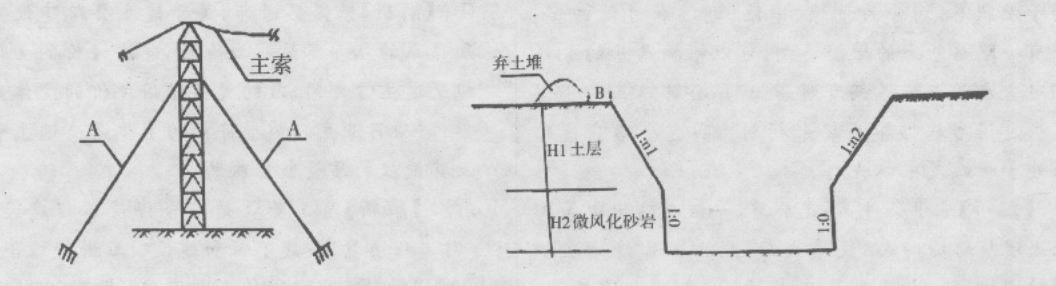

缆索吊装系统主要由塔架、主索(承重索)、起吊索、牵引索、扣索、工作索、天车(滑轮索)、索鞍、锚碇等组成。塔架高度85m,采用钢制万能杆件联接组拼,塔架示意图如下图所示。
主索锚基坑地层及断面示意图如右图所示,基坑开挖完成后混凝土浇筑前突降大雨,基坑出现大面积垮塌,并导致2人受伤,主桥墩柱、盖梁施工完成后,安放支座、现浇主梁0块混凝土,然后吊拼1块箱梁,同时进行墩顶箱梁的临时固结,再依次拼接各梁段。
21.结合图和背景资料,为防止同类垮塌事故,该基坑开挖时可采取哪些处理措施?

题干: 某公路路面工程,里程桩号为K5+000~K29+000,总长度为24km。路面结构层分为级配砾石底基层、水泥稳定碎石基层、水泥混凝土面层(单层),面层采用轨道摊铺机摊铺施工。建设单位(业主)希望施工单位尽可能用最短时间完成该路面工程施工。施工单位根据自己的能力准备组织2个路面施工队平行施工以完成该路面工程。每个路面施工队的施工能力相同,各完成12km。根据以往类似工程的施工经验,底基层专业队组(班组)施工进度(速度).200m/d(已经包含各种影响,下同);水泥稳定碎石基层专业队组施工进度150m/d,养生时间至少7d,所需工作面的最小长度为1000m;水泥混凝土面层专业队组施工进度为160m/d,所需最小工作面长度1200m。要求施工单位用最快方式,根据上述给定条件组织路面工程线性流水施工。
施工过程中,还发生了如下事件:
事件1:在水泥稳定碎石基层施工中,发生一起质量事故,造成直接经济损失25万元。项目部在事后的第5天向上级公司进行了汇报。
事件2:施工单位现有主要施工设备包括混凝土生产设备、混凝土及原材料运输设备、吊车、布料机、摊铺机、整平机、压路机、拉毛养生机和石屑撒布机,项目部可根据实际情况调用。
22.计算各结构层工作的持续时间。

题干: 某公路隧道为单洞双向行驶两车道隧道,全长4279m,最大埋深1049m。隧道净空宽度9.14m,净空高度6.98m,净空面积为56.45m2。该隧道其围岩主要为弱风化硬质页岩,属Ⅳ~Ⅴ级围岩,稳定性较差。根据该隧道的地质条件和开挖断面宽度,承包人拟采用台阶分部法施工。隧道开挖过程中,由于地下水发育,洞壁局部有股水涌出,特别是断层地带岩石破碎,裂隙发育,涌水更为严重。在该隧道施工过程中进行了监控量测。
23.针对上述地质和涌水情况,你认为在施工中应采取哪些水害处治措施?

题干: 某施工单位承接了南方一座双向四车道分离式隧道施工,该隧道穿越一向斜构造。该隧道全长4279m,最大埋深1049m,单孔隧道净空宽度9.14m,单孔净空高度6.98m。两洞口处设有明洞,边坡较稳定。
施工单位结合该隧道的特点进行了施工组织设计,其中:
(1)为了获得良好的光面爆破效果,采取了以下措施:
①适当加密辅助眼;
②光面爆破层厚度一般取50~90cm;
③光面爆破的炸药宜采用低猛度、低爆速炸药。在炮眼底部,为了克服底岩石的夹制作用,应改为高爆速炸药。
(2)为防止地表水危及隧道施工安全,进洞50m左右后,开始做洞口工程,洞口支护时,支护面至开挖面的距离拟定为10m。
(3)为满足防尘要求,项目部采取了“湿式凿岩标准化、个人防护普遍化”。
(4)施工单位严格按照新奥法施工的程序进行,并对锚喷混凝土的质量进行如下检查:
①喷射混凝土抗压强度检查;
②喷层与围岩粘结情况的检查;③喷层厚度检查。
(5)经过浅埋暗挖段时,加强排水,采用内燃抽水机抽水,优先采用全断面法开挖。
24.第(4)条措施中,锚喷支护的质量检查不齐全,请补充。
