2025年04月07日造价工程师案例分析简答题23

题数: 答题时间:120分钟
专业:案例分析

一、简答题

题干: 某建设项目的行业标准投资回收期T为5年,该项目通常投资额为1100万元,年生产成本为1150万元。为此,该项目拟定了A、B、C三个设计方案,有关情况如表2-20所示。
经专家组商定的经济评价指标体系、指标权重、指标分等及其标准分列于表2-21。
1.运用计算费用法选择最佳方案。

题干:

某工程项目施工开工时,业主与承包商签订了施工合同(简称甲、乙方),并就施工进度安排取得一致意见(进度计划见图2-11),施工过程E和G工作共用一台塔吊。施工过程中由于甲方图纸送达延误致使B工作推迟10d。


2.用图示说明先G后E工作使用塔吊的工作关系。

题干: 某拟建工业生产项目的有关基础数据如下:
(1)项目建设期2年,运营期6年,建设投资2000万元,预计全部形成固定资产。
(2)项目资金来源为自有资金和贷款。建设期内,每年均衡投入自有资金和贷款各500万元,贷款年利率为6%。流动资金全部用项目资本金支付,金额为300万元,于投产当年投入。
(3)固定资产使用年限为8年,采用直线法折旧,残值为100万元。
(4)项目贷款在运营期的6年间,按照等额还本、利息照付的方法偿还。
(5)项目投产第1年的营业收入和经营成本分别为700万元和250万元,第2年的营业收入和经营成本分别为900万元和300万元,以后各年的营业收入和经营成本分别为1000万元和320万元,不考虑项目维持运营投资、补贴收入。
(6)企业所得税率为25%,营业税及附加税率为6%。
(计算结果保留两位小数)
3.列式计算建设期贷款利息、固定资产年折旧费和计算期第8年的固定资产余值。

题干: 某分包商承包了某专业分项工程,分包合同中规定:工程量为2400立方米;合同工期为30天,6月11日开工,7月10日完工;逾期违约金为1000元/天。
该分包商根据企业定额规定:正常施工情况下(按计划完成每天安排的工作量),采用计日工资的日工资标准为60元/工日(折算成小时工资为7.5元/d);延时加班,每小时按小时工资标准的120%计;夜间加班,每班按日工资标准的130%计。该分包商原计划每天安排20人(按8小时计算)施工,由于施工机械调配出现问题,致使该专业分项工程推迟到6月18日才开工。为了保证按合同工期完工,分包商可采取延时加班(每天延长工作时间,不超过4小时)或夜间加班(每班按8小时计算)两种方式赶工。延时加班和夜间加班的人数与正常作业的人数相同。
4.若该分包商不采取赶工措施,根据该分项工程是否为关键工作,试分析该分项工程的工期延误对该工程总工期的影响。

题干: 拟建某项目建设前期为1年,建设期为2年,该项目的实施计划为:第一年完成项目的全部投资40%,第二年完成60%,第三年项目投产并且达到100%设计生产能力。
该项目建设投资中有2000万元来自银行贷款,其余为自有资金,借款和自有资金均按项目实施计划比例投入。根据借款协议,贷款年利率为10%,按季计息。基本预备费为工程费用与其他工程费用合计的10%。建设期内价差预备费平均费率为6%。其他相关资料如表1-19所示。
建设项目进入运营期后,全厂定员为200人,工资与福利费按照每人每年1万元估算,每年的其他费用为180万元(其中其他制造费用120万元),年外购原材料、燃料和动力费用估算为1600万元,年外购商品或服务费用900万元,年经营成本为2400万元,年修理费占年经营成本的10%,年营业费用忽略不计,年预收营业收入为1200万元。各项流动资金的最低周转天数分别为:应收账款30天,预付账款20天,现金25天,应付账款45天,存货40天,预收账款35天。
(计算结果保留两位小数)
5.估算该项目的建设期贷款利息。

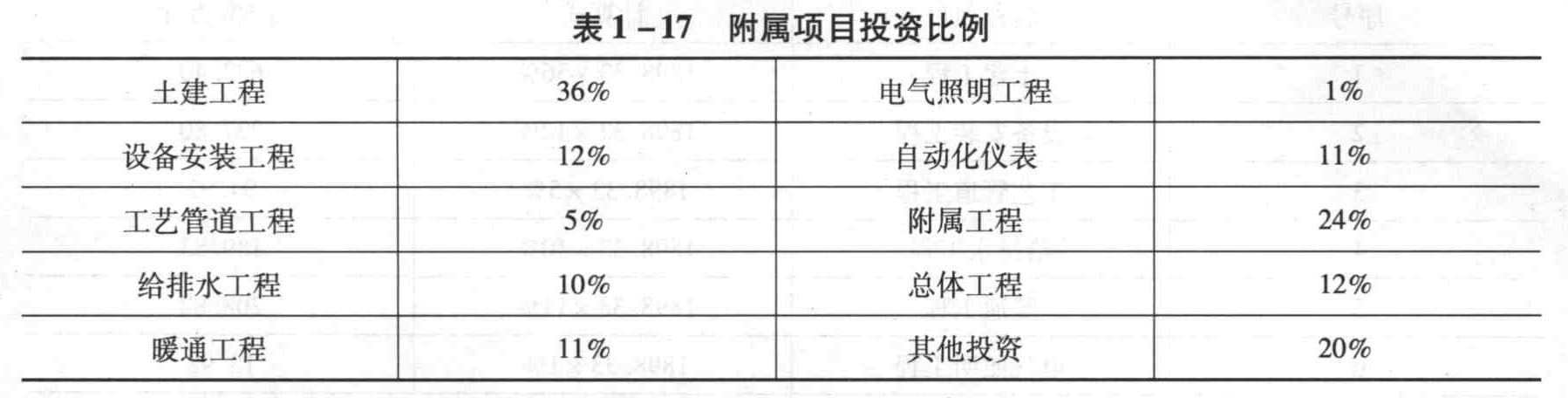

题干: (1)某项目拟全套引进国外设备,有关数据如下:
①设备总重量100t,离岸价格(FOB)200万美元(美元对人民币汇率按1:6.15计算);
②国外运费率为6%;
③国外运输保险费率为0.266%;
④关税税率为22%;
⑤增值税率为17%;
⑥银行财务费率为0.4%;
⑦外贸手续费率为1.5%;
⑧到货口岸至安装现场500km,运输费为0.6元/t?km,装卸费各为50元/t;
⑨现场保管费率为0.20%;
⑩附属项目投资分别按设备投资的一定比例计算,如表1-17所示。
(2)该项目基本预备费按5%计取。
(3)该项目建设前期年限为1年,建设期2年,筹集资本金5000万元,其余为银行贷款,贷款利率为10%,投资在建设期内等比例投入,预计年平均价差率为6%。
(计算结果均保留两位小数)
6.估算设备购置费。

题干: 2009年初,某业主拟建一年产15万吨产品的工业项目。已知2006年已建成投产的年产12万吨产品的类似项目,投资额为500万元。自2006年~2009年每年平均造价指数递增3%。拟建项目有关数据资料如下:
(1)项目建设期为1年,运营期为6年,项目全部建设投资为700万元,预计全部形成固定资产。残值率为4%,固定资产余值在项目运营期末收回。
(2)运营期第1年投入流动资金150万元,全部为自有资金,流动资金在计算期末全部收回。
(3)在运营期间,正常年份每年的营业收入为1000万元,总成本费用为500万元,经营成本为350万元。营业税及附加税率为6%,所得税率为25%,行业基准投资回收期为6年。
(4)投产第1年生产能力达到设计生产能力的60%,营业收入与经营成本也为正常年份的60%。总成本费用为400万元。投产第2年及第2年后各年均达到设计生产能力。
(5)为简化起见,将“调整所得税”列为“现金流出”的内容。
(计算结果及表中数据均保留两位小数)
7.试用生产能力指数法列式计算拟建项目的静态投资额。

题干: 某市拟建一工业项目,年生产能力为500万吨某产品。同类型年产400万吨的已建项目设备投资额为800万元,且该已建项目中建筑、安装及其他工程费用占设备费的百分比分别为40%、15%、10%,相应的综合调价系数分别为1.08、1.1、1.01。
公司董事会决定:资本金投资占60%,负债(贷款)投资占40%,项目建设前期年限为1年,建设期为3年。建设期投资安排为:第一年投资额为30%,第二年投资额为40%,第三年投资额为30%;其中第一年贷款资金占贷款总额的30%,第二年占40%,第三年占30%。
该项目在实施过程中,某分部分项工程在现行定额中无此项目,也不符合定额换算条件。为了确定其预算造价,经测算与分析:
(1)人工消耗:基本用工14.5工日/10平方米,其他用工占总用工的12%;
(2)材料消耗:650kg/10平方米,损耗率为1.8%;
(3)机械消耗:5台班/10平方米;
(4)预算价格:人工工日单价22元/工日,主材费用18.5元/kg,其他材料费9.5元/10平方米,机械台班单价250元/台班。
(计算结果均保留两位小数)
8.实施过程中某分项工程的补充定额单价为多少元?

题干: 图2-26为经监理工程师批准的某建设工程双代号施工网络计划,其合同工期为23个月。
9.如果实际进度影响总工期,组织工作H、I、K、J进行流水施工,各工作的流水节拍及施工段如表2-59所示。其流水施工工期为多少?经调整后的计划能否满足合同工期的要求?

题干: 2009年初,某业主拟建一年产15万吨产品的工业项目。已知2006年已建成投产的年产12万吨产品的类似项目,投资额为500万元。自2006年~2009年每年平均造价指数递增3%。拟建项目有关数据资料如下:
(1)项目建设期为1年,运营期为6年,项目全部建设投资为700万元,预计全部形成固定资产。残值率为4%,固定资产余值在项目运营期末收回。
(2)运营期第1年投入流动资金150万元,全部为自有资金,流动资金在计算期末全部收回。
(3)在运营期间,正常年份每年的营业收入为1000万元,总成本费用为500万元,经营成本为350万元。营业税及附加税率为6%,所得税率为25%,行业基准投资回收期为6年。
(4)投产第1年生产能力达到设计生产能力的60%,营业收入与经营成本也为正常年份的60%。总成本费用为400万元。投产第2年及第2年后各年均达到设计生产能力。
(5)为简化起见,将“调整所得税”列为“现金流出”的内容。
(计算结果及表中数据均保留两位小数)
10.列式计算该项目的静态投资回收期(所得税后),并评价该项目是否可行。

题干: 某拟建项目有关资料如下:
(1)项目工程费用由以下内容构成:
①主要生产项目1500万元,其中,建筑工程费300万元,设备购置费1050万元,安装工程费150万元。
②辅助生产项目300万元,其中,建筑工程费150万元,设备购置费110万元,安装工程费40万元。
③公用工程150万元,其中,建筑工程费100万元,设备购置费40万元,安装工程费10万元。
(2)项目建设前期年限为1年,项目建设期第1年完成投资40%,第2年完成投资60%。工程建设其他费用250万元。基本预备费率为10%,年均投资价格上涨率为6%。
(3)项目建设期2年,运营期8年。建设期贷款1200万元,贷款年利率为6%,在建设期第1年投入40%,第2年投入60%。贷款在运营期前4年按照等额还本、利息照付的方式偿还。
(4)项目固定资产投资预计全部形成固定资产,固定资产使用年限为8年,残值率为5%,采用直线法折旧。项目运营期第1年投入资本金200万元作为运营期的流动资金。
(5)项目运营期正常年份营业收入为1300万元,经营成本为525万元。运营期第1年营业收入和经营成本均为正常年份的70%,第2年起各年营业收入和经营成本达到正常年份水平。
(6)项目所得税税率为25%,营业税金及附加税率为6%。
(计算结果均保留两位小数)
11.列式计算项目的建设期贷款利息,并在答题纸上完成表1-2建设项目固定资产投资估算表。

题干: 某市拟建一工业项目,年生产能力为500万吨某产品。同类型年产400万吨的已建项目设备投资额为800万元,且该已建项目中建筑、安装及其他工程费用占设备费的百分比分别为40%、15%、10%,相应的综合调价系数分别为1.08、1.1、1.01。
公司董事会决定:资本金投资占60%,负债(贷款)投资占40%,项目建设前期年限为1年,建设期为3年。建设期投资安排为:第一年投资额为30%,第二年投资额为40%,第三年投资额为30%;其中第一年贷款资金占贷款总额的30%,第二年占40%,第三年占30%。
该项目在实施过程中,某分部分项工程在现行定额中无此项目,也不符合定额换算条件。为了确定其预算造价,经测算与分析:
(1)人工消耗:基本用工14.5工日/10平方米,其他用工占总用工的12%;
(2)材料消耗:650kg/10平方米,损耗率为1.8%;
(3)机械消耗:5台班/10平方米;
(4)预算价格:人工工日单价22元/工日,主材费用18.5元/kg,其他材料费9.5元/10平方米,机械台班单价250元/台班。
(计算结果均保留两位小数)
12.已知生产能力指数n=0.7,综合调价系数f=1.15,则该项目的设备投资额为多少万元?

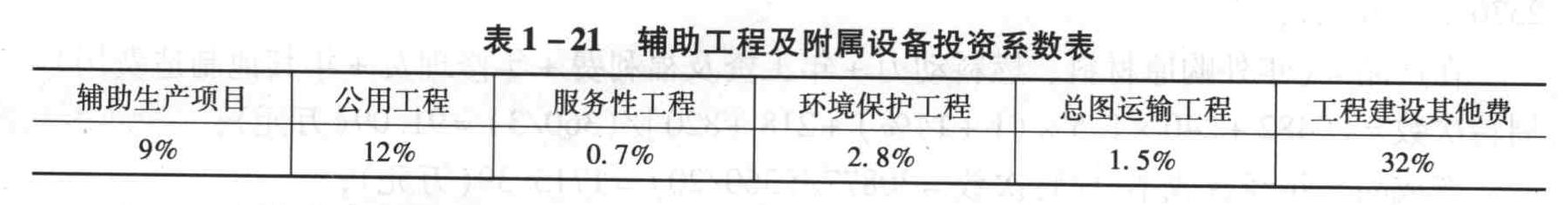

题干: 某地拟建年产6亿粒三七通舒胶囊的制药项目。根据可行性研究提供的主厂房工艺设备清单和询价资料,估算出该项目主厂房设备投资约4223万元,主厂房的建筑工程费占设备投资的18%,安装费占设备投资的12%,该厂房投资有关的辅助工程及附属设备投资系数如表1-21所示。
本项目的资金来源为自有资金和贷款,贷款总额为6416万元(不含利息),贷款利率为6%(按年计息)。建设前期1年,建设期3年,第1年投入30%,第2年投入50%,第3年投入20%。预计建设期物价平均上涨率为3%,基本预备费率为10%。
项目达到设计生产能力后,劳动定员240人,年标准工资为1.5万元/人,年福利为工资总额的14%。年其他费用20820万元(其中其他制造费用820万元),年外购原材料、燃料动力费9482万元。年经营成本为30877万元。年修理费218万元。年销售收入为50000万元。各项流动资金最低周转天数分别为:应收账款45天,现金30天,应付账款60天,原材料、燃料、动力90天,在产品3天,产成品20天。
(计算结果均保留两位小数)
13.试用系数估算法估算该项目主厂房投资和项目建设的工程费与其他费投资。

题干: 某咨询公司受业主委托,对某设计院提出的8000平方米屋面工程的A、B、C三个设计方案进行评价。该工业厂房的设计使用年限为40年。咨询公司评价方案中设置功能实用性(F1)、经济合理性(F2)、结构可靠性(F3)、外形美观性(F4)与环境协调性(F5)等五项评价指标。该五项评价指标的重要程度依次为:F1、F3、F2、F5、F4,个方案的每项评价指标得分如表2-15所示。各方案有关经济数据如表2-16所示。基准折现率为6%,资金时间价值系数如表2-17所示。
(除问题1计算结果保留三位小数外,其余各题计算结果均保留两位小数)
14.列式计算A、B、C三个方案的加权综合得分,并选择最优方案。

题干: 某工业项目计算期为10年,建设期为2年,第3年投产,第4年开始达到设计生产能力。建设投资2800万元(不含建设期贷款利息),第1年投入1000万元,第2年投入1800万元。投资方自有资金2500万元,根据筹资情况建设期分2年各投入1000万元,余下的500万元在投产年初作为流动资金投入。建设投资不足部分向银行贷款,贷款年利率为6%,从第3年起,以年初的本息和为基准开始还贷,每年付清利息,并分5年等额还本。
该项目固定资产投资总额中,预计85%形成固定资产,15%形成无形资产。固定资产综合折旧年限为10年,采用直线法折旧,固定资产残值率为5%,无形资产按5年平均摊销。
该项目计算期第3年的经营成本为1500万元,第4年至第10年的经营成本均为1800万元。设计生产能力为50万件/年,销售价格(不含税)为54元/件。产品固定成本占年总成本的40%。
(除问题4计算结果保留两位小数外,其余各题计算结果均保留三位小数)
15.列式计算固定资产年折旧额及无形资产摊销费,并按表1-11所列项目填写相应数字。

题干: 某市拟建一工业项目,年生产能力为500万吨某产品。同类型年产400万吨的已建项目设备投资额为800万元,且该已建项目中建筑、安装及其他工程费用占设备费的百分比分别为40%、15%、10%,相应的综合调价系数分别为1.08、1.1、1.01。
公司董事会决定:资本金投资占60%,负债(贷款)投资占40%,项目建设前期年限为1年,建设期为3年。建设期投资安排为:第一年投资额为30%,第二年投资额为40%,第三年投资额为30%;其中第一年贷款资金占贷款总额的30%,第二年占40%,第三年占30%。
该项目在实施过程中,某分部分项工程在现行定额中无此项目,也不符合定额换算条件。为了确定其预算造价,经测算与分析:
(1)人工消耗:基本用工14.5工日/10平方米,其他用工占总用工的12%;
(2)材料消耗:650kg/10平方米,损耗率为1.8%;
(3)机械消耗:5台班/10平方米;
(4)预算价格:人工工日单价22元/工日,主材费用18.5元/kg,其他材料费9.5元/10平方米,机械台班单价250元/台班。
(计算结果均保留两位小数)
16.价差预算费为多少万元?已知建设期内年平均价格上涨3.3%。

题干: 拟建某项目建设前期为1年,建设期为2年,该项目的实施计划为:第一年完成项目的全部投资40%,第二年完成60%,第三年项目投产并且达到100%设计生产能力。
该项目建设投资中有2000万元来自银行贷款,其余为自有资金,借款和自有资金均按项目实施计划比例投入。根据借款协议,贷款年利率为10%,按季计息。基本预备费为工程费用与其他工程费用合计的10%。建设期内价差预备费平均费率为6%。其他相关资料如表1-19所示。
建设项目进入运营期后,全厂定员为200人,工资与福利费按照每人每年1万元估算,每年的其他费用为180万元(其中其他制造费用120万元),年外购原材料、燃料和动力费用估算为1600万元,年外购商品或服务费用900万元,年经营成本为2400万元,年修理费占年经营成本的10%,年营业费用忽略不计,年预收营业收入为1200万元。各项流动资金的最低周转天数分别为:应收账款30天,预付账款20天,现金25天,应付账款45天,存货40天,预收账款35天。
(计算结果保留两位小数)
17.完成固定资产投资估算表的编制。

题干: 某政府投资建设工程项目,采用《建设工程工程量清单计价规范》(GB 50500-2008)计价方式招标,发包方与承包方签订了施工合同,合同工期为110天。施工合同中约定如下:
(1)工期每提前(或拖延)1天,奖励(或罚款)3000元(含税金)。
(2)各项工作实际工程量在清单工程量变化幅度±10%以外的,双方可协商调整综合单价;变化幅度±10%以内的,综合单价不予调整。
(3)发包方原因造成机械闲置,其补偿单价按照机械台班单价的50%计算;人员窝工补偿单价,按照50元/工日计算。
(4)规费综合费率为3.55%,税金率为3.41%。工程项目开工前,承包方按时提交了施工方案及施工进度计划(施工进度计划见图5-2),并获得发包方工程师的批准。
根据施工方案及施工进度计划,B工作和I工作需要使用同一台机械施工。该机械的台班单价为1000元/台班。
该工程项目按合同约定正常开工,施工中依次发生如下事件:
事件1:C工作施工中,因设计方案调整,导致C工作持续时间延长10天,造成承包方人员窝工50个工日。
事件2:I工作施工开始前,承包方为了获得工期提前奖励,拟订了I工作缩短2天作业时间的技术组织措施方案,发包方批准了该调整方案。为了保证质量,I工作时间在压缩2天后不能再压缩。该项技术组织措施产生费用3500元。
事件3:H工作施工中,因劳动力供应不足,使该工作拖延5天。承包方强调劳动力供应不足是因为天气过于炎热所致。
事件4:招标文件中G工作的清单工程量为1750立方米(综合单价为300元/立方米),与施工图纸不符,实际工程量为1900立方米。经承发包双方商定,在G工作工程量增加但不影响事件1~3而调整的项目总工期的前提下,每完成1立方米增加的赶工工程量按综合单价60元计算赶工费(不考虑其他措施费)。
上述事件发生后,承包方及时向发包方提出了索赔并得到了相应的处理。
18.事件1~4发生后,承包方可得到总的费用追加额是多少?

题干: 某工业项目计算期为10年,建设期为2年,第3年投产,第4年开始达到设计生产能力。建设投资2800万元(不含建设期贷款利息),第1年投入1000万元,第2年投入1800万元。投资方自有资金2500万元,根据筹资情况建设期分2年各投入1000万元,余下的500万元在投产年初作为流动资金投入。建设投资不足部分向银行贷款,贷款年利率为6%,从第3年起,以年初的本息和为基准开始还贷,每年付清利息,并分5年等额还本。
该项目固定资产投资总额中,预计85%形成固定资产,15%形成无形资产。固定资产综合折旧年限为10年,采用直线法折旧,固定资产残值率为5%,无形资产按5年平均摊销。
该项目计算期第3年的经营成本为1500万元,第4年至第10年的经营成本均为1800万元。设计生产能力为50万件/年,销售价格(不含税)为54元/件。产品固定成本占年总成本的40%。
(除问题4计算结果保留两位小数外,其余各题计算结果均保留三位小数)
19.列式计算计算期第3年、第4年、第8年的总成本费用。

题干: 某建设项目的行业标准投资回收期T为5年,该项目通常投资额为1100万元,年生产成本为1150万元。为此,该项目拟定了A、B、C三个设计方案,有关情况如表2-20所示。
经专家组商定的经济评价指标体系、指标权重、指标分等及其标准分列于表2-21。
20.运用多因素评分优选法选出最佳方案。

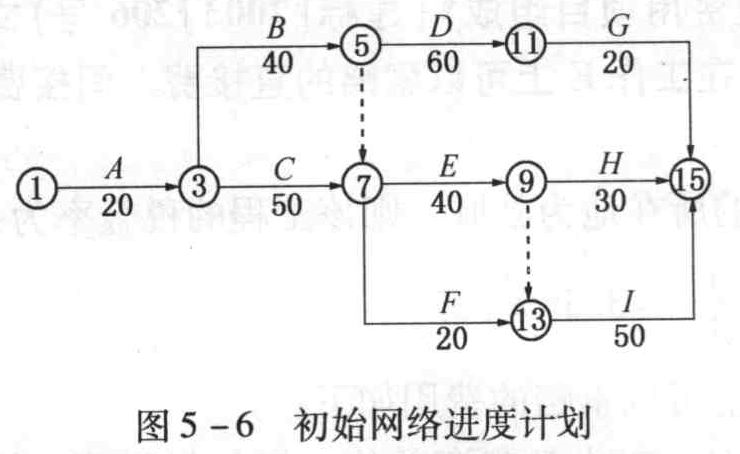

题干: 某大型工业项目的主厂房工程,发包人通过公开招标选定了承包人,并依据招标文件和投标文件,与承包人签订了施工合同。合同中部分内容如下:(1)合同工期160天,承包人编制的初始网络进度计划,如图5-6所示。
由于施工工艺要求,该计划中C、E、I三项工作施工需使用同一台运输机械;B、D、H三项工作施工需使用同一台吊装机械。上述工作由于施工机械的限制只能按顺序施工,不能同时平行进行。
(2)承包人在投标报价中填报的部分相关内容如下:
①完成A、B、C、D、E、F、G、H、I九项工作的人工工日消耗量分别为:100、400、400、300、200、60、60、90、1000个工日;
②工人的日工资单价为50元/工日,运输机械台班单价为2400元/台班,吊装机械台班单价为1200元/台班;
③分项工程项目和措施项目均采用以直接费为计算基础的工料单价法,其中的间接费费率为18%;利润率为7%;税金按相关规定计算。施工企业所在地为县城;
(3)合同中规定:人员窝工费补偿25元/工日,运输机械折旧费1000元/台班,吊装机械折旧费500元/台班。
在施工过程中,由于设计变更使工作E增加了工程量,作业时间延长了20天,增加用工100个工日,增加材料费2.5万元,增加机械台班20个,相应的措施费增加1.2万元。同时,E、H、I的工人分别属于不同工种,H、I工作分别推迟20天。
21.按《建筑安装工程费用项目组成》(建标[2003]206号)文件的规定计算该工程的税率。分项列式计算承包商在工作E上可以索赔的直接费、间接费、利润和税金。(计算结果均保留两位小数)

题干: 某拟建工业生产项目的有关基础数据如下:
(1)项目建设期2年,运营期6年,建设投资2000万元,预计全部形成固定资产。
(2)项目资金来源为自有资金和贷款。建设期内,每年均衡投入自有资金和贷款各500万元,贷款年利率为6%。流动资金全部用项目资本金支付,金额为300万元,于投产当年投入。
(3)固定资产使用年限为8年,采用直线法折旧,残值为100万元。
(4)项目贷款在运营期的6年间,按照等额还本、利息照付的方法偿还。
(5)项目投产第1年的营业收入和经营成本分别为700万元和250万元,第2年的营业收入和经营成本分别为900万元和300万元,以后各年的营业收入和经营成本分别为1000万元和320万元,不考虑项目维持运营投资、补贴收入。
(6)企业所得税率为25%,营业税及附加税率为6%。
(计算结果保留两位小数)
22.计算各年还本、付息额及总成本费用,并将数据填入表1-6和表1-7中。

题干: 欲投资于某一石化项目,设计生产能力45万吨,已知生产能力为30万吨的同类项目投入设备费用为30000万元,设备综合调整系数1.1,该项目生产能力指数估计为0.8。该类项目的建筑工程费用是设备费的10%,安装工程费用是设备费的20%,其他工程费用是设备费的10%,这三项的综合调整系数定为1.0。其他投资费用估算为1000万元。该项目自有资金30000万元,其余通过银行贷款获得,年利率为12%,每半年计息一次。项目建设前期年限为1年,建设期为3年,投资进度分别为40%、40%、20%,基本预备费率为10%,建设期内生产资料价差预备费率为5%。自有资金筹资计划为:第1年12000万元,第2年10000万元,第3年8000万元。估算该项目的固定资产总额。建设期间不还贷款利息。
该项目达到设计生产能力以后,全厂定员1100人,工资与福利费按照每人每年12000元估算,每年的其他费用为860万元,生产存货占用流动资金估算为8000万元,年外购原材料、燃料及动力费为20160万元,年经营成本为24000万元,各项流动资金的最低周转天数分别为:应收账款30天,现金45天,应付账款30天。
(计算结果均保留两位小数)
23.用分项详细估算法估算拟建项目的流动资金。
