您好,欢迎来到七彩网!

当前科目:【二级建造师】 若刷新题可选择 可选择题型 请选择题型数量

2025年04月27日二级建造师建筑工程建造师案例题23

题数: 答题时间:120分钟
专业:建筑工程

一、建造师案例题

1.(三)      [背景资料]     某市住宅小区一期工程占地25万m2,总建筑面积52万m2,由8幢高层建筑、8幢多高层建筑以及2幢休闲会所建筑组成。该市某一级建筑施工企业承接了该小区施工任务,委派了一名项目经理负责该工程施工管理。工程开工前,该项目经理组织项目经理部人员编制了施工组织设计,进行了施工总平面图设计,其设计步骤如下:     (1)引入场外交通道路;     (2)布置内部运输道路;     (3)布置仓库;     (4)布置加工厂和混凝土搅拌站;     (5)布置临时房屋;     (6)布置临时水电管线网和其他动力设施;     (7)绘制正式的施工总平面图。     问题:(三)

题干: 某办公大楼由主楼和裙楼两部分组成,平面呈不规则四方形,主楼29层,裙楼4层,地下2层,总建筑面积81 650平方米。该工程5月份完成主体施工,屋面防水施工安排在8月份。屋面防水层由一层聚氨酯防水涂料和一层自粘SBS高分子防水卷材构成。裙楼地下室回填土施工时已将裙楼外脚手架拆除,在裙楼屋面防水层施工时,因工期紧没有设安全防护栏杆。工人王某在铺贴卷材后退时不慎从屋面掉下,经医院抢救无效死亡。裙楼屋面防水施工完成后,聚氨酯底胶配制时用的二甲苯稀释剂剩余不多,工人张某随手将剩余的二甲苯从屋面向外倒在了回填土上。主楼屋面防水工程检查验收时发现少量卷材起鼓,鼓泡有大有小,直径大的达到90 mm,鼓泡割破后发现有冷凝水珠。经查阅相关技术资料后发现:没有基层含水率试验和防水卷材粘贴试验记录;屋面防水工程技术交底要求自粘SBS卷材搭接宽度为50 mm,接缝口应用密封材料封严,宽度不小于5 mm。
2.从安全防护措施角度指出发生这一起伤亡事故的直接原因。

题干: 某建设单位准备建一座图书馆,建筑面积5 000平方米,预算投资400万元,建设工期为10个月。工程采用公开招标的方式确定承包商。按照《中华人民共和国招标投标法》和《中华人民共和国建筑法》的规定,建设单位编制了招标文件,并向当地的建设行政管理部门提出了招标申请书,得到了批准。建设单位依照有关招标投标程序进行公开招标。由于该工程在设计上比较复杂,根据当地建设局的建议,对参加投标单位和主体的要求是最低不得低于二级资质。拟参加此次投标的5家单位中A、B、D单位为二级资质,C单位为三级资质,E单位为一级资质,而C单位的法定代表人是建设单位某主要领导的亲戚,建设单位招标工作领导小组在资格预审时出现了分歧,正在犹豫不决时,C单位拟准备组成联合体投标,经C单位的法定代表人私下活动,建设单位同意让C与A联合承包工程,并明确向A暗示,如果不接受这个投标方案,则该工程的中标将授予B单位。A为了获得该项工程,同意了与C联合承包该工程,并同意将停车楼交给C单位施工。于是A和C联合投标获得成功。A与建设单位签订了《建设工程施工合同》,A与C也签订了联合承包工程的协议。
3.通常情况下,招标人和投标人串通投标的行为有哪些表现形式?

4.某大型剧院拟进行维修改造,某装饰装修工程在公开招投标过程中获得了该维修改造任务,合同工期为5个月,合同价款为1 800万元。 1.抹灰工程基层处理的施工过程部分记录如下: (1)在抹灰前对基层表面作了清除; (2)室内墙面、柱面和门窗洞口的阳角做法符合设计要求。 2.工程师对抹灰工程施工质量控制的要点确定如下: (1)抹灰用的石灰膏的熟化期不应小于3 d; (2)当抹灰总厚度大于或等于15mm时,应采取加强措施; (3)有排水要求的部位应做滴水线(槽); (4)一般抹灰的石灰砂浆不得抹在水泥砂浆层上; (5)一般抹灰和装饰抹灰工程的表面质量应符合有关规定。 问题 1.抹灰前应清除基层表面的哪些物质? 2.如果设计对室内墙面、柱面和门窗洞口的阳角做法无要求时,应怎样处理? 3.为使基体表面在抹灰前光滑应作怎样的处理? 4.判断工程师对抹灰工程施工质量控制要点的不妥之处,并改正。 5.对滴水线(槽)的要求是什么? 6.一般抹灰工程表面质量应符合的规定有哪些? 7.装饰抹灰工程表面质量应符合的规定有哪些?

题干: 某建筑公司承接一项综合楼任务,建筑面积100 828 平方米,地下3层,地上26层,箱形基础,主体为框架结构。该项目地处城市主要街道交叉路口,是该地区的标志性建筑物。因此,施工单位在施工过程中加强了对工序质量的控制。在第5层楼板钢筋隐蔽工程验收时发现整个楼板受力钢筋型号不对、位置放置错误,施工单位非常重视,及时进行了返工处理。在第10层混凝土部分试块检测时发现强度达不到设计要求,但实体经有资质的检测单位检测鉴定,强度达到了要求。由于加强了预防和检查,没有再发生类似情况。该楼最终顺利完工,达到验收条件后,建设单位组织了竣工验收。
5.第10层的质量问题是否需要处理?请说明理由。

题干: 某实施监理的工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同约定:
(1)合同工期为130d;因施工单位原因造成工期延误的,违约赔偿金为5 000元/d。
(2)按《建筑安装工程费用项目组成》(建标[2003]206号)规定,以直接费为计算基础的工料单价法进行计价,间接费率为15%,利润率为5%,综合计税系数为3.41%。
(3)部分工料机单价如下:人工费60元/工日,窝工补偿30元/工日;挖掘机租赁费900元/d;自有塔吊设备使用费1 200元/台班,闲置补偿费800元/台班。
工程实施过程中发生以下事件。
事件一:开工前,施工单位编制的时标网络计划如下图所示(时间单位:d;箭线下方数字为工作的计划消耗工日),各项工作均匀速进展。
项目监理机构审核施工单位提交的时标网络计划时发现:工作C、F和I需使用一台挖掘机,工作E和H需单独使用塔吊设备,而施工单位仅有一台塔吊设备,于是向施工单位提出调整工作进度安排的建议。[006-002-003-000-9787560976112-image/006-002-003-000-9787560976112-005-001.jpg]
事件二:项目监理机构对施工单位调整后的计划安排进行风险分析,认为因施工单位原因使工作C持续时间延长5 d的概率是15%,使工作D持续时间延长12 d的概率是20%,使工作G持续时间延长10 d的概率是5%。工作持续时间的延长会导致机械闲置和人员窝工。
事件三:建设单位要求对工作E进行设计变更,该变更使工作E的持续时间延长5 d,增加用工150工日、塔吊设备5台班、材料费18 000元、相应的措施费7 000元。施工单位向项目监理机构提出变更工程价款和延长工期的要求。
事件四:由于工作E的设计变更,使工作G、H进场的施工人员不能按期施工,施工单位向项目监理机构提出相应的窝工补偿要求。
6.事件二中,直接导致总工期延误5d的风险事件有哪些?说明理由。仅考虑直接导致总工期延误的风险事件,施工单位的风险量(以费用形式表示)是多少?

7.      (三)     [背景资料]     某投资公司建造一幢办公楼,采用公开招标方式选择施工单位。招标文件要求:提交投标文件和投标保证金的截止时间为2008年5月30日。该投资公司于2008年3月6日发出招标公告,共有5家建筑施工单位参加了投标。第5家施工单位于2008年6月2日提交了投标保证金。开标会于2008年6月3日由该省建委主持。第4家施工单位在开标前向投资公司要求撤回投标文件和退还投标保证金。经过综合评选,最终确定第2家施工单位中标。投资公司总(甲方)与中标单位(乙方)双方按规定签订了施工承包合同,合同约定开工日期为2008年8月16日。工程开工后发生了如下几项事件。     事件一:因拆迁工作拖延,甲方于2008年8月18日才向乙方提供施工场地,导致乙方A、B两项工作延误了2d,并分别造成人工窝工6个和8个工日;但乙方C项工作未受影响。     事件二:乙方与机械设备租赁商约定,D项工作施工用的某机械应于2008年8月28日进场,但因出租方原因推迟到当月29日才进场,造成D工作延误1d和人工窝工7个工日。     事件三:因甲方设计变更,乙方在E项工作施工时,导致人工增加14个工日,相关费用增加了1.5万元,并使施工时间增加了2d。     事件四:在F项工作施工时,因甲方供材出现质量缺陷,乙方施工增加用工6个工日,其他费用1000元,并使H项工作时间延长1d,人工窝工24个工日。     上述事件中,A、D、H三项工作均为关键工作,没有机动时间,其余工作均有足够的机动时间。

题干: 某拟建工程由甲、乙、丙三个施工过程组成;该工程共划分成四个施工流水段,每个施工过程在各个施工流水段上的流水节拍如下表所示。按相关规范规定,施工过程乙完成后其相应施工段至少要养护2d,才能进入下道工序。为了尽早完工,经过技术攻关,实现了施工过程乙在施工过程甲完成之前1d提前插入施工。
8.写出流水施工的常用组织形式。

题干: 甲公司投资建设一幢地下一层,地上五层的框架结构商场工程,乙施工企业中标后,双方采用《建设工程施工合同(示范文本)》(GF—1999—0201)签订了合同。合同采用固定总价承包方式,合同工期为405天,并约定提前或逾期竣工的奖罚标准为每天5万元。
合同履行中出现了以下事件:
事件一:乙方施工至首层框架柱钢筋绑扎时,甲方书面通知将首层及以上各层由原设计层高4.30米变更为4.80米,当日乙方停工,25天后甲方才提供正式变更图纸,工程恢复施工。复工当日乙方立即提出停窝工损失150万元和顺延工期25天的书面报告及相关索赔资料,但甲方收到后始终未予答复。
事件二:在工程装修阶段,乙方收到了经甲方确认的设计变更文件,调整了部分装修材料的品种和档次,乙方在施工完毕三个月后的结算中申报了该项设计变更增加费80万元,但遭到甲方的拒绝。
事件三:从甲方下达开工令起至竣工验收合格止,本工程历时425天,甲方以乙方逾期竣工为由从应付款中扣减了违约金100万元,乙方认为逾期竣工的责任在于甲方。
9.事件二中,乙方申报设计变更增加费是否符合约定?结合合同变更条款说明理由。

题干: 某商业用房工程,建筑面积15 000平方米,地下1层,地上2层,施工单位与建设单位采用《建设工程施工合同》(示范文本)(GF-1999-0201)签订了工程施工合同。合同约定:工程工期自2009年2月1日至2009年12月31日;工程承包范围为图纸所示的全部土建、安装工程。合同造价中含安全防护费、文明施工费120万元。
合同履行过程中,发生了如下事件:
事件一:2009年5月12日,工程所在地区发生了7.5级强烈地震,造成施工现场部分围墙倒塌,损失6万元;地下一层填充墙部分损毁,损失10万元;停工及修复共30d。施工单位就上述损失及工期延误向建设单位提出了索赔。
事件二:用于基础底板的钢筋进场时,钢材供应商提供了出厂检验报告和合格证,施工单位只进行了钢筋规格、外观检查等现场质量验证工作后,即准备用于工程。监理工程师下达了停工令。
事件三:截止2009年8月15日,建设单位累计预付安全防护费、文明施工费共计50万元。
事件四:工程竣工结算造价为5670万元,其中工程款5510万元,利息70万元,建设单位违约金90万元。工程竣工5个月后,建设单位仍没有按合同约定支付剩余款项,欠款总额1670万元(含上述利息和建设单位违约金),随后施工单位依法行使了工程款优先受偿权。
事件五:工程竣工后,项目经理按“制造成本法”核算了项目施工总成本,其构成如下:直接工程费4309.20万元,措施费440.80万元,规费11.02万元,企业管理费332.17万元(其中施工单位总部企业管理费为220.40万元)。
10.事件二中,施工单位对进场的钢筋还应做哪些现场质量验证工作?

11.某广场地下车库工程,建筑面积18000平方米.建设单位和某施工单位根据《建设工程施工合同》(示范文本)(GF-1999-0201)签订了施工承包合同,合同工期140D. 事件一中,列式计算A、B、C、D四个施工过程之间的流水步距分别是多少天?

题干: 某办公楼工程,建筑面积23723平方米,框架剪力墙结构;地下1层,地上12层。首层高4.8m,标准层高3.6m,顶层房间为有保温层的轻钢龙骨纸面石膏板吊顶。工程结构施工采用外双排落地脚手架,工程于2007年6月15日开工,计划竣工日期为2009年5月1日。
事件一:2008年5月20日7时30分左右,因通道和楼层自然采光不足,瓦工陈某不慎从9层未设门槛的管道井竖向洞口处坠落至地下一层混凝土底板上,当场死亡。
事件二:顶层吊顶安装石膏板前,施工单位仅对吊顶内管道设备安装申报了隐蔽工程验收,监理工程师提出隐蔽工程申报验收有漏项,应补充验收申报项目。
12.吊顶隐蔽工程验收还应补充申报哪些验收项目?

题干: 某新建建筑装饰装修工程,为工程所在地的重点工程,竣工资料列入城建档案馆(室)接收范围。施工合同约定的施工内容包括:建筑地面、抹灰、门窗、吊顶、轻质隔墙、饰面板(砖)、幕墙、涂饰、裱糊与软包、细部工程等。开工前,建筑工程专业建造师(担任项目经理,下同)在主持编制施工组织设计时制订了质量控制资料(文件)编制计划,资料编制计划的内容包括:施工文件、竣工图和竣工验收文件,竣工资料不少于3套。工程于2009年5月1日竣工。
13.2009年4月16日,建筑工程专业建造师邀请城建档案管理机构对施工过程形成的工程文件进行预验收。城建档案管理机构检查发现,普通硅酸盐水泥出厂7d试验报告、28d强度试验报告为32开的规格,没有衬托,施工材料预制构件质量证明文件及复试试验报告组卷厚度达到50mm厚;竣工图章盖在图标上;竣工图将图标折叠隐藏起来;所有资料共组成5卷,第一卷从1开始编号,共336页,第二卷从337页开始编号,编到785页,以后的卷宗均采用上一卷结束页号的下一个流水号作为后一卷的开始页号。请问城建档案管理机构对施工过程形成的工程文件预验收检查发现的不符合项有哪些?如何纠正?

14.(三)      [背景资料]     某办公楼工程,由于设计未完成,工程性质已明确但工程量还难以确定,双方通过多次协商,施工总承包单位(以下简称“乙方”)按《建设工程施工合同(示范文本)》(GF-1999—0201)与建设单位(以下简称“甲方”)采用总价合同形式签订了施工总承包合同。合同中约定开工日期2007年4月1日,乙方每月25日向甲方提交已完工程量报告,工程进度款支付时间为次月8日。甲方依据合同推荐某电梯安装单位(以下简称“丙方”)作为本项目电梯安装施工单位,丙方与乙方签订了分包合同。甲方委托监理公司对工程实施施工监理。     合同条款中还有下列规定:     (1)工程合同额为9200万元,总工期为14个月。     (2)本工程采用固定价格合同,乙方在报价时已考虑了工程施工需要的各种措施费用与各种材料涨价等因素。     (3)甲方向乙方提供现场的工程地质与地下主要管网资料,供乙方参考使用。     (4)乙方不能将工程转包,但为加强工程进度,允许分包,也允许分包单位将分包的工程再次分包给其他单位。     乙方项目经理开工前对本项目今后的工作做了如下安排:     (1)由项目经理负责组织编制“项目施工管理实施规划”;     (2)由项目总工程师负责建立项目质量管理体系,由项目生产经理负责建立安全管理体系并组织实施;     (3)由项目行政管理人员负责对所有安全施工的技术要求进行交底;     (4)由项目商务经理负责与劳务作业层、各协作单位、发包人、分包人的组织协调工作,解决项目中出现的各种问题;     (5)由项目经理负责组织有关单位进行单位工程竣工验收。     在工程实施过程中,出现下列问题:     (1)2007年10月15日,项目经理和项目商务经理一起向甲方催要9月份工程进度款。甲方说:“监理单位正在对九月份的工程量进行核对,工程进度款还要等一等。”项目经理立即停止施工,以催要工程进度款。     (2)到2007年底,钢材价格从报价时的2800元/t上涨到3500元/t,承包方向业主要求追加因钢材涨价增加的工程款。     (3)2008年1月初,工程遭到百年罕见的暴风雪袭击,工程被迫暂停施工,部分已完工程受损,施工场地与临时设施遭到破坏,工期延长了2个月。     (4)2008年7月,电梯安装施工过程中,因甲方采购的一部电梯导轨型号到货错误,需要退换。丙方向项目监理机构提出了申请,要求补偿因退换导轨造成的费用损失。监理说:“此事应先找乙方”。丙方找到乙方,乙方项目经理回答:“你们是甲方推荐的,费用直接找甲方要,此事与我们没有关系”。     问题:(三)

15.     [背景材料]      某办公楼由12层主楼和3层辅楼组成。施工单位(乙方)与建设单位(甲方)签订了承建该办公楼的施工合同,合同工期为41周。合同约定,工期每提前(或拖后)1d奖励 (或罚款)2500元。乙方提交了粗略的施工网络进度计划,并得到甲方的批准。网络进度计。划图如下图所示。            施工过程中发生了如下事件。      事件一:在基坑开挖后,发现局部有软土层,乙方配合地质复查,配合用工10个工日。根据批准的地基处理方案,乙方增加直接费5万元。因地基复查使基础施工工期延长3d,人工窝工15个工日。      事件二:辅楼施工时,因某处设计尺寸不当,甲方要求拆除已施工部分,重新施工,并因此造成增加用工30个工日,材料费、机械台班费计2万元,辅楼主体工作拖延1周。      事件三:在主楼主体施工中,因施工机械故障,造成工人窝工8个工日,该工作工期延长4d。      事件四:因乙方购买的室外工程管线材料质量不合格,甲方令乙方重新购买,因此造成该项工作多用人工8个工日,该项工作工期延长4d,材料损失费1万元。      事件五:鉴于工期较紧,经甲方同意,乙方在装饰装修时采取了加快施工的技术措施,使得该项工作缩短了1周,该项技术组织措施费0.6万元。其余各项工作实际作业工期和费用与原计划相符。      [问题]

题干: 某抢修工程有临时用电设备8台,设备总容量48kW,项目部没有编制临时用电施工组织设计,但编制了安全用电和电气防火措施。本工程的临时输电线路采用裸线木杆架空敷设,局部使用电缆,钢管加工的线杆。因临时供电最较小,为节省电线和配电箱,没有把施工现场的动力用电和照明用电配电箱分开设置。本工程地下人防工程配置的照明设备不足,项目经理安排加设了5盏普通照明灯(220V),照度满足了施工要求。
16.请问本工程是否需要编制临时用电施工组织设计?为什么?临时用电施工组织设计的编制审批程序是什么?

题干: 某工程,施工单位按招标文件中提供的工程量清单作出报价(见下表)。施工合同约定:(1)工程预付款为合同总价的20%,从工程进度款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止;(2)施工过程中发生的设计变更,采用以直接费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3. 41%。经项目监理机构批准的施工进度计划如下图所示。施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费。为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分项工程Ⅳ,根据工艺要求,,N在E结束以后开始,在H开始前完成,持续时间1个月,Ⅳ工作的直接费为400元/n13,工程量为3 000 立方米。
17.施工单位提出发生的保护措施费和防护措施费由建设单位另行支付是否合理?说明理由。

题干: 某市中心区新建一座商业中心,建筑面积26000平方米,地下2层,地上16层,1—3层有裙房,结构形式为钢筋混凝土框架结构,柱网尺寸为8.4m×7.2m,其中2层南侧有通长悬挑露台,悬挑长度为3m。施工现场内有一条10kV高压线从场区东侧穿过,由于该10kV高压线承担周边小区供电任务,在商业中心工程施工期间不能改线迁移。
某施工总承包单位承接了该商业中心工程的施工总承包任务。该施工总承包单位进场后,立即着手进行施工现场平面布置:
(1)在临市区主干道的南侧采用1.6m高的砖砌围墙作围挡。
(2)为节约成本,施工总承包单位决定直接利用原土便道作为施工现场主要道路。
(3)为满足模板加工的需要,搭设了一间50平方米的木工加工间,并配置了一只灭火器。
(4)受场地限制在工地北侧布置塔式起重机一台,高压线处于塔式起重机覆盖范围以内。
主体结构施工阶段,为赶在雨季来临之前完成基槽回填土任务,施工总承包单位在露台同条件混凝土试块抗压强度达到设计强度的80%时,拆除了露台下模板支撑。主体结构施工完毕后,发现2层露台根部出现通长裂缝,经设计单位和相关检测鉴定单位认定,该裂缝严重影响到露台的结构安全,必须进行处理。该事故造成直接经济损失1500万元。
18.在高压线处于塔式起重机覆盖范围内的情况下,施工总承包单位应如何保证塔式起重机运行安全?

题干: 某豪华酒店工程项目,18层框架混凝土结构,全现浇混凝土楼板,主体工程已全部完工,经验收合格,进入装饰装修施工阶段。该酒店的装饰装修工程由某装饰公司承揽了施工任务,装饰装修工程施工工期为150 d,装饰公司在投标前已领取了全套施工图纸,该装饰装修工程采用固定总价合同,合同总价为720万元。该装饰公司在酒店装修的施工过程中采取了以下施工方法:地面镶边施工过程中,在靠墙处采用砂浆填补,在采用掺有水泥拌和料做踢脚线时,用石灰浆进行打底,木竹地面的最后一遍涂饰在裱糊工程开始前进行。对地面工程施工采用的水泥的凝结时间和强度进行复验后开始使用。 在水磨石整体面层施工过程中,采用同类材料以分格条设置镶边。
19.按照《建筑装饰装修工程质量验收规范》和《民用建筑工程室内环境污染控制规范》的规定,一般情况下,装饰装修工程中应对哪些进场材料的种类和项目进行复验?

20.某办公楼工程,建筑面积23723平方米,框架一剪力墙结构.地下1层,地上12层,首层高4.8m,标准层高3.6m.顶层房间为有保温层的轻钢龙骨纸面石膏板吊顶.工程结构施工采用外双排落地脚手架.工程于2007年6月15日开工,计划竣工日期为2009年5月1日.本工程结构施工脚手架是否需要编制专项施工方案?说明理由.

21.某投资公司建造一幢办公楼,采用公开招标方式选择施工单位。招标文件要求:提交投标文件和投标保证金的截止时间为2009年5月30日。该投资公司于2009年3月6日发出招标公告,共有5家建筑施工单位参加了投标。第5家施工单位于2009年6月2日提交了投标保证金。开标会于2009年6月3日由该省建委主持。第4家施工单位在开标前向投资公司要求撤回投标文件和退还投标保证金。经过综合评选,最终确定第2家施工单位中标。投资公司总(甲方)与中标单位(乙方)双方按规定签订了施工承包合同,合同约定开工日期为2009年8月16日。工程开工后发生了如下几项事件。事件一:因拆迁工作拖延,甲方于2009年8月18日才向乙方提供施工场地,导致乙方A、B两项工作延误了2d,并分别造成人工窝工6个和8个工日,但乙方C项工作未受影响。事件二:乙方与机械设备租赁商约定,D项工作施工用的某机械应于2009年8月28日进场,但因出租方原因推迟到当月29日才进场,造成D工作延误1天和人工窝工7个工日。事件三:因甲方设计变更,乙方在E项工作施工时,导致人工增加14个工日,相关费用增加了1.5万元,并使施工时间增加了2d。事件四:在F项工作施工时,因甲方供材出现质量缺陷,乙方施工增加用工6个工日,其他费用1 000元,并使H项工作时间延长ld,人工窝工24个工日。上述事件中,A、D、H三项工作均为关键工作,没有机动时间,其余工作均有足够的机动时间。合同约定人工费标准为30元/工日,应由甲方给予补偿的窝工人工费标准为18元/工日;施工管理费、利润等均不予以补偿。在该工程中,乙方可得到的合理费用索赔有哪几项?费用索赔额是多少?

题干: 某建设单位新建办公楼,与甲施工单位签订施工总承包合同。该工程门厅大堂内墙设计做法为干挂石材,多功能厅隔墙设计做法为石膏板骨架隔墙。施工过程中发生下列事件:
事件一:建设单位将该工程所有门窗单独发包,并与具备相应资质条件的乙施工单位签订门窗施工合同。
事件二:装饰装修施工时,甲施工单位组织大堂内墙与地面平行施工。监理工程师要求补充交叉作业专项安全措施。
事件三:施工单位上报了石膏板骨架隔墙施工方案。其中石膏板安装方法为“隔墙面板横向铺设,两侧对称、分层由下至上逐步安装;填充隔声防火材料随面层安装逐层跟进,直至全部封闭;石膏板用自攻螺钉固定,先固定板四边,后固定板中部,钉头略埋入板内,钉眼用石膏腻子抹平”。监理工程师审核认为施工方法存在错误,责令修改后重新报审。
事件四:工程完工后进行室内环境污染物浓度检测,结果不达标,经整改后再次检测达到相关要求。
22.事件三中,指出石膏板安装施工方法中的不妥之处,写出正确做法。

题干: 某房地产开发公司与某施工单位签订了一份价款为1000万元的建筑工程施工合同,合同工期为7个月。工程价款约定如下:
(1)工程预付款为合同价的10%。
(2)工程预付款扣回的时间及比例:自工程款(含工程预付款)支付至合同价款的60%后,开始从当月的工程款中扣回工程预付款,分两个月扣回。
(3)工程质量保修金为工程结算总价的5%,竣工结算时一次性扣留。
(4)工程款按月支付,工程款达到合同总造价的90%停止支付,余款待工程结算完成并扣除保修金后一次性支付。

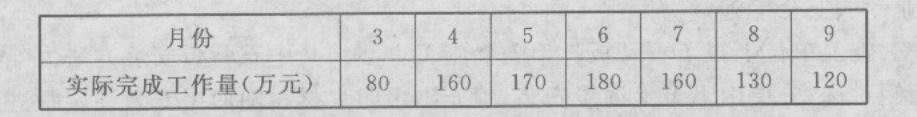

每月完成的工作量如下表:
工程施工过程中,双方签字认可因钢材涨价增补价差5万元,因施工单位保管不力罚款1万元。
23.根据《建设工程价款结算暂行办法》(财建[2004]369号)的规定,工程竣工结算方式分别有哪几种类型?本工程竣工结算属于哪种类型?
做题计时:00:00:00
暂 停 开始
答题卡
已做 未做
设为首页 - 收藏本站 - - 返回顶部
请牢记:"qicai.net" 即七彩网 ©2025 七彩网 www.qicai.net 本站邮件:kankan660@qq.com
网站备案号:湘ICP备16000511号-8
