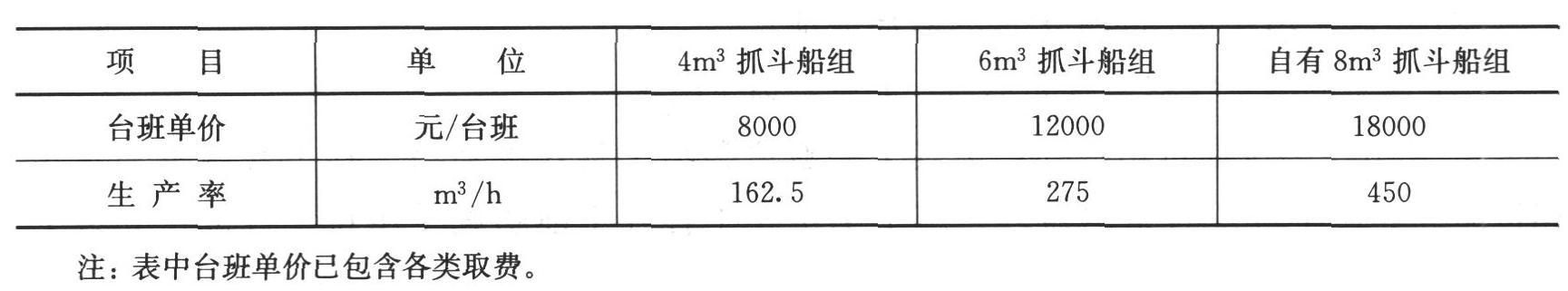

题干: 某公司承接了一个5000t级泊位码头的基槽开挖工程,挖泥工程量为20万立方米,公司组织了项目经理部,在编制施工组织设计时,根据泊位施工的节点工期要求,基槽开挖的作业天数为45d。适宜施工的船型为抓斗式挖泥船。该公司闲置8立方米抓斗式挖泥船1组,但是,调遣至该工地需增加往返调遣费共计36万元。据调查,当地也有同类型船舶2组可供选择(有关参数见下表)。
1.试比较在满足节点工期要求的船组中,哪个船组成本最低?

2.某项目部对承建的两个5万t级泊位重力式沉箱顺岸式结构码头施工中,对抛石基床进行了夯实处理。
质量上如何控制?

3.某项目部承建了总长为551m的斜坡式结构防波堤工程,采用扭王字块护面块体。扭王字块护面块体安装时应注意什么?

题干: 正确合理应用工程地质勘察成果有利于港口与航道工程的设计与施工的顺利进行。
4.给出判断黏性土天然状态的土壤物理力学指标。

5.某船队方驳4号停靠在某码头二泊位,该驳水手李某上船有事,当踏上跳板时失足,跌在驳船舷护旁脸部受伤后又滑到江中溺亡。从该事故中应吸取的教训和防范措施?

6.某耙吸挖泥船用5000立方米舱容挖抛施工,测得满舱时泥与海水载重为7500t,该地区疏浚土密度为1.85t/立方米。(海水密度取1.025)计算该船的泥舱装载土方量。

7.某施工作业队承接了2.5万t级高桩梁板式码头预制构件的安装任务。构件安装时,应满足哪些要求?

8.水运工程项目完工应及时进行质量检验与合格评定。水运工程质量检验是怎样划分的?

题干: 沉箱下水,沉箱尺寸:长8m、宽6m、高10m,由长3.65m、宽2.65m的4个仓格组成,沉箱底板厚0.4m。下水时,从潮汐表上查得潮高为1.0m,箱内压水顶面较当地理论深度基准面低5.0m,沉箱干舷高2.0m,浮游稳定的最小吃水6.0m,当地理论深度基准面与黄海平均海平面的高差为1.5m。沉箱拖运时,要通过一个局部浅点,当地地形图上标明浅点的顶面高程为-7.0m,拖轮拖运沉箱通过该浅点区时,查得潮离为2.0m。
9.为乘潮使沉箱通过浅点区,需要潮高再上涨多少?

10.某工程项目,业主与施工单位已经签订施工合同,在执行合同的过程中陆续遇到一些问题需要进行处理,对遇到的下列问题,请问该如何处理。在结构施工中,施T单位需要在夜间浇筑混凝土,经业主同意并办理了有关手续。按地方政府有关规定,在晚上11点以后一般不得施工,若有特殊需要给附近居民补贴,此项费用应由谁来承担?

11.某高桩码头的断面示意图如图所示。该码头施工的主要工序有12项, 指出码头各构件名称及相应施工工序的名称。

12.某航道局承担了3万t级航道疏浚工程,用一艘4500立方米耙吸船施工。航道设计底标高-12.0m,天然床面标高-9.8m,设计底宽150m,底质为淤泥质土,边坡1:5,计算超深0.7m,计算超宽9m,疏浚工程量计算断面如图所示。设计疏浚工程量为3178157立方米(施工期回淤很少,不计),开工前,施工单位按浚前测量的水深图自行计算,并经监理确认的疏浚工程量为3200876立方米,疏浚土全部抛到外海指定抛泥区,平均运距16.8km。耙吸船施工参数如下:平均航速8.6节,往返航行时间2.1h,调头卸泥时间0.35h,挖泥装船时间1.2h,装舱量2200立方米,三班作业,时间利用率75%计算该耙吸船可完成的日疏浚工程量,和完成工程的预期作业天数。(各题涉及计算的,要求列出算式及步骤)

13.某承包单位通过招投标,承接了某航道整治工程,该整治工程主要内容为筑坝和护岸。建设单位及时组织监理、施工单位在工程开工前明确了单位、分部、分项工程的划分。对该工程进行单位工程的划分。

14.某疏浚工程工程量50万立方米,由一艘绞吸挖泥船承担施工,该船排泥管直径0.7m,管内泥浆平均流速5m/s,泥浆平均密度1.2t/立方米,原状土密度1.85t/立方米,海水密度1.025t/立方米,该船主要施工挖泥参数:绞刀横移速度10m/min,前移距1.5m,切泥厚度2m,在本工程中该船的生产性和非生产性停息时间共计200h,请回答以下问题:输送生产率;

15.乍浦港二期多用途件杂货码头工程,位于浙江省平湖市乍浦镇西南杭州湾北岸。水工工程由栈桥及码头两部分组成。码头长336m,宽35m,设计为一个泊位。结构形式为高桩梁板式结构。桩基为φ200预应力大管桩,现浇桩帽,现浇横梁,预制安装纵梁、面板,现浇混凝土方桩,现浇墩台、立柱、帽梁,安装预应力空心板,现浇面层。本工程码头的分项工程划分见下表所列。对本工程进行单位工程划分。

16.某月30d,绞吸挖泥船完成工程量20万立方米,该船时间利用率60%,已知该船排泥管径为0.6m,泥浆浓度10%。试述绞吸挖泥船基本原理。

17.某项目部承接了2.5万t级集装箱船高桩梁板式码头预制构件的制作任务。在场内堆放有什么规定?

题干: 某炸礁工程,签订施工合同后项目部组织了相应的耙吸船、炸礁船、抓斗船等进场施工,发现该施工河段属于2个海事局共同管辖,在办理了各种相应的手续后,于合同规定日期正常开工。在节日的安全大检查中,发现了如下一些问题:
(1)项目部尚未有制订防护性安全技术措施;
(2)发现作业船上有船员就餐时饮酒;
(3)发现在船上的生活区内有船员穿拖鞋行走;
(4)发现存储炸药的仓库没有炸药进出台账;
(5)炸礁船的水上安全标志不醒目,夜间警示灯光不足;
监理工程师对上述问题要求项目部立即整改。
18.项目部申办水上水下施工许可证时应向管辖该河段的两个海事局的哪一个申请?

19.某海港拟建3个2.5万t级泊位码头,业主通过招标选择施工单位,某一级港口与航道专业资质的施工单位与具有二级港口与航道专业资质的施工单位组成联合体参加投标。根据其资质,业主能否接受该联合体承接拟建码头吨级的投标?

20.某港池开挖、吹填造陆工程,开挖区的土质上层为中细砂、中层为黏土、底层为岩石,各层的开挖单价分别为18元/立方米、46元/立方米、250元/立方米(含炸礁、清渣等)。分别采用1250立方米/h绞吸式挖泥船、8立方米/h抓斗式挖泥船、炸礁船等组合施工。因为水域狭窄,不能分区施工。合同规定:在筑好抛石围堰后吹填中细砂,围堰石料由业主供料。该工程于2002年6月28日开工,合同工期180d,工程施工中,发生了如下事项:(1)抛筑围堰时,附近农民因征地补偿未谈妥而阻挠施工,导致停工28d(2002年7月1日~7月28日);(2)抛筑围堰时,业主供料延误7d(2002年7月30日~8月5日);(3)开挖中细砂时,由于用船紧张,挖泥船进场推迟,为赶回工期,经监理同意,施工单位换用功率更大的1450立方米/h绞吸式挖泥船进场,因此增加调遣费25万元,但仍使工期延误10d;(4)在用8立方米/h抓斗式挖泥船开挖黏土时,发现实际土质标高与设计不符,实际岩面标高浅于设计岩面标高,经监理确认,岩石开挖工程量增加了1.5万立方米,应业主、监理要求,施工单位增加炸礁设备进场,保证了该阶段工期,因此增加了调遣费62万元。因土质不符增加的成本,应怎样索赔?计算炸礁、清渣的可索赔额。

21.试述:管涌与流沙(土)防治的基本方法。

题干: 某工程船舶在海上作业时,为了避让大货轮进港,在航道边触礁,情况十分危急,船长向相关海事部门、项目经理分别报告并请求救助。该工程船主机功率3200kW,事故中人员无死亡、无重伤,船体和机械直接经济损失340万元。
22.项目经理应如何应对这一突发事故?

题干: 某10万t级高桩煤码头工程,桩基采用预应力混凝土大管桩,上部结构为钢筋混凝土梁板,业主通过招标选定了某监理单位,沉桩及上部结构主体工程由某单位中标组织了煤码头项目部施工承包,并在施工合同中明确,装、卸煤设备安装工程由主体工程中标的施工单位通过招标选择具有相应资质的设备安装单位,另行发包预应力混凝土大管桩由业主指定供应单位供桩,并运抵现场,并与之签订了合同。
施工过程中,供桩单位因种种原因发生了供桩数量、时间等没有及时到货,部分桩的质量没有达到规范要求质量标准等情况,使主体工程的沉桩进度滞后了12d,并进而使装、卸煤设备安装工程的进度滞后了10d。
23.针对供桩不及时、部分桩质量不合格所引起的主体工程工期延误,码头主体工程承包单位是否可以提出索赔?

24.某项目工程量400万立方米,运距20km,采用5000立方米舱容耙吸挖泥船施工,平均航速10节,每舱挖泥时间1h,平均装舱量3000立方米/舱,平均时间利用率85%,修船占用时间为施工时间的10%。计算挖泥船生产率。

25.某项目部对承建的重力式方块码头进行安装施工。
墩式或线型建筑物安装顺序有什么不同?

题干: 长江中游某河段航道整治工程,在施工图设计没有完成之前,业主通过招标选择了一家承包单位承包该工程的施工任务。由于设计工作尚未完成,承包范围内待实施的工程虽性质明确,但工程量还难以确定,双方商定拟采用总价合同形式签订施工合同,以减少双方的风险。双方草签的施工合同有以下一些条款:
1)施工单位按监理工程师批准的以暂定工程量为准编制的施工组织设计组织施工,建设单位不承担因此引起的工期延误和费用增加的责任。
2)建设单位向施工单位提供施工场地的工程地质资料和控制点坐标等技术资料,供施工单位参考使用。
3)施工单位应向建设单位提交施工组织设计,供其审批和提出修改意见。
26.业主与施工单位选择的总价合同形式是否妥当?为什么?

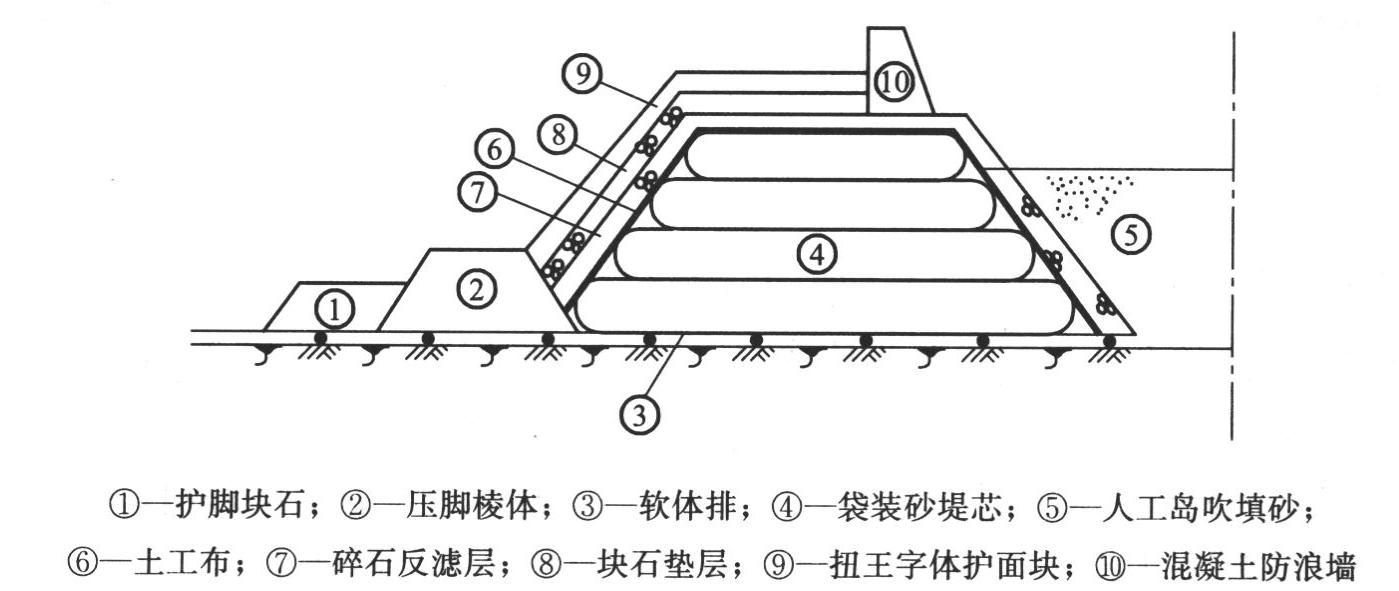

题干: 某海域,水深15m,涨落潮流速分别为0.8m/s、1.0m/s,设计高水位+2.8m,设计低水位+0.5m,地基土为粉质黏土。在该海区需建一个800m×1000m的人工岛,吹填区底标高-13.0~-15.0m,施工作业条件较好。人工岛围堰断面如图所示。设计要求从距人工岛15km外,水深约20m的海区取粉细砂作为人工岛陸域形成的填料,其含泥量控制在≤10%。
27.应如何控制平均吹填高程和吹填的平均超高?经整平后的吹填高程差应为多少?

28.某项目部对承建的两个5万t级泊位重力式沉箱顺岸式结构码头施工中,对抛石基床进行了夯实处理。
其工艺上有什么要求?

题干: 某年某月某日21:30时,某省某集团有限公司所有、某县海运公司经营的“某”轮,在该县港海域搁浅沉没,船上12名船员,1人获救,9人死亡,2人下落不明,直接经济损失约270多万元。
事故经过:
该轮事故前2日约24:00时载755t煤从某港返回当地港,吃水前2.6m、后2.7m,未封舱(货舱敞开),航速5~6节,船上共有船员12人。
前一天傍晚,该轮趁当晚高潮进该港过程中,因船舶转向稍晚而在3号浮附近搁浅,未能进港,退回1号浮抛锚。夜里,海上风浪增大,船有摇晃。
当日03:30,该船再次进港。当时海面风雨交加,东南风,风力6~7级,涨潮南流。该轮在进港过程中,因受风流影响,航速很慢,船舶操作困难,渐向北偏,后被风浪推向浅滩,在接近3号浮位置处搁浅,抛石锚。
06:25,该轮告公司,船已搁浅,请求公司派一空船来拖一下。
07:30,该船受风流(高潮后转北流)影响,向北走锚,又抛左锚,全车顶风,右舵,仍无法控制住船位,船仍向北移动。之前,船员曾试图封舱,但因风浪大未成功。
07:40,船被风浪推至2号浮位置。
08:00,该轮发生强烈摇摆,大浪撞击飞进煤舱左侧。
08:20,该轮被风浪推至1号浮附近。
08:45,该轮左舷梯被浪打掉。
10:00时,风浪加大,该轮煤舱进水增多,船发生左倾。船长要求公司派渔船前往救援接人。公司接报后,派人在港内联系过多条渔船,都因风大浪急,无法前往救援。在港海轮受潮水限制也无法出港救援。
12:30时,该轮再次向公司报告:请公司速派渔轮接人。
从15:00至16:00,该轮继续向左舷倾斜,货舱里积水很多,船长命船员将两只救生筏抬至驾驶台右侧二层甲板。
17:30,看见救援轮出来,该轮开始起锚。当左锚离底后起右锚,锚机停电。随后,主机、辅机又相继停止工作(后清洗油道,主机又恢复了正常),船长即命启用应急发电机照明。
17:45,救援轮抵达该轮附近,但因风浪太大,加之水深不够,多次试图接近该轮均未成功,只好在离该轮1海里左右处抛锚。看见救援轮无法接近,又无渔船前来,该轮船长向公司要求登筏弃船。
21:00,该轮船体向左倾斜严重,船长担心船舶突然倾覆,于是决定打开救生筏,登筏。
21:10,该轮船长再一次向公司要求离船。此时,该轮船员已在大副带领下分成两组,每组6人从右舷主甲板上开始分别登筏,船长刘某和水手王某最后登筏。当王某两手扒在船旁,脚已够到筏时,听到筏上有人喊“筏漏气了”,王某立即爬回船上,接着看见筏很快沉下去,听见另一只筏上也有人喊漏气,看见筏也往下沉,并听到有人叫救命。两只筏沉时,扣在船上的绳子均未断。
21:30左右,该轮由于货舱大量进水而沉没。
21:40左右,王某向救援轮报告:“他们都登筏了,筏漏气,他们都落水了,船上就剩我1人”。王某通报情况后,发现船舷也上水了,于是设法进入海图室,等待救助。
22:30左右,王某发现西边偏北方向的岸边有两颗红光降落伞,立即将情况报告了救援轮。救援轮接报后,将情况报告了公司。公司立即指示巡逻队赶往某电厂煤炭场方向查找,一直寻找到天亮,因雨夜、浪大、滩广,没有发现救生筏和落水人员。
24:00左右,王某最后一次与救援轮通话称:“我现在海图室里,请你们快想办法救我,高频快没电了”。
7日06:20,“某号”轮出海救助王某,07:00,将王某救下。
该轮搁浅沉没事故造成该轮船舶沉没、货物全损,11名船员遇难(9人死亡,2人下落不明),直接经济损失(不含搜寻救助费用)人民币272.8892万元。
该轮遇险后,各级领导及有关部门非常重视,迅速展开对遇险船员的搜寻救助工作。本次救助共历时7天,动用飞机2架次、海船9艘186个航次、渔轮25艘6340人次。使1名船员获救,并搜导到9具尸体和船舶证书。
29.造成该轮搁浅沉没的直接原因是什么?造成该轮船员遇难的直接原因是什么?

题干: 某一世行贷款的工程项目,施工阶段执行FIDIC合同条款。工程计量与支付采用承包人投标书中单价或合价构成的有效合同价(不含预备费)一次性包干完成的形式结算。本项目合同价为2000万元,预备费160万元,动员预会款为10%,原付款证书的最少金额为合同价的3%,保留金为合同价的5%。
30.动员预付款在何时开始扣回?采用何种方法扣回?如果某一中期支付证书的金额大于或等于合同约定的中期付款证书最低金额,而小于动员预付款的计划回扣金额,请问如何处理?

31.试述:(1)水运工程施工监理的主要依据;(2)监理单位与业主、承包人、设计单位的关系;(3)施工监理的阶段划分;(4)施工期监理的主要内容。

32.某港口工程沉箱预制混凝土设计要求的混凝土立方体抗压强度标准值为45MPa,经计算和试配确定混凝土的配合比为1:1.15:2.68,水灰比为0.40,高效减水剂的掺量为水泥重的0.7%,AE引气剂的掺量为水泥重的0.08%,混凝土的含气量为4.0%。<BR>计算1立方米该混凝土的材料用量(水泥、砂、碎石、水、高效减水剂、AE引气剂)各为多少?<BR>

33.某航道开挖,业主规定按设计断面工程量计量报价,对施工中超出设计断面的超宽、超深不再计量,超挖工程量折在报价中考虑。施工单位依据定额并考虑了超深、超宽后报出了各土层开挖单价并中标,原设计岩石开挖量5万立方米,超挖1.1万立方米。中标单价如表列:施工中发生了如下事件:(1)施工开始后发现:原设计提供的淤泥混砂层与实际不符,土层中含有大量块石,按原设计采用的自航耙吸船无法施工,经监理同意改用挖黏土的斗式船;(2)当开挖黏土时发现:底层断续出现岩石,分布广而薄,经监理确认黏土层底层岩石量为1.6万立方米、超挖总计2.5万立方米,据此,监理、业主同意设计变更,增加这部分的岩石总量、调整开挖单价;(3)耙吸船进场开工时,村民以养殖赔偿不落实为由阻挠施工,施工单位被迫停了17个班艘。耙吸船的使用艘班费为:针对事件(2)计算增加部分(岩石)的价款。

34.我国北方某海港集装箱高桩梁板码头施工,码头长700m,宽36m,共2个泊位。设计高水位+0.5m,设计使用50年。码头的主要施工工序有:沉桩→现浇上横梁→现浇下横梁→现浇桩帽→安装预制面板→安装预应力纵梁→附属设施施工→码头面层混凝土施工。桩基为φ1200钢管桩,壁厚20mm,其中按承载力和强度计算需厚度为16mm,其余为预留腐蚀厚度,桩帽底高层为+4.0m,桩帽高度为2.0m,桩帽混凝土设计采用C30、F300。预应力纵梁采用先张法施工,预应力钢筋为冷拉Ⅳ级钢筋,采用电弧切割下料,预应力张拉采用应力控制,其值为冷拉钢筋屈服强度的90%,张拉结束后,测得预应力筋的实际伸长值比计算值大14%,为了加快台座周转,项目经理规定纵梁混凝土浇筑完成后48h,即放松预应力钢筋。F300代表什么含义?说明具体含义,指出桩帽混凝土按港工混凝土耐久性分区的所处部位,确定桩帽混凝土按耐久性要求的水灰比最大限值。

题干: 8月下旬,在华东沿海组织航道施工的某项目部,从中央气象台获得台风消息。就防台工作,项目经理布置如下:安排人员去当地海事部门了解避风锚地;安排人员到工地船舶进行安全检查。反馈消息:避风锚地距施工区30海里;安全检查中发现有的船舶缺堵漏材料,有的船舶缺少备用拖缆,有的船舶舱口、门、窗无法水密。根据气象预报,台风有朝施工区移动的趋势,船舶48h内遭受风力可达6级以上。
35.对上述防台隐患应何时整改?如何整改?

36.某疏浚工程工程量50万立方米,由一艘绞吸挖泥船承担施工,该船排泥管直径0.7m,管内泥浆平均流速5m/s,泥浆平均密度1.2t/立方米,原状土密度1.85t/立方米,海水密度1.025t/立方米,该船主要施工挖泥参数:绞刀横移速度10m/min,前移距1.5m,切泥厚度2m,在本工程中该船的生产性和非生产性停息时间共计200h,请回答以下问题:时间利用率。

题干: 某工程船舶在海上作业时,为了避让大货轮进港,在航道边触礁,情况十分危急,船长向相关海事部门、项目经理分别报告并请求救助。该工程船主机功率3200kW,事故中人员无死亡、无重伤,船体和机械直接经济损失340万元。
37.根据《水上交通事故等级划分标准》本次事故应属哪一级水上交通事故?具体依据是什么?

38.某施工作业队承接了2.5万t级高桩梁板式码头预制构件的安装任务。构件安装前,应做哪些准备工作?

39.某航道整治工程项目,经公开招标,由某施工单位承担该工程,并签订了施工承包合同。施工单位成立了项目经理部,项目经理组织编制了施工组织设计,其部分内容如下:(1)编制依据。……(2)工程概况。……(3)施工的组织管理机构。……(4)施工的总体部署和主要施工方案。施工的总体部署:……施工方案:1)筑坝工程施工顺序为:①测量放样;②水上沉软体排;③坝根接岸处理;④水上抛石;⑤水上抛枕;⑥坝体表面整理。2)护岸工程施工顺序为:①测量放样;②水上沉软体排;③水上抛石(枕)镇脚;④护坡。其中护坡工程的施工顺序为:①削坡及整平;②岸坡开挖、土石方回填;③铺设倒滤层;④排水盲(明)沟;⑤面层处理。(5)施工进度计划。包括施工总进度计划和施工总进度保证措施,单位工程施工进度计划图及其说明,主要分部(项)工程施工网络计划及其说明,施工进度计划检查和调整的控制措施。(6)各项资源需求、供应计划。……(7)施工总平面布置。……(8)技术、质量、安全管理和保证措施。……(9)文明施工与环境保护。……(10)主要技术经济指标。……(11)附图。……筑坝工程、护岸工程、护坡工程的施工顺序是否正确?不正确的请改正。

40.在厦门港施工的某工地项目经理部跟踪到西北太平洋面上有一热带气旋在活动,并且得悉该工地于未来48h以内,遭遇风力可能达到6级以上。为了赶工期,该工地项目经理考虑热带气旋不一定经过厦门港,命令施工船舶抓紧时间施工,请问项目经理这样做对吗?为什么?

41.某港的理论深度基准面与黄海平均海平面的高差为2.0m,港口地形图中标注的港口港池泥面高程为-14m,某施工单位需在港池内拖运沉箱,沉箱的最小稳定吃水为13m,沉箱拖运时的潮高为0.5m、富裕水深取0.5m。<BR>如果不能拖运,改用乘潮拖运,潮高最低要达到多少米?<BR>

42.水运工程施工过程中,因甲承包商的分包商施工延误,导致乙承包商不能按已批准的进度计划进行施工,造成损失,对此乙承包商要求进行索赔。乙承包商应如何向谁进行索赔?

43.某港口工程沉箱预制混凝土设计要求的混凝土立方体抗压强度标准值为45MPa,经计算和试配确定混凝土的配合比为1:1.15:2.68,水灰比为0.40,高效减水剂的掺量为水泥重的0.7%,AE引气剂的掺量为水泥重的0.08%,混凝土的含气量为4.0%。<BR>混凝土的施工配制强度应是多少?<BR>

44.某重力式码头基础长200m,分两段施工,基槽开挖要求风化岩层以上的黏土及淤泥层要全部挖除,抛泥区距施工现场6km。该基床施工的主要工序为:基槽开挖、基床抛石、夯实、整平,每道工序只各安排一班作业,各工序工期分别为60d、15d、5d、20d。由于工作面受限,在同一段内各工序不能同时作业。绘出该基床施工主要工序作业的双代号网络图,指出关键线路,确定总工期。

45.某工程项目,业主与施工单位已经签订施工合同,在执行合同的过程中陆续遇到一些问题需要进行处理,对遇到的下列问题,请问该如何处理。在基槽开挖土方完成后,施工单位未按施工组织设计对基槽四周进行围栏防护,业主代表进入施工现场不慎掉入基坑摔伤,由此发生的医疗费用应由谁来支付,为什么?

46.沉箱下水,沉箱尺寸:长8m、宽6m、高10m,由长3.65m、宽2.65m的4个仓格组成,沉箱底板厚0.4m。下水时,从潮汐表上查得潮高为1.0m,箱内压水顶面较当地理论深度基准面低5.0m,沉箱干舷高2.0m,浮游稳定的最小吃水6.0m,当地理论深度基准面与黄海平均海平面的高差为1.5m。沉箱拖运时,要通过一个局部浅点,当地地形图上标明浅点的顶面高程为-7.0m,拖轮拖运沉箱通过该浅点区时,查得潮离为2.0m。算出以下各特征水面距沉箱底的距离:1)黄海平均海平面;2)当地的理论深度基准面;3)沉箱下水时的实际海平面;4)沉箱下水时舱格内的压载水面;5)沉箱下水时,干舷高的底面;6)浮游稳定的最小吃水面。

题干: 某大型海上工程孤立墩混凝土承台施工,其混凝土的配合比为1:1.5:2.50,水灰比为0.40,水泥用量为444kg/m3。承台的平面尺寸为10m×10m,承台底标高为-0.5m,顶标高为+3.5m。9根直径1.2m的钢管桩伸入承台混凝土中2m(桩芯混凝土已提前灌注完成)。施工水域潮汐为规则半日潮,施工期低潮位-1.0m、高潮位+2.5m。承台施工用非水密模板,承台混凝土分3层浇筑,底层混凝土浇筑厚度为1.0m,规范对赶潮浇筑混凝土的施工要求是在混凝土初凝前其顶面不能被水淹(混凝土的初凝时间为1.5h)。
47.为使承台使用年限达到50年不大修,保证其耐久性的首选措施是什么?
做题计时:00:00:00
暂 停 开始
设为首页 - 收藏本站 - - 返回顶部
请牢记:"qicai.net" 即七彩网 ©2025 七彩网 www.qicai.net 本站邮件:kankan660@qq.com
网站备案号:湘ICP备16000511号-8
