一、建造师案例题

1.     [背景材料]     某高层办公楼,总建筑面积137500m2,地下3层,地上25层。业主与施工总承包单位签订了施工总承包合同,并委托了工程监理单位。     施工总承包单位完成桩基工程后,将深基坑支护工程的设计委托给了专业设计单位,并自行决定将基坑支护和土方开挖工程分包给了一家专业分包单位施工。专业设计单位根据业主提供的勘察报告完成了基坑支护设计后,立即将设计文件直接给了专业分包单位。专业分包单位在收到设计文件后编制了基坑支护工程和降水工程专项施工组织方案,方案经施工总承包单位项目经理签字后即由专业分包单位组织了施工,专业分包单位在开工前进行了三级安全教育。     专业分包单位在施工过程中,由负责质量管理工作的施工人员兼任现场安全生产监督工作,土方开挖到接近基坑设计标高(自然地坪下8.5m)时,总监理工程师发现基坑四周地表出现裂缝即向施工总承包单位发出书面通知,要求停止施工并要求立即撤离现场,施工人员查明原因后再恢复施工。但总承包单位认为地表裂缝属正常现象,没有予以理睬,不久基坑发生了严重坍塌,并造成4名施工人员被掩埋,经抢救3人死亡、1人重伤。事故发生后,专业分包单位立即向有关安全生产监督管理部门上报了事故情况。经事故调查组调查,造成坍塌事故的主要原因,是由于地质勘察资料中未表明地下存在古河道,基坑支护设计中未能考虑这一因素而造成的。事故造成直接经济损失80万元,于是专业分包单位要求设计单位赔偿事故损失80万元。     [问题]

题干: 某大厦工程项目,建设单位与施工单位根据《建设工程施工合同文本》签订了工程的总承包施工合同,总承包商将该大厦工程项目的装饰装修工程分包给一家具有相应资质条件的某装饰装修工程公司。该装饰装修工程合同与该工程项目建设单位签订了该大厦工程项目的装饰装修施工合同。该工程总承包施工单位在施工过程中发生以下事件:事件一:基坑开挖后用重型动力触探法检查,发现基坑下面存在古墓。事件二:基坑验槽时,总承包施工单位技术负责人组织建设、设计、勘察、监理等单位的项目技术负责人共同检验,经检验基坑符合要求。事件三:为了使水泥浆更具黏结力,旋喷桩在旋喷前3h对水泥浆进行搅拌。事件四:基坑回填过程中,施工总承包单位只检查了排水措施和回填土的含水量,并对其进行了控制。
2.基坑回填土施工结束后应检查哪些项目?并使其满足设计和规范要求?

3.某施工单位承建两栋15层的框架结构工程.合同约定:①钢筋由建设单位供应;②工程质量保修按国务院279号令执行.开工前施工单位编制了单位工程施工组织设计,并通过审批.施工过程中,发生下列事件:事件四中,施工单位对竣工日期提出异议是否合理?说明理由.写出本工程合理的竣工日期.

4.某工程,施工总承包单位(以下简称“乙方”)按《建设工程施工合同(示范文本)》(GF-1999-0201)与建设单位(以下简称“甲方”)签订了施工总承包合同,合同中约定开工日期2009年3月1日,乙方每月25日向甲方提交已完工程量报告,工程进度款支付时间为次月8日。甲方依据合同推荐某电梯安装单位(以厂简称“丙方”)作为本项目电梯安装施工单位,丙方与乙方签订了分包合同。甲方委托监理公司对工程实施施工监理。乙方项目经理开工前对本项目今后的工作作了如下安排。 (1)由项目经理负责组织编制“项目施工管理实施规划”。 (2)由项目总工程师负责建立项目质量管理体系,由项目生产经理负责建立安全管理体系并组织实施。 (3)由项目行政管理人员负责对所有安全施工的技术要求进行交底。 (4)由项目商务经理负责与劳务作业层、各协作单位、发包人、分包人的组织协调工作,解决项目中出现的各种问题。 (5)由项目经理负责组织有关单位进行单位工程竣工验收。2009年5月15日,项目经理和项目商务经理一起向甲方催要4月份工程进度款。甲方说:“监理单位正在对4月份的工程量进行核对,工程进度款还要等一等。”项目经理立即停止施工,以催要工程进度款。电梯安装施工过程中,因甲方采购的一部电梯导轨型号到货错误,需要退换。丙方向项目监理机构提出了申请,要求补偿因退换导轨造成的费用损失。监理说:“此事应先找乙方。”丙方找到乙方,乙方项目经理回答:“你们是甲方推荐的,费用直接找甲方要,此事与我们没有关系。” 问题 1.逐项指出乙方项目经理开工前的工作安排是否妥当?对于不妥之项说明正确做法。 2.指出乙方停止施工以催要4月份工程进度款的做法和甲方的答复各有何不妥之处。 3.丙方向项目监理机构提出费用损失补偿申请是否恰当?说明理由。 4.乙方项目经理对于丙方提出索赔的回答是否恰当?说明理由。

5.   [背景材料]     某建筑工程,建筑面积3.8万m2,地下1层,地上16层。施工单位(以下简称“乙方”)与建设单位(以下简称“甲方”)签订了施工总承包合同,合同期600d。合同约定工期每提前(或拖后)1d奖励(或罚款)1万元。乙方将屋面和设备安装两项工程的劳务进行了分包,分包合同约定,若造成乙方关键工作的工期延误,每延误1d,分包方应赔偿损失1万元。主体结构混凝土施工使用的大模板采用租赁方式,租赁合同约定,大模板到货每延误1d,供货方赔偿1万元。乙方提交了施工网络计划,并得到了监理单位和甲方的批准。网络计划示意图如下图所示(单位:d)。          施工过程中发生了以下事件。     事件一:底板防水工程施工时,由于特大暴雨突发洪水原因,造成基础工程施工工期延长5d,因人员窝工和施工机械闲置造成乙方直接经济损失10万元。     事件二:主体结构施工时,大模板未能按期到货,造成乙方主体结构施工工期延长10d,直接经济损失20万元。     事件三:屋面工程施工时,乙方的劳务分包方不服从指挥,造成乙方返工,屋面工程施工工期延长3d,直接经济损失0.8万元。     事件四:中央空调设备安装过程中,甲方采购的制冷机组因质量问题退换货,造成乙方设备安装工期延长9d,直接费用增加3万元。     事件五:因为甲方对外装修设计的色彩不满意,局部设计变更通过审批后,使乙方外装修映,开工30d,直接费损失0.5万元。     其余各项工作,   实际完成工期和费用与原计划相符。     [问题]

6.(二)      [背景资料]     某建筑工程施工进度计划网络图如图2所示:          施工中发生了以下事件:     事件1:A工作因设计变更停工10天。     事件2:B工作因施工质量问题返工,延长工期7天。     事件3:E工作因建设单位供料延期,推迟3天施工。     事件4:在设备管道安装气焊作业时,火星溅落到正在施工的地下室设备用房聚氨酯防水涂膜层上.引起火灾。     在施工进展到第120天后,施工项目部对第110天前的部分工作进行了统计检查。     统计数据见表1。      表1      统计数据表 工作代号 计划完成工作预算成本BCWS/万元 已完成工作量/% 实际发生成本ACWP/万元 挣得值BCWP/万元 1 540 100 580 2 820 70 600 3 1620 80 840 4 490 100 490 5 240 0 0 合计      问题:工作代号计划完成工作预算成本BCWS/万元已完成工作量/%实际发生成本ACWP/万元挣得值BCWP/万元154010058028207060031620808404490100490524000合计

题干: 某工厂二期扩建工程,建筑面积2.6万平方米,轻型刚架结构,单铰连接。结构吊装专项施工方案中明确每半榀刚架的重量约为30t,结构吊装采用两台40t汽车吊同时扶起两个半榀刚架,空中对铰,采用多点起吊。
吊装过程中发生如下事件:
事件一:由于两机起吊的吊点的布置不同,有一台刚架起吊后下倾严重,无法对铰。
事件二:由于作业时间较长,刚架长时间悬挂在空中。天黑之时突然发生机械故障,工人A说:“等明天再对刚架进行处理吧”,工长B没有提出反对,大家便下班了。
事件三:第二天继续吊装,一对铰工人C因出门急所戴安全帽没系带子,且在施工过程中将扳手抛向地面,恰巧一后勤管理人员D从此经过,扳手砸在D的头上,D所戴安全帽被砸飞,D的肩部被砸伤。
7.事件三违反了“预防高处落物伤人的安全技术措施”中的哪几条?

题干: 某工程项目,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。合同工期为9个月,合同总价为840万元。项目监理机构批准的施工进度计划如下图所示,各项工作均按照最早时间安排且匀速施工,施工单位的部分报价如下表所示。施工合同中约定:预付款为合同总价的20%,当工程款支付达到合同价的50%时开始扣预付款,3个月内平均扣回;质量保修金为合同价的5%,从第1个月开始,按每月进度款的10%扣留,扣完为止。工程于2009年3月1日开工,施工中发生了如下事件。事件一:建设单位接到政府安全管理部门将于6月份进行现场工程安全施工大检查的通知后,要求施工单位结合现场安全状况进行自查,对存在的问题进行整改。施工单位进行了自查整改,并向项目监理机构递交了整改报告,同时要求建设单位支付为迎接检查进行整改所发生的费用。事件二:现场浇筑的混凝土楼板出现了多道裂缝,经有资质的检测单位检测分析,认定是商品混凝土的质量问题。对此,施工单位提出,因混凝土厂家是建设单位推荐的,故建设单位负有推荐的责任,应分担检测的费用。事件三:K工作施工中,施工单位以按设计文件建议的施工工艺难以施工为由,向建设单位书面提出了工程变更的请求。
8.开工后3个月施工单位应获得的工程款是多少?

9.     [背景材料]     某豪华酒店工程项目,18层框架混凝土结构,全现浇混凝土楼板,主体工程已全部完工,经验收合格。进入装饰装修施工阶段,该酒店的装饰装修工程由某装饰公司承揽了施工任务,装饰装修工程施工工期为150d,装饰公司在投标前已领取了全套施工图纸,该装饰装修工程采用固定总价合同,合同总价为720万元。     该装饰公司在酒店装修的施工过程中采取了以下施工方法。     (1)地面镶边施工过程中,在靠墙处采用砂浆填补,在采用掺有水泥拌和料做踢脚线时,用石灰浆进行打底,木竹地面的最后一遍涂饰在裱糊工程开始前进行。对地面工程施工采用的水泥的凝结时间和强度进行复验后开始使用。     (2)在水磨石整体面层施工过程中,采用同类材料以分格条设置镶边。     [问题]

题干: 某房地产开发公司与某施工单位签订了一份价款为1000万元的建筑工程施工合同,合同工期为7个月。工程价款约定如下:
(1)工程预付款为合同价的10%。
(2)工程预付款扣回的时间及比例:自工程款(含工程预付款)支付至合同价款的60%后,开始从当月的工程款中扣回工程预付款,分两个月扣回。
(3)工程质量保修金为工程结算总价的5%,竣工结算时一次性扣留。
(4)工程款按月支付,工程款达到合同总造价的90%停止支付,余款待工程结算完成并扣除保修金后一次性支付。
每月完成的工作量如下表:
工程施工过程中,双方签字认可因钢材涨价增补价差5万元,因施工单位保管不力罚款1万元。
10.7、8月份开发公司应支付工程款多少万元?截止8月末累计支付工程款多少万元?

题干: 某公司中标某工程,根据《建设工程施工合同(示范文本)》(GF—1999—0201)与建设单位签订总承包施工合同。按公司成本管理规定,首先进行该项目成本预测(其中:人工费287.4万元,材料费504.5万元,机械使用费155.3万元,施工措施费104.2万元,施工管理费46.2万元,税金30.6万元),然后将成本预测结果下达给项目经理部进行具体施工成本管理。
总承包施工合同是以工程量清单为基础的固定单价合同,合同约定当A分项工程、B分项工程实际工程量与清单工程量差异幅度在±5%以内的按清单价结算,超出幅度大于5%时按清单价的0.9倍结算,减少幅度大于5%时按清单价的1.1倍结算。
总承包施工合同中还约定C分项工程为甲方指定专业分包项目,C分项工程施工过程中发生了如下事件:
事件一:由于建设单位原因,导致C分项工程停工7d,专业分包单位就停工造成的损失向总承包单位提出索赔。总承包单位认为由于建设单位原因造成的损失,专业分包单位应直接向建设单位提出索赔。
事件二:甲方指定专业分包单位现场管理混乱、安全管理薄弱,建设单位责令总承包单位加强管理并提出整改,总承包单位认为C分项工程施工安全管理属专业分包单位责任,非总承包单位责任范围。

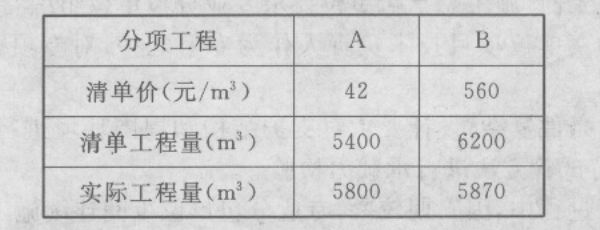

事件三:C分项工程施工完毕并通过验收,专业分包单位向建设单位上报C分项工程施工:档案,建设单位通知总承包单位接收。总承包单位认为C分项工程属甲方指定专业分包项目,其工程档案应直接上报建设单位。
11.A分项工程、B分项工程单价是否存在调整?分别列式计算A分项工程、B分项工程结算的工程价款。(单位:元)

12.某医院门诊楼,位于市中心区域,建筑面积28326平方米,地下1层,地上10层,檐高33.7m。框架剪力墙结构,筏形基础,基础埋深7.8m,底板厚度1100mm,混凝土强度等级C30,抗渗等级P8。室内地面铺设实木地板,工程精装修交工。2008年3月15日开工,外墙结构及装修施工均采用钢管扣件式双排落地脚手架。 事件1:2008年6月1日开始进行底板混凝土浇筑,为控制裂缝,拌制水泥采用低水化热的矿渣水泥,混凝土浇筑后10h进行覆盖并开始浇水,浇水养护持续15d。 事件2:工程施工至结构四层时,该地区发生了持续2h的暴雨,并伴有短时6~7级大风。风雨结束后,施工项目负责人组织有关人员对现场脚手架进行检查验收,排除隐患后恢复了施工生产。 事件3:2008年9月25日,地方建设行政主管部门检查项目施工人员三级教育情况,质询项目经理部的教育内容。施工项目负责人回答:“进行了国家和地方安全生产方针、企业安全规章制度、工地安全制度、工程可能存在的不安全因素四项内容的教育”。受到了地方建设行政主管部门的严厉批评。 事件4:室内地面面层施工时,对木搁栅采用沥青防腐处理,木搁栅和毛地板与墙面之间未留空隙,面层木地板与墙面之间留置了10mm缝隙。 问题 1.事件1中,底板混凝土的养护开始与持续时间是否正确?说明理由。 2.事件2中,是否应对脚手架进行验收?说明理由。还有哪些阶段对脚手架及其地基基础应进行检查验收。 3.事件3中,指出不属于项目经理部教育的内容,项目经理部教育还应包括哪些内容? 4.事件4中,指出木地板施工的不妥之处,并写出正确的做法。

题干: 某市建筑公司承建的工贸公司职工培训楼工程,地下1层,地上12层,建筑面积24 000 平方米,钢筋混凝土框架结构,计划竣工日期为2008年8月8日。2002年4月28日,市建委有关管理部门按照《建筑施工安全检查标准》(JGJ 59-1999)等有关规定对本项目进行了安全质量大检查。检查人员在询问项目经理有关安全职责履行情况时,项目经理认为他已配备了专职安全员,而且给予其经济奖罚等权力,他已经尽到了安全管理责任,安全搞得好坏那是专职安全员的事。在对专职安全员进行考核时,当问到《安全管理检查评分表》检查项目的保证项目有哪几项时,安全员只说到了“目标管理”、“施工组织设计”两项。检查组人员在质量检查时,还发现第二层某柱下部混凝土表面存在较严重的“蜂窝”现象。
13.检查结束后检查组进行了讲评,并宣布部分检查结果如下:(1)该工程《文明施工检查评分表》、《“三宝”、“四口”防护检查评分表》、《施工机具检查评分表》等分项检查评分表(按百分制)实得分分别为80分、85分和80分(以上分项中的满分在汇总表中分别占20分、10分和5分);(2)《起重吊装安全检查评分表》实得分为0分;(3)汇总表得分值为79分根据各分项检查评分换算成汇总表中相应分项的实得分。

14.(一)      [背景资料]     某建筑公司承接了一地处闹市区的某商务中心的施工任务。该工程地下三层,地上二十层,基坑深8.75m,基础为箱形基础,上部结构为现浇剪力墙结构。基础施工阶段,施工单位编制了土方开挖施工方案.并抄送总监理工程师后进行施工。挖土机直接开挖到设计标高后,项目经理组织人员对基坑进行了验槽,认为合格并通知了监理。因连续的季节性大雨,未及时浇筑垫层,造成土方边坡局部塌方,经济损失15万元。施工单位认为塌方是不可抗力造成的,损失应由甲方承担,并同时提出工期索赔。     在上部结构施工时,材料已经送样。由于工期较紧,施工单位未经监理工程师许可即进行了混凝土浇筑。经测试混凝土试块强度没有达标。另外,为赶进度,施工单位提前进场了一批室内装饰用的花岗石,并会同监理对这批石材的外表进行了查看,双方认为质量合格,无需复验。     问题:(一)

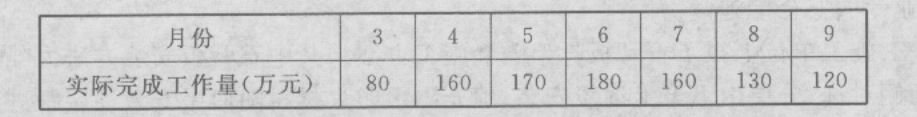

15.(一)      某监理单位承担了一工业项目的施工监理工作。经过招标,建设单位选择了甲、乙施工单位分别承担A、B标段工程的施工,并按照《建设工程施工合同(示范文本)》分别和甲、乙施工单位签订了施工合同。建设单位与乙施工单位在合同中约定,B标段所需的部分设备由建设单位负责采购。乙施工单位按照正常的程序将B标段的安装工程分包给丙施工单位。在施工过程中,发生了如下事件。     事件1:建设单位在采购B标段的锅炉设备时,设备生产厂商提出由自己的施工队伍进行安装更能保证质量,建设单位便与设备生产厂商签订了供货和安装合同并通知了监理单位和乙施工单位。     事件2:总监理工程师根据现场反馈信息及质量记录分析,对A标段某部位隐蔽工程的质量有怀疑,随即指令甲施工单位暂停施工,并要求剥离检验。甲施工单位称:该部位隐蔽工程已经由专业监理工程师验收,若剥离检验,监理单位需赔偿由此造成的损失并相应延长工期。     事件3:专业监理工程师对B标段进场的配电设备实行检验时,发现由建设单位采购的某设备不合格,建设单位对该设备实行了更换,从而导致丙施工单位停工。因此,丙施工单位致函监理单位,要求补偿其被迫停工所遭受的损失并延长工期。     问题(一)

题干: 某施工单位承包某内资工程项目,甲、乙双方签订关于工程价款合同的内容有:
(1)建筑安装工程造价660万元,主要材料费占施工产值的比值为60%。
(2)预付备料款为建筑安装工程造价的20%。
(3)工程进度款逐月计算。

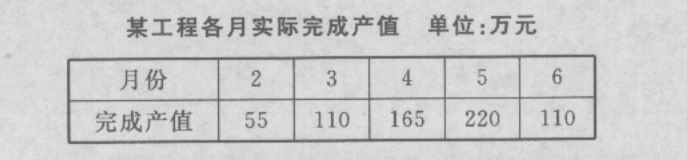

(4)工程保险金为建筑安装工程造价的5%,保修期半年。
(5)材料价差调整按规定进行(按规定上半年材料价差上调10%,在6月份一次调增)。工程各月实际完成产值如下表:
16.该工程的预付款起扣点为多少?

17.      (二)     [背景资料]     某市建筑公司承建的工贸公司职工培训楼工程,地下1层;地上12层,建筑面积24000m2,钢筋混凝土框架结构,计划竣工日期为2009年8月8日。     2003年4月28日,市建委有关管理部门按照《建筑施工安全检查标准》   (JGJ 59-1999)等有关规定对本项目进行了安全质量大检查。检查人员在询问项目经理有关安全职责履行情况时,项目经理认为他已配备了专职安全员,而且给予其经济奖罚等权力,他已经尽到了安全管理责任,安全搞得好坏是专职安全员的事;在对专职安全员进行考核时,当问到《安全管理检查评分表》检查项目的保证项目有哪几项时,安全员只说到了“目标管理”、“施工组织设计”两项;检查组人员在质量检查时,还发现第2层某柱下部混凝土表面存在较严重的“蜂窝”现象。     检查结束后检查组进行了讲评,并宣布部分检查结果如下:①该工程《文明施工检查评分表》、《“三宝”、“四口”防护检查评分表》、《施工机具检查评分表》等分项检查评分表(按百分制)实得分分别为80分、85分和80分(以上分项中的满分在汇总表中分别占20分、10分和5分);②《起重吊装安全检查评分表》实得分为0分;③汇总表得分值为79分。

18.某广场地下车库工程,建筑面积18000平方米.建设单位和某施工单位根据《建设工程施工合同》(示范文本)(GF-1999-0201)签订了施工承包合同,合同工期140D. 事件一中,列式计算A、B、C、D四个施工过程之间的流水步距分别是多少天?

19.某省重点工程项目计划于2008年12月28日开工,由于工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。于2008年9月8日向通过资格预审的A、B、C、D、E5家施工承包企业发出了投标邀请书。该五家企业均接受了邀请,并于规定时间9月20~22日购买了招标文件。招标文件中规定,10月18日下午4时是投标截止时间,11月10日发出中标通知书。在投标截止时间前,A、B、D、E4家企业提交了投标文件,但C企业于10月18日下午5日才送达,原因是路途堵车。10月21日下午由当地招标投标监督管理办公室主持进行了公开开标。评标委员会成员由7人组成,其中当地招标投标监督管理办公室1人、公证处1人、招标人1人、技术经济方面专家4人。评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了单位公章。评标委员会于10月28日提出了书面评标报告。B、A企业分列综合得分第一、第二名。由于B企业投标报价高于A企业,11月10日招标人向A企业发出了中标通知书,并于12月12日签订了书面合同。 问题 1.业主自行决定采取邀请招标方式的做法是否妥当?说明理由。 2.C企业和E企业的投标文件是否有效?分别说明理由。 3.请指出开标工作的不妥之外,说明理由。 4.请指出评标委员会成员组成的不妥之处,说明理由。 5.招标人确定A企业为中标人是否违规?说明理由。 6.合同签订的日期是否违规?说明理由。

20.(二)     [背景资料]     某市中心区新建一座商业中心,建筑面积26000m2,地下2层,地上16层,1~3层有裙房,结构形式为钢筋混凝土框架结构,柱网尺寸为8.4m×7.2m,其中2层南侧有通长悬挑露台,悬挑长度为3m。施工现场内有一条10kV高压线从场区东侧穿过,由于该10kV高压线承担周边小区供电任务,在商业中心工程施工期间不能改线迁移。     某施工总承包单位承接了该商业中心工程的施工总承包任务。该施工总承包单位进场后,立即着手进行施工现场平面布置:     (1)在临市区主干道的南侧采用1.6m高的砖砌围墙作围挡。     (2)为节约成本,施工总承包单位决定直接利用原土便道作为施工现场主要道路。     (3)为满足模板加工的需要,搭设了一间50m2的木工加工间,并配置了一只灭火器。     (4)受场地限制在工地北侧布置塔式起重机一台,高压线处于塔式起重机覆盖范围以内。     主体结构施工阶段,为赶在雨季来临之前完成基槽回填土任务,施工总承包单位在露台同条件混凝土试块抗压强度达到设计强度的80%时,拆除了露台下模板支撑。主体结构施工完毕后,发现2层露台根部出现通长裂缝,经设计单位和相关检测鉴定单位认定,该裂缝严重影响到露台的结构安全,必须进行处理。该事故造成直接经济损失8万元。

题干: 某承包商承包某工程项目施工,与业主签订的承包合同的部分内容有:
(1)工程合同总价1000万元,工程价款采用调值公式动态结算。该工程的人工费(A)占工程价款的32%,材料费占工程价款的53%(材料费又分B、C、D、E四类,各占工程价款比重为24%、12%、9%、8%),不调值费用占工程价款的15%。
(2)合同中约定了工程预付款的比例及扣回的时间。
(3)工程进度款逐月结算,每月月中预支半月工程款。
21.工程价款结算的方式有哪些?

22.某住宅楼工程地下1层,地上18层,建筑面积22800平方米。通过招投标程序,某施工单位(总承包方)与某房地产开发公司(发包方)按照《建设工程施工合同(示范文本)》(GF-1999-0201)签订了施工合同。合同总价款5244万元,采用固定总价一次性包死,合同工期400d。施工中发生了以下事件: 事件1:发包方未与总承包方协商便发出书面通知,要求本工程必须提前60d竣工。 事件2:总承包方与没有劳务施工作业资质的包工头签订了主体结构施工的劳务合同。总承包方按月足额向包工头支付了劳务费。但包工头却拖欠作业班组2个月的工资。作业班组因此直接向总承包方讨薪,并导致全面停工2d。 事件3:发包方指令将住宅楼南面外露阳台全部封闭,并及时办理了合法变更手续,总承包方施工3个月后工程竣工。总承包方在工程竣工结算时追加阳台封闭的设计变更增加费用43万元,发包方以固定总价包死为由拒绝签认。 事件4:在工程即将竣工前,当地遭遇了龙卷风袭击,本工程外窗玻璃部分破碎,现场临时装配式活动板房损坏。总承包方报送了玻璃实际修复费用51840元,临时设施及停窝工损失费178000元的索赔资料,但发包方拒绝签认。 问题 1.事件1中,发包方以通知书形式要求提前工期是否合法?说明理由。 2.事件2中,作业班组直接向总承包方讨薪是否合法?说明理由。 3.事件3中,发包方拒绝签认设计变更增加费是否违约?说明理由。 4.事件4中,总承包方提出的各项请求是否符合约定?分别说明理由。

题干:

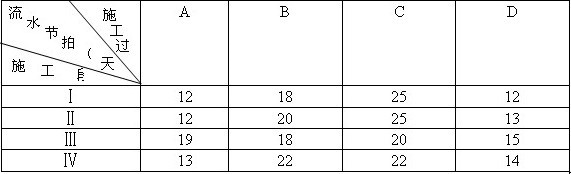

某广场地下车库工程,建筑面积18 000 平方米。建设单位和某施工单位根据《建设工程施工 合同(示范文本)》( GF-99-0201)签订了施工承包合同,合同工期140 d。工程实施过程中发生了下列事件:事件1:施工单位将施工作业划分为A、B、C、D四个施工过程,分别由指定的专业班组进 行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见下表。流水施工参数表

事件2:项目经理部根据有关规定,针对水平混凝土构件模板(架)体系,编制了模板(架)工程专项施工方案,经施工项目负责人批准后开始实施,仅安排施工项目技术负责人进行现场监督。事件3:在施工过程中,该工程所在地连续下了6d特大暴雨(超过了当地近10年来该季节的最大降雨量),洪水泛滥,给建设单位和施工单位造成了较大的经济损失。施工单位认为这些损失是由于特大暴雨(不可抗力事件)所造成的,提出下列索赔要求(以下索赔数据与实际情况相符):(1)工程清理、恢复费用18万元:(2)施工机械设备重新购置和修理费用29万元:(3)人员伤亡善后费用62万元:(4)工期顺延6d。


23.事件2中,指出专项施工方案实施中有哪些不妥之处?说明理由。

24.     [背景材料]     某项目进展到第10周后,对前9周的工作进行了统计检查,有关统计情况如下表所示。                                               前9周成本统计 工作代号 计划完成预算成本BCWS/元 己完成工作/(%) 实际完成ACWP/元 己完成工作的预算成本BCWP/元 A 420000 100 425200 B 308000 80 246800 C 230880 100 254034 D 280000 100 280000 9周末合计 1238880 1206034      [问题]工作代号计划完成预算成本BCWS/元己完成工作/(%)实际完成ACWP/元己完成工作的预算成本BCWP/元A420000100425200B30800080246800C230880100254034D2800001002800009周末合计12388801206034

题干: 某投资公司建造一幢办公楼,采用公开招标方式选择施工单位。招标文件要求:提交投标文件和投标保证金的截止时间为2009年5月30日。该投资公司于2009年3月6日发出招标公告,共有5家建筑施工单位参加了投标。第5家施工单位于2009年6月2日提交了投标保证金。开标会于2009年6月3日由该省建委主持。第4家施工单位在开标前向投资公司要求撤回投标文件和退还投标保证金。经过综合评选,最终确定第2家施工单位中标。投资公司总(甲方)与中标单位(乙方)双方按规定签订了施工承包合同,合同约定开工日期为2009年8月16日。工程开工后发生了如下几项事件。事件一:因拆迁工作拖延,甲方于2009年8月18日才向乙方提供施工场地,导致乙方A、B两项工作延误了2d,并分别造成人工窝工6个和8个工日,但乙方C项工作未受影响。事件二:乙方与机械设备租赁商约定,D项工作施工用的某机械应于2009年8月28日进场,但因出租方原因推迟到当月29日才进场,造成D工作延误1天和人工窝工7个工日。事件三:因甲方设计变更,乙方在E项工作施工时,导致人工增加14个工日,相关费用增加了1.5万元,并使施工时间增加了2d。事件四:在F项工作施工时,因甲方供材出现质量缺陷,乙方施工增加用工6个工日,其他费用1 000元,并使H项工作时间延长ld,人工窝工24个工日。上述事件中,A、D、H三项工作均为关键工作,没有机动时间,其余工作均有足够的机动时间。
25.乙方能否就上述每项事件向甲方提出工期索赔和费用索赔?请说明理由。

26.     [背景材料]     某工程项目难度较大,技术含量较高,经有关招投标主管部门批准采用邀请招标方式招标。业主于2003年1月20日向符合资质要求的A、B、C三家承包商发出投标邀请书,A、 B、C三家承包商均按招标文件的要求提交了投标文件,最终确定B承包商中标,并于 2003年4月30日向B承包商发出了中标通知书。之后由于工期紧,业主口头指令B承包商先做开工准备,再签订工程承包合同。B承包商按照业主要求进行了施工场地平整等一系列准备工作,但业主迟迟不同意签订工程承包合同。2003年6月1日,业主书面函告B承包商,称双方尚未签订合同,将另行确定他人承担本项目施工任务。B承包商拒绝了业主的决定。后经过双方多次协商,才于2003年9月30日正式签订了工程承包合同。合同总价为 6240万元,工期12个月,竣工日期2005年10月30日。承包合同另外规定:     (1)工程预付款为合同总价的25%;     (2)工程预付款从未施工工程所需的主要材料及构配件价值相当于工程预付款时起扣,每月以抵充工程款的方式陆续收回,主要材料及构配件比重按60%考虑;     (3)除设计变更和其他不可抗力因素外,合同总价不做调整;     (4)材料和设备均由B承包商负责采购;     (5)工程保修金为合同总价的5%,在工程结算时一次扣留,工程保修期为正常使用条件下,建筑工程法定的最低保修期限。经业主工程师代表签认的B承包商实际完成的建安工作量(第1个月至第12个月)如下表所示。                                      B承包商实际完成的建安工作量 施工月份 第1个月至第7个月 第8个月 第9个月 第10个月 第11个月 第12个月 实际完成建安工作量 3000 420 510 770 750 790 实际完成建安工作量累计 3000 3420 3930 4700 5450 6240      本工程按合同约定按期竣工验收并交付使用。在正常使用情况下,2008年3月30日,使用单位发现屋面局部漏水,需要维修,B承包商认为此时工程竣工验收交付使用已超过3年,拒绝派人返修。业主被迫另请其他专业施工单位修理,修理费为5万元。     [问题]施工月份第1个月至第7个月第8个月第9个月第10个月第11个月第12个月实际完成建安工作量3000420510770750790实际完成建安工作量累计300034203930470054506240

27.     [背景材料]     某工程项目,采用钢筋混凝土剪力墙结构,施工顺序划分为基础工程、主体结构工程、机电安装工程和装饰工程四个施工阶段。     施工承包单位对该工程的施工方法进行了选择,拟采用以下施工方案。     (1)土石方工程采用人工挖土方,放坡系数为1:0.5,待挖土至设计标高进行验槽,验槽合格后进行下道工序。     (2)砌筑工程的墙身用皮数杆控制,先砌外墙后砌内墙,370mm墙采用单面挂线,以保证墙体平整。     (3)屋面防水分项工程的防水材料进场后,检查出厂合格证后即可使用。     (4)扣件式钢管脚手架的作业层非主节点处的横向水平杆的最大间距不应大于纵距的3/4。     [问题]

28.某豪华酒店工程项目,18层框架混凝土结构,全现浇混凝土楼板,主体工程已全部完工,经验收合格。进入装饰装修施工阶段,该酒店的装饰装修工程由某装饰公司承揽了施工任务,装饰装修工程施工工期为150d,装饰公司在投标前已领取了全套施工图样,该装饰装修工程采用固定总价合同,合同总价为720万元。该装饰公司在酒店装修的施工过程中采取了以下施工方法:地面镶边施工过程中,在靠墙处采用砂浆填补,在采用掺有水泥拌合料做踢脚线时,用石灰浆进行打底,木竹地面的最后一遍涂饰在裱糊工程开始前进行。对地面工程施工采用的水泥的凝结时间和强度进行复验后开始使用。在水磨石整体面层施工过程中,采用同类材料以分格条设置镶边。 问题 1.该酒店的装饰装修工程合同采用固定总价是否妥当?为什么? 2.建设工程合同按照承包工程计价方式可划分为哪几类? 3.判断该装饰公司在酒店装修施工过程中采取的施工方法存在哪些不妥当之处,并说出正确的做法。 4.按照《建筑装饰装修工程质量验收规范》和《民用建筑工程室内环境污染控制规范》的规定,一般情况下,装饰装修工程中应对哪些进场材料的种类和项目进行复验?

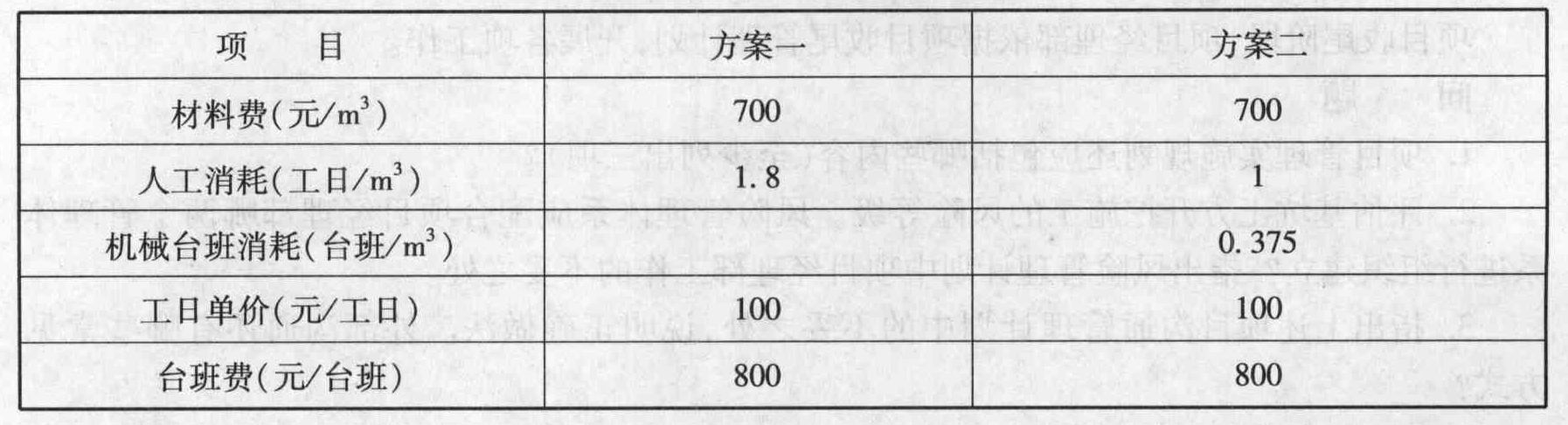

题干: 某工程有两个备选施工方案,采用方案一时,固定成本为160万元,与工期有关的费用为35万元/月;采用方案二时,固定成本为200万元,与工期有关的费用为25万元/月。两方案除方案一机械台班消耗以外的直接工程费相关数据见下表。两个施工方案直接工程费的相关数据为了确定方案一的机械台班消耗,采用预算定额机械台班消耗量确定方法进行实测确定。测定的相关资料如下:完成该工程所需机械的一次循环的正常延续时间为12 min,一次循环生产的产量为0.3立方米,该机械的正常利用系数为0.8,机械幅度差系数为25%。
29.计算按照方案一完成每立方米工程量所需的机械台班消耗指标。
