一、建造师案例题

题干:


某项工程业主与承包商签订了工程承包合同,合同中含有两个子项工程,估算工程量,甲项为2300立方米,乙项为3200立方米,经协商,甲项单价为180元/立方米,乙项为160元/立方米。承包合同规定:



(1)开工前业主向承包商支付工程合同20%的预付款。



(2)业主自第一个月起,从承包商的工程款中,按5%的比例扣除质量保修金。



(3)当子项工程累计实际工程量超过估算工程量10%时,可进行调价,调价系数为0.9。



(4)工程师代表每月签发付款凭证最低金额25万元。



(5)预付款在最后两个月平均扣除。
1.承包商每月实际完成并经签证确认的工程量如下表所示: 如何理解总包和分包付款?如发包人不按约定预付款,承包人应怎么做?

2.某办公楼工程,建筑面积82 000平方米,地下三层,地上二十层,钢筋混凝土框架剪力墙结构,距邻近六层住宅楼7m,地基土层为粉质黏土和粉细砂,地下水为潜水。地下水位-9.5 m,自然地面-0.5 m,基础为筏板基础,埋深14.5 m,基础底析混凝土厚1 500 mm,水泥采用普通硅酸盐水泥,采取整体连续分层浇筑方式施工,基坑支护工程委托有资质的专业单位施工,降排的地下水用于现场机具、设备清洗,主体结构选择有相应资质的A劳务公司作为劳务分包,并签订了劳务分包合同。合同履行过程中,发生了下列事件。 事件1,基坑支护工程专业施工单位提出了基坑支护降水采用“排桩+锚杆+降水井”方案,施工总承包单位要求基坑支护降水方案进行比选后确定。 事件2,底板混凝土施工中,混凝土浇筑从高处开始,沿短边方向自一端向另一端进行,在混凝土浇筑完12 h内对混凝土表面进行保温保湿养护,养护持续7d。养护至72 h时,测温显示混凝土内部温度70摄氏度,混凝土表面温度35摄氏度。 事件3,结构施工至十层时,工期严重滞后。为保证工期,A劳务公司将部分工程分包给了另一家有相应资质的B劳务公司,B劳务公司进场工人100人,因场地狭小,B劳务公司将工人安排在本工程地下室居住。工人上岗前,项目部安全员向施工作业班组进行了安全技术交底,双方签字确认。 问题 (1)事件1中,适用于本工程的基坑支护降水方案还有哪些? (2)降排的地下水还可用于施工现场哪些方面? (3)指出事件2中底板大体积混凝土浇筑及养护的不妥之处,并说明正确做法。 (4)指出事件3中的不妥之处,并分别说明理由。

题干: 天津某工程由A建筑集团公司土建总承包、土方由B基础公司分包,工地现场,正在进行深基坑土方开挖。下午18时15分,B基础公司项目经理将11名普工交给现场工长;19时左右,工长向11名工人交代了生产任务,11人全部下基坑,在⑦轴至⑧轴间平台上施工(领班未到现场,电工未到现场)。20时左右,⑧轴处土方突然发生滑坡,局部迅速垮塌,当即有2人被土方掩埋,另有2人埋至腰部以上,其他6人迅速逃离至基坑上。现场项目部接到报告后,立即组织抢险营救。20时10分,⑦轴至⑧轴处第二次发生大面积土方滑坡。滑坡土方由⑦轴开始冲至④轴,将另外2人也掩埋,并冲断了基坑内水平钢支撑二道。事故发生后,虽经项目部极力抢救,但被土方掩埋的4人终因窒息时间过长而死亡。
3.什么是危险源?危险源的控制方法有哪些?

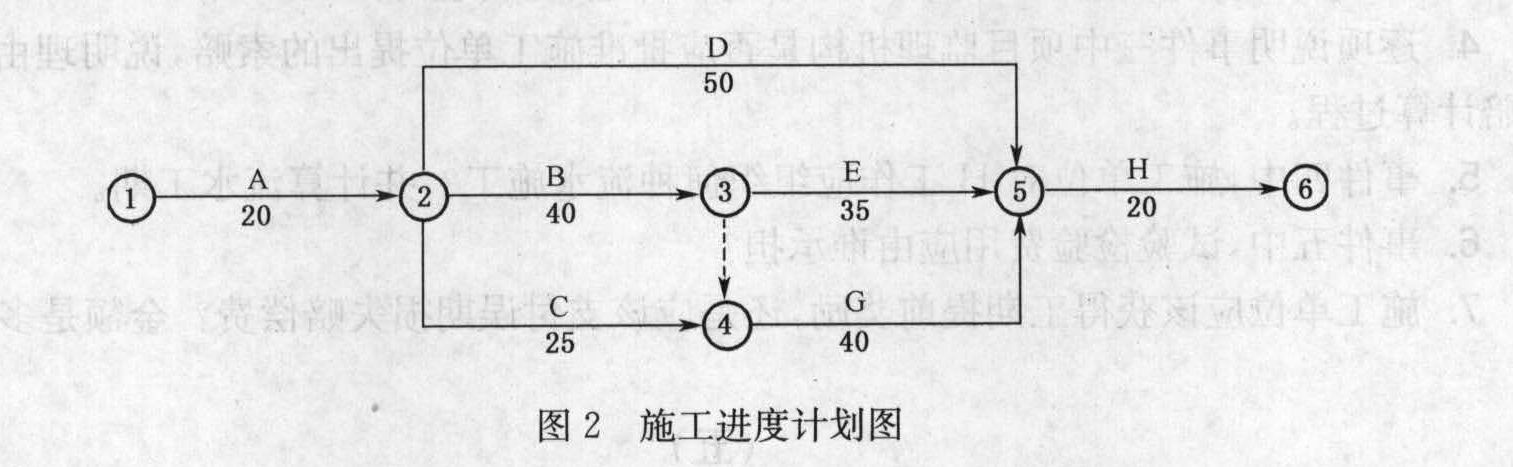

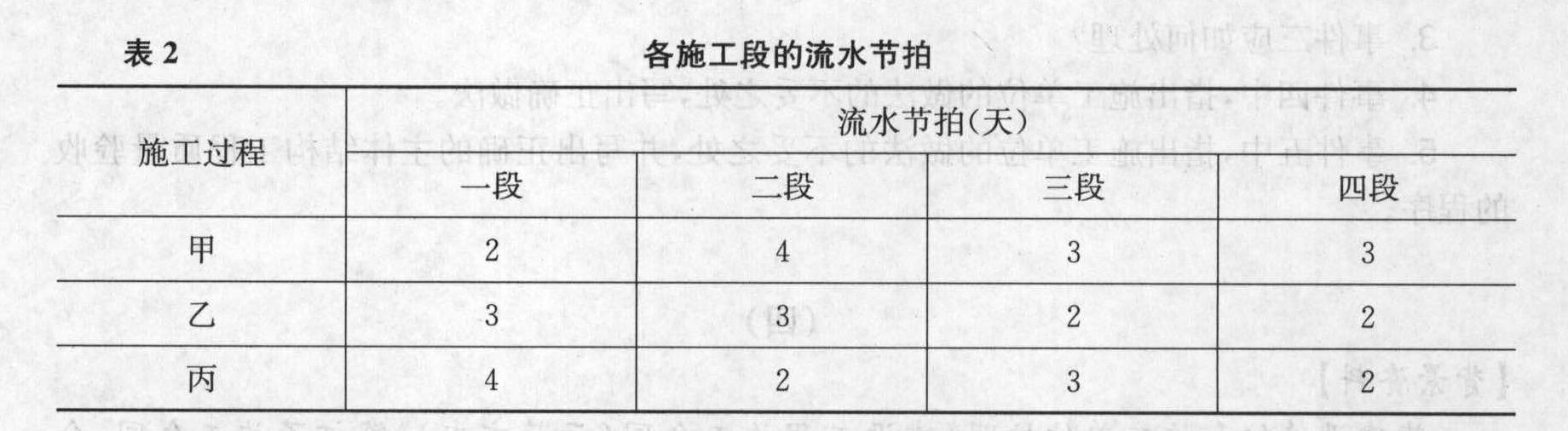

4.某建设单位和施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同中约定:建筑材料由建设单位提供;由于非施工单位原因造成的停工,机械补偿费为200元/台班,人工补偿费为50元/工日;总工期为120天;竣工时间提前奖励为3 000元/天,误期损失赔偿费为5 000元/天。经项目监理机构批准的施工进度计划如图2所示(单位:天)。施工过程中发生如下事件: 事件一:工程进行中,建设单位要求施工单位对某一构件做破坏性试验,以验证设计参数的正确性。该试验需修建两间临时试验用房,施工单位提出建设单位应该支付该项试验费用和试验用房修建费用。建设单位认为,该试验费用属建筑安装工程检验试验费,试验用房修建费属建筑安装工程措施费中的临时设施费,该两项费用已包含在施工合同价中。 事件二:建设单位提供的建筑材料经施工单位清点入库后,在专业监理工程师的见证下进行了检验,检验结果合格。其后,施工单位提出,建设单位应支付建筑材料的保管费和检验费;由于建筑材料需要进行二次搬运,建设单位还应支付该批材料的二次搬运费。 事件三:①由于建设单位要求对A工作的施工图纸进行修改,致使A工作停工3天(每停工1天影响30工日,10台班);②由于机械租赁单位调度的原因,施工机械未能按时进场,使B工作的施工暂停5天(每停工1天影响40工日,10台班);③由于建设单位负责供应的材料未能按计划到场,E工作停工6天(每停工1天影响20工日,5台班)。施工单位就上述三种情况按正常的程序向项目监理机构提出了延长工期和补偿停工损失的要求。 事件四:为尽可能满足合同工期要求,施工单位对H工作组织了流水施工。H工作由甲、乙、丙三个施工过程组成;被划分成四个施工段,每个施工过程在各个施工段上的流水节拍如表2所示。 事件五:在工程竣工验收时,为了鉴定某个关键构件的质量,总监理工程师建议采用试验方法进行检验,施工单位要求建设单位承担该项试验的费用。 问题: 1.指出该工程网络计划的关键线路(工作),计算计划工期。 2.事件一中,建设单位的说法是否正确?为什么? 3.逐项回答事件二中施工单位的要求是否合理,说明理由。 4.逐项说明事件三中项目监理机构是否应批准施工单位提出的索赔,说明理由并写出索赔计算过程。 5.事件四中,施工单位对H工作应组织何种流水施工?并计算流水工期。 6.事件五中,试验检验费用应由谁承担? 7.施工单位应该获得工期提前奖励,还是应该支付误期损失赔偿费?金额是多少?

5.电焊工杨某,在海龙大厦工程负责焊接一个生活用水水箱。在水箱焊接基本完成后下班,项目生产经理为抢工期急于安排一名油漆工加班,将水箱焊好部位刷上油 漆,第二天在油漆未干的情况下又安排焊工将为完成的部位进行收尾,由于通风不好,油漆未干透,刚一打火“轰”的一声,水箱油漆发生着火,焊工当场被烧伤。 什么情况下为二级动火作业审批程序及规定?

题干: 某施工单位以总价合同的形式与业主签订了一份施工合同,该项工程合同总价款为600万元,工期从2006年3月1日至当年8月31日。合同同关于工程价款的结算内容有以下几项:
(1)业主在开工前7天支付施工单位预付款,预付款为总价款的25%。
(2)工程预付款从未施工工程尚需的主要材料的构配件价值相当于预付款时起扣,业主每月以抵充工程进度款的方式从施工单位扣除,主要材料的构配件费比重按60%计算。
(3)该工程质量保证金为5%,业主每月从工程款中扣除。
(4)业主每月按承包商实际完成工程量进行计算。承包商按时开工、竣工。

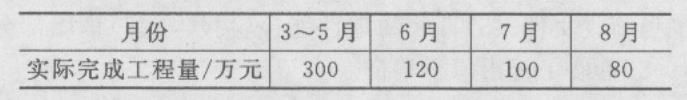

各月实际完成工程量见下表:
开工前项目经理对现场管理进行了布置,并针对现场具体情况强调以下两项工作;
(1)施工现场危险部位,如各种洞口、临边等处,都要设置必要的警示标志;
(2)施工污水直接排入市政污水管网。
6.该工程预付款起点是多少?

题干: 某工程为地上7层、地下1层的钢筋混凝土框架结构。该工程在进行上部结构施工时,某一天安全员检查巡视正在搭设的扣件式钢管脚手架,发现部分脚手架钢管表面锈蚀严重,经了解是因为现场所堆材料缺乏标志,架子工误将堆放在现场内的报废脚手架钢管用到施工中。
7.脚手架搭设完毕后,应由谁组织验收?验收的依据有哪些?

8.李某购买了一住宅,产权登记在其母王某的名下。该住宅工程的设计单位为天润设计公司,该公司设计资质等级为二级。房屋竣工交付后,李某委托了具有相应资质的装饰装修企业进行室内装饰装修工作,并与其签订了书面合同。 李某要求装饰装修企业进行如下装饰装修工作: (1)将承重墙上原有的门窗尺寸减小,未经原设计单位提出设计方案 (2)要求变动承重结构,并由另一设计资质等级一级的设计单位华兴设计公司作出了设计方案 (3)将没有防水要求的房间改为厨房间,经燃气管理单位批准 (4)拆除连接阳台的砖、混凝土墙体 (5)可能损坏房屋原有节能设施,降低节能效果的装修行为 (6)拆改燃气管道和设施。 李某在住宅室内装饰装修工程开工前,向小区物业管理企业申报登记,物业管理企业要求其提供的资料有装饰装修方案、装饰装修企业的资质证书、王某同意进行装饰装修工作的证明、房屋买卖合同及付款凭证等。 上述装修要求装饰装修企业是否均应遵照执行?

题干: 某施工总承包单位承担一项建筑基坑工程的施工。基坑开挖深度12m,基坑南侧距坑边6m处有一栋6层住宅楼。基坑土质状况从地面向下依次为:杂填土0~2m,粉质土2~5m,砂质土15~10m,黏性土10~12m,砂质土12~18m。上层滞水水位在地表以下5m(渗透系数为0.5m/d),地表下18m以内无承压水。基坑支护设计采用灌注桩加锚杆。施工前,建设单位为节约投资,指示更改设计,除南侧外其余三面均采用土钉墙支护,垂直开挖。基坑在开挖过程中北侧支护出现较大变形,但一直未被发现,最终导致北侧支护部分坍塌。事故调查中发现:
(1)施工总承包单位对本工程作了重大危险源分析,确认南侧毗邻建筑物、临边防护、上下通道的安全为重大危险源,并制订了相应的措施,但未审批。
(2)施工总承包单位有健全的安全制度文件。
(3)施工过程中无任何安全检查记录、交底记录及培训教育记录等其他记录资料。
9.施工总承包单位还应采取哪些有效措施才能避免类似基坑支护坍塌?

题干: 某高科技集团在上海浦东投资兴建总部办公大楼,为了加快建设进度、尽快投入使用,业主采用平行承发包模式,将土建工程、装饰装修工程分别与两家不同的工程公司A、B分别签署了相应的土建施工合同、装饰装修施工合同。
土建施工单位A在基础施工完成后,与城市市政管线进行初步连接的过程中,发现市政接口与新建工程的相对位置与业主给定的原设计图纸不符,认为是业主提供市政接口资料有误,A单位提出应由业主补偿由于市政管线位置与原图给定不符所带来增加的施工工作量。
监理工程师实地检查后,认为施工单位新建建筑定位放线可能有误,提出重新复查定位线。A单位从开工前设计院移交坐标点位重新进行引测,仍与施工现状相符。监理单位上报建设单位后,建设单位要求更换测量仪器再次复测。施工单位只好停工配合复测,此次结果仍证明新建工程位置与原设计相符。A单位又向建设单位提出了因两次检查的配合费用和相应停工损失的索赔要求。
此外,土建施工A单位在工程结构施工完成时,装饰装修B单位也进入施工现场,此时施工现场存在大量垂直运输工作。由于A单位设置的施工电梯运输能力的限制,无法同时满足实际需要,A单位为了自身施工需要,当自身工
10.建设单位代表在任何情况下要求重新检验,施工单位是否必须执行?主要依据是什么?

11.某宾馆装修改造项目采用工程量清单计价方式进行招投标,该项目装修合同工期为3个月,合同总价为400万元,合同约定实际完成工程量超过估计工程量15%以上时调整单价,调整后的综合单价为原综合单价的90%。合同约定客房地面铺地毯工程量为3800平方米,单价为140元/平方米;墙面贴壁纸工程量为7500平方米,单价为88元/平方米。施工过程中发生以下事件;装修进行2个月后,发包方以设计变更的形式通知承包方将公共走廊作为增加项目进行装修改造。走廊地面装修标准与客房装修标准相同,工程量为980平方米;走廊墙面装修为高级乳胶漆,工程量为2300平方米,因工程量清单中无项目,发包人与承包人依据合同约定协商后确定的乳胶漆的综合单价为15元/平方米。由于走廊设计变更等待新图纸造成承包方停工待料5天,造成窝工50工日(每工日工资50元)。施工图纸中浴厕间地漏为黄铜材质,但由发包人编制的工程量清单中此项目为不锈钢材质。承包人提出工程变更,发包人确认。施工过程中,承包人按图采购了黄铜材质地漏并进行安装。工程结算时,承包人按实际采购价要求发包人进行结算。因工程量变更,施工合同中综合单价应如何确定?

题干: 天津某工程由A建筑集团公司土建总承包、土方由B基础公司分包,工地现场,正在进行深基坑土方开挖。下午18时15分,B基础公司项目经理将11名普工交给现场工长;19时左右,工长向11名工人交代了生产任务,11人全部下基坑,在⑦轴至⑧轴间平台上施工(领班未到现场,电工未到现场)。20时左右,⑧轴处土方突然发生滑坡,局部迅速垮塌,当即有2人被土方掩埋,另有2人埋至腰部以上,其他6人迅速逃离至基坑上。现场项目部接到报告后,立即组织抢险营救。20时10分,⑦轴至⑧轴处第二次发生大面积土方滑坡。滑坡土方由⑦轴开始冲至④轴,将另外2人也掩埋,并冲断了基坑内水平钢支撑二道。事故发生后,虽经项目部极力抢救,但被土方掩埋的4人终因窒息时间过长而死亡。
12.什么是工程建设重大事故?本工程的安全事故可定为哪个等级?
做题计时:00:00:00
暂 停 开始
答题卡
  • 一、建造师案例题
1 2 3 4 5 6 7 8 9 10 11 12
已做 未做
设为首页 - 收藏本站 - - 返回顶部
请牢记:"qicai.net" 即七彩学习网 ©2025 七彩学习网 www.qicai.net 本站邮件:kankan660@qq.com
网站备案号:湘ICP备16000511号-8
